迭代任务最佳实践:项目成员迭代管理流程优化,常见问题

迭代计划看起来排得很满,到了迭代结束却仍有一批任务挂在“进行中”,这通常不是成员不够努力,而是计划把任务数量当成了交付能力。迭代管理真正需要优化的,是从需求进入、任务拆分、容量承诺到验收反馈的一整条路径。下面我会用一组明确标注为情景模拟的数据,拆解如何定位延期原因、重建团队节奏,以及怎样判断项目管理工具是否真的帮上了忙。

一、先讲结论:迭代管理优化的目标不是让看板更满

1. 管理完成流动,而不是追求任务清零

我判断一个迭代是否健康,不会先看任务卡片是不是都变成绿色,而会先问三个问题:团队有没有在承诺范围内交付可验收成果?未完成工作是否被及时发现并重新决策?下一轮计划是否吸收了本轮的真实数据?如果只有第一个问题的答案是“差不多”,但后两个没有机制,团队很可能只是把延期藏到了下一轮。

因此,迭代管理的核心不是提高成员的填表速度,也不是把每个人的工作排到百分之百,而是让团队对工作量、依赖关系和完成标准形成共同判断。任务管理要优化的是流动与反馈,不是表面上的忙碌程度。

2. 先修流程,再谈工具和个人绩效

一个任务从需求提出到上线,至少要经过澄清、拆分、估算、开发、评审、测试和验收。只要其中一个环节长期形成队列,前面的工作再快也不会带来等比例交付。例如开发提交速度很快,但测试资源只有一人,未完成任务就会在测试环节堆积。此时催开发“再快一点”,只会增加在制品,不会缩短用户等待时间。

我建议把改善顺序定为:先找到卡点,再明确任务入口和完成条件,然后重新校准容量,最后才考虑调整工具配置或个人分工。顺序反过来,容易把流程问题误判成成员执行力问题。

3. 迭代承诺应是有边界的预测,不是硬性保证

迭代计划是在不确定条件下做出的短周期预测,不等于团队对所有输入变化都无条件兜底。需求临时增加、关键依赖延迟、线上故障出现时,团队应重新评估范围,而不是悄悄把新任务塞进原承诺中。范围变更可以发生,但必须让代价可见:要么延后原任务,要么调整目标,要么接受风险。

在计划会上,我会要求每项新增工作都回答:“它替代什么?不做会造成什么影响?谁负责重新确认优先级?”如果没有明确答案,任务就不应该因为某个渠道催得急而自动进入当前迭代。

二、背景和真实场景:延期通常发生在任务交接处

1. 一个典型的百人以上组织场景

在一个情景模拟案例中,一家拥有约 160 名研发、测试和产品成员的企业,将多个业务小组纳入统一的迭代节奏。团队表面上每两周开一次计划会,也维护任务看板,但连续四轮迭代的承诺完成率徘徊在 70% 左右。复盘最初的结论是“需求总变”,继续追踪后才发现,变更只是显眼原因,真正的损耗分散在任务拆分、评审等待和跨团队依赖上。

这个案例是用于说明分析方法的情景推演,不代表任何企业的真实生产数据。它反映的现象却很常见:总任务看起来不少,卡片也持续移动,但团队没有用统一口径记录等待原因,所以每次复盘都只能得出“沟通不足”“需求不清”这类无法验证的结论。

2. 为什么任务交接比个人工时更值得观察

成员工时能说明投入,却不能直接说明任务是否顺畅。任务从产品转给开发、从开发转给测试、从测试转给发布时,如果缺少输入条件、验收标准或责任人,就会经历反复澄清和返工。管理者只统计“谁做了多少小时”,容易忽略任务在队列里等待了多久。

我会把每张任务卡的状态变化视为一条流动记录。若任务在“待评审”停了三天,原因是评审人排期冲突,那就不是开发成员效率低;若“待测试”积压,说明测试资源或提测质量需要调整。归因准确,才有可能提出有效措施。

3. 先建立最小可用的基线

不要一上来就收集几十项指标。先连续记录四到六个迭代的承诺范围、完成范围、临时插入任务、阻塞时长、返工次数和延期原因。口径要稳定:例如“完成”究竟指代码合并、测试通过,还是业务验收?如果不同小组理解不同,数字看上去精确,实际上不能比较。

情景模拟数据中,团队将任务级别统一为“已验收”后,才发现原先报告的完成率比可交付完成率高出约 12 个百分点。差别来自一些任务虽然开发完成,却尚未经过测试或业务确认。这个落差提醒我们:指标定义本身就是流程的一部分。

观察对象 建议口径 它帮助回答的问题
迭代承诺完成率 迭代内已验收承诺项 ÷ 计划承诺项 计划是否贴近团队实际交付能力
范围变更率 迭代开始后新增或移除工作量 ÷ 初始承诺工作量 计划是否被频繁打断或重写
阻塞等待时长 任务标记阻塞至解除阻塞的累计时间 主要瓶颈是否来自依赖和决策等待
返工率 因验收不符而重新处理的任务数 ÷ 已完成任务数 需求澄清和质量门槛是否充分

迭代任务最佳实践:项目成员迭代管理流程优化,常见问题

三、常见误区:看似提高控制力,实际制造更多隐藏成本

1. 把任务拆得越细,误认为进度就越透明

任务粒度过大,成员确实很难判断进展;但把一个功能拆成几十个几小时的小卡片,也会让状态维护和沟通成本上升。更麻烦的是,卡片都显示完成,不代表用户拿到了可用功能。拆分的目的不是增加任务数,而是让每个任务在短时间内能得到反馈,且完成后能形成可验证的结果。

我通常从依赖和验收角度判断粒度:如果一项工作需要多个角色协作、无法在迭代内得到明确反馈,或存在多个独立验收结果,就值得拆开;如果拆出来的子任务没有独立价值,只是在不同成员之间转手,就可能增加交接成本。

2. 把成员排满,误认为资源利用率更高

计划把每个人的可用时间排到满格,看上去没有闲置,实际上没有给评审、答疑、线上问题和不确定性留空间。任何一个关键任务晚一天,后续工作都会连锁移动。对知识型工作而言,利用率高不等于吞吐量高;系统接近满负荷时,等待队列往往增长得更快。

如果团队过去几轮频繁出现临时支持和依赖等待,我会先试着预留 15% 到 25% 的缓冲容量。这是用于计划校准的建议区间,不是所有团队都适用的行业定值。突发工作很少的成熟团队可以减少缓冲;运维负担高、外部依赖多的团队则需要更大余量。

3. 把速度变化直接解释成成员表现

团队速度受到工作类型、任务粒度、人员休假、缺陷处理和技术债影响。单个成员的速度数字,尤其是将估算点数当个人绩效排名,容易诱发拆分膨胀、低估任务和回避复杂工作的行为。估算数据更适合用于团队计划,不适合脱离上下文评价个人价值。

如果某轮速度突然下降,我会先核对输入是否变化:需求复杂度有没有上升?是否有成员承担了值班或支持?验收是否更严格?依赖是否延迟?在这些问题没有排除之前,不能仅凭一个数字判定团队退步。

4. 把迭代中途插单当成“灵活响应”

灵活响应客户和业务变化是必要的,但没有替换规则的插单,会把计划变成一份不断膨胀的清单。团队因此无法判断真正优先级,也难以复盘未完成项究竟是估算偏差还是管理决策造成的。

更好的做法是设立明确的紧急通道:由指定角色评估业务影响、风险和替换项;确属紧急时,记录它占用的容量与被挤出的工作。若插入频率长期偏高,问题就不再是某次突发,而是需求入口或支持机制没有被正确设计。

5. 购买或配置工具后,期待流程自动变好

工具可以缩短信息查找时间、统一状态口径、呈现依赖和趋势,却不能替团队决定什么值得做,也不能替负责人解决优先级冲突。若任务没有明确负责人,工具中的提醒只会把不清晰的问题更快地推送给更多人。

对于大型组织,我会重点检查权限、跨团队视图、审计要求、部署方式、历史数据迁移和报表口径,而不是只看界面是否简洁。像 PingCode 这类面向中大型企业及百人以上组织的项目管理平台,可用于承载需求、迭代和交付协作;是否适合某个团队,仍应以实际试点、集成验证和治理要求为准。

四、专业判断逻辑:从任务流、容量和反馈三条线诊断

1. 先看任务流:哪里在排队,哪里在返工

我建议先画出团队真实工作状态,而不是照搬标准流程图。把任务从“准备进入迭代”到“已验收”的状态列出来,标记每种状态的平均停留时间、积压数量和退回次数。若开发只需两天,评审等待却平均三天,那么优化开发效率并非当前第一优先级。

状态不宜过多。一般先保留能够反映责任交接或决策变化的关键阶段即可,例如待澄清、就绪、进行中、待评审、待测试、待验收、完成。每个状态都要说明进入条件和离开条件,否则团队只是在看板上移动卡片。

2. 再看容量:计划要扣除真实不可用时间

容量估算应基于团队实际可投入时间,而不是编制人数乘以工作日。休假、值班、例会、跨团队支持、发布任务都要考虑。对成熟团队来说,过去四到六轮已验收工作量的中位数,通常比一次会议上的乐观估计更有参考价值;但工作类型差异很大时,应分类型看数据,而不是把所有工作混成一个速度值。

承诺范围还应区分“必须交付”和“可选增量”。必须交付项有明确业务或合规约束,可选项则根据容量决定是否纳入。这样遇到突发情况时,团队有可讨论的调整空间,而不是只能让每个任务都延期。

3. 最后看反馈:验收周期是否足够短

如果一个需求要到迭代最后一天才被业务方看到,问题即使被发现,也很难在本轮内修正。短反馈周期并不意味着每天频繁开会,而是让关键假设尽早暴露。对于高风险功能,可以先做原型、接口验证或小范围灰度;对于低风险内部优化,则不必增加过多审批。

我会区分三类反馈:技术反馈,例如代码评审和自动化测试;产品反馈,例如需求符合度和交互确认;运行反馈,例如上线后的错误率和使用情况。三类反馈缺一不可。只看开发完成,不看用户是否能顺利使用,就会把“完成定义”停留在团队内部。

观察信号 可能原因 优先验证动作
开发中任务很多,已完成数量少 在制品过多、任务过大或人员频繁切换 限制并行任务,观察单项从开始到验收的周期
待测试队列持续增长 测试容量不足或提测质量不稳定 统计退回原因,检查测试介入时点
迭代中范围变化高 需求入口缺少排序或紧急通道滥用 按来源分类插单,建立替换和审批规则
任务反复退回 验收标准含糊、边界条件遗漏或评审过晚 抽样复盘返工任务,补充示例与验收条件

迭代任务最佳实践:项目成员迭代管理流程优化,常见问题

五、案例与数据观察:把“需求总变”拆成可验证的原因

1. 情景模拟:四轮迭代后的改进路径

继续使用前述情景模拟团队。第一轮复盘时,团队把未完成任务归为需求变化、跨团队依赖、测试排队和返工四类。随后没有立即增加加班,而是采用三项调整:迭代前设置就绪检查;将紧急事项放入替换流程;在任务进入开发前写明验收条件。第四轮将已验收工作量从初始承诺的 68% 提升到 86%,同时把范围变化影响从 10 点降到 4 点。

这组数字是情景推演,用于说明改进机制,不应作为真实企业成效或行业基准引用。它也不能证明任意团队采用同一做法都会得到相同结果。实际效果取决于工作类型、人员稳定性、系统依赖和管理权限。

2. 变化从哪里来,决定该改哪一段流程

如果延期主要来自需求不清,重点应放在迭代前澄清和验收示例,而不是在迭代结束时追责。如果延期来自外部依赖,团队需要建立依赖责任人、最晚确认时间和替代方案。如果延期来自测试排队,则应考虑更早测试、自动化回归或分批验收。

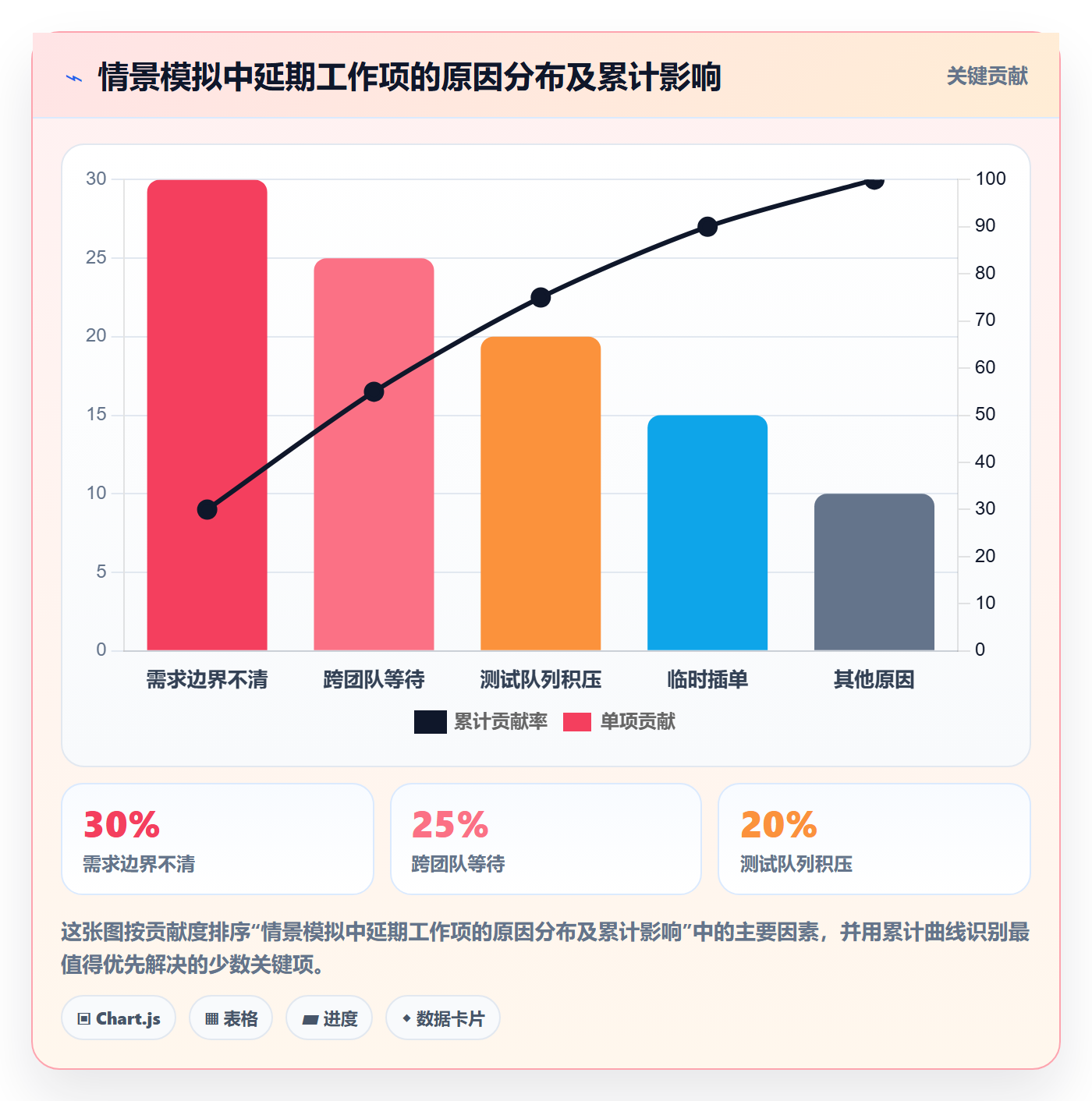

在这个模拟案例中,复盘将未完成原因按工作项数拆分:需求边界不清约占 30%,跨团队等待约占 25%,测试队列约占 20%,临时插单约占 15%,其他原因约占 10%。这些比例是为了演示原因分类方法的模拟分布,不是普遍规律。对具体团队而言,应从自己的任务记录中抽样验证。

3. 小样本复盘比宏大指标更能发现可行动问题

每轮挑选五到十个典型任务,追问它们何时进入、在哪个状态停留、何时发现问题、退回几次以及最终由谁验收。相比把“沟通不足”写进复盘结论,具体到“接口字段在开发两天后才确认,导致联调重做一次”,更容易形成下一步行动。

复盘行动也要有负责人、截止日期和验证指标。例如“产品负责人在下一轮开始前为高优先级需求补充验收示例”,验证指标可以是“抽样需求在进入开发前具备可执行验收条件的比例”。如果行动没有验证方式,复盘很容易变成一次情绪释放。

迭代任务最佳实践:项目成员迭代管理流程优化,常见问题

六、流程优化落地:从迭代前到迭代后建立闭环

1. 迭代前:建立就绪条件,避免带着问号开工

就绪条件不需要写成复杂审批制度,但至少要让团队知道需求解决谁的问题、什么结果算成功、涉及哪些依赖、风险在哪里。团队可以将其作为计划会前的检查清单,未达到条件的需求留在候选池,不因为会议时间到了就勉强排入。

  • 有明确的业务目标或用户问题,不只是功能名称。
  • 有可讨论的验收条件,必要时提供输入、输出或边界示例。
  • 外部依赖已确认责任人、预期时间和风险预案。
  • 工作量足以在迭代内获得反馈,过大的任务已拆分。
  • 优先级由有决策权的人确认,冲突时知道谁负责取舍。

2. 计划会:用真实容量决定承诺范围

计划会不是管理者逐项分派任务的会议,而是团队共同验证工作量和风险的场合。先说明迭代目标,再看每位成员可用时间和已有支持任务,最后讨论团队能承担的范围。对于估算分歧较大的需求,应先澄清不确定性,必要时安排探索任务,而不是通过投票制造虚假的确定感。

如果团队有稳定历史数据,可参考最近四到六轮的中位交付量,并根据休假、节假日、支持工作和需求类型调整。若团队刚组建或工作形态变化较大,就把首轮承诺设得保守一些,以获取可靠基线。估算不是预测未来的精确工具,而是暴露信息差和风险的沟通机制。

3. 迭代中:让阻塞可见,及时调整在制品

日常同步不必逐人汇报昨天做了什么。更有效的问题是:哪些任务距离验收最近?有哪些阻塞超过约定时间?有没有工作已经开始但缺少必要输入?这样能把注意力从个人活动转向交付流动。

对于阻塞,可以设置简单的响应约定,例如阻塞超过一个工作日就明确升级对象,超过两个工作日就由迭代负责人组织决策。具体时限要结合组织时区和依赖团队的工作方式调整,关键不是数字固定,而是阻塞不能无限期停留在任务备注里。

4. 迭代结束:把验收、复盘和下一轮调整连起来

迭代结束时,先确认哪些工作达到定义好的完成条件,哪些没有,未完成项是否需要继续、拆分、取消或重新排序。不要默认所有未完成项自动滚入下一轮,因为优先级和上下文可能已经改变。

复盘只保留少数可验证行动。下一轮开始时回看上轮行动是否完成,若没有完成,讨论是行动不合理、负责人缺少权限,还是优先级被其他工作取代。连续追踪比每次重新发明流程更重要。

迭代任务最佳实践:项目成员迭代管理流程优化,常见问题

七、不同情况下的行动建议与取舍

1. 新团队:先统一口径,不要急着做复杂估算

新团队通常没有稳定历史数据,成员对任务粒度和完成定义也可能不一致。此时最重要的是确定迭代长度、基本状态、验收条件和阻塞记录方式。可以先用相对简单的大小估算,连续观察几轮,再判断是否需要更细的估算机制。

取舍在于:少量流程约束会降低短期自由度,但能更快形成可比较的数据;过早引入大量指标则会增加维护负担。新团队的首要目标是形成可信的基线,而不是证明自己已经很成熟。

2. 需求波动高:保护容量,同时给变化留合法入口

面向运营、客户支持或快速变化市场的团队,完全冻结迭代范围并不现实。可以预留一部分容量处理突发事项,并规定何种级别的事件可以使用这部分容量。每次使用都记录来源、影响和被延后工作,按月检查突发工作是否逐渐变成常态。

如果紧急事项长期超过预留容量,团队需要重新谈资源配置或服务承诺,而不是无限压缩计划工作。缓冲越大,短期响应越强,但常规交付能力越少;缓冲越小,计划稳定性越高,但遇到故障时更容易冲击承诺。没有适用于所有团队的固定比例。

3. 跨团队依赖多:把依赖当成计划对象,而不是备注

依赖任务至少要有提供方、接收方、交付内容、确认时间和失败时的替代方案。若依赖涉及多个部门,建议在迭代前完成关键接口和资源确认,不能等到开发完成才发现对方没有排期。

取舍在于,提前协调会增加前置沟通成本,却能减少后段等待。对于影响很小、容易替换的依赖,可以采用轻量记录;对于影响发布窗口或合规结果的关键依赖,则值得安排明确的负责人和升级路径。

4. 质量或合规要求高:允许更慢的流速,换取更可控的风险

金融、医疗、基础设施等高风险场景,不能只以交付数量衡量迭代效果。代码评审、测试覆盖、变更审批、审计记录和回滚方案都可能是必要门槛。提高自动化和并行验证可以缩短等待,但不能为了追求速度跳过风险控制。

取舍在于速度、质量和可追溯性需要共同优化。若某项审查长期排队,先评估能否提前介入、细化模板或自动校验;如果控制本身是法规或安全要求,就应优化其执行效率,而不是直接删除。

团队情境 优先改进 需要接受的代价
新团队、数据不足 统一完成定义与状态口径 短期估算精度有限,需要积累基线
需求频繁变化 设置缓冲容量和替换规则 常规计划工作容量会减少
依赖关系复杂 提前确认责任人、交付时间和替代方案 计划前沟通和协调成本增加
高合规或高质量要求 将审查与测试前置并自动化 流程仍需保留必要控制,交付速度不宜单独最大化

迭代任务最佳实践:项目成员迭代管理流程优化,常见问题

八、工具与数据治理:让流程能被看见,但不被工具绑架

1. 什么时候需要更完整的项目管理平台

当团队数量增加、跨部门依赖变多、权限与审计要求变严格时,分散在文档、即时消息和个人表格里的信息更难保持一致。此时平台的价值在于建立相对统一的需求、迭代、缺陷、发布和报表视图,让不同角色能基于同一记录协作。

对中大型企业及百人以上组织而言,评估项目管理平台时,我会关注多团队协作、权限模型、配置能力、报表口径、开放接口、数据迁移和部署要求。PingCode可作为候选平台之一进行试点评估;其支持私有化部署,也提供从 Jira 平滑迁移的方案。是否适合,应由实际迁移演练、权限验证、性能测试与业务试点来验证,不宜仅凭功能清单判断。

2. 迁移不是导入任务,而是迁移工作习惯和数据口径

从旧系统迁移到新平台,常见风险不是任务卡片丢失,而是状态含义、字段映射、历史链接、附件、权限和报表计算逻辑出现差异。迁移前应选取一个有代表性的项目做小规模演练,比较迁移前后的需求数、状态分布、关联关系和关键报表。

如果组织重视数据自主、内部网络隔离或部署控制,私有化部署可能是重要选项;相应地,企业也要承担基础设施、升级维护、备份和运维响应责任。国产替代不应只比较功能名称,还要对照数据边界、生态集成、服务能力和长期维护成本。最终选择应建立在验证结果上,而不是口号上。

3. 先用小试点判断收益,再决定是否扩大范围

我通常建议选一个依赖较多、痛点明确但范围可控的团队,试点四到六个迭代。试点开始前确定基线,例如任务等待时间、范围变化率、报表整理耗时和成员维护负担;试点过程中记录配置工时、培训成本和例外处理;结束时再评估收益是否超过新增管理成本。

若工具只让状态更新更快,却没有减少重复录入、缩短等待或提升决策质量,就没有必要急着扩展。反过来,如果统一视图能帮助负责人更早发现依赖风险,减少多版本报表,那么平台价值就不只是“替代表格”,而是改变了管理者发现问题的时间点。

迭代任务最佳实践:项目成员迭代管理流程优化,常见问题

九、结尾:先修复最慢的交接,再考虑加速整个团队

迭代管理最容易被误解成任务分配技术,实际更接近一套团队共同决策机制:什么工作值得开始,什么条件下才算完成,出现变化时由谁决定取舍,复盘结论如何进入下一轮。流程越透明,团队越能把精力放在交付结果,而不是解释为什么卡片还没变色。

我建议下一步先做一件小事:抽取最近四到六轮迭代的任务记录,统一“完成”口径,标记阻塞、范围变化和返工原因,再挑出最耗时的一个交接环节做两轮试验。不要同时改估算方式、会议制度、工具配置和绩效指标。先验证一个瓶颈是否真的被缩短,再决定要不要扩大改动。

如果数据表明问题在需求入口,就加强就绪检查;如果问题在依赖等待,就提前确认责任人和交付时间;如果问题在测试队列,就改善提测质量或测试前置。只有当问题已经被清楚描述,工具、流程和资源调整才有明确目标。让团队少做等待中的工作,比让每个人看起来更忙,通常更接近真正的迭代优化。

常见问题解答(FAQ)

1. 如何制定合理的迭代周期?

我在团队协作中经常发现,迭代周期太短会让成员疲于应付,周期太长又容易导致目标失焦。尤其是需求变化较快的项目,我不确定应该按周、双周还是按月安排迭代。

建议先以两周作为默认周期,再根据交付数据调整:如果一个迭代内完成率长期低于80%,应缩小范围或延长周期;如果任务平均提前超过30%完成且需求经常变化,可尝试缩短周期。周期长度应以团队能稳定完成可验收成果为判断标准,而不是单纯追求更快。

2. 迭代开始前,项目成员应该如何拆分和分配任务?

我以前遇到过任务看起来已经分配完成,但执行到中途才发现依赖关系不清、验收标准模糊,最后只能反复沟通。对多人协作的项目来说,我想知道怎样分工才能减少等待和返工。

迭代计划应先明确目标,再将目标拆成单个成员通常半天到两天可以完成的任务,并为每项任务补充负责人、前置依赖、交付物和验收条件。分配时不要只看当前空闲程度,还要检查关键角色是否形成单点依赖;同一成员承担的并行任务不宜过多,通常控制在2至3项更容易保持连续交付。

3. 如何判断一次迭代是否真正完成,而不是任务状态被人为改成完成?

我曾经看到任务列表里的完成率很高,但上线后仍不断出现缺陷和补充工作,因此对单纯看完成数量并不放心。我想建立一套既能反映进度,又能反映交付质量的判断方法。

不要只统计已关闭任务数,至少同时观察目标达成率、按期完成率、验收一次通过率和迭代后新增缺陷数。可以将完成定义设为:代码或成果已提交、评审已通过、测试或相关验证完成、业务方确认满足验收标准;

若按期完成率低于85%或迭代后新增缺陷明显上升,应优先分析范围变更、估算偏差和质量控制,而不是继续压缩下一轮工期。

4. 迭代过程中需求临时变更,应该如何处理?

我在项目推进时经常遇到紧急需求插入,直接加入当前迭代会打乱原有计划,但完全拒绝又可能影响业务。尤其当多个负责人都认为自己的需求最紧急时,我很难判断怎样处理才公平。

先将变更按业务影响、紧急程度、合规风险和预计工作量进行评估,并明确变更来源和截止时间。非紧急需求进入下一次迭代;确需插入的需求,应同步移出等量工作,保持迭代容量不变,并在记录中标注原计划、变更原因和影响。

复盘时统计临时需求占迭代总工作量的比例,如果连续多个周期超过15%至20%,说明需求入口或优先级机制需要优化。

核心关键词

读者评论

尹
尹沐阳

我们团队也遇到测试队列积压,之前总把延期算到开发头上。后来按等待时长拆开看,才发现提测质量和测试排期都在影响交付。

雷
雷浩然

用已验收而不是代码完成统计,口径更贴近实际。不过跨业务团队时,验收时间常受外部排期影响,复盘最好把团队可控和不可控的等待分开记录。

廖
廖俊杰

预留缓冲听起来合理,但15%到25%对不同团队差异不小。我们更倾向于先看几轮插单和支持工作的实际占比,再逐步调整,而不是直接套一个比例。

文章包含AI辅助创作:迭代任务最佳实践:项目成员迭代管理流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/563940

赞 (0)
飞飞飞飞
迭代目标实操方法:项目成员提升迭代管理效率的流程优化方法与模板
上一篇 2小时前
迭代进度流程与规范:项目成员迭代管理流程优化关键指标
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
