迭代进度看起来是“完成了多少任务”,真正决定能否按期交付的却是另一件事:剩余工作是否可信。一个团队把迭代燃尽图画得很平滑,最后两天却集中冒出十几个“进行中”任务,问题通常不在图表,而在任务拆分、状态定义和风险暴露太晚。要把迭代管理从0做到1,我建议先别急着上复杂流程,先建立一套成员每天能执行、负责人每周能判断、团队复盘后能改进的进度机制。
一、先说结论:迭代进度不是完成率,而是交付可信度
1. 先看承诺是否可兑现,再看任务完成多少
我判断一次迭代是否健康,通常先问三个问题:当前范围有没有变化?剩余工作有没有明确负责人和估算?未完成任务是否会影响验收或上线?这三个问题比“完成率是70%还是80%”更能说明项目状态。
完成率容易制造安全感。假设迭代有20个任务,18个已经关闭,表面完成率达到90%;但剩下两个任务分别是核心接口联调和上线回滚验证,任何一个未完成都可能阻止交付。反过来,若10个任务中还有4个未完成,但它们是可延后的低优先级体验优化,核心目标已通过验收,交付风险可能并不高。
所以我会把迭代进度拆成三层:交付目标、工作流状态、风险与变化。交付目标回答“这次要交付什么价值”;工作流状态回答“工作卡在哪里”;风险与变化回答“按当前条件能不能兑现”。三者缺一不可。
| 观察对象 | 要回答的问题 | 不建议只看什么 |
|---|---|---|
| 迭代目标 | 目标是否已达到可验收状态? | 关闭任务数量 |
| 工作流 | 任务停留在哪个环节,等待什么? | 个人填报的百分比 |
| 风险变化 | 新增需求、阻塞和缺陷是否改变交付判断? | 单一燃尽曲线 |
对外沟通时,我会把结论说成“目标A已验收,目标B有一项集成阻塞,若今天未解除,将影响周四联调;范围暂不变”,而不是只说“迭代完成了83%”。前一种表达能让管理者采取行动,后一种表达通常只会引发追问。

2. 进度管理的最小闭环
从0开始,不需要一上来就设计几十个字段。我会先建立一个最小闭环:迭代开始前确认目标和容量;迭代过程中更新状态、暴露阻塞、控制范围;迭代结束时验收结果并记录偏差原因。每个环节都要有明确的输入、责任人和输出。
- 开始前:确定迭代目标、候选工作、团队可用容量和验收标准。
- 进行中:成员及时更新任务状态,负责人处理阻塞和范围变化。
- 结束时:按验收结果判断完成情况,区分未完成原因,形成下一轮改进动作。
这个闭环的关键不是会议数量,而是信息能否在需要决策时出现。若成员每天都填状态,负责人却直到迭代末才发现接口依赖未完成,那么团队只是增加了记录工作,并没有提高可预测性。
二、背景和真实场景:为什么“每天都在做”仍然可能失控
1. 迭代进度常被三种工作方式拖慢
我见过不少团队并不缺任务,也不缺看板,真正的困难是工作被拆成了不同颗粒度。有人把“完成支付模块”作为一项任务,有人把“调整按钮间距”也当作一项任务;一项可能要两周,另一项只需半小时。此时统计任务数量或简单完成率,几乎没有可比性。
第二种情况是状态含义不统一。开发说“已完成”代表代码已提交,测试说“已完成”代表验证通过,产品说“已完成”代表业务验收通过。相同的状态名称背后对应不同的完成标准,进度自然会出现口径冲突。
第三种情况是需求持续进入。团队一边承诺固定范围,一边接受临时插单,却没有记录新增工作挤占了什么。迭代末期看似“团队效率下降”,实际可能只是工作范围扩张,却没人把扩张量算进去。
2. 100人以上组织的问题通常不只是看板问题
团队规模扩大后,进度的难点会从“我做了什么”转变为“多个团队之间如何接得上”。一个产品目标可能依赖客户端、服务端、数据、测试和安全团队。每个小组都能报出自己的完成率,但只要关键依赖没有按时间交付,整体目标就无法验收。
这类组织还需要考虑权限、审计、项目空间隔离、跨团队报表和部署要求。工具能让信息集中,却不能自动消除责任边界不清。选择系统时,我会先画出工作如何流动,再检查工具能否承载这条流,而不是先看功能列表有多少项。
例如,PingCode面向中大型企业及100人以上组织提供研发项目管理能力。若组织有私有化部署要求,或者要从既有研发协作系统平滑迁移,可以把它纳入评估范围;但我会把迁移验证、权限映射、历史数据核验和用户培训列为正式工作,而不会把“支持迁移”理解为迁移风险自动消失。

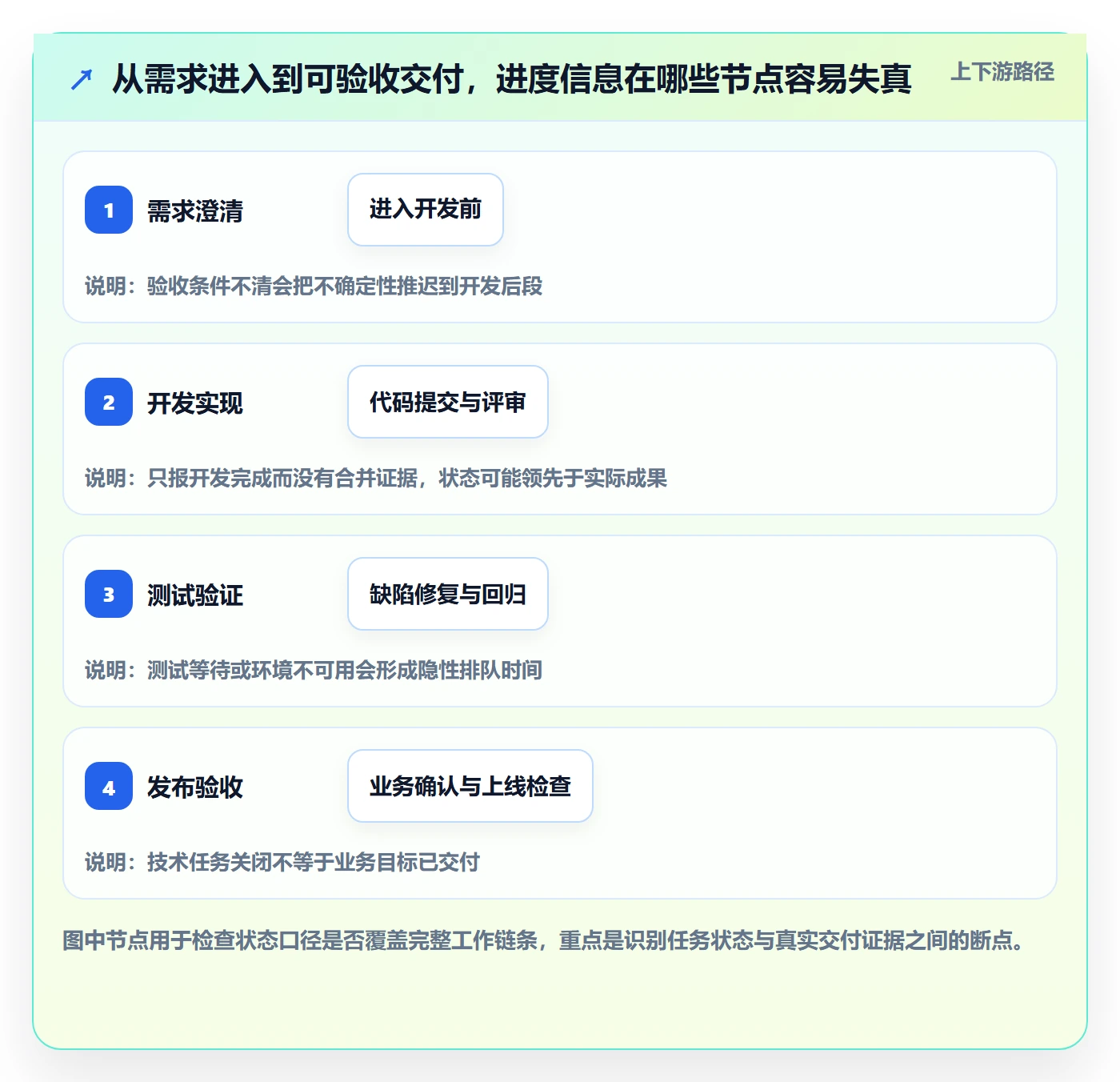

3. 先识别进度信号的来源
我会把进度信号分成三类:系统事实、成员判断和外部约束。系统事实包括任务状态变更、代码合并、测试结果等;成员判断包括剩余工作估算、风险概率和依赖是否可靠;外部约束包括供应商交付、合规审批、发布窗口等。
三类信号需要互相校验。比如任务显示“开发完成”,但代码尚未合并,系统事实与状态不一致;成员估计只剩半天,但测试环境还没申请,剩余工作估算忽略了外部约束。团队要追求的不是状态字段尽可能多,而是关键判断有证据支撑。

三、常见误区:看起来在管进度,实际上在制造噪声
1. 用个人忙碌程度代替迭代状态
“大家都在加班”“群里消息很多”不是进度指标。忙碌只能说明投入可能较高,不能证明关键工作正在完成。一个任务若连续几天处于进行中,却没有代码、设计稿、测试记录或阶段性结果,负责人应先查清卡点,而不是要求成员重复汇报“还在做”。
我更关心任务是否有可检查的推进证据。设计任务可以有评审稿,开发任务可以有可运行的提交,测试任务可以有测试结果。证据不一定要复杂,但应能让其他协作方判断下一步能否开始。
2. 把“进行中”当成黑箱
在不少看板里,“待办,进行中,完成”看似足够简单,实际把开发、评审、测试、等待外部依赖都塞进了“进行中”。一项工作停留在这个状态五天,团队无法判断它是在稳定推进,还是已经排队等待。
我不建议把状态拆得过细,但至少要让真正影响交付的等待可见。可以采用“待办、开发中、待评审、待验证、完成、阻塞”等状态,也可以在状态不变的前提下设置阻塞标记和等待原因。选择哪种方式取决于团队是否愿意持续维护。
3. 计划时把容量按满,默认没有意外
如果团队把每个人全部工作日都排进迭代,任何线上故障、请假、跨团队评审或临时支持都会变成“计划外”。结果不是计划更准确,而是计划从一开始就没有容错空间。
我建议用历史交付量做容量参考,再扣除已知会议、支持工作和休假。对于尚无历史数据的新团队,可以先做短周期试运行,保留明确缓冲,不要把一次迭代的高产出直接当作长期承诺。
4. 只在迭代末讨论偏差
复盘能解释为什么没完成,却无法挽回已经错过的联调窗口。若阻塞直到最后一天才被标记,团队失去的不是一条状态记录,而是提前协调、拆分范围或调整资源的机会。
我会设置事件触发规则:任务超过约定等待时间、关键路径任务连续多个工作日没有可见产出、范围变更影响目标时,立即进行短时处理。具体时限由团队节奏确定,不必机械套用统一天数。
| 误区 | 表面表现 | 更有效的替代做法 |
|---|---|---|
| 只看任务完成率 | 数字漂亮,关键目标仍未验收 | 按目标和关键路径判断交付可信度 |
| 状态口径不一致 | 开发完成与业务完成混为一谈 | 为每个状态写清进入和退出条件 |
| 容量排满 | 任何临时工作都造成迭代失约 | 依据历史吞吐和已知约束规划 |
| 末期才暴露风险 | 只留下解释,没有调整时间 | 设置阻塞触发规则和明确升级路径 |
四、专业判断逻辑:如何建立一套能执行的进度方法
1. 先定义迭代目标,再挑任务
迭代目标应该描述用户或业务可感知的结果,而不是任务清单。例如“完成登录页、接口、埋点、测试”列的是工作;“新用户能够通过短信验证完成注册,并能在后台查询注册失败原因”才更接近可验收结果。
有了目标以后,再把工作拆成可以验证的交付项。每项工作最好有负责人、验收条件、依赖关系和估算。估算不必追求小时级精度,但要能帮助团队识别明显超大的任务和无法在迭代内验证的工作。
- 写出本轮要解决的用户或业务问题。
- 为每个目标补充可观察的验收条件。
- 拆分实现、测试、发布或数据验证工作。
- 标注外部依赖、风险和负责人。
- 检查团队容量,必要时削减低优先级范围。
2. 任务拆分以“可反馈”为标准
任务拆分不是为了让看板上出现更多卡片,而是为了让团队更早发现偏差。若一项任务五天都无法展示任何阶段结果,通常需要讨论它能否拆为接口契约确认、主流程打通、异常处理和回归验证等可检查阶段。
我判断任务是否拆得合适,会看三个条件:是否能在较短周期内产生证据;是否能由明确角色推进;是否能独立说明完成标准。若拆分后只是把同一段不确定工作改成多个名字,维护成本会高于收益。
3. 状态必须配套进入和退出条件
状态名本身没有价值,团队对状态的共识才有价值。以“待评审”为例,进入条件可以是代码已提交并关联任务;退出条件可以是评审通过或明确退回修改。这样,负责人看到任务停在待评审时,知道应该寻找评审资源,而不是催开发继续写代码。
对于“阻塞”,建议至少记录阻塞原因、影响范围、需要谁协助和下一次更新时间。阻塞不是给任务贴一个红色标签,而是把等待转化为可处理的协作请求。
4. 用趋势和异常判断,不用单点数字下结论
迭代中期某一天的燃尽数据可能受集中关闭任务、估算调整或新增范围影响。单点数据适合触发核查,不适合直接得出团队效率结论。我通常观察多个信号:剩余工作是否持续下降、阻塞数量是否累积、关键任务是否按计划进入验证、范围是否稳定。
如果剩余工作不降,先区分是估算变化、工作停滞还是新任务进入;如果下降速度很快,再检查是否只是把“开发完成”提前标成“完成”。数据的价值在于提出正确的问题,而不是替团队自动给出答案。

5. 迭代中用短会处理异常,不做逐人念报
每日同步的目标是协调,不是监督。成员可以围绕三个问题快速同步:昨天形成了什么可验证结果;今天要推动哪项工作;当前有什么阻塞需要他人介入。若问题不需要全员参与,就会后由相关人员处理,避免把同步会变成逐人报流水账。
负责人要特别关注“等待”而不是只盯“工作量”。评审排队、测试环境申请、业务确认迟迟没有回复,都可能比开发本身更影响周期。团队的进度瓶颈经常隐藏在任务之间,而不是某个人的任务卡片里。
6. 迭代结束按验收结果收口
结束时要区分四种结果:目标已完成并验收;实现完成但未验证;部分完成且可独立交付;未完成且需要重新排序。把这几种情况统称为“完成80%”,会掩盖可交付性差异。
未完成工作应重新评估,不要自动带入下一轮。过期任务可能已经失去价值,也可能需要拆小、补依赖或降低优先级。复盘则聚焦少数可行动原因,例如估算偏差、评审等待、环境故障、需求变更和质量返工,并为改进项指定负责人和检查时间。
五、案例与数据观察:一个跨职能团队如何识别真正的延期原因
1. 案例背景与口径说明
下面是一个用于说明方法的情景案例,数据为模拟推演,不代表特定企业的真实业绩。某产品团队由12人组成,包含产品、开发、测试和设计,计划用两周完成“订单状态通知”功能。团队最初承诺24项工作,按任务数量统计,前一周结束时已有15项关闭,表面完成率约为62.5%。
负责人一开始判断进度正常,但看关键路径后发现,消息服务联调仍未通过,测试环境有两天不可用,另外4项新增需求没有从原范围中替换任何工作。问题不是团队“不努力”,而是完成率没有表达依赖、环境和范围变化。
2. 把工作流拆开后,瓶颈才显出来
团队将任务状态拆成待办、开发中、待评审、待验证、完成和阻塞,并给每项任务补上负责人和验收条件。随后发现,开发中任务并不多,真正堆积的是待评审与待验证;测试人员在等环境,开发人员则误以为接口已联通。
调整后,团队先把环境问题升级处理,再安排服务端与客户端共同完成最小联调,最后将两项低优先级通知样式调整移出本轮。这个动作并没有让所有任务都按原计划完成,却让核心目标回到可控状态。
| 观察项 | 调整前 | 调整后 | 变化解释 |
|---|---|---|---|
| 待评审任务 | 5项 | 2项 | 明确评审时段并提前准备材料 |
| 待验证任务 | 7项 | 3项 | 优先恢复测试环境并集中验证关键路径 |
| 阻塞任务 | 4项 | 1项 | 把外部依赖升级给对应负责人处理 |
| 新增范围 | 4项未评估 | 2项纳入、2项延后 | 由产品负责人明确范围取舍 |
这组模拟数据里,最重要的变化不是“任务关闭更多”,而是等待项减少、范围变更有了决策、核心联调重新获得时间。真实项目中,如果只看关闭数量,可能会把环境和评审瓶颈误诊为开发效率问题。

3. 如何判断这类数据是否值得采集
不是每个团队都要统计等待小时、缺陷密度、估算偏差等所有指标。指标过多会诱发填报负担,甚至让团队把注意力转向“把数字做漂亮”。我会先从管理决策倒推:如果这个数变化,团队会采取什么行动?若没有对应动作,它就暂时不值得进入日常看板。
对于刚起步的团队,先记录迭代目标验收情况、范围变化、阻塞项和未完成原因通常已经够用。连续积累几轮后,再决定是否增加周期时间、返工率或依赖等待等指标。
六、不同情况下的行动建议:从小团队到多团队协作
1. 刚开始做迭代的团队
如果团队还没有稳定节奏,建议从一到两周的短周期开始,选一个范围明确、能端到端验收的目标。第一轮的重点不是追求精确预测,而是验证任务拆分方式、状态口径和协作成本是否合适。
- 建立一个共享任务板,字段控制在负责人、优先级、状态、验收条件和阻塞原因。
- 迭代开始时确认可用容量,不把所有人排满。
- 每天用短同步解决依赖,不要求成员重复写长篇日报。
- 结束时记录范围变化和未完成原因,下一轮只改一到两个最明显的问题。
第一轮不应急着比较团队之间的速度。团队规模、工作类型、技术债和外部依赖不同,简单比较“每轮完成多少点”很容易产生错误激励。
2. 需求变化频繁的团队
需求变化多时,重点不是禁止变化,而是让变化有成本、有去向。每个新增需求都应明确它是否替换原范围、是否影响迭代目标、是否改变验收时间。若新增工作必须立即处理,就要同步说明被挤出的工作,不能只加不减。
我建议区分计划内工作和紧急插入工作,并记录插入原因。连续几轮后,团队可以判断插单主要来自线上问题、需求澄清不足,还是上游规划不稳定,再针对来源改进,而不是只要求成员“提高效率”。
3. 多团队依赖明显的组织
多团队场景下,单个团队的看板不足以呈现端到端进度。需要建立依赖清单:依赖交付物、提供方、使用方、约定时间、验证方式和升级联系人。依赖要尽量在迭代开始前确认,而不是等到联调当天才发现接口契约不一致。
对中大型组织,建议将团队级任务视图与跨项目目标视图分开。团队看板用于当天协作,管理视图用于观察里程碑、风险、跨团队依赖和范围变更。把所有细节塞进一个总表,会让成员难以执行,也让管理者抓不到重点。
4. 受合规、部署或历史系统约束的组织
如果组织有私有化部署、数据边界或审计要求,选型时应把部署架构、身份与权限管理、数据导入导出、操作留痕和升级策略纳入验证清单。工具的功能适配只是其中一部分,落地能力还取决于运维资源和内部治理制度。
若考虑从既有系统迁移,建议先选一个有代表性的项目做试迁移:覆盖任务、评论、附件、用户、权限、状态流转和报表口径。迁移完成后抽样核对数据,再让真实成员走一遍日常流程。PingCode支持私有化部署,并提供针对Jira的平滑迁移能力,可作为这类组织的候选方案之一;是否适用,仍应以实际迁移验证、权限映射和运维评估为准。

5. 使用项目管理平台时的判断重点
如果团队考虑借助平台统一需求、研发、测试和发布过程,我建议先做流程试点,而不是先把所有团队迁入。试点目标应具体,例如“减少跨团队依赖信息丢失”或“让迭代风险在中期可见”,并约定两三项验证指标。
试点期间要观察实际使用成本:成员是否需要重复录入,状态是否能自然匹配工作方式,管理者是否能从同一口径看到风险,系统管理员是否能维护权限和流程。若工具只增加填报,却没有缩短协调时间,就需要调整配置或重新评估方案。
七、不同情况下的取舍:进度管理没有一套适合所有团队的配置
1. 轻流程与强流程怎么选
小团队、需求相对稳定时,轻流程更适合。少量状态、明确验收条件、短同步通常足够。流程越轻,维护成本越低,但对于跨团队依赖、审计和复杂发布的覆盖能力也越有限。
大组织、合规要求高或发布链条长时,可能需要更明确的评审、验证、审批和发布状态。强流程能降低遗漏风险,却会增加等待和维护成本。我的判断标准是:增加一道流程是否减少了更大的返工、合规或发布风险;若只是为了让流程看起来完整,就不应增加。
| 场景 | 优先选择 | 主要收益 | 需要接受的代价 |
|---|---|---|---|
| 小团队、单一产品、低合规约束 | 轻量状态与短周期 | 协作直接、调整快 | 跨项目汇总能力有限 |
| 多团队并行、依赖密集 | 统一关键口径与依赖管理 | 更早暴露接口和排期风险 | 需要投入协调与流程维护 |
| 强审计、私有部署要求 | 权限、留痕和发布控制优先 | 满足治理和数据边界要求 | 部署、运维和变更管理成本较高 |
| 需求持续变化、紧急工作多 | 保留变更通道并显式替换范围 | 响应变化,同时维持预期透明 | 迭代承诺需要更频繁调整 |
2. 自动化与人工判断怎么取舍
自动化适合处理明确、重复、可验证的规则,例如状态变更通知、超时提醒、构建结果回写和必填校验。人工判断则适合处理目标是否仍有价值、风险是否可接受、范围该如何取舍等复杂决策。
不要把自动化等同于自动管理。提醒过多会造成通知疲劳,规则配置错误还可能制造更多噪声。上线自动化前,我会先定义触发条件、接收角色、期望动作和关闭方式,并观察一段时间的误报情况。
3. 统一模板与团队自主性怎么取舍
跨团队组织需要共享一些基础口径,例如任务完成定义、迭代目标字段、阻塞记录和风险升级方式;但不同工作类型未必需要完全相同的状态流。产品探索、基础设施升级和缺陷修复的工作不确定性不同,强行套用同一模板可能降低真实度。
较稳妥的做法是统一“可汇总的最小信息”,允许团队在局部工作流上做适度扩展。组织层面看得到目标、负责人、风险和依赖,团队层面保留适合自己的执行方式。
4. 速度与质量怎么取舍
如果团队只优化按期完成率,可能会把测试、文档、监控或回滚准备压到迭代之外。短期看似交付更快,长期却可能增加线上故障和维护负担。进度判断必须同时看可验收成果和质量底线。
当时间不足时,优先讨论范围,而不是默认降低测试要求。可以把目标拆成可交付的最小切片,延后非关键体验优化;但涉及数据安全、核心交易、回滚能力等底线项,不应通过隐藏状态来“保住完成率”。
八、从0到1的落地清单与结尾判断
1. 第一周:统一最小口径
先和团队确认迭代目标怎么写、任务达到什么条件才算完成、阻塞如何标记、谁负责协调依赖。口径不必写成长篇制度,一页说明加一个看板示例,通常比几十页流程文档更容易执行。
- 每个迭代目标都能通过可观察结果验收。
- 每项任务都有负责人、验收条件和当前状态。
- “完成”对应明确证据,不以口头承诺代替。
- 新增范围要说明影响,不能只增加不替换。
2. 第二至第三周:运行一轮并记录异常
试运行时先少采指标,重点记录目标验收、范围变化、阻塞和未完成原因。若任务连续停在某个状态,先检查流程是否存在排队或依赖问题,不要立刻归因于个人效率。
每次同步只处理需要协作的事项;每次调整范围都留下决策依据。这样,迭代结束后团队才能区分“估算不准”和“条件变化”,而不是把所有偏差都归结为计划失败。
3. 第四周:只改一个最影响交付的问题
第一轮复盘可能发现很多问题,但不宜同时大改流程。选择对交付影响最大、且团队有能力验证的一个问题,例如评审等待、环境准备或任务过大,提出具体措施,再观察下一轮是否改善。
如果团队持续遇到跨项目汇总、权限治理、部署或迁移问题,再评估是否需要专门的平台支撑。选型前先写清业务场景和验收条件,安排真实项目试点;对于中大型组织,也要把部署、历史数据核验、权限映射和用户采用纳入总成本,而不是只比较功能清单。
4. 最终判断:让进度数据触发行动,而不是制造汇报
迭代管理从0到1,不是把任务搬进系统、把状态填满,也不是让燃尽图每天都向下。它真正要做的是让团队尽早知道偏差发生在哪里,谁需要协助,哪些范围应该调整,以及什么结果才算交付。
我最看重的不是团队能否准确预测每一项工作,而是团队能否在预测失效时及时发现并做出选择。下一步可以从最近一次延期的迭代开始,重建目标、范围变化、阻塞和验收记录;找出最晚暴露的那个问题,把它变成下一轮的可验证改进动作。只要这一闭环能稳定运行,迭代进度就不再是月底解释结果的报表,而会成为团队每天做决策的依据。
常见问题解答(FAQ)
1. 迭代进度应该按什么节奏跟踪?
我以前只在迭代结束时看一次完成情况,常常到最后几天才发现任务堆积。团队成员分布在不同地点时,我也会纠结每天同步会不会变成形式主义。
建议每天用10至15分钟同步昨天完成了什么、今天要做什么、有什么阻碍,并在迭代看板上及时更新任务状态。每周至少检查一次剩余工作量和交付风险;若团队规模较小、任务变化少,可以减少会议频次,但看板状态应保持每日更新。
2. 迭代开始后需求变了,应该怎么处理?
我在迭代中经常遇到临时需求,直接塞进当前计划可能挤掉原定工作。可如果一概拒绝,又担心错过必须处理的业务问题。
先判断变更是否紧急且影响当前迭代目标:线上故障、合规要求等可由负责人评估后插入,同时明确移出或延期哪些任务;普通优化先进入待办列表,在下次计划会上排序。记录变更原因、工作量和对交付日期的影响,避免计划看起来没变、实际范围却不断膨胀。
3. 怎样判断迭代进度落后并及时纠偏?
我遇到过任务看起来完成不少,最后验收时却集中暴露缺陷的情况。只看已完成任务数,似乎很难判断迭代能不能按时交付。
同时观察剩余工作量、任务状态和验收结果,不要只数已关闭任务。若迭代过半时,完成的工作量明显低于计划进度,或关键任务仍未开始,就应当天核实阻塞、依赖和估算偏差;优先保障迭代目标,缩减低优先级范围,并明确责任人和复查时间。
4. 迭代结束后复盘哪些数据,才能改进下一轮计划?
我做过只聊感受、不记录事实的复盘,过几周又遇到相同的延期问题。团队规模不大时,我也想知道哪些数据值得持续收集,避免增加过多统计负担。
至少记录计划与实际完成的工作量、未完成项及原因、缺陷或返工情况,以及阻塞持续时间。比较连续3至5个迭代的趋势,而非凭单轮结果下结论;若经常超出承诺量,就按近期稳定完成水平调整下一轮容量,并为已识别的依赖或不确定任务预留缓冲。
核心关键词
文章包含AI辅助创作:迭代进度怎么做?项目成员实操方法:迭代管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/563851
读者评论
我们以前也看完成率,后来发现代码合并了但测试环境还没准备好,任务照样显示完成。把状态的进入、退出条件写清楚后,周会上少了不少口径争论。
跨团队项目里,阻塞标记有用,但前提是有人负责跟进并给出更新时间。否则看板上多几个红色标签,只是把问题摆出来,等待时间并不会因此缩短。
容量预留这点比较实际。新团队没有稳定历史数据时,拿一轮的交付量当基准容易过度承诺;我更愿意先跑几轮,记录临时支持和返工,再调整计划。
