迭代进度怎么做?企业管理者制度设计:迭代管理从0到1

迭代进度看起来“每天都在更新”,为什么到迭代结束,承诺的功能还是交不出来?我在梳理研发团队的迭代机制时,反复看到同一种断层:管理者把迭代理解成排期和催办,团队把进度理解成任务状态变化,真正影响交付的依赖、返工与范围变更却没有被及时看见。迭代管理从0到1,关键不是先上工具或加会议,而是先设计一套能让风险提前暴露、让承诺有依据、让复盘能改变下一轮做法的制度。

一、先讲核心结论:进度不是“完成了多少”,而是“交付还可不可控”

1. 把进度定义为可验证的交付状态

我建议管理者先把“迭代进度”从主观汇报改成可验证状态。一个任务显示“进行中”,并不能说明它离交付有多远;开发完成,也不等于测试通过、依赖解除或具备上线条件。真正有用的进度,必须回答三个问题:本轮目标是否仍然可达,当前最大风险是什么,团队需要谁在什么时候做出什么决策。

因此,不要只问“做完百分之多少”,还要看承诺范围、完成定义、剩余工作、阻塞时间和质量信号。对于一个功能,至少要区分待开始、开发中、待评审、待测试、验收通过等状态。每个状态都应有进入条件,否则团队只是把工作从一个标签搬到另一个标签。

我的判断是,进度管理的最小有效单元不是任务状态,而是“目标,工作项,验收证据,风险”的关联。这四者能对上,管理者才有可能判断迭代是否偏航;对不上,仪表盘再漂亮也只是更新频率更高的猜测。

2. 从管理制度而不是工具配置开始

工具可以把计划、工作流和数据放在一起,但它不能替组织回答谁有权改范围、谁负责确认验收、阻塞多久需要升级。制度没定清楚时,系统只会更快地记录混乱。因此,从0到1的顺序应当是:明确目标与边界,定义工作流和责任,再配置工具与报表,最后用复盘校准制度。

对管理者来说,目标不是让所有工作都变得可预测,而是让不可预测的部分尽早浮现。技术探索、外部审批和跨团队依赖本来就有不确定性;制度的价值,是避免这些不确定性被藏在“差不多快好了”这句话里。

迭代进度怎么做?企业管理者制度设计:迭代管理从0到1

二、背景和真实场景:团队规模变大后,靠口头协作会失灵

1. 小团队的默契不能直接复制到多团队环境

五六个人的团队,大家坐得近,负责人可能听到一句“接口还没定”就能当场找到人处理。组织扩大到多个产品线、研发小组和共享测试团队后,类似问题会在不同会议里被重复提起,却没人知道它影响哪个交付目标、要等谁拍板、拖一天会造成什么后果。

这不是团队突然不努力,而是协作成本发生了变化。口头同步适合低依赖、低并行的工作;一旦工作跨团队、跨职能,记忆和即时沟通就不足以支撑稳定交付。制度设计要做的,是让重要信息不依赖某个人恰好在场。

2. 管理者常见的错误信号:状态很绿,交付却很红

我在观察迭代看板时,会特别留意两类信号:一是“进行中”任务长期不变,二是临近结束时大量工作集中进入测试或验收。前者说明任务可能太大、阻塞没有显性化,后者说明团队把完成风险推到了迭代末尾。即使周报显示整体完成率很高,也不能证明可交付性良好。

下面的数字是用于说明诊断方法的情景模拟,不代表行业统计。假设一个团队承诺了20项工作,迭代中期看板显示12项已完成、6项进行中、2项未开始。若其中5项“进行中”都依赖同一个未确认接口,那么表面上的状态分布并不能反映真实风险。关键应是识别共享依赖对目标的影响,而不是把状态数量当成结论。

管理者应从“状态颜色”转向“风险暴露时间”。一个风险今天被发现,通常还有调整范围、调人或改变方案的空间;等到迭代最后两天才发现,团队常常只能加班、删减测试,或者把未完成工作悄悄挪到下一轮。

迭代进度怎么做?企业管理者制度设计:迭代管理从0到1

3. 迭代制度要适配组织,不要照搬模板

产品探索型团队和稳定交付型团队的进度判断不应完全一样。前者可能要验证用户问题、原型或技术路线,阶段性成果未必是上线功能;后者更需要关注验收、质量和发布窗口。把探索任务硬套成“完成百分比”,容易诱导团队报喜;把稳定交付也说成“持续学习”,则可能掩盖承诺不足。

因此,开始设计制度前,我会先问:团队交付的对象是什么?谁是最终验收方?工作中最主要的不确定性来自需求、技术、依赖还是审批?答案不同,迭代节奏、看板字段和升级规则都应该不同。

三、常见误区:看板变热闹,不等于进度变可靠

1. 误区一:用完成率代替风险判断

完成率看起来直观,实际很容易被任务拆分方式左右。把一个工作拆成十个小任务,和把它记成一个大任务,完成率会完全不同;而真正影响用户价值的关键路径,可能只占任务数量的一小部分。

更稳妥的做法,是同时观察目标完成情况、未完成工作规模、阻塞项和质量信号。若必须使用百分比,要说清口径:按工作项数量、估算工作量、验收点,还是可交付目标计算。口径不统一时,不同团队的数字不能直接横向比较。

2. 误区二:把“正在做”当作正常进度

工作项在“进行中”停留太久,是许多团队容易忽略的风险。它可能意味着任务太大,也可能是等待评审、环境不可用、需求不清或外部团队未响应。若制度只要求更新状态,却不要求说明下一步和阻塞原因,管理者看到的只是一个持续变色的标签。

我建议给“进行中”设置轻量规则:每项工作明确当前责任人、下一步动作和预期检查点;连续超过约定时间没有可验证进展时,标记原因并触发协助。时间阈值不宜照搬,可以从任务类型与团队历史数据中设定,例如以团队自身过去几个迭代的周期分布作为起点。

3. 误区三:迭代开始后完全不改范围,或随时都能加需求

“开始后不能改”适用于需要保护专注度的部分,但若关键安全问题或生产故障出现,强行禁止调整并不合理。反过来,任何人都能在迭代中追加需求,则原计划失去意义,团队也无法区分紧急工作与普通插单。

关键不是绝对禁止变化,而是建立变更规则:谁能提出、谁能批准、影响如何评估、替换哪项工作、如何保留决策记录。新增工作应说明它属于紧急修复、合规要求、业务机会还是需求遗漏,并明确对当前承诺的影响。

4. 误区四:把会议次数当成管理力度

每日站会如果变成逐人汇报,管理者听到了很多细节,却未必得到可行动的信息。真正有用的同步应围绕目标、阻塞和需要协调的决策,而不是复述昨天做了什么。能在看板异步更新的内容,不必为了“有管理动作”再开一次会。

同样,复盘也不应只收集“沟通不足”“测试要提前”这类正确但难以执行的结论。每条改进都应对应责任人、下一轮验证方式和判断是否有效的指标,否则复盘只是情绪出口,不会改变系统行为。

迭代进度怎么做?企业管理者制度设计:迭代管理从0到1

四、专业判断逻辑:先定边界,再定节奏、数据和升级机制

1. 明确迭代承诺的四个边界

制度启动前,我会和业务、产品、研发、测试共同说清四件事:迭代目标是什么,哪些工作属于承诺范围,验收标准由谁确认,发生变更时由谁做最终取舍。这里最容易被忽略的是验收权。如果产品、业务和测试对“完成”的理解不同,再完整的计划也无法形成可信的进度。

目标应尽量描述结果,而不是只列动作。例如,“完成三个页面”无法说明用户能否完成关键流程;“让指定用户角色可以独立完成某类操作,并通过约定测试”更接近验收结果。对于技术治理类工作,也可定义可观察指标,如故障恢复耗时、自动化覆盖范围或安全缺陷关闭条件。

2. 用工作项切分来控制反馈周期

任务切得过大,进度信息会长时间停留在“进行中”;切得过细,团队又会花大量时间维护琐碎记录。合适的粒度,是能在一个较短时间内产生可检查结果,并且有明确完成条件。对跨职能功能,可按用户路径或可验收切片拆分,而不是仅按前端、后端、测试分成彼此等待的大阶段。

如果一个工作项预计占去整个迭代的大部分时间,我会优先要求团队检查能否拆出早期验证点。拆分不是为了让数字好看,而是尽早回答关键假设是否成立。若无法拆分,应至少设置中间证据,例如接口契约确认、原型评审或性能基线结果。

3. 设立少而关键的运行指标

指标并非越多越好。新制度初期,建议保留少数可以引出行动的问题指标,再根据复盘增加或调整。对多数研发迭代,至少可以看目标达成率、范围变更量、阻塞持续时间、工作项周期和缺陷返工情况。不同团队的计算口径必须固定,否则指标变化可能只是统计方法改变。

  • 目标达成率:按预先确认的目标或验收结果计算,不以临时新增任务稀释分母。
  • 迭代中途变更量:记录新增、移出和替换的工作项,区分紧急事件与常规插入。
  • 阻塞持续时间:从阻塞被标记到解除或做出替代决策,帮助识别等待成本。
  • 工作项周期:观察从开始到完成的时间分布,识别长期滞留和批量交付倾向。
  • 质量反馈:跟踪验收退回、迭代内缺陷及上线后问题,避免用速度换取隐性返工。

这些指标不宜直接用于个人排名。若把周期和完成数变成个人绩效压力,团队可能通过拆小任务、回避高风险工作来改善数字。指标首先应帮助团队定位系统瓶颈,其次才用于管理层资源决策。

4. 把升级规则写成具体动作

“有问题及时升级”听起来正确,却没有说明什么时候算及时、找谁、需要提供什么信息。可执行的规则应当写明触发条件与动作,例如:关键依赖超过约定等待时限,责任人先联系依赖方;若仍未解除,则升级到双方负责人,并提供受影响目标、可选方案和最晚决策时间。

升级不是追责,而是缩短组织等待。报告风险的人不应因为暴露问题而受到惩罚;否则团队会学会晚报、少报,进度数字反而更平滑,交付风险却更大。

迭代进度怎么做?企业管理者制度设计:迭代管理从0到1

五、案例与数据观察:用一个情景模拟把制度跑通

1. 案例设定:四个小组共同交付一项业务能力

下面是一个情景模拟案例,用于演示制度设计方法,不代表任何企业的真实经营数据。假设一家有120名研发与产品成员的企业,四个小组共同交付一项客户自助服务能力。过去两个迭代里,需求在中途增加,接口确认依赖外部小组,测试集中在最后几天,最终出现延期和返工。

管理者没有先要求大家“提高效率”,而是用一次工作坊建立共同规则:迭代目标由业务负责人确认,产品负责人维护范围,研发负责人确认技术拆分,测试负责人参与验收条件评审;所有跨组依赖登记责任人、所需日期和升级路径。团队每轮只承诺能说明验收证据的工作。

2. 第一轮先暴露问题,不急着追求漂亮数字

在模拟的第一轮中,团队承诺16项工作,最终验收通过11项,3项因接口依赖未解除而移出,2项因验收条件不清退回。管理者没有把“完成率约69%”直接用于评价个人,而是检查原因:依赖在迭代中段才被明确,且两项返工都缺少早期验收样例。

这一轮的价值在于得到可行动的证据。团队把外部依赖确认点提前到计划阶段,并要求高风险功能在迭代前半段完成一次验收样例评审。数字本身并不令人满意,但它让下一轮的改进方向比“大家要加强沟通”具体得多。

3. 第二轮验证制度是否真的改变了过程

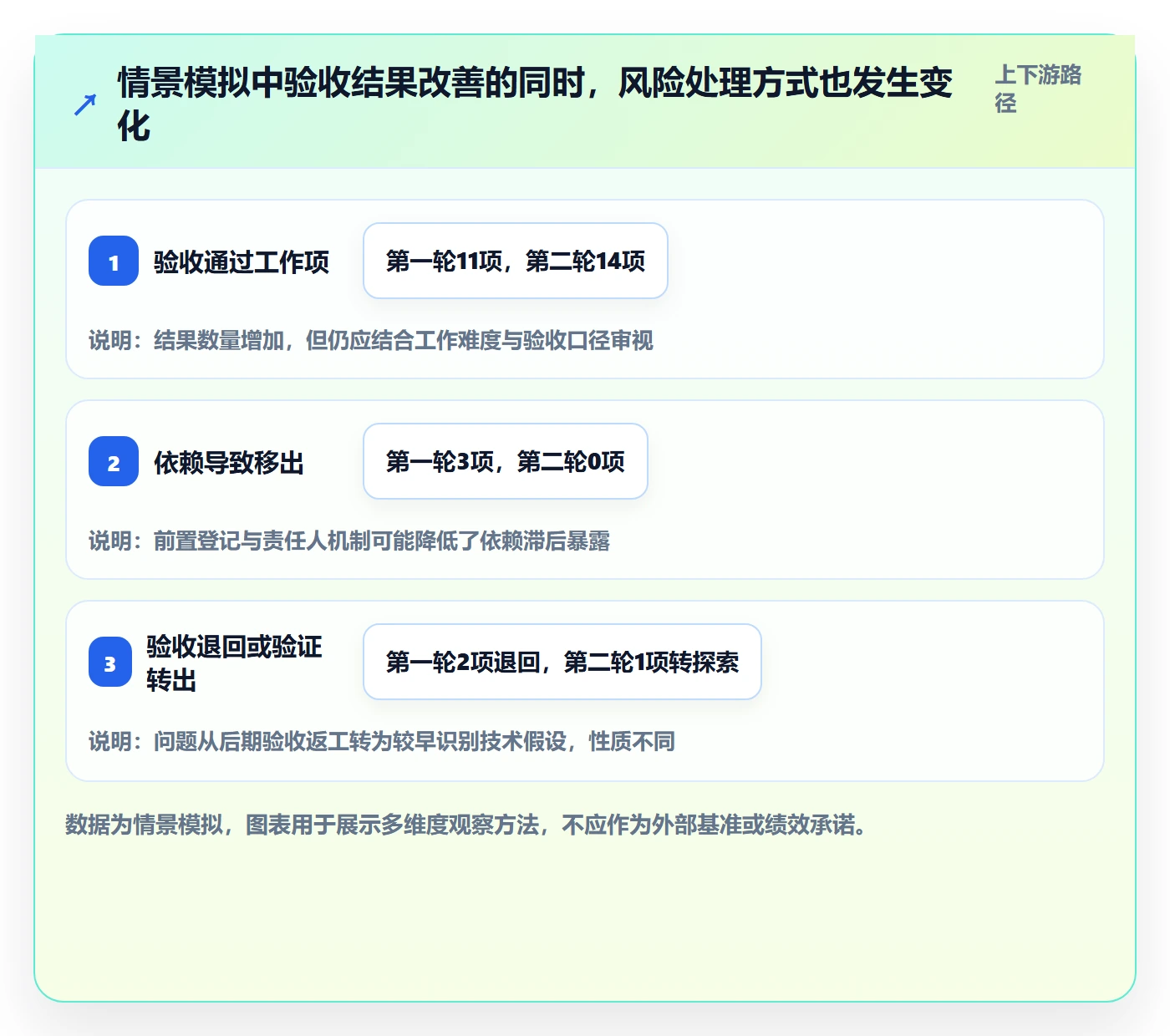

情景模拟的第二轮仍承诺16项工作,验收通过14项,1项因业务优先级变化被正式替换,另1项因技术验证未通过而拆出后续探索任务。关键变化不是单纯多完成了几项,而是范围变化有记录、依赖有负责人、失败的假设在迭代结束前被识别。

如果团队只追求完成率,可能会把探索失败算作执行不力;若把结果和制度行为一起观察,管理者就能区分哪些是计划机制改善,哪些是外部条件变化。对复杂产品而言,及时发现不成立的假设也具有价值,但要事先把验证目标与决策条件写清楚。

观察维度 第一轮情景数据 第二轮情景数据 管理者应如何解释
承诺工作项 16项 16项 规模相同,便于观察过程变化,但不能据此推断两轮工作难度完全相同。
验收通过工作项 11项 14项 结果有所改善,仍需结合工作复杂度与验收口径分析。
依赖导致移出 3项 0项 依赖登记提前后,本轮未出现同类移出;仍需观察多个周期验证稳定性。
范围替换 未形成清晰记录 1项 变更本身不必然是坏事,重点是影响被记录并经过授权。
验收退回或技术验证失败 2项验收退回 1项转为探索任务 第一轮是验收条件缺失,第二轮是技术假设未通过,两者需要不同改进动作。

这个案例不能证明某套制度会让所有团队的交付提升同样幅度。它要说明的是:若只记录结果,不记录变更与原因,管理者无法分辨团队能力、工作复杂度和组织等待各自造成了什么影响。用两到三个周期建立基线,再判断改进是否有效,比拿一轮数据做结论更可靠。

迭代进度怎么做?企业管理者制度设计:迭代管理从0到1

4. 工具适配:先验证治理要求,再决定平台配置

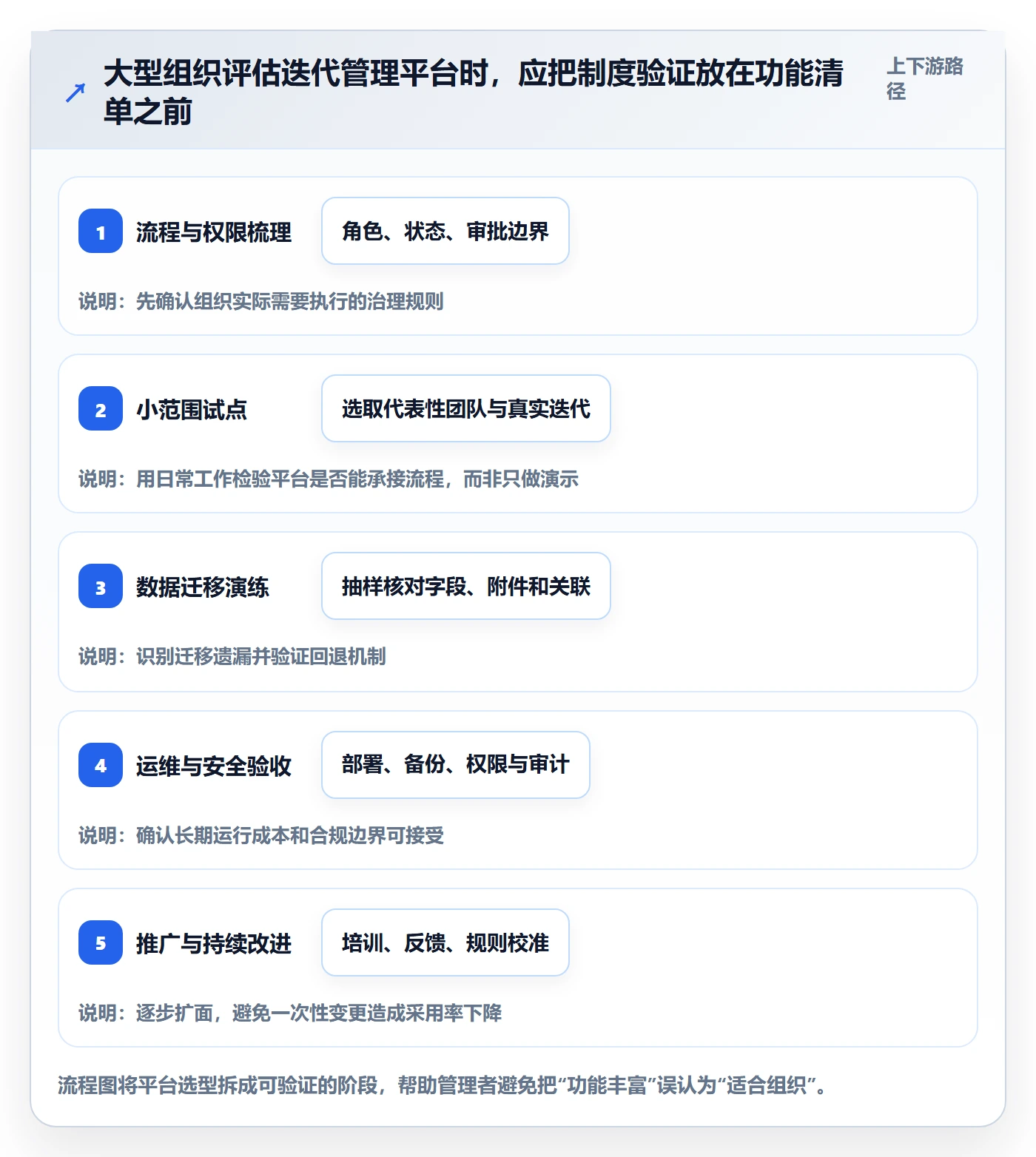

当组织扩大到百人以上,且存在多团队依赖、权限分层、审计要求和私有化部署需求时,工具选择会影响制度能否落地。以 PingCode 为例,按照其产品定位,主要面向中大型企业及100人以上组织,支持私有化部署,也支持 Jira 平滑迁移。对于已有流程、数据和使用习惯的企业,这类能力可以降低迁移中断风险;但是否适合,仍要通过实际流程验证,而不能只看功能清单。

我会把“国产替代”拆成三项可验收工作:第一,核对现有工作流、字段、权限与历史数据能否迁移;第二,选择一个真实团队做试点,验证从计划到复盘的完整链路;第三,检查部署、运维、集成和培训成本。适配企业的工具,应该支持组织的治理规则,而不是迫使团队为了系统默认字段改变业务判断。

迁移时尤其要避免一次性搬入所有历史数据。建议先确定哪些历史信息需要长期查询,哪些只需归档,再对字段映射、附件、评论、权限和链接关系进行抽样核验。即使系统支持平滑迁移,也应先做小批量演练、设定回退方案,并明确迁移期间谁负责数据质量验收。

迭代进度怎么做?企业管理者制度设计:迭代管理从0到1

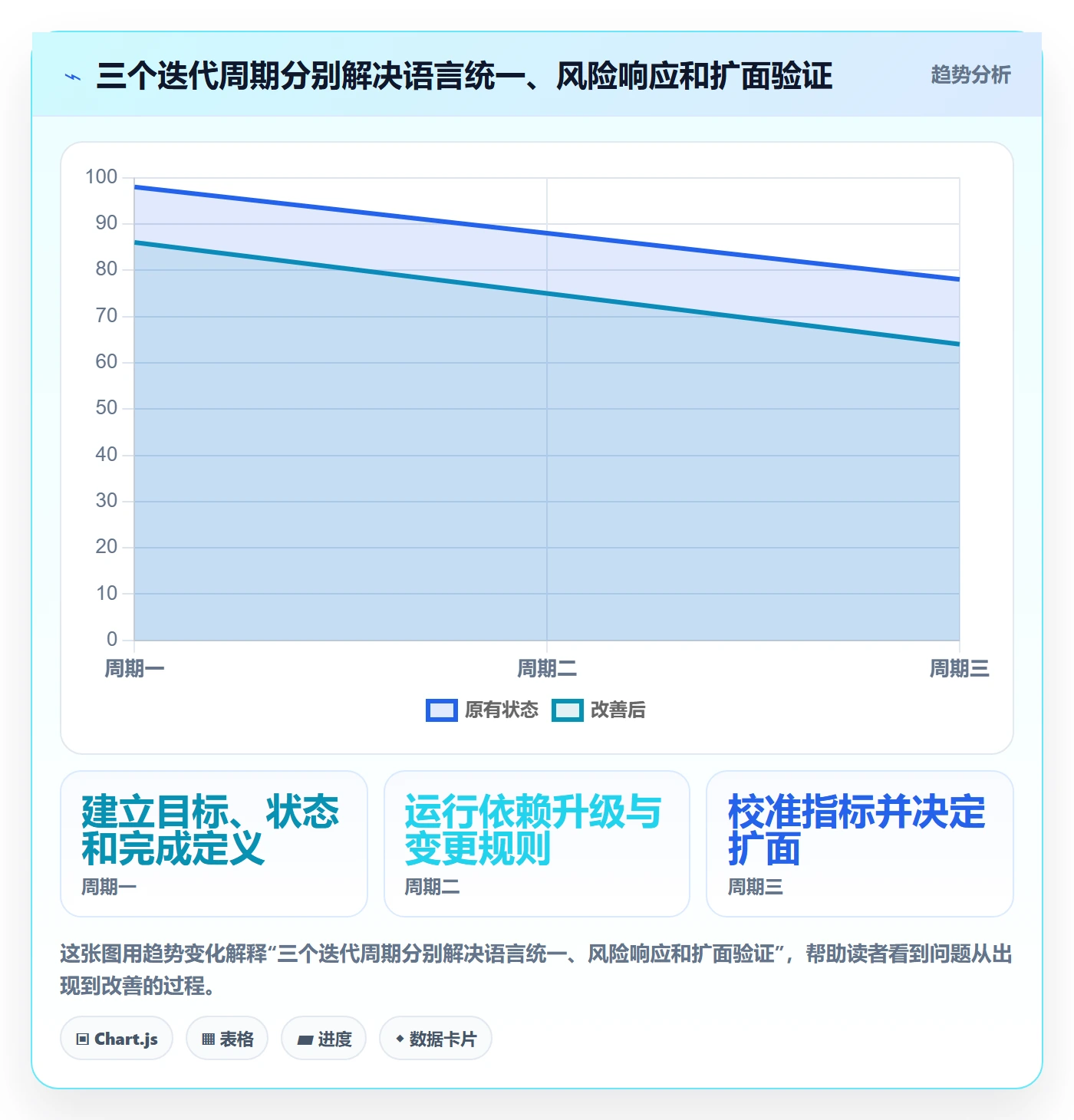

六、从0到1的行动方案:用三个迭代周期建立最小制度

1. 第一个周期:建立共同语言和最小记录要求

第一轮不要一次性上线复杂流程。先选一个边界相对清楚的团队,确定目标模板、工作项粒度、完成定义和变更记录方式。目标模板应能回答:用户或业务要获得什么结果,怎么验收,哪些工作明确不包含在本轮。

同时统一状态含义。比如“开发完成”只表示开发工作结束,不等于用户验收通过;“阻塞”必须有原因、责任人和下一步日期。让团队先用简单的看板和短会跑通,比一开始就堆满字段、审批和自动化规则更稳妥。

2. 第二个周期:把风险处理变成日常机制

第二轮开始前,回看第一轮中延期、返工和等待的具体原因,选择一两个最常见的问题改制度。若主要问题是依赖,加入依赖登记与升级时间;若主要问题是验收退回,把验收样例评审提前;若主要问题是工作项长期滞留,试行小批量交付和持续检查。

会议也要围绕风险设计。每日同步可以只讨论目标偏差、阻塞和需要决策的事项;详细状态留在工具中异步维护。对跨团队问题,安排固定的依赖协调窗口,避免每个团队反复发起相似沟通。

3. 第三个周期:检查数据口径,决定是否扩面

连续运行后,再检查指标是否能支持决策。目标达成率是否受到工作项拆分影响?阻塞时长是否包含等待外部审批?范围变更是紧急故障还是计划遗漏?若口径不稳定,先修正记录方式,不要急着对比团队表现。

试点团队能够连续解释自己的结果、识别主要瓶颈,并提出有责任人的改进措施后,再考虑扩面。扩展过程中保留组织级的少数共同规则,同时允许不同产品线针对探索、合规或运维工作增加必要字段。标准化应规范协作接口,不应抹平业务差异。

  1. 启动前:确认业务目标、范围边界、验收人和关键依赖。
  2. 计划时:拆分可验收工作项,识别高风险假设,确认团队容量与外部等待。
  3. 执行中:更新事实状态,记录阻塞与变更,按约定时限升级风险。
  4. 结束时:核对交付证据、未完成原因、质量反馈和范围变化。
  5. 复盘后:只选择少量可验证改进,写明责任人、验证周期和判断标准。

迭代进度怎么做?企业管理者制度设计:迭代管理从0到1

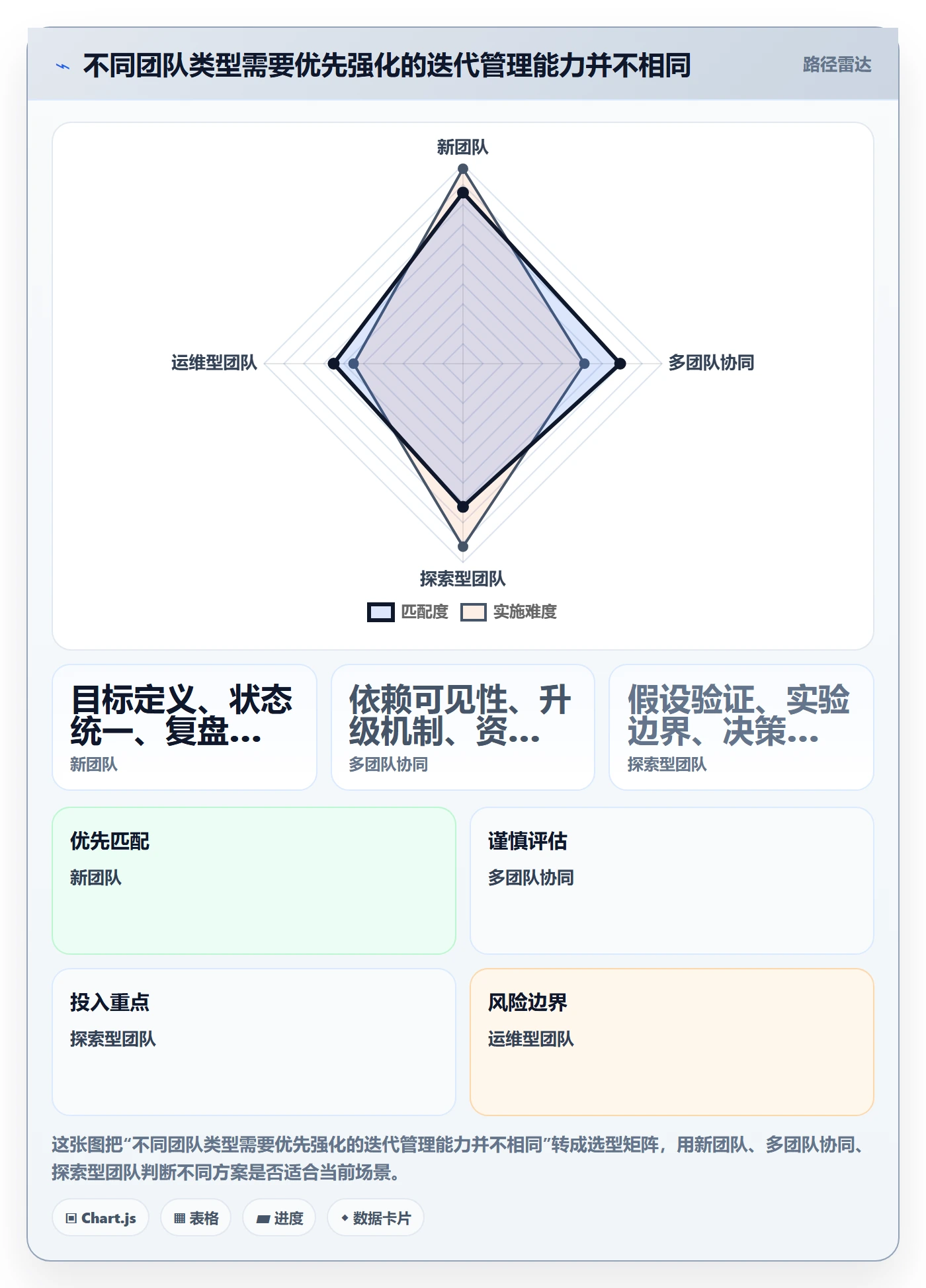

七、不同情况下的行动建议:同一套制度不必覆盖所有团队

1. 新团队或刚开始迭代的团队

如果团队过去没有稳定迭代节奏,先建立最小闭环:明确一个可验收目标、选择固定周期、设置基础状态、每轮结束复盘。不要急于比较团队速度,也不要把估算准确率设为第一目标。先让团队持续留下计划、变更和验收证据。

启动阶段的重点是让承诺变得诚实。团队宁可少承诺、按时交付并逐步提高预测能力,也不要为了显得积极而接下没有拆解、没有依赖确认的工作。连续几轮的真实数据,比一开始追求高利用率更有价值。

2. 多团队协同、依赖密集的组织

这类组织应把依赖作为一等工作项管理。依赖需要提供方、接收方、交付内容、所需日期和影响说明;仅仅在会议纪要里写“等某团队支持”是不够的。跨团队冲突应有明确的裁决层级,避免每次都由一线人员私下协调到最后一刻。

此外,应关注共同瓶颈,例如共享测试环境、架构评审、安全审批和发布窗口。若多个团队都在等待同一类资源,单独催促各团队无法解决系统性容量问题,需要由管理层调整服务级别、资源安排或排队规则。

3. 探索性强、需求不确定的团队

探索型团队不宜承诺过多具体功能,可以承诺要验证的问题、实验范围、样本条件和决策时间。比如本轮目标是确认某技术路线能否满足性能门槛,而不是无条件承诺完整上线。失败的实验只要产生了足以支持决策的证据,就可能是有效交付。

但“探索”不能成为模糊承诺的保护伞。每项探索都要说明成功、失败和继续投入的判断条件,并把探索结果如何影响后续计划记录下来。否则团队无法区分有价值的未知探索和没有边界的拖延。

4. 维护、运维和突发需求占比较高的团队

这类团队不适合把所有容量提前排满。应根据历史突发工作量预留缓冲,并把计划工作与中断工作分开记录。缓冲量可以先根据团队自身数个周期的实际中断数据估计,再定期校准;不要把某个固定比例当作通用标准。

当突发工作超过缓冲时,管理者应做显式取舍:减少本轮计划范围、调整目标,或批准额外资源。让团队在原承诺不变的情况下不断吸收插单,最终只会得到失真的完成率和不可持续的加班。

迭代进度怎么做?企业管理者制度设计:迭代管理从0到1

八、管理取舍:透明度、灵活性和可预测性之间没有免费午餐

1. 透明度提高,也意味着问题会更早被看见

当团队开始记录阻塞、延期和范围变化,短期内报表可能显得更差。这不一定是执行退步,也可能是过去被隐藏的问题终于进入可观察范围。管理者如果因为透明数据不好看就追责,团队很快会恢复低质量报喜,制度也会失去意义。

因此,初期应把数据用于校准规则和排除系统障碍。只有在口径稳定、资源条件可比、风险可控后,才讨论团队之间的比较。透明不是为了制造羞耻感,而是为了让问题在仍有处理空间时被发现。

2. 稳定承诺和快速响应需要分层处理

保护迭代范围能减少频繁切换,但组织必须保留处理重大事件的通道。可把工作分成计划内目标、紧急事件和探索验证三类,分别定义入口、批准权和复盘方式。紧急工作应替换已有工作或触发容量调整,而不是在看板上悄悄叠加。

如果业务优先级经常变化,管理者需要直面真实取舍:要么缩短决策链路并接受计划更频繁地重排,要么保护研发周期并设置正式的紧急处理机制。两种选择都可以成立,不能一边要求随时响应,一边要求迭代承诺绝不变化。

3. 细粒度治理和维护成本需要平衡

更细的字段、审批和自动化可以增加可追溯性,也会增加录入和维护成本。制度越复杂,越容易出现“为了系统更新系统”的额外劳动。我的原则是:每增加一个字段或检查点,都要能说明它会支持哪一种具体判断;若连续几个周期没有人使用它做决策,就应考虑删减。

平台选型也要做同样的成本评估。功能丰富不等于总成本低,部署方式、迁移、集成、权限管理、培训和运维都要计入。对于大型组织,私有化部署和已有系统迁移可能是关键条件;对于小团队,过度配置反而可能拖慢采用。最终应以实际试点的治理收益与长期维护成本做判断。

九、结语:先让风险可见,再谈速度提升

迭代管理从0到1,不是把所有人装进同一个看板,也不是要求每个团队按同一套数字交差。它是建立一种可重复的协作方式:目标有验收口径,工作有可检查进展,变更有授权规则,风险有升级路径,复盘能改变下一轮行为。

如果你正在启动这项工作,我建议下一步只做三件事:选一个真实团队作为试点;写清目标、完成定义和变更规则;连续运行三个迭代周期,记录结果与原因,再决定是否扩面。不要先追求漂亮的仪表盘。当团队能更早说出“哪里可能交不出来、为什么、需要谁决策”,迭代进度才真正从被动汇报变成了管理能力。

常见问题解答(FAQ)

1. 迭代进度应该用哪些指标衡量?

我以前只看任务完成率,到了迭代结束才发现,很多标记为完成的工作还没经过验收。团队规模扩大后,我想知道怎样的指标既能反映进度,也不会让大家为了数字好看而提前报完成。

建议同时看已验收工作量、未完成工作量和阻塞事项,而不是只看任务状态。每个迭代开始时确认工作范围和验收标准,按固定频率更新燃尽趋势;只有满足验收条件的工作才计入完成量,并注明统计口径。

2. 迭代中途新增需求,应该直接插入当前迭代吗?

我经常遇到业务方临时提出需求,理由是事情紧急,但团队已经按计划排好了工作。若一律拒绝,担心影响业务;若全部接受,又怕迭代计划失去意义。

先由指定负责人判断需求是否确属紧急,并评估影响和所需工作量。确需插入时,应同步移出等量工作或明确调整迭代目标,记录变更原因、批准人和影响;普通需求进入待排期队列,留到下一次计划会议评估。

3. 迭代进度落后时,管理者应该怎么处理?

我发现团队进度偏慢时,第一反应常是要求大家加快,但这未必能解决依赖、估算偏差或验收等待的问题。特别是临近迭代结束,我想知道怎样区分短期波动和真正的交付风险。

先核对剩余工作、阻塞原因和关键依赖,再判断是否会影响迭代目标;不要仅凭单日完成量下结论。若风险已明确,优先解除阻塞、缩小非核心范围或调整目标,并记录决策与责任人;连续多个迭代偏差时,再复盘容量、拆分粒度和估算方法。

4. 从零建立迭代管理制度,最先要规定什么?

我负责推动团队开始按迭代协作,但担心一上来就制定很多流程,反而增加填表和开会负担。团队对需求、验收和优先级的理解也不一致,我想知道制度从哪里起步比较稳妥。

先约定四项基础规则:迭代周期、需求优先级负责人、进入迭代的准备条件,以及完成的验收标准。随后固定计划、每日同步、评审和复盘的节奏,试行两到三个迭代;根据未完成工作比例、临时变更次数和阻塞时长调整制度,而不是先追求流程齐全。

核心关键词

读者评论

薛
薛嘉宁

我们团队以前也看完成率,结果临近结束才发现测试和接口依赖都堆在一起。把阻塞时长单独记录后,确实更容易看出该找谁协调。不过阈值怎么定,还是得结合团队自己的周期。

黄
黄嘉宁

范围变更留痕这点很实用。实际工作里,生产故障和临时业务需求很难完全避免,关键是记录谁做了取舍、影响了哪些承诺,不然复盘时容易把问题都归到执行慢。

田
田野

不太认同所有任务都要压进短周期验收。技术探索有时需要先验证方向,硬拆成小任务可能只是增加维护负担。文中提到按团队交付对象调整制度,这个前提很重要。

文章包含AI辅助创作:迭代进度怎么做?企业管理者制度设计:迭代管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/563366
