迭代计划会上,团队把任务排得满满当当,到了迭代结束却发现:最重要的功能还差测试,临时需求挤占了开发时间,任务看起来大多“已完成”,用户却没有拿到可用结果。迭代管理的难点并非把任务塞进时间盒,而是让承诺、执行、验收和复盘形成一条可追踪的链路。本文从管理者视角拆解迭代任务全流程,并给出一套可以直接试行的判断方法。
一、先讲核心结论:迭代管理的对象不是任务数量,而是可交付价值
1. 迭代不是把待办事项切成两周
我判断迭代是否有效,首先不看团队完成了多少张任务卡,而看团队是否在约定周期内交付了一个经过验证、可以被用户或下游团队使用的增量。任务只是实现增量的工作单元;如果任务全都关闭,增量却无法部署、验收或使用,迭代仍然没有完成业务目标。
这一区分会改变管理者的提问方式。与其问“还剩几张任务”,不如问“本轮承诺的用户价值是什么、当前最可能阻断它的条件是什么、谁能在什么时间解除阻断”。前者追踪活动,后者追踪交付。
2. 全流程至少要闭合六个环节
一套可执行的迭代管理,应当把需求准备、迭代计划、任务拆解、每日执行、验收发布和复盘改进连接起来。每个环节都有明确输入、责任人和退出条件,避免需求在计划会上才被临时解释,或者任务关闭后没有人确认结果。
- 准备需求:明确用户问题、业务价值、验收条件和依赖项。
- 选择迭代目标:基于优先级、团队容量和风险,确定本轮承诺边界。
- 拆解任务:把目标拆成可估算、可协作、可验收的工作项。
- 每日执行:观察流动、阻塞和范围变化,尽早处理偏差。
- 验收与发布:验证业务结果、质量门槛和上线条件。
- 复盘改进:找出系统性原因,把改进落实为下一轮行动。
这六个环节不是六场会议。它们是管理闭环。团队可以减少会议,但不能省略决策所需的信息,也不能让关键责任在环节之间消失。
3. 计划要有缓冲,但缓冲不能变成隐形承诺
团队容量不等于成员工作时间的总和。支持工作、缺陷处理、评审、协作、休假和不可预期问题都会占用真实产能。若把理论工时全部排满,计划看似精确,实际上没有给变化留空间。
我更倾向于把容量拆成“已知工作、预留工作、不可承诺空间”三类,并公开说明预留的用途。缓冲不是可以随意追加需求的空白地带,而是应对已知波动的管理设计。若团队长期依赖加班才能兑现承诺,问题通常不是个人效率,而是容量估算、范围控制或质量成本出了偏差。

二、为什么迭代管理容易失真:真实场景里的四种压力
1. 需求不稳定,计划会议被迫承担需求澄清
在不少企业团队中,需求从业务提出到进入开发,经过多个部门转述。原始问题可能是“用户无法快速完成审批”,传到计划会上却变成“增加一个筛选项”。当产品、研发和测试开始讨论时,大家才发现真正的目标、权限范围和异常路径并未定义。
这时,计划会议容易被需求澄清吞掉。团队要么仓促估算,后续反复返工;要么把不确定性藏进一个较大的任务,等开发中途再暴露。管理者要做的不是要求团队“先做起来”,而是设置进入迭代的最低准备条件。
2. 多项目并行,让成员容量在表格中重复计算
一个人同时参加多个项目时,各项目负责人往往按完整工作日估算他的投入。每个计划单独看似合理,合起来却超出容量。任务在系统里都显示“进行中”,实际工作不断切换,等待评审和上下游确认的时间也被忽视。
这类问题不能靠催进度解决。管理者应当把成员的并行负荷、关键依赖和正在执行的任务可视化,限制同时进行的工作数量,并让优先级冲突由有权决策的人裁定,而不是交给一线成员在多个需求方之间自行周旋。
3. 团队追求按时完成,忽视“完成”的定义
若开发完成就可以关闭任务,测试、文档、部署准备和业务确认便可能成为迭代外的尾巴。团队报表显示完成率很高,实际可用功能却少。尤其在多团队交付场景中,一个团队的“完成”可能只是另一个团队的“待接入”。
要消除这种错觉,团队需要一份明确的完成定义,至少约定代码评审、测试状态、验收证据、必要文档和发布条件。不同类型的工作可以有不同标准,但不能只在问题发生后临时补标准。
4. 管理数据很多,决策信息很少
任务数、工时、完成率和燃尽图都能提供线索,却不能单独解释原因。完成率偏低,可能是估算偏差,也可能是外部依赖、范围变更、质量返工或任务粒度过大。若管理者把单一指标直接当成个人绩效评价,团队会倾向于拆小任务、压低估算或提前关闭工作项,数据反而失去可信度。

三、常见误区:看起来在管理迭代,实际在管理表面动作
1. 把任务拆得越细,误认为计划越可靠
任务粒度过大,确实难以追踪进展;但把每项工作拆成几十分钟的小动作,也会制造大量维护成本。拆分的目的不是追求卡片数量,而是让工作可以在短周期内产生可观察进展,并能独立识别阻塞。
实用的拆分标准是:任务有明确产出、责任归属清楚、验收方式可描述,且能够在团队约定的时间范围内完成。若一项任务涉及多个系统、多个角色和多个未知条件,优先按可独立验证的结果拆分,而不是按“先写代码、再改接口”机械切片。
2. 把所有需求都放进迭代,称为“提高利用率”
团队的高利用率不等于高交付率。排期没有余量时,一个小缺陷、一项紧急支持或一次依赖延期,就可能让关键功能整体延后。需求方看到的是计划很满,团队承受的则是任务切换、上下文恢复和局部返工。
我更重视稳定交付的可预测性,而不是每个成员是否始终有任务在手。空出一点容量用于风险处理,可能让计划看起来不那么饱和,却能减少尾部任务堆积和临近结束时的集中加班。
3. 把燃尽图下降当成价值交付
燃尽图适合观察剩余工作量随时间变化,不能直接证明用户价值已经交付。如果团队不断关闭开发任务,但集成、测试或验收仍未完成,曲线仍可能很好看。管理者应将进度图与验收状态、阻塞时间和发布结果结合起来看。
4. 把估算当成个人承诺书
估算是基于现有信息对工作规模和不确定性的判断,不是保证某个人在某天完成的合同。若估算被用于追责,团队会倾向于报大数、隐藏未知,或者绕开复杂任务。这样得到的不是更准确的计划,而是更难使用的计划数据。
估算的价值在于帮助团队比较工作规模、识别分歧和讨论容量。管理者应追问“哪些假设会让估算失效”,而不是把估算偏差简单归因于个人执行力。
5. 复盘只收集感受,不形成行动
“沟通不够”“需求太多”“测试太晚”是现象,不是可执行的改进方案。有效复盘需要明确事实、影响、可控原因、负责人和检查时间。例如,把“测试介入太晚”改写为“下轮需求评审邀请测试参与,并在进入计划前补齐主要异常路径”。
四、专业判断逻辑:先判断可承诺,再决定排多少任务
1. 先问目标能否被验收
一个迭代目标应当描述用户或业务能得到什么变化,而不是罗列团队要做什么。比如“完成报表页面改版”是工作描述,“主管可以按部门筛选并导出当月审批耗时”更接近可验证结果。后者仍需补充权限、性能和数据口径,但至少能推动讨论进入验收层面。
进入迭代前,我会检查目标是否回答了四个问题:面向谁、解决什么问题、通过什么证据判断完成、失败时对业务有什么影响。若其中两项以上没有答案,通常应先补充信息,或将工作作为探索任务而不是承诺性交付。
2. 再判断需求准备度,而不是盲目估算
需求准备度不是复杂评分表,而是帮助团队识别未知项的门槛。团队可以按目标清晰度、验收条件、依赖关系、技术方案和风险提示进行检查。发现不确定性时,不一定要阻止所有工作,但要把探索、验证和交付区分开。
| 检查项 | 准备充分的表现 | 未满足时的处理方式 |
|---|---|---|
| 目标与用户 | 明确受影响的角色和实际问题 | 安排业务澄清,不先承诺完整交付 |
| 验收条件 | 正常路径与关键异常路径可验证 | 补充验收例子,必要时缩小范围 |
| 依赖关系 | 接口、数据、审批人和交付时间已确认 | 列出责任人与最晚确认日期 |
| 技术风险 | 关键方案有初步验证或可逆路径 | 先做时间盒探索,记录结论与后续选项 |
| 发布约束 | 权限、数据迁移和回滚条件已评估 | 将上线准备作为正式工作纳入计划 |
3. 依据历史流动数据估算团队容量
如果团队已经积累了数轮迭代数据,容量判断应优先参考本团队历史,而不是照搬其他组织的速度。可以观察近六至八轮实际完成量的中位数、波动区间、插入工作比例和未完成原因。中位数能降低偶发极值的影响,波动范围则提醒管理者不要把某一轮的高产出当成永久能力。
如果团队刚组建、数据不足,就不应假装精确。先用较小范围的试运行建立基线,记录实际投入、等待时间和突发工作。对新团队来说,最初几轮的目标是提高估算质量和发现依赖,而非追求漂亮的完成率。
4. 用任务粒度控制反馈周期
任务拆分应围绕可验证产出,而非岗位边界。一个功能可以拆成接口契约、可运行的薄切片、异常路径和验收验证,但要避免每个环节都独立制造等待。关键判断是:拆分后能否更早得到有用反馈?如果拆分只增加协调和交接,没有缩短验证周期,就需要重新设计。
5. 用风险与价值共同排序
优先级不应只看业务收益,也要考虑延迟成本、依赖解除价值、合规要求和失败风险。一个收益一般但能解除多个团队阻塞的工作,可能比单个高曝光功能更值得先做;一个范围较小但涉及数据安全的改动,也不能因为卡片少就排在最后。

五、案例推演:一个四周周期的迭代如何从混乱走向可控
1. 场景与边界
下面是一个情景模拟案例,用于说明方法,不代表某家企业的真实经营数据。假设一家有120名员工的企业软件团队,产品、研发、测试和业务分析共12人,主要需求是缩短客户审批流程。团队每两周发布一次版本,同时承担线上问题支持。
上一轮出现了三个现象:计划中的功能完成较晚,测试集中在最后几天,另有两项紧急支持工作中断开发。管理者起初以为是估算偏差,进一步复盘后发现,真正的问题是需求没有完成异常场景确认,两个外部接口依赖没有负责人,支持工作也未纳入容量讨论。
2. 先把业务目标改写成验收结果
团队没有把目标写成“完成审批模块优化”,而是改为“审批发起人可一次看清当前处理人和等待原因;主管可按部门查看超时记录”。随后补充权限范围、超时定义、数据刷新时效和导出规则。通过这一步,团队发现原需求实际包含两个可独立验收的结果,不必绑成一个大包。

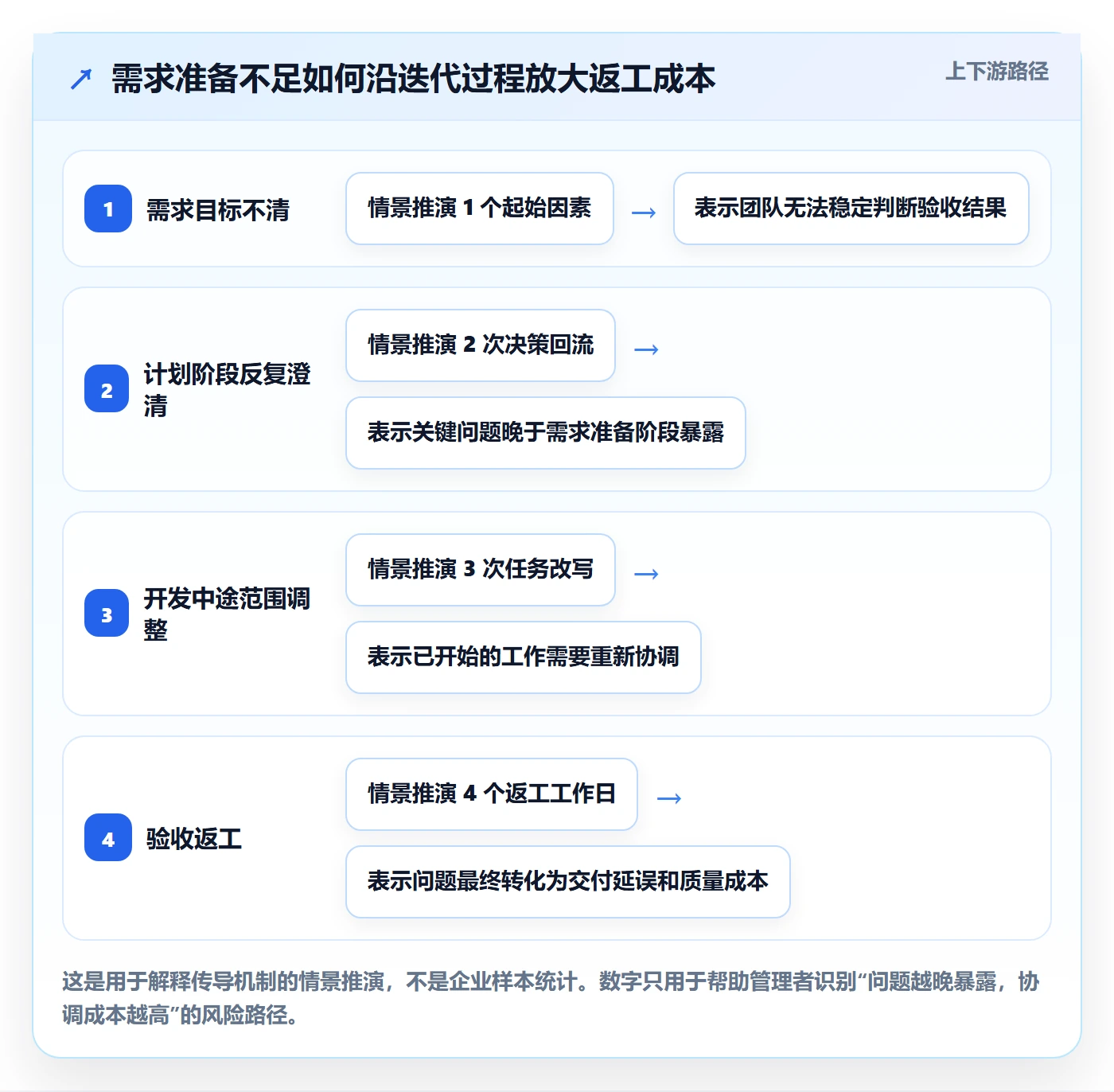

3. 把不确定性放在计划之前处理
接口字段和数据来源存在争议,团队先安排了一项有时间上限的验证工作,由研发与数据负责人共同确认可用字段。验证结果表明,历史记录缺少一个统一的超时标记,因此迭代内先交付可追溯的新增记录,历史补齐另行评估。
这一步没有让团队“做得更少”,而是避免把历史数据治理的未知成本偷偷塞进功能开发。管理者也因此能向业务说明范围边界,而不是在验收时才解释为何无法提供完整历史报表。
4. 计划时显式容纳支持工作与测试
团队按历史记录估算支持负担,并将当轮可承诺容量控制在可用容量以内。测试从需求准备阶段参与,帮助补齐并发审批、权限不足和数据为空等场景。开发任务按可验证的结果拆分,接口联调与发布检查都作为正式工作项,而不是默认“顺手完成”。

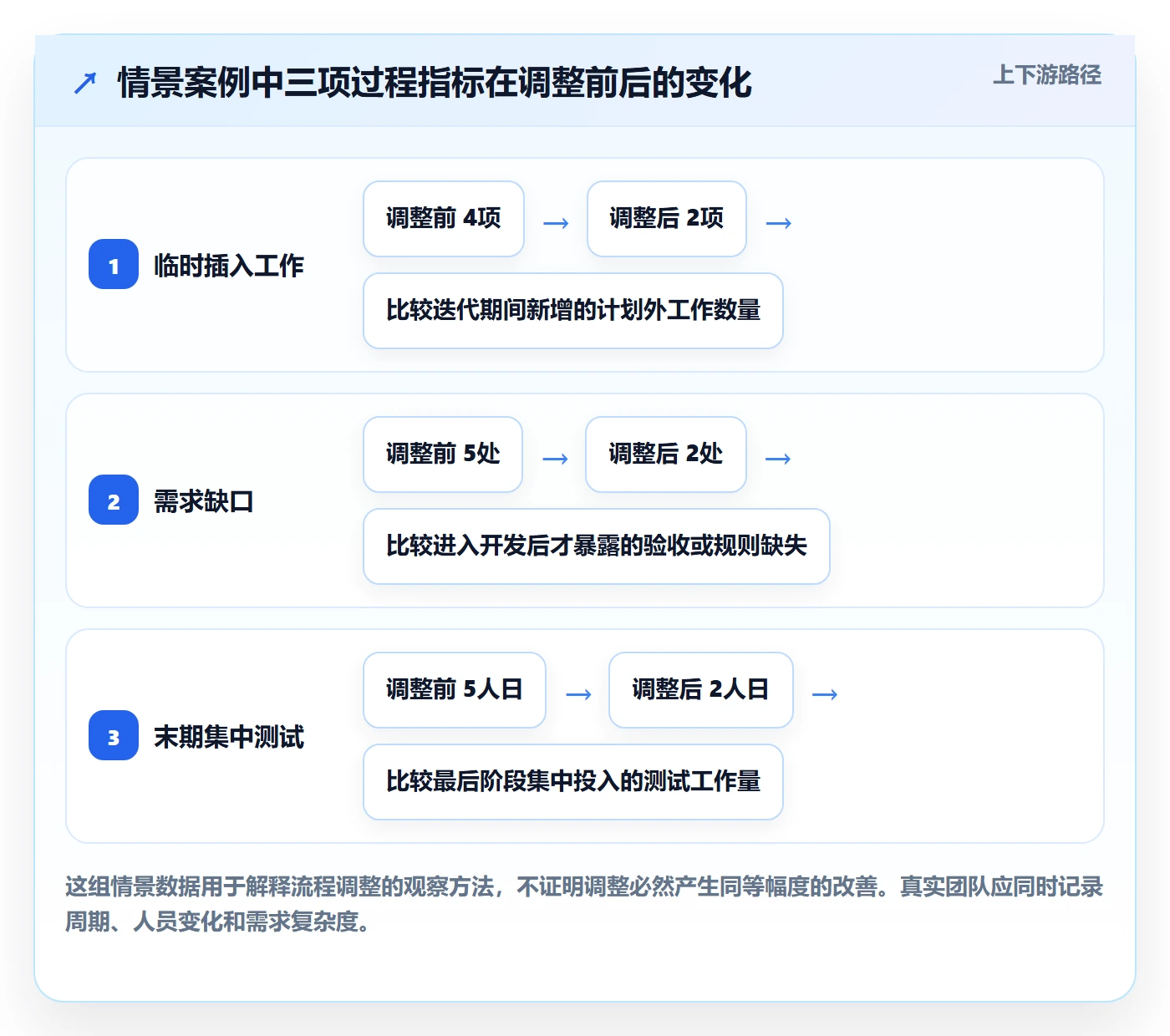

| 观察项 | 调整前情景 | 调整后情景 | 解读 |
|---|---|---|---|
| 迭代内临时插入工作 | 4项 | 2项 | 通过支持容量预留和优先级裁定,减少计划被动打断 |
| 进入开发后才发现的需求缺口 | 5处 | 2处 | 评审和验收例子前移,仍有缺口但暴露更早 |
| 末期集中测试工作日 | 5人日 | 2人日 | 测试分散到执行过程,减少最后阶段堆积 |
| 迭代目标验收结果 | 1项部分完成 | 2项中1项完整交付、1项按边界延期 | 完成项减少并不必然代表变差,关键是承诺范围更可信 |
表中数字均为情景模拟,用于展示改进前后应观察什么,不应被当作行业基准。真正有价值的是对比口径保持一致:相同团队、相似周期、同一完成定义,并记录需求变更和外部事件。
5. 复盘时追问机制,而非追问谁没做好
本轮复盘没有以“为什么测试没赶上”结束,而是沿着工作流追查:验收例子在哪个阶段缺失?测试什么时候拿到可验证版本?接口依赖由谁确认?支持工作如何进入容量计划?最终行动是让需求准备检查增加异常路径,让依赖项必须有责任人,并在迭代中段检查发布风险。
这个案例的关键不是把会议开得更久,而是把问题放回它出现的时间点处理。晚发现的问题往往要通过加班补救;早发现的问题通常可以通过缩小范围、验证假设或调整依赖解决。

六、工具与流程如何配合:让信息可追踪,而不是让工具替团队决策
1. 先定义信息模型,再选管理工具
管理者在选工具之前,应先确定团队要追踪哪些对象,以及对象之间如何关联。至少要能看清需求、迭代目标、任务、缺陷、依赖、验收证据和发布状态之间的关系。若系统只有一张任务列表,跨团队依赖和目标价值就容易丢失;若字段过多、流程过细,团队又会为了填表而工作。
建议先画出最小信息链:业务需求关联迭代目标,目标关联任务,任务记录负责人、状态、阻塞和验收证据,发布项记录上线条件及风险。先让这条链跑通,再根据实际问题增加字段。
2. 中大型团队要关注治理能力和协作成本
当组织超过100人,或者多个产品线共用研发、测试、运维资源时,工具选择不只是看单个团队是否方便,还要考察权限、跨团队依赖、流程差异、数据汇总、审计要求、集成能力和部署方式。这里没有一套适合所有企业的配置,关键是哪些能力必须统一,哪些规则应允许团队差异化。
以PingCode为例,若企业正在评估其与自身流程的适配性,可重点核查需求到迭代、任务到缺陷、发布到反馈的链路是否满足实际治理要求,并通过试点验证权限模型、报表口径和现有系统集成。其产品信息中提供私有化部署和Jira迁移相关能力;企业仍应在采购前确认具体版本、迁移范围、数据字段映射、附件处理、历史记录保留及服务边界,不宜只凭功能描述作最终判断。
所谓“国产替代”,不能只比较界面或功能清单。更稳妥的判断方式是先列出不可中断的业务流程,再抽取有代表性的历史数据做迁移演练,验证权限、工作流、关联关系、附件和报表是否正确。迁移能否回退、切换期间如何双轨运行、关键用户是否接受新流程,往往比功能演示更能决定项目成败。
3. 工具选型要以试点证据收口
我建议用一个真实团队做短周期试点,不要只用演示数据。试点至少覆盖一个完整迭代、一次缺陷处理和一次发布准备,比较手工统计耗时、状态信息完整度、依赖暴露时间和用户操作负担。若工具让报表更快,却增加大量重复录入,整体价值未必为正。
- 关注流程适配:实际工作流能否配置,变更是否会影响其他团队。
- 关注数据治理:权限、审计、备份、数据保留和导出是否满足组织要求。
- 关注迁移风险:历史数据、附件、评论、状态和关联关系能否验证。
- 关注集成边界:代码、测试、沟通和发布系统如何协作,故障时如何定位责任。
- 关注真实使用:成员完成一次常见操作需要多少步骤,信息是否重复填写。

七、不同情况下的行动建议:不要把所有团队套进同一套节奏
1. 新团队或历史数据不足
先用小范围试运行,不急着设定刚性产能目标。连续记录实际完成的工作、插入事项、等待时间和未完成原因。前两三轮重点验证任务粒度、验收定义和团队容量假设,形成基线后再讨论预测能力。
如果团队刚从项目制转向迭代制,先稳定一个基本节奏:固定需求准备时间、固定计划窗口、定期检查阻塞、迭代末统一验收。避免一开始就同时引入复杂指标、严格估算和多层审批,否则流程负担可能超过改进收益。
2. 线上支持负担较重
不要把支持工作视为计划之外的噪声。记录支持类型、响应时长、处理人和占用容量,区分偶发事件与结构性问题。若支持工作频繁打断同一批核心成员,可安排轮值或明确服务窗口,让其他成员获得相对完整的专注时间。
若支持负担长期超过团队预留容量,应把问题升级为资源或产品质量议题,而不是持续挤压迭代承诺。管理者要检查缺陷来源、监控覆盖、发布频率和客户问题聚类,识别是否有一类反复事件值得通过系统性改造消除。
3. 多团队共享依赖明显
在共享组件、数据平台或公共服务团队较多的组织中,单个团队的迭代计划不能只看自身任务。建立依赖清单,明确提供方、使用方、接口约定、最晚确认日期和失效后的替代方案。跨团队依赖越关键,越应在需求准备阶段暴露,而不是等开发排到一半才询问“对方什么时候有空”。
若多个团队频繁因同一依赖延期,可考虑设立共同的交付节奏或服务约定;若依赖只是偶发,不必建立沉重的跨部门治理机制。管理方案应与问题的频率和影响相称。
4. 高合规或私有化部署要求突出
先把合规要求转换为可验证条件,例如数据存储位置、访问控制、操作审计、备份恢复、升级流程和供应方支持方式。不要等工具上线后才补安全评估,也不要把“支持私有化部署”直接等同于满足全部安全要求。部署形态只是条件之一,仍需核查运维责任、漏洞响应和灾备安排。
对于需要从既有系统迁移的团队,应选择代表性数据做分批演练,保留迁移前后的校验记录,并明确冻结窗口和回退路径。数据量大、历史流程复杂时,先迁移当前活跃项目,再处理归档数据,通常比一次性全量切换更容易控制风险。
八、取舍与指标:看清速度、稳定性和治理成本的交换关系
1. 追求速度,可能增加返工和质量风险
缩短计划和评审时间,短期内可能让更多需求进入开发,但如果需求准备、测试和发布检查同步被压缩,延期只是被推迟到验收或线上。管理者要观察交付周期是否真的缩短,同时检查缺陷逃逸、返工工作量和发布回滚,而不是只看开发阶段的任务关闭速度。
2. 增加治理,可能降低团队灵活性
统一字段和流程有利于跨团队统计、审计和协作,但流程越复杂,团队维护成本越高。适合企业的做法通常是统一关键定义,例如任务状态含义、验收证据和发布风险,同时允许不同团队按工作类型保留必要差异。治理的目标是减少协作误差,不是让所有团队使用完全相同的步骤。
3. 选择指标时,避免单指标管理
可以将指标分成四类:交付流动、质量稳定、计划可靠和业务结果。每类选择少量能触发行动的指标,并为每个指标规定解释边界。若一个指标升高或降低后,团队不知道应该采取什么行动,它可能只是报表装饰。
| 指标类别 | 可观察指标 | 适合回答的问题 | 常见误用 |
|---|---|---|---|
| 交付流动 | 周期时间、在制工作量、阻塞时长 | 工作在哪里等待,交付是否变慢 | 把个人工作时长直接等同于效率 |
| 质量稳定 | 迭代内缺陷、线上回滚、返工工作量 | 速度是否以质量为代价 | 只统计缺陷数量,不区分严重程度与来源 |
| 计划可靠 | 目标完成情况、范围变更次数、未完成原因 | 承诺边界和容量判断是否可信 | 用完成率惩罚团队,诱发低估任务 |
| 业务结果 | 用户完成率、处理时长、采用情况 | 交付是否解决了实际问题 | 把上线直接当作价值实现 |

4. 用数据找系统问题,不把波动自动归咎于个人
指标偏离目标时,先检查工作范围、需求复杂度、依赖延迟、支持负担和质量返工,再讨论执行方式。若周期时间变长,同时在制工作量上升,优先检查多任务并行;若完成率下降但插入需求明显增加,优先检查范围控制;若按期交付却线上问题增加,优先检查测试和发布门槛。
指标不是判决书,而是追问机制。管理者应把数据与访谈、任务记录和用户反馈交叉验证,并保留“无法判断”的空间。没有可靠数据时,坦白说数据不足,通常比给团队贴上效率标签更专业。
九、把方法变成下一轮行动:从一张清单开始
1. 迭代开始前检查四件事
- 本轮目标能否用用户或业务结果表达?
- 关键需求是否有清楚的验收条件和范围边界?
- 团队容量是否扣除了支持工作、休假和已知依赖?
- 发布、测试、数据和权限风险是否有人负责?
任何一项没有答案,都不必立即取消整个迭代,但要明确处理方式:补充信息、缩小范围、安排探索任务,或把依赖风险写进计划。最忌讳的是把未知当作已解决。
2. 迭代执行中检查三个信号
- 在制工作是否持续增长:增长时先停止新增,帮助团队完成已有工作。
- 阻塞是否超过约定时间:超过时升级协调,不让成员独自等待。
- 目标范围是否悄然变化:新增事项应记录原因、影响和取舍,不要只改任务列表。
每日检查不必变成逐人汇报。团队围绕目标回答“现在最阻碍交付的事项是什么、需要谁作出什么决定、今天能否推进到下一个可验证状态”,通常比重复念任务状态更有价值。
3. 迭代结束后留下可复用的改进
复盘至少留下一个明确行动、一个责任人和一个检查时间。行动要足够小,能在下一轮验证。例如“改善跨团队沟通”难以验证;“接口依赖在计划会前由双方负责人确认字段与交付日”则可以检查是否发生。
若同一问题连续几轮出现,应考虑改流程或改系统条件,而不是重复提醒个人。反复发生的延期可能来自审批瓶颈、环境不稳定、公共组件缺少维护资源,或需求决策权分散。这些问题需要管理层改变资源、规则或责任配置。
4. 下一步从最小闭环开始
如果团队目前没有稳定流程,不必先采购工具或制作复杂看板。下一轮先选择一个明确目标,补齐验收条件,记录支持负担和依赖,按可验证结果拆分任务,并在结束时对照承诺检查真实交付。连续运行几轮后,再依据实际痛点决定是否增加指标、调整流程或评估工具。
如果组织已经规模化,则应先选一个跨团队、风险适中的真实场景做试点,验证数据模型、权限、依赖管理和迁移边界。试点结束后,用流程效率、质量和用户体验三类证据共同决策,不要只看演示效果或功能清单。
十、总结:迭代管理的成熟度,体现在未知能否被更早处理
迭代管理并不是每两周重复一次计划会、站会和复盘会。它的价值在于让企业更早看见需求不清、容量不足、依赖失控和质量风险,并在这些问题变成延期、返工或线上事故之前作出取舍。
我更愿意用三个问题判断一套迭代机制是否成熟:团队承诺的结果能否被验证?工作阻塞能否在影响交付前被看见?复盘发现的问题是否真的改变了下一轮做法?若答案是否定的,继续增加报表和会议往往不会解决根因。
下一步不必重做整个管理体系:挑选一个真实迭代,明确一个可验收目标,记录容量与插入工作,追踪阻塞和范围变化,并在结束时核对业务结果。先建立可信的事实,再决定加什么流程、删什么流程、选什么工具。能持续缩短问题暴露到决策之间的时间,才是迭代管理真正带来的效率。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:迭代管理迭代任务全流程:企业管理者实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/563264
读者评论
我们团队以前也把任务完成率当主要指标,后来发现测试和发布准备经常被挤到迭代末尾。把验收证据纳入完成定义后,进度数据确实更接近实际交付,不过前提是团队先统一口径。
容量预留的思路有用,但文中的比例只能当讨论起点。我们支持工作每月波动很大,固定留出同样比例反而不准,最后还是按近期中断记录调整更合适。
多项目并行时,光展示每个人手上的任务还不够。实际最难的是冲突出现后谁来定优先级;如果决策权不明确,可视化只会让大家更清楚地看到问题,却不一定能解决。
