迭代做了十几轮,管理层却仍然回答不了三个问题:为什么承诺的功能没有按期上线?团队到底卡在需求、开发还是验证?下一轮应该增加人手、减少范围,还是先修复协作方式?这类困惑通常不是缺少报表,而是迭代计划、执行过程和业务结果没有连成一条可解释的证据链。迭代管理从0到1,第一步不是买工具或设更多指标,而是让每轮迭代都能回答“承诺了什么、实际发生了什么、结果如何、下轮改变什么”。
一、先讲结论:管理迭代,先建立可验证的闭环
1. 管理层真正需要的不是“进度百分比”
我判断一套迭代管理是否有效,通常不先看团队用了多少看板、开了多少会,而是看管理者能否在十分钟内看懂四件事:本轮目标是什么,交付承诺是否兑现,偏差发生在哪个环节,以及偏差会怎样影响业务结果。缺少这四项,进度百分比再精确,也可能只是把不确定性包装成一个看起来确定的数字。
例如,一个迭代显示完成率为80%,但剩余20%里有核心支付流程、权限校验和上线验证;另一个迭代完成率只有65%,剩下的是低风险的文案调整。两者不能按百分比简单比较。管理层要看的是剩余工作对目标的影响和完成的不确定性,不是单一的“完成了多少”。
2. 从0到1的最小闭环是什么
我建议先建立一个足够小、但能运行的闭环:明确迭代目标,筛选并估算工作,限制承诺范围,每日识别阻塞,迭代末验收结果,最后复盘偏差并调整下轮。流程不必一次做复杂,但每一步都要留下可追溯的记录,否则团队只能靠会议记忆来解释问题。
闭环的价值不在于形式齐全,而在于把“我觉得进展慢”变成“需求澄清耗时增加、在制任务堆积、测试等待变长,因此承诺兑现率下降”。前者催促团队加快,后者让管理者知道应该在哪个环节采取行动。
| 管理问题 | 需要看的证据 | 典型管理动作 |
|---|---|---|
| 目标是否清楚 | 迭代目标、验收条件、关联业务指标 | 删掉无法解释与目标关系的需求 |
| 承诺是否可信 | 历史吞吐、可用人力、未完成工作 | 按团队真实容量调整范围 |
| 交付为何变慢 | 阻塞时长、等待时间、返工原因 | 处理跨团队依赖或质量瓶颈 |
| 交付是否有价值 | 上线结果、用户反馈、业务指标变化 | 继续、修正或停止后续投入 |

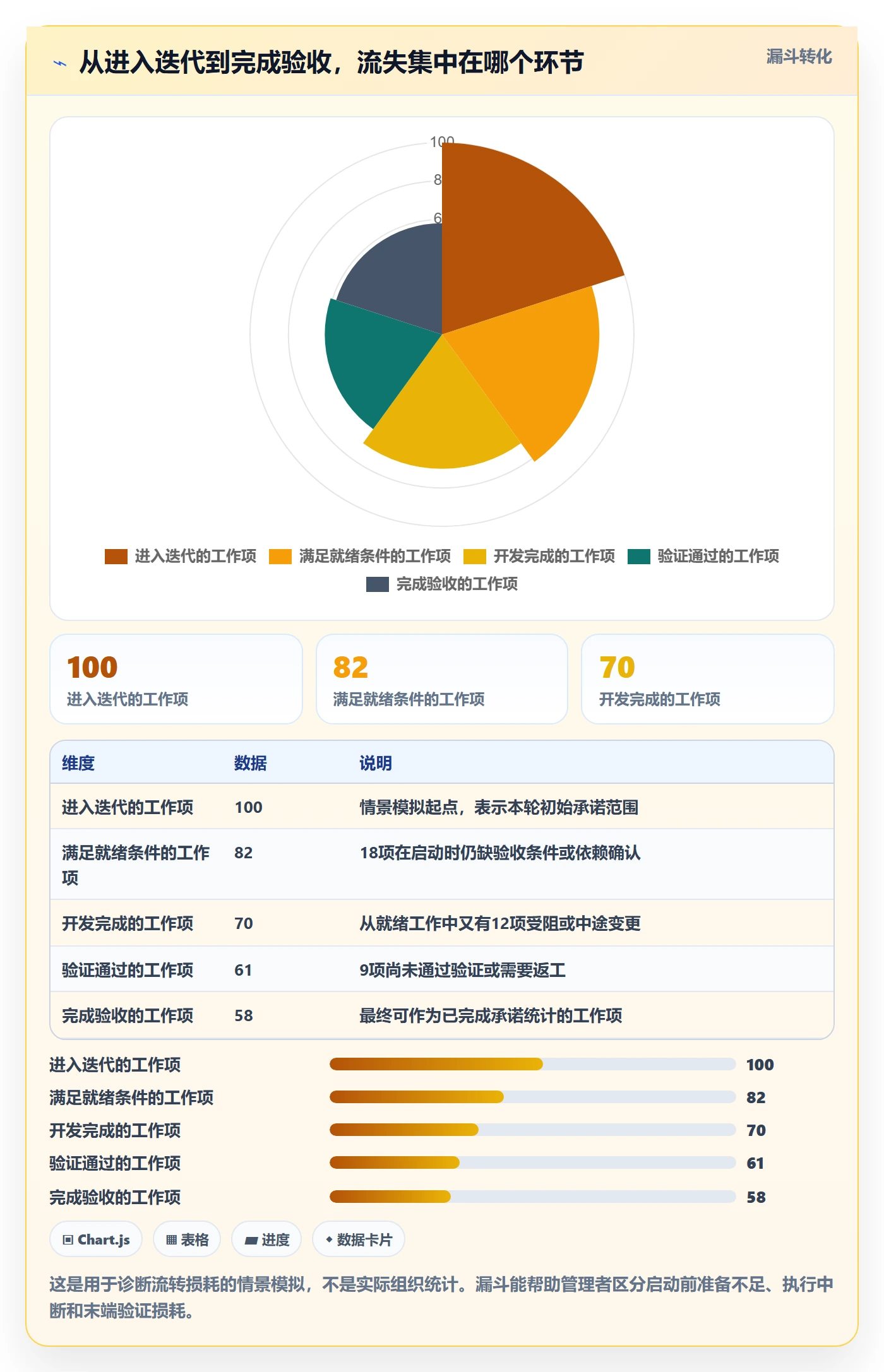

下图是一组用于说明管理关注点的情景模拟,不代表行业统计。它展示的是迭代成熟后,管理者应该从“看任务完成”进一步走向“看目标兑现和风险可解释”。

3. 第一阶段追求可解释,不追求指标齐全
从0到1时,最容易犯的错误是一次性上线一整套指标体系。指标太多,团队会把精力放在填表和证明自己上;口径不一致,管理者又会把同一个数字理解成不同含义。我的建议是先稳定少数核心指标,并为每个指标写清定义、时间范围、统计对象和责任人。
第一轮可以只回答:承诺兑现率是否变化、未完成工作集中在哪、阻塞时间是否异常、线上质量是否受损。等这些数据连续积累数轮,再讨论预测能力、跨团队对比和业务影响。指标成熟度应当跟着决策能力走,而不是跟着报表复杂度走。
二、背景与真实场景:为什么团队“很忙”,管理者却看不见进展
1. 迭代计划不是工作清单,而是资源承诺
管理层常在季度目标压力下要求团队“把更多需求放进下一轮”。但迭代计划并非愿望清单,它意味着团队把有限时间、工程能力、测试资源和外部依赖押在一组交付目标上。若计划阶段没有扣除会议、值班、故障处理、休假和支持工作,计划本身就已高估可用容量。
我会先区分三种工作:必须完成的目标工作、维持系统运行的固定工作,以及不可预知的中断工作。团队若把三类工作混在一起,迭代结束时就很容易把计划外事件说成“执行力不足”,而忽略真正的容量约束。尤其是平台、运维和企业内部系统团队,支持请求与突发故障往往不是偶发噪声,而是稳定存在的工作负荷。
2. “完成”口径不同,报表就会彼此矛盾
开发认为代码合并就是完成,测试认为通过验收才算完成,产品认为用户能使用才算完成,管理层则可能以正式上线为准。若这些定义未统一,同一轮迭代就会出现“开发已完成90%,测试完成60%,上线完成0%”的看似冲突的数据。
这不是团队一定有人报错,而是统计对象不同。需要先定义用于管理的“完成”:任务是否满足验收条件、必要测试是否通过、依赖文档是否齐备,是否需要上线则另设部署状态。不同阶段可以各自可见,但不能用同一个“完成率”混为一谈。
3. 多团队组织的复杂度来自交接,而不只是人数
在百人以上组织中,产品、研发、测试、架构、安全、运维可能由不同团队承担,单个任务即使只做几天,也可能在等待澄清、环境准备、接口确认和发布窗口时消耗更多日历时间。此时,单看个人工时或任务数无法解释周期变化,必须把等待和交接纳入观察。
我会重点追问:工作从提出到可开发用了多久,从开发完成到测试开始等了多久,测试发现问题后返工了几次,跨团队依赖谁负责推动。交接等待不一定代表某个团队效率低,也可能是责任边界、审批条件或资源窗口设计不合理。看见系统性的等待,比给单个团队贴“慢”的标签更有管理价值。
4. 先画出工作流,再决定数据从哪里来
在工具选型前,我会和团队一起把工作从需求提出到上线后的路径画出来,标出每个状态的进入条件、退出条件、负责人和常见等待点。若同一条工作流中存在两个意思相近的状态,或任务可以在没有验收证据时被标记完成,报表很难可靠。
流程不必机械地复制某种敏捷框架。小型产品组可能只需要“待澄清、就绪、开发中、验证中、完成”;大型项目则可能需要显式跟踪安全评审、外部接口、发布审批和部署窗口。关键是状态要反映真实决策节点,而非为了看起来专业而增加大量列。
三、常见误区:看起来有管理,实际上没有改进能力
1. 把迭代管理等同于站会和看板
站会可以快速暴露昨天到今天的变化,看板可以展示工作流,但两者本身不会自动改善交付。若团队每天逐项汇报任务,却没有人处理跨组阻塞、需求频繁变更或测试资源不足,会议只是把问题重复说出来。管理者要看的是问题有没有被认领、是否设定处理时限、下一次检查能否判断变化。
减少会议不等于放弃管理。相反,流程清晰、数据更新及时的团队,可以缩短例行同步,把时间留给决策。若信息更新依赖成员每天重复口头报告,首先要检查的是数据入口是否过于分散,而不是简单要求大家再开一场会。
2. 用速度或任务数给团队排名
不同团队的估算尺度、系统复杂度、支持负荷和工作类型不同,直接比较故事点、任务数量或代码行数,容易诱导团队拆小任务、调整估算甚至回避复杂工作。速度适合团队内部做容量规划,通常不适合当作跨团队绩效指标。
我会把速度理解为一种局部预测线索:在工作结构较稳定时,帮助团队估算未来能承接多少类似工作。若团队更换了人员、工作类型发生变化、上线保障任务增加,历史速度就要重新解释,不能把过去的均值当成未来保证。
3. 只记录延期,不记录需求变更和中断
如果计划外工作没有进入同一套记录,管理层会误以为迭代延期全是执行问题。另一方面,如果团队把所有未完成任务都归因于“需求变化”,也无法推动改进。每次范围变化至少要留下发生时间、提出方、原因、影响任务和接受影响的人。
变化并非一定不好。监管要求、线上事故或重要客户问题可能值得立即插入,但这代表组织做了一个明确取舍:处理新事项,同时接受原有承诺被压缩或延期。把取舍记录下来,管理层才能讨论优先级,而不是事后让团队承担两份无法同时完成的工作。
4. 把“准时交付”误认为唯一成功标准
如果团队为了按期上线而降低测试覆盖、忽略高风险缺陷,准时只是把成本从本轮转移到后续故障。迭代管理至少要并行观察交付、质量和业务结果。对于高风险系统,宁可在计划中明确预留验证和发布窗口,也不要把测试当成可以压缩的尾部工作。
同样,按期交付了没人使用的功能,也不等于创造了价值。管理者需要把目标拆成两层:本轮是否交付了可验收的能力,以及上线后是否出现预期行为变化。前者可以在迭代末判断,后者可能要经过数周观察,不应把两个时间尺度压成一个结论。
5. 用更多指标掩盖口径和责任不清
“需求完成率”“缺陷率”“交付效率”等名称听起来明确,实际却可能因分母、时间窗口、缺陷等级和需求粒度不同而不可比。任何准备进入管理会议的指标,都应能回答:谁负责更新,什么事件触发更新,计算式是什么,数据缺失如何处理,异常时采取什么动作。
如果一个指标变化了,却没有人能说出下一步需要验证什么,它大概率还不是管理指标,只是展示数据。删掉暂时无法解释的指标,通常比继续堆图表更能提高决策质量。
四、专业判断逻辑:从目标到数据,按顺序搭建迭代机制
1. 先把迭代目标写成可验收的结果
一个目标最好同时包含对象、预期变化和验证方式。比如,“优化搜索体验”难以验收;“让企业用户能按项目、负责人和更新时间筛选工作项,并在灰度用户中观察筛选使用率和任务定位耗时”更容易转化为任务与验证方案。若业务结果暂时无法量化,也可以先写清用户行为和验收证据。
我会检查每个拟进入迭代的需求是否能回答三个问题:它支持哪个目标?本轮完成的最低可用边界是什么?由谁在什么时候验收?没有答案的工作应留在需求澄清区,而不是以“先排进去再说”的方式进入承诺范围。
2. 用历史工作量估算容量,不用满负荷计划
容量估算的目的不是预测到小时,而是避免计划明显超过团队过去真实完成能力。可以先回看最近六至八轮,观察每轮完成量、计划外工作、休假和阻塞情况,剔除口径明显改变的轮次,再根据下一轮可用人力和已知中断修正。
团队还没有稳定历史数据时,先用小范围试运行采样,宁可保守。管理层不应把首轮估算当成承诺绩效,而应把它视为建立基线的过程。经过几轮数据后,再判断波动是工作类型不同、计划外负荷变化,还是交付流程存在持续瓶颈。
3. 用少数互补指标观察交付,而非追求一个万能分数
我通常把迭代管理数据分成四类:承诺兑现、流动效率、质量风险、业务结果。它们回答不同问题,不能互相替代。兑现率下降可能是计划过满,周期变长可能是等待增加,缺陷上升可能是返工或验证不足,业务结果不明显则可能是目标假设错误。
每个指标要绑定行动。例如,阻塞时间连续增加,检查依赖与责任人;未完成工作持续集中在验证阶段,检查测试容量和环境准备;交付稳定但用户采用低,回到需求假设和上线触达。指标的价值在于触发更好的问题,而不是让管理层得到一张更漂亮的表。
| 指标 | 建议口径 | 管理用途 | 使用边界 |
|---|---|---|---|
| 承诺兑现率 | 按迭代开始时确认的工作量,统计满足完成定义的比例 | 判断承诺是否稳定、范围是否过满 | 须单独记录中途变更,不宜作为个人绩效排名 |
| 周期时间 | 从工作进入“进行中”到达到完成定义的日历时长 | 发现流转变慢或等待增加 | 应按工作类型分组,避免复杂任务拉高总体均值 |
| 阻塞时长 | 工作项处于明确阻塞状态的累计时间 | 识别依赖、审批或资源瓶颈 | 必须统一阻塞开始与解除的记录规则 |
| 迭代后缺陷 | 在约定观察窗口内发现并归属本轮变更的缺陷 | 观察交付质量和验证风险 | 需区分严重程度与发现渠道 |
| 目标验证结果 | 按目标预先约定的用户行为或业务口径复核 | 判断交付是否产生预期影响 | 可能晚于迭代结束,不应强行当作当轮即时结果 |
4. 把异常解释拆成原因、过程和结果
“本轮只完成了七成”是结果,不是原因。解释时要往上游和中游拆:目标是否变更、需求是否就绪、计划是否超容量、依赖是否延迟、测试是否排队、返工是否增加。再往下游检查:上线风险是否上升,业务目标是否受影响,哪些工作应调整优先级。
我常用一条简化的管理链路:输入质量影响工作流动,工作流动影响交付结果,交付结果再接受质量和业务验证。这条链路避免管理者仅凭结果追责,也避免团队把所有结果都归因于外部原因。

5. 先统一数据定义,再做跨团队汇总
若多个团队要进入同一张管理视图,先统一最小口径:工作项类型、迭代起止、完成定义、变更记录、阻塞状态和缺陷归属。并不要求每个团队使用完全相同的细节流程,但汇总层面的数据必须能对齐。否则横向对比反映的可能只是配置差异。
对于大型组织,我倾向于采用“共同底座加团队扩展”:统一少量管理字段,各团队保留与自身工作有关的细分状态。这样既能观察跨团队依赖,也不会为了汇总而强迫平台、产品研发、基础设施团队使用一模一样的流程。
五、案例与数据观察:一支百人级产品组织如何找到偏差源头
1. 案例边界:这是用于说明方法的情景推演
下面的案例是根据常见企业交付场景构造的情景推演,不代表某个客户的实际经营数据,也不应当被当作行业平均值。设想一家拥有约120名研发、产品和测试人员的企业,按两周节奏开展迭代,包含多个产品小组、共享测试资源和平台依赖。
管理层连续几轮观察到:团队加班增加,季度承诺却仍然延期;各组汇报中的“完成率”都不低,最终上线范围却小于计划。最初的管理判断是需要提高执行效率,但团队数据里既没有统一完成定义,也没有计划外工作记录,因此无法知道问题究竟来自估算偏差、需求变化还是交接等待。
2. 第一轮不问“谁慢”,先建立可解释基线
项目负责人先选取三个工作性质相近的小组,连续四轮记录迭代开始时的承诺、期间新增和移除的工作、验收完成量、阻塞时间、返工次数和线上缺陷。团队没有立刻据此排名,而是逐轮核对数据口径,发现一些小组把“开发完成”算作交付,另一些小组则要求测试通过。
口径对齐后,样本显示出一个重要差别:有的小组计划承诺与最终验收量差距不大,但周期时间偏长;另一些小组交付速度不慢,却因中途插入较多紧急工作导致原定目标被挤占。两类问题需要不同措施,统一要求“提升效率”反而会掩盖原因。
3. 用过程数据区分计划问题与流动问题

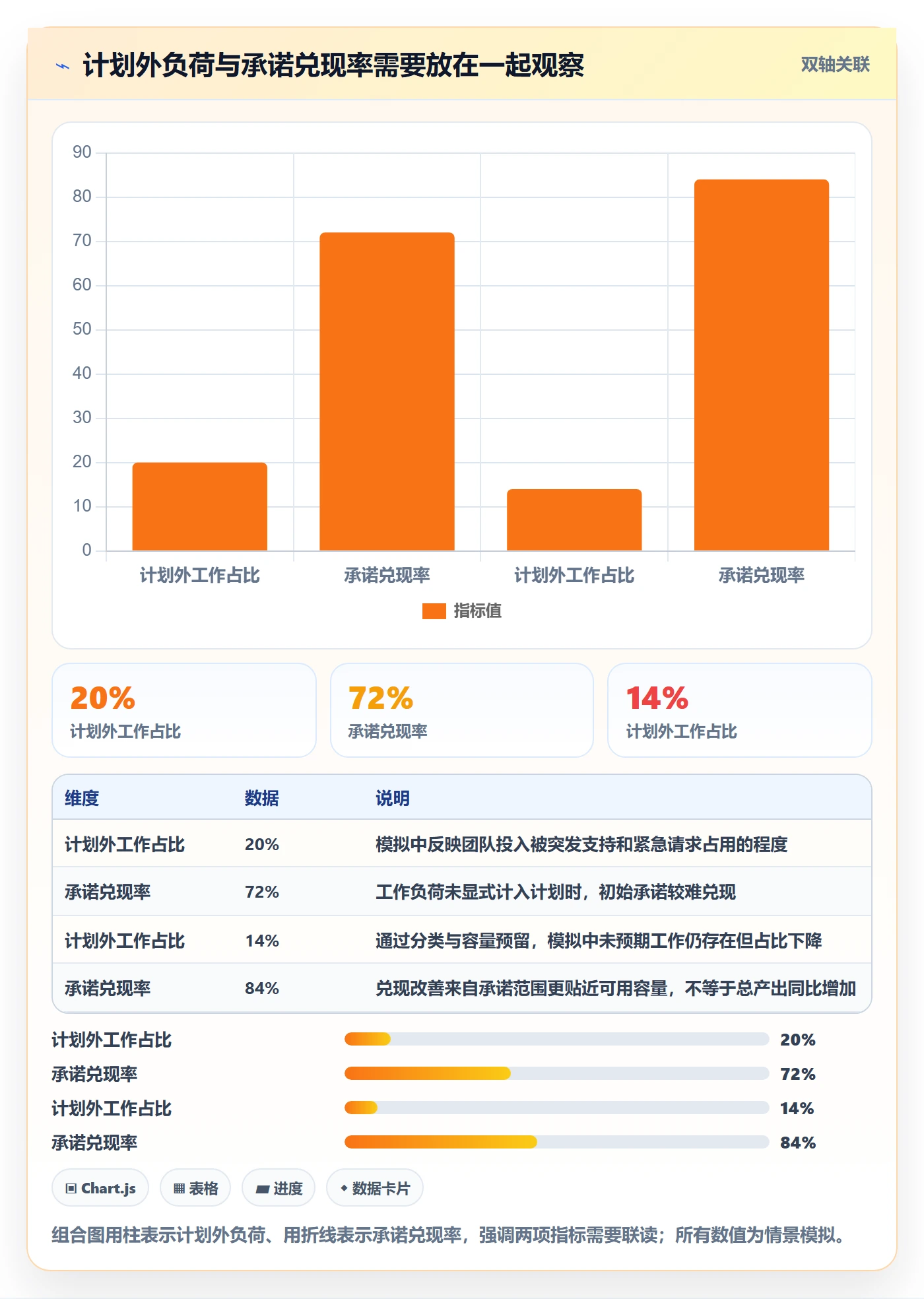

情景推演中的第一组团队,迭代承诺兑现率约为72%,计划外工作约占本轮实际投入的20%。追溯后发现,其中一部分来自线上支持和跨团队紧急请求。管理者将这些工作单独分类,并在下一轮预留容量,承诺范围同步下调;兑现率随后回升,但并不意味着产能凭空增加,而是计划与实际负荷更接近。
第二组团队的计划外负荷较低,兑现率也相对稳定,但任务从开发完成到验证开始的等待时间较长。检查发现测试环境准备滞后、多个项目争用同一验证窗口。团队调整了环境准备责任和验证顺序后,等待缩短。这个变化说明,增加开发人力未必能解决交付瓶颈,瓶颈若在验证端,新增代码只会让队列更长。
| 观察对象 | 调整前的情景数据 | 调整动作 | 调整后观察 |
|---|---|---|---|
| 产品小组甲 | 兑现率72%;计划外投入约20% | 分类记录紧急工作,按历史负荷预留容量 | 情景模拟兑现率升至84%;承诺范围减少,未声称总产出增长 |
| 产品小组乙 | 开发完成至验证开始,中位等待约2.5天 | 提前准备环境,明确验证窗口与责任人 | 情景模拟中位等待降至1.4天;开发人员数量不变 |
| 产品小组丙 | 迭代后缺陷约每轮9个 | 高风险变更增加验收用例和代码评审检查点 | 情景模拟缺陷降至每轮6个;交付范围保持谨慎 |
表中所有调整后数值均为情景模拟,目的是说明动作与观察结果之间的关系,不是承诺任何团队会获得相同改善。真正落地时,应同时查看工作类型、样本轮数和外部变化,不宜把前后两轮的差值直接归因于单一措施。

4. 不要把前后变化写成因果证明
如果某轮兑现率上升,不能立刻断定新流程有效。人员构成、需求复杂度、假期、发布窗口和突发事故都可能改变结果。案例中较稳妥的做法是记录调整动作、观察连续数轮,并检查是否出现副作用,例如承诺范围明显缩小、质量风险增加或高价值需求被推迟。
管理层尤其要避免把改善数字直接转成个人考核。如果团队知道兑现率会决定奖惩,就可能倾向于少承诺、拆小工作或把困难任务排除在计划之外。指标应先用于改进系统,等口径稳定且可控因素明确后,再讨论其是否适合作为治理参考。
5. 管理复盘要产出下一轮的具体决策

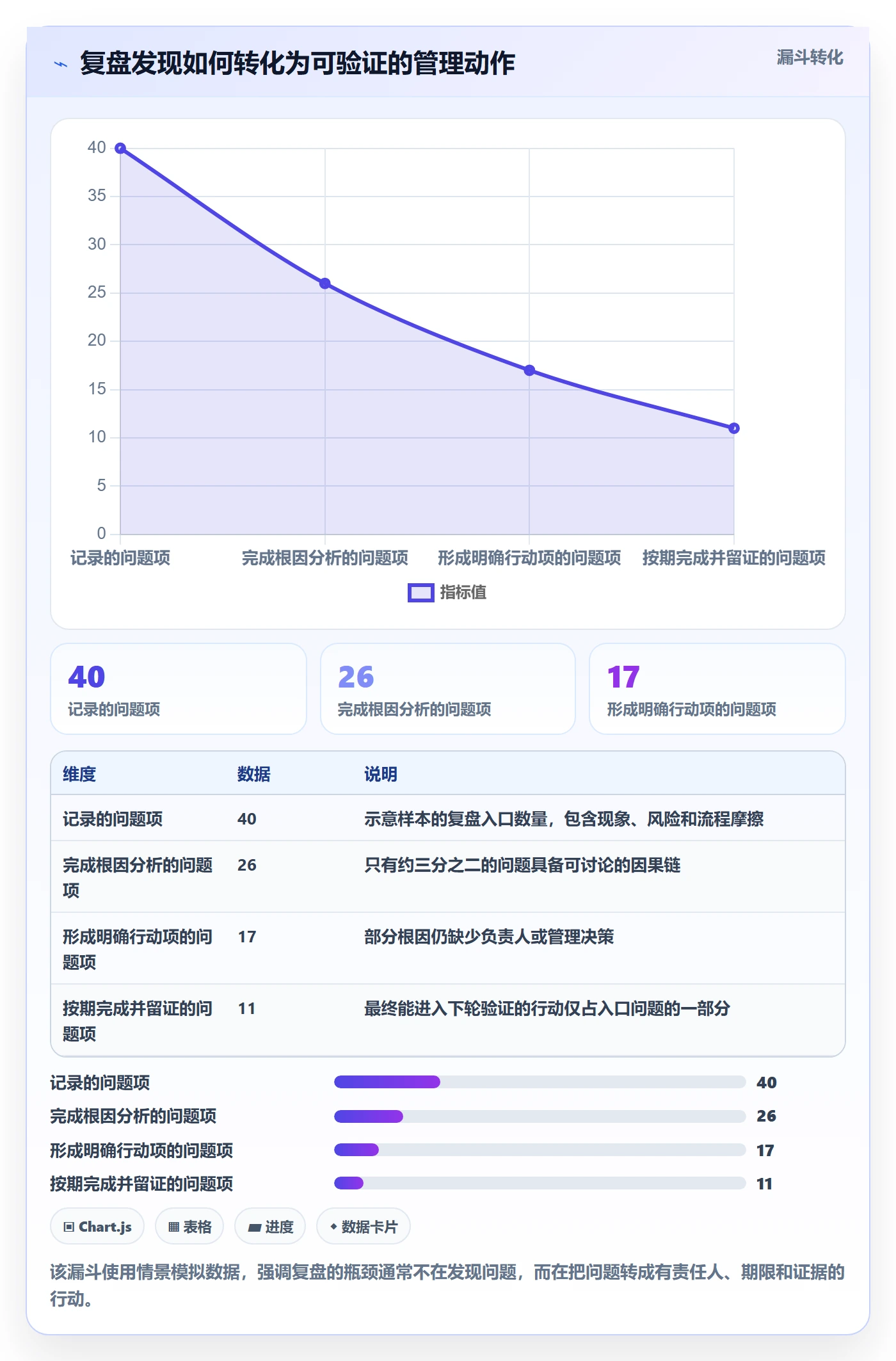

案例组织的迭代复盘不以“大家感觉如何”结束,而是要求留下三类结果:本轮目标是否成立、偏差链路中最值得处理的一处是什么、下一轮会改变什么以及谁来验证。每轮只承诺少数改进动作,避免把复盘变成问题清单,最终无人负责。
例如,若需求就绪率低,下一轮先为高风险需求增加澄清检查;若验证等待过长,优先解决环境和窗口;若线上缺陷增加,收紧验收证据或灰度策略。复盘质量的衡量标准不是提出多少建议,而是下一轮是否能验证一个假设。
六、不同情况下的行动建议:按组织阶段逐步落地
1. 只有一个小团队:用轻流程建立稳定节奏
小团队通常不需要复杂的项目组合报表。先用一张共享工作视图记录目标、负责人、验收条件、当前状态和阻塞事项,再建立固定的迭代计划、短频同步和迭代复盘。每个工作项要能说明为何进入本轮,以及什么条件下算完成。
前四至六轮重点建立数据基线,不急于横向比较。若工作高度探索性,不确定性较强,可将任务分成短周期验证与交付,不要用精确估算假装未知风险已经消失。小团队最有价值的管理改善,往往是减少同时启动的工作,让成员更快把已开始事项推到验收。
2. 多个小组共享资源:先管依赖,再谈统一计划
当测试、架构、安全或发布资源被多个团队共享时,局部计划很容易彼此冲突。应建立依赖责任人、需要时间、承诺窗口和升级规则,让等待不再隐藏在任务评论或聊天记录中。对跨组事项,最好能看到前置条件是否满足,而不是只看到“正在进行”。
若高峰期反复出现资源排队,先判断是总容量不足、需求到达不均衡,还是优先级频繁变化。通过错峰验证、明确服务窗口或减少并行启动,可能比直接增加人手更有效。只有当需求量持续超过可用容量且队列长期增长,扩充资源才有充分依据。
3. 百人以上组织:建立共同口径,不强求流程完全一致
对于百人以上组织,工具和流程要支持多团队协作、权限管理、跨项目依赖以及稳定的管理视图。总部可以统一迭代时间、完成口径和基础字段,但具体工作状态应允许团队依据业务特点扩展。过度统一会制造额外录入,完全放任又会导致组织无法汇总。
如果正在评估平台,建议用一条真实业务链路做验证:从需求进入、迭代规划、研发执行、测试验收到发布后追踪,检查数据能否贯通、权限是否符合要求、历史项目如何迁移、管理视图是否能回答实际问题。PingCode可作为面向中大型企业及百人以上组织的项目管理平台案例纳入评估;按照其产品能力说明,它支持私有化部署,并提供Jira迁移支持。具体部署边界、迁移范围、接口适配和实施工作量,应由采购方通过测试环境和项目清单逐项核验,不应仅凭宣传描述作结论。
国产替代不是只比较功能清单,更要比较数据可控性、部署与运维责任、权限模型、二次集成、迁移风险和长期服务能力。所谓“平滑迁移”也不等于零成本:历史字段、附件、工作流、权限和自动化规则都需要抽样验证。对于关键系统,先做小范围迁移演练,再决定正式切换,比一次性搬迁更稳妥。
4. 需求变化频繁:把变更变成显式管理事件
变化频繁的团队不应假装计划可以一成不变。可为每次中途变更记录提出人、原因、目标收益、替代事项及对原计划的影响。若确实需要紧急插入,就同步确定哪项工作延期或移出本轮,避免团队同时承担旧承诺和新任务。
对于持续探索的新产品,迭代目标可以是验证假设,而非交付一组确定功能。此时可以跟踪实验完成时间、用户反馈覆盖、关键行为转化和继续投入决策。探索型工作与稳定交付型工作不宜硬套同一套兑现率口径,否则风险探索会被错误评判为“计划不准”。
5. 质量风险高:先保护验证和发布,不压缩尾部环节
金融、医疗、基础设施或强监管业务,需要把安全评审、审计记录、回滚准备、兼容性验证等工作纳入计划,不应将它们视为迭代末尾可省略的手续。对于高风险变更,验收条件应具体到测试证据、审批要求和回滚条件。
当缺陷上升时,先按严重级别、变更类型和发现阶段拆分,不要只看缺陷总数。总数增加可能因为测试更充分,也可能因为质量退化;若没有严重程度和观察窗口,总数本身无法支持决策。高风险场景下,迭代目标可以适当收缩,以换取更充分的验证。
七、不同情况下的取舍:效率、可预测性与探索不能同时最大化
1. 固定日期与灵活范围之间
监管截止、市场活动或客户合同可能要求日期固定。此时管理层应优先保护日期和关键验收条件,同时把非核心范围设为可调整项。若日期、范围和质量都被定义为不可动,团队实际上没有可执行的管理空间,只能将风险转移到加班、缺陷或发布延期上。
当业务窗口可变而需求价值仍不清楚时,更适合固定迭代节奏、灵活调整范围。这样团队可以先完成最有价值的部分,再根据反馈决定后续投入。所谓灵活不是频繁变更,而是在明确规则下做有记录的取舍。
2. 高利用率与快速流动之间
把每个人排到接近满负荷,看上去能提升资源利用率,但一旦出现突发问题或跨组依赖,队列就容易迅速堆积。成员没有余量处理评审、支持和阻塞,工作项会长时间停留在半完成状态。此时看似忙碌,用户却要等更久才能得到完整结果。
为不确定工作预留容量,会让计划表显得没那么“满”,但可能提高交付稳定性。预留多少不能照搬通用比例,应根据历史计划外负荷、业务波动和团队职责确定,并定期复核。预留容量不是闲置,而是为已经存在但尚未确定时间的工作留出真实空间。
3. 统一流程与团队自主之间
统一流程能支持组织级度量、审计和跨团队协作,但也可能让特殊团队承担与业务无关的状态维护。完全自主则可能导致数据口径碎片化、依赖不可见。更实用的折中是统一管理层必须回答的问题,允许团队选择完成这些问题的具体工作流。
例如,组织统一要求记录承诺范围、完成定义、阻塞和变更;团队可以根据工作类型设置不同的中间状态。治理的重点是确保数据能解释,而不是要求每个团队的看板长得完全一样。
4. 自动化报表与人工判断之间
自动报表适合稳定计算已定义的指标、发现趋势和提醒异常,但无法替代对业务背景的判断。一个关键依赖延期可能比十个普通任务更影响目标;同一个缺陷数量变化,也会因严重等级不同而代表完全不同的风险。
我更愿意把管理仪表盘设计成“自动呈现事实,人工解释原因,负责人承诺动作”。如果图表已经给出原因结论,却没有展示原始口径和数据来源,管理层很容易把推测误当成事实。报表越自动化,口径治理和异常复核越重要。
5. 立即换工具与先修流程之间
当团队看不见数据、跨系统信息反复录入、权限无法满足合规要求,工具可能确实是瓶颈。但如果需求没有验收标准、状态定义不一致、管理者频繁插单,换工具并不能消除这些问题。新平台只会更快地记录旧流程的混乱。
采购评估最好先明确必须解决的三个管理问题,再用真实项目验证。把部署模式、数据迁移、权限、接口、报表口径和使用成本放进同一张评估表,安排业务代表、研发、测试、安全和运维共同参与。能够支持组织目标的工具,应该让工作流更可见、更可追溯,而不是只增加一个管理入口。
八、下一步怎么做:用四轮迭代跑出第一条证据链
1. 第一轮:统一目标、口径和记录入口
选择一个目标相对明确、参与角色稳定的团队作为试点。确认迭代目标、完成定义、工作项类型和变更记录方式,不要一开始覆盖所有部门。把每个任务的负责人、验收条件、优先级和依赖关系补齐,并约定哪些数据自动产生、哪些需要人工确认。
这一轮的成功标准不是兑现率达到某个理想数字,而是团队能从计划记录中还原实际发生的事。如果许多工作无法归类,说明工作模型还不够贴合;如果大家对“完成”仍有不同理解,就先修正定义,不要急着公布绩效报表。
2. 第二轮:观察容量与流动,不急着优化所有问题
在第二轮记录计划外工作、阻塞和验证等待,并区分已知固定工作与临时中断。复盘时找出最影响目标的一处瓶颈,不把所有偏差都归到同一类原因。若数据仍不稳定,可以增加观察轮次,而不是为追求改善曲线而频繁更改口径。
这时可以开始尝试一项小改动,例如提前完成高风险需求澄清,或固定测试环境准备时间。一次只改一个主要因素,才更容易观察变化;若同时调整估算、人员、流程、测试方式和优先级,就很难判断到底什么起了作用。
3. 第三轮:让复盘动作进入下一轮计划
每个改进动作都要有负责人、截止时间和验证信号。比如“减少阻塞”不是可验收动作;“为接口依赖建立负责人和确认时限,下一轮统计等待超过两天的事项数”则更容易检查。上一轮提出的改进如果没有进入下一轮计划,复盘就只完成了讨论,没有完成管理闭环。
管理者也要对自己承诺的动作负责。若审批、优先级取舍或资源协调由管理层推动,不能只要求团队改流程。迭代管理是组织协作机制,不是把所有改善责任交给一线执行者。
4. 第四轮:确认趋势是否真实,再决定扩展
经过几轮后,检查指标是否持续可用、团队是否能解释变化、改进动作是否带来副作用。若结果稳定,再扩展到相邻团队,并先统一最小口径;若某个指标持续引发误读,就重写定义或暂时移出管理视图。扩展的顺序应由证据和组织风险决定,而不是由报表完成度决定。
真正成熟的迭代管理,不是每轮都按计划完成,也不是所有团队都使用同一套数字,而是组织能够及时发现偏差,公开做出取舍,并把一次决策转化成下一轮可验证的改进。
5. 最后给管理者的判断清单
- 迭代目标能否用一句话说明,并对应可验收的交付或用户变化?
- 承诺范围是否基于团队真实可用容量,而非把日历时间全部排满?
- 完成定义、变更规则和阻塞记录是否在团队之间足够一致?
- 报表能否区分计划问题、流动问题、质量问题和业务结果问题?
- 每次复盘是否留下少数明确动作,并在下一轮检查结果?
- 跨团队依赖是否有责任人、需要时间和升级方式?
- 管理指标是否用于改善系统,而不是诱导少承诺或隐藏困难工作?
我对迭代管理的核心判断是:不要先问团队为什么没有完成,而要先确认组织是否能解释工作如何从承诺走到验收。当目标、容量、流动、质量和结果能被放在同一条证据链上,管理层才有条件做出加人、减范围、调整优先级或修复依赖的判断。
下一步不必从全公司制度改革开始。选一个团队,统一“完成”的定义,记录四轮迭代中的承诺、变更、阻塞和验收结果;每轮只挑一个最重要的偏差做改进,并验证它是否真实发生变化。先让数据能解释,再让组织扩大覆盖。迭代管理从0到1,靠的不是更响亮的口号,而是一次次可追溯、可复核、能改变下一轮决策的闭环。
常见问题解答(FAQ)
1. 迭代开始前应该确定哪些核心数据?
我以前做迭代规划时,最容易忽略的是把“要做什么”直接当成“能完成什么”。真正开始后才发现,需求优先级、团队可用工时和历史交付能力没有对齐,导致计划从第一周就失真。
至少先确定四类数据:目标结果、需求清单、团队可用产能和历史交付基线。目标结果要能用用户行为、收入、稳定性或交付节点衡量;需求清单要标注优先级、预估工作量和依赖关系;可用产能应扣除会议、值班、请假和临时支持,通常不能按满工时计算;历史基线可参考最近3至5个迭代的实际完成量。
只有当计划工作量不超过团队历史平均完成量的80%至90%时,迭代承诺才相对稳妥。
2. 迭代过程中管理层应该重点看哪些指标?
我在给管理层做迭代汇报时发现,单纯汇报完成了多少任务,很容易让人误判进度。任务数量多不代表价值高,也不代表剩余风险低,尤其是大量小任务会掩盖关键需求延期。
管理层应重点看四组指标:目标完成度、范围变更、交付稳定性和风险状态。目标完成度要按业务结果或关键里程碑统计,而不是只看任务数量;范围变更要区分新增需求、需求拆分和原计划取消;交付稳定性可比较计划工作量与实际完成工作量;风险则要单独列出阻塞项、延期项及预计影响。
建议固定使用“已完成、进行中、未开始、风险项、变更项”五个口径,避免每次汇报临时换算法。
3. 迭代延期时,应该如何判断是执行问题还是计划问题?
我遇到过一种典型情况:团队连续两个迭代延期,管理层认为是执行效率低,但复盘后发现,原计划中有大量需求依赖外部团队,且预估没有包含联调和验收时间。若不区分原因,后续只会不断加压,却无法改善交付。
可以从三个维度判断。第一,看计划是否频繁变更:如果新增范围、临时插单和需求返工占比较高,优先判定为计划或治理问题;第二,看延期是否集中在少数任务:若主要卡在外部依赖、技术不确定性或验收环节,说明估算边界不完整;
第三,看团队在无外部干扰时的完成率,若连续3至5个迭代都低于承诺量,才需要进一步检查拆解粒度、资源配置或执行效率。复盘时应把原计划、实际完成、变更工作量和阻塞时长分开记录,不能把所有差异都归因于团队速度。
4. 从0到1建立迭代管理机制,最小可行流程是什么?
我不建议一开始就建立复杂的审批层级和几十个指标,因为团队还没有稳定的数据口径,流程越重,越容易出现填表多、决策少的问题。更实用的做法是先跑通一个能闭环的最小流程,再根据实际问题增加规则。
最小流程可以分为五步:迭代开始前确认目标、范围、负责人和容量;执行中每天更新任务状态,每周检查风险和范围变更;中期根据剩余工作量判断是否需要削减范围;结束时验收交付结果并记录未完成原因;复盘时只保留一至三个最需要改进的问题。
建议先固定四个基础指标:计划工作量、实际完成量、延期工作量和新增工作量,连续运行3个迭代后再设定团队基线。判断机制是否有效的标准不是报表是否完整,而是管理层能否提前一周发现延期风险,团队能否据此及时调整范围或资源。
核心关键词
文章包含AI辅助创作:迭代怎么做?管理层数据分析:迭代管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562894
读者评论
我们之前也把完成率当主指标,后来发现测试和上线工作没进同一口径,数字看着不错,实际仍有不少尾项。先统一“完成”的定义确实更有用。
支持工作和突发问题很难提前估准,容量规划里留出缓冲是必要的。不过如果每轮都靠经验预留,最好也记录实际中断量,之后才能判断缓冲是否合适。
文中提到业务结果可能晚于迭代结束,这点很实际。我们遇到的难处是上线后的数据归因:同期还有营销和其他改动,单看使用率变化不一定能说明功能有效。
