迭代计划按时完成率很高,业务结果却没有改善,这并不少见:团队把任务一项项关掉,管理层到复盘时才发现,最初想解决的客户问题并未得到验证。迭代管理的关键,不是让团队更快地填满计划,而是建立一套能把战略意图转成可验证结果、及时暴露偏差并允许调整的制度。本文从目标设定、容量评估、执行治理、风险升级、复盘与工具支撑,拆解管理层如何设计一套既有约束、又不僵化的迭代管理流程。
一、先讲结论:迭代管理不是任务管理,而是目标兑现机制
1. 管理层要管理结果,不要替团队管理每个动作
我判断一套迭代管理制度是否有效,通常先看三个问题:团队是否知道本轮最重要的结果是什么;执行中出现变化时,谁有权调整范围;迭代结束后,组织是否能判断目标达成或未达成的原因。若这三件事没有答案,再细的任务看板、日报和审批流程,也只是把忙碌记录得更完整。
迭代目标应表达变化,而不是工作清单。例如,“完成支付页面改版”描述的是交付物;“降低移动端支付失败率,并验证失败主要来自地址校验还是支付渠道”才包含结果和学习目标。前者容易按是否上线结项,后者要求团队既交付,也提供证据。
管理层的职责是定义结果边界、提供资源、处理跨团队冲突和设定风险升级规则;团队的职责是把目标拆成可执行方案,并依据真实反馈调整实现路径。如果管理层既定目标,又逐条指定任务和技术方案,团队就很难对结果承担真正责任。
2. 用四层结构连接战略与迭代
目标管理容易失真,常常不是某一层写得不好,而是上下层之间断了。一个可操作的结构是:业务方向说明为什么做,阶段目标说明要改变什么,迭代目标说明本轮验证或交付什么,工作项说明团队准备怎样做。管理者要检查的是这条链是否连贯,而不是要求每层都使用同一种指标。
- 业务方向:例如提高新客户首次成功使用率。
- 阶段目标:例如降低新用户完成关键配置的阻力。
- 迭代目标:例如验证引导流程能否提升首次配置完成率。
- 工作项:埋点、原型、开发、测试、灰度与结果分析。
这四层不应被误解为四套互相独立的考核指标。目标越往下,越具体、越接近团队可控制的范围;目标越往上,越需要管理者综合市场、客户和组织资源判断。对一个两周迭代而言,要求团队直接承诺季度收入,通常是把不可控因素包装成承诺。

3. 把“承诺”拆成目标、范围与信心
团队承诺迭代目标,不等于保证所有计划工作按原样完成。更稳妥的管理方式,是在计划会上同时记录目标、最低可交付范围、可选范围和团队信心。目标回答“要改变什么”,范围回答“先做什么”,信心回答“我们基于哪些前提认为可行”。三个信息缺一,承诺就容易变成口头乐观。
例如,团队对“完成核心流程灰度并收集转化数据”信心较高,但对“本轮转化率必然提升”没有充分把握。管理层不应要求团队承诺一个受外部渠道流量影响的结果,而应要求其承诺可控的实验设计、数据质量和决策时点。这不是降低标准,而是把责任放在可控制、可检验的部分。
二、背景与真实场景:为什么规模越大,迭代越容易失焦
1. 一个典型场景:计划很满,目标却在周期中途消失

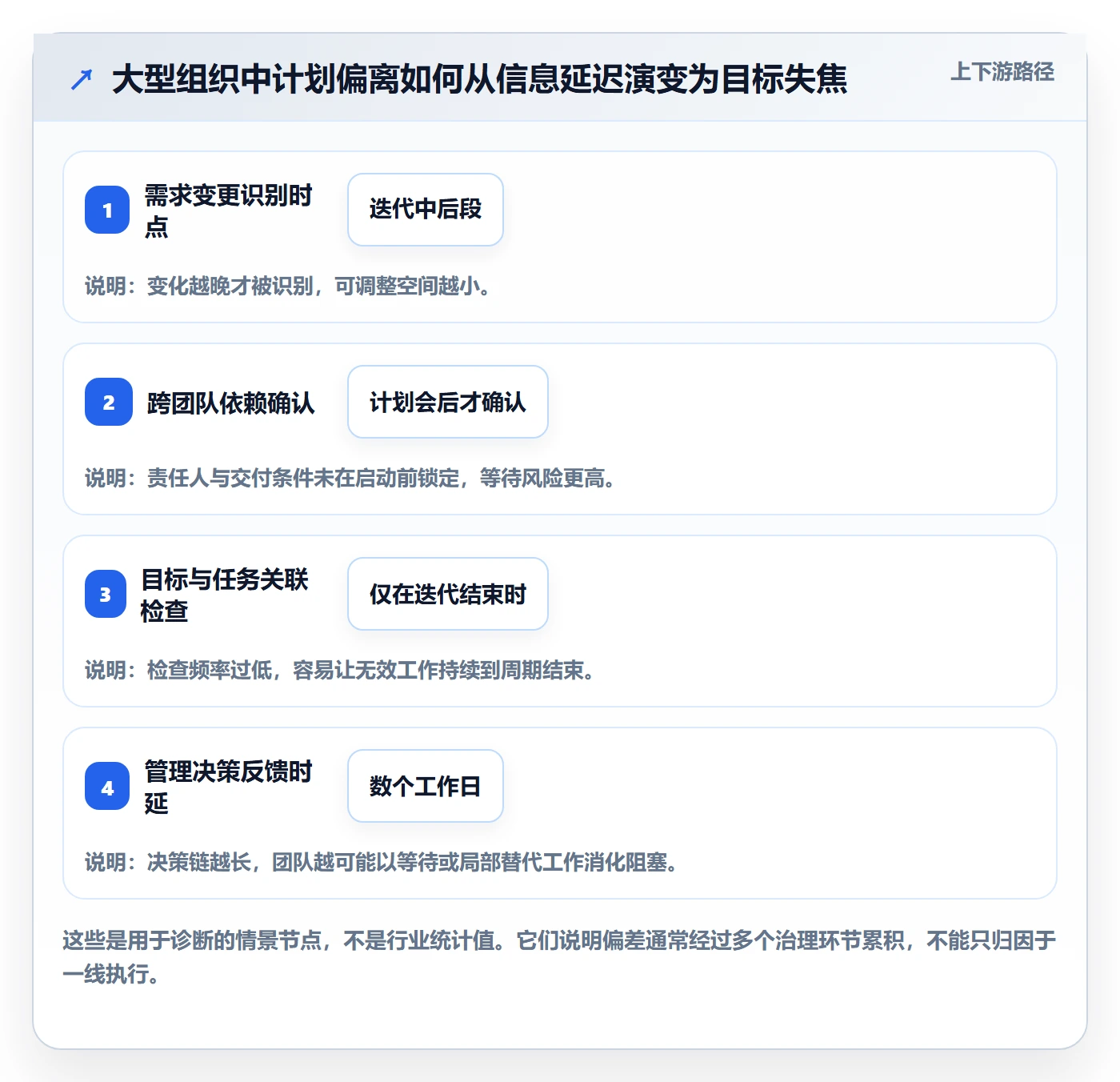

我在梳理大型组织的迭代机制时,反复看到一种结构性问题:业务负责人提出增长诉求,产品负责人转成一组需求,研发负责人再把需求拆成工单。每个环节都完成了“向下传递”,但没人持续检查这些工作是否仍能解释最初的业务诉求。
于是,迭代开始时的目标写在计划文档里,团队日常讨论的是工单状态,管理层关注的是延期数量。中途出现新的客户反馈,团队不敢替换范围,因为替换可能被视为违约;原目标已经不成立,团队仍照常完成任务。到复盘时,大家可以解释每项工作,却无法回答“这轮为什么值得做”。
这类失焦在 100 人以上的组织中更明显。团队之间有依赖,资源由不同负责人管理,安全、数据、法务或运维环节也可能加入。一个团队局部看似合理的计划,可能卡在另一个团队的接口、权限或发布时间上。规模带来的主要挑战不是人数,而是决策链更长、信息到达更慢、局部优化更容易伤害整体结果。

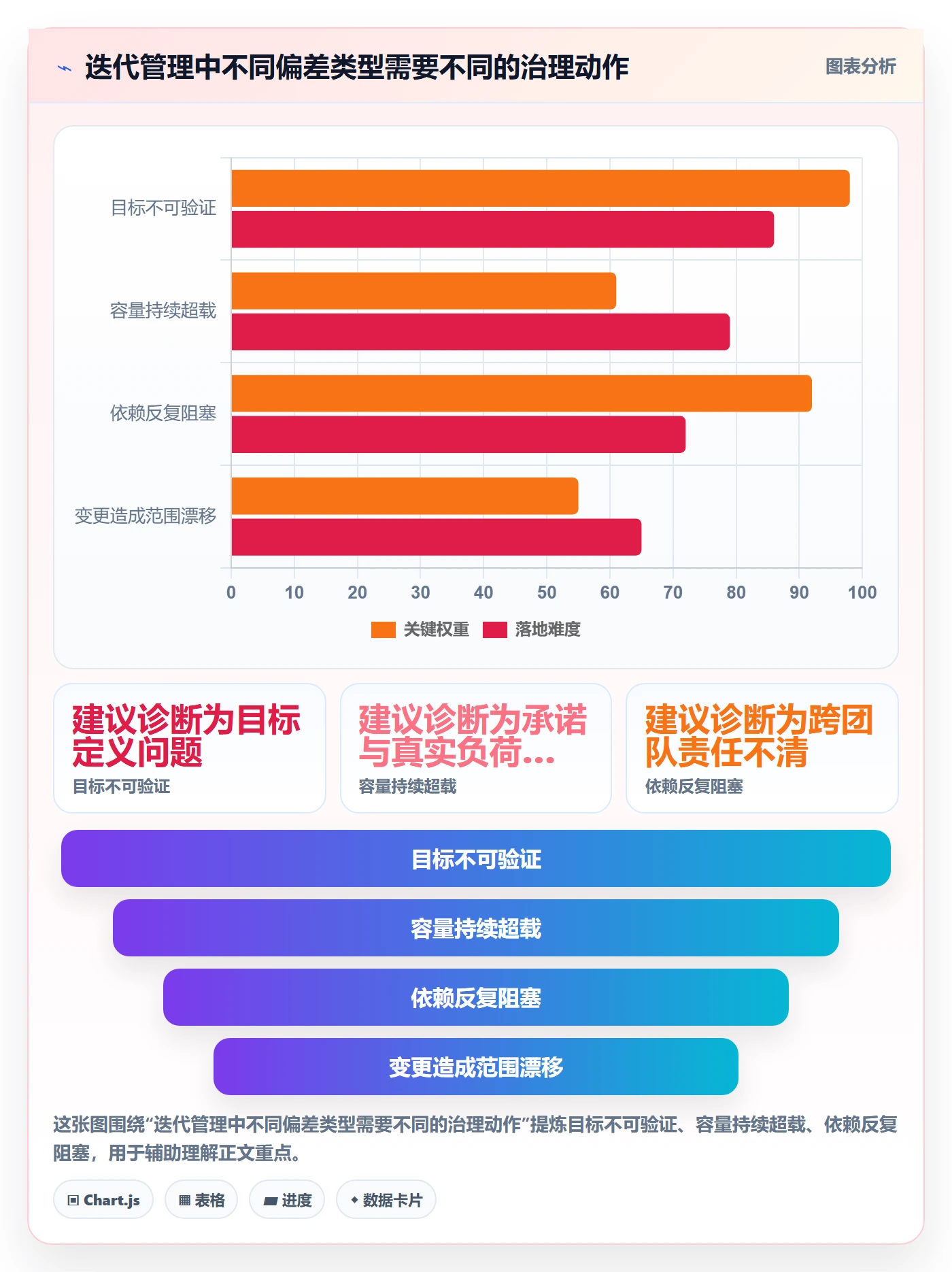

2. 管理层看到的表面信号与底层原因并不总是一致
计划完成率下降,不一定意味着团队执行能力变差;也可能是需求入口未治理,临时事项不断插入。延期增加,也不一定是估算不准;可能是外部依赖没有明确负责人。缺陷上升,可能反映测试变差,也可能是团队开始更主动地暴露问题。若管理层只盯一个结果指标,就可能对错误环节施加压力。
因此,迭代管理至少需要同时观察三类信号:交付流动是否稳定,目标是否产生可验证结果,系统风险是否在可接受范围。单看任务关闭数容易鼓励拆小任务;单看业务结果又可能忽略外部环境;只看缺陷则可能惩罚透明度。

3. 迭代制度要处理的是组织约束,不是团队自律
把所有问题都归结为“团队要有主人翁意识”,看起来积极,实际难以执行。团队可能无法决定优先级、人员投入或上线窗口,却要承担目标落空的全部后果。制度设计的价值,就是把权责说清楚:谁提出目标,谁确认范围,谁处理依赖,谁能够批准变更,谁负责评估结果。
管理者需要问的不是“团队为什么没主动解决”,而是“团队有没有权限解决,问题是否及时进入能决策的层级,升级后多久得到答复”。如果制度没有提供通道,再多的责任口号也只是把组织缺陷转嫁给执行者。
三、常见误区:看起来更严格,实际上更难交付
1. 把完成率当作唯一绩效指标
按计划关闭工作项可以反映计划兑现程度,却不能证明目标有价值。若完成率被用于简单排名,团队会自然地减少不确定性较高的探索工作,把任务拆得更小,或在计划时预留过多缓冲。短期数字可能变好,组织面对真正的新问题时反而缺少试验能力。
我的做法是把完成率用于识别系统性偏差,而不是孤立地给团队打分。复盘时同时看目标达成、范围变化、未完成原因和结果证据。如果计划完成率高但目标未达成,应检查目标与交付物之间的因果假设;如果完成率低但关键目标达成,则要确认是否发生了合理的范围调整。
2. 目标写得像口号,无法在周期内判断
“提升体验”“加强稳定性”“推进智能化”都能表达方向,但不足以指导本轮取舍。团队需要知道观察哪个对象、发生什么变化、用什么证据判断。如果指标暂时不成熟,也可以把目标写成可验证的学习问题,例如“识别导致首次导入失败的前三类原因,并完成其中一类修复验证”。
指标也不必一律是收入或转化率。对平台、基础设施和合规团队而言,服务可用性、交付时延、风险覆盖或故障恢复能力更接近其可控贡献。关键不是“数字化才专业”,而是让目标具备判断标准,并明确该标准能否被本轮工作影响。
3. 计划会越开越长,仍然没有真正的容量承诺
把每个需求估时,再把估时加总,并不等于完成容量评估。会议、支持轮值、故障处理、代码评审、跨团队协作和休假都会消耗有效时间。若计划按理论工时填满,任何临时工作都会导致目标受损,最后团队只能依靠加班吸收制度没有承认的工作量。
更可靠的做法是看团队近期真实的交付流量,并把固定职责和不确定工作纳入计划。不要为了追求排得满而隐藏缓冲;缓冲是对波动的管理,不是闲置资源。容量估算的重点是作出可解释的选择,而不是制造一个看似精确的承诺数字。
4. 变更审批过多,或者完全没有变更规则
每一个工作项调整都要求管理层审批,会让团队无法及时响应;完全没有规则,则可能让迭代目标被不断稀释。两者看似相反,根源都是没有区分“实现路径变化”和“目标或范围变化”。团队可以自主调整技术方案和任务顺序;如果要替换关键目标、引入重大范围或消耗其他团队资源,则应触发明确的决策机制。
一条实用的边界是:变化是否影响目标价值、对外承诺、关键依赖、合规风险或本轮核心范围?若只是实现路径变化,由团队决定并记录;若影响上述事项,交由对应目标负责人在规定时限内处理。制度越清楚,越不需要每件小事都层层请示。
5. 把复盘开成责任追究会
如果团队认为暴露失误会带来惩罚,复盘材料就会趋于安全,风险会被推迟到无法修复的阶段。有效复盘需要区分可控执行问题、系统性约束和合理试验失败。不是所有失败都值得重复,但失败本身也不能自动等同于能力不足。
管理者应追问“当时掌握了什么信息、采取了什么决策、后续如何缩短发现时间”,而不是只追问“谁负责”。这并不意味着免除责任,而是把责任落实到能改变后续行为的措施:修改入口规则、补充监控、明确依赖负责人,或缩短审批等待。

四、专业判断逻辑:先问可控性,再决定承诺强度
1. 用“可控、可影响、不可控”分类目标
管理层在评审目标时,可以把影响结果的因素分成三类。团队可以直接控制的事项,例如完成测试、按约定发布或补齐监控,适合形成明确交付承诺。团队能够影响但不能独自决定的结果,例如跨团队流程效率,适合设共同目标并写明协作条件。团队无法控制的外部变量,例如市场流量突变,则不宜作为单团队的刚性承诺。
这类分类并不是把难目标都归入“不可控”。管理者要继续追问:团队能否通过实验、方案选择或风险缓释提高结果概率?若可以,目标就应表达团队要影响的具体机制,并记录外部假设。若不可以,管理层应调整目标归属或资源条件,而不是保留一个无法公平评估的指标。
2. 每个目标至少写清五个要素
目标描述不必复杂,但应让不同角色读完后对成功有相近理解。下面五项能显著降低“各自以为说清了”的风险:
- 对象:改善的是哪类客户、流程、产品能力或风险。
- 变化:希望发生什么可观察的改变。
- 证据:使用什么数据、样本或验收事实判断。
- 边界:本轮包含什么,不包含什么。
- 假设:依赖哪些前提,前提变化时如何调整。
例如,“优化客户导入”可以改写为:“面向首次使用的企业客户,验证自动校验能否减少导入失败;以成功完成导入的账户比例和失败原因分布判断效果;本轮先覆盖标准模板,不包含历史数据清洗;前提是埋点能够区分模板类型。”这段文字未必短,但它能指导讨论,也能帮助后来者理解为什么这么做。
3. 目标与指标要分开看
目标说明希望改变的状态,指标是观察变化的窗口。一个指标可能受到多个机制影响,因此不能看到数字上升就默认方案有效。例如,首次使用完成率提升,可能是流程优化造成,也可能是本轮进入产品的客户类型更简单。团队需要结合分群、对照或定性反馈,判断变化能否归因于本轮行动。
对结果指标,还应定义基线、统计口径、观察周期和数据负责人。若基线缺失,可以把本轮第一阶段定义为建立可信测量,并明确何时开始评价方案效果。没有可靠口径的目标,不应伪装成精确承诺;应该先承诺把口径建立起来。
4. 计划容量以历史事实为起点,而非管理者的愿望
容量评估可以从团队最近若干个迭代的实际完成量、在制工作、临时支持和返工情况开始。对人员规模、工作类型或依赖结构发生变化的团队,历史数据只能作为参考,不能机械外推。估算的作用是暴露计划是否超出近期可交付能力,而不是预测未来到小数点后一位。

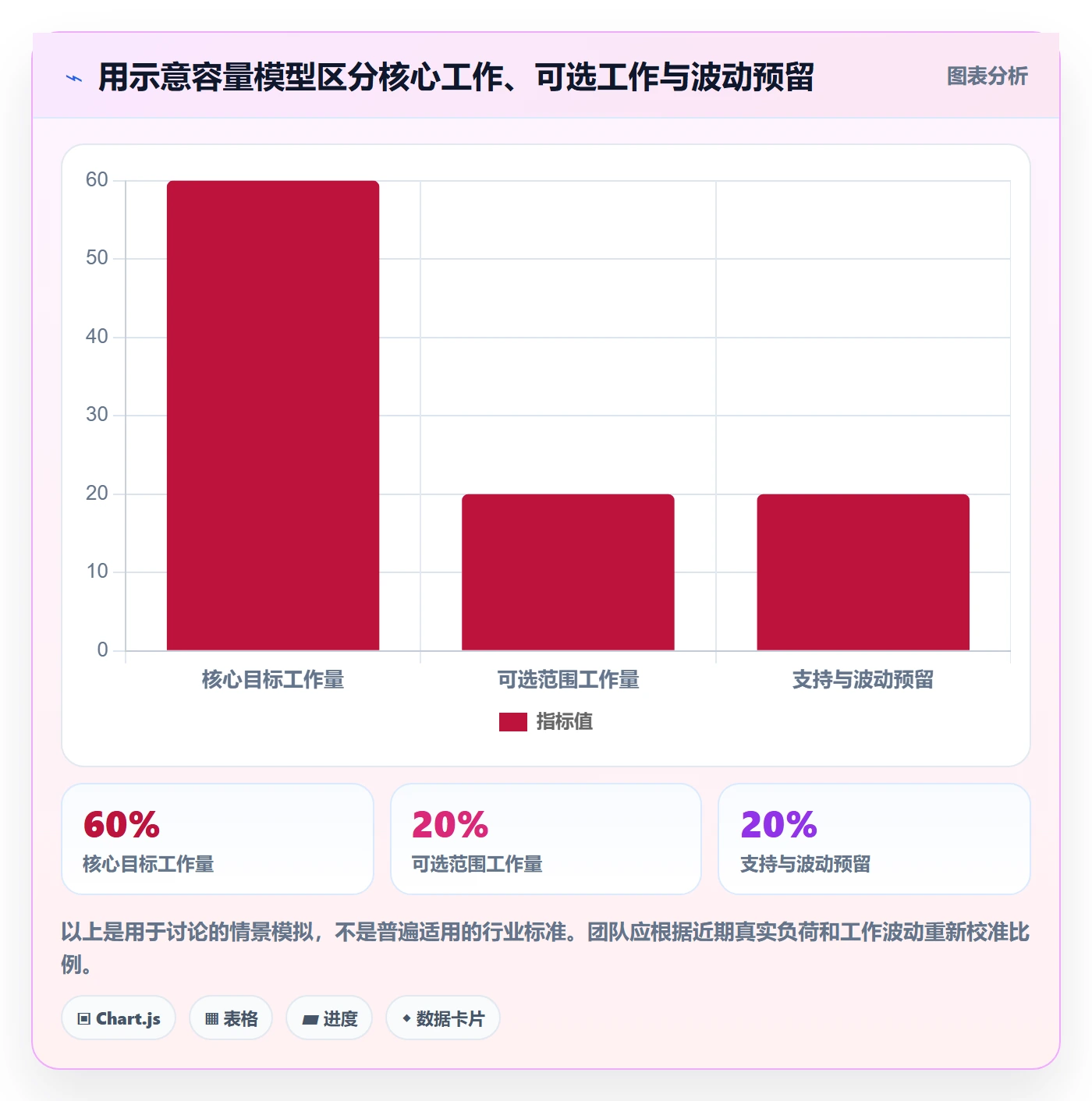

建议把计划分为核心范围、可选范围和预留容量。核心范围只放实现目标所必需的工作;可选范围只有在关键工作顺利时才启动;预留容量用于轮值、故障和合理波动。若组织长期有大量临时工作,就应把临时工作视为常态容量,而不是每轮都假装它不会发生。

5. 风险要有触发条件、责任人与决策时限
风险清单只有在风险出现后能推动行动才有意义。每项高优先级风险至少写明:触发信号是什么、谁负责观察、谁有权决定、最迟何时需要决策、有哪些备选方案。比如,外部接口若在迭代第一个检查点仍未提供测试环境,就由接口负责人升级;如果次日仍未解决,目标负责人决定切换模拟方案、缩小范围或调整目标。
这里的重点不是规定所有问题都按固定天数升级,而是避免“大家都知道有风险,却没人负责做决定”。对影响客户承诺、安全或合规的事项,升级时限应更短;对可逆、影响较小的实现选择,可以留给团队自主处理。

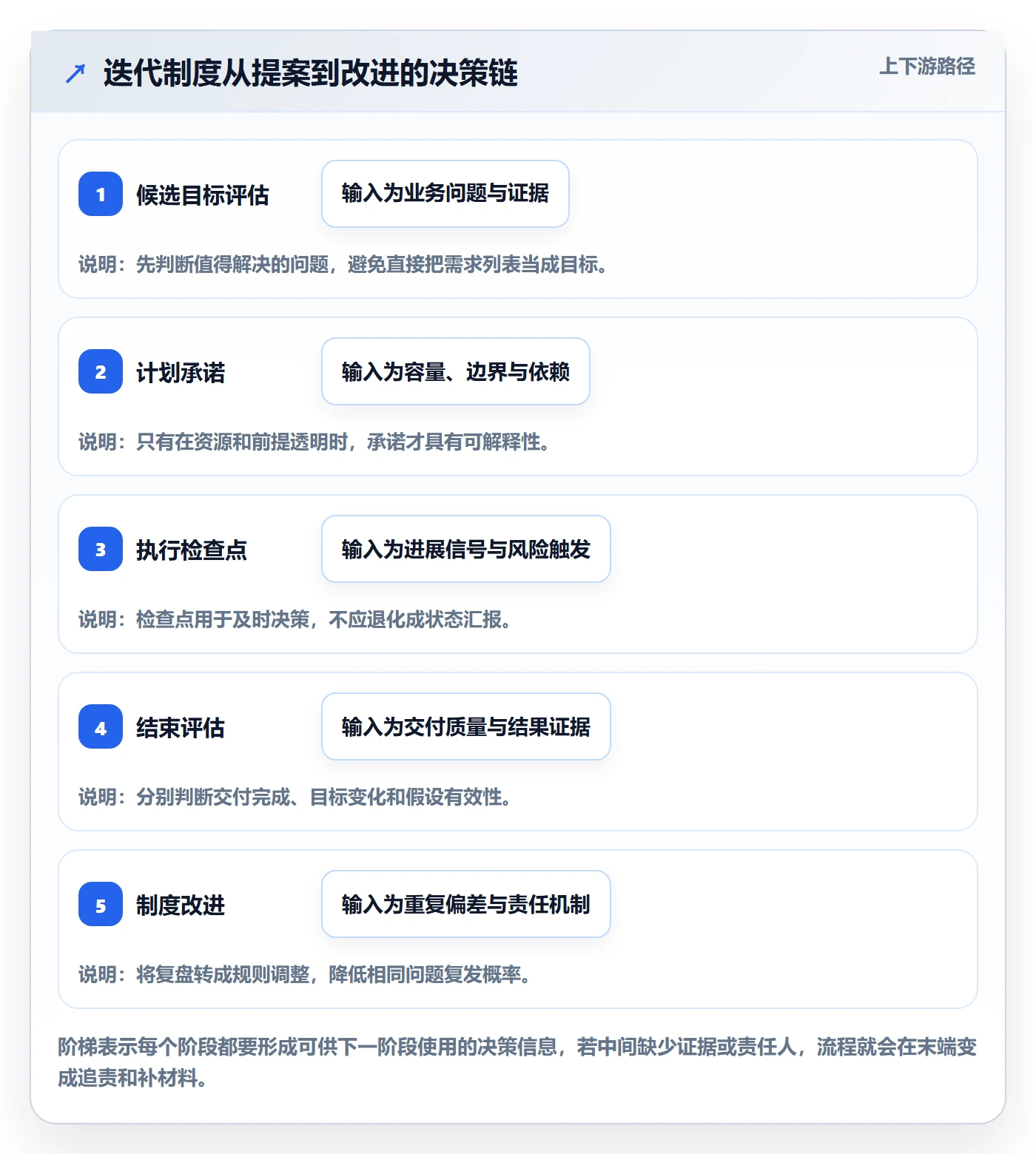

五、制度设计全流程:从目标提案到复盘学习
1. 迭代前:建立候选目标,而非先堆需求
计划开始前,管理层应整理候选目标及其业务理由,明确提出人、受益对象、预期价值、证据来源和截止窗口。候选目标不是承诺清单,而是供决策比较的选项。若每个负责人都把自己的需求标成最高优先级,优先级制度就失去了功能。
评估候选项时,我建议同时考虑价值、紧迫性、可信度、投入和依赖风险。可以使用定性分档,不必急着制造复杂评分模型。若用分数,应公开每个维度的定义,避免把“精确到小数点”的结果误当成客观真理。
- 价值:问题影响多少客户或关键业务流程?
- 紧迫性:延后一个周期会产生什么代价?
- 证据:问题有客户反馈、数据还是仅有内部推测?
- 投入:需要哪些角色、团队和运行保障?
- 依赖:外部条件是否已确认,失败时有什么替代路径?
2. 计划会:先对齐结果,再讨论工作量
计划会如果一开始就逐条估工时,容易把讨论锁定在需求细节,最后只是检查团队是否能把所有项目塞进周期。更有效的顺序是:先确认本轮最重要的结果,再明确证据和边界,然后评估容量、依赖与风险,最后由团队决定实现方案。
管理层在计划会中的价值,不是逐项批准工单,而是做出团队无法独立完成的取舍:哪个目标先做,哪个目标暂缓;需要谁提供资源;多个团队的冲突由谁协调。若没有冲突和取舍,计划会就可能只是在复述各自已经决定的事情。
- 确认候选目标与组织优先级是否一致。
- 写出目标、衡量证据、假设和不做事项。
- 由团队基于历史负荷评估核心范围与可选范围。
- 列出关键依赖、风险触发条件和决策负责人。
- 确认目标负责人、团队负责人及变更权限。
3. 执行中:用短检查点发现偏差,不用高频汇报替代管理
迭代中检查的目的,是尽早发现目标实现条件是否改变。管理层不需要每天收集一遍状态,而应设置与风险相匹配的检查点:关键依赖是否就绪,核心方案是否产生预期信号,质量或安全门槛是否满足,是否需要做范围取舍。
检查点要围绕决策设计。若团队只是把绿色改成黄色、再把黄色改成红色,却没有人可以帮助消除阻塞,那么状态更新没有治理价值。管理者可以要求风险提出者同时给出影响、选项和建议,但不能把提出备选方案变成推卸决策责任的理由。
| 检查内容 | 需要回答的问题 | 典型决策 | 建议责任角色 |
|---|---|---|---|
| 目标证据 | 是否已出现可判断目标方向的信号? | 继续、补测或调整验证方式 | 目标负责人和团队 |
| 依赖交付 | 外部条件是否按约定到位? | 升级协调、切换替代方案 | 依赖负责人和管理者 |
| 范围变化 | 变化是否影响目标价值或对外承诺? | 团队自主调整或提交管理决策 | 按变更边界确定 |
| 质量与风险 | 是否触发安全、稳定性或合规门槛? | 暂停发布、缩小灰度或回滚 | 相应风险责任人 |
4. 变更时:用影响分析代替“可以不可以”的口头争论
需求变更出现时,团队先评估它对目标、范围、时间、质量、依赖和风险的影响,再决定是否进入本轮。若新工作只是修复目标路径上的关键问题,可能需要替换低优先级事项;若只是额外请求,就应进入候选池,而不是自动插队。变更决策应留下简短记录,说明原因、取舍和批准人。
我尤其建议设置“目标不变、范围可变”的默认原则。团队可以通过调整实现方式、删减非必要工作保护目标;但当目标本身失去价值或外部条件改变时,不应要求团队假装目标仍成立。此时应重新确认目标,而不是用旧计划强行考核新现实。
5. 迭代结束:分别评估交付、结果和组织学习
结束评审不宜只看工作项是否关闭。至少要区分三件事:交付物是否达到质量要求;目标是否达到预期;对目标的因果假设是否得到支持。若交付完成但结果未变,团队仍可能获得有价值的信息;若结果改善但质量风险不可接受,也不能简单认定成功。
对于需要更长时间才能观察的结果,迭代结束时可以评估先行指标、数据完整度和后续观察安排,不要为了赶上会议日而给出虚假的最终结论。关键是把“尚未知道”标记为待验证,并明确谁在何时回看。
6. 复盘之后:把改进动作纳入制度,而不是留在会议纪要
复盘建议应写成有负责人、有期限、有验证方式的改进项。例如“加强沟通”无法验收;“所有跨团队依赖在计划前确认交付接口,未确认时不进入核心承诺”则可以观察执行情况。改进项不必很多,一轮优先处理一两个最能减少重复损失的问题。
管理层还要区分个别事件和系统性问题。如果多个团队反复等待同一类审批,解决方案很可能不是要求每个团队更积极,而是调整审批权限或响应时限。复盘的产出不是更长的问题清单,而是下一轮不再以相同方式付出代价。

六、案例与数据观察:用一个模拟团队说明制度如何改变取舍
1. 案例设定:目标不是“上线功能”,而是验证客户能否更快完成关键配置
以下是一个用于说明方法的情景模拟,不是任何企业的真实业绩披露。某企业软件团队约 12 人,产品、研发、测试与设计共同工作,面对企业客户首次配置步骤多、支持工单增加的问题。团队过去按功能清单排期,常出现开发完成但客户仍要人工求助的情况。
管理层重新定义本轮目标:“验证减少必填项和增加错误提示,能否让首次配置客户更少依赖人工支持。”团队先确认统计对象为首次配置客户,设置完成率、配置相关支持请求和错误类型分布三个观察项,并说明客户结构变化可能影响结果。工作范围限定为标准配置流程,不包含历史数据迁移。
2. 计划时如何处理容量与不确定性
团队回看近几个周期,发现日常支持和跨团队评审占用稳定时间,不能继续按全员满负荷承诺。于是把核心范围设为流程埋点、两项高频阻碍优化、灰度验证;把低频提示文案列为可选;同时预留支持工作容量。外部数据团队负责埋点看板,计划前确认交付条件与联系人。
实施中,埋点验收发现一类客户无法被正确识别。团队没有为了保住功能清单继续开发,而是先修复识别问题,并把低优先级界面优化移出本轮。管理者批准了这一取舍,因为数据可信度是判断目标的前提。这里的管理质量,体现在保护结果验证,而不是坚持最初的任务数量。

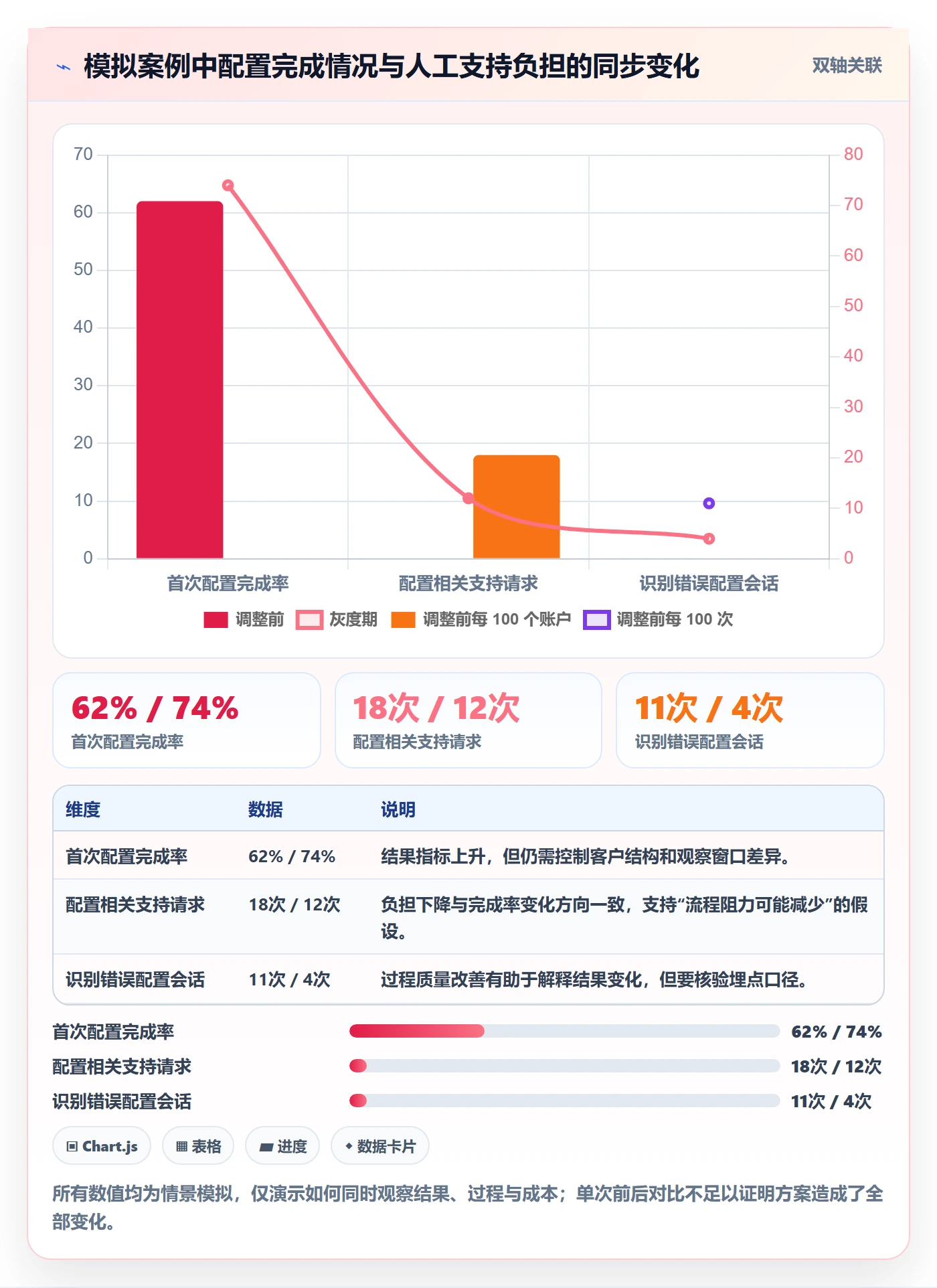

3. 模拟观察数据:结果要和过程一起读
下表为情景模拟数据,样本和数值仅用于演示分析方法,不应作为行业基准。假设试验前后用户来源、观察窗口和统计口径尽量保持一致,团队还需要进一步核查分群差异与样本量,才能判断变化是否可归因于方案。
| 观察项 | 调整前示意值 | 灰度期示意值 | 应该进一步核查什么 |
|---|---|---|---|
| 首次配置完成率 | 62% | 74% | 客户类型、流量来源及配置复杂度是否一致 |
| 配置相关支持请求 | 每 100 个账户 18 次 | 每 100 个账户 12 次 | 支持请求分类是否稳定,是否存在未记录的人工协助 |
| 识别错误的配置会话 | 每 100 次 11 次 | 每 100 次 4 次 | 埋点完整性、错误定义及不同模板的差异 |
| 人工分析耗时 | 每轮约 10 小时 | 每轮约 4 小时 | 数据准备工作是否转移到其他岗位,是否持续可复用 |
从示意结果看,完成率上升、相关支持请求下降,是值得继续验证的信号,但不能直接宣称因果关系已经成立。团队应检查是否有同期培训、客户结构变化或其他产品改动,再决定扩大灰度、调整方案或补充实验。管理层的判断不是“数字向好就扩量”,而是看证据是否足以支撑下一步风险。

4. 从案例提炼出的管理判断
第一,测量条件本身也是交付的一部分。没有可靠埋点,团队可能按时上线,却无法判断是否解决问题。第二,目标驱动的范围调整不是计划失败;如果调整是为了保护目标证据和质量,它可能比机械完成清单更负责任。第三,结果改善必须伴随口径核查,尤其在小样本、客户结构变化或同期有多项改动时。
这也是我不建议管理层把迭代管理简化为“目标加关键结果”模板的原因。模板能帮助表达,却无法替代因果判断、容量治理和决策权设计。真正能改善结果的是组织在不确定性出现时如何行动,而不是文档是否填满字段。
七、不同规模与成熟度下的行动建议
1. 小团队:先建立最小闭环,不要先建复杂审批
小团队通常决策链短,适合从一页迭代记录开始:目标、证据、范围、风险、负责人和复盘结论。每轮只选少数重点,明确哪些工作可以临时替换,哪些需要共同确认。不要照搬大型企业的审批层级,否则流程成本可能超过它解决的问题。
如果团队尚无稳定数据,不必等待完美指标才开始。可以先选可观察的行为或质量信号,明确它只是早期证据,并安排后续复查。关键是把未知说清楚,而不是用未经验证的数字制造确定感。
2. 多团队协作:把依赖作为管理对象,而非计划备注
多个团队共同交付时,应为每项关键依赖指定双方责任人、输入输出、交付日期、验收条件和升级路径。只写“等待平台支持”不是依赖管理,因为没有说明谁要交付什么、什么状态算完成。
跨团队目标要有明确的目标负责人,避免每个团队都只对自己的局部工作负责。若组织需要按团队评估,也应同时保留共同结果指标和团队可控贡献,不能把一个共同目标拆成互不相干的局部任务之后,就认为协作问题已经解决。
3. 高合规或高可靠性场景:让风险门槛先于速度指标
金融、医疗、政务、关键基础设施等场景,迭代速度不能覆盖审计、安全、隐私和稳定性要求。计划中应把必要的风险评估、审批、测试、回滚方案和证据留存视为核心工作,而不是最后才追加的手续。
这类组织可以允许团队快速试验,但必须区分内部验证、受限灰度和正式发布的风险等级。管理者要明确哪些变化可以由团队自主推进,哪些必须经过风险责任人批准。遇到高影响风险时,暂停发布可能是正确的目标管理决策,而非交付失败。
4. 组织正处于快速变化期:缩短判断周期,不必缩短所有开发周期
市场变化快时,管理层常误以为所有迭代都要变短。实际需要缩短的往往是决策反馈时间:更早获得用户信号、更早确认依赖、更快判断假设是否失效。复杂交付如果被硬切成更短周期,可能增加集成和沟通成本,却没有增加有用学习。
可以对探索性工作采用小范围试验,对稳定交付采用相对固定节奏,对关键风险设置独立检查点。周期长度由工作性质、反馈速度和依赖成本共同决定,而不是由“敏捷”标签决定。
5. 已有制度但效果不佳:先做问题诊断,再决定增加流程
若现有制度已经包括目标、计划会和复盘,却依然反复失焦,先抽样检查最近几个周期的记录:目标是否可判断;临时工作占比是否被记录;关键依赖是否有明确责任人;变更是否有原因与影响;复盘动作是否进入下一轮。找出重复发生的断点,再只补最必要的制度规则。
若问题是审批等待,就缩短决策链或下放权限;若问题是容量虚高,就校准计划基准;若问题是指标不可信,就优先修数据;若问题是目标频繁变化,则需要改进优先级治理。增加会议、表格和状态字段,不能自动修复这些根因。
八、工具与制度的边界:工具负责可见性,管理负责取舍
1. 先定义流程,再选择承载流程的工具
项目管理工具可以帮助团队集中管理目标、工作项、依赖、风险和复盘记录,但工具不会自动给出目标优先级,也不会替管理层承担跨团队冲突决策。若流程本身没有变更规则,换一套工具只会让混乱更容易被搜索;若角色权限设计不清,数字化表单也无法形成责任闭环。
选型时,我会先要求团队拿一个真实迭代走完流程:从候选目标、计划承诺到中途变更和结束复盘。观察信息是否需要重复录入,管理层能否看到关键风险,团队能否轻量更新,以及权限、审计和部署方式是否满足组织要求。演示环境里看起来完整,不等于真实协作中成本可接受。
2. 中大型组织要把扩展性、治理和迁移成本一起评估
对于中大型企业或 100 人以上组织,工具能力不能只看单团队看板。还要评估多团队权限、跨项目依赖、数据报表、工作流配置、审计要求、私有化部署能力、集成生态和长期维护成本。若组织正在从既有系统迁移,迁移数据、字段映射、历史权限和用户培训都应纳入项目计划。
以 PingCode 为例,可以把它作为评估中大型组织研发协作平台时的候选方案之一,重点验证其目标与工作项关联、跨团队协作、权限治理和私有化部署是否符合实际要求。若企业需要从既有系统平滑迁移,也应通过真实数据样本验证字段映射、历史记录保留、用户权限和流程适配,而不是仅凭功能清单判断适配度。国产替代是否合适,最终要看安全、合规、使用体验、运维能力和迁移成本的综合结果,不宜用单一口号替代评估。

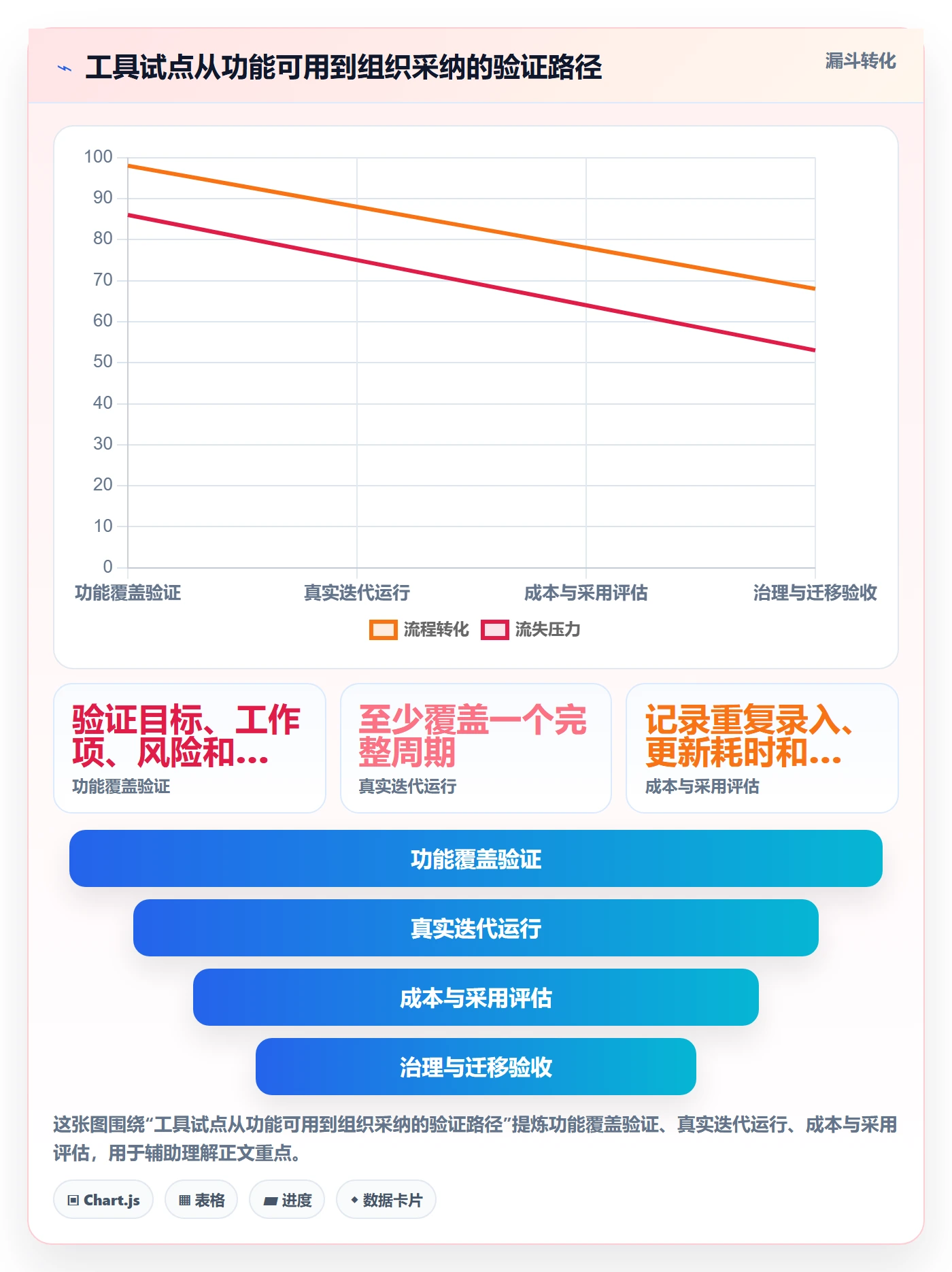

3. 用试点验证真实协作成本,而非只做功能打勾
试点最好覆盖一个有真实跨职能协作的团队,观察至少一个完整迭代周期,并记录信息更新耗时、重复录入次数、阻塞发现时间、管理报表准备时间和用户采用情况。试点不必追求所有流程一次到位,但要覆盖最关键的制度动作:目标关联、依赖升级、变更留痕和复盘回看。
试点结束后,比较工具上线前后的实际成本,同时询问团队哪些字段被认真使用、哪些只是为了合规填写。若报表更漂亮但团队维护负担显著增加,说明流程设计或工具配置需要调整。数字化的目标是减少信息摩擦、提高决策质量,而不是把更多时间转移到录入上。

九、制度取舍:什么该标准化,什么必须留给团队
1. 应标准化的部分:定义、责任和风险边界
组织应统一目标字段的基本定义、关键角色、重大变更规则、风险升级路径和复盘最低要求。统一这些内容的目的,是让不同团队能协作、比较和学习,而不是让每个团队都使用相同的实现方式。
例如,组织可以统一“关键目标必须有判断证据”,但不必规定所有团队都使用同一种业务指标。平台团队、销售运营团队和产品团队的结果性质不同,指标应服务于各自的业务机制。
2. 应留给团队的部分:实现路径与局部工作组织
在目标、质量门槛和依赖边界明确之后,团队应有权决定技术实现、任务拆分、日常协作方式和低风险范围调整。管理层若过度规定这些细节,既消耗决策时间,也削弱团队发现更优解的空间。
授权不是放任。团队仍需要解释选择与目标之间的关系,满足安全和质量要求,并在影响范围变化时透明记录。成熟的授权,是权责匹配、边界清楚、过程可见,而不是管理者不再关心结果。
3. 面对速度与确定性:按错误成本选择验证深度
低风险、可逆的试验可以缩小范围、快速验证;高影响、难回滚的变更则需要更充分测试、审批和备用方案。所有工作都要求同等确定性,会拖慢低风险探索;所有工作都追求最快上线,会让高风险系统承担不必要代价。
因此,管理层可以把变更按风险分级,并说明不同等级的证据要求。分级标准要能被团队理解,且定期校准。若一种低风险变化总要走高风险审批,说明规则过重;若高风险变化经常绕过检查,说明门槛失效。
4. 面对利用率与韧性:不要把每个人的时间排到满格
满负荷排程看起来资源利用率高,却会让阻塞、故障和紧急需求没有缓冲。团队没有空隙时,任何小变化都会造成连锁延期,原本看似节省的时间可能通过加班、返工和频繁切换被重新付出。
容量缓冲不代表不追求效率,而是承认真实工作存在波动。管理者应通过稳定工作入口、降低并行任务、改善依赖质量来提升系统效率,而不是只要求个人保持持续满负荷。
十、管理层可立即执行的 30 天改进方案
1. 第一周:抽样诊断最近的迭代
选取最近三到五个迭代,检查目标是否可验证、计划是否计入支持工作、变更是否留痕、依赖是否有负责人、复盘建议是否完成。访谈团队时,重点问“最常等待什么决策”和“哪些数据无法相信”,而不是只问满意度。
2. 第二周:试行一页式目标与承诺记录
要求每个试点团队记录目标、证据、范围、假设、容量和风险负责人。字段应少而有效,避免复制一套没人维护的文档。管理层在评审中重点挑战目标价值、可控性和依赖条件,不替团队设计全部工作项。
3. 第三周:建立变更和升级边界
明确团队可以自行决定的事项,以及需要目标负责人或管理层决策的事项。为关键依赖设置触发条件和响应时限,并确保升级后有人负责给出选择。制度先在真实问题中验证,再逐步固化,避免一次性发布过多规则。
4. 第四周:复盘制度是否降低了决策摩擦
查看计划是否更贴近真实容量,关键阻塞是否更早暴露,变更是否更透明,目标评估是否有证据。若会议时间增加、重复填报变多,却没有缩短等待或改善决策,应精简流程。制度的成效要看它是否改变了行动,不是看它是否被完整执行。
十一、结语:真正成熟的迭代管理,是有纪律地面对不确定性
迭代目标管理不是承诺越多越好,也不是把所有工作变成指标。它要求组织说清楚要改变什么、为什么值得改变、团队能控制什么、何时需要重新决策,以及怎样判断这轮工作带来了什么证据。
我更看重的不是“每轮都完成计划”,而是组织能否在目标仍有价值时保护团队专注,在假设失效时及时止损,在风险出现时迅速给出决策,并把反复发生的问题改造成制度改进。好的迭代制度,既不把不确定性藏进承诺,也不把责任稀释在流程里;它让目标清楚、授权有边界、证据可追溯、调整有依据。
管理层下一步可以从最近一个真实迭代开始:找出一项目标,补齐判断证据与容量假设,明确一个关键依赖的升级责任,并在结束时分别复盘交付、结果和学习。先把一个闭环做实,再扩展到更多团队。制度不是写出来就成熟,而是在一次次真实取舍中,逐渐变得可信、可执行、能帮助组织更好地做决定。
常见问题解答(FAQ)
1. 迭代目标怎样设定才便于验收?
我以前把目标写成“优化体验、提升稳定性”,到迭代结束时才发现团队和管理层对完成标准理解不同。尤其是跨部门协作时,我想知道目标要具体到什么程度。
把目标写成可验证的结果,包含对象、预期变化和验收口径。例如,将“提升稳定性”改为“核心接口错误率从迭代开始时的2%降至1%以内,并连续观察7天”。同时区分业务结果与交付事项:前者说明为什么做,后者列出实现路径;验收时按事先约定的数据源和统计周期判断。
2. 迭代进行中需求变更,管理层应该怎么处理?
我遇到过迭代开始后业务方临时提出高优先级需求,团队一边插入新任务,一边还要承诺原来的交付日期。结果计划越来越不可信,我想知道怎样处理变更才不至于拖垮迭代。
先判断变更是否涉及合规、安全、重大故障或明确的业务机会,再由业务负责人、研发负责人共同评估价值、工作量和对现有目标的影响。确需纳入时,应明确移出或延期哪些事项,并同步更新目标、范围和交付预期;若影响较大,可启动新迭代,不要只加任务、不调整容量。
3. 管理层在迭代管理中应参与到什么程度?
我既不想让管理层只在迭代结束时追问结果,也担心频繁检查任务细节会打断团队工作。团队规模扩大、依赖增多后,我不确定管理者介入哪些环节最有效。
管理层重点负责方向、优先级、资源和跨团队依赖,不替团队拆解每项技术任务。迭代开始前确认目标与容量,过程中关注阻塞、范围变化和关键风险,结束后基于结果作决策;可设置固定的风险检查节奏,例如每周一次,问题触发时再临时升级。
4. 怎样判断一次迭代管理是否有效?
我曾经用按时完成了多少任务来评价迭代,但团队后来倾向于拆小任务,数字变好,用户反馈却没有明显改善。我想找到既能看交付效率、又不鼓励凑指标的判断方法。
至少同时观察目标达成、交付可靠性和质量:例如目标验收通过情况、承诺事项完成比例、线上缺陷或返工趋势,并结合用户反馈解释变化。完成比例应以迭代开始时确认的范围为分母,单独记录中途新增和取消事项;指标用于发现问题,不宜直接作为个人绩效排名。
核心关键词
文章包含AI辅助创作:迭代目标管理指南:管理层如何做好迭代管理,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562719
读者评论
我们之前也有任务完成率很高、业务指标没动的情况。后来复盘发现,目标写了上线功能,却没约定上线后看什么数据。把证据和判断时间提前写进计划,确实能少一些事后争论。
容量评估里把支持轮值和临时故障算进去这点很实际。不过团队近期交付流量如果受人员变动影响很大,单靠历史数据可能不够,最好也说明估算的适用条件。
文中强调团队自行调整实现路径,我认同;但跨团队依赖的等待时间往往不由单个团队决定。除了明确负责人,升级后的响应时限也需要纳入制度,否则目标边界清楚了,阻塞还是会拖到迭代末期。
