迭代复盘落地方案:管理层开展迭代管理的流程优化案例解析

迭代复盘落地方案:管理层开展迭代管理的流程优化案例解析

不少团队的迭代复盘开了一个小时,最后只留下“加强沟通、提高质量、尽快跟进”三条结论;两周后,同样的需求延误、测试挤压和临时插单再次出现。复盘真正要解决的不是“大家有没有总结”,而是管理层能不能把偏差追溯到决策、流程和资源配置,并把改进动作落实到下一轮迭代。本文以一个中大型产品团队的情景模拟案例,拆解从数据准备、会议判断到行动追踪的完整方案,并说明哪些指标值得看、哪些做法容易制造虚假的效率提升。

一、先讲核心结论:复盘不是会议,而是管理闭环

1. 复盘的产出不是纪要,而是下一轮可验证的改变

我判断一次迭代复盘是否有效,通常不先看会议时长,也不先看纪要写得是否完整,而是追问三个问题:上一轮最重要的偏差是什么?团队对偏差原因形成了什么证据链?下一轮准备改变哪个机制,并用什么数据验证?如果只能回答“下次注意”,复盘就还停留在表态层。

管理层开展迭代管理,重点不是替团队逐条检查任务,而是建立一套能让问题暴露、能让责任归位、能让资源调整的机制。团队对估算和实现负责,产品负责人对需求边界负责,管理者对跨团队依赖、优先级冲突和资源约束负责。复盘若把所有偏差都归到执行者身上,得到的通常是更保守的承诺和更晚暴露的风险。

核心结论是:一次复盘只抓少数关键偏差,每个改进动作都要有负责人、完成时间、验证指标和失效后的升级路径。这比增加会议频率更有效,也比把所有过程指标都纳入考核更稳妥。

2. 管理层要看趋势,不要拿单轮结果下结论

单轮迭代的数据容易受节假日、人员变动、线上事故和需求结构影响。比如某轮交付率从七成升到九成,可能是需求变简单,也可能是团队提前砍掉了低优先级工作,不能立刻认定流程已经优化。管理层应至少结合连续数轮走势、范围变更和质量结果解释变化。

建议将复盘看成一个短周期的管理实验:明确基线,选一个主要变量,限定试行周期,再判断结果是否值得固化。若同时改估算方式、测试流程、审批规则和团队分工,即便结果变好,也难以知道真正起作用的因素是什么。

迭代复盘落地方案:管理层开展迭代管理的流程优化案例解析

二、背景和真实场景:为什么管理层介入后反而更乱

1. 典型场景:项目多、依赖多,承诺却仍按单团队计算

以下案例为基于常见研发管理问题构造的情景模拟,不代表某家企业的真实经营数据。假设一家拥有约180名研发、产品和测试人员的企业,多个业务线共享基础服务团队。各团队采用两周一个迭代,但接口改造、数据权限、发布窗口都要跨团队协调。

表面上,每个团队都有计划会、站会和复盘会;实际运行中,产品需求在迭代中途补充验收条件,基础服务团队的排期晚于业务团队,测试人员在最后几天同时接手多个版本。管理层看到的是“按期率不高”,于是要求每个团队提高承诺完成率、每天上报进度。结果是团队花更多时间包装状态,依赖问题却仍在临近上线时才暴露。

我会先区分三类偏差:需求边界偏差、依赖等待偏差、执行与质量偏差。三类问题看上去都表现为延期,但管理动作完全不同。需求反复要改变准入和变更规则;依赖等待要明确跨团队服务承诺;质量返工则要查验收标准、测试策略和缺陷流转。

2. 管理者介入的边界:消除系统障碍,不替团队做任务分配

管理者的价值在于解决团队无权解决的问题,例如多个部门争用同一专家、业务临时调整优先级、环境资源不足、上线审批时间不可预测。若管理者直接在复盘会上给开发人员派任务,团队会逐渐把复盘当成问责会,真实问题会转入私下沟通。

较好的做法是让团队先用事实描述偏差,再由管理层判断是否存在组织级障碍。对于团队可控的问题,团队提出试验动作;对于跨团队问题,由有决策权的人确认资源、优先级或规则变更。复盘中可以追问责任,但责任应指向决策和机制,不应止于某个人“为什么没做好”。

3. 先统一口径,否则数据会让讨论更激烈而非更清楚

不同团队对“完成”的定义往往不一致:有人把代码合并算完成,有人要求测试通过,有人只在发布后计入。若口径不同,横向比较交付率只会产生错误排名。复盘前应明确统计对象、时间窗口、工作量单位和剔除规则,并记录临时插入工作与事故处理。

如果团队使用项目管理平台记录需求、任务、缺陷、迭代和依赖关系,应先检查字段是否稳定、状态是否及时更新,而不是先买一套更复杂的报表。工具只能呈现输入质量;数据录入滞后、状态定义冲突,换工具也不会自动形成可信判断。

迭代复盘落地方案:管理层开展迭代管理的流程优化案例解析

三、常见误区:看起来在管理,实际上在放大噪声

1. 把完成率当成唯一目标

当管理层只追求承诺完成率,团队会自然调整行为:少承诺、把大任务拆成容易完成的小任务、把高风险事项移出迭代,或者把“开发完成”提前标成完成。数字可能变漂亮,客户价值和交付质量却未必改善。

完成率要和范围变化、缺陷逃逸、返工、加班以及交付价值一起看。尤其要关注“完成了多少原计划工作”和“中途新增了多少工作”之间的关系。对团队而言,稳定兑现一个有价值的承诺,通常比堆高任务关闭数量更有意义。

2. 把复盘变成逐人解释延期原因

逐人追问“为什么没按时完成”,容易得到看似具体却无法改变系统的答案,例如“沟通不够”“预估不足”“测试晚了”。如果每次都用这些词收尾,问题就没有被拆到可行动的层次:是谁在什么时间缺少什么信息,哪个规则允许了临时插单,等待由谁协调,下一轮如何更早识别?

复盘不是取消责任,而是把责任放在可改进的位置。某项工作延误,既要确认执行者是否及时升级风险,也要检查管理者是否给了明确优先级、需求方是否及时验收、依赖团队是否承诺交付窗口。追责的终点应是防止复发,而不是让记录里出现一个名字。

3. 把行动项写成愿望,或一次列出十几项

“提升沟通效率”没有完成条件,“加强测试”没有范围,“下次提前准备”没有负责人。行动项如果无法在下一轮检查完成与否,就不是管理动作,而是会议气氛的延伸。另一种常见问题是把所有建议都列入待办,导致团队没有资源完成最关键的一项。

一轮复盘建议优先保留一至三个改进动作。挑选依据不是谁说得最有道理,而是问题影响面、可控性、验证周期和实施成本。跨团队动作可以多,但要由管理层确认资源与授权,不能把组织级问题转嫁成某个团队的额外工作。

4. 会议纪要很完整,验证机制却缺席

不少团队把“已记录”误认为“已解决”。行动项需要在下一轮计划会前核查状态,在迭代结束时评估效果;若效果不佳,应说明是措施执行不到位、假设不成立,还是外部条件变化。只有这样,复盘才会积累可复用的组织经验。

常见做法 表面收益 隐藏代价 建议替代
只考核承诺完成率 指标简单、易汇报 诱发保守承诺或任务口径调整 结合范围变更、质量和价值交付解释
复盘逐人问责 迅速找到解释对象 风险晚报、问题转入私下处理 追溯决策、依赖、信息和机制
行动项越多越好 看起来覆盖全面 资源分散,关键改进无人跟进 聚焦少数可验证动作
以会议纪要代替追踪 留档容易 同类问题循环出现 在下一轮计划与复盘中核验结果

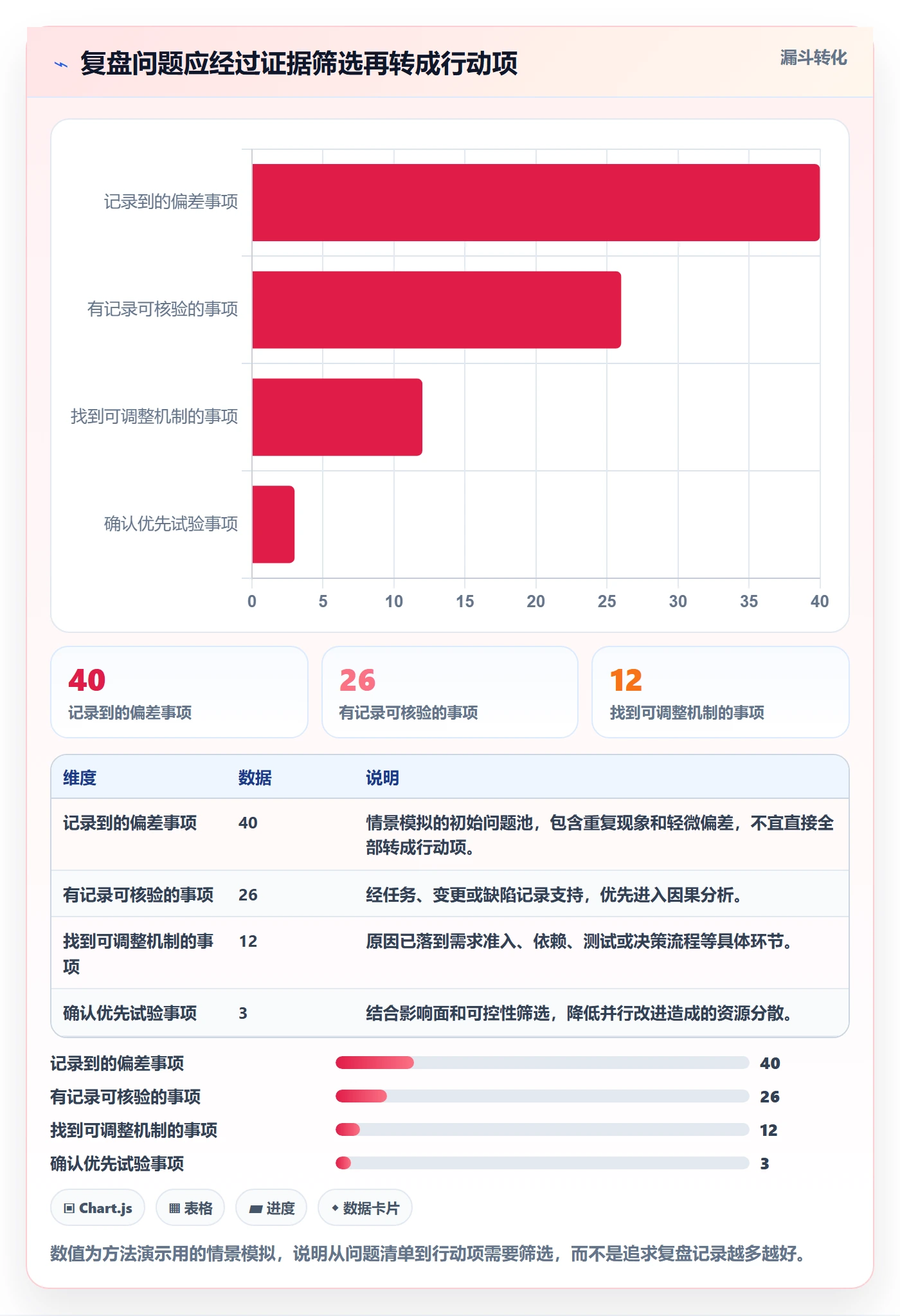

四、专业判断逻辑:把偏差变成可验证的流程调整

1. 复盘前先建立一张可信的迭代事实表

复盘材料不必堆满图表,但至少要让参会者对“计划了什么、实际发生了什么、偏差在哪”形成共同认识。建议每轮保留承诺工作量、完成工作量、迭代中新增或修改的工作量、延期原因、缺陷与返工、阻塞时长、加班或值班投入等信息。

这些指标不是用来给团队打分,而是帮助辨别因果。比如完成率下降且范围变更上升,首先检查变更治理;完成率下降、范围稳定但阻塞时长上升,优先处理依赖;开发完成率高但返工增加,要检验验收标准和测试策略,而不是表扬速度。

若组织尚未具备稳定的数据基础,不要为了图表好看一次性增加几十个必填字段。先从关键工作流中选择少数能够可靠采集的指标,抽查记录与实际状态是否一致,再逐步扩展。数据口径的稳定性,比指标数量更重要。

2. 用“现象,机制,动作,验证”四步推理

我建议管理者在讨论每个重要偏差时,沿着四个问题推进,避免直接从现象跳到结论。

  1. 现象:偏差具体发生在什么工作、什么时间、什么节点?尽量引用任务记录、变更记录或缺陷记录,不使用“总是”“经常”代替证据。
  2. 机制:是什么流程、依赖、决策或信息条件使偏差发生?可以用连续追问还原经过,但不要把追问变成盘问。
  3. 动作:改变哪一个可控环节?动作应有唯一负责人、截止时间和影响范围。
  4. 验证:下一轮用什么指标判断有效?若没有改善,准备如何调整或停止该措施?

例如,“测试太晚”是现象,不是根因。追问后发现,需求验收条件在开发后期才确认,测试人员虽提前参与,却没有可执行的验收样例。对应动作可以是:在需求进入迭代前完成关键验收条件评审;验证指标是迭代中后期新增验收条件的数量和测试阶段因需求不清造成的返工人天。

3. 区分团队可控问题、管理可控问题和外部扰动

团队可控的问题包括任务拆分过粗、风险升级不及时、代码评审排队等;管理可控的问题包括优先级频繁冲突、共享专家排期不透明、发布审批链过长;外部扰动则包括突发监管要求、严重线上事故等。把三类问题混在一起,会让团队为不可控波动背负压力,也会让管理层错过制度调整机会。

分类不是为了免责,而是为了匹配行动主体。团队能改变的,由团队试验;管理层能改变的,管理层承诺;外部扰动不能消除,则通过容量预留、风险缓冲和升级机制降低冲击。若外部工作长期反复出现,就不应继续称为“偶发”,而应纳入计划模型。

4. 用低成本试验替代一次性大改造

流程优化最好有清晰边界。例如连续两轮在一个产品组试行需求冻结窗口,观察插单数量、延期工作量和紧急需求响应时间,再决定是否推广。试验范围太大,成本高且难以归因;范围太小,可能无法覆盖真正的依赖和管理问题。

我通常把验证分成三层:执行层看动作是否真正发生,过程层看瓶颈是否变化,结果层看交付和质量是否改善。只有结果指标而没有过程指标,改善不明显时就不知道问题出在措施本身还是执行不足。

迭代复盘落地方案:管理层开展迭代管理的流程优化案例解析

五、案例拆解:从延期复盘到管理动作落地

1. 案例起点:延期并非单一原因

继续使用前述约180人的模拟组织。某业务团队在一轮两周迭代中承诺48个标准化工作点,最终完成33个,完成率约69%。复盘初看像是估算失准,但进一步核查发现,迭代中有多个需求改变验收条件,依赖服务的接口确认晚了三天,测试工作集中在最后四个工作日。

如果管理层此时要求团队“下轮少承诺”,只能改变数字,不一定改变交付。团队重新整理任务记录后,将未完成工作量归为需求变更、依赖等待、缺陷返工和估算偏差;同时补记突发生产支持工作。分类之后,团队发现需求和依赖合计占主要部分,单纯增加开发人手并不是首选方案。

2. 找到问题链,而不是停在“配合不够”

需求变更的链条是:迭代开始前,部分故事只有目标描述,没有可检查的验收条件;业务方在测试阶段才看到实际行为,于是提出新要求。依赖等待的链条是:业务团队先承诺交付日期,基础服务团队的接口评审却没有确认完成时间;到开发阶段才发现字段和权限规则尚未定稿。

这两个问题都有可调整的管理机制。需求侧应设定进入迭代的最低准备条件,并约定中途变更的决策规则;依赖侧应在计划前确认接口责任人、交付时间和未决事项。测试集中并非单纯“测试团队效率低”,而是需求与依赖不确定性被推迟到后段才暴露。

3. 只选三个试验动作,明确各自的检验方式

管理层和团队共同确认三个试验动作,试行两个迭代周期。每个动作都对应可检查的过程和结果指标,防止会议后无人知道是否执行。

  1. 需求准备检查:进入迭代的关键需求必须有验收条件、依赖清单和负责人。产品负责人负责,下一轮计划会抽查。过程指标是满足准备条件的需求比例;结果指标是迭代中需求口径变更次数。
  2. 跨团队依赖确认:共享服务团队在迭代承诺前确认接口评审时间、责任人和风险。工程经理负责协调资源。过程指标是迭代开始前已确认的依赖比例;结果指标是因依赖等待产生的阻塞人天。
  3. 测试前移:测试代表参加需求澄清,并在开发过程中对高风险故事建立验收样例。测试负责人负责。过程指标是测试设计提前完成比例;结果指标是测试阶段因需求不清造成的返工人天。

管理层承诺为跨团队依赖建立升级通道:若关键依赖在约定时间内无人确认,由工程管理负责人在一个工作日内协调优先级。这个安排避免把“请大家多沟通”当作措施,也给团队一个实际可用的解决路径。

4. 两轮观察:改善要同时看交付、质量和代价

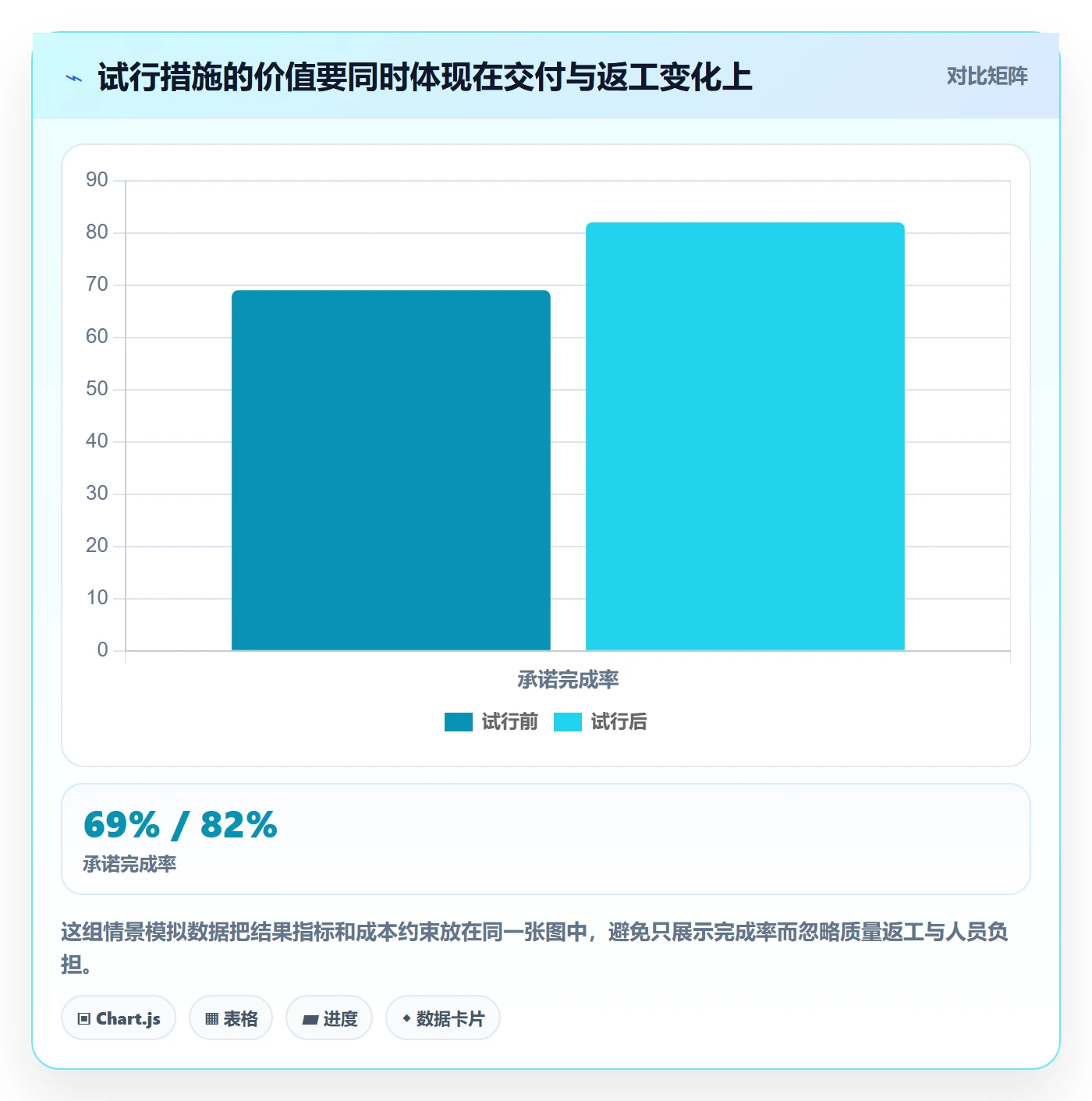

在情景模拟中,试行后的两轮完成率分别达到81%和83%,依赖阻塞时间从每轮约31小时降到18小时,测试阶段因需求不清造成的返工从11人天降到6人天。与此同时,迭代中变更工作量占比从约19%降至12%。这些数值仅用于演示如何建立观察口径,不是行业基准或对任何企业效果的承诺。

管理层还应检查改善是否由加班换来。模拟团队的平均加班从每人每轮约4.2小时降至3.8小时,未出现明显恶化;如果完成率上升而加班和缺陷逃逸同步上升,就不能宣布优化成功。任何指标改善都要放在约束条件中解释。

观察项 试行前 试行后两轮观察 解读方式
承诺完成率 约69% 约81%,83% 改善明显,但需结合工作范围和质量共同判断
依赖阻塞时间 约31小时/轮 约18小时/轮 表明前置确认与升级机制可能减少等待
需求不清导致的测试返工 11人天/轮 6人天/轮 支持需求澄清和验收样例前移的假设
迭代中变更工作量占比 约19% 约12% 显示变更减少,但仍需关注紧急需求响应是否受损
平均加班时间 4.2小时/人/轮 3.8小时/人/轮 未见以显著增加加班换取交付改善的迹象

迭代复盘落地方案:管理层开展迭代管理的流程优化案例解析

5. 复盘后的决策:固化、调整,还是停止

两个迭代后,需求准备检查和依赖确认已能稳定执行,可以考虑写入团队工作约定;测试前移若仅对高风险故事有效,就不必要求所有需求都采用同样深度的验收设计。管理措施应按风险分层,而不是为了流程统一而增加每个需求的行政负担。

若某项动作执行率低,要先判断它是否过于复杂、负责人是否有权限、相关团队是否得到容量支持。若执行率高而结果没有改善,则要回到假设本身:问题是否被准确识别,指标是否匹配,外部因素是否改变。停止无效措施不是失败,而是复盘产生了新的证据。

六、落地流程:把复盘嵌入迭代管理,而非额外造一套制度

1. 迭代开始前:明确承诺边界和基线

计划阶段先确认目标、需求准备程度、关键依赖和可用容量。团队应说明哪些是承诺范围、哪些是候选工作、哪些是已知风险。管理层不需要审查每张任务卡,但应确认跨团队资源、优先级冲突和必须提前决策的事项。

如果工作量单位尚不稳定,可以先用故事数量、任务数量或人天做趋势观察,但不要把不同规模的事项当成可直接比较的效率值。重要的是团队内口径一致,并记录口径变化。对于生产支持、值班和合规工作,应显式预留容量或独立统计,避免它们悄悄侵蚀计划。

2. 迭代进行中:按风险管理,不要用日报替代协作

日常管理应关注阻塞、范围变化、依赖未确认和质量风险,而不是每天要求所有人重新汇报百分比。百分比常常只是主观估算,不能解释工作是否真的接近完成。更有价值的问题是:下一步交付条件是什么?谁在等待谁?风险何时会影响迭代目标?

建立轻量的风险升级规则:团队能在内部解决的,不升级;超过约定等待时间、涉及资源冲突或影响关键路径的,由责任人提交事实和选项,管理者在明确时限内作决定。升级不是失败标签,而是让管理权力进入最需要的位置。

3. 迭代结束后:先异步准备,再集中讨论决策

复盘会不适合从头朗读任务清单。会前由团队整理基线、偏差、关键事件和候选原因,参会者提前核对数据。会议时间用于解释分歧、判断机制和确认行动,不用于现场补录本来就可以从系统获得的信息。

若团队使用 PingCode 等项目管理平台,可以把迭代、需求、任务、缺陷和行动项建立关联,减少手工拼表;对于服务中大型企业、100人以上组织的管理场景,尤其要关注跨项目权限、流程配置和统计口径的一致性。选择工具时应以实际工作流和治理要求为准,而不是将“有报表”误当作“管理已闭环”。有私有化部署、Jira平滑迁移或国产替代要求的组织,也应在选型阶段核查迁移范围、字段映射、历史数据完整性、权限模型和运维责任,不能仅凭功能清单作结论。

4. 下一轮开始前:回看行动项是否产生可观察变化

每个改进动作应在下一轮计划会或复盘会有明确状态:已完成、执行中、无效待调整、因条件变化暂停。不能只统计“关闭了多少行动项”,还要核查实际机制是否改变。例如完成了模板配置,不等于需求准备度提高;开过依赖协调会,也不等于等待时间减少。

管理者可以每月做一次跨团队回顾,识别重复出现的系统性问题,例如同一基础服务依赖反复阻塞、多个团队同时经历审批延迟。团队级复盘解决局部执行问题,管理层的组合视角负责发现资源和制度层面的共因,两者不能互相替代。

七、按组织情况调整:不同团队不要照搬同一套流程

1. 小团队:减少仪式,保留判断链

人数较少、依赖简单的团队,不必为了形式增加专门的复盘主持人和多层审批。可以用30至45分钟讨论一项最重要偏差,记录一个或两个动作,并在下一轮计划时回看。小团队最值得避免的是把轻量流程不断扩展成填表工作。

但“团队小”不代表可以只靠记忆管理。需求变更、生产事故和关键决策仍应留痕,尤其是人员轮换后,口头约定最容易失效。用简单共享文档或项目管理平台建立稳定记录即可。

2. 多团队组织:把复盘从局部总结扩展到依赖治理

当多个团队共用平台能力、数据服务或测试环境时,单个团队的迭代复盘无法解决所有问题。需要固定的跨团队依赖检查机制,记录依赖提出时间、确认时间、交付时间和阻塞原因。管理层应关注等待是否集中在少数服务、少数审批环节或少数稀缺角色。

这类组织也更需要统一指标定义和权限规则。跨团队比较必须先明确工作类型、统计周期和容量口径,否则所谓效率排名会将不同复杂度的工作混在一起。若组织采用私有化部署,需同时规划数据维护、升级窗口、备份恢复和系统管理员责任,工具建设本身也属于管理流程的一部分。

3. 高不确定性团队:把预测区间看得比单点承诺更重要

探索性产品、技术预研和新业务验证,需求变化可能是学习过程的正常结果。此时用固定范围衡量完成率,会把必要的探索误判成执行失败。管理者应明确每轮验证目标、实验边界和停止条件,关注假设是否被验证、风险是否收敛、决策是否更清楚。

若任务高度不确定,建议将承诺表达为时间盒、可选范围或置信区间,而不是看似精确的单点日期。对于可预测性较高的维护工作,则可以采用更明确的容量和交付约定。不同工作类型可以共用原则,不必强行共用同一套承诺形式。

4. 受监管或高可靠场景:不要为速度削弱可追溯性

金融、医疗、制造控制和公共服务等场景,迭代管理还涉及审计、权限、变更审批和质量追踪。复盘应检查流程优化是否保留决策依据、验证记录和责任链,不应通过删减必要控制来制造短期效率。可以优化重复录入、审批等待和状态同步,但不能把合规证据当作可有可无的文档负担。

八、取舍与下一步:先修机制,再谈提速

1. 哪些情况下值得加强管理介入

当同类偏差连续多轮出现、跨团队等待反复发生、优先级频繁冲突,或团队已经提出问题却无权调动资源时,管理层需要介入。介入的重点是明确决策权、资源承诺和处理时限,而不是增加逐级汇报。若问题只在单轮出现且原因清楚,轻量复盘通常足够。

2. 哪些情况下不应继续加指标

若现有数据口径尚未统一、录入滞后、团队不知道指标如何影响决策,就不宜继续增加指标。先让少数关键数据可信,并告诉团队数据用于改善流程而非机械排名。指标一旦与个人奖惩强绑定,团队就会优化指标本身;如果组织确实需要绩效评价,应把周期、工作复杂度和质量因素纳入更完整的评价框架。

3. 选工具时要衡量治理成本,而不只看功能数量

工具应支持团队真实的需求流、迭代计划、缺陷跟踪和行动项管理,并能在权限、审计、部署、迁移和集成方面满足组织约束。对规模较大的企业,关键问题往往不是“有没有看板”,而是多项目之间的工作流能否保持必要的一致性,同时允许不同团队保留合理差异。

选型前可做一轮小范围验证:选一个包含跨团队依赖的真实迭代,检查需求到任务、缺陷到版本、复盘行动到下一轮计划的关联是否顺畅;抽查报表是否能还原口径;评估管理员配置和数据迁移投入。若迁移历史记录时状态、附件、权限或关系无法完整映射,应把补救成本计入决策,而不是等上线后再处理。

4. 管理层可以从下一个迭代周期开始的行动清单

  1. 选一个近期出现延期或返工的团队,不先扩展到全公司。
  2. 统一本轮承诺、完成、范围变更、阻塞和质量数据口径。
  3. 会前整理偏差事实,区分需求、依赖、质量、估算和外部扰动。
  4. 复盘中选出一至三个改进动作,每项明确负责人、期限和验证指标。
  5. 下一轮计划时回看行动是否执行,迭代结束时判断效果与副作用。
  6. 连续观察两至三轮后,再决定固化、调整、推广或停止该措施。

迭代复盘最容易被忽略的价值,不是解释过去为什么没做到,而是让组织更早看见下一次会在哪里失速。管理层真正需要建立的,不是更多会议、更多指标或更严密的口头承诺,而是一个能够区分问题类型、匹配决策权限、验证改进效果的闭环。

下一步不妨挑一项反复出现、影响面明确的问题,写下当前基线和一个可检验的机制假设,在接下来的两轮迭代中只试一项主要改变。若偏差减少且质量、加班没有恶化,再考虑固化流程;若结果不变,就回到证据和假设重新判断。先让复盘改变一个真实工作环节,再谈规模化推广,通常比一开始设计一套完整制度更稳健。

常见问题解答(FAQ)

1. 迭代复盘应该在什么时候进行?

我以前把复盘安排在迭代结束后的周会上,结果大家忙着赶下一个版本,讨论常常流于形式。现在我想知道,怎样安排才能既不影响交付,又能趁记忆清楚时找到问题。

建议在迭代验收后1至3个工作日内安排45至60分钟复盘,并提前收集数据和团队反馈。若迭代尚未完成验收,可先复盘协作与流程,不要把未确认的交付结果当作最终结论;参会者以实际参与该迭代的团队成员为主,管理者负责推动问题解决而非替团队定责。

2. 复盘时应该看哪些数据,才能避免只凭感觉讨论?

我遇到过会上每个人都觉得自己很忙,但没人能说清时间具体花在哪里。尤其是需求频繁变更或线上缺陷较多时,我不确定哪些指标能帮助团队定位原因,而不是制造新的考核压力。

优先选能对应迭代目标的少量指标,例如计划与实际完成的工作项、迭代中新增或变更的需求数、缺陷数量及严重程度、阻塞等待时长。统一统计口径和时间范围,并把数据用于识别流程瓶颈;不要单独用个人完成项数量评价绩效,也不要将不同团队、不同工作复杂度的指标直接横向比较。

3. 复盘发现的问题,怎样转化为真正落地的改进?

我参加过不少复盘,问题记录得很完整,但下个迭代又出现相同情况。后来我发现,很多结论只有“加强沟通”之类的表述,没有明确负责人和检查时间。

每项改进都写成可验证的行动:说明要改变什么、由谁负责、在哪个迭代试行,以及用什么信号判断有效。例如,将“减少需求变更”改为“迭代启动后新增需求均记录原因并由负责人确认”,下次复盘检查变更记录和受影响工作项。每轮优先试行一至三项,避免改进任务过多挤占交付能力。

4. 管理层怎样参与迭代复盘,既解决问题又不让团队觉得是在追责?

我作为管理者希望了解交付偏差背后的原因,但担心一追问进度,团队就只汇报好消息、不讲风险。遇到跨部门依赖或资源不足时,我也想知道管理层应该怎么介入才有帮助。

管理层可以先询问目标与实际结果的差距、流程中哪些条件导致差距,再确认团队需要的决策、资源或跨部门协调。讨论聚焦系统因素和可控行动,不把单次估算偏差直接归结为个人能力;会后由管理者认领权限范围内的阻塞事项,并在下一次复盘前反馈处理进展。

核心关键词

读者评论

邱
邱启航

我们之前也把延期分成需求变更和跨团队等待,讨论确实比单看完成率清楚。不过归因常常依赖任务记录,记录不及时的话,复盘前还得花时间补数据。

宋
宋沐阳

每轮只留一到三个行动项比较现实。我更关心的是负责人有没有权限推动,比如跨团队排期问题,单靠某个团队跟进很难解决。

苏
苏雅楠

文中提到把加班、缺陷和范围变更一起看,这点有用。想问下团队规模较小时,连续几轮数据波动很大,通常要观察多久再判断措施是否有效?

文章包含AI辅助创作:迭代复盘落地方案:管理层开展迭代管理的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562674

赞 (0)
飞飞飞飞
迭代管理如何做好迭代容量?管理层流程优化与操作步骤
上一篇 3小时前
迭代复盘管理方法大全:管理层迭代管理实操方法落地清单
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
