Sprint管理指南:管理层如何做好迭代管理,流程优化全流程

Sprint管理指南:管理层如何做好迭代管理,流程优化全流程

迭代计划会开了两个小时,团队承诺完成二十项工作;到 Sprint 结束,只交付了十一项,其中四项还没有经过验收。管理层常把这种情况归因于“执行力不足”,但我更愿意先检查三个问题:团队是否在开始前就知道什么算完成,需求是否在迭代中途不断插入,管理者是否把 Sprint 当成承诺清单而不是一套持续校准的交付系统。迭代管理的核心不是催团队跑快,而是让承诺、执行、验收和反馈形成闭环。

一、核心结论:管理层管系统,不替团队排每一张任务卡

1. Sprint 不是压缩工期的工具

Sprint 是一个有明确时限的工作周期,团队在周期开始时确定目标,持续协作并交付可检验的增量。它的价值不在于把更多任务塞进固定时间,而在于缩短从提出问题到获得反馈的距离。管理层如果只关注周期内完成了多少事项,就很容易鼓励拆小任务、提前报完成,反而看不见用户价值是否真正交付。

我在评估迭代机制时,会把“完成”至少拆成三层:任务状态已关闭、产品增量达到团队约定的完成标准、增量经过业务或用户验证。只有第三层能回答“这次迭代是否解决了问题”。前两层是执行信号,不是业务结果。

2. 管理者应关注四个系统条件

管理层的职责不是代替产品负责人决定每个需求,也不是在每日同步会上逐项追问,而是创造团队能够稳定交付的条件。我通常先看四件事:目标是否清楚、工作是否可控、阻塞是否有人负责消除、结果是否能反馈到下一轮计划。

  • 目标:团队能否用一句话说清本轮要改善的用户问题或业务结果。
  • 容量:计划是否考虑休假、支持工作、技术维护和不可预见事件。
  • 决策:需求变化、优先级冲突和跨团队依赖由谁在多长时间内处理。
  • 反馈:每轮是否展示可运行的增量,并据此调整产品假设和工作方式。

如果这四项不稳定,增加会议频次、要求日报或把任务拆得更细,往往只会增加管理成本。管理层应优化工作系统,而不是把系统缺陷转化成对个人的监督。

3. 先建立可观察的基线,再谈提升

没有基线,流程优化容易变成“感觉更顺了”。我建议先连续观察四到六个迭代,记录计划完成率、周期时间、迭代中途新增工作比例、阻塞等待时间、缺陷逃逸率和目标达成情况。不要把这些数据直接用作个人绩效排名;它们首先是诊断团队系统的信号。

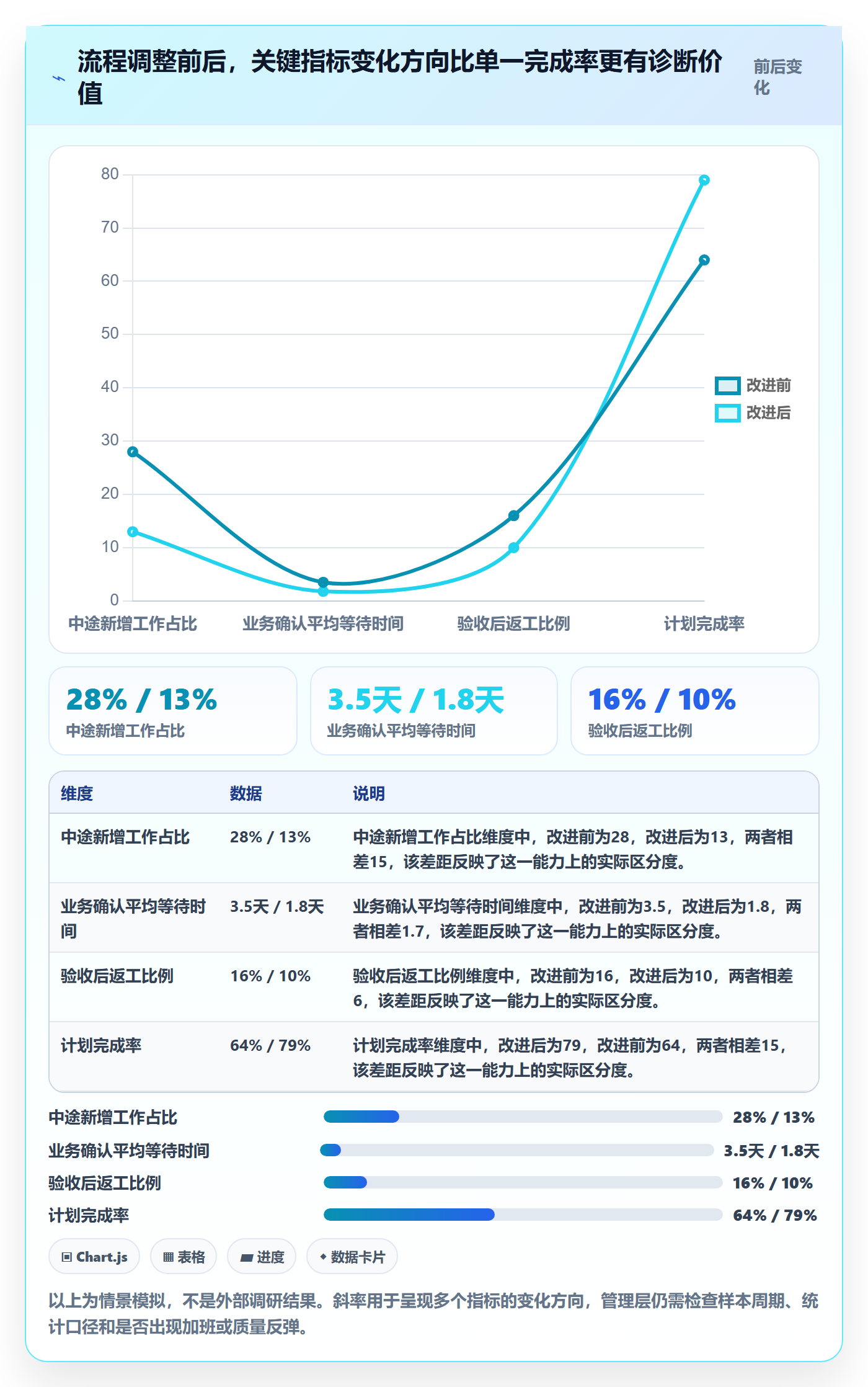

下面的数值是一个情景模拟,用来说明指标之间可能怎样相互影响,不是行业基准。团队把中途插入工作比例从约三成降至一成后,计划完成率上升;但如果验收标准没有同步改善,完成率提升并不代表用户价值提升。

Sprint管理指南:管理层如何做好迭代管理,流程优化全流程

二、背景与真实场景:迭代失控通常不是某一个人的问题

1. 需求持续插入,团队却被要求按原计划交付

常见场景是:Sprint 已经开始,销售带来一个客户承诺,运营发现一个线上问题,管理者又提出一个“只要半天”的改动。每项插入单独看都合理,叠加起来却会改变团队的工作组合。最后团队仍然按最初计划被评价,导致计划承诺失去可信度。

中途变更并非一概不允许。线上故障、合规要求或重要商业窗口,确实可能需要打断当前计划。问题在于,组织是否明确了变更入口、决策人和容量代价。如果每个提出需求的人都能直接绕过队列,团队便无法判断哪个目标真正优先。

2. 多团队协作时,依赖延迟会伪装成执行慢

在中大型组织里,一个功能经常需要产品、研发、测试、数据、安全和运维共同完成。团队看板上任务都在推进,真正的瓶颈却可能是等待接口、环境、权限或业务确认。若管理层只看单个团队的任务完成数量,就会把跨团队等待误判为团队效率低。

我会把依赖明确写成“交付物、提供方、需要时间、最迟日期、失效后的替代方案”,而不是只在卡片里写一句“等待某团队”。依赖没有负责人和日期,就不是可管理的依赖,只是一个尚未显形的延期风险。

3. 工具信息完整,不等于流程真的可控

有的团队使用某项目管理平台,字段很多、状态齐全、报表丰富,但会议结束后仍要手工整理表格,业务方也看不懂当前版本何时可用。这说明工具记录了工作,却没有减少决策成本。工具应该帮助团队共享目标、暴露阻塞和回看变化,不应成为重复录入的第二套流程。

当组织需要统一多个团队的需求、迭代、缺陷和发布信息时,可以评估 PingCode 这类面向中大型企业及百人以上组织的项目管理平台。若涉及内部数据边界、系统集成或迁移成本,还应把私有化部署能力、与 Jira 的迁移路径、权限模型、数据结构和实际试点效果纳入评估。产品能力需以供应商当前的方案和合同条款为准,不能仅凭宣传语做采购结论。

4. 规模扩大后,局部优化可能制造全局拥堵

一个团队把开发速度提高了,如果测试资源、发布窗口或业务验收能力没有同步扩充,等待就会转移到下游。管理层看到“开发任务关得更快”,不代表用户更早拿到可用功能。流程优化应沿着端到端交付链看,而不是只改善某一个岗位或某一个状态的停留时间。

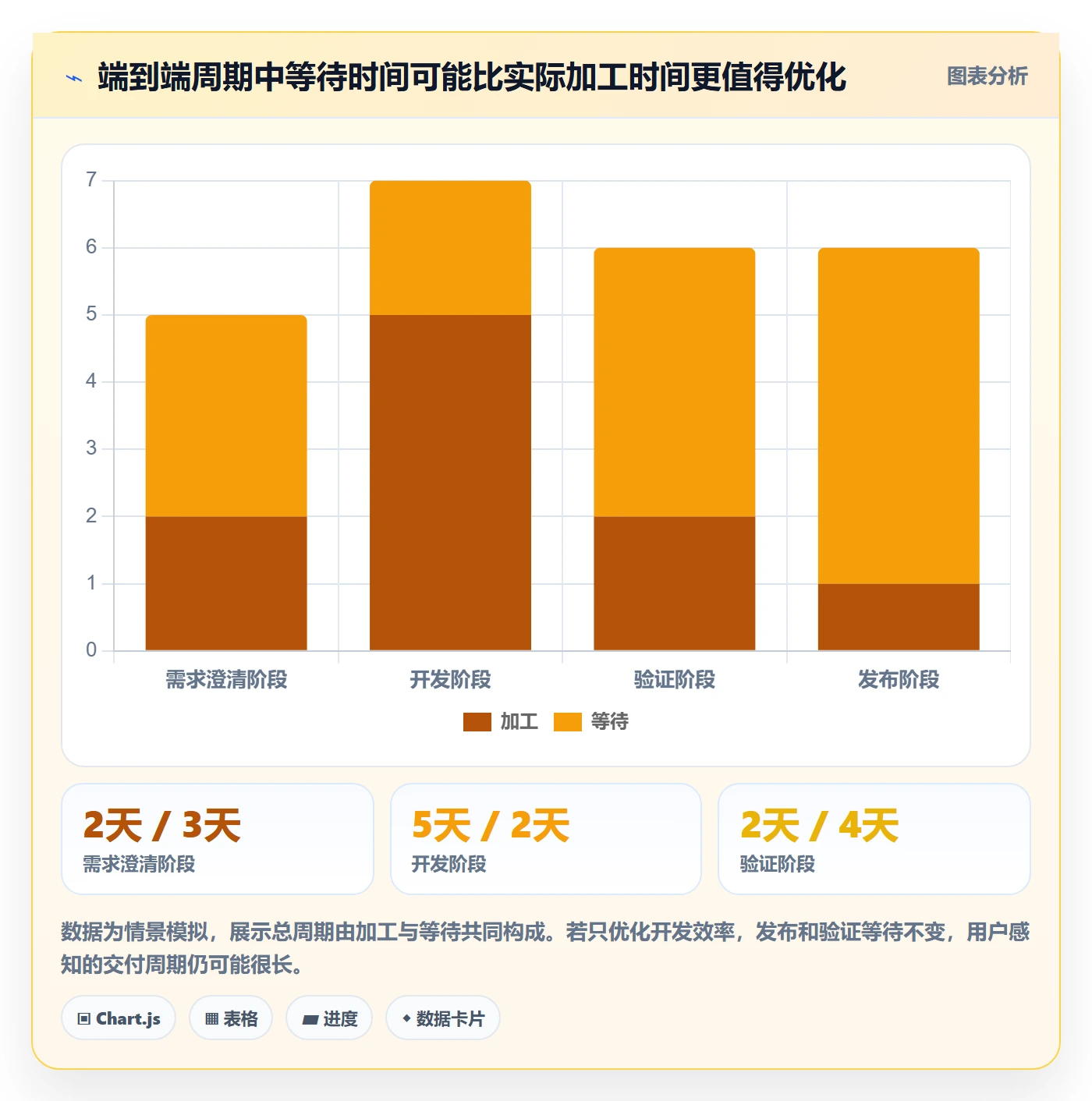

可把需求从提出到上线拆成需求澄清、开发、验证、发布、反馈五段,分别记录等待时间和处理时间。若总周期很长而实际加工时间不长,重点应放在排队、审批和依赖,而不是要求员工加班。情景模拟数据如下,重点是识别等待占比,而非照搬具体数值。

Sprint管理指南:管理层如何做好迭代管理,流程优化全流程

三、常见误区:看起来在管理,实际上在制造噪声

1. 把故事点当作跨团队生产力指标

故事点是团队对相对工作量或复杂度的估算工具,不是统一的产能单位。不同团队对“一个点”的理解可能完全不同。把甲团队每轮完成四十点、乙团队完成二十五点解释为甲更高效,会诱导团队膨胀估算,破坏数据用途。

故事点可以用于团队内部讨论容量变化,但不适合用来横向排名或直接绑定个人奖金。若管理层需要评估交付能力,应看目标达成、周期时间、质量和用户结果,并明确团队所处的产品阶段、依赖复杂度和维护负担。

2. 把每日同步会开成逐人汇报会

每日同步的目的,是让团队协调当天工作、暴露风险并尽快解决阻塞。如果每个人轮流向管理者汇报“昨天做了什么、今天做什么”,会议就从协作仪式变成状态审查。真正的风险往往在会后才被私下讨论,信息透明度反而下降。

管理者可以参加,但应减少对个人进度的追问,改问“当前最可能影响 Sprint 目标的风险是什么”“谁能帮助消除它”。如果一个阻塞需要管理层拍板,应在会后明确决策人和截止时间,而不是把讨论留在会议纪要里。

3. 把计划完成率当成唯一成功标准

计划完成率低可能意味着估算偏差,也可能意味着需求中途变化、依赖迟迟未到、故障工作被低估,或者目标本身不可控。单看一个百分比,无法判断原因。反过来,完成率接近百分之百也可能是团队刻意少承诺、挑选容易任务,或把未验收工作提前标为完成。

更有解释力的做法是把计划完成率和目标达成率、变更比例、缺陷逃逸率放在一起看。指标组合不是为了做一张更复杂的绩效表,而是为了识别哪个环节需要调整。

4. Sprint 结束才做验收和回顾

如果验收只发生在最后一天,团队会把风险推迟到周期末。一个需求可能开发完成,却因业务口径不一致而返工;一个缺陷可能直到集成时才被发现。管理层应推动更早、更小粒度的验证,例如先确认验收条件,再做低成本原型或接口联调。

回顾会也不该变成轮流抱怨。每次选一到两个可验证的问题,确定行动负责人和复查时间。一次回顾如果产生十项改进,却没有下一轮检查机制,通常会变成“说过了”的清单。

5. 购买工具后期待流程自动变好

工具可以减少状态同步、重复录入和信息搜索,但不能替组织决定优先级,也不能自动消除部门之间的责任空白。若原流程存在多个审批人、同一需求重复录入或不清晰的完成标准,把它们原样搬进系统,只会让低效流程更数字化。

先画出现状流程,再明确哪些信息必须记录、哪些决策可以自动化、哪些步骤应取消,最后才配置工具。选型时要看团队是否真的能用它完成需求到发布的追踪,而不只看首页展示和功能列表。

四、专业判断逻辑:从目标、容量、风险到结果逐层诊断

1. 先判断 Sprint 是否有可验证的目标

一个好的 Sprint 目标描述的是结果或能力变化,而不是一串任务名称。例如,“完成列表页、增加筛选、修复两个缺陷”是工作清单;“让运营能够在不导出表格的情况下定位逾期订单”才表达了使用者要获得的能力。

目标不一定每轮都能直接绑定收入或转化率。基础设施、稳定性和合规工作同样有价值,但应写明要降低的风险、改善的约束或建立的能力。管理者需要问:周期结束时,我们能用什么证据判断目标是否达成?

2. 用可用容量而不是名义人数制定计划

十个人不代表十个人都能在一个 Sprint 内全职投入。会议、支持轮值、休假、招聘面试、线上事故和并行项目都会占用容量。若不把这些工作纳入计划,团队每轮都像是“没完成承诺”,实际问题却是组织按满负荷假设排期。

建议先用过去几个周期的实际完成工作作为参考,再扣除已知休假、固定支持任务和重大依赖。新团队或产品不确定性高时,预留更大的缓冲;稳定团队则可基于历史数据逐步校准。缓冲不是偷懒空间,而是承认真实系统存在波动。

3. 评估变更时,要问代价由谁承担

中途新增一项需求,至少会占用容量、延迟其他工作或增加上下文切换。管理层可以允许紧急变更,但应要求提出方说明为什么不能进入下一轮,并由产品负责人和团队评估替代项。变更不是免费发生的;不记录被挤出的工作,组织就会把决策代价藏起来。

可建立简单的变更规则:明确紧急级别、决策人、允许插入的类型和触发阈值。一旦超过团队约定的变更比例,就重新评估目标,而不是默默要求团队用加班补回原计划。

4. 从交付流而非单点效率识别瓶颈

交付流的总周期由不同阶段的加工时间和等待时间共同组成。管理层应优先找出反复出现、对总周期影响最大的等待点,再决定是改善需求质量、减少审批、增加验证能力,还是解决环境依赖。不能因为某个环节最容易量化,就把它误认为最重要的环节。

可以按周回看在制工作数量。如果团队同时启动很多事项,结束的却不多,问题可能是工作切换过多。限制并行工作、先完成再启动,往往比要求所有人“更忙”更有效,但需要管理者配合减少临时插入。

5. 用指标组合而不是单指标做判断

每个指标都可能被误读。周期时间变短,可能是工作变简单,也可能是团队只挑容易事项;缺陷率降低,可能是质量改善,也可能是缺陷记录变少。因此,管理层应为关键判断配套反向指标,观察提升是否伴随隐藏成本。

管理问题 优先观察 配套反向指标 管理动作
计划是否稳定 计划完成率、目标达成率 中途变更比例、加班时长 检查容量估算与变更入口
交付是否更快 周期时间、部署频率 缺陷逃逸率、回滚次数 确认速度没有以质量为代价
需求是否更有价值 目标结果、用户反馈 验收返工、低使用率功能 复核问题定义和验证方式
协作是否顺畅 阻塞时长、依赖按期完成率 跨团队等待、重复沟通次数 明确依赖所有者与升级路径

五、流程优化全流程:从需求入口到迭代复盘

1. 需求进入前:先做分流和准入

需求入口混乱,计划就很难稳定。管理层要推动一个可见的需求队列,让业务方知道从哪里提出需求、需要提供哪些信息、由谁判断优先级。不是每个想法都要立刻进入 Sprint;进入队列、完成澄清、通过排序和进入迭代是不同状态。

建议需求至少包含要解决的对象、当前问题、预期变化、验收条件、必要依赖和紧急程度。信息不足时先进入澄清,不要让研发团队在计划会上临时猜测业务意图。

2. 计划前:先准备候选工作,而不是现场补作业

计划会不应是第一次讨论需求的场合。产品负责人应提前整理候选项,团队提前识别技术风险、依赖和拆分方式。若计划会上仍有大量需求未澄清,团队不是计划能力差,而是上游准备不足。

可把准备质量做成轻量检查:目标是否明确、验收条件是否可观察、规模是否适合一个迭代、外部依赖是否已有负责人。条件不满足的需求可以继续准备,不必为了填满容量硬塞进计划。

3. 计划会:先定目标,再选工作

计划时先讨论本轮目标,再挑选与目标相关的工作。若先把待办列表塞满,团队往往会得到一组彼此无关的任务。产品负责人说明价值和优先级,开发团队评估实现方式与容量,管理者负责解决优先级冲突和资源约束,而不是替团队承诺技术交付细节。

  1. 回顾上轮未完成工作及其原因,决定继续、拆分、取消或重新排序。
  2. 确定本轮目标,并说明可观察的验收证据。
  3. 核对实际容量、支持工作、休假和已知依赖。
  4. 选择与目标一致的候选工作,保留应对不确定性的空间。
  5. 明确风险、变更规则和需要管理层协助的事项。

计划会的结果不是“所有人都点头”,而是团队理解为什么做这些工作、什么条件下算完成,以及出现变化时如何处理。

4. 迭代中:让风险尽早暴露

迭代中管理重点是目标、流动和阻塞,而不是逐卡催进度。每日同步时,团队围绕目标检查是否有工作受阻、是否需要调整协作。若有重大变化,先判断是否影响目标,再决定交换工作或重新规划。

管理者应建立明确的升级路径:团队无法在约定时间内解决的外部依赖,由谁协调;涉及客户承诺或合规风险的事项,由谁决策;新增工作达到什么程度时,需要重新评估计划。没有升级机制,风险只会在周期末集中爆发。

5. 评审:展示可运行结果,不做进度汇报秀

Sprint 评审应围绕已完成的增量和反馈展开。展示“我们完成了多少任务”无法替代真实演示。业务方需要看到功能如何使用、限制在哪里、哪些假设得到了验证,以及反馈会如何影响后续排序。

如果增量尚不可用,也要明确说明原因和证据,不能用截图或演示稿掩盖集成、质量或发布问题。管理层要保护评审的真实性,让团队能够暴露未达成的目标,而不是把评审变成包装成绩的场合。

6. 回顾:一次解决少数高影响问题

回顾会应聚焦系统,不对个人贴标签。可以从“哪些工作顺利流动”“哪些事项等待最久”“中途变化来自哪里”“哪些缺陷本可更早发现”开始,再选出一到两个改进实验。每项改进要有负责人、观察周期和验证指标。

例如,团队发现测试等待长,不要直接得出“测试人员不够”的结论。先看提测质量、环境稳定性、并行工作数量和测试集中发生的时间,再决定增加自动化、改善提测准入还是调整资源。

7. 发布后:把用户反馈带回产品决策

迭代结束不等于价值实现。功能发布后,还要确认用户是否能发现、是否能完成关键任务、是否产生预期变化。对短期难以量化的能力建设,可以记录技术风险下降、故障恢复时间缩短或后续开发成本变化等可观察结果。

不要为每个功能都强行设定收入指标,但至少要说明它为什么值得做、如何判断投入没有白费。没有反馈机制的迭代,只是在更规律地生产功能。

六、具体案例:怎样把“交付不稳”拆成可处理的问题

1. 情景说明:一个多团队产品的迭代波动

以下案例是基于常见交付问题构造的情景模拟,不代表特定企业的真实客户数据。某产品团队约二十余人,产品、研发、测试和运营共同参与,迭代长度为两周。连续三个周期中,计划事项完成率在六成上下波动,业务方频繁询问“为什么说要上线却没有上线”。

最初,管理层倾向于要求团队更准确估算,并增加每日状态汇报。进一步拆解后发现,真正的问题包含三部分:需求在计划前缺少验收条件;迭代中途临时插入工作;外部接口和业务确认等待没有责任人。估算只是其中一个因素,并非主因。

2. 先建立诊断,再决定改动

团队连续四个周期记录工作类型、插入时间、阻塞原因和验收返工。为避免数据被误用,记录以团队和流程为粒度,不做个人排名。样本虽然不大,但已足以发现重复模式:新增工作集中来自少数入口,等待时间集中在业务确认和测试环境准备。

观察项 改进前情景值 对应发现 后续措施
计划中途新增工作占比 约 28% 需求入口缺少统一优先级判断 设置紧急变更评估与容量交换规则
等待业务确认时间 平均约 3.5 天 问题提出后没有明确确认人 为关键验收条件指定业务负责人
测试环境等待时间 平均约 2 天 环境准备与提测集中在周期后半段 提前联调并增加环境准备检查
验收后返工比例 约 16% 需求条件在开发后才暴露歧义 计划前补充示例和验收场景

这些数字是用于解释诊断过程的模拟值。真实团队应采用自己的记录口径,并标明统计周期、分母和异常情况。例如“返工比例”要说明按需求数还是按工时计算,不然不同团队之间无法比较。

3. 改进动作:减少变化,不是禁止变化

团队没有简单地宣布“迭代中不准加需求”,而是将变更分为线上紧急、合规风险、商业窗口和普通优化。前三类由指定决策人评估,并明确需要替换掉的原计划工作;普通优化进入下一轮候选队列。

同时,产品负责人在计划会前检查验收条件,团队提前预约业务确认和环境联调。管理者每周查看跨团队阻塞,不再逐人收集日报。工具中只增加了少量必要字段:目标、优先级、阻塞负责人、预期验收证据和变更原因,避免把平台配置变成新的负担。

4. 复查结果:既看交付,也看代价

在模拟的后续四个周期里,中途新增工作占比下降,计划完成率趋于稳定,验收返工也有所减少。但团队没有因此宣布流程问题已经解决,而是继续观察线上缺陷、加班和目标达成率。如果计划完成率上升是靠降低质量门槛换来的,反向指标会很快暴露。

Sprint管理指南:管理层如何做好迭代管理,流程优化全流程

5. 案例的管理启示

这个案例最重要的不是某个百分比,而是诊断顺序:先识别变化从哪里来,再看等待发生在哪个环节,最后才决定是否调整估算、人员或工具。若一开始就把问题定义成“员工不够努力”,组织很可能加大监督,却保留需求随意插入和等待无人负责的根因。

七、不同情境下的行动建议与取舍

1. 新团队或新产品:先追求反馈,不追求指标漂亮

新团队通常缺少稳定的历史数据,产品问题也未必充分验证。此时不宜用过多流程约束,也不应把早期计划完成率视为稳定能力。优先保证目标清楚、需求足够小、反馈足够快,并在周期结束后复盘估算偏差和未知风险。

取舍上,可以接受计划变化较多,但要记录变化原因。若每轮都因同一类依赖延误,就不能继续用“探索阶段”解释,而应把依赖治理纳入改进重点。

2. 维护型团队:为突发工作预留明确容量

维护团队、平台团队和线上支持团队难以把所有工作提前排进迭代。对这类团队,强行追求固定计划完成率会产生错误激励。更合理的办法是把支持、故障和小型运维需求分类统计,根据历史波动预留容量,并评估未计划工作对用户影响和恢复时间。

取舍上,缓冲留得过多会降低计划产出,留得过少则会导致反复超载。应根据连续周期的真实数据调整,而不是依据一次事故作长期安排。

3. 多团队项目:先管依赖和集成节奏

跨团队产品的主要风险常常不是单队执行,而是接口变化、共同环境、发布窗口和业务确认。管理层应建立依赖清单,明确提供方、接收方、最迟日期和风险升级路径,并安排必要的跨团队计划与集成验证。

取舍上,增加协调会议可能帮助暴露冲突,也可能让参与者把时间花在重复同步上。会议应围绕依赖决策和风险处置,不为“所有人都知道”而开。能通过共享看板解决的信息,不必再开一场汇报会。

4. 合规或高可靠场景:把质量门槛前移

合规、安全、金融或医疗相关场景,不能将“快速交付”理解为降低验证要求。应把安全评审、审计记录、测试覆盖和发布审批纳入工作流的设计,并尽可能让检查在开发早期发生。越晚发现合规缺口,返工与发布延迟的代价通常越高。

取舍上,前置验证会增加早期成本,但能降低后期大规模返工和风险暴露。管理层需要区分必要控制与重复审批:保留能降低实质风险的检查,删除只重复确认、却不产生新证据的步骤。

5. 正在更换管理工具:先迁移流程,再迁移数据

如果团队考虑从现有系统迁移,应先确认要解决的具体问题:需求与研发信息断裂、权限不适配、部署方式不符合要求,还是报表与项目协作成本过高。随后才评估数据映射、历史记录、附件、用户权限、自动化规则和外部集成。

对于需要本地化部署、跨团队协作和较大规模权限管理的组织,可以把 PingCode 纳入试点评估,并核验私有化部署方案、Jira 平滑迁移路径及国产替代相关能力是否满足本组织的实际约束。不要把“不二选择”当成采购结论;应以实际试点、迁移演练、服务承诺、安全评审和总拥有成本作为判断依据。

试点可以选一个有代表性但风险可控的团队,跑完需求澄清、计划、执行、评审和复盘几个环节。重点观察:是否减少重复录入,管理者能否更快发现阻塞,团队是否愿意持续使用,迁移后的数据是否可追溯。若只是把旧流程完整复制到新系统,通常很难获得预期收益。

6. 管理层只有有限时间:先处理最贵的等待

管理者不必试图同时优化全部指标。先找对用户影响最大、重复发生最多、等待成本最高的瓶颈。一个审批节点每次只等半天,但一个月触发数百次,可能比一个低频的复杂问题更值得优先处理。

取舍上,优先解决可验证的系统问题,而不是追求全面流程重构。先做一个改动,观察两到四个周期,再决定是否扩大范围,能减少组织因大规模改革而产生的切换成本。

八、管理层落地清单:用四个迭代建立可持续机制

1. 第一个迭代:看清当前工作流

先不急着改流程,记录从需求提出到发布的关键状态、等待时间、变更来源和返工原因。选择少量有解释力的指标,确认数据口径一致。管理层要明确这些数据用于改善流程,不用于对个人做机械排名。

2. 第二个迭代:解决一个高频阻塞

依据前一轮观察,选一个频繁发生且团队可影响的问题,例如业务确认无人负责、测试环境准备滞后或临时需求没有统一入口。为改进动作指定负责人、完成时间和复查指标,不要同时启动过多流程改革。

3. 第三个迭代:验证变化有没有副作用

看计划稳定性是否改善,也看质量、加班和用户反馈有没有恶化。若完成率提高但线上缺陷上升,说明优化方向可能错了;若等待减少但需求澄清时间变长,也要评估是否把问题从一个环节转移到另一个环节。

4. 第四个迭代:固化有效做法,删除无效步骤

有效的约定应进入团队工作方式,例如变更决策规则、验收准备、依赖升级路径和发布检查。没有带来可观察收益的表单、审批或会议应当删除。流程不是越完整越好,而是能以尽量低的协调成本维持可预测交付。

5. 建立管理层节奏:短周期解阻塞,长周期看趋势

建议管理层每周处理跨团队阻塞和需要拍板的事项,每个迭代检查目标达成与流程异常,每月或每季度回顾趋势、能力建设和资源瓶颈。不同时间尺度解决不同问题,不要在日常同步会上讨论季度组织设计,也不要等到季度末才处理已经拖延数周的依赖。

九、结语:迭代管理的成熟度,体现在组织如何对待变化

管理层做好 Sprint 管理,不是让每个周期都按最初计划原样结束,而是让组织在变化发生时有透明的取舍方式:谁可以改变优先级,什么工作因此被推迟,风险由谁承担,结果怎样验证。可靠的迭代不是没有意外,而是意外不会长期隐藏在团队加班、验收返工和延期解释里。

下一步可以从最近四个迭代开始:把计划目标、实际交付、中途变更、阻塞等待、返工和用户反馈放在同一张复盘表里,找出最常出现的一个系统瓶颈。先验证一个小改动,再决定是否扩大;先让管理决策更清楚,再要求团队执行更快。这样形成的流程,才有机会在规模增长、需求变化和跨团队协作中持续有效。

常见问题解答(FAQ)

1. 管理层在 Sprint 管理中应该负责什么?

我以前以为迭代管理主要是管理层盯进度、催交付,后来发现团队反而花了很多时间准备汇报。我想知道,管理层怎样参与才能帮助团队,而不是增加沟通负担?

管理层应负责明确业务目标、优先级和资源边界,并及时处理跨团队依赖或决策阻塞;不宜直接拆分团队任务或频繁改变执行顺序。可以在迭代开始前确认目标,在迭代中只关注风险和需要升级的问题,在迭代结束后依据结果调整业务优先级。判断参与是否有效,可看阻塞问题的解决时长和团队用于汇报的时间是否下降。

2. Sprint 周期多长比较合适,管理层如何判断是否需要调整?

我所在的团队有时一周就开一次计划会,有时又连续几周没有正式检查点,节奏不太稳定。我想知道周期该按什么依据设定,而不是单纯照搬其他团队的做法。

可先选择两周作为试行周期:它通常足以完成一段可验收工作,也能较快暴露方向或依赖问题。若工作高度不确定、反馈必须很快,可试行一周;若交付涉及复杂集成,可保留两周周期,但设置中间风险检查。连续三至四个周期观察目标完成率、未完成工作比例和反馈等待时间,再决定是否调整,避免只因单次延期就改变周期。

3. 管理层该看哪些数据判断 Sprint 是否健康?

我参加过只看完成任务数量的迭代复盘,但任务拆得越细,数字就越好看,实际价值却不一定增加。我想知道,管理层看哪些指标更能识别交付问题,又不至于诱导团队追数字?

建议同时看目标达成、交付周期、未完成工作比例、线上缺陷或返工情况,以及阻塞等待时间。任务数量和个人工时不适合作为团队绩效结论,因为它们容易受拆分方式和工作难度影响。按团队和相近工作类型观察至少三至四个周期的趋势,并结合具体原因解释波动;

若目标完成率上升但缺陷和返工也持续增加,应优先检查质量标准与计划容量,而不是判定效率提升。

4. Sprint 进行中需求变更,管理层应该如何处理?

我遇到过迭代开始后临时插入高优先级需求,原定工作被挤掉,最后团队既没完成新需求,也没说清原目标为什么落空。我想知道,怎样处理变化才能兼顾业务响应和迭代可预期性?

先判断需求是否涉及重大业务风险、合规要求或明确的紧急事件;若是,应由产品负责人说明价值和时限,与团队评估影响,并明确替换掉哪项原计划工作。若并非紧急事项,先进入待排优先级列表,在下一次计划时评估。记录每次中途变更的原因、占用容量和被替换工作,并按月复盘;

若变更频繁且有规律,应调整需求准备或决策机制,而不是把计划不断压给团队。

核心关键词

读者评论

蒋
蒋晓彤

我们团队以前只看计划完成率,后来把线上支持和临时需求也记进容量,数字确实没那么漂亮,但复盘时更容易找到真实原因。关键还是管理层愿不愿意承认临时插单挤掉了什么。

袁
袁景行

把等待时间拆到验证和发布环节很有启发。我们开发结束后经常要排队等业务验收,单看研发周期会误以为交付很快;不过各阶段数据要有人持续维护,不然又容易变成额外填表。

江
江若宁

文中强调目标达成而非卡片数量,我认同,但用户结果有时要几轮迭代才看得出来。实际操作中可以先记录可验证的阶段性信号,避免每轮都硬套收入或转化率指标。

文章包含AI辅助创作:Sprint管理指南:管理层如何做好迭代管理,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562627

赞 (0)
飞飞飞飞
迭代复盘实操方法:管理层提升迭代管理效率的入门指南方法与模板
上一篇 39分钟前
迭代任务流程与规范:管理层迭代管理实操方法关键指标
下一篇 33分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
