不少团队的迭代复盘开了一个小时,最后只留下“加强沟通、提高质量、提前暴露风险”三条结论;下一轮结束时,同样的问题又出现了。复盘做不好,通常不是团队不会总结,而是把会议当成复盘、把感受当成证据、把行动项当成结果。真正有效的复盘,要能从迭代数据和具体事件中找出可验证的原因,再把改进落实到下一轮计划里。
一、先讲核心结论:复盘不是总结会,而是改进闭环
1. 复盘的价值不在“说了什么”,而在“下轮改变什么”
我判断一次迭代复盘有没有价值,不先看会议是否热闹,也不先看纪要是否完整,而是看三件事:讨论的问题能不能被事实验证,提出的改进有没有明确负责人和完成期限,下一轮是否检查了改进效果。三件事缺一,复盘都可能停留在表达意见的层面。
迭代复盘的基本闭环是:还原目标与结果,定位偏差发生在哪里,识别可控原因,选择少量改进,在下一轮验证。这条链路尤其重要,因为“交付延期”只是结果,不是原因;“沟通不及时”只是判断,不是可以执行的改进。
例如,团队发现某项需求晚了三天,不宜直接把行动项写成“加强跨部门沟通”。应继续追问:需求何时进入开发?外部依赖何时确认?等待时间占了多少?是否有明确的阻塞升级规则?只有把问题定位到具体环节,团队才可能采取有效措施。
2. 每轮只解决少数重要问题
复盘不是问题清单竞赛。每次迭代都可能出现需求变化、测试返工、环境等待和评审延迟,但团队的改善能力有限。若一次复盘列出十多个行动项,实际结果往往是大家都认领了任务,却没有一项得到认真验证。
我更倾向于每轮选出一至三个改进项,并优先选择同时满足三个条件的问题:对交付或质量影响明显;团队能够在短期内影响;下一轮能够观察到变化。对于暂时无法解决的组织级问题,应记录证据、明确升级对象,而不是用“持续关注”伪装成行动。
3. 复盘关注系统,不追究个人
“谁导致了延期”会让参与者迅速进入自我保护;“哪个机制让延期没有被提前发现”则更容易产生有效信息。复盘仍然需要责任,但责任的重点应是行动承诺和后续检查,不是给犯错者贴标签。
这不意味着忽视个人失误。若同一类操作错误反复出现,团队要进一步判断是培训不足、流程设计有歧义、工具提示不清晰,还是缺少必要的校验。只有分析原因而不建立边界,会变成纵容;只惩罚个人而不修复系统,则容易让问题换一种形式回来。
二、真实场景:为什么按时开会,复盘仍然没有效果
1. 计划完成率掩盖了交付过程的波动
设想一个实施团队同时推进客户配置、数据迁移和接口联调。迭代计划包含二十项工作,最终完成十八项,表面完成率达到九成。可如果剩余两项恰好是上线前必须完成的迁移验证和权限检查,客户仍无法验收,“完成率高”就不能代表迭代成功。
我会先区分“数量完成”和“价值交付”。前者看完成了多少条任务,后者看关键业务目标是否达成、验收标准是否满足、未完成事项是否影响上线。任务条数适合观察团队工作流,不适合单独用来证明交付成功。
2. 实施工作中的等待时间容易被低估
实施团队常有大量工作发生在团队边界之外:客户提供账号、业务方确认规则、第三方开放接口、现场人员安排窗口。这些依赖未必占据很长的实际操作时间,却可能让一项工作卡住数天。复盘只看开发或实施人员的工时,很容易把外部等待误判为个人效率低。
建议把工作拆成可区分的状态,例如待确认、可执行、进行中、待外部依赖、待验证、已验收。状态名称要服务于决策,不能为了管理而无限细分。关键是让团队能回答:工作在哪里停住,停了多久,谁有能力解除阻塞。
3. 会议缺少共同事实,讨论就会滑向立场之争
当一位成员认为需求变化是延期主因,另一位成员认为是执行不力,而没有需求变更记录、阻塞时间和验收历史时,复盘就会变成各自讲述印象。印象有价值,但它需要和时间线、任务记录、交付结果相互校验。
我通常会在会议前整理一页事实底稿:迭代目标、计划与实际完成情况、关键变更、阻塞事件、缺陷分布、验收结果。底稿不需要漂亮,重点是定义一致。例如,“完成”是代码提交、内部测试通过,还是客户验收通过?没有统一口径,指标越多,争论反而越多。

三、常见误区:看起来在复盘,实际上没有形成改进
1. 把“做得好与不好”当成复盘全部内容
回顾亮点和问题可以帮助团队建立共同记忆,但如果讨论停在“本轮配合不错”“测试介入偏晚”,团队就没有得到可操作的知识。亮点也应说明条件:哪项做法有效、为什么有效、换一个项目是否仍适用。
例如,“测试提前参与”太笼统。更有用的表达是:“需求确认后的第二天,测试人员参与验收条件评审,提前发现两处权限边界未定义,避免开发完成后返工。”这既描述了做法,也给出了可以复用的触发时机。
2. 用情绪代替问题定义
“需求太乱”“客户总变”“开发不配合”都包含情绪,但没有定义事件范围。复盘时可以保留感受,同时把感受翻译成可观察事实:本轮发生几次范围变更?变更发生在开发前还是开发后?变更是否经过影响评估?跨团队请求平均多久得到响应?
并非所有问题都能立刻量化。若当前没有数据,先建立轻量记录即可,不必假装精确。记录日期、事件、影响、处理方式和结果,连续观察几轮后再判断趋势。
3. 行动项写成口号,没人知道何时算完成
“提升质量”“减少沟通成本”“加强风险管理”都无法直接验收。好的行动项要包含具体行为、责任人、时间点和验证方式。例如:“下一轮每个高风险需求在开发启动前完成验收条件评审,由需求负责人组织,迭代结束时统计评审覆盖率及评审后新增的阻塞数。”
行动项也不等于多增加一张表、一次会议或一个审批。改进措施若增加了流程成本,却没有减少返工、等待或风险,就应当调整甚至撤销。复盘不是不断加制度,而是找到更省力的控制点。
4. 用单一指标给团队下结论
速度、完成率、缺陷数和工时都只能解释一部分现实。若只追求完成任务数,团队可能把大任务拆得更碎;若只追求零缺陷,团队可能延迟暴露问题;若把个人工时当成产出,很容易鼓励忙碌而非价值交付。
指标应当成组使用,并结合具体情境解释。可以同时观察计划稳定性、交付周期、阻塞时间、验收质量和返工情况,但不必为了“全面”而把所有指标都做成考核。复盘的第一目标是学习,不是排名。
四、专业判断逻辑:从现象走到可验证的原因
1. 先定义成功,再判断偏差
复盘开始前,我会先问:这轮迭代原本要达成什么?目标是交付一个可验收的配置结果、完成某条业务流程,还是降低某项风险?目标要尽量写成可以检查的结果,而不是“推进项目”“优化体验”这类宽泛表述。
随后把结果分为已达成、部分达成和未达成,并注明证据来源。若目标中途变化,不能把新目标倒填成原计划;应保留原始承诺,并单独记录变化时间和决策原因。否则团队无法区分计划偏差与目标调整。
2. 沿时间线拆解过程,而不是直接猜原因
对影响明显的问题,先还原关键事件顺序:需求何时明确、工作何时开始、何时被阻塞、何时发现偏差、谁做了什么决策、何时恢复推进。时间线能帮助团队区分“问题出现”和“问题被发现”的时间差。
如果一项任务延期四天,关键原因可能不是执行耗时过长,而是阻塞两天后没人升级,或者验收标准直到最后才确认。复盘应找出最早可以采取不同动作的节点,而不是只讨论最后的补救措施。
3. 判断原因时区分可控、可影响和不可控
我会把原因分成三个层级。团队可控的,例如内部评审时点、任务拆分和风险标记;团队可影响的,例如跨部门响应约定、客户确认节奏;短期不可控的,例如政策调整或不可预见的外部故障。分类不是为了推卸责任,而是为了选择正确的改进手段。
可控问题适合直接试验改进。可影响问题应明确沟通对象、升级路径和所需证据。不可控问题则重点改善缓冲、预案和风险暴露速度。把三类问题混为一谈,团队要么承诺自己做不到的事,要么对本可改善的环节无所作为。
4. 用“假设,动作,信号”设计改进
行动项可以写成一个小型验证实验:我们认为问题主要由什么造成;下一轮准备改变什么;什么信号说明改进有效;如果信号没有变化,准备如何调整。这个方法比一次性宣布新流程更稳健,尤其适合根因还不完全确定的场景。
举例来说,假设延期主要来自外部依赖发现太晚。改进不是笼统地“提前沟通”,而是在任务进入迭代时标记依赖方和最晚确认日期;观察指标是依赖未确认任务数、平均阻塞时长和临近结束才暴露的依赖次数。若阻塞时长下降而任务完成率未变,也不能立刻判定失败,还要看是否目标过载或其他瓶颈同时存在。

五、操作步骤:把一次迭代复盘做成可重复的工作流
1. 会前准备:整理事实,不提前定责
建议在迭代结束前预留半天到一天收集材料。由迭代负责人整理目标、计划与实际结果、范围变更、任务状态、阻塞记录、缺陷和验收情况;参与者则提前提交一至两个最值得讨论的观察。会前材料控制在易读范围内,避免开会时才第一次打开任务列表。
若团队使用项目管理平台管理需求、任务、缺陷和迭代记录,可利用统一的数据口径整理视图。以 PingCode 为例,团队可以围绕项目交付过程组织需求、任务和缺陷等信息;对于需要自行部署的组织,其产品也提供私有化部署方案。工具能帮助保留过程证据,但不能替代团队对指标口径和复盘结论的判断。
如果团队正在从其他系统迁移,迁移目标不应只是把历史事项搬过去。更重要的是确认迭代、工作项状态、责任人、关联关系和历史数据如何映射。PingCode提供 Jira 平滑迁移能力的产品方案,适合在评估国产替代时纳入对比;实施前仍需用真实项目做字段映射、权限校验、历史关联和报表抽样,不能只看功能清单。
2. 开场对齐:确认目标、边界和讨论规则
复盘开始后,主持人先用几分钟确认本轮目标、时间范围、参与者职责和会议产出。明确“讨论系统和流程,不做人格判断;结论要有事实或明确标注为假设;行动项必须有人负责”。对敏感问题,可以先匿名收集观点,再由主持人归并主题。
若迭代目标中途变化,应先把变化单独标出。目标变化本身不必然是失败,但如果团队没有记录决策时点和影响,就无法解释为什么原计划与最终结果不同。
3. 还原事实:把目标、事件和结果放在一条线上
逐项看目标完成情况时,不要只看状态颜色。选择两到三个对交付影响最大的事件,按时间顺序复盘。对每个事件记录触发条件、影响范围、发现时间、处理方式和最终结果。若数据互相矛盾,先标记为口径问题,不要在会议上用直觉强行裁定。
团队人数较多时,不需要所有人逐条汇报工作。可以让成员先静默阅读材料,再把事项按需求变更、外部依赖、质量返工、决策等待等主题归类。静默书写能减少职位较高者先发言后影响其他人判断的风险。
4. 选择主题:优先讨论影响大、可行动的问题
筛选问题时,可按影响程度、重复频率、可控性和验证难度做简易评分。评分只用于排序,不需要制造精密的数学模型。若高影响问题短期不可控,也要记录升级路径;若问题影响有限但频繁发生,可能值得通过标准化或自动检查降低累积成本。
主持人需要控制问题范围。一个小时内讨论三个主题通常比讨论十个主题更有效。遇到复杂的组织问题,可以确定负责人会后补充调查,再安排专项讨论,不要让一次迭代复盘承担解决所有管理问题的任务。
5. 追问原因:从“为什么”走到证据
对选定问题逐层追问,但不必机械地连续问五次“为什么”。每一层都要回到事件记录:谁在什么条件下做了什么?当时有哪些信息?现有机制为什么没有提前发现?如果换一个人仍可能遇到同样问题,说明原因可能位于流程或环境,而非个体。
一旦出现“沟通不足”“意识不强”等抽象答案,主持人应请团队举出具体事件,并改写成可观察的描述。例如“接口风险没有被及时沟通”可进一步改成“接口字段确认晚于开发启动,且任务未标记外部依赖,直到联调日才发现缺失字段”。
6. 设计行动项:明确责任、期限、验证指标
每条行动项最好包含负责人、完成时间、作用范围和效果信号。责任人负责推进,不代表问题只由其承担。若改进跨越团队边界,还需明确协作方、升级路径和依赖交付时间。
行动项不要写成无法执行的愿望。可以采用这样的表达:“从下一轮开始,所有标记为高风险的外部依赖在计划评审前填写确认人和最晚反馈日;由迭代负责人检查;迭代结束时比较依赖阻塞时长及临近结束暴露次数。”
7. 下一轮跟进:检查效果,而不是只检查是否做过
下一次复盘开场时,先检查上一轮行动项。结果至少分为已完成且有效、已完成但无效、未完成、暂不适用四类。若只问“做了没有”,容易把打勾误当成改进;还要问目标信号有没有变化,以及变化是否可能由其他因素造成。
当改进有效,可以把做法固化为团队约定或项目模板;如果无效,记录实际结果并调整假设;如果成本超过收益,就应撤销。改进措施可以被淘汰,复盘机制本身却不能退化为“每轮照表打卡”。

六、案例与数据观察:一个实施团队如何定位延期
1. 先把“延期三天”拆成可讨论的过程
下面是一组情景模拟,用于说明分析方法,并非某家企业的公开业绩。某实施团队一轮迭代计划完成十二项工作,其中九项按期验收、一项延期两天、一项因客户窗口变化顺延、一项被临时需求替换。团队最初把主要问题归为“需求变化太多”。
整理事件时间线后,团队发现两项原计划内任务都受接口字段确认影响;其中一项在开发开始后才发现字段缺失,另一项等待确认期间仍被视为“进行中”。与此同时,临时需求替换确实影响了计划,但它不是两项任务延误的共同原因。
2. 区分表面原因和共同机制
团队把事件分成三类:客户窗口变化导致的外部排期调整;接口字段缺失导致的返工;任务状态未体现等待导致的风险不可见。第一类属于需要纳入计划缓冲和沟通约定的外部约束,后两类则可以通过依赖标记、确认时点和状态定义来改进。
这一步避免了一个常见误判:将所有延误都归为“客户变化”。客户变化解释了部分结果,却解释不了为什么接口条件在开发后才暴露,也解释不了管理者为何没有及时看到等待状态。
3. 用有限行动验证假设
团队只选两项措施。第一,在迭代计划确认前,将外部依赖逐项指定确认人和最晚反馈日期;第二,把“等待外部条件”从“进行中”中拆出,并约定超过一个工作日未解决时升级。下一轮重点观察依赖问题提前暴露次数、等待时长和因条件缺失造成的返工。

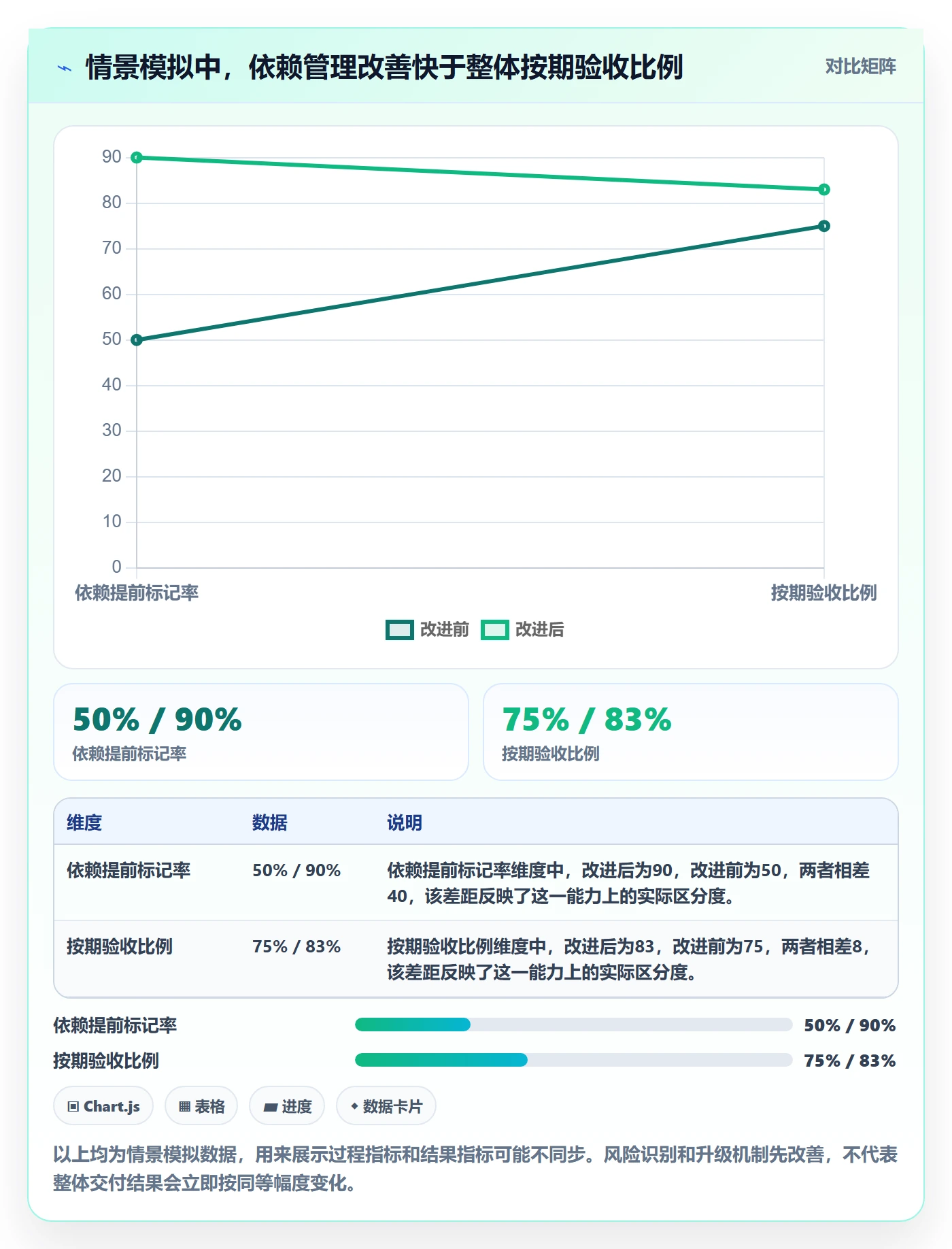

情景模拟中,改进后依赖提前标记率由五成升至九成,等待超过一天仍未升级的事项由四项降至一项;但任务按期验收比例只从七成五升至八成。团队没有据此宣称“流程优化已解决延期”,而是继续检查验收安排和临时范围替换,避免把相关变化误归功于单一措施。

4. 数据观察要看口径,也要看样本大小
一轮迭代中的任务数量通常有限,比例变化容易被单个大任务影响。若按期率从八成提高到九成,但样本只有十项任务,不能据此推断长期稳定改善。建议同时保留绝对数量、任务规模、业务影响和跨轮次趋势。
对持续交付团队,还可参考 DORA 所采用的交付性能指标思路,关注变更交付速度与变更引发的不良结果之间的平衡。但具体指标定义应结合团队工作方式,不要把某一套指标原样套用到实施项目、客户交付或不同发布节奏中。指标是诊断工具,不是脱离情境的绩效分数。
七、不同情况下的行动建议:按团队阶段调整复盘方式
1. 团队刚开始做迭代管理:先稳定口径
刚建立迭代节奏的团队,不宜一上来就追求复杂指标、成熟度评分和多层原因分析。先确保每轮都有明确目标、工作项状态可理解、完成定义一致、未完成事项有原因。连续几轮积累可靠记录,比第一轮就做出漂亮仪表盘更有价值。
这个阶段的复盘可以缩短为四个问题:目标达成了吗?最大偏差是什么?证据在哪里?下轮试一项什么改进?如果基础记录不完整,先修复记录方式,再讨论趋势。
2. 迭代已运行一段时间:优先找反复出现的阻塞
当团队已经稳定交付,复盘重点应从单次事件转向重复模式。例如同类需求反复返工、测试总在迭代末尾介入、跨团队确认经常超过约定时间。此时可以按问题类型汇总多个迭代的数据,查找高频原因和长尾影响。
但重复发生不意味着必须立即制定新流程。先判断是同一根因反复出现,还是不同问题碰巧归入同一类别。把“缺陷”进一步分成需求理解、配置错误、环境差异和数据质量,往往比对缺陷总数做趋势图更能帮助决策。
3. 多团队协同:区分团队内改进与组织级障碍
跨团队交付时,单个团队无法独立解决所有问题。复盘应分别记录团队能够直接改变的动作、需要其他团队共同承诺的事项、需要管理层决策的限制。每类问题都指定对应的处理机制,避免所有问题最终都落到迭代负责人身上。
例如依赖方响应不稳定,可以先让需求请求包含统一字段、明确期望时间和影响等级;若仍然反复超时,再用实际记录申请组织层面的服务约定。先改善请求质量,再升级协作机制,比直接指责对方团队更容易形成可执行结论。
4. 项目高度不确定:复盘探索质量而非只看交付数量
在新业务、复杂集成或规则尚未明确的项目里,计划频繁调整未必表示团队管理失败。复盘应检查关键假设是否被及时验证、未知事项是否尽早暴露、试验结果是否改变了后续决策。探索型迭代的成功可能是及时证明某条路线不可行,而不是交付了更多任务。
这类团队需要将探索工作与承诺性交付分开记录。否则,一边鼓励试验,一边用固定任务完成率评价团队,会让成员倾向于隐藏未知和缩小试验范围,最后反而增加项目风险。
八、不同情况下的取舍:复盘要轻到能坚持,也要严到能改进
1. 会议长度与参与范围之间的取舍
参与者越多,信息可能越全面,但讨论时间和表达成本也会升高。对于小团队,关键执行者和决策者通常都应参与;对于规模较大的项目,可以先由各职能代表参加,再把结论和证据同步给其他成员。必要时分开做工作流复盘与项目级复盘,不要让所有人参加所有会议。
时间安排要根据问题复杂度决定。平稳迭代可用较短会议检查结果和行动项;出现重大延期、上线事故或高风险质量问题时,应另设专题分析。强行把复杂问题塞进固定时长的例会,常见结果是讨论表面化。
2. 指标精细度与维护成本之间的取舍
更细的状态和标签有助于分析,但每项记录都带来维护成本。若成员无法理解字段用途,数据会迅速失真。新增指标前,先确认它是否能改变某个决策:如果答案是否定的,就不要为了“看起来数据化”而采集。
优先使用团队已经自然产生的记录,例如任务状态变化、缺陷关联、需求变更和验收记录;只有无法回答关键问题时,才增加人工登记。数据越接近实际工作发生时形成,通常越容易保持准确。
3. 统一流程与团队自主性之间的取舍
大型组织需要一定程度的统一,以便跨团队协作、风险审查和交付追踪。但统一不应等于所有团队使用完全相同的复盘模板。组织可以规定最低要求,例如目标、结论、行动责任人和验证方式;具体指标、会议节奏和分析深度由团队按风险和工作性质调整。
对于一百人以上的组织,协作工具更需要支撑不同团队共享必要信息,同时保留权限边界和本地流程。选择工具时,应验证迁移能力、权限设计、审计要求、私有化部署需求和历史数据可追溯性。工具适配组织,而不是让所有团队为了适配工具改变有效的工作方式。
九、工具与治理:让记录支持复盘,而不是制造填表工作
1. 先设计数据口径,再配置视图和报表
如果不同团队对“完成”“阻塞”“验收通过”的定义不一致,统一报表只会把不同含义的数字放在一起。组织应先约定关键术语的最小定义,并允许团队对特殊场景做补充说明。无法统一的指标要标注适用范围,不能伪装成可直接横向比较的数据。
工作项应保留与复盘有关的上下文:所属目标、当前状态、依赖关系、变更记录、验收证据和责任角色。并非每个字段都必须强制填写。强制字段越多,越要证明它确实支持决策或合规要求。
2. 选择工具时,测试从真实复盘问题出发
试用工具时,不要只演示创建任务和查看看板。可以拿一个已经结束的迭代,验证团队能否还原目标与结果、找到未完成原因、查看需求变更、关联缺陷和验收记录,并追踪上一轮行动项。工具如果能完成这些场景,才真正支持复盘闭环。
对于考虑使用 PingCode 的中大型企业,可重点验证项目管理、工作项关联、迭代数据呈现和权限配置是否匹配现有协作方式;如有私有化部署和从 Jira 迁移的要求,应在试点中用实际数据检查字段映射、历史关联和权限结果。所谓适合替代,最终应由业务连续性、迁移成本、安全要求与团队采用情况共同验证,不能只依据单项功能判断。
3. 自动化提醒适合处理遗漏,不适合判断原因
系统可以提醒迭代临近结束仍未更新的任务、缺少验收条件的需求、超时未处理的阻塞和到期未验证的行动项。这些自动化能降低遗漏,却无法判断延期是否合理、行动是否有效、风险该由谁承担。
因此,自动化的目标应是把注意力带到关键事项上,而不是自动生成结论。若提醒过多,团队会忽略真正重要的信号;每条提醒都应对应明确的处理动作,并定期清理已经失效的规则。
十、结尾:把复盘从一次会议,变成团队的学习机制
迭代复盘真正的成果,不是一份写得很完整的纪要,而是团队下一轮能否更早发现风险、更准确地解释偏差、更谨慎地选择改进,并在之后验证改进有没有用。问题被说出来只是开始,原因有证据、行动能执行、结果可复查,才构成闭环。
如果团队现在的复盘经常变成经验交流,下一步不必立即增加指标或更换流程。先选最近一轮迭代,挑出一个影响最大的延期或返工事件,按时间线还原事实,区分可控因素和外部约束,再制定一项能在下一轮验证的改进。连续做几轮,团队会逐渐拥有比“加强沟通”更有用的东西:知道问题在哪里发生、何时能够干预,以及什么证据能证明改变有效。
常见问题解答(FAQ)
1. 迭代复盘应该安排在什么时候?
我以前会把复盘挪到下一个迭代开始后,结果大家忙着接新任务,讨论很快就变成回忆不全的泛泛而谈。团队通常应该在什么时间开复盘,才能既及时又不影响交付?
建议在迭代结束后1至2个工作日内安排,控制在60至90分钟,并提前收集数据和问题。若团队有发布或验收流程,可在关键结果确认后立即复盘;不要等到下个迭代后半段。
2. 迭代复盘时应该看哪些指标,才能避免只谈感受?
我参加过只围着“沟通不顺”打转的复盘,但没有数据时很难判断问题究竟出在估算、需求变更还是测试排期。想先准备一组够用的指标,又不希望把复盘变成数字汇报,该怎么选?
至少准备计划完成率、未完成工作及原因、迭代中新增或变更的工作量、缺陷数量与严重程度,以及阻塞等待时间。指标用于提出问题,不用于给个人排名;例如完成率下降时,再结合需求变更记录和阻塞时间定位原因。
3. 如何让迭代复盘产出的改进措施真正落地?
我们每次都能列出不少问题,也会写下“加强沟通”“提高质量”,但过几周发现做法没变。我想知道怎样把复盘结论变成下个迭代里看得见、能检查的行动。
每次复盘优先选1至3项改进,为每项指定负责人、完成时间、验证方式,并纳入下个迭代的工作计划。例如把“加强测试”改成“开发提测时附带验收清单,下次复盘检查清单覆盖率”。下次复盘先检查行动结果,再决定保留、调整或停止。
4. 团队成员不愿在复盘中指出问题,该怎么处理?
我遇到过成员担心指出流程问题会被追责,最后会议上只说一些安全的话。尤其是线上故障或延期之后,怎样讨论事实和责任,才能让大家愿意提供真实信息?
先明确复盘关注系统和流程改进,不以事后信息惩罚个人;用时间线、记录和可观察事实描述事件,避免给人贴标签。可先匿名收集问题,再围绕“发生了什么、哪些条件促成、下次改变什么”讨论,并把改进责任落实到流程或协作机制。
核心关键词
文章包含AI辅助创作:迭代管理如何做好迭代复盘?实施团队最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562478
读者评论
我们以前复盘也常把“加强沟通”写进行动项,后来改成记录依赖提出和响应的时间,才发现主要卡在客户确认。文章里按时间线找偏差的做法比较实用。
任务完成率确实容易误导,尤其实施项目里外部等待很难算进个人工时。想请教一下,团队规模较小、平时没专人整理数据时,哪些记录最值得优先保留?
每轮只挑少数改进项我认同,但行动项也要定期清理。我见过临时措施一直留在流程里,反而增加负担;最好像文中说的那样看效果,不合适就撤掉。
