迭代计划看起来排得很满,到了迭代结束却交不出可验收成果,问题往往不在团队“不够努力”,而在管理者把迭代管理误解成了排期和催进度。真正能落地的迭代管理,必须把需求入口、团队容量、验收标准、变更规则和复盘反馈连成一条可执行的链路。下面我按实施顺序拆解这条链路,并用明确标注的情景模拟数据说明:怎样判断流程卡在哪里、不同规模的团队该如何取舍,以及工具应该在什么时候介入。
一、先讲核心结论:迭代不是日历周期,而是交付承诺
1. 管理对象是可验收结果,不是任务数量
我判断一个迭代是否有效,首先不看看板上关了多少条任务,而看团队在周期结束时是否交付了用户能够验证的成果。任务数量容易被拆分、合并或重新命名,交付结果则必须对应明确的使用场景、验收条件和责任人。
例如,“完成订单模块”不是足够清楚的迭代目标,因为它没有说明交付边界。“用户能够在移动端查看订单状态,客服能够根据订单编号查询物流节点”就更可执行:团队可以拆解工作,也能在评审时验证结果。
迭代管理的核心不是把所有工作塞进一个固定周期,而是让团队在有限容量内,对一组有优先级、有边界、可验收的结果作出可信承诺。如果承诺总是落空,应先检查输入质量和容量估算,而不是先要求团队提高工作强度。
2. 流程的最小闭环是五个动作
一个能运行的迭代闭环至少包含需求准备、计划确认、每日同步、成果验收和复盘调整。它们不是为了仪式完整,而是分别解决“做什么”“做多少”“卡在哪里”“交付了什么”和“下次怎样改”。少掉其中一个环节,问题通常会在后续阶段以返工、延期或范围膨胀的形式出现。
| 动作 | 必须回答的问题 | 常见产物 | 失效信号 |
|---|---|---|---|
| 需求准备 | 为什么做,怎样算完成 | 优先级、验收条件、依赖信息 | 计划会上才开始解释需求 |
| 计划确认 | 本周期能承诺多少 | 迭代目标、入选事项、容量估算 | 以“大家尽量做完”代替承诺 |
| 每日同步 | 偏差和阻塞是否需要处理 | 阻塞责任人、处理时限 | 逐人汇报,没人处理问题 |
| 成果验收 | 结果是否符合约定 | 演示、测试结果、未完成原因 | 把开发完成当成业务完成 |
| 复盘调整 | 哪项机制需要改变 | 少量改进动作及负责人 | 只讨论感受,没有后续验证 |
3. 先建立稳定节奏,再追求精细化
刚开始实施时,不必一次性引入复杂指标、多个会议和完整的角色制度。我通常建议团队先固定一个周期、明确进入迭代的门槛、使用统一的完成定义,并坚持记录未完成事项的原因。连续运行两到三个周期后,再根据实际瓶颈调整流程。
周期稳定不等于僵化。团队可以在必要时调整范围,但应保留原目标、变更原因和影响记录。这样做的价值不是增加审批,而是避免计划不断变化,最后谁也说不清团队究竟承诺过什么。
二、背景与真实场景:为什么“开了会、上了工具”仍然失效
1. 需求入口混乱会把迭代计划变成临时拼盘
在实施诊断中,我会先问一个很具体的问题:产品、销售、客户成功、运营和管理者提出的工作,最终是否经过同一个排序入口?如果答案是“谁着急就先做谁的”,团队很难建立稳定的计划。每个部门都有合理诉求,但当优先级没有统一决策者时,团队只能被多条指令同时拉扯。
典型场景是:迭代计划会刚结束,销售反馈客户现场问题,管理者要求插入紧急事项;几天后又出现合规检查或数据修复需求。团队不断切换任务,原计划仍留在看板里,表面上任务很多,实际上关键路径没有被保护。
解决办法不是禁止紧急需求,而是定义什么叫紧急、由谁批准、挤掉什么工作。如果新增事项没有替换项,所谓“插入一件小事”就会变成隐性的超载。
2. 多角色团队容易低估跨职能等待
开发、测试、设计、数据和业务人员共同交付时,单项工作并非只消耗编码时间。需求澄清、接口等待、测试环境准备、评审排队和上线窗口,都会拉长端到端周期。只按开发任务估算,常会出现开发看似按期完成、整体交付却迟迟不能验收的情况。
我会把等待时间也放进计划讨论,而不是把它当作“团队之外的问题”。如果一个工作项必须依赖外部团队两天后提供接口,那么它在本周期里的可交付概率就不同于一个无需外部依赖的事项。计划的准确性取决于依赖是否显性化,而不只是估时是否精细。
3. 工具只能固化流程,不能替团队作出判断
任务管理平台可以帮助团队记录需求、责任人、状态、依赖和历史变更,也可以通过权限、工作流和报表降低信息分散的成本。但工具无法自动决定某个需求的业务价值,也不能替负责人判断团队是否有能力承接。
对中大型企业和百人以上组织而言,跨团队依赖、权限边界、审计追踪和数据治理往往比“能不能建任务”更重要。选型时应验证真实流程能否跑通,而不是只看功能清单。可将某项目管理平台纳入候选评估,例如按需求到交付的链路验证其适用性;若组织有本地部署要求或历史系统迁移需求,还要单独验证部署、安全和迁移方案,不能把产品介绍中的能力描述直接等同于本企业已验证结果。
4. 图表先说明输入问题:计划为何容易失真
下面的情景模拟展示一个常见的输入质量问题:需求越晚才具备验收条件,计划会就越容易被澄清和返工占据。数据是用于说明机制的示意值,不代表行业统计。

三、常见误区:看似规范,实际让团队更难交付
1. 误区一:把迭代目标写成任务清单
“完成接口开发、补齐测试、优化页面”列出了工作,却没有说明这些工作共同服务于什么结果。任务清单可能在执行中不断变化,团队就容易在周期末报告“做了很多”,却无法证明用户问题已经解决。
更好的目标写法是“让新用户能够独立完成首次注册并收到验证结果”。实现路径可以包含页面、接口、测试和埋点,但它们只是达成目标的手段。评审时应优先验证目标,而不是逐条确认任务是否打勾。
2. 误区二:按理论工时把所有空余容量排满
团队的可用时间不等于可承诺时间。请假、支持线上问题、跨团队会议、代码评审和不可预见的缺陷处理,都会占用容量。若计划把每个人的名义工时全部用尽,任何小幅波动都会导致承诺失守。
我更倾向于用团队过去几个周期的实际完成情况校准容量,而不是凭管理者感觉“再多塞一点”。对历史数据不足的新团队,可以先用较保守的负荷启动,记录计划工作量、临时工作量和实际完成量,再逐步修正。
3. 误区三:每日会议变成逐人汇报
每日同步的目的不是让每个人向主管证明自己忙碌,而是尽早发现偏差、依赖和阻塞。若会议只是按名单重复“昨天做了什么、今天做什么”,却没有人负责清除阻塞,会议很快就会变成低效的状态播报。
我建议围绕迭代目标看板展开:哪些事项停滞、哪些任务将影响关键路径、哪些工作需要跨职能协调。细节讨论可以在会后由相关人员继续,避免所有成员被迫旁听与自己无关的讨论。
4. 误区四:把未完成事项简单归咎于执行力
未完成是一个结果,不是原因。它可能来自需求频繁变更、外部依赖迟到、估算偏乐观、测试资源不足、线上故障挤占容量,也可能确实是任务推进不及时。若每次都用“执行力不够”收尾,团队就失去了识别系统性约束的机会。
复盘时,我会要求把原因写到可行动的程度。例如,“联调延期”不够具体;“接口字段在计划后两天才确认,导致测试环境重建一次,由接口负责人在下周期计划前完成契约评审”才包含了原因、影响和下一步动作。
5. 误区五:用速度指标给个人排名
团队速度可以用于团队自己的容量预测,但不宜直接用来比较个人,更不应成为绩效排行榜。不同团队的任务切分、技术复杂度和估算习惯并不一致。将速度用于横向考核,容易诱导团队拆大任务、抬高估算,最终指标变漂亮,交付却没有改善。
更稳妥的做法是组合观察交付目标达成率、周期时间、变更比例、缺陷逃逸和阻塞时间。这些数据仍需结合上下文解释,不应单独构成个人绩效结论。
四、专业判断逻辑:如何设计适合自己的迭代规则
1. 先判断工作类型,而不是照搬同一套节奏
产品研发、运维响应、合规整改和客户定制的工作模式不同。产品研发适合用稳定周期管理目标;运维和支持工作可能需要预留容量或采用连续流;强依赖审批的项目则必须把等待节点纳入计划。团队可以共享基本透明规则,但不必把所有工作硬塞进同一种迭代方式。
| 工作类型 | 主要不确定性 | 建议管理重点 | 需要谨慎的做法 |
|---|---|---|---|
| 产品功能研发 | 需求价值与技术实现 | 目标、验收条件、容量 | 一次承诺过多范围 |
| 线上支持与运维 | 突发事件与响应时限 | 服务等级、值班容量、事件分类 | 把所有响应工作视作计划外噪声 |
| 合规与安全整改 | 审查要求和证据完整性 | 依赖、审计记录、验收证据 | 只以代码提交作为完成标志 |
| 客户定制交付 | 客户反馈和范围变更 | 变更控制、责任边界、版本节奏 | 口头承诺不留记录 |
2. 让进入迭代的条件足够清楚
进入计划的事项不必拥有完美规格,但至少应让团队能够判断价值、范围和验收方式。若仍有关键问题未答,应标记为待澄清或探索工作,而不是伪装成可直接交付的开发任务。
- 写清目标用户或业务对象,以及要解决的问题。
- 说明最小可验收范围,避免“顺便做完所有相关功能”。
- 列出外部依赖、风险和必须满足的约束。
- 明确验收责任人,以及谁有权确认结果。
- 对于探索性工作,写清探索要减少哪种不确定性,而非承诺虚假的交付结果。
3. 用真实吞吐量估算容量,给不确定性留位置
团队可以用故事点、理想人日或工作项数量辅助计划,但必须避免把估算单位当成精确事实。我通常会优先查看最近若干周期的实际完成范围、临时工作比例和未完成原因。新团队数据不足时,宁可先少承诺并观察,也不要用一次会议的乐观估计建立长期基线。
容量计算可以从可用人天开始,再扣除已知的休假、值班、固定会议和支持工作。最后留出与团队不确定性相称的缓冲。缓冲不是浪费,而是承认软件交付包含未知;如果每个周期都靠加班填平偏差,计划模型本身就需要修正。
4. 变更必须带着取舍进入流程
迭代开始后新增工作,应先判断是否属于真正的紧急事件。若必须插入,负责人需要明确它替换什么、影响哪个目标、是否改变验收范围。团队可以接受变化,但不能把变化伪装成“原计划一直如此”。
我建议使用简单的变更记录:新增事项、提出方、原因、批准人、被挤出的工作、对交付目标的影响。记录不必增加繁重审批,却能帮助团队在复盘时区分“执行偏差”和“计划被改写”。
5. 观察一组互相校验的指标
单一指标很容易被误读。完成率高可能只是计划过于保守;周期时间缩短也可能是团队把复杂工作拆成更多小项。应同时观察结果、流动效率和质量,才有机会判断改进是否真实。
- 迭代目标达成率:关注目标是否兑现,不只看任务关闭数量。
- 计划完成比例:观察计划工作中实际完成的部分,并标注范围变更。
- 周期时间:从工作开始到可验收的时间,用于发现等待和流程瓶颈。
- 变更工作占比:识别计划外需求是否持续侵蚀团队容量。
- 缺陷逃逸情况:观察质量是否被速度压力牺牲。
- 阻塞时长:记录工作因依赖、审批或环境问题停滞的时间。
6. 用分布看问题,比只看平均数更可靠
周期时间的平均值可能掩盖少数极慢事项。团队应同时查看中位数、长尾工作项和不同类型工作的分布。例如,大多数小型需求两三天完成,但少量跨系统事项停留数周,平均值无法告诉你究竟该优化哪一段流程。
观察数据时还要统一起止口径:从“开始处理”还是“进入开发”计时,完成是“代码合并”还是“业务验收”,都会改变结果。指标定义不一致时,图表再精美也只会制造错误确定性。
五、实施案例与数据观察:用一个模拟团队跑通流程
1. 案例边界:用情景模拟说明,不冒充行业统计
下面以一个虚构的产品团队为例:团队有 8 名成员,包含产品、设计、开发和测试岗位,按两周周期工作。团队正在交付“用户能够自助修改通知偏好”的功能。所有数字均为情景模拟,用于演示决策方法,不是来自特定企业的真实业绩,也不应直接作为其他团队的目标值。
2. 第一个周期:先把承诺范围缩小
团队最初列了 22 项工作,其中包括设置页、通知规则、历史记录、批量操作和数据看板。计划会发现,历史记录依赖尚未确认的数据结构,批量操作的验收人也不明确。若将所有事项纳入承诺,周期结束时即使完成多数任务,也可能无法形成用户可用的完整路径。
团队于是将目标收敛为“用户可以查看并修改个人通知偏好,修改结果即时生效”。历史记录和数据看板暂缓;批量操作进入需求澄清。计划只保留实现最小闭环所需的工作,并明确测试环境准备人和业务验收人。
| 阶段 | 团队行为 | 可观察信号 | 管理判断 |
|---|---|---|---|
| 计划前 | 补齐用户场景和验收条件 | 未澄清事项有明确负责人 | 不让关键问题拖到计划会解决 |
| 计划会 | 围绕目标选入工作 | 范围减少,但交付路径完整 | 优先确保目标闭环而非任务铺满 |
| 执行中 | 发现数据接口依赖延迟 | 阻塞在当天被登记并指定协调人 | 关注等待时间,不用个人加班掩盖依赖 |
| 验收时 | 业务人员按场景验证 | 发现一项边界条件未覆盖 | 记录为验收缺口,不把开发完成等同交付 |
| 复盘后 | 增加接口契约预检 | 下一周期验证该动作是否减少返工 | 改进项必须有负责人和验证时间 |
3. 用图表检查计划负荷,而不是制造精确感

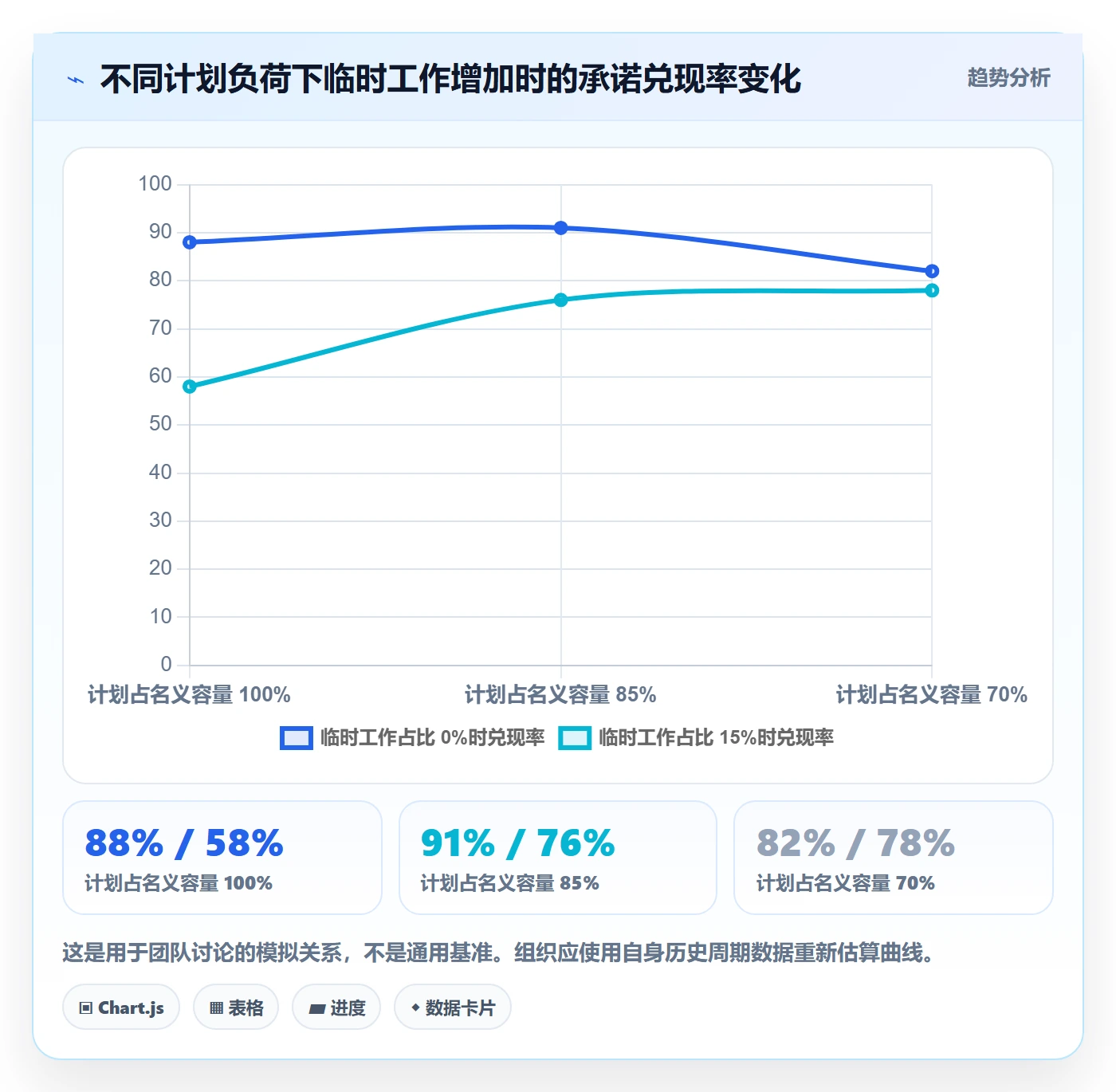

下面比较三种容量策略的模拟结果。它表达的不是“缓冲越多越好”,而是计划负荷与临时工作之间存在取舍:负荷过满时,短期看起来产出更高,遇到突发事项后承诺兑现率可能迅速下降。

4. 第二个周期:检验改进是否减少了等待
复盘不能只写“加强沟通”。这个团队把改进动作限定为一项:所有跨团队接口依赖须在计划会前确认接口责任人、预计交付时间和联调窗口。下一周期结束后,团队对照阻塞记录,检查等待是否缩短;如果没有改善,再判断问题在确认机制、资源安排还是外部团队优先级。
这里有一个重要判断:改进措施是否有效,应看它有没有改变流程中的行为和结果,而不是看团队是否填写了复盘表。若新规则增加了维护成本,却未减少等待、返工或风险,就应删改,而不是因为它写进流程就继续执行。
5. 数据观察要区分“现象”“解释”和“决策”
假设团队发现计划完成比例从 78%升到 86%,这只是现象。解释可能是需求准备变好,也可能是团队减少了计划工作;还可能是业务验收推迟,尚未完成的工作未被正确计入。只有结合变更记录、交付目标和验收时间,才能决定是否继续当前做法。
下表的数据同样为情景模拟,展示如何让指标与解释、行动对应,而不是把数字直接当结论。
| 观察指标 | 前两周期模拟值 | 后两周期模拟值 | 可能解释 | 下一步核验 |
|---|---|---|---|---|
| 计划完成比例 | 78% | 86% | 计划范围更贴近容量,也可能是计划变保守 | 同时检查目标价值和未纳入需求 |
| 计划外工作占比 | 24% | 16% | 紧急入口更清楚,或外部需求暂时减少 | 核对新增工作来源和业务周期 |
| 阻塞中位时长 | 3.5 天 | 2.4 天 | 依赖协调提前,或阻塞记录口径变化 | 抽查阻塞项的起止定义和责任人 |
| 验收后缺陷数 | 7 个 | 5 个 | 测试覆盖有所改善,也可能是需求复杂度不同 | 按缺陷严重度、功能范围和测试覆盖分析 |
6. 图表补足流程结果之后的成本与副作用

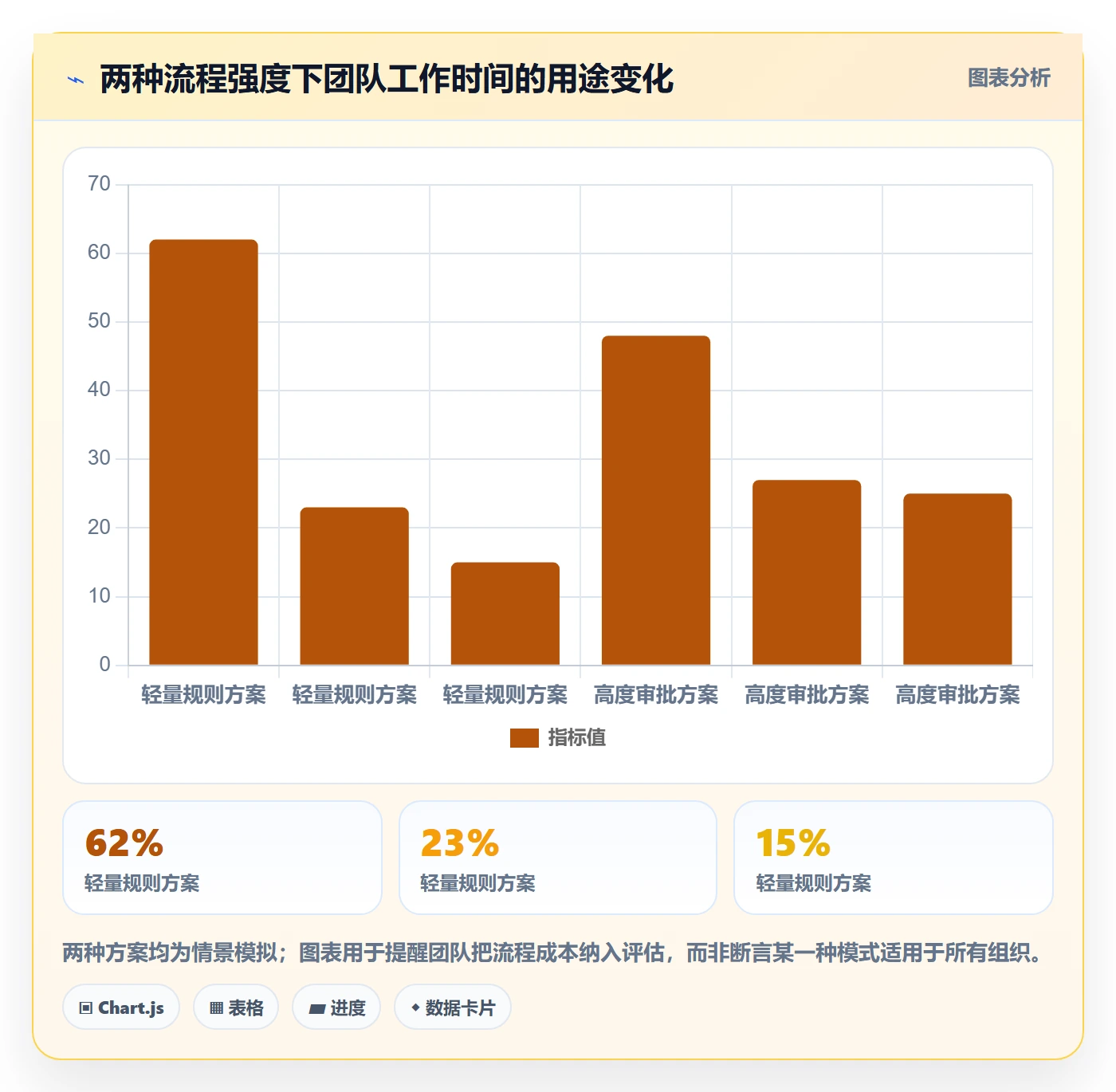

迭代制度也会产生管理成本。若流程要求过多表单、会议和审批,即使交付指标短期改善,团队也可能把时间从用户价值转移到流程维护。以下为情景模拟,提示管理者同时观察交付和流程负担。

六、不同情况下的行动建议:按团队成熟度逐步落地
1. 新组建团队:先建立可预期的基本节奏
新团队通常缺少稳定历史数据,岗位边界和协作方式也可能尚未磨合。此时不宜追求复杂预测。先固定计划周期、明确工作入口、定义“完成”的最低标准,并记录实际完成情况与变化原因。
- 确定由谁维护需求优先级,谁负责最终验收。
- 选择适合团队交付节奏的固定周期,先运行两到三个周期。
- 把工作拆到团队能够在周期内跟踪的粒度,但不要为拆分而拆分。
- 每个周期只选一项流程改进,避免同时改变多个变量。
- 周期结束时核对目标结果、未完成原因和新增工作。
2. 工作经常被打断的团队:先分开计划容量与响应容量
运维、客户支持和高频线上问题团队,常见难题不是不会做计划,而是计划不断被紧急事项打断。可先统计一段时间内突发工作的来源、类型、持续时间和时段,再决定是否设置值班轮转、专门响应角色或预留容量。
若突发工作占比长期偏高,不应只扩大缓冲。还要追问故障是否反复发生、客户问题能否通过产品改进消除、服务承诺是否超过团队能力。缓冲可以吸收波动,却不能替代根因治理。
3. 多团队协作组织:让依赖变成有责任人的工作项
团队数量增加后,最容易出现“我等别人、别人也以为我会跟进”的空档。依赖应明确提供方、接收方、交付物、约定时间和升级路径,并尽量在计划前暴露。跨团队目标也要有协调机制,避免每个团队都完成了局部计划,整体结果却没有人负责。
对百人以上组织,统一看板和工作流可以改善可见性,但前提是部门对状态含义和数据责任达成共识。若不同团队用同一状态名称表达不同含义,汇总报表只会扩大误差。大型组织应先统一关键口径,再逐步建设跨团队视图。
4. 受审计或数据安全约束的团队:流程要能追溯,不必处处加审批
受监管或处理敏感数据的团队,需要考虑访问权限、变更记录、测试证据、发布审批和数据留存。建议把控制点放在高风险变更和关键交付上,明确谁能批准、要留下什么证据、证据保存多久。将所有普通工作都加重审批,可能造成排队,却未必提升控制质量。
在评估工具或流程时,应通过具体场景验证:谁可以查看敏感事项、变更记录能否追溯、迁移历史数据是否保留必要关联、部署方式是否满足组织要求。不要只凭演示环境或销售材料作出结论。
5. 需求尚不明确的团队:把探索工作和交付承诺分开
探索性任务的价值往往是减少不确定性,而不是直接交付功能。可以把它定义为原型验证、技术试验、用户访谈或风险评估,并约定产出和停止条件。例如,探索结束时交付实验结论、风险清单和推荐方案,而不是承诺“完成新功能”。
如果探索结论仍不充分,就继续补证据或调整问题,不要为了满足迭代完成率,把未知工作伪装成确定交付。团队的可信度来自真实报告不确定性,而非消灭所有未完成状态。
七、不同情况下的取舍:没有一套流程适合所有团队
1. 固定周期与连续流之间的选择
固定周期便于统一规划、评审和复盘,适合目标相对稳定、需要定期整合交付结果的团队。连续流更适合需求持续进入、优先级频繁变化或响应时限明显的工作。两者不必被理解为只能二选一:团队可以对产品研发采用迭代节奏,对故障处理和支持请求采用独立队列。
选择时要看工作到达模式和验收方式,而不是追逐管理潮流。若固定周期让紧急工作长期被压制,流程需要调整;若连续流让重要目标不断被零碎事项打断,则需要更强的容量保护和优先级治理。
2. 估算精细度与计划速度之间的取舍
更精细的估算可能提高局部可见性,却会消耗计划时间,也不一定提高预测准确性。工作不确定、拆分成本高时,可采用粗略分级和历史吞吐量;风险高、依赖多或承诺成本大的工作,才值得进一步拆解和分析。
我通常先问“这个估算将改变什么决策”。如果无论估算结果如何都要做同一件事,继续细化就未必划算。估算的目标是帮助排序、容量规划和风险处理,而不是制造看似精确的承诺。
3. 工具集中化与团队自治之间的取舍
集中式工具有利于汇总、权限管理、审计和跨团队协作;团队自治则更容易贴合局部工作方式。企业可以统一基础字段、状态语义、权限和报告口径,同时允许团队在不破坏治理边界的范围内调整工作视图和日常协作方式。
若组织正在考虑迁移既有系统,应先列出必须保留的项目、用户、状态、附件、评论、关联关系和历史记录,再做小范围试迁移。迁移不是把数据导入新界面就算完成;还要验证权限映射、字段含义、历史追踪、用户培训和并行运行策略。对于私有部署、国产替代或复杂集成等要求,也应以本组织的安全评审、技术验证和试点结果为准,不宜用一句宣传语代替决策。
4. 高承诺率与探索空间之间的取舍
稳定承诺有助于团队和业务建立信任,但若所有容量都用于已知工作,团队就没有空间解决技术债、降低重复故障或验证新机会。反过来,如果探索比例过高,短期可交付成果可能不足。
取舍应基于业务阶段:产品成熟、运营稳定时,可以更关注效率和质量;新产品或快速变化阶段,应为探索留出明确空间。关键是把探索工作公开纳入容量,而不是让它以“空闲时间顺便做”的方式长期挤压团队。
八、工具与实施路径:先验证流程,再决定配置
1. 先画出实际工作流,再配置状态
很多团队一上来就讨论看板列名,最后得到一套看起来完整、实际没人愿意维护的流程。我建议先用白板或简单流程图走一遍最近一个真实事项:从提出到澄清、排期、实现、测试、验收和发布,标出每次交接、等待和返工。
只有团队对“工作实际怎么走”达成共识,才有必要把它转成系统状态。状态应表达有意义的工作阶段,而不是为了展示进度不断增加列数。过多状态会增加维护负担,也会让管理者误以为每个节点都有真实控制。
2. 试点要覆盖复杂事项,不只挑最简单的任务
试点若只选一个团队、几条简单任务,很容易得出“系统能用”的结论,却没有验证权限、跨团队依赖、历史数据和异常流程。更好的试点组合包括普通需求、紧急事项、跨团队任务、撤销或变更事项,以及一次真实的评审和复盘。
可以在试点前定义通过标准,例如关键字段完整率、历史关系保留情况、用户完成基本操作所需时间、跨团队协作是否可追踪,以及业务验收能否从记录中还原。标准应由使用团队、业务负责人和技术治理人员共同确认。
3. 把迁移风险分成数据、流程和习惯三类
迁移项目常把精力集中在数据导入,却忽略流程映射和用户行为变化。旧系统中的字段可能没有对应关系,状态名称相同但含义不同,用户也可能继续通过即时消息绕过新流程。若只做一次性导入,系统上线后仍会出现双轨记录和信息失真。
- 数据风险:检查字段、附件、评论、关联关系、历史操作和权限映射。
- 流程风险:确认旧流程中哪些是必要控制,哪些是历史遗留步骤。
- 采用风险:明确培训、支持窗口、旧系统只读策略和问题反馈渠道。
- 治理风险:确定数据所有者、状态口径、访问范围和审计责任。
4. 工具效果要看信息是否更可靠,而不只看登录率
登录率和任务录入量只能说明系统被使用,不代表协作质量改善。更有意义的问题是:团队能否快速找到当前优先级?管理者能否解释变更对交付的影响?复盘时能否追溯阻塞和责任?业务人员能否判断成果是否通过验收?
若一个工具让状态录入增加,却没有减少重复沟通、信息搜索或决策等待,应重新检查字段设计和工作流。系统配置的目的不是让管理者看到更多数字,而是让团队更容易形成一致事实。
九、落地避坑清单:把规则写成团队真正会执行的动作
1. 计划会前:准备决策材料,不现场补作业
- 检查候选需求是否有业务背景、优先级和验收条件。
- 标记未确认的依赖、技术风险和外部交付时间。
- 汇总团队可用容量、休假、值班和已知支持工作。
- 区分承诺交付、探索工作和候选备选事项。
2. 计划会上:用目标约束范围,用容量约束承诺
- 先说明本周期要达到的结果,再讨论哪些事项服务于结果。
- 由团队评估工作,而不是由单一管理者替团队承诺。
- 明确什么工作不进入本周期,避免“先放进去再说”。
- 会议结束前复述目标、范围、依赖和变更规则。
3. 执行中:用偏差处理保护目标,不追求看板永远绿色
- 发现阻塞时记录影响范围、责任人和下一次检查时间。
- 临时工作进入统一记录,并说明来源和替换项。
- 风险升级应尽早发生,不要等到周期末才报告延期。
- 需要调整目标时同步业务方,不要只改任务状态。
4. 验收与复盘:用证据确认结果,用少量动作推动改进
- 按验收条件验证,而不是仅凭开发人员自述“已经完成”。
- 未完成事项保留原始原因,明确是否重新排序或拆分。
- 复盘聚焦一到两项可执行改进,不建立无人跟进的愿望清单。
- 下个周期检查改进动作是否改变了结果,必要时停止无效规则。
十、结尾:迭代管理的成熟,不是流程越来越复杂
我对迭代管理的判断很简单:它的价值不在于团队拥有多少会议、表格和状态,而在于团队能否在变化中持续说明三件事,当前最重要的结果是什么,容量和风险如何影响承诺,遇到偏差后谁负责作出什么调整。
如果你准备落地,不妨从最近一个失败或超期的迭代开始,先还原需求何时变更、依赖何时暴露、容量怎样被占用、验收为何延迟。然后选一个最影响交付的问题,制定一条可验证的改进规则,运行两三个周期,再用数据决定保留、调整还是取消。
下一步不是先买工具或增加流程,而是找出团队最常发生的一种交付偏差,让它从“大家都知道但没人负责”变成“有证据、有责任人、有验证时间”的改进事项。能持续缩短从问题出现到有效调整的距离,迭代管理才真正开始产生价值。
常见问题解答(FAQ)
1. 迭代管理落地前,团队需要先统一哪些规则?
我之前以为大家都知道一个迭代该怎么跑,实际开工后才发现,有人把需求评审当作任务分配,有人则等到迭代结束才验收。我该先统一哪些约定,才能避免流程各做各的?
先约定迭代周期、需求进入条件、任务拆分粒度、验收标准和变更规则,并写在团队都能查看的地方。比如规定需求需有明确验收条件、负责人和优先级后才能进入迭代;未满足条件的需求留在待办池,不靠口头承诺临时插入。
2. 迭代周期和每轮工作量怎么确定?
我带的团队既有开发也有测试,需求大小差异很大,照搬两周一个迭代后,经常出现前松后紧或最后几天集中返工的情况。我该用什么依据选周期和安排工作量?
可先选一到两周作为试运行周期,连续记录已完成工作量、未完成原因和缺陷返工,再依据团队实际数据调整。计划容量不要按每个人全部工作日计算,应扣除会议、支持和休假时间,并优先承诺团队过去几轮稳定完成的工作量;若连续两轮大量延期,就缩小承诺范围或拆小需求。
3. 迭代中途需求变更,团队应该怎么处理?
我经常遇到业务方在迭代中途提出看似紧急的新需求,直接拒绝会影响协作,直接接受又会挤掉原计划。我想知道怎样判断是否要插入,以及如何让影响透明。
先确认变更的紧急程度、业务影响和截止时间,再由产品负责人、团队代表共同决定是否纳入。若必须插入,应同步移出相当工作量的原计划事项,记录变更原因、决策人和对交付范围的影响;非紧急需求进入下一轮待办,避免无记录地叠加工作。
4. 怎样判断迭代管理是否真的改善了交付?
我以前只看迭代完成率,数字看起来不错,但上线后仍有不少缺陷,团队也觉得每轮都很赶。我该看哪些指标,才能分辨流程改善还是单纯把任务赶完?
至少同时观察计划完成率、迭代内新增与遗留工作、缺陷趋势和交付周期,并按连续多轮比较,不用单轮数据下结论。计划完成率可按已完成承诺事项数除以迭代开始时承诺事项数计算;若完成率上升但遗留缺陷或返工同步增加,说明质量或验收环节可能在透支,应复盘需求拆分、测试时机和验收标准。
核心关键词
文章包含AI辅助创作:迭代管理迭代教程:实施团队落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562441
读者评论
我们以前也把计划排满,后来发现支持工作和评审时间没算进去。先记录几轮实际容量确实比要求大家“提高效率”有用,不过团队规模变化后,旧数据也得重新校准。
文中强调变更要有取舍,这点很实用。实际项目里紧急需求有时来自线上故障,未必能提前明确挤掉哪项工作;这时记录影响和调整后的目标,可能比强行维持原计划更现实。
验收责任人容易被忽略,尤其跨部门项目中,开发做完后业务方迟迟不确认。我想知道遇到验收人缺席或标准有争议时,团队通常怎样设定升级和收口规则?
