迭代复盘开了两小时,团队列出十几条“加强沟通、提高质量、提前识别风险”,下一轮却再次延期,这通常不是复盘会议开得不够认真,而是复盘没有进入管理闭环。迭代复盘真正要解决的,不是解释过去发生了什么,而是找出哪些条件导致结果偏离,并把少数可验证的改进落实到下一轮计划、执行和验收中。
我把迭代复盘理解为一套小型的组织学习机制:它需要可靠的数据、对因果关系的审慎判断、明确的行动责任和下一轮验证。下面从方法、场景、误区、判断逻辑、案例、工具取舍和落地清单展开。文中案例数据为情景模拟,用于说明分析方法,不代表某家企业的实际经营数据;涉及工具能力时,具体配置、版本和部署条件应以供应商当前说明及实际验证为准。
一、先讲核心结论:复盘不是总结会,而是改进闭环
1. 复盘要从“发生了什么”走到“下次如何验证”
一次有价值的复盘,至少要回答四个问题:本轮承诺了什么、实际交付了什么、差异由哪些因素造成、下一轮准备改变什么。前两个问题建立事实,第三个问题形成解释,第四个问题把解释转成行动。只写前三项,复盘容易变成复述;只写第四项,则很容易跳过原因,留下“多沟通、早发现”这类无法验收的口号。
我判断复盘质量时,不先看会议纪要写得多完整,而看改进项能否在下一轮被验证。例如,“提升测试效率”不是可执行行动;“将接口变更纳入每日构建校验,连续两轮记录回归缺陷发现阶段”才有责任人、动作和观察口径。
2. 一次复盘只解决少数高价值问题
团队经常把复盘变成问题清单竞赛,最后得到十几项改进任务。任务越多,不代表学习越充分,反而可能让改进无人负责。我的建议是每轮选出一至三项跨角色、能改变工作方式的改进;其他事项进入常规缺陷或待办管理,不必都包装成复盘行动。
要判断一项问题是否值得进入复盘行动,可以问:它是否反复出现?是否影响交付、质量或团队负荷?团队是否有能力改变相关条件?能否在一至两轮内观察到信号?如果只满足“听起来重要”,但无法验证,也无法采取行动,就不适合作为本轮优先改进项。
3. 复盘的最小闭环有五个环节
- 定目标:明确复盘对象、时间范围和要回答的问题,避免把季度总结、项目验收和单轮迭代混在一起。
- 备证据:收集计划、完成情况、变更、缺陷、阻塞、工作负荷等记录,并标注数据口径。
- 找机制:区分直接事件、促成条件和系统性原因,不把“某人没做好”当作最终答案。
- 定行动:为改进项写清责任人、完成时间、验证指标和停止条件。
- 回看结果:下一轮检查行动是否完成、目标指标是否变化,以及是否带来新的副作用。
这五步中最容易缺的是最后一步。很多团队会记录行动项,却没有在下一轮复盘时回看。于是同一个问题换一种措辞反复出现,团队误以为每次都在重新解决,实际没有形成组织记忆。
| 复盘产物 | 最低要求 | 常见失效表现 |
|---|---|---|
| 事实记录 | 注明数据来源、时间范围和口径 | 把估算、感受和系统数据混为一谈 |
| 原因假设 | 至少说明促成因素及证据 | 用“沟通不足”结束分析 |
| 改进动作 | 有责任人、期限和验收信号 | 只有愿望,没有操作步骤 |
| 回看记录 | 比较预期与实际变化,说明副作用 | 只勾选“已完成”,不判断效果 |

二、背景和真实场景:为什么复盘常常“开了等于没开”
1. 计划变化快,团队却只记录最终结果
在需求频繁调整的团队里,迭代计划不是固定不变的合同。客户反馈、合规要求、线上问题和上游依赖都会改变范围。若只比较“计划完成多少、实际完成多少”,容易把所有差异都归结为执行力,却看不到范围何时变更、谁作出决定、变更替代了什么工作。
我通常建议保留最少四类变更信息:变更时间、变更来源、影响对象、决策人或决策机制。这样团队才有机会区分“估算偏差”和“计划被改变”。前者可能需要改进拆分、估算或依赖识别;后者则可能需要明确变更入口、优先级规则或容量预留。
2. 跨职能协作的阻塞,不一定能从个人任务记录中看出来
开发完成不等于功能可交付。测试环境、数据准备、接口确认、设计验收或发布审批都可能成为等待点。若工具只显示每个人的任务状态,团队看到的是“某任务停了三天”,却未必知道这三天里有多少时间在等待外部确认,多少时间在实际处理。
复盘时要把工作流看成跨角色的接力,而不是个人任务列表。对关键工作记录进入时间、离开时间、等待原因和返工次数,比单纯统计个人完成任务数更有解释力。尤其要避免用“忙碌程度”代替“流动效率”:一个人看起来一直很忙,并不意味着价值更快到达用户。
3. 规模扩大后,口头记忆无法支撑一致的判断
小团队可以靠几个人记住需求变更和决策背景;人员、产品线、团队数量增加后,同一个词可能有不同口径,“完成”“阻塞”“返工”也可能各自定义。复盘结论因而不易比较,管理者看到的汇总数字看似整齐,底层数据却未必可比。
面向中大型企业或百人以上组织,关键问题通常不是“有没有一个复盘模板”,而是不同团队能否在必要范围内共用定义,同时保留业务差异。模板可以统一字段,不能强迫不同工作类型使用完全相同的指标。例如研发迭代、客户实施和平台运维的交付节奏不同,复盘维度也应有所区别。
4. 复盘数据的可信度比数据的数量更重要
团队容易被看似精确的数字吸引,但数字只有在口径稳定时才适合比较。若“完成率”的分母每轮变化,或缺陷统计只记录某些环境中的问题,趋势可能只是记录习惯改变,而不是交付能力变化。
因此我会要求每个关键数字附上三个信息:定义、来源、适用边界。比如“按期完成率”需要说明按原计划还是调整后计划计算;“缺陷密度”需要说明统计范围和严重度;“周期时间”需要说明起止状态。没有这三项,图表可以辅助讨论,却不宜直接成为绩效结论。

三、常见误区:看起来很忙,实际上没有学到东西
1. 把复盘变成追责会
当团队担心发言会被用来评价个人,成员会倾向于隐藏风险、把问题归因于他人,或只汇报已解决事项。表面上会议气氛平静,真实信息却越来越少。复盘不是取消责任,而是把责任从“谁该背锅”转向“谁负责修复机制、谁有权改变条件”。
安全的讨论不等于没有标准。对明确违反约定、忽视风险或未履行职责的情况,组织仍需通过管理流程处理;但不要用一场集体复盘代替个别管理,也不要把个人评价伪装成问题分析。两种目的混在一起,通常会同时损害信任和分析质量。
2. 用结果倒推原因,制造“早就知道”的错觉
事情发生后,人很容易把风险描述成显而易见:早该发现接口不稳定,早该想到需求会变,早该预留测试时间。但当时团队是否拥有这些信息、是否有足够时间采取行动、是否有决策权限,必须分别核对。否则复盘只是用事后信息批评事前决策。
我会在分析原因时追问:“当时团队能看到什么?哪个信号首次出现?信号进入了谁的工作队列?当时有哪些可行选项?”这些问题能帮助团队判断是监测缺失、升级路径不清、资源受限,还是决策本身合理但结果不利。
3. 把“沟通不够”当作万能原因
沟通不足常常是现象,不是机制。要继续追问:缺少什么信息?谁需要它?何时需要?通过什么渠道提供?没有该信息造成了什么具体等待或返工?如果问题是验收口径不一致,增加会议次数未必有用;如果问题是信息分散,建立可追溯的决策记录可能更有效。
每次出现“加强沟通”,我都建议把它改写成一个可观察行为。例如,“需求确认会后由产品负责人把验收条件更新到工作项,并由开发和测试在开始前确认”;后续检查的是该行为是否执行、返工是否变化,而不是团队主观感觉沟通有没有改善。
4. 只统计完成率,不看范围变化和质量代价
完成率适合观察计划兑现情况,但不能独立说明团队表现。若团队为了提高完成率,把难任务延后、把工作拆得更小、减少测试覆盖,数字可能变好,用户体验和交付风险却变差。相反,团队主动处理高风险质量问题,短期完成率可能下降,但长期返工成本可能减少。
因此,完成率应与范围变更、周期时间、缺陷逃逸、返工和阻塞天数一起解读。指标越多越好吗?也不是。建议先选择能解释当前决策的一组指标,避免为了汇报而维护大量无人使用的数字。
5. 行动项没有验证标准,完成了也不知道有没有用
“完成流程优化”很难验收;“将环境申请纳入迭代准备清单,并在连续两轮记录环境等待时长”则可以观察。行动可能按时完成,但问题未改善;也可能没有完全按原计划执行,却揭示了更有效的替代办法。验收应判断结果和学习,而不只是打勾。
行动项还需要明确停止条件。若改动两轮后没有影响,团队应检查原因假设是否错误、观测周期是否太短,或措施带来的成本是否超过收益。没有停止或调整规则,改进动作很容易变成永久流程负担。

四、专业判断逻辑:从事实、机制到行动
1. 先把事实与解释分开
复盘记录可分为“观察事实”和“解释假设”两栏。事实可以是“需求在迭代第六天新增两项验收条件”;解释可以是“评审未覆盖边界场景,导致范围在开发中变化”。两者不能混写,因为事实可核对,解释需要证据支持,也可能存在多个竞争性解释。
我倾向于在会议前把基础数据整理好,会上把时间留给原因分析和决策,而不是现场争论“到底延期了几天”。若数据口径存在分歧,先标注不确定性,不要为了形成整齐结论而强行选一个数字。承认数据不完整,本身就是下一轮改进的输入。
2. 用因果链代替单点归因
分析时可以按“触发事件,促成条件,组织约束,结果”建立因果链。比如,某接口联调延误的触发事件是上游服务变更;促成条件可能是接口契约未版本化;组织约束可能是团队没有变更通知机制;结果则是测试窗口被压缩并产生返工。每一层对应的改进方式不同。
如果停在“上游没通知”,团队只能期待对方下次更主动;如果识别出缺少兼容性检查或变更订阅机制,就能建立可重复的控制。因果链不意味着越深越好,分析到团队可以采取行动、并能通过证据验证的层次即可。
3. 用影响、可控性、验证成本排序
优先级不应只看问题听起来有多严重。我建议从三个维度判断:影响范围与频率、团队可控程度、验证所需成本。高影响、团队可控、验证成本低的问题,通常适合先做;影响很大但控制权在外部的问题,需要设计升级或风险缓冲;影响有限且验证成本极高的问题,可先观察,不要急着增加流程。
这不是精密评分模型,而是促使团队公开讨论取舍的工具。若需要量化,可以按一至五分打分,但必须把评分规则提前说清楚。分数不能替代判断,更不能让看似客观的总分掩盖关键限制,例如某问题虽高分,实际没有负责人或决策权限。
4. 让行动项可执行、可观察、可调整
一条合格的改进项,至少包含五个字段:要改变的行为或机制、负责人、完成期限、验证信号、回看日期。复杂改进还需写明影响范围和停止条件。负责人应是能推动动作的人,而不是默认把所有工作交给复盘主持人。
| 字段 | 示例 | 验收时要问 |
|---|---|---|
| 改进动作 | 需求进入迭代前补齐可验证的验收条件 | 具体流程或工作方式发生了什么变化? |
| 负责人 | 产品负责人,开发与测试共同确认 | 负责人是否有能力推动相关协作? |
| 期限 | 下一轮计划会前完成模板试用 | 是否有明确时间点和适用范围? |
| 验证信号 | 因验收条件缺失导致的返工次数 | 口径是否稳定,能否追溯到工作项? |
| 回看日期 | 连续两轮后复查 | 观测周期是否足以看到变化? |
5. 指标要服务于决策,而不是制造排名
迭代复盘常用指标可分为四组:计划与范围、流动与等待、质量与返工、团队负荷与稳定性。每组不必全选。若本轮核心问题是需求变化,就关注范围变更次数、变更时间和被替代工作;若是交付等待,就关注各阶段等待时间和阻塞原因;若是质量问题,就看缺陷发现阶段、返工和线上影响。
比较不同团队时,先确认工作类型、统计口径和外部约束是否可比。未经校准的团队排名容易诱导行为:团队会选择更容易完成的工作,或改变记录方式。复盘指标最适合做团队自身的纵向观察;跨团队比较则应聚焦可学习的机制,而不是简单排序。

五、具体案例:一次“延期复盘”如何找到真正的改进点
1. 案例背景与数据口径
以下是一个为说明方法而构造的情景案例:某产品团队由开发、测试、产品和设计等角色组成,迭代周期为两周。本轮计划完成十项工作,最终完成七项;其中两项在迭代中被新需求替换,一项因上游接口未就绪而未完成。团队最初的结论是“估算偏乐观、沟通不够”。
这个结论听起来合理,却不能直接指导行动。我们先核对工作项变更记录、缺陷记录、联调环境时间和计划基线,发现七项“已完成”中有两项经历了验收条件补充;未完成的三项里,两项是计划变化,一项主要受外部等待影响。于是,单看七成完成率无法区分估算问题、范围变化和依赖风险。
2. 把表面问题拆成不同机制
团队把事件按时间线重建:迭代开始时,十项工作已确认;第四天增加两项高优先级需求,同时没有明确说明要替代哪些原计划事项;第六天上游接口发生变更,团队在第八天才收到确认;第九天测试发现两项验收条件未覆盖异常场景,开发补充处理后再次回归。
从这条时间线看,“延期”不是一个原因造成的。新增需求没有明确替换关系,说明范围控制机制不足;接口通知迟到,说明依赖风险缺少可见的升级路径;验收条件补充较晚,说明进入迭代前的协同检查不足。三项问题需要不同动作,不能用一次“加强沟通”全部解决。
3. 只选择两项先验证的改进
团队最终没有一次性改造所有流程,而是选择两个动作。第一,迭代中新增工作必须同时记录来源、优先级、估算和被替代事项;若没有替代项,产品负责人要在计划调整记录中说明容量来源。第二,跨团队接口在迭代开始前确认契约、环境和变更通知联系人;缺少关键条件时,将依赖标记为风险而非假设已就绪。
验收标准不是“表格填了”,而是连续两轮观察:范围调整是否可追溯,等待是否能及时暴露,未完成工作是否能区分执行偏差与计划变化。团队还规定,若新增字段没有帮助任何决策,或录入耗时明显增加,就简化记录,而非为了数据完整把流程越做越重。
4. 下一轮如何判断是否改善
情景模拟中,下一轮新增工作仍有两项,但均记录了替代关系;接口等待从估算的五人日降至三人日;因验收条件补充产生的返工从两项降至一项。由于只有一轮观察,不能据此宣称流程已经稳定改善。更稳妥的结论是:改进动作可执行,方向出现初步信号,需要继续观察至少一轮,并检查是否把成本转移到了其他角色。
这一步很重要。改进可能减少等待,却增加产品负责人协调负担;也可能减少返工,却延长迭代准备时间。只看单一指标会把成本转移误认为净收益。复盘回看应同时问:预期收益是否出现、额外成本落在哪里、是否出现新的风险。
| 观察维度 | 改进前情景值 | 下一轮情景值 | 解释边界 |
|---|---|---|---|
| 新增工作替代关系记录率 | 0% | 100% | 只表示记录完整,不代表新增需求一定合理 |
| 接口等待折算工作量 | 5人日 | 3人日 | 单轮变化可能受上游工作量影响,需继续观察 |
| 验收条件补充引发的返工项 | 2项 | 1项 | 样本量小,不能据此推断长期趋势 |
| 迭代完成工作项 | 7项 | 8项 | 需同时核对工作复杂度和质量结果 |

5. 案例中的关键判断
这个案例的核心不在于把完成率从七成提升到八成,而在于把差异拆成可管理的来源,并让行动与原因对应。范围变化用替代规则处理,外部依赖用前置确认和升级路径处理,验收返工用跨角色检查处理。若把三类问题都交给开发“提高效率”,团队很可能更忙,却没有改变导致偏差的条件。
案例也说明,复盘结论应带有置信程度。一个迭代只能提供线索,连续多个周期、稳定口径和相似工作条件,才更适合判断趋势。对管理者而言,承认样本不足并继续观察,比拿一组小样本数据宣布成功更专业。
六、不同团队阶段的行动建议
1. 小团队:先建立共同语言,不急着买复杂系统
十人左右或刚开始采用迭代方式的团队,往往更需要统一“完成、阻塞、变更、返工”的定义。可以用简单文档或现有任务工具记录计划基线、变更原因、行动项和回看结果。重点是让记录能被找到、被理解、被复用,而不是追求完整仪表盘。
小团队的复盘可控制在四十五至六十分钟。会前由一人整理事实,会上选出一个最值得讨论的问题,最后确认一至两项行动。若每次都讨论所有事项,时间会被细节消耗;若没有任何记录,讨论又会依赖记忆。轻量不是随意,而是把有限精力放在最关键的学习上。
2. 多团队组织:统一定义,允许方法因业务而异
当多个团队共享平台、客户或交付依赖时,至少要统一关键字段和统计口径,例如迭代周期、工作项状态、变更记录和缺陷严重度。统一的目的是让协作信息可以衔接,并不意味着所有团队使用同一套复盘议程或同一指标目标。
建议设置两个层次:团队层复盘解决局部工作流问题;跨团队回顾解决依赖、环境、架构和资源冲突。不要把所有团队问题集中到一个大型会议里,因为离具体事实越远,讨论越容易变成抽象意见。跨团队会议应由明确的依赖事件或共同风险触发。
3. 高监管或强审计场景:把可追溯性作为复盘基础
金融、医疗、政务或其他有审计要求的场景,复盘不仅要关注效率,还需要保留决策依据、变更记录、审批过程和行动完成证据。此时应预先定义访问权限、留存期限和敏感信息处理方式,避免把个人评价、客户数据或安全细节不加区分地写入普通纪要。
可追溯不等于所有人都能看到所有信息。权限设计应遵守最小必要原则,复盘材料中尽量记录问题机制而非多余的敏感内容。若需要形成对外审计材料,应由具备相应职责的人员按组织流程审阅,不应把内部讨论原样当作正式结论。
4. 远程与混合团队:把异步输入纳入会议设计
远程团队常见问题是会议里发言最多的人决定叙事,时区或表达习惯不同的成员难以补充背景。可以在会前开放异步输入,让成员用相同问题结构提交观察:事实是什么、影响是什么、可能原因是什么、需要什么支持。主持人会前合并重复项,但要保留不同视角,不要替团队提前下结论。
会议中可以先静默阅读事实,再进行轮流发言或分组讨论;最后由负责人复述行动项,确认理解一致。异步记录不能替代讨论,但能降低临场表达对信息质量的影响,尤其适合跨时区或成员较多的团队。

七、工具与流程的取舍:先解决协同问题,再决定系统形态
1. 什么时候表格或轻量工具已经够用
如果团队数量少、工作流简单、数据来源明确,表格加任务管理工具往往足以支撑复盘。只要能记录工作项、变更、责任人和验证结果,就不必为了“数字化”把流程复杂化。工具价值不在于功能数量,而在于减少重复整理、让决策有据可查。
轻量方式的局限通常在规模增长后才暴露:不同团队维护多个副本,状态定义不一致,权限难管理,行动项与实际工作脱节,管理汇总依赖人工拼接。出现这些问题时,应先识别真正的瓶颈是数据分散、流程不一致还是分析能力不足,再评估系统,而不是一遇到协作问题就更换工具。
2. 什么时候需要统一项目管理平台
当组织有多个产品线、跨团队依赖、审计要求或较多角色协同,统一平台可能帮助团队建立共享工作流、追溯变更、汇总阻塞和行动项。评估时应围绕实际场景做验证:能否保留迭代基线、记录范围变化、连接缺陷和需求、按权限共享信息、导出复盘所需证据。
以 PingCode 这类面向中大型企业及百人以上组织的项目管理平台为例,评估重点不应停留在功能清单,而应通过真实团队试点检查:不同团队能否配置适合自己的流程;数据能否按统一口径汇总;权限和审计能否满足内部要求;既有数据迁移是否可控。关于私有化部署、Jira 平滑迁移等能力,需以当前产品版本、合同范围、迁移方案和实际演练结果为准,不能只凭宣传语判断是否适合。
国产化替代也不是把旧系统中的所有字段原样搬过去。迁移前要盘点自定义字段、状态流转、自动化规则、历史附件、用户权限和报表依赖,区分必须保留、可以重建和应当清理的内容。真正降低风险的做法,是先选一个代表性团队进行迁移演练,检查数据完整性、用户操作成本和报表口径,再逐步扩大范围。
3. 工具选型要用真实任务做验收
我建议选取最近两轮的真实工作样本,设计一套试用验收:创建迭代基线、记录需求变更、关联缺陷、标记外部阻塞、生成团队复盘视图、分配改进项并在下一轮回看。过程中记录哪些步骤需要重复录入、哪些状态无法表达、哪些汇总依赖人工计算。
不要只让管理员演示,也要让产品、开发、测试和管理者分别完成自己的典型操作。工具界面看起来顺畅,不代表日常录入负担可接受;报表看起来丰富,也不代表口径能解释业务。试点期间应同时评估使用体验、治理成本、数据可信度和迁移风险。
| 选择方式 | 适用条件 | 主要收益 | 需要承担的成本 |
|---|---|---|---|
| 文档与表格 | 团队少、依赖简单、权限要求低 | 上手快、调整灵活 | 易出现多份副本和人工汇总 |
| 现有任务工具加模板 | 已有任务系统,问题主要在复盘口径 | 避免另建一套记录流程 | 复杂分析和跨团队汇总可能受限 |
| 统一项目管理平台 | 团队多、流程复杂、需要统一治理 | 利于关联工作项、决策和行动记录 | 实施、迁移、权限治理和培训成本较高 |

4. 不要把工具上线当成复盘能力上线
系统能够保存记录,却不能自动判断因果;仪表盘能呈现趋势,却不能替团队讨论为什么变化。若口径不一致、责任人不明确、管理者把指标用于惩罚,工具只会让问题更可见,不会让问题更容易解决。
上线前应先定义少量工作规则:哪些数据必须记录,谁负责维护,哪些数字只用于团队学习,哪些事项需要升级处理,复盘行动如何关联到实际工作。工具配置应服务于这些规则;当规则尚未成熟时,优先用短周期试点验证,避免一次性建设庞大流程。
八、从准备到回看:一份可以直接执行的落地清单
1. 复盘前:让会议讨论有共同事实
- 明确复盘范围:一个迭代、一个发布周期,还是一个跨团队事件,避免对象混杂。
- 确认计划基线:保存开始时的工作项、优先级、估算或容量假设。
- 整理变化记录:标出新增、删除、拆分、合并和优先级调整,以及发生时间与决策背景。
- 收集必要信号:周期时间、阻塞、返工、缺陷、质量结果和团队负荷,按问题选择而非全部堆叠。
- 说明数据口径:标注数据来源、统计时间和缺失情况,不把估算包装成精确事实。
- 邀请相关角色:让真正经历工作流的人参与;跨团队问题至少邀请依赖方代表。
- 提前征集输入:给成员相同的观察问题,允许会前补充异步材料。
2. 复盘中:控制讨论从现象滑向指责
- 用简短时间线重建事实,先确认“发生了什么”,暂不急着评价。
- 区分事实、解释和未知项,对有争议的数据标记待核实,不强行统一。
- 选择影响最大的一个问题,追问触发事件、促成条件和组织约束。
- 检查不同角色当时掌握的信息与可选方案,避免事后诸葛式归因。
- 提出多个可行行动,比较影响、可控性、验证成本和潜在副作用。
- 只承诺团队有能力执行的少数改进项,其余进入观察或常规工作队列。
3. 复盘后:把决定带回日常工作
会议结束前,主持人应逐条复述行动项,并请负责人确认理解。每项行动要有可观察结果,不能只写“优化流程”。行动记录应关联到团队日常工作位置,让成员无需翻找会议纪要就能知道状态和期限。
下一轮开始时,检查改进是否进入计划;下一轮结束时,检查预期信号是否出现。若没出现,先判断执行是否到位、指标是否能反映问题、观测周期是否合适,再决定继续、调整或停止。把失败的改进也记录为学习,而不是悄悄删除。
4. 复盘主持人:管理流程,不垄断结论
主持人负责保护讨论结构、澄清事实、邀请沉默成员、控制跑题并记录决策,不负责替团队解释所有原因。若主持人是直接管理者,更要说明复盘目的与绩效评价的边界,避免成员把每句话都理解成个人考核证据。
团队也可以轮换主持人,减少复盘长期依赖某个管理者。对于高冲突或事故级问题,可由不直接承担争议决策的人协助主持;必要时将事实调查、责任处理和团队学习拆成不同流程,避免目标互相干扰。
5. 复盘质量的轻量检查
每轮结束后,团队可以用五个问题做快速自检:事实能否追溯?原因是否超越表面标签?行动是否有负责人和验证方式?下一轮是否回看上轮改进?记录是否带来决策价值而非纯粹增加负担?不需要把答案变成新的绩效分数,只需用来调整复盘方法。
如果团队连续几轮都没有行动项,不一定说明没有问题,也可能说明议题筛选过度保守、会议缺少心理安全,或组织层面的约束超出团队权限。如果每轮都有很多行动但几乎没有完成,则说明优先级、责任分配或资源安排存在问题。观察复盘机制自身的运行状态,才能避免它退化成固定仪式。
九、不同情况下的取舍与下一步
1. 数据不完整时,先改善观察,不要先下绩效结论
若团队无法可靠区分等待、执行和返工,先用一至两轮补齐关键记录,不宜立即用现有数字判断个人或团队能力。数据采集也要有限度:只记录能帮助解释当前问题的字段,并评估维护成本。没有分析用途的字段,不应因为“以后可能有用”就无限扩张。
2. 外部依赖很多时,改进重点应是暴露和协商机制
团队无法控制所有上游节奏,但可以提前标注依赖、确认交付条件、设定风险升级时间,并保留替代方案。若阻塞完全由外部决定,复盘不应逼迫团队给出虚假的“内部解决方案”;应明确由谁协调、什么时间升级、依赖未满足时如何调整范围或计划。
3. 质量风险高时,不要拿速度指标交换安全边界
当问题可能影响用户数据、服务稳定或法规要求时,质量门槛不能因为迭代压力而被简单下调。复盘要区分可恢复的小瑕疵和必须阻断发布的风险,明确谁有权接受风险,以及需要何种验证证据。短期交付更快,不等于长期总成本更低。
4. 行动执行率低时,先减少数量并检查授权
如果团队总是积压改进项,应把行动数量降到一至三项,确认每项都有负责人、时间和资源;再检查负责人是否能推动依赖方。把没有权限的任务交给个人,不是分工清晰,而是把系统问题隐藏成个人未完成。需要管理层决策的事项,应明确升级路径与回应期限。

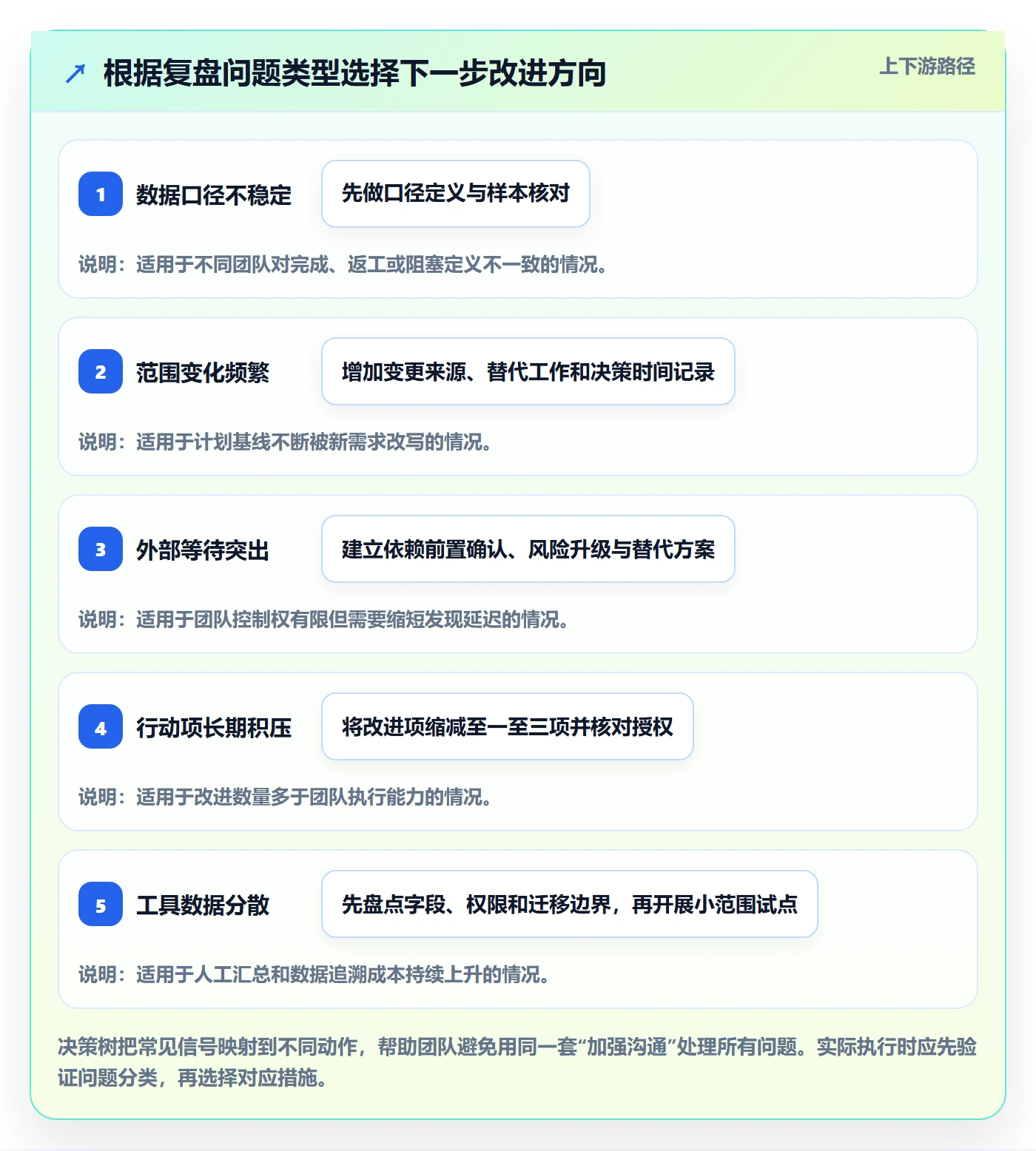

5. 系统多、数据分散时,先做流程与字段盘点
在购买或迁移平台之前,先梳理工作项、状态、字段、权限、报表和历史数据之间的关系。确定哪些数据是复盘必需,哪些重复录入可以消除,哪些规则属于团队差异。若直接把旧流程搬进新系统,容易把历史复杂度永久固化,迁移后仍然需要大量人工清理。
6. 时间紧时,保留最小复盘,不要直接取消学习
紧急迭代可以缩短复盘,而不是彻底省略。用十五分钟确认一个成功做法、一个最大风险、一个下一轮动作,再安排后续深挖。对于事故、重大返工或跨团队争议,不应因为日程紧就只留下几句结论;越是高影响事件,越需要确认事实、风险和后续验证。

十、结尾:让复盘成为组织改变工作方式的证据
迭代复盘的价值,不在于每次都找到一个漂亮的根因,也不在于完成一张看起来完整的表格。它的价值是让团队更准确地看见工作条件,区分可控与不可控因素,并通过小规模、可回看的行动改变下一轮的工作方式。
我更愿意把一次成功复盘定义为:团队减少了一种重复浪费,或更早发现一种风险,或更清楚地知道某个假设不成立。它未必立刻提高完成率,却应该让下一次决策有更好的依据。没有证据的行动只是愿望;没有回看的行动只是记录;没有边界的指标则可能制造新的问题。
下一步可以从最近一轮迭代开始:选一个反复出现且团队有一定控制权的问题,核对事实与口径,写出一条明确的原因假设,再设计一项两轮内可验证的改进。若团队规模和协作复杂度已经超出轻量记录的能力,再用真实任务评估是否需要统一平台。先让复盘形成闭环,再让工具承载闭环;顺序对了,迭代管理才会从会议制度变成持续学习能力。
常见问题解答(FAQ)
1. 迭代复盘应该多久做一次?
我以前把复盘安排在版本发布后,结果问题堆到一起,很多细节已经记不清了。团队迭代周期不一样,我不确定每次迭代都复盘会不会太占时间。
建议在每个迭代结束后安排一次复盘,控制在45至60分钟;如果迭代很短,可每两周复盘一次。会前收集事实和数据,会上聚焦最影响交付的两三个问题,避免把复盘变成逐项汇报。
2. 迭代复盘看哪些指标才有用?
我曾经只看完成了多少任务,感觉数字不错,但上线后还是出现返工和延期。想知道怎样选指标,才能看出流程问题,而不是只评价个人表现。
优先跟踪计划完成率、需求变更次数、缺陷逃逸数和阻塞等待时间,并与团队过去几次迭代对比。指标用于发现趋势,不用于给个人排名;例如计划完成率下降时,进一步核对需求是否频繁变更、任务是否估时偏差或依赖是否延迟。
3. 复盘发现的问题怎样确保有人跟进?
我参加过几次复盘,大家讨论得很充分,但下个迭代同样的问题又出现了。尤其是改进措施写成“加强沟通”时,我不知道怎样判断它到底有没有落实。
把每项改进措施改写成可验证的行动,明确负责人、截止时间和检查方式,例如“下次迭代开始前,由负责人为跨团队依赖补齐联系人和交付日期”。复盘记录应在下一次复盘时逐项检查,未完成的行动要说明原因并重新安排或取消。
4. 多个团队一起做迭代时,复盘如何处理协作问题?
我所在的项目依赖多个团队,延期时各方都认为自己已经按时交付,问题常出在接口和等待上。单个团队复盘时又容易只看到自己的环节,不知道怎样把协作问题讲清楚。
先按依赖链记录约定交付时间、实际交付时间、等待时长和受影响任务,再由相关团队共同复盘事实与交接规则。将改进项落到明确接口人、验收条件和升级时限;若某项依赖连续两次影响关键任务,应在下个迭代前重新评估排期或拆分交付。
核心关键词
文章包含AI辅助创作:迭代复盘管理方法大全:实施团队迭代管理协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562431
读者评论
我们团队以前也做过迭代复盘,最大问题不是没有数据,而是数据分散在任务、群聊和缺陷记录里,会议前很难还原变更过程。后来只固定追踪延期原因、等待时长和返工次数,讨论确实更聚焦了,但跨团队数据统一仍然比较费力。
文中提到行动项要设置停止条件,这点很实用。实际执行中有些改进措施短期看不到效果,如果没有明确观察周期,往往会变成长期保留的流程。只是不同类型项目的验证周期差异很大,不能简单都限定在一两轮内。
我比较认同不能只看完成率,但也担心指标加得太多后,团队又把精力放在填表上。我们更愿意每轮只保留少数真正影响决策的指标,并由负责人解释异常原因。对于依赖外部团队的延期,责任边界和升级机制也需要单独记录。
