迭代计划排得满、任务状态看起来全绿,到了发布日却仍有大量工作未完成,这通常不是团队“不够努力”,而是迭代流程把“任务被分配”误当成“交付可预测”。实施团队的迭代管理,真正要管的不是看板上有多少张卡片,而是需求是否具备开工条件、任务是否能在迭代内闭环、跨角色依赖是否提前暴露,以及承诺与实际之间的偏差能否持续收敛。
一、先讲结论:迭代管理要从“排任务”转向“管交付系统”
1. 用可验证的结果定义迭代
我判断一个迭代流程是否有效,首先不看任务数量,也不先看团队每天更新了几次状态,而看迭代结束时是否交付了预先约定、可以验证的结果。结果可以是一个通过验收的业务流程、一组完成联调的接口,或一项已在目标环境验证的配置变更。只有“完成定义”明确,团队才知道什么叫真正完成。
任务完成不等于用户价值已经交付。开发自测通过,但测试环境未部署;实施配置完成,但客户数据未验证;接口开发完成,但上下游尚未联调,这些工作可能分别显示为“已完成”,却没有形成可验收的结果。因此,迭代目标应描述结果,任务则描述实现结果的工作。
2. 把流程规范做成决策规则,而不是字段清单
流程规范常被写成“任务必须填负责人、优先级、开始时间和截止时间”。这些字段本身不会让交付变可靠。真正有效的规范要回答:什么条件满足后才能开始?什么情况必须拆分?遇到依赖阻塞由谁升级?验收证据放在哪里?当迭代目标受影响时,谁有权调整范围?
好的规范不是增加填表动作,而是减少重复判断。如果团队每次碰到阻塞都要临时找人确认,说明流程缺少明确的升级规则;如果任务进入“完成”后还要反复补材料,说明完成定义没有覆盖交付证据。
3. 核心指标要同时观察结果、流动和预测能力
迭代指标至少分为三组:结果指标观察承诺是否兑现;流动指标观察工作是否顺畅通过各阶段;预测指标观察计划与实际是否稳定。单看完成率,容易让团队通过少承诺来制造漂亮数字;单看速度,也可能鼓励拆分方式变化而非真实效率提升。
| 指标类别 | 建议指标 | 要回答的问题 | 常见误读 |
|---|---|---|---|
| 交付结果 | 迭代目标达成率、承诺完成率、验收一次通过率 | 约定结果是否真实交付? | 把状态关闭当成交付完成 |
| 工作流动 | 周期时间、在制任务数、阻塞时长、返工率 | 工作在哪里等待或反复? | 用个人忙碌程度替代流程分析 |
| 预测能力 | 计划变更率、未计划工作占比、交付偏差 | 计划是否稳定且有依据? | 认为任何变更都代表团队失控 |
| 质量与客户结果 | 缺陷逃逸率、上线后问题数、客户验收周期 | 交付是否可用、可持续? | 追求按期上线而忽视后续成本 |
指标应该形成诊断链,而不是孤立排名。例如,承诺完成率下降,同时阻塞时长上升,优先检查依赖和决策等待;若完成率稳定而返工率上升,则要回看需求澄清与验收标准。指标的价值在于帮助团队作出下一步判断,不在于给团队贴标签。

二、背景与真实场景:实施团队的迭代边界比纯研发更复杂
1. 同一个迭代里,常常并行着多种工作
实施团队的迭代工作通常不只有功能开发。一次客户交付可能同时包含需求澄清、环境准备、数据迁移、权限配置、接口联调、用户培训、验收材料整理和现场问题处理。它们由不同角色承担,输入条件也不同:开发等接口定义,测试等环境和样例数据,顾问等客户确认,项目负责人还要协调上线窗口。
因此,把所有工作都压缩成“负责人加截止日期”,并不能显示依赖关系。一个任务即便只有两小时工作量,也可能因为等待客户确认而阻塞三天;另一个任务工作量较大,却能在内部连续推进。只比较工时,不观察等待时间,管理者会把问题归因于执行速度,而不是系统中的排队和交接。
2. 迭代开始前的输入质量决定迭代中期的稳定性
如果需求在迭代开始时仍缺少验收条件、测试数据或客户决策人,团队不是在执行计划,而是在迭代里继续做需求发现。发现工作当然必要,但应当显式安排,并区分“探索任务”和“承诺交付任务”。否则,迭代中期新增的澄清、返工和等待会被误认为团队估算不准。
我建议把迭代入口设成一组“开工条件”,而不是一次会议上的口头确认。对于实施任务,至少核对业务目标、责任人、验收方式、依赖对象、可用环境和外部确认日期。条件不齐时,可以进入待澄清队列,但不应悄悄算入可交付承诺。
3. 规模扩大后,协同成本会成为交付变量
小团队依靠口头同步可能足够,但当多个项目组、产品研发、实施顾问、测试和客户侧人员并行协作时,信息遗漏会变成流程成本。一个依赖未更新,可能导致测试空等;一次范围调整没有同步到实施负责人,可能造成现场排期冲突。规模越大,越需要让工作状态、责任边界和决策记录可追溯。
例如,面向中大型企业、百人以上组织的项目管理平台,通常更需要统一的项目、需求、迭代、缺陷和交付视图,并满足权限、审计、集成与部署方面的要求。工具是否适合,不应只看看板是否好用,还要看它能否承载组织级协同规则。
三、常见误区:看起来更忙,未必更接近交付
1. 误区一:把迭代速度当成团队生产力
速度通常基于团队自己定义的估算单位,适合在相对稳定的团队、相似工作和一致估算口径下辅助规划。不同团队的速度不能直接横向比较,团队成员变化、任务拆分方式变化或估算习惯变化,都可能让速度数字改变,但实际交付能力未必改变。
如果管理层把速度设成考核目标,团队很容易受到不良激励:把故事点估大、把任务拆得更细,或优先做容易计量的工作。结果是数字上升,客户等待时间和交付质量却没有改善。速度适合用于本团队的容量参考,不适合作为个人绩效排名。
2. 误区二:完成率高就说明计划质量好
假设一个团队承诺十项工作,最后完成八项,完成率是百分之八十;另一个团队只承诺五项并全部完成,完成率是一百。只看比例,第二个团队更好,但如果它长期回避高价值工作,业务结果未必更优。完成率必须和迭代目标价值、计划变更、延期影响一起解释。
还要区分“按期完成”和“验收通过”。开发状态关闭、测试状态关闭、客户确认完成,代表的事实不同。建议明确一个统一的交付完成口径,并在系统中保留验收记录或证据链接,而不是用“已完成”字段替代所有角色的判断。
3. 误区三:把所有任务都塞进同一个迭代
有些工作适合迭代承诺,有些工作属于突发支持,还有些工作是持续流动的运维或客户问题处理。若把它们全部塞进计划,团队会频繁插单;若完全排除突发工作,团队又会在复盘时把未计划投入当作“隐形工作”。正确做法不是强行统一,而是明确工作类别和容量预留。
可以把工作分为承诺交付、计划内支持、紧急故障和探索澄清四类,并分别记录投入。紧急事项的定义应有限定,例如影响生产运行、存在合规风险或造成关键业务中断。否则,所有请求都可能被标为紧急,优先级机制就失去作用。
4. 误区四:每日站会变成逐人汇报
站会的目的不是让每个人向管理者证明自己在工作,而是共同检查迭代目标是否仍可达成。更有效的提问是:哪些工作正在等待?今天有哪些依赖需要解开?哪些变化已经影响承诺?如果会议只按成员轮流报“昨天做了什么、今天做什么”,团队容易讲完状态,却没有形成协同行动。
对跨团队实施项目,必要时可以把同步拆成两层:执行团队短会处理当天阻塞,项目协同会处理跨组依赖和范围变化。不是所有人都要参加所有会议;会议参与者应由需要作出判断或执行解阻的人决定。
四、专业判断逻辑:用入口、流动、出口和反馈构成闭环
1. 入口:先判断工作是否具备开工条件
我会用轻量的准备度检查来决定任务能否进入承诺池。准备度不是要求每个需求都写成几十页文档,而是要确保团队能回答几个关键问题:为什么做、怎样算完成、谁提供输入、哪些依赖尚未满足、发生变化时由谁确认。工作越涉及客户环境、数据或外部接口,准备度要求越高。
- 业务目标:说明要解决的业务问题,而不是只描述操作动作。
- 验收标准:明确可观察、可复核的结果和边界条件。
- 依赖输入:列出客户确认、环境权限、数据样本、接口文档等前置条件。
- 责任边界:明确执行人、决策人和验收人,避免“大家都负责”。
- 风险提示:标注未知项、外部等待和时间窗口,不把不确定性伪装成确定工期。
入口检查应当分级。小型内部修正不必套用重大客户上线的审批深度;涉及生产数据、停机窗口或多方接口的工作,则应要求更完整的风险与回退方案。规范的目的,是把必要决策提前,而不是对所有任务增加同样的手续。
2. 计划:先定目标,再按容量选择工作
计划会不应从“把待办清单装满”开始。先确定本迭代最重要的一个到三个结果,再估算团队可用容量,扣除休假、支持轮值、会议和已知外部依赖,最后选择与目标匹配的工作。若每个人的名义工作时间都被排满,计划对突发问题就没有缓冲,偏差几乎必然发生。
容量可以用历史可用工时、近几次迭代的完成工作量或角色可用天数估算,但需要注明口径。例如某团队八人,迭代周期两周,扣除假期和固定支持后,理论投入可能是六十个人天;这不等于六十个人天都能用于新交付,还要留出协作、评审、返工和不可预见工作。
3. 执行:观察在制品和阻塞,不只观察进度百分比
任务进度百分比往往是主观估计。任务写着“完成百分之九十”三天不动,管理者仍可能误以为它接近完成。相比之下,工作所处阶段、进入该阶段的时间、阻塞原因和下一步动作更有诊断价值。团队可以采用“待开始、进行中、待验证、已完成、受阻”等简洁状态,避免状态过多导致维护负担。
在制品数量过多会让上下文切换加剧,也会使问题在多个阶段积压。若团队发现“进行中”长期堆积,不应立即要求成员加快,而要查清是任务过大、评审排队、测试资源不足,还是决策迟迟未到。限制同时推进的工作数,往往比增加催办频率更能改善流动。
4. 出口:完成定义要覆盖质量、验收和交接
实施交付的完成定义可以按工作类型分别设定。配置任务可能要求配置记录、验证结果和回退说明;数据迁移任务要求抽样核对、差异处理和客户确认;接口任务要求联调结果、异常场景验证和监控交接。把不同类型的证据写清楚,既能减少验收争议,也能降低人员更替后的信息损失。
完成定义不必无限扩张。只保留与风险和使用价值直接相关的检查项,并由执行、验证、验收角色共同确认。若每张小任务卡都要求上传大量重复材料,流程会变成形式主义;可以把证据沉淀在项目级交付记录中,再由任务引用。
5. 反馈:复盘原因,不把偏差归结为态度
迭代复盘的核心不是追问“谁没有完成”,而是找出偏差如何产生。把未完成工作按原因分类:需求输入不足、外部依赖等待、估算偏差、范围变更、缺陷返工、容量被支持工作挤占,或验收条件不清。团队每次选择一至两个最值得改进的原因,提出可验证的行动,并在下一轮检查是否有效。
例如,连续几轮都因客户数据准备晚于约定而延期,改进动作不应是“提醒大家及时沟通”,而可以是“把数据样本确认列为进入迭代承诺池的前置条件,并在计划日前两天检查”。具体动作改变了流程输入,才有机会改变结果。

五、具体案例与数据观察:从“任务都在动”到偏差可以解释
1. 一个实施项目的情景复盘
以下案例为匿名化的情景推演,数据用于展示诊断方法,不代表特定企业的实际经营数据。某实施团队由顾问、开发、测试和项目负责人组成,为客户推进一轮配置升级与接口联调。团队原计划两周完成二十四项工作,迭代结束时完成十七项,表面完成率约为百分之七十一。
第一次复盘时,团队把原因归结为“估算偏乐观”。进一步按未完成工作分类后发现:三项在等待客户提供样例数据,两项因验收条件不明确被退回,一项被紧急故障插入,一项则因测试环境准备晚而未开始。也就是说,七项未完成中,只有部分属于工作量判断问题,更多与输入、依赖和变更控制有关。
团队随后没有简单缩减任务数量,而是做了三项调整:把样例数据确认设为接口任务的开工条件;将配置验证与客户验收拆成两个明确阶段;预留约一成到两成容量处理已知支持工作,并定义紧急插单的审批角色。两轮之后,未计划工作占比下降,验收退回也减少。这里的关键并不是某个百分比本身,而是偏差原因被转化成了可执行的流程改动。
2. 用一张原因表区分“努力不足”和“系统阻塞”
| 观察到的现象 | 可能原因 | 优先检查 | 不建议立即采取的动作 |
|---|---|---|---|
| 任务在进行中停留很久 | 依赖等待、任务过大、评审排队 | 状态停留时间、阻塞记录、任务粒度 | 要求所有人每天多报一次进度 |
| 迭代末期集中出现未完成 | 工作过晚进入验证、完成定义不清 | 阶段转换时间、验收队列、返工原因 | 把所有任务截止日提前一天 |
| 计划频繁被替换 | 突发工作未分类、决策边界不清 | 插单来源、紧急程度、批准记录 | 禁止任何范围调整 |
| 工作完成但客户迟迟不验收 | 验收人缺席、标准不一致、证据不完整 | 验收安排、标准版本、交付证据 | 把状态强制改为已完成 |
| 完成率高但线上问题增加 | 验证不足、质量门槛被压缩 | 缺陷逃逸、回滚、上线后问题 | 继续追求更高完成率 |
3. 看趋势,不用单轮数据下结论
单个迭代受到假期、客户决策、重大故障或人员调整影响,容易出现异常。更可靠的做法是观察连续四到六个迭代的趋势,并把工作类型、团队规模和迭代周期变化记录下来。若数据口径改变,不能把前后数字直接拼在一起比较。

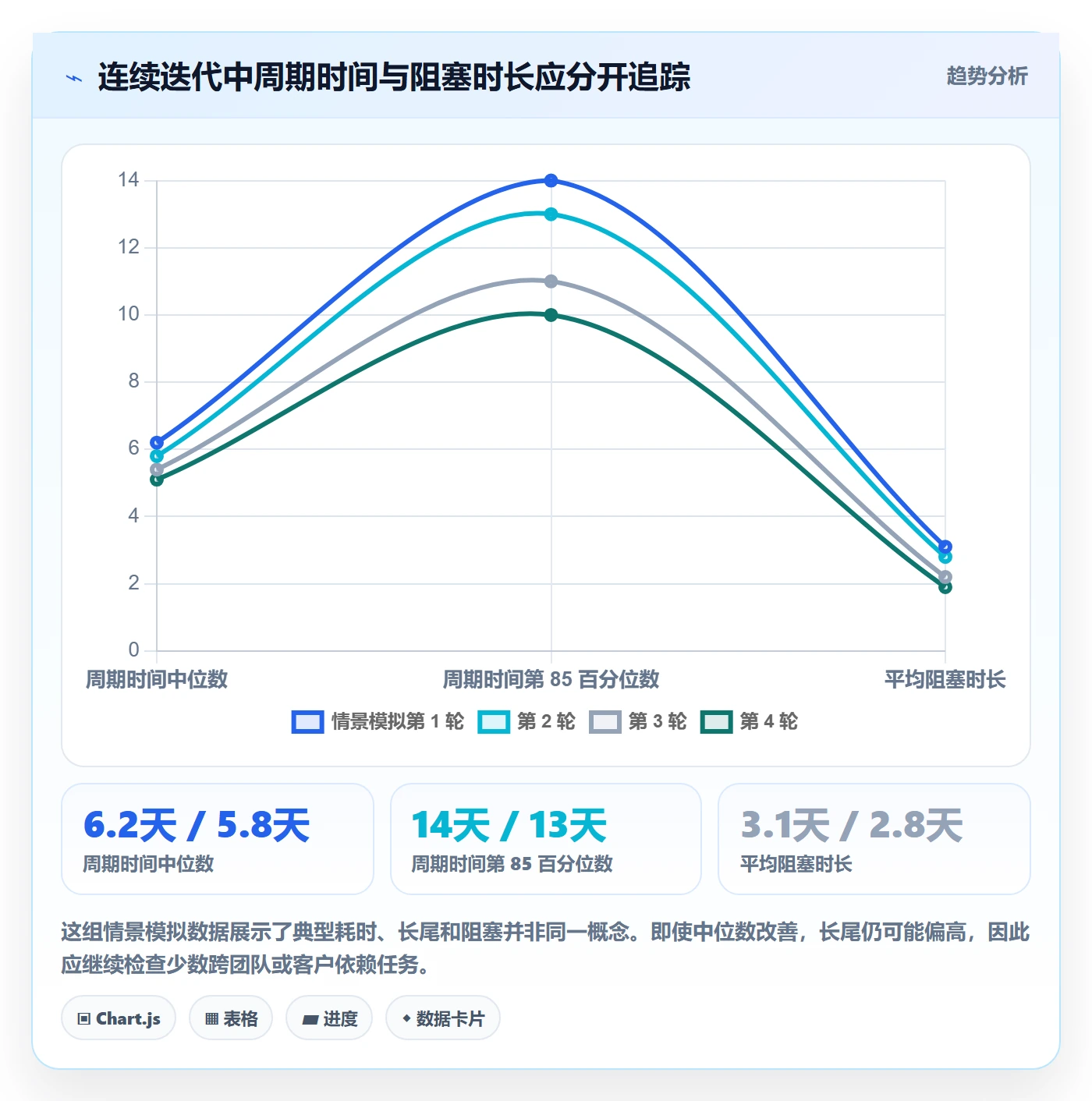

可以用趋势图观察周期时间中位数和高分位数。中位数反映多数任务的典型流动情况,高分位数则能揭示少数长期拖延的工作。只看平均值容易被极端长任务拉高;只看中位数,又可能隐藏客户最关心的长尾交付。两者配合,能更准确地发现“常规工作顺畅、复杂依赖长期滞留”的情况。

六、工具与协同:先定义管理对象,再决定平台能力
1. 工具要承载流程,而不是替流程做决定
项目管理工具可以帮助团队统一工作入口、状态、责任人、依赖、验收证据和指标口径,但它无法替团队定义什么是紧急、谁可以调整范围,或客户如何验收。若组织没有统一规则,系统只会把不一致的做法电子化,报表也会让混乱显得更精确。
我通常先用一条真实业务链做验证:从需求提出开始,经过澄清、计划、执行、验证、验收和复盘,检查每个环节是否能找到责任人、决策记录和证据。随后再看系统能否支持跨项目视图、权限隔离、自动提醒、历史追溯和必要的外部协作。
2. 规模不同,工具选型重点不同
十人左右的团队可能更在意上手速度和简单看板;多项目、百人以上的组织,则通常需要更强的权限模型、项目组合视图、流程配置、审计能力、数据统计和系统集成。若企业对数据边界和部署环境有要求,还要评估私有化部署、运维责任、升级策略与灾备方案。
以 PingCode 为例,若组织正在评估项目管理平台,可把它放进中大型企业或百人以上团队的候选范围,重点验证多团队协同、项目与研发流程衔接、权限管理和指标视图是否符合实际流程。它支持私有化部署;对于已有 Jira 工作流和数据积累的组织,也可评估平滑迁移路径。是否适合,不应由“国产替代”标签直接决定,而要由真实场景试跑、迁移验证和总拥有成本判断。
3. 迁移前先做样本演练,不要一次性搬空旧系统
迁移失败常见原因不是工具功能不够,而是历史字段、状态、权限和附件关系没有映射清楚。建议挑选一个代表性项目做样本迁移,覆盖进行中任务、已关闭任务、缺陷关联、评论附件、用户权限和报表口径。迁移完成后由业务负责人抽样核对,并与原系统结果对账。
- 先盘点:列出保留、归档、清理和不迁移的数据范围。
- 再映射:明确状态、字段、用户、项目层级和权限的对应关系。
- 做演练:用真实项目测试附件、关联关系、历史记录和统计结果。
- 设回退:明确切换窗口、只读时间、异常处理人和恢复方案。
- 分批上线:先迁移试点团队,确认稳定后再扩展。
平台选型的核心不是“功能最多”,而是关键流程能否跑通,数据能否可信,组织是否愿意持续维护规则。对实施团队而言,任务工具与客户交付系统之间若存在重复录入,应优先验证集成方式和数据责任边界,否则系统越多,人工对账成本越高。

七、不同情况下的行动建议:从最痛的环节开始改
1. 团队小、流程刚建立:先统一完成定义
小团队不必一开始就搭建复杂指标体系。先统一任务入口、优先级、负责人、验收条件和完成定义;每周检查一次阻塞与未计划工作。保持状态简单,避免为了“流程完整”设计大量字段。连续运行几轮后,再根据实际卡点增加规则。
2. 多项目并行、跨团队依赖多:优先治理依赖
如果团队的主要问题是等待其他组、客户确认或环境准备,优先建立依赖清单和升级时限。每项关键依赖都应有提供方、需要日期、影响范围和升级对象。不要只在任务描述里写“等接口”,而要让依赖成为可追踪的工作对象,并在计划时显式评估风险。
3. 插单频繁、承诺总被打断:建立容量与紧急机制
统计连续几轮的突发工作占比,按来源和影响分类。如果突发工作长期占用大量容量,计划就不应继续假设团队能百分之百投入迭代承诺。可设置轮值人员、支持泳道或容量缓冲,并规定哪些情况可以打断迭代目标、由谁批准以及如何同步受影响工作。
4. 质量问题多、验收反复:把验证前移
如果任务常在测试或客户验收阶段返工,检查需求是否过早进入开发、样例数据是否真实、验收人是否参与澄清。把高风险场景提前做验证,必要时先安排短周期的技术或业务探索任务。不要靠压缩测试时间来追赶计划,那会把进度偏差转化为上线风险。
5. 组织已扩大:统一口径,但允许局部流程差异
百人以上组织需要统一关键术语和管理视图,例如“完成”的定义、阻塞的记录方式、计划变更的口径和迭代目标的写法。但不同项目类型可以保留必要差异:产品研发、客户实施、运维支持不应被迫使用完全相同的流程。标准化的是关键接口和数据口径,不是每个团队的工作细节。
八、指标与流程的取舍:不要为了可测量牺牲真实交付
1. 结果指标与过程指标要搭配使用
结果指标便于管理层判断目标是否达成,但通常滞后;过程指标能更早暴露问题,却容易被误解为绩效要求。承诺完成率可以回答交付兑现情况,周期时间和阻塞时长帮助解释原因,缺陷逃逸率和客户验收周期则检验交付是否真正可靠。任何单一指标都不应独自承担评价团队的任务。
2. 标准化程度要与风险相匹配
低风险、可回退的小改动可以使用轻流程;涉及客户生产环境、个人信息、财务数据或停机窗口的变更,则需要更严格的验证和审批。流程成本应与失败后果相称。过度简化会放大风险,过度控制则会延长交付周期、诱发线下绕行。
3. 计划精度和响应能力之间要保留平衡
计划稳定不等于拒绝变化。客户目标变化、生产故障和合规要求都可能合理地改变优先级。组织要做的,是让变化可见、可追溯,并同步说明被替换工作的影响。若团队为了保持完成率而拒绝必要变化,得到的只是表面稳定;若所有变化都不记录,组织又无法判断容量被什么消耗。
| 管理选择 | 适用条件 | 收益 | 代价与风险 |
|---|---|---|---|
| 预留支持容量 | 突发客户问题稳定存在 | 减少承诺工作被临时挤占 | 短期可承诺的新交付减少 |
| 严格开工条件 | 返工主要由输入不完整造成 | 降低迭代中途等待和返工 | 需求进入执行的时间可能延后 |
| 统一跨团队流程 | 大量协作依赖共享规则 | 提升数据可比性和协同效率 | 若规则过细,局部灵活性下降 |
| 保留团队局部流程 | 工作类型、风险和交付方式差异大 | 更贴近真实业务场景 | 需要额外维护统一指标口径 |
九、结尾:先让偏差可解释,再追求交付更快
迭代管理的独特价值,不是把团队变成按周期重复填表的机器,而是让承诺、工作流和结果之间建立可解释的关系。任务为什么开始、在哪个环节等待、怎样验收、偏差如何影响客户,都应该能从流程记录中找到答案。没有这些信息,管理者只能催进度;有了这些信息,团队才有机会改变导致延误的机制。
如果现在只能做一件事,我建议从最近三轮迭代里挑出所有未完成任务,按输入不足、依赖等待、范围变化、估算偏差、质量返工和容量冲突分类。找出占比最高的两个原因,为它们各设计一个具体的流程改动,再用接下来两轮验证是否有效。先让偏差可见、可分类、可行动,交付的速度和稳定性才有可能一起改善。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:迭代任务流程与规范:实施团队迭代管理协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562356
读者评论
我们团队之前也把任务关闭当作完成,后来客户验收时才发现数据核对和交接材料没跟上。把验收证据写进完成定义确实能少些扯皮,不过不同类型任务的标准怎么维护,值得再细化。
实施项目临时支持很难完全预测,单纯按历史完成量排计划容易失真。文中提到预留容量比较实用,但预留多少最好按团队自己的支持记录调整,不然缓冲也可能变成固定闲置。
指标分组的思路我认可,尤其是把阻塞时长和承诺完成率放一起看。实际落地时还要注意数据口径统一,比如计划变更是按工作项数量还是工作量计算,否则跨迭代对比容易得出不同结论。
