迭代计划看起来排得很满,到了评审会却发现关键功能没完成;开发说代码已交付,测试说测试环境不可用;实施人员已经到客户现场,才发现需求变更没有同步到配置和培训材料。这些情况通常不是团队不努力,而是迭代管理把“排任务”当成了“管交付”。真正有效的迭代管理,要把需求、计划、开发、测试、实施、反馈和复盘接成一条能追踪、能调整、能验收的链路。
一、先讲核心结论:迭代管理管理的是交付闭环
1. 迭代不是固定时长的任务清单
我判断一个团队有没有建立迭代管理,不看它是否每两周开一次计划会,也不看看板上有多少张卡片,而看三个问题能否被连续回答:本轮为什么做这些事?每项工作由谁推进、依赖什么?完成后谁确认它产生了预期结果?回答断在任意一个环节,迭代就容易退化成一份周期性更新的待办表。
因此,迭代管理的对象不是单独的开发任务,而是从业务目标到可验收结果的交付闭环。计划只是其中一段。需求澄清、容量评估、依赖协调、质量验证、上线实施和用户反馈,都会改变迭代是否真正完成。
2. 先定义“完成”,再讨论“做多少”
团队最常见的计划偏差,不是估算能力差,而是不同角色对“完成”的理解不一致。开发认为代码合并就是完成,测试认为缺陷关闭才算完成,实施认为客户环境部署并通过验收才算完成。若这几个定义没有提前说清,迭代结束时的完成率就只是口径游戏。
我的判断顺序是:先对齐可交付结果,再确认验收条件,最后估算团队能承载的工作量。这比先把需求塞满、再指望团队加班补齐,更能降低返工和跨角色等待。
3. 迭代管理的最小闭环
- 输入:经过筛选、描述清楚并具备优先级的需求。
- 承诺:团队结合历史交付能力、人员可用时间和外部依赖,选择本轮目标。
- 执行:任务有负责人、状态、阻塞原因和可追踪的验收标准。
- 验证:测试、业务确认和实施准备都纳入“完成”的定义。
- 反馈:评审业务结果,复盘流程问题,把结论带进下一轮。
这五步不要求团队使用复杂框架。小团队可以靠一块看板和固定会议完成;跨部门团队则需要明确的权限、流程、依赖视图和数据口径。工具的价值在于减少信息断点,而不是替团队作出管理判断。
二、背景和真实场景:协同失效通常发生在交接处
1. 单一团队的计划,往往包含多方的交付责任
一个看似简单的版本,可能同时牵涉产品、研发、测试、运维、实施和客户成功。产品负责说明目标,研发负责实现,测试负责验证,运维负责环境和发布,实施负责现场配置与培训。每个角色都能完成自己的局部工作,但只要交接条件不清,整体交付仍会卡住。
例如,研发按期完成了功能,但接口字段在需求变更后没有同步给实施;测试通过了主流程,却没有覆盖客户环境里的权限差异;实施按计划出发,现场才发现客户侧账号尚未开通。这些问题表面上出现在迭代后段,根因却常常在前段的需求、依赖和验收条件没有被显性管理。
2. 实施团队尤其需要把“产品完成”和“客户可用”分开
实施交付不是把软件部署到服务器就结束。一个可用结果往往还需要环境准备、数据导入、权限配置、接口联调、用户培训和业务验收。若迭代只追踪研发任务,实施人员便只能在临近上线时被动接收信息,风险会集中爆发在客户现场。
我建议把交付拆成两条互相依赖的链路:一条追踪产品能力是否实现并通过质量验证,另一条追踪客户侧的环境、数据、流程和人员准备是否到位。两条链路都达到约定状态,才进入上线或验收阶段。
3. 多团队协同的核心难题是依赖不可见
当一个迭代涉及多个团队时,单看各自的完成率容易产生错觉。团队甲的任务已完成,并不代表团队乙可以开始;团队乙完成开发,也不代表测试环境、数据样本或客户审批已准备好。真正需要盯住的,是等待时间、前置条件和跨团队承诺,而不只是各团队的任务数量。
下面的数字是用于说明管理方法的情景模拟,不是行业基准。假设一个实施版本包含 40 项工作,其中 12 项依赖其他团队。如果只统计任务完成数,团队可能在中期显示进度不错;但若依赖确认滞后,真正进入测试的工作会明显减少。图表展示的是管理者应关注的过程节点,而不是某个普遍适用的完成率。

三、常见误区:看起来在管理,实际上在积累风险
1. 误区一:把承诺量当成团队产能
团队上轮完成了 30 个任务,不代表本轮也能完成 30 个。任务颗粒度、缺陷比例、值班安排、人员休假、外部评审和实施现场支持都会改变可用容量。若管理者只根据上一轮的任务数照抄计划,就会把偶然结果误当作稳定能力。
更稳妥的做法,是同时观察工作量和工作性质。至少区分新功能、缺陷修复、技术工作、支持任务和不可预期事项,再结合最近几轮的实际完成情况,判断本轮容量。团队还应为突发工作留出空间,预留多少需要依据历史波动,而不是套用统一比例。
2. 误区二:任务拆得越细,管理越有效
任务拆分能帮助识别责任和依赖,但过度拆分会产生大量状态维护。若一个任务只有十几分钟,负责人却需要反复更新多个状态,管理成本可能超过信息价值。相反,如果一个任务大到需要数周才有进展,风险又会隐藏在“进行中”里。
我的判断标准不是任务数量,而是任务能否在合理时间内产生可验证进展。对一个复杂功能,可以拆成需求确认、接口开发、权限校验、测试验证等可检查结果;但不必为了看起来精细,把每次点击或每行代码都建成任务。
3. 误区三:每日同步等于有效协同
每天轮流汇报“昨天做了什么、今天做什么”,不必然解决问题。如果会议没有围绕目标偏差、阻塞和决策展开,团队只是把个人进度口头复述一遍。更糟的是,问题虽然被说出来,却没有负责人、处理期限和升级路径,会议结束后仍然无人跟进。
高效同步应围绕三个主题:本轮目标有没有受到影响?当前阻塞由谁在何时解除?哪些信息变化需要通知其他角色?一般事项异步更新即可,只有需要协同决策或快速排障的问题才占用全员会议时间。
4. 误区四:只看速度,不看质量与返工
如果团队把完成任务数当成唯一成绩,可能会倾向于选择简单工作、压缩测试或过早关闭事项。短期看板变绿,后续却可能出现缺陷激增、客户返工、版本回滚和实施延期。速度没有质量、范围和稳定性交叉验证,就很容易误导决策。
至少要同时观察交付量、周期、返工、缺陷和验收结果。指标不需要越多越好,但每项都要能触发行动:例如,周期变长时检查等待和依赖;返工上升时检查需求变更和验收标准;缺陷集中出现时检查测试策略或发布门槛。
5. 误区五:上线日就是迭代结束日
上线只是一个时间节点,不等于用户已经顺利采用。实施项目还要确认培训覆盖、关键流程可用、数据正确、权限符合要求,以及遗留问题有明确处理安排。没有反馈闭环,团队无法区分“功能已发布”和“业务问题已解决”。
对于涉及客户现场的版本,建议把上线后的观察期、问题分级、责任人和复盘时间一并纳入迭代安排。不要把现场支持当作计划外的“杂事”,否则团队的实际容量会被持续低估。
四、专业判断逻辑:如何设计一套可执行的迭代流程
1. 第一步:把需求写成可以判断价值的工作项
一个可计划的需求,至少应说明目标用户或业务对象、当前问题、预期结果、验收条件和必要约束。需求描述不需要写成长篇规格书,但不能只写“优化报表”或“增加权限”。这些标题无法帮助研发估算,也无法让测试和实施判断何时算完成。
我会用一个简单问题检查需求质量:不问提交人,另一位团队成员能否说清楚为什么做、做到什么程度才算有效、有哪些不应被破坏的场景?如果答案含糊,先澄清再排入承诺范围,通常比中途反复改动成本更低。
2. 第二步:按价值、风险和依赖排优先级
优先级不是“谁催得急谁先做”,也不是只看业务价值。还要考虑风险、依赖和时间窗口。例如,某项需求价值高但客户环境准备不足,贸然放进本轮可能造成大量等待;某项技术验证短小,却能提前暴露高风险依赖,可能更适合先做。
可以用定性分级而非伪精确打分:价值高、中、低;风险高、中、低;依赖明确、部分明确、未明确。对高价值且依赖明确的事项优先承诺;对高风险事项安排早期验证;对依赖不清的事项先补信息或设置探索任务,而不是直接按完整交付承诺。
3. 第三步:用历史交付和可用时间校准容量
计划会议前,先扣除休假、值班、支持、培训和已知跨团队工作,再看团队过去数轮在相似工作类型上的完成情况。这里重要的不是追求精确预测,而是避免把每个人的全部工作时间都当成可开发时间。
如果团队尚无稳定历史数据,可以先记录 4 至 6 轮的计划项、完成项、未完成原因和临时插入工作。样本不够时,不要把短期均值包装成稳定产能;应保留较宽的容量范围,并在每轮结束后修正估算。

4. 第四步:把依赖、阻塞和变更做成显式信息
依赖最好写明提供方、需要的内容、最晚需要时间和未满足时的替代方案。仅写“等待某团队”没有行动价值。阻塞也应区分内部可处理、跨团队协调、客户侧准备和外部审批,分别指定推进人和升级渠道。
迭代启动后,范围变更并非绝对禁止,但应说明变更原因、影响和取舍。新增事项进入本轮时,要同步回答:移除什么、延期什么,或团队是否接受目标与风险变化?如果只加不减,所谓承诺就失去意义。
5. 第五步:以共同的完成定义收口
完成定义应覆盖代码、测试、文档、部署和业务验收等适用条件。不同团队可以根据产品类型设置不同门槛,但必须在迭代开始前明确。对于不涉及客户实施的内部平台,现场培训可能不适用;对于需要交付到客户环境的版本,环境验证和配置记录通常不能省略。
可将每项工作的验收条件写成可检查的结果,例如:关键角色能完成指定业务流程;新增接口通过约定的契约测试;迁移脚本在目标环境演练通过;操作文档更新并由实施负责人确认。避免使用“基本完成”“大致可用”等无法验证的描述。
6. 第六步:评审结果,复盘系统问题
评审会议要让干系人看到已经交付的结果,并收集实际反馈;复盘会议则关注工作方式如何改进。两者目的不同,不宜混成一次只讨论“为什么没完成”的追责会。未完成事项应检查原因类型,例如需求不清、依赖延迟、容量估计偏差、质量返工或临时插入。
复盘最终要形成少量可执行的改进项,例如“下轮计划前由实施负责人确认客户环境清单”,并指定负责人和验证时间。若每次复盘都列出十几项改进,实际执行通常会稀释;先挑最影响交付的一两项,坚持验证是否有效。
五、具体案例与数据观察:从一张看板追到客户验收
1. 情景案例:四角色团队的版本交付
下面是用于演示流程的情景案例,数字均为模拟。某中型交付团队计划在四周内完成一轮客户版本,参与角色包括产品、研发、测试和实施。最初的计划只列功能任务,实施准备被放在“上线前处理”,结果环境权限和历史数据格式在测试后期才暴露。
调整后,团队没有简单增加会议,而是把版本拆成四类可追踪工作:业务需求与验收、研发实现、质量验证、客户侧准备。每类工作都指定负责人和前置条件。迭代启动前,实施人员确认环境、账号、数据样例和客户窗口;测试人员提前拿到关键验收场景;研发对高风险接口先做联调验证。
| 观察维度 | 调整前的情景模拟 | 调整后的情景模拟 | 管理含义 |
|---|---|---|---|
| 客户环境准备确认时间 | 上线前约 3 个工作日 | 迭代启动前约 8 个工作日 | 提前确认能让环境风险进入计划,而非挤占上线窗口。 |
| 进入联调时发现的接口问题 | 7 项 | 3 项 | 早期联调减少后段集中暴露,但不代表问题完全消失。 |
| 版本验收后遗留的高优先级问题 | 5 项 | 2 项 | 以验收结果衡量交付,能补足“代码已完成”的盲区。 |

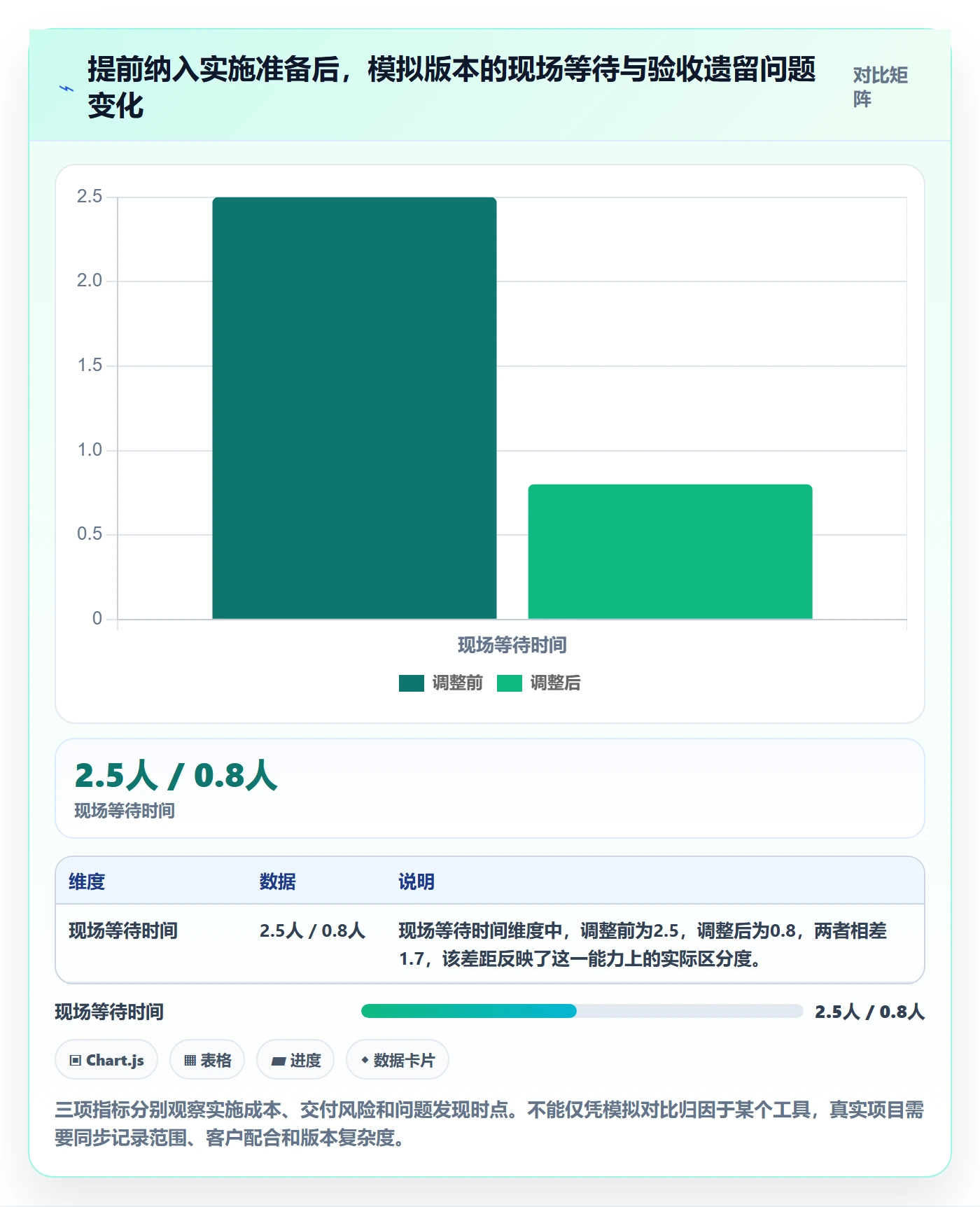

| 实施现场等待环境或资料的时间 | 约 2.5 人天 | 约 0.8 人天 | 减少等待有助于释放实施容量,但需要客户侧配合。 |
这组模拟数据不能证明某一种会议或工具必然带来同样改善。它说明的是一条因果假设:把客户准备和跨团队依赖前移,能降低后期等待与集中返工。团队落地时应记录自己的基线,确认变化是否来自流程调整,而不是版本复杂度、人员变化或客户配合度差异。

2. 案例中的关键动作不是“加人”,而是改变信息到达时间
很多团队遇到延期,会首先讨论增加人手或压缩测试。可在上述场景里,最先产生价值的是信息提前到达:实施更早知道版本范围,测试更早拿到验收条件,研发更早看到接口依赖。信息提前不保证所有问题消失,却能给团队留下调整路径和决策时间。
这也是我评估迭代工具时会检查的地方:需求变更能否关联到任务和验收条件?阻塞能否被负责人看见?测试结果能否追溯到版本?实施准备是否能在同一交付视图中呈现?如果系统只记录开发任务,团队仍需要靠表格、群聊和个人记忆补齐交接,协同成本就没有真正下降。
3. 观察数据时要防止三类误读
- 口径变化:完成项的定义若前后不同,完成率不能直接比较。
- 样本太少:单轮交付的改善可能来自特殊条件,不足以证明长期趋势。
- 只看结果不看原因:验收问题减少,可能源于范围更小或客户要求变化,需要同时记录背景。
建议每轮只保留一组核心指标,并配一段解释:指标怎么定义、数据从哪里来、有哪些已知影响因素。数据是帮助团队提问的工具,不是自动判定个人表现的依据。
六、不同情况下的行动建议:先解决最影响交付的断点
1. 小团队或刚开始做迭代的团队
如果团队人数少、角色重叠多,先不必建设复杂流程。使用一个统一待办视图,确保每项工作有目标、负责人、优先级和验收条件;固定迭代开始、过程检查和结束复盘的节奏。第一阶段的目标是让工作透明,而不是追求完整指标体系。
团队每轮可先记录计划项、完成项、未完成原因和临时插入工作。连续积累几轮之后,再判断是估算不准、范围变化频繁,还是外部等待过多。不要在尚未弄清主要问题时同时引入多个流程和考核指标。
2. 多团队、跨职能协同的组织
当一个版本需要多个团队共同交付时,建立共同的目标和依赖清单,明确谁是跨团队协调责任人。各团队可以保留适合自己的执行方式,但应统一关键状态、交付时间、阻塞定义和升级路径。
此时看板应能回答“依赖在哪里、谁负责解除、最晚何时需要”。每周或按风险节奏检查跨团队节点,而非要求所有团队完全同步工作方式。协同的重点是接口和承诺,不是把不同职能压进一套僵硬的任务模板。
3. 客户实施或定制交付团队
将客户准备工作设为可见的交付项,至少检查环境、网络与权限、数据、接口、业务流程、培训对象和上线窗口。对于客户侧无法由团队直接控制的事项,应标出责任方和计划确认时间,准备替代方案或风险升级方式。
建议研发与实施共同参与需求澄清和版本评审。研发需要理解客户现场约束,实施也需要提前识别产品能力边界。若实施人员只在开发结束后接手,需求解释和现场配置之间就容易出现信息损失。
4. 受监管、数据敏感或需要内网部署的组织
这类组织除了功能交付,还要关注数据访问、审计留痕、权限隔离、发布审批和变更记录。迭代流程需要把安全与合规检查放在适当阶段,而不是临近上线再做一次性补审。部署方式、数据边界和责任归属应在方案评估阶段明确。
如果选择项目管理平台,可重点核验私有化部署能力、权限模型、审计日志、数据导入导出、备份恢复和升级策略。对已有 Jira 流程的组织,还要验证字段、工作流、附件、历史记录和关联关系的迁移范围,不能只看“支持迁移”的宣传说法。
5. 计划频繁失准,但团队无法确定原因
先停止增加新指标,选一个周期记录偏差类型:需求变更、任务估算、人员可用性、跨团队等待、缺陷返工、临时支持或客户准备。连续观察后,按影响程度排出最值得处理的两类原因,再分别设计小范围改进。
如果大量任务都因等待外部输入而延期,问题可能不在团队效率;如果工作常常做到后段才发现验收条件不明确,应优先改善需求入口;如果完成量稳定但线上问题上升,则应检查质量门槛。对症比加速更重要。
七、不同情况下的取舍:流程、工具和指标都要有边界
1. 迭代固定节奏还是连续流动
| 判断条件 | 固定迭代节奏更合适 | 连续流动更合适 |
|---|---|---|
| 需求特征 | 可以围绕阶段目标组织,工作需要集中评审。 | 需求持续到来,优先级需要频繁调整。 |
| 交付方式 | 需要按版本、客户窗口或验收节点交付。 | 工作项可独立上线,且团队具备稳定发布能力。 |
| 管理关注点 | 迭代目标、承诺范围和周期复盘。 | 在制品数量、周期时间和阻塞时间。 |
| 主要风险 | 计划过度僵化,变更处理不及时。 | 优先级不断切换,团队缺少阶段性共同目标。 |
选择不必非此即彼。研发团队可以按固定节奏规划能力建设,同时对线上紧急问题设置单独通道;实施团队可以围绕客户里程碑安排阶段计划,同时用流动看板处理现场问题。关键是明确紧急工作进入后如何调整原有承诺。
2. 标准流程还是团队自治
规模较小的团队适合保留较多自主空间,由团队共同决定任务拆分和会议方式。跨部门、跨区域或需要统一审计的组织,则需要规定共同的交付状态、责任边界和记录要求。应该统一的是跨团队接口,不一定是每个团队的所有执行细节。
如果统一流程让团队必须重复录入相同信息,流程本身就需要简化;如果团队自治导致状态含义各不相同,管理者无法判断真实进度,就需要建立最低限度的标准。平衡点应由协同成本和治理要求决定。
3. 电子表格、通用协作软件还是专业平台
电子表格适合低复杂度、参与人数少、变更不频繁的场景,优点是上手快,缺点是关联关系、权限和历史追溯容易变弱。通用协作软件适合任务与沟通规模适中的团队,但复杂需求管理、测试追踪和发布关联未必够用。专业项目管理平台通常适合工作流复杂、角色多、需要跨团队追溯的组织,但也会带来配置、培训和治理成本。
我不会只根据功能清单决定工具,而会先画出一条真实交付链路,检查需求、任务、缺陷、测试、版本和实施事项能否关联。对中大型企业或 100 人以上组织,评估 PingCode 这类平台时,可以进一步验证其对复杂流程、跨团队视图和私有化部署的适配性;涉及从 Jira 迁移的项目,应先用小范围数据演练确认映射完整度和历史可追溯性。是否适合,最终取决于实际试点,而不是“国产替代不二选择”一类绝对化表述。
工具选型也要比较总成本:许可或部署费用、实施配置、数据迁移、培训、运维、升级和退出成本。若组织规模不大、流程尚未稳定,过早引入复杂平台可能增加负担;若已有大量跨团队依赖和人工同步,继续依赖零散表格也可能使隐性成本持续上升。
4. 指标多一些,还是决策少一些
指标应服务于行动。若团队看到周期变长却不知道如何分解,先看等待时间、在制品和返工;若交付质量波动,观察缺陷趋势、验收通过和回滚情况。不要为了仪表盘好看而同时追踪几十个指标,也不要把个体任务数直接当作生产力排名。
建议先设定一组能够解释交付健康度的指标,例如计划完成情况、周期时间、阻塞时长、返工比例和业务验收情况。不同产品和团队需要不同口径,只有定义一致、能追溯来源的数据才适合用于趋势判断。

八、落地检查清单:把一套流程变成团队习惯
1. 迭代开始前
- 本轮目标能否用一两句话说清,而不是只列功能名称?
- 需求是否有明确的业务价值、优先级和验收条件?
- 团队是否核对了可用时间、已知支持工作和跨团队依赖?
- 客户环境、数据、权限、接口和上线窗口是否有责任人确认?
- 若范围发生变化,团队是否知道如何调整承诺?
2. 迭代进行中
- 每项工作是否有明确负责人和可检查的当前状态?
- 阻塞是否记录原因、推进人、期望解决时间和升级路径?
- 新增工作是否说明对原有目标、容量和交付日期的影响?
- 测试、实施和运维是否及时收到范围或方案变化?
- 会议是否帮助团队作出决定,而不是重复同步已经可见的信息?
3. 迭代结束后
- 是否区分了已开发、已验证、已部署和已验收?
- 未完成事项是否按原因分类,而非只归结为“时间不够”?
- 用户或客户反馈是否进入后续需求决策?
- 复盘是否只留下少数明确、可验证的改进动作?
- 指标口径是否稳定,数据是否能够追溯到具体工作项?
如果检查中有多项答不上来,不要立即购买新工具或设计更复杂的流程。先挑一个真实版本,完整记录一次需求从提出到验收的路径;通常一轮下来,团队就能看见最明显的信息断点、等待节点和责任空白。
九、结语:好的迭代管理,让问题更早暴露,让选择更清楚
1. 从“按时做完”转向“结果可验证”
迭代管理不是保证所有计划都不变,而是让变化尽早被看见、被讨论、被取舍。需求清楚、依赖可见、容量有依据、验收可检查,团队才有条件在有限资源下做出可靠承诺。
我更看重一个团队能否解释交付偏差,而不是要求每一轮都达到 100% 完成。偏差若能被准确分类并推动流程改进,它就是管理信息;若被隐藏、粉饰或转化为个人压力,团队只会在下一轮重复同样的问题。
2. 下一步从一个版本和三项记录开始
现在就选一个正在推进的版本,确认本轮目标、跨角色依赖和验收定义。接着记录计划与实际完成、阻塞原因、实施或用户验收结果。不要先追求复杂仪表盘,也不要把模拟案例中的数字当作目标;先建立真实基线,再决定应当改流程、调容量还是换工具。
迭代管理的关键,不是让每个人填更多状态,而是让需求、决策和交付结果之间少一点失联。当团队能从一次交付中看清问题发生在哪里、为什么发生、下一轮如何验证改善,迭代才真正成为持续交付和协同管理的方法。
常见问题解答(FAQ)
1. 迭代开始前需要明确哪些内容?
我以前以为把需求排进迭代、分给成员就算准备好了,实际执行时才发现验收标准和依赖没说清楚。我想知道,团队在迭代启动前至少要对齐哪些信息,才能减少中途返工?
至少明确迭代目标、纳入的需求及其优先级、每项需求的验收标准、负责人、工作量估算和外部依赖。启动前逐项检查需求是否可理解、可验收、具备开发条件;若关键规则或依赖仍待确认,应先拆分或暂缓纳入,而不是用模糊任务填满迭代。
2. 迭代工作量应该怎么估算,才能避免承诺过多?
我遇到过计划会上大家按理想情况报工时,迭代后半段却被测试、联调和临时问题挤占时间的情况。我想知道估算时该看哪些数据,团队又怎样判断承诺范围是否现实?
优先参考团队近几次迭代实际完成的工作量,并结合成员可投入时间、休假、会议、支持任务和已知风险调整。估算要包含开发、测试、评审及必要联调;若没有稳定历史数据,先把迭代目标设得保守,连续记录计划量与完成量,再逐步校准,不要把所有可用时间都排满。
3. 迭代进行中发现需求变更,团队应该怎么处理?
我在项目中碰到过业务方临时要求插入紧急事项,团队一边接新任务、一边保留原计划,最后多个事项都没按预期完成。我想知道怎样处理变更,既响应业务又不让迭代失控?
先判断变更的紧急程度、业务影响和工作量,再由产品负责人、团队代表及相关决策人确认是否进入当前迭代。若必须插入,应同步移出或延期相当工作量的事项,并更新目标、责任人和验收安排;一般优化需求可进入待办列表,在下一次优先级评审时决定。
4. 怎样判断一次迭代管理是否有效?
我不想只看迭代是否按期结束,因为有时任务虽然关闭了,用户问题仍没解决,团队也可能积累了不少返工。我想知道复盘时该看哪些指标,才能找到下一轮真正值得改进的地方?
同时看目标达成情况、计划工作与实际完成的差异、缺陷及返工、阻塞等待时间和交付后的反馈,不要用单一速度指标评价个人。复盘时挑出一两个有证据的问题,明确改进动作、负责人和下次检查时间;例如若联调等待反复拉长,就提前确认接口责任人与联调窗口,再观察下一迭代是否改善。
核心关键词
文章包含AI辅助创作:迭代管理迭代全流程:实施团队协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562333
读者评论
我们以前也把代码合并当作完成,结果测试和实施经常临时接手。把客户环境、培训材料纳入验收后,交付确实顺一些,不过前提是有人持续维护这些准备项。
任务完成率容易受拆分方式影响,我更关心未完成原因和等待时间。文中提到按工作类型看历史数据比较实用,但团队规模小、每轮样本少时,数据还是只能作参考。
实施侧最容易漏的是客户账号、数据样例和变更同步。想请教跨团队依赖的负责人如何确定:由需求负责人统一跟进,还是每项依赖都指定提供方和接收方?
