实施团队的迭代常常不是“做得太慢”,而是“计划时看起来能做,到了现场却不断被打断”:客户资料迟迟不齐、环境权限临时申请、接口人临时变更,原定迭代任务因此反复延期。迭代管理真正要解决的,不是把任务塞进固定周期,而是让团队在变化中仍能交付可验证的结果。本文从实施工作的交付特征出发,拆解迭代设计、容量估算、现场协作和复盘改进,并给出一套可以从下个周期开始试行的做法。
一、先讲结论:迭代不是排满任务,而是缩短反馈回路
1. 管理重点是可验收成果,不是任务数量
我判断一个迭代是否有效,首先不看任务卡片完成了多少,而看周期结束时能否拿出客户、业务负责人或内部验收人可以检查的成果。实施团队的成果可能是一个流程配置、一批经过核验的数据、一个打通的接口,或一份完成签字确认的上线准备清单。
任务完成不等于成果可用。配置人员可能已经提交设置,但业务规则尚未确认;开发人员可能已经完成接口,却没有真实数据验证;顾问可能已经培训,却没有确认关键用户能否独立完成操作。若迭代只统计“已完成任务”,这些缺口会被推迟到上线前暴露。
每个迭代都应该有一个可检查的目标,以及明确的验收条件。目标写“完成订单流程上线准备”比写“推进订单模块”更容易判断;验收条件写明参与角色、测试数据、通过标准和责任人,则比一句“客户确认”更能减少争议。
2. 先把外部等待纳入计划,再谈提高利用率
实施交付的工作量并不全部由团队控制。客户提供资料、开通网络、确认权限、安排关键用户,这些都是交付链路的一部分。若计划只估算团队的操作时间,就会把等待误当作执行效率问题,最后通过加班补偿一个本来不可控的依赖。
我会把工作分成“团队可执行”“等待外部输入”“需要共同确认”三类。第一类进入迭代容量,第二类明确责任人与到期时间,第三类提前预约会议或验收窗口。这样做不是推卸责任,而是让延误原因在发生时就可见。
3. 先建立稳定节奏,不要一开始追求复杂仪表盘
迭代管理的起步版本不需要复杂流程。团队可以先固定周期、明确负责人、维护一个统一待办列表,并在周期结束时做一次验收与复盘。只有当这些动作连续执行,且数据口径一致,速度趋势、阻塞时间和返工率才有解释价值。
以下是一个用于讨论的情景模拟,不代表行业基准:同一支实施小组每两周计划 80 个工作小时,若全部排满,任何一次客户延迟或线上问题都会挤占原计划。把 15% 左右的容量预留给突发支持,可能降低计划完成比例,却能减少频繁改计划带来的协调成本。团队应根据自身历史数据校准预留比例。

二、背景与场景:实施团队为什么比纯研发团队更容易失控
1. 一个周期里往往并行多个客户、多个阶段
实施团队常同时服务多个项目:甲客户在做需求确认,乙客户在做数据清洗,丙客户即将上线,另有已上线客户提出问题。工作并非按项目整齐排队,而是由客户窗口、环境条件、业务决策和上线风险共同决定先后顺序。
这会造成一种错觉:每个人都很忙,项目也都在推进,但没有一个项目真正到达可验收状态。任务切换频繁时,团队成员需要不断恢复上下文;同一位关键顾问也可能被多个项目同时预约,导致计划看似合理、执行时却彼此冲突。
2. 依赖关系常常比单项任务耗时更影响交付
例如,接口联调可能只需要半天,但前提是客户已提供字段映射、测试账号和可访问环境。若这些条件未满足,团队无法通过多安排一个开发人员来缩短等待。实施计划因此需要同时管理任务和前置条件,不能只靠任务估时。
我建议将每个关键任务的前置条件写成可检查的清单,而不是藏在会议纪要里。比如“完成接口联调”可以拆成:测试环境可访问、字段定义已确认、脱敏样例已提供、双方技术联系人可参加联调。任何一项缺失,都应显示为阻塞,而不是伪装成正在进行。
3. 客户变更有时是合理需求,但不一定适合当前迭代
实施过程中的变化并不都属于无序插单。客户可能在试用后发现原需求描述不完整,也可能因组织调整改变审批流程。问题在于,如果所有变化都直接插入当前周期,团队就无法判断原计划为何失效,也无法向相关负责人说明影响。
更稳健的做法是先接收变化、评估影响,再决定替换当前工作、排入后续周期,或触发范围变更。接收需求不等于立即承诺。这个区分既保护客户沟通,也保护团队的交付可信度。
4. 关注工作流里的等待,比单看个人忙碌程度更有用
当任务状态长期停在“等待客户确认”或“等待环境准备”,提高个人任务完成数并不能解决瓶颈。团队需要记录从开始到交付的经过时间,并标记其中的执行时间、等待时间和返工时间。经过时间反映用户实际等待,执行时间反映团队投入,两者不能混为一谈。

三、常见误区:看上去更敏捷,实际让交付更难预测
1. 误区一:把迭代周期当成固定交付承诺
固定周期的作用是建立检查和反馈节奏,不是保证所有需求都能在周期结束前交付。若外部前置条件不受团队控制,仍承诺具体日期和完整范围,团队往往会在周期中反复解释、压缩测试,最终牺牲质量来维持表面承诺。
更合适的承诺方式是区分“目标”“预计范围”和“前提条件”。目标说明希望解决什么问题;预计范围说明可能完成哪些工作;前提条件说明客户或其他团队需要在何时提供什么。条件未满足时,计划调整应有记录,而不是把延期归咎于执行人员。
2. 误区二:任务拆得越细,管理就越精确
任务拆分不是越细越好。若一个工作项被拆成大量几分钟级别的卡片,维护状态和协调依赖的成本可能超过工作本身。反过来,只有“完成系统配置”这样的大任务,也无法尽早发现风险。
我通常按“能在一个短周期内得到反馈、能明确责任人、能独立验收”来判断拆分粒度。若任务超过一个迭代仍无法验收,应进一步拆解;若拆分后每张卡片都需要单独开会解释,则可能拆得过细。任务粒度应服务于协作和验收,而不是追求卡片数量。
3. 误区三:把每个人排满,等同于团队效率高
满负荷排期看起来提高了利用率,却消灭了处理突发工作的空间。实施项目里,突发并非偶然噪声:上线支持、客户答疑、数据异常和环境故障都是工作的一部分。没有预留容量时,插单就会挤掉原计划,造成多项目同时延期。
团队可以将预留容量设为临时基线,而不是永久定额。例如先观察最近几个周期的突发工作,再用实际比例确定缓冲。若突发工作持续偏高,应进一步分析其来源:是上线节奏集中、需求质量不足、环境问题反复,还是支持边界不清。缓冲是吸收波动的手段,不应成为掩盖结构性问题的借口。
4. 误区四:用速度或完成率给个人排名
迭代速度通常只适合团队内部观察,不适合跨团队比较,更不适合作为个人绩效排名。不同团队的估算尺度、客户复杂度、工作类型和外部依赖都不一样。把完成点数当作个人产出,会诱导任务拆分膨胀、估算虚高或回避高风险工作。
完成率也必须结合计划稳定性解释。若团队每次都只承诺很少工作,完成率自然可能很好看,但客户价值并不一定高。若承诺过量,完成率低也未必说明团队效率差,可能说明容量估算和依赖识别存在系统性偏差。
5. 误区五:复盘只记录“加强沟通”
“加强沟通”不是可执行改进。复盘至少要回答:发生了什么、损失了什么、哪个流程条件促成了问题、下周期做什么改变、由谁负责、如何判断有效。若同一种阻塞连续出现,却只重复写“后续注意”,复盘就成了纪要,而不是管理工具。
一次复盘只选一到两个能验证的改进项,往往比列十条口号更有效。例如把客户资料检查表提前到项目启动前;把环境开通申请提前五个工作日;对高风险接口增加固定联调窗口。改进项必须有负责人和验证日期。

四、专业判断逻辑:如何设计适合实施团队的迭代

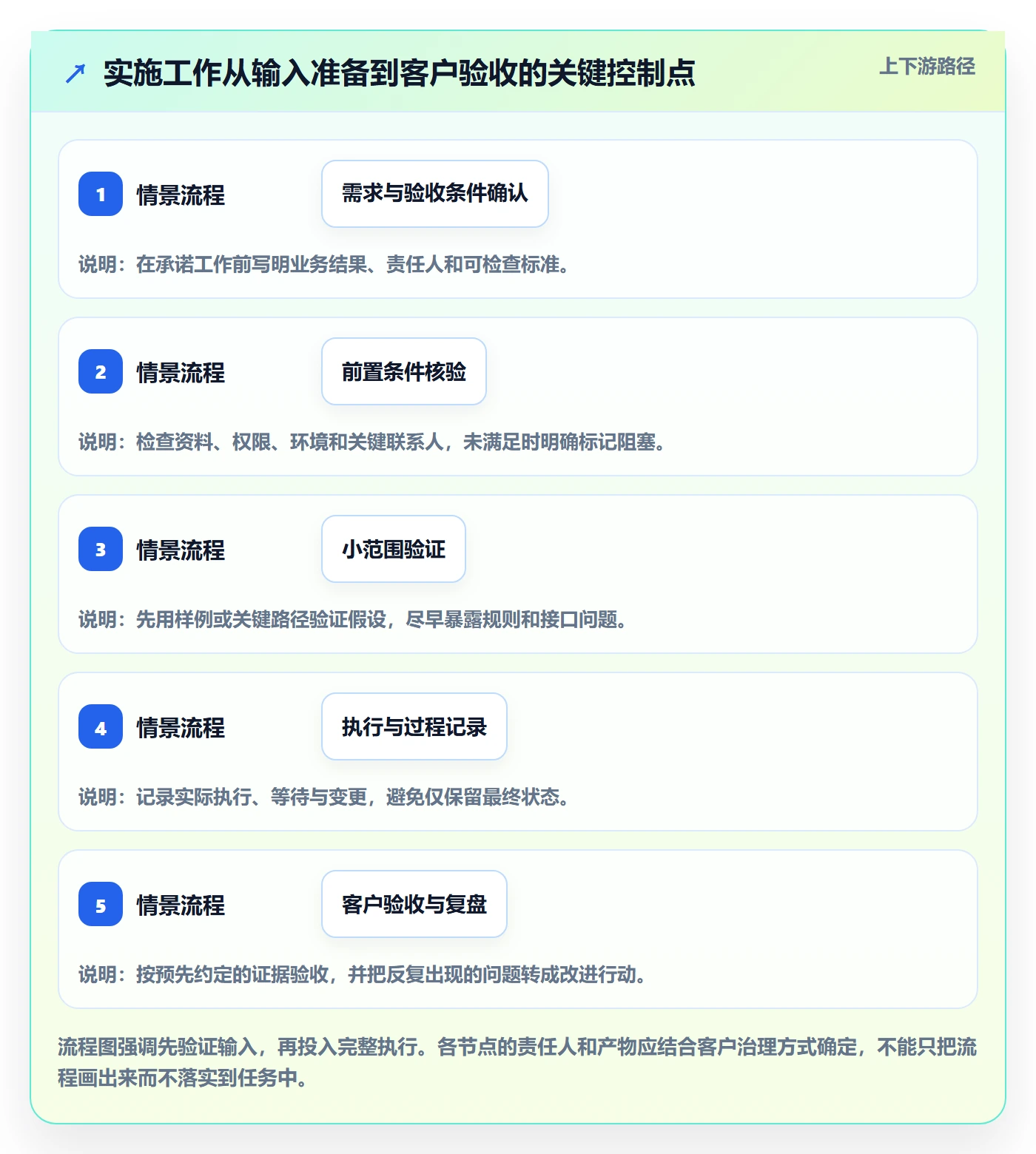

1. 先判断工作是否具备进入迭代的条件
不是所有工作都适合直接承诺进迭代。进入迭代前,至少要说清楚结果、责任人、验收条件和主要依赖。若工作仍处于需求探索阶段,可以先安排一个有限时间的澄清任务,而不是把尚未定义的完整需求伪装成可执行工作。
对高不确定事项,可以先做验证性工作:确认接口是否可用、抽取少量数据验证映射、用关键用户走查流程。验证任务的成果不是“功能完成”,而是“关键假设得到确认或被证伪”。这能避免团队在错误前提上持续投入。
2. 用容量而非理想工时制定承诺
可用容量应考虑休假、例会、客户会议、支持值守和跨项目协作。理论上每人每两周有 80 个工作小时,不代表有 80 小时可以投入迭代任务。先用团队真实日历估算可用时间,再参考过去周期的实际完成量,通常比凭感觉排满更可靠。
如果团队尚无历史数据,可以先试运行两到三个周期,记录计划工作、完成工作、未完成原因和突发占用。这个阶段的目标是建立可信基线,而不是追求漂亮数字。样本不足时,任何速度预测都应明确标为暂定估算。
3. 优先级要结合价值、风险和依赖
实施任务排序不能只按客户提出的时间先后。通常需要同时看业务价值、上线风险、依赖关系、等待成本和替代方案。一个低工作量但阻塞多个后续任务的环境准备项,可能比一个容易完成的边缘配置更值得优先处理。
我会让团队先回答三个问题:如果本周期不做,客户或业务会承受什么后果?它是否阻塞其他工作?延后后是否会失去窗口或增加返工?这些问题比单纯讨论“谁更着急”更能支持取舍。
4. 每个工作项要有清晰的完成定义
完成定义不应只写“已开发”或“已配置”。可以按工作类型列出必要证据:配置类工作要求关键规则经业务确认;数据类工作要求抽样核验和异常记录;接口类工作要求成功、失败及边界情况测试;培训类工作要求参与者完成指定操作或通过实际演练。
完成定义可以分层:开发或配置完成、内部验证完成、客户验收完成、生产启用完成。不同层级不能混称为“完成”,否则管理者看到的状态并不代表客户实际获得的结果。
5. 设置有意义的过程指标,而不是堆砌指标
早期建议只保留少数能指导行动的指标:迭代承诺完成比例、任务经过时间、阻塞等待时长、返工工作量、验收一次通过比例。每个指标都要写清计算口径和用途。若某个数字变差,团队必须能据此提出一个具体问题或行动,否则它只是报表装饰。
| 指标 | 建议口径 | 适合回答的问题 | 不宜单独用于 |
|---|---|---|---|
| 迭代承诺完成比例 | 周期内满足完成定义的承诺项数,占周期开始时承诺项数的比例 | 计划规模是否与实际容量匹配 | 个人绩效排名 |
| 任务经过时间 | 工作项进入执行状态至达到约定交付状态的时间 | 工作流是否存在等待或排队 | 简单推断执行人员速度 |
| 阻塞等待时长 | 标记为阻塞期间的累计时间,并注明阻塞原因 | 客户输入、环境、审批等依赖是否拖慢交付 | 把责任直接归给某个角色 |
| 验收一次通过比例 | 首次提交验收即满足预先约定条件的工作项占比 | 需求澄清和完成定义是否充分 | 忽略验收难度差异的跨项目比较 |
五、案例与数据观察:从“忙但延期”到可解释的交付节奏
1. 一个用于推演的实施小组案例
下面的例子是情景推演,用于说明分析方法,不是某家企业的实测结果。假设某实施小组有 6 名成员,同时服务 3 个客户项目,周期为两周。原先团队把所有人日程排得很满,但经常出现客户资料晚到、关键顾问被多个项目重复预约、周期末集中返工等现象。
团队先不更换工具,也不调整所有流程,而是连续记录三个方面:每项工作是否具备前置条件、从开始到验收经过多久、周期中有多少容量被突发支持占用。记录后发现,计划表上的工作时长并不是最大问题;真正的问题是任务状态没有显示等待原因,项目负责人因此误以为团队“还在执行”。
2. 第一步:把模糊工作改写成可检查的结果
原工作项写作“完成客户主数据导入”。团队将其改为“导入经客户确认的 500 条样例数据,并核对关键字段、重复记录和失败记录”。同时增加前置条件:字段映射已确认、测试环境可用、样例文件已脱敏、客户数据负责人能够参与核对。
这种写法的价值不在于数字 500,而在于把“做过导入”与“结果可验收”区分开。真实规模应按项目数据量和风险调整。若导入全量数据会影响生产环境,就应先用样例验证,再制定正式迁移窗口。
3. 第二步:把等待显式化并设置升级规则
团队为等待状态增加原因、责任方、预计恢复时间和升级时点。例如“等待权限”不再是一句备注,而是记录申请时间、审批人、承诺完成时间;若超过约定期限仍未开通,就由项目负责人联系对应管理者,并评估是否切换到其他可执行工作。
这里的关键不是催得更勤,而是提前定义等待处理规则。等待一旦可见,团队才能判断是继续保留该任务、暂时转做其他工作,还是正式调整迭代目标。没有规则时,成员容易不断追问但没有明确决策。
4. 第三步:保护关键角色的容量
若一位顾问是多个项目的唯一流程确认人,单纯给每个项目分配更多执行人员并不能消除瓶颈。团队可以在周期开始前集中安排客户确认窗口,将准备材料提前发出,并指定备份人员处理常见问题。对于只有单一专家能够完成的事项,应明确其容量上限。
情景模拟中,团队将每位成员的计划容量按实际会议和支持任务扣减,并为突发工作留出余量。两到三个周期后,再用实际完成情况调整估算。这样做的重点不是某个固定百分比,而是避免把所有不确定性都推到周期末。
5. 第四步:用周期复盘检验改变是否有效
周期结束后,团队不只看“完成了几项”,还检查未完成项落在哪个原因类别:需求未澄清、客户输入缺失、环境问题、估算偏差、突发支持,或返工。每类原因都要有具体证据,例如等待记录、任务状态变更或验收意见,避免把主观印象当成结论。
可以把首次试行的观察目标定为:阻塞原因是否都被记录、计划工作是否减少无条件插入、验收条件是否在执行前达成共识。此时不必宣称效率已经提升;先验证过程是否更透明,再看等待时间和返工是否出现稳定变化。

6. 工具选择要服从协作规模与治理要求
团队规模较小、项目数量有限时,统一的任务看板和清晰的协作约定可能已经够用;随着项目、角色、权限和交付节奏增加,工具是否支持跨项目视图、细粒度权限、审计、自动化和数据迁移,就会影响管理成本。
例如,PingCode面向中大型企业及 100 人以上组织提供研发项目协作能力。企业在评估此类平台时,可关注私有化部署、现有工作项迁移、权限模型和流程适配等要求;若涉及从 Jira 迁移,应在采购和实施阶段核对具体迁移范围、历史数据完整性、附件与权限映射、插件依赖及验收方式。所谓平滑迁移不应仅理解为导入任务,还要验证数据关系、工作流和使用习惯是否能承接。
我不会把“换工具”当成迭代管理的起点。先用一套明确的工作项定义和周期规则跑通流程,再判断现有工具是否成为瓶颈。若工具不能支持必要的权限隔离、私有部署或跨项目治理,才把平台能力纳入选型;国产替代是否合适,则需结合安全要求、集成生态、迁移成本和服务保障逐项验证,不宜只凭产品标签下结论。

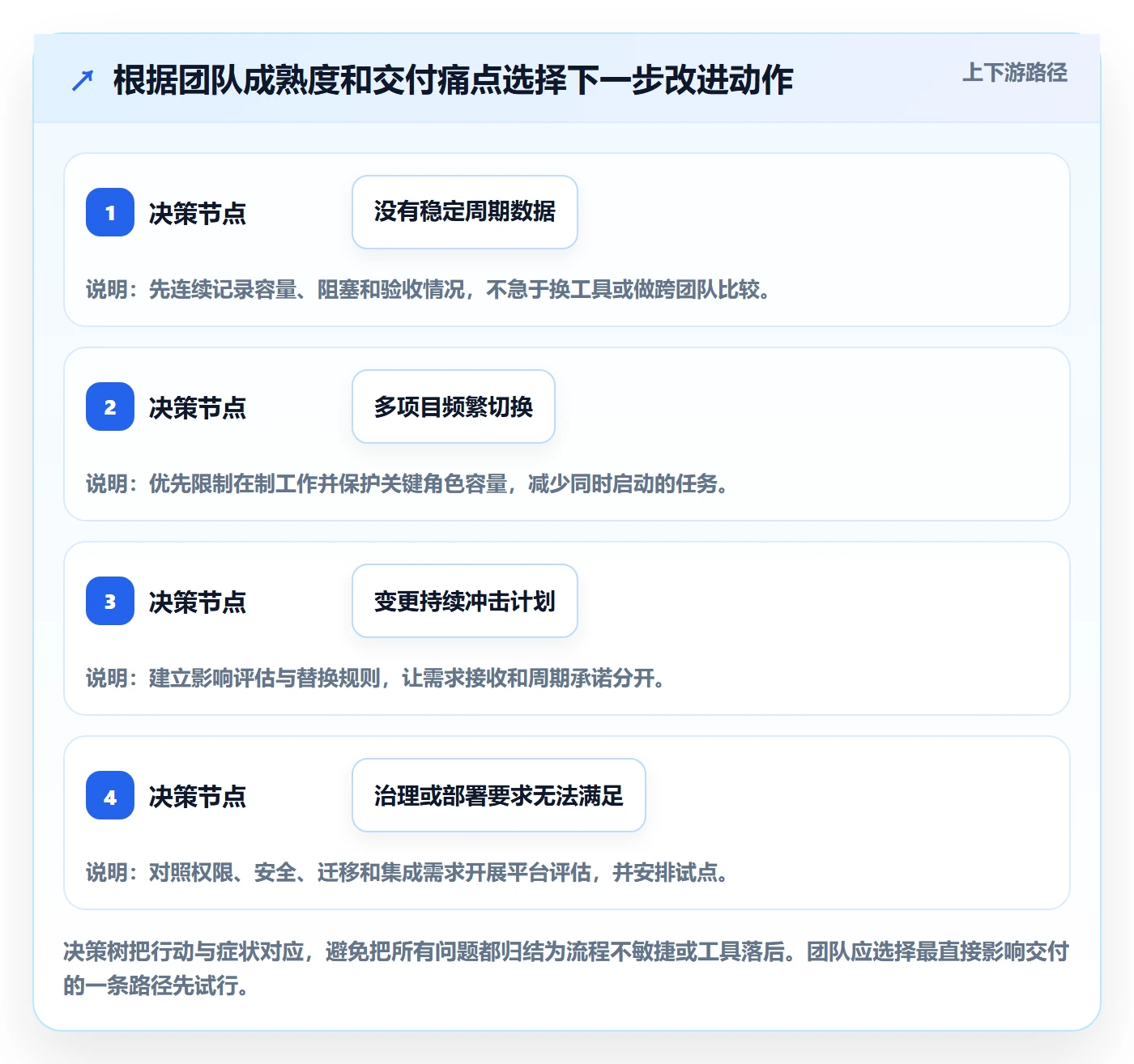

六、不同情况下的行动建议:从下个周期开始,而不是等流程完美
1. 新团队:先用两到三个周期建立基线
新团队通常没有稳定历史数据,建议把前几个周期当作学习阶段。周期长度可以从一到两周试起,重点观察任务粒度、验收速度、突发工作和外部等待。不要在样本不足时用单次完成率评价人员,也不要把试运行数据包装成长期承诺。
每个工作项至少记录:目标、责任人、验收条件、前置依赖、预计工作量和当前状态。周期结束后,只改最影响交付的一两个规则。流程越简单,越容易识别真正的阻塞点。
2. 多项目并行团队:先限制并行工作,再加大计划量
当团队成员同时参与多个客户项目时,先看在制任务数量是否过高。若每个人手上都有大量“正在进行”工作,完成速度通常会被上下文切换拖慢。可尝试按项目阶段或客户窗口集中安排工作,并让任务尽量从开始走到可验收,而不是不断启动新工作。
关键顾问、架构师和数据专家尤其要限制并行承诺。对这些角色,可以把咨询时段固定化、设置明确预约入口,并培养备份人员处理常见问题。若某项工作只有一人能够完成,要将单点依赖视为交付风险,而不只是资源安排问题。
3. 需求变化频繁的团队:把变化管理和迭代管理分开
当客户需求频繁调整时,建立轻量级变更评估即可,不必为每个变化引入冗长审批。记录变化原因、影响范围、是否需要替换当前工作、对时间和验收的影响,由有权决策的人确认取舍。
若变化涉及合同范围、关键业务规则或上线窗口,不应只在任务卡片中修改描述。需要同步调整项目基线、验收口径或双方责任,避免团队以为只是普通任务更新,客户却认为承诺已经改变。
4. 高风险上线团队:以风险验证为迭代优先级
上线前的迭代不应只追求功能完成数量。数据备份与恢复、权限边界、异常流程、关键接口容量、回退方案和用户培训,往往比增加边缘功能更重要。团队应按风险影响和暴露概率安排验证,并为高风险项保留明确的测试证据。
上线窗口临近时,若关键验收条件尚未满足,应优先做发布决策,而不是通过压缩验证步骤制造“按期完成”的表象。可选方案包括缩小上线范围、延后高风险功能或调整上线时间,决策必须由有责任权限的人作出。
5. 已有工具使用多年:先诊断流程问题,再决定是否迁移
若团队认为“工具不好用”,先收集具体阻碍:字段是否重复、状态是否过多、权限是否不匹配、报表是否无法回答管理问题、跨项目工作是否不可见。若问题来自规则混乱,迁移后仍会带着旧问题进入新平台。
若确需迁移,应先做小范围试点,选择有代表性的项目,覆盖历史数据、附件、用户权限、工作流和报表。定义迁移验收标准,保留只读备份和回退方案,并让真实用户参与验证。迁移完成的标准是业务可连续协作,不是数据库里看到了记录。

七、不同情况下的取舍:没有一个指标能同时代表速度、质量和确定性
1. 速度与质量:不要用压缩验收换取表面提速
减少测试、跳过客户确认,可能让任务更早显示完成,却会把风险转移到上线后。若周期目标确实受到时间限制,更好的取舍是缩小交付范围、明确不包含的部分,或调整上线窗口,而不是悄悄降低完成定义。
对低风险配置,可以采用抽样核验;对财务、权限、核心数据和关键业务流程,则需要更严格的验证证据。验收力度应由影响决定,不能对所有工作一视同仁,也不能仅为了让报表好看而降低标准。
2. 确定性与灵活性:计划必须允许有依据地调整
客户需要可预测的交付,但预测不等于拒绝变化。团队可承诺本周期目标和已确认范围,同时说明哪些条件会导致调整。变化发生时,及时说明替换了什么、保留了什么、风险如何变化,通常比僵硬坚持旧计划更可信。
若团队频繁调整却不记录原因,就会失去计划的解释力。若团队完全不允许调整,需求变化又会变成隐性加班。较好的边界是:接收变化、快速评估、明确决策、更新可见计划。
3. 利用率与缓冲:过多空余和完全排满都不是目标
缓冲不是浪费,它是应对不确定性的能力;但长期大量预留却没有记录用途,也可能说明排期方式或支持边界需要重新设计。团队要按历史数据调整缓冲,而不是照抄其他组织的比例。
当突发工作占用持续增多,不能只扩大缓冲。应继续区分突发来源,判断是可预防故障、需求澄清不足、上线窗口集中,还是需要正式配置支持值班。只有把反复发生的“意外”转成有计划的工作,团队才能逐步提高预测能力。
4. 标准化与客户差异:标准流程要允许明确的例外
标准模板能减少遗漏,但客户组织、数据质量和安全要求可能不同。把所有项目强行套入同一流程,会让团队通过线下表格和口头约定绕开系统。更可行的方式是规定必须遵守的控制点,同时允许经过授权的例外,并记录例外原因、风险和批准人。
特别是数据迁移、权限管理、外部系统集成等高风险环节,标准化的是检查方法与证据要求,不一定是每个项目的执行步骤完全相同。团队需要区分“不能省略的控制”与“可以因客户情况调整的路径”。
八、落地清单与结尾:下一步先做一件能验证的改变
1. 下一个迭代开始前的准备清单
不需要一次改造所有流程。下一次计划会前,先检查以下事项是否齐备。任何一项缺失,都要明确由谁补齐,以及是否影响当前周期承诺。
- 每项工作都有清楚的业务结果,而不只是模糊模块名称。
- 每项工作都有责任人和可检查的完成定义。
- 关键资料、环境、权限和客户联系人已经确认,或已标记为外部依赖。
- 团队按真实可用时间估算容量,并给突发支持留出合理空间。
- 优先级同时考虑业务价值、风险、依赖和延后成本。
- 周期结束时有明确的演示、验收或证据检查安排。
2. 周期结束后的复盘清单
复盘不需要变成漫长会议。围绕事实回答几个问题,通常就能找到下一步:哪些承诺完成了?哪些没有完成?未完成工作主要卡在哪里?有多少时间花在等待和返工?哪个改进动作最可能在下周期验证?
选出的改进项应能在一个周期内观察,而不是写成长期愿景。比如“提高沟通效率”无法验证;“所有接口联调任务进入迭代前,测试账号和字段映射均已确认”则可以检查,也能定位责任。
3. 最后的判断:迭代管理是组织学习机制,不是排期技巧
实施团队效率提升,不能靠把每个人的日历填满,也不能靠把任务拆得更细。真正的改进来自更早发现依赖、更清楚定义验收、更诚实地暴露等待,以及依据证据调整承诺。工具可以帮助团队保存过程、共享状态和减少重复协调,但它替代不了业务判断与责任边界。
下一步可以只做一件事:在下个迭代中,为每项关键工作补齐前置条件和验收证据,并记录阻塞原因。跑完一个周期后,再看这些记录是否让延期原因更清楚、验收返工更少、计划调整更有依据。若有改善,再扩大做法;若没有,就根据实际数据修正假设。迭代管理的价值,不在于周期名称,而在于每个周期结束时,团队都比上一个周期更懂得如何稳定交付。
常见问题解答(FAQ)
1. 迭代周期设多长更合适?
我在团队里推迭代管理时,常拿不准周期该定一周还是两周。需求变化快、任务又有依赖时,周期太长容易拖到最后才发现偏差。
可先以两周为起点:它通常能兼顾计划稳定性和反馈频率。若工作以小型、可独立交付的任务为主,可试行一周;若存在较多跨团队依赖,可保留两周周期,但设置每周检查点。连续运行三轮后,比较计划完成率、延期原因和反馈等待时间,再调整周期,不要只凭感觉改动。
2. 迭代计划总是做不完,应该怎么调整?
我遇到过计划会上大家都觉得任务能完成,到了迭代末却有不少事项没交付。尤其是临时需求和评估偏乐观时,我不确定该压缩目标,还是要求团队加快进度。
先区分未完成事项的原因:需求变更、任务估算偏差、外部依赖,还是团队可用时间减少。下一轮按实际可投入工时制定承诺,并预留约一成到两成容量应对突发工作;把过大的事项拆成可在数天内验收的小任务。连续记录三轮计划完成率和未完成原因,再据此修正估算,避免用加班掩盖计划问题。
3. 怎样判断迭代管理是否真的提升了团队效率?
我担心团队只是按时开了计划会和复盘会,流程看起来完整,交付却没有改善。遇到这种情况,我想知道该看哪些指标,才能判断管理方式是否有效。
至少观察交付周期、迭代目标完成率、缺陷或返工情况,以及需求从提出到验收的等待时间,并与实施前连续数轮的数据对比。指标要结合质量和范围看:完成率上升但返工明显增加,不代表效率提升;工作量估算单位也不适合跨团队直接比较。先选一两个最影响业务的问题设基线,连续追踪四到六轮,再判断变化是否稳定。
4. 迭代中途插入紧急需求,怎样避免打乱整个计划?
我所在的团队偶尔会遇到线上问题或业务临时要求,直接把新任务塞进当前迭代后,原定事项就容易延期。可如果一概拒绝,又可能错过真正紧急的工作。
设定明确的插入规则:由指定负责人判断影响等级、截止时间和不处理的后果;确属紧急事项时,先说明它将替换或推迟哪项计划工作,并更新团队的剩余容量。非紧急需求进入候选队列,留到下一次计划会评估。每轮统计临时插入次数及其占用工时;若连续多轮占比偏高,应调整需求入口或为支持工作单独预留容量。
核心关键词
文章包含AI辅助创作:迭代管理迭代教程:实施团队效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562199
读者评论
我们团队之前也把客户等待混在任务延期里,复盘时很难判断责任。把资料、权限、验收窗口单独记录后,确实更容易找到瓶颈。不过前提是客户侧有人持续维护这些状态,否则工具里的信息还是会很快过期。
容量预留这个建议比较符合实施现场,尤其上线支持经常会打断计划。只是预留比例不能长期凭经验固定,最好按几轮实际记录调整,并区分真正的突发问题和临时插单,否则缓冲很容易变成新的“未计划工作区”。
文章对完成定义的区分很有价值。我们以前常把“配置完成”当成“客户可用”,到验收才发现规则和数据都没确认。实际落地时建议给不同项目准备简短模板,不然每次从头设计验收条件,反而增加执行负担。
