迭代计划做不起来,往往不是团队不会拆任务,而是把“排满两周”误当成“计划完成”。我判断一份计划是否靠谱,先看三件事:目标能否用一句话说清,团队是否知道本轮不做什么,以及遇到需求变化时有没有明确的取舍规则。少了其中任何一项,计划表即使写满,也只是任务清单,不是可执行的迭代承诺。
一、先讲结论:迭代计划不是排期表,而是一组可检验的承诺
1. 先承诺结果,再安排任务
迭代计划要回答的不是“每个人这两周做什么”,而是“到迭代结束,用户或业务能得到什么变化”。例如,“完成订单模块开发”描述的是团队动作;“用户可以在订单详情页发起退款,并看到处理状态”才描述了可验收的结果。
我建议用“目标,范围,证据”三层写法:目标说明本轮要解决的问题,范围说明准备交付的用户行为,证据说明怎样判断交付有效。目标太抽象,团队会各自理解;范围没有边界,需求会不断膨胀;没有证据,复盘容易变成谁声音大谁有理。
一条能执行的迭代目标,最好同时包含对象、行为和价值。例如:“让首次购买用户可以在移动端独立完成地址修改,减少因地址错误造成的人工改单。”它比“优化订单体验”更容易拆解,也更容易验收。
2. 计划不是承诺把所有事项做完
迭代开始前,团队通常面对三个不确定:需求还可能变化、技术工作量只是估算、临时故障无法预先排期。把全部可见工作塞进迭代,是用确定的承诺掩盖不确定性。靠谱的做法是先定目标,再选择最有把握支撑目标的工作,并明确哪些事项是候选项、哪些是本轮必须项。
如果团队连续几个迭代都把计划完成率当作唯一指标,成员很容易学会把任务估大、把目标写小,或者把未完成项拆到统计口径之外。完成率可以提醒团队检查承诺质量,但不能单独代表交付价值。
3. 用数据检查计划是否可信
团队可以从近四至六个迭代中提取三项基线:完成的工作量、未计划工作占比、从开始到完成的周期。这里的工作量可以使用团队已经稳定采用的估算单位,不建议临时把不同团队的点数换算成统一生产率。
下图是一个情景模拟,用来展示“计划偏满时,临时工作如何挤压目标交付”,不是行业统计。正式应用时,应替换成团队自己的历史数据。

二、计划为什么容易失真:问题通常藏在会前
1. 需求进入计划会议时还没有准备好
常见场景是:产品人员在会议上第一次解释需求,开发人员现场提出依赖问题,测试人员最后才发现验收条件不完整。会议于是从“选哪些工作”变成“补齐需求信息”。表面看是会议效率低,根因却是需求准备没有前置。
我会把“准备就绪”设成进入计划池的门槛,而不是期待团队在会上临时补课。至少要说明目标用户、要解决的场景、验收条件、依赖关系和不包含的内容。技术方案不一定全部定稿,但已知风险必须被公开。
2. 团队把工作量当作时间承诺
估算是对复杂度或相对工作量的判断,不等于精确工时。一个任务被估成较大规模,并不意味着它必然占用固定天数;同一工作量在不同团队、不同依赖环境下,实际耗时也可能不同。
如果管理者把估算单位直接换算成个人日历工时,成员会开始围绕数字谈判,而不是讨论方案、风险和范围。更稳妥的办法,是用团队历史完成能力决定本轮承诺量,用拆分和验证降低不确定性。
3. 计划里只有开发,没有验证和交付
“代码合并”不等于用户可用。测试数据准备、回归验证、权限检查、灰度发布、监控观察和文档更新,常常被遗漏,直到迭代末尾才变成延期原因。尤其是跨系统改动,开发完成只是交付链条中的一个节点。
我会要求每项面向用户的工作都能追溯到验收证据,并在工作拆分时显式列出测试、发布或运营动作。若这些动作确实很小,也要确认由谁完成,而不是默认它们会自动发生。
4. 依赖和插入工作没有明确负责人
“等接口”“等数据”“等审批”不是计划。它们是风险状态。没有负责人、期望日期和阻塞后的备选方案,团队就可能在迭代中段才发现关键路径已经被卡住。
对外部依赖,我会至少记录依赖方、最晚需要时间、对目标的影响和升级路径。依赖方不受团队直接控制时,计划就不应该假设它一定按期完成;应准备可并行的工作,或把目标拆成不依赖该条件的阶段。
三、从零搭建迭代管理:把计划变成稳定的工作流
1. 先定节奏,再定仪式
迭代长度不是越短越敏捷,也不是越长越省会议。它取决于工作能否在一个周期内形成可验证结果、上线风险多大,以及业务反馈需要多快。对于依赖较少、交付颗粒度较小的团队,可以从一至两周的节奏试运行;复杂硬件、合规审批或多系统集成,可能需要更长的交付周期,但仍可拆出较短的验证节点。
初期不用急着把所有流程工具化。先固定计划会、每日同步、评审和复盘的节奏,并确认每场会议产生什么决策。没有决策目的的仪式,只会增加日历负担。
2. 建立进入迭代的准备度检查
我常用一张简短的准备度清单筛选候选事项。清单的作用不是制造审批层级,而是让信息缺口在进入承诺前暴露。对小团队,可以由产品和技术负责人共同确认;跨团队项目,则需要把接口人和外部依赖纳入确认。
- 用户或业务问题是否明确,能否说清为什么现在要做。
- 验收条件是否可观察,是否存在“体验更好”这类无法直接判定的描述。
- 范围边界是否清楚,明确本轮不包含什么。
- 主要依赖、数据条件、权限和安全要求是否已识别。
- 工作是否足够小,能否在迭代内完成并验证。
- 失败或延期时,是否知道影响哪个目标、由谁决定取舍。

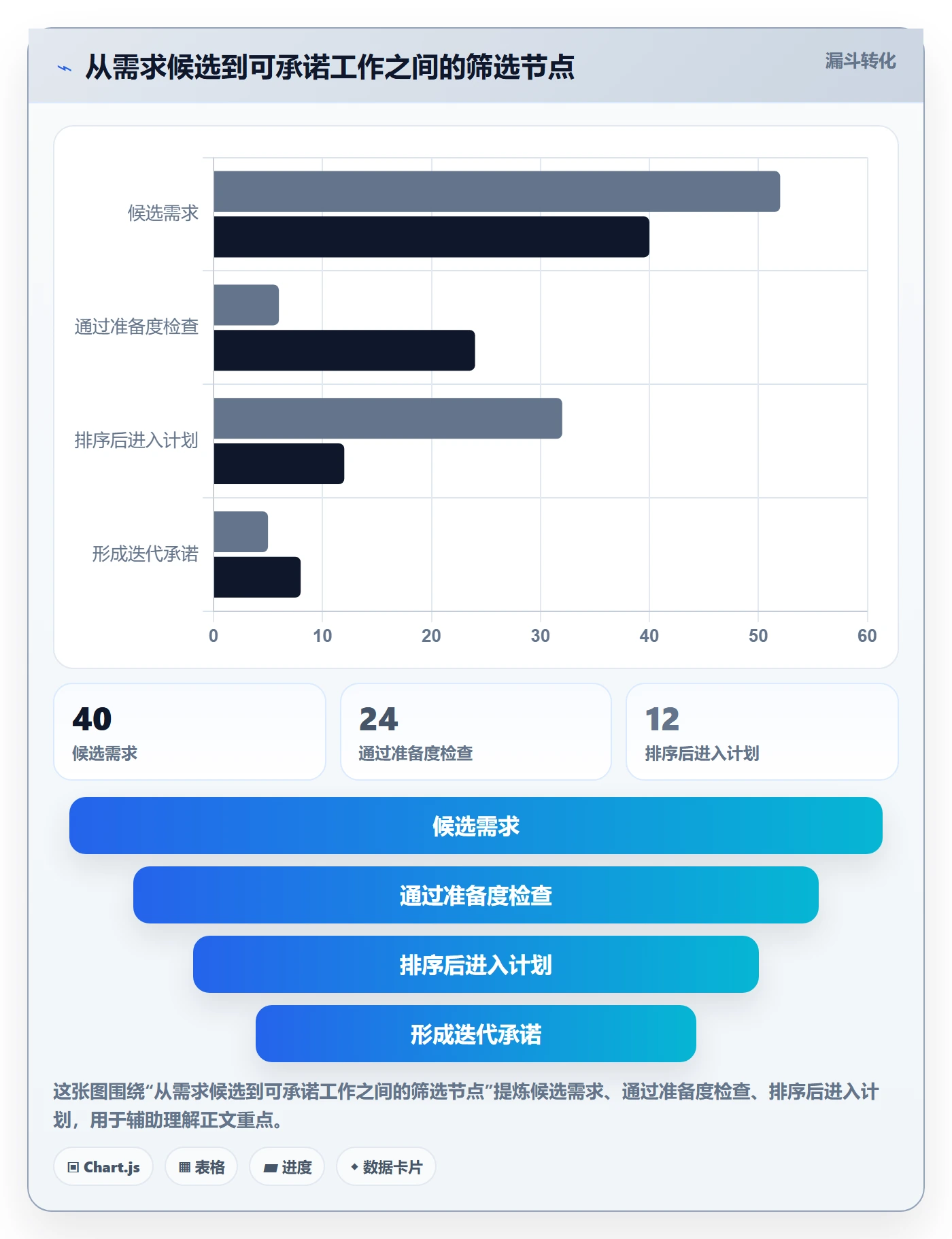

不满足准备度的事项可以继续澄清,但不应为了让计划看起来饱满而硬塞进承诺范围。候选池可以很大,迭代承诺应当克制。
3. 用容量而不是愿望决定承诺量
计划会前,先估算团队实际可用容量。假设一个六人团队本轮有十个工作日,看起来是六十人日,但扣除休假、固定支持、会议、值班和跨团队协作后,可用于迭代目标的时间可能明显更少。不要直接套用一个固定折扣,最好用团队自己的记录校准。
容量计算也不应精确到小数点。重点是识别明显的占用:谁要值班、谁负责招聘面试、谁需要处理客户升级、谁只参加部分迭代。对这些工作不做显式处理,计划上的“满负荷”通常只是纸面数字。
4. 先选目标,再拆成可验收的工作
计划会议可以按以下顺序推进,避免先逐条讨论任务、最后才发现没有共同目标:
- 用一句话确认迭代目标,写清用户或业务价值。
- 检查候选事项的准备度,移出信息不足或依赖未明的内容。
- 按目标贡献、风险和依赖排序,而不是按提出人的职级排序。
- 由执行团队拆解工作,覆盖开发、测试、发布和必要的验证。
- 对照历史容量检查承诺,超出时主动删减范围,不靠“加班兜底”。
- 明确未计划工作如何进入、由谁批准、挤掉什么事项。
实际计划可以使用项目管理平台、共享文档或白板。工具的价值在于保持目标、事项、负责人、状态和决策记录可追踪,而不是替团队决定优先级。对于中大型组织,若需要权限隔离、流程配置或私有化部署,可以评估相应项目管理工具;迁移现有工作流时,要先梳理字段、权限和历史数据,再验证迁移结果。产品能力应以供应方当前说明和组织实际验证为准,不能用工具选型替代管理设计。
5. 把每日同步用于调整,而不是报流水账
每日同步不必逐人汇报昨天做了什么。围绕迭代目标回答三个问题更有用:目标当前是否受阻,哪些工作即将进入验证,是否出现需要调整范围的变化。遇到复杂问题,会议结束后由相关人员单独解决,避免全员陪听。
我更关注阻塞持续时间,而不是会议上汇报了多少条状态。一个关键依赖卡住两天,可能比十项普通任务延迟更值得升级。团队需要约定何时升级、谁能作出范围决策,避免“大家都知道有风险,但没人能拍板”。
6. 评审看真实结果,复盘看系统原因
迭代评审应展示已完成且可验证的成果。如果只展示幻灯片或代码截图,用户无法判断功能是否满足场景。无法演示的工作也可以说明原因,但要区分“已经完成但不便演示”和“尚未完成”。
复盘不应把延期简单归结为个人效率。可以按需求准备不足、估算偏差、外部依赖、突发事件、测试返工、决策等待等类别记录原因。连续几轮出现同一类问题,说明流程或系统约束没有被处理,而不是成员还不够努力。

四、常见误区:看上去严格,实际上让计划更脆弱
1. 误区:每个迭代都必须百分之百完成
如果目标是完成一次有外部依赖的技术改造,承诺百分之百完成通常不现实。更好的检查方式是看目标是否达成、未完成工作是否影响用户、偏差原因是否重复发生,以及团队是否提前识别风险。
完成率低不一定代表团队差,可能是临时故障多、承诺超量或需求经常变更;完成率很高也不一定代表管理成熟,可能是工作拆得过细、目标缺乏挑战,或低估了未记录的支持工作。
2. 误区:拆得越细,管理越可控
任务拆分的目标是暴露依赖和验证路径,不是把每个人的工作拆成小时级清单。拆得过细会让状态维护成本上升,成员把时间花在更新表格,而不是处理实际问题。
一个实用判断是:任务是否有清晰的完成证据,是否能让团队较早发现偏差。若一项任务大到迭代末尾才知道能否完成,应继续拆;若一项任务只是把同一工作切成多个无独立验证价值的小步骤,则没有必要增加管理颗粒度。
3. 误区:遇到新需求就直接插入
“顺手做一下”会把迭代承诺变成隐形队列。新增工作至少要回答三个问题:是否比当前目标更重要,谁批准调整,哪些原工作因此退出。紧急线上问题可以有快速通道,但紧急的定义要明确,不能让所有需求都自称紧急。
可以把需求分为必须立即处理、可进入下个迭代、继续观察三类。必须立即处理的事项,也需要记录原因、影响和被挤出的工作。这样复盘时才能判断团队的问题来自突发事件,还是来自入口规则失效。
4. 误区:把速度排名当作团队管理工具
不同团队的估算习惯不一致,故事点等相对估算单位也不是跨团队的生产率指标。拿团队之间的点数排名,会促使估算膨胀,破坏原本用于团队内部预测的尺度。
更值得比较的是趋势和流动性:交付周期是否缩短,等待时间是否下降,目标兑现是否更稳定,线上缺陷是否增加。若必须进行横向管理,先统一数据定义,并解释团队之间的产品复杂度、依赖数量和质量约束差异。
5. 误区:计划会议越长,决策越充分
计划会长,通常是需求准备不足、决策人缺席或讨论范围没有控制。会议不应该承担所有需求分析和技术设计。需要复杂方案讨论的工作,应在计划会前单独澄清;会议负责确认优先级、容量和承诺。
如果计划会总是超时,可以记录超时议题的类别。若主要时间花在验收标准上,就改进需求准备;若主要时间花在依赖协调上,就建立跨团队对接机制;若总在容量争论,则补齐历史工作与临时工作的记录。
五、专业判断逻辑:什么时候加工作,什么时候减范围
1. 用目标价值和不确定性做双重判断
优先级不能只看价值,也不能只看实现容易度。高价值但风险不明的事项,可能应该先做小规模验证;价值一般但依赖少的事项,也未必值得占用本轮容量。计划时我会同时看目标贡献、时间敏感性、技术不确定性和外部依赖。
对于高不确定工作,优先安排能快速消除关键未知的验证任务,而不是立刻承诺完整交付。例如先验证接口性能、数据完整性或用户是否理解关键流程,再决定是否扩大实现范围。这样做可能减少本轮可见功能数量,却能降低后续返工和延期风险。
2. 用历史数据而不是理想状态估算容量
可用容量最好从实际交付记录反推。团队可以按迭代整理承诺工作量、完成工作量、插入事项、缺陷返工和成员可用时间。观察几轮后,再判断当前计划是否明显超出团队的稳定范围。
不要因为某一轮突然交付很多,就立刻把下一轮容量提高。那一轮可能有低复杂度任务、外部支持或加班因素。相反,如果某轮低于预期,也要区分临时事件和系统性问题。容量是用于预测的经验基线,不是绩效目标。
3. 用关键路径决定缓冲放在哪里
缓冲不应均匀撒在每项任务上。对跨团队接口、审批窗口、数据准备等关键依赖,等待风险可能远高于纯开发工作;对已经验证过的重复任务,则不必人为增加大量余量。缓冲应放在不确定性集中的位置,并有明确触发条件。
如果某项依赖没有可靠承诺日期,建议并行推进不受它影响的工作,并把依赖事项放入风险跟踪。若没有可行替代路径,就应降低本轮目标承诺,而不是把希望写进排期表。
4. 用变化成本决定迭代中是否调整
迭代中并非所有变更都应该拒绝。若变更能避免重大业务损失,且当前工作尚未投入大量成本,替换范围可能合理;若新需求只是优先级略高,却会打断已进入测试的工作,切换造成的返工成本可能高于收益。
决策时要比较新增价值、切换成本、质量风险和对目标的影响。重要的是把决策记录下来:为什么调整、谁批准、替换掉什么、预期怎样验证。没有记录的变更,会让复盘无法区分计划错误和合理响应。

六、案例推演:一个六人团队如何从“满排”改成“可交付”
1. 初始计划:任务很多,目标却不清楚
下面用一个情景模拟说明调整过程。团队包括产品、设计、开发和测试等六人,迭代周期为两周。原计划列了十六项工作,目标写成“完成订单体验优化”,其中包含退款入口、地址编辑、客服后台字段和一项技术重构。
计划会前检查发现,退款入口缺少异常状态的验收标准;地址编辑依赖另一个团队的接口;客服字段没有明确业务使用人;技术重构则没有说明与用户交付的关系。原计划看似饱满,实际上多项工作还不能被可靠估算。
2. 重新定义目标:减少用户无法自助处理的订单问题
团队把目标改为:“让用户在订单详情页自助修改未发货订单的收货地址,并能清楚看到是否修改成功。”退款入口暂不纳入本轮,因为它涉及资金状态和多个异常路径,需要先补齐规则。
随后团队确认接口依赖的最晚时间,并将接口验证提前。如果依赖按期可用,就交付完整的地址修改流程;若接口延迟,则先完成状态展示和异常提示,避免迭代结束时只留下未集成的代码。目标由此包含了可交付路径和依赖失败时的替代方案。
3. 调整后的工作拆分与验收
团队将范围收敛为用户端入口、修改规则校验、接口联调、成功与失败状态展示、回归测试和灰度观察。客服后台字段移入候选池;技术重构只有在被证明是交付前提时才进入本轮,否则不抢占目标容量。
验收也从“功能开发完成”改成具体证据:未发货订单可以提交地址修改;已发货订单显示不可修改原因;接口失败时用户能看到可行动的提示;关键操作有日志可追踪;灰度期间监控修改失败率。这样的标准能让产品、开发和测试对“完成”有一致理解。
4. 复盘指标:同时看目标和过程
迭代结束后,团队不只看完成了几项任务,还检查目标交付、接口等待、测试返工和用户行为。假设情景模拟中,接口等待造成半天延迟,灰度后发现部分订单状态映射需要修正,那么复盘结论不应是“开发没做完”,而应继续追问接口契约是否稳定、状态样例是否覆盖充分。

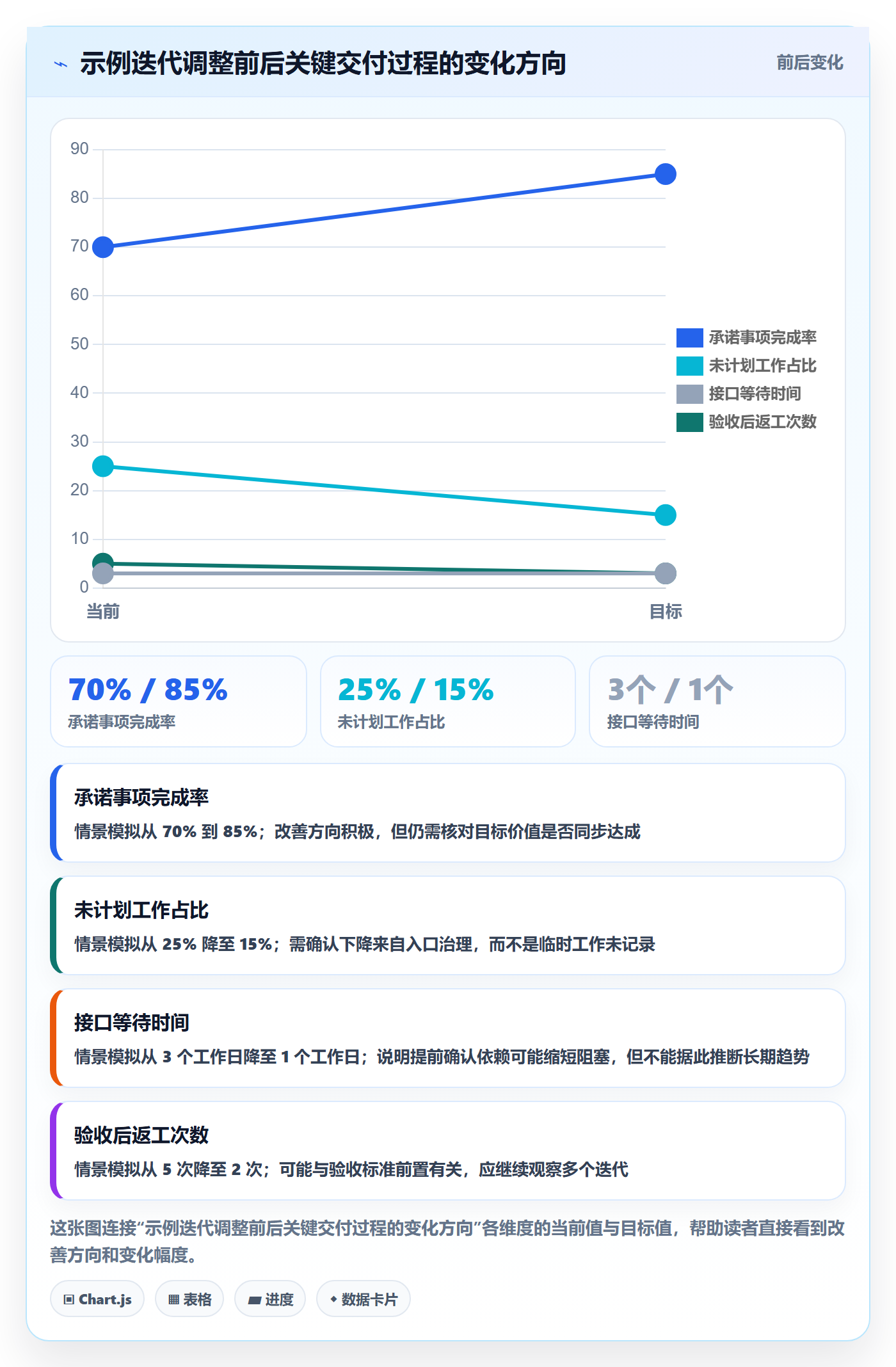

下表的数据是为了演示复盘口径的示意值,不是任何组织的真实统计。正式复盘应保留指标定义和数据时间范围,避免把一次小样本变化说成长期改善。
| 观察维度 | 计划前基线 | 本轮观察 | 判断方式 |
|---|---|---|---|
| 承诺事项完成率 | 情景模拟 70% | 情景模拟 85% | 需同时检查目标是否达成,不能单独用于评价个人 |
| 未计划工作占比 | 情景模拟 25% | 情景模拟 15% | 若下降来自工作漏记而非实际减少,指标没有意义 |
| 接口等待时间 | 情景模拟 3 个工作日 | 情景模拟 1 个工作日 | 应核对依赖方响应机制是否改善,而非只看单次结果 |
| 验收后返工次数 | 情景模拟 5 次 | 情景模拟 2 次 | 需要结合样本量和缺陷严重程度判断变化是否稳定 |

七、按团队类型调整做法:同一套流程不必硬套
1. 新团队:先建立可预测节奏
刚组建的团队没有稳定历史数据,不适合一开始就追求精准容量。先选较小的目标,记录实际投入和阻塞,连续运行几轮后再调整承诺量。初期最重要的是形成共同的完成定义和需求准备习惯。
如果成员对产品、代码库或发布流程还不熟悉,应把学习和环境搭建作为显式工作,而不是期待其在“正常交付”之外自动完成。新团队的低产出可能来自系统熟悉成本,不能简单套用成熟团队的预期。
2. 需求变化频繁的团队:采用目标稳定、范围可调
对于业务变化快的团队,锁死每一项任务会让迭代计划失去现实性。可以稳定迭代目标,但允许在同等价值、相近成本的范围内替换候选工作。替换要经过约定的决策人,并留下被替换事项,避免范围变化无痕发生。
若紧急事项长期占据大量容量,问题可能不在计划会,而在需求入口、线上质量、产品决策时效或支持机制。此时应单独统计临时工作来源,并处理主要来源,而不是无限增加缓冲。
3. 跨团队项目:围绕依赖和集成节点计划
跨团队协作中,单个团队的本地计划可能都很完整,整体交付仍因接口、权限、数据或审批没衔接而延期。计划应显式标记共同里程碑和接口验收节点,并指定每个依赖的对接人。
如果依赖方无法参加计划会,可提前发出需确认的问题,至少拿到交付内容、时间窗口和失败处理方案。仍无法确认时,应把风险作为计划输入,而不是假设对方会按期完成。
4. 合规或高风险产品:先确保验证路径完整
高风险产品的计划不能只追求快速上线。安全检查、审计记录、数据权限、回滚方案和审批窗口都可能是交付条件。遗漏这些工作,短期看起来加快了开发,实际可能把风险推到发布之后。
这类团队可以把“可发布”定义成包含测试证据、审批记录和监控准备的整体状态。必要时延长外部发布周期,但仍然拆分内部验证工作,让风险尽早暴露。
5. 中大型组织:流程统一不等于工作方式完全一致
组织规模较大时,统一术语、状态定义和汇报口径有助于协作,但不同团队的工作类型不一样:有的负责持续运维,有的做产品迭代,有的承担平台能力建设。强行使用完全相同的容量和完成率口径,容易制造不可比的数据。
选择管理平台时,应先明确要解决的是跨团队可视化、需求追踪、权限管理、私有化部署、流程配置,还是既有系统迁移。若考虑从其他系统迁移,应先做一条完整样例链路:项目、字段、附件、权限、历史状态和报表都要核对,再扩大迁移范围。不要只用“能导入任务”判断迁移成功。
八、复盘与取舍:让下一轮计划比上一轮更可信
1. 复盘少而关键的指标
指标太多,团队会忙于维护数据;指标太少,又可能误判原因。建议先保留能指导决策的几项:目标达成情况、未计划工作占比、工作周期、阻塞时间、返工或线上缺陷。指标定义要稳定,观察周期也要足够长,单轮波动通常不足以支持管理结论。
交付周期尤其值得关注。它能帮助团队发现工作等待在哪个环节,而不是只看成员忙不忙。若工作大量停在“待评审”或“等待外部确认”,继续压缩开发时间不会解决瓶颈。
2. 把问题分类,决定改流程还是改范围
如果工作常因需求不清而返工,优先改进准备度和验收标准;如果常因依赖等待而延期,优先治理接口约定和协调机制;如果突发工作占比高,优先分析入口与服务负荷;如果测试总在迭代末尾拥堵,就要调整工作顺序和测试资源,而不是要求测试加速。
每轮复盘只选一两个可以验证的改进动作,并为其指定负责人和观察指标。一次改太多,下一轮就难以判断哪项措施产生作用。改进动作也要有期限,到期后检查有效、无效或需要调整。
3. 计划中的四种取舍
- 价值优先:若业务窗口很短,先做能支撑窗口的最小范围,低价值优化延后。
- 风险优先:若技术或合规不确定性高,先安排验证和风险消除,不急着承诺完整功能。
- 依赖优先:若关键接口决定后续工作,尽早确认契约与样例,减少串行等待。
- 质量优先:若线上缺陷持续增加,暂停扩大功能范围,把容量转向稳定性和回归验证。
取舍不是失败,而是让有限容量服务于当前最重要的目标。真正危险的是既不删范围、又不改日期,最后再把未完成解释成执行不力。
4. 一页计划应该留下什么
迭代结束后,团队应能从计划记录中还原当时的判断,而不是只看到一串状态。至少要保留迭代目标、承诺范围、验收证据、容量假设、外部依赖、插入变更和决策记录。这样即使结果不理想,也能区分估算误差、需求变化和系统阻塞。
这份记录不必写成厚重文档。一个清晰的看板加上简短决策日志,往往比重复填写多张表更有用。关键是信息在需要的人之间可见,并且能支持下一轮预测。
九、总结:先缩小承诺,再逐步提高预测能力
迭代管理从零到一,不是先挑一套复杂流程,也不是先追求漂亮的完成率。我的判断顺序是:先把目标写清楚,再把需求准备好;先认清实际容量,再形成承诺;先暴露依赖和风险,再安排执行;最后用真实验收和复盘数据调整下一轮。
一份好的迭代计划,不是承诺永不变化,而是让变化有入口、有代价、有决策记录。计划的价值也不是保证所有事情按原样发生,而是让团队在不确定条件下,仍能知道此刻最重要的结果是什么,以及偏离时该如何选择。
下一步可以从最近三轮迭代开始:找出目标是否清晰、临时工作占比、阻塞时间和未完成原因;再挑一个最主要的失真来源,针对它改进准备度或容量判断。先连续执行两到三轮,观察数据是否变化,再决定是否增加流程和工具。比起一次性重做整套管理制度,这种小步验证更容易落地,也更能找到适合团队自己的迭代节奏。
常见问题解答(FAQ)
1. 迭代计划应该从哪里开始?
我第一次组织迭代时,容易把待办事项直接搬进计划,却不确定团队是否真的能完成。尤其需求还在变化、成员对任务理解不一致时,计划应该先确认什么?
先明确迭代目标,再梳理已澄清的需求。逐项确认验收标准、优先级、依赖关系和工作量;只有团队理解一致、具备开始条件的事项才进入候选范围。计划讨论结束时,每个人都应能说明本迭代要交付什么,以及如何判断完成。
2. 迭代承诺多少工作量才合理?
我担心排得太少显得团队效率低,排得太多又会导致迭代结束时大量任务未完成。团队刚开始迭代管理、还没有历史数据时,该用什么依据估算?
先以可用人力和实际工作日为上限,扣除会议、支持工作、休假及已知依赖,再结合任务拆分和团队估算确定范围。没有历史数据时,宁可保守承诺,并记录计划与实际完成量;连续几轮后,用近几轮的完成情况校准容量,不把估算值当成个人绩效指标。
3. 迭代进行中需求变更了怎么办?
我遇到过迭代启动后,业务方临时提出更紧急的需求。直接塞进来会挤占原计划,但拒绝又可能影响业务,该怎么处理才不让计划失去意义?
先评估变更的紧急程度、工作量和依赖,再由相关负责人决定是否替换迭代内的事项,而不是无条件叠加。若变更会影响迭代目标,应明确告知受影响的交付内容和风险;若不紧急,则进入待办列表,在下一轮计划时重新排序。
4. 如何判断一次迭代计划是否有效?
我以前只看迭代结束时完成了多少任务,但有些任务虽然标记完成,验收时仍不符合预期。除了完成数量,还应该检查哪些信号,才能知道计划和协作方式需要调整?
同时检查迭代目标是否达成、交付物是否满足事先约定的验收标准,以及计划与实际完成范围的偏差。复盘未完成或返工事项,区分原因是需求不清、估算偏差、依赖阻塞还是临时变更,并为下一轮确定一项具体改进;不要仅凭任务数量或个人忙碌程度判断成效。
核心关键词
文章包含AI辅助创作:迭代计划怎么做?实施团队实操方法:迭代管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/561949
读者评论
我们团队也会留缓冲,但线上支持经常超出预估。比起固定按比例预留,我觉得把近几轮临时工作的类型和耗时记下来,更容易调整容量。
准备度清单挺实用,不过跨部门需求里,依赖方常常给不出明确日期。遇到这种情况,除了准备备选工作,是否也需要设一个明确的升级时点?
计划会里先定目标确实能减少任务堆叠。我比较关注发布和回归是否真的有人负责,过去几次延期都不是开发没做完,而是验证排期被默认忽略了。
