很多团队以为项目延期是执行问题,真正排查后却发现,延期往往在立项当天就已经发生了:目标没有可验收定义,责任人没有最终确认,关键依赖没有进入计划,风险只停留在会议纪要里。2026年项目管理全流程工具与技术指南的核心,不是再列一份软件排行榜,而是回答一个更实际的问题:从启动、规划、执行、监控到收尾,什么信息必须被记录、谁必须看到、何时必须触发动作,以及工具如何承载这些管理动作。

2026年项目管理全流程工具与技术指南:从启动到收尾的实用选型方案

一、先讲结论:项目管理工具要围绕“交付证据链”选择

1. 工具数量越多,项目不一定越可控

我在项目复盘中反复看到一种现象:团队同时使用即时通信、在线文档、表格、缺陷系统和汇报软件,但项目经理仍然无法在十分钟内回答三个问题:当前最重要的交付物是什么、它由谁负责、如果延期会影响哪一个里程碑。

这说明工具数量和管理成熟度不是同一件事。项目管理工具真正要建立的是一条从目标到结果的证据链:目标关联范围,范围关联任务,任务关联责任人和依赖,交付物关联验收标准,风险关联应对措施,最终结果关联复盘结论。

我的第一条判断是:先定义必须闭环的管理关系,再选择工具;不要先看工具有多少功能。如果一个平台只能展示漂亮的甘特图,却无法把风险、变更、验收记录和责任人连接起来,它更像排期展示器,而不是完整的项目管理系统。

2. 2026年的选型重点从“有没有AI”转向“AI能否使用真实项目数据”

AI功能会继续进入项目管理工具,但“支持AI”本身不是选型结论。任务拆解、会议纪要摘要、进度汇总、风险提示和自然语言查询都很容易成为演示功能,真正需要核验的是:AI读取了哪些数据,是否有权限隔离,输出是否保留来源,能不能追溯到原始任务、文档和变更记录。

我会把AI能力分成两类。第一类是低风险的整理型能力,例如把会议记录整理成待办、把多个项目状态汇总成周报;第二类是高风险的判断型能力,例如自动评估延期概率、识别关键风险、推荐资源配置。前者可以快速试用,后者必须经过人工确认、权限测试和历史项目回测。

3. 最可靠的选型方法是“阶段任务,工具能力,使用证据”三步法

  1. 列出每个项目阶段必须完成的管理任务和关键产物。
  2. 把每项任务转换成工具能力,例如审批、依赖、版本、权限、报表或归档。
  3. 为每项能力设定使用证据,例如任务完成记录、审批日志、风险关闭记录和验收附件。

例如,“加强风险管理”不是一个可验收的工具需求。可执行的需求应该是:风险必须有等级、责任人、应对措施、截止日期和关闭条件;高等级风险在超过两个工作日未更新时触发提醒;项目周报能显示新增风险、已逾期风险和风险趋势。这样,采购人员、项目经理和一线成员才会对同一项需求有相同理解。

2026年项目管理全流程工具与技术指南:从启动到收尾的实用选型方案

二、为什么很多项目在启动阶段就埋下延期风险

1. 立项文件通常写清了“要做什么”,却没有写清“做到什么算完成”

项目启动阶段最容易被低估。管理层往往关注项目是否批准、预算是否下达,执行团队则急着建立任务列表。双方都忽略了项目章程中最关键的部分:成功标准和范围边界。

我见过一个跨部门系统建设项目,启动文件写的是“完成业务数字化升级”。这个表述方向没有错,但无法指导执行。后来团队把它改成三个可检查结果:指定业务流程在系统中完成配置;核心角色完成培训并通过操作验收;上线后连续两个结算周期没有出现未分派的关键异常。改写后,需求争议明显减少,因为新增需求可以直接对照范围和验收标准判断。

启动阶段至少应形成以下产物:

  • 项目章程:说明项目背景、目标、范围、预算边界和决策机制。
  • 目标说明:将业务目标转换成可观察、可验收的结果。
  • 干系人清单:记录决策人、执行人、受影响部门和验收人。
  • 初步风险清单:记录当前已知的不确定因素及其责任人。
  • 启动会议纪要:确认关键假设、初始承诺和下一步动作。

2. 启动阶段的工具不应只有任务列表

小团队可以用文档、表单和任务视图完成立项,但中大型组织需要进一步考虑审批路径、组织权限和历史追溯。尤其是涉及研发、交付、采购或合规的项目,谁批准了范围、谁修改了日期、谁接受了例外,都可能在数月后成为必须回答的问题。

启动阶段的工具配置,我通常优先检查五项能力:是否支持项目模板,是否能区分查看和编辑权限,是否能关联立项审批和项目空间,是否能保留变更历史,是否可以从立项记录直接生成规划任务。

如果立项审批完成后,项目经理仍然需要手动复制一份文档、重新创建一套任务、再单独通知所有成员,工具就没有真正缩短流程。更好的做法是让审批通过成为自动触发点:生成项目空间,加载对应模板,建立角色权限,并为项目负责人创建启动清单。

3. 启动阶段的专业判断:先限制范围,再讨论排期

很多团队开启动会时直接讨论“什么时候上线”,但这一步通常过早。没有确认范围边界和验收人,排期只是愿望。我的建议是,至少先回答三个问题:哪些结果必须交付,哪些工作明确不在本项目内,出现冲突时由谁做最终取舍。

如果这三个问题无法在启动阶段回答,任何工具都只能把混乱更快地记录下来。这也是为什么项目章程、范围说明和验收标准应当在任务排期之前完成,而不是在项目延期后补写。

2026年项目管理全流程工具与技术指南:从启动到收尾的实用选型方案

三、规划阶段:把目标拆成可执行、可追踪的交付计划

1. WBS不是任务越细越好,而是每个工作包都要有交付证据

项目计划常见的误区是把“完成方案”“推进开发”“做好测试”直接当作任务。这些词描述的是方向,不是工作。一个可以被管理的任务至少要有负责人、完成条件、截止日期、输入依赖和输出物。

我在拆解复杂项目时,会用四层结构:第一层是项目结果,第二层是阶段或交付领域,第三层是工作包,第四层才是可执行任务。例如“完成客户上线”可以拆成环境准备、数据核验、权限配置、用户培训、试运行和正式验收。每个工作包还应说明交付物在哪里、谁验收以及出现问题时如何回退。

任务拆得过粗,项目经理看不到阻塞点;拆得过细,一线人员每天要维护大量状态,反而会放弃更新。经验上,单个任务最好能在一个明确周期内完成并产生可检查结果。跨越多个周期且没有中间产出的任务,通常应该继续拆分。

2. 甘特图、看板和里程碑解决的是不同问题

工具视图或技术 最擅长回答的问题 不适合单独承担的工作 选型判断
甘特图 任务何时开始、结束,依赖如何变化 实时协作、需求讨论和细粒度缺陷处理 适合阶段清晰、依赖较多、需要对外承诺日期的项目
看板 工作处于哪个状态,哪里出现积压 复杂资源排期和长链路关键路径分析 适合敏捷研发、内容生产和持续交付团队
里程碑 关键结果是否按节点完成 解释任务细节和具体阻塞原因 适合管理层汇报和跨部门承诺管理
资源负载视图 谁在同一时段承担过多任务 判断任务质量和业务优先级 适合多人并行、多项目共享资源的组织

我不会把甘特图和看板理解成二选一。对于一个有固定上线日期的软件交付项目,管理层需要甘特图看里程碑和依赖,执行团队需要看板处理需求、开发、测试和缺陷。关键不在于界面有多少视图,而在于不同视图是否读取同一套任务数据。

3. 规划阶段必须同时记录资源、成本、风险和变更

只做进度计划的项目,通常在执行阶段才发现资源并不够。计划中应至少记录责任人、参与角色、预计工时或工作量、资源可用时间和外部依赖。对于有采购、供应商或合同约束的项目,还要把预算、付款节点和验收节点放进同一张计划图。

风险登记册也不应成为一份静态表格。每项风险都要有概率、影响、等级、应对措施、风险负责人和下一次检查日期。更重要的是,风险应能关联到受影响的任务或里程碑。否则风险管理就会和日常执行脱节。

变更管理同样需要在规划阶段设计。需求变更至少应记录提出人、变更原因、影响范围、时间影响、成本影响、审批结论和执行责任人。没有这些字段,项目团队很容易把未经评估的新增工作直接塞进原计划。

2026年项目管理全流程工具与技术指南:从启动到收尾的实用选型方案

四、执行阶段:让协作记录自然产生,而不是靠项目经理追着补

1. 工具要把讨论、任务和交付物放在同一上下文中

执行阶段的最大浪费,通常不是成员没有工作,而是同一件事在多个地方重复表达。会议里讨论一次,聊天窗口确认一次,表格里登记一次,周报里又重新整理一次。每多一个孤立记录点,就多一处信息不一致的可能。

比较成熟的配置方式是:任务作为执行主记录,讨论放在任务上下文中,附件和版本关联到交付物,会议纪要中的行动项直接转成任务,审批结论自动回写任务状态。这样项目经理查看任务时,可以同时看到背景、负责人、截止日期、当前阻塞、相关文件和最终结论。

我尤其关注评论是否支持明确的责任表达。比如“请尽快确认”几乎没有管理价值;“王某在周三17:00前确认接口字段,确认文件链接放在任务附件中”才是可追踪动作。工具不能替代管理语言,但好的工具应当让责任、日期和结果更容易被结构化记录。

2. 不同项目类型需要不同的执行模型

  • 研发项目:关注需求、用户故事、迭代、代码提交、测试、缺陷和版本发布之间的关联。
  • 交付项目:关注客户确认、合同范围、实施计划、问题单、培训、上线和验收。
  • 营销项目:关注内容资产、渠道排期、供应商、审稿、发布和效果反馈。
  • 工程或采购项目:关注现场节点、物料、供应商、质量检查、安全要求、付款和竣工资料。
  • 管理改善项目:关注现状基线、改进措施、责任部门、检查周期和指标变化。

如果把所有项目都套进同一套任务模板,短期看起来统一,长期会造成字段冗余。研发人员会被迫填写不相关的商务字段,交付团队又缺少客户验收和合同变更字段。统一的应该是项目治理规则,具体执行模板则应按项目类型分层。

3. 文件版本和决策记录是执行阶段最容易被忽略的资产

项目延期后,团队常常争论“当时到底确认了哪个版本”。如果文件仅通过聊天工具发送,项目管理平台只保存一个最终链接,那么版本历史和决策依据很难还原。对于方案、报价、接口文档、测试报告和验收材料,我建议使用版本号、提交人、提交时间和变更摘要四个字段。

重要决策也应单独记录,不要埋在长篇会议纪要中。决策记录至少包含背景、选项、结论、决策人、影响范围和复查时间。这样即使项目成员更换,新成员也能理解为什么采用当前方案,而不是重新讨论已经解决的问题。

2026年项目管理全流程工具与技术指南:从启动到收尾的实用选型方案

五、监控阶段:从“汇报进度”转向“管理偏差”

1. 管理层真正需要的是异常信号,而不是更多图表

很多项目仪表盘的问题不是数据不足,而是数据太多。任务总数、完成率、成员数量、评论数量看起来很完整,却没有告诉管理层哪个里程碑正在失去缓冲时间,哪个风险已经影响关键路径,哪个变更正在增加预算压力。

我会把监控指标分成三层。第一层是结果指标,例如里程碑按期完成率和验收通过率;第二层是过程指标,例如逾期任务数、阻塞任务时长和风险更新率;第三层是前置预警指标,例如关键任务剩余缓冲、未确认依赖数量和连续多个周期没有更新的任务。

结果指标适合复盘,过程指标适合周会,前置指标才适合提前干预。一个项目的完成率可能仍然是80%,但如果关键路径上的三个任务连续五天没有更新,这个80%并不能说明项目健康。

2. 仪表盘设计要服务于不同角色的决策

角色 最需要看到的内容 适合的提醒 不应强行展示的内容
项目负责人 关键路径、阻塞任务、风险、变更和资源冲突 关键任务逾期、风险升级、依赖未确认 过细的成员操作日志
部门负责人 跨项目资源负载、部门交付承诺和重大偏差 资源超载、多个项目争抢同一专家 每项任务的全部讨论内容
管理层 里程碑、预算、范围变化和总体风险 重大里程碑延期、预算超阈值、重大风险 日常任务状态和低等级问题
执行成员 我的任务、前置依赖、交付标准和最新决策 任务临近到期、依赖完成、验收意见返回 不影响当前工作的全局指标

同一套底层数据可以生成不同视图,但不应让所有人看到同样的信息。信息过载会降低使用意愿,也会让真正重要的异常淹没在普通状态中。

3. AI预警必须保留人工确认环节

AI可以根据历史延期、任务依赖、评论中的阻塞词和风险更新频率生成提示,但它不能直接替代项目经理改变计划。比如系统识别到“等待外部确认”出现多次,可以建议提升风险等级;是否升级、是否调整里程碑,仍然要由有业务判断权的人确认。

在试用AI能力时,我建议用三个问题做验收:它是否引用了正确的原始记录,是否能区分事实和推断,是否允许用户修改或驳回建议。如果只能得到一段看起来专业但无法追溯的文字,AI只是增加了汇报修饰,并没有增加管理价值。

2026年项目管理全流程工具与技术指南:从启动到收尾的实用选型方案

六、收尾阶段:项目结束不等于工作结束

1. 收尾要确认四类结果

项目收尾首先要确认范围结果:原计划交付物是否完成,哪些内容经过批准后被取消,哪些内容转入后续项目。其次要确认业务结果:系统、产品、活动或工程成果是否真正被使用,是否达到启动时约定的验收标准。

第三类是财务和合同结果,包括预算使用、供应商付款、合同义务、资产移交和未结算事项。第四类是组织学习结果,包括哪些做法值得模板化,哪些风险应加入下一项目的检查清单,哪些决策过程需要制度化。

2. 验收记录不能只写“已完成”

“项目已完成”不是验收证据。验收记录至少应包含验收对象、验收标准、实际结果、验收人、验收时间、遗留问题和后续责任人。对于软件项目,还可以关联发布版本、测试结果和问题关闭记录;对于工程项目,则应关联现场检查、竣工资料和移交清单。

如果工具允许,收尾动作应由一个标准化清单驱动。关键条件完成后,系统再允许项目进入归档状态。归档不是把项目隐藏,而是保留检索入口、权限、关键文档、决策记录和复盘结论,确保后续项目可以复用。

3. 复盘应当产生改变,而不是产生一份长报告

低价值复盘通常写成“沟通不够及时”“需要加强协作”“后续做好风险管理”。这些结论没有办法转化为动作。高价值复盘应当回答:哪个节点第一次出现偏差,为什么当时没有被发现,哪个管理机制本来可以阻止问题扩大,下次要增加什么字段、门禁、提醒或审批。

  • 把重复出现的风险转化为启动阶段检查项。
  • 把反复发生的审批延迟转化为明确的服务时限。
  • 把经常产生争议的交付物转化为验收模板。
  • 把高频协作动作转化为项目模板或自动化规则。
  • 把一次性解决方案转化为知识库中的可检索案例。

2026年项目管理全流程工具与技术指南:从启动到收尾的实用选型方案

七、工具类型与适用场景:不要用一个系统解决所有问题

1. 轻量任务与看板工具

这类工具适合任务数量可控、项目周期较短、团队成员比较稳定的场景,例如市场活动、小型内容项目、内部改善事项和简单运营协作。它们的优点是上手快、培训成本低、成员容易形成更新习惯。

它们的边界也很明显:当项目出现复杂依赖、资源共享、预算控制、分级权限或多项目组合管理时,单纯的看板很快会不够用。此时继续堆加自定义字段,往往会把轻量工具改造成难以维护的半成品系统。

2. 计划和进度控制工具

这类工具适合工程、交付、采购、活动执行和有固定上线日期的项目。它们重点支持甘特图、任务依赖、里程碑、关键路径、基线和进度偏差分析。

选择时要特别检查依赖关系是否真正参与提醒和报表,而不是只在图上画出一条连线。还要验证计划基线能否保存。没有基线,就无法比较原始承诺和当前计划,延期原因也很难客观呈现。

3. 企业级项目管理平台

对于100人以上组织、多项目并行团队或跨部门交付组织,企业级平台的价值主要体现在治理能力,而不仅是任务能力。这类平台通常需要支持组织级权限、项目模板、组合视图、资源池、审计日志、统一报表、流程配置和系统集成。

我在评估此类平台时,会先问一个问题:PMO是否能从项目数据中发现组织级问题。例如多个项目是否同时占用同一专家,哪些部门经常成为依赖瓶颈,哪些项目反复发生范围变更,哪些风险长期没有关闭。如果平台只能让每个项目管理得更漂亮,却无法支持这些横向判断,企业级价值就没有兑现。

4. 研发项目管理工具

研发场景需要把需求、迭代、开发、测试、缺陷和版本串起来。工具选型时不能只看任务看板是否好看,还要检查需求变更是否可追溯,缺陷是否能关联版本和测试结果,发布后问题是否能反向追踪到原始需求。

如果组织正在替换原有海外研发协作系统,迁移能力会直接影响项目连续性。重点核验数据字段映射、历史评论、附件、用户权限、链接关系和接口兼容性。所谓“平滑迁移”不应只理解为导入任务数量,还应包括历史上下文和审计可追溯性。

5. 流程与低代码平台

流程平台适合审批、表单、用印、采购、预算申请和个性化业务流程。它们灵活,但灵活也意味着治理责任更大。配置过多、命名不统一、字段没有负责人,几个月后就会出现多个相似流程并存、审批数据无法统计的问题。

因此,流程平台最好作为项目管理体系的补充,而不是让每个部门各自搭建一套项目系统。组织需要统一项目编号、阶段名称、责任角色和关键状态,否则跨项目报表无法比较。

6. AI辅助工具

AI适合优先应用在高频、低风险、可复核的工作中:会议摘要、任务提取、周报草稿、风险清单初筛、历史项目检索和自然语言查询。涉及预算承诺、资源调整、范围批准和对外发布的动作,应保留人工确认。

AI应用 适合程度 主要收益 必须检查的风险
会议纪要转行动项 减少手工整理,提升任务生成速度 是否正确识别责任人、日期和否定表达
项目周报摘要 减少跨项目汇总时间 是否遗漏异常和过度美化进度
风险提示 帮助发现重复阻塞和长期未更新任务 误报、漏报、数据权限和责任归属
自动调整计划 低至中 提供排期建议 未经确认改变承诺日期或资源安排
自动生成对外承诺 节省少量文字撰写时间 合同、合规、客户承诺和事实准确性

八、以中大型研发组织为例:如何验证一套平台是否值得替换

1. 先看组织规模和迁移压力,而不是产品宣传页

对于100人以上组织,工具替换通常不是一个简单的购买决策,而是一次流程、数据和权限迁移。团队需要同时面对历史数据保留、成员培训、接口调整、项目连续性和管理层报表重建等问题。

以中大型研发和交付组织的试点方法为例,我会选择一个正在执行的真实项目,设置三类角色:项目负责人、一线执行成员和管理层观察者。试点周期不宜只有一场演示,至少要覆盖一次需求变更、一次版本发布、一次风险升级和一次阶段验收。

如果组织有国产化、数据合规或本地部署要求,还要验证私有化部署能力、数据存储位置、身份认证方式、日志审计、备份恢复和运维边界。不能因为产品支持本地部署,就默认所有企业环境都能直接上线,实际还要确认部署架构、升级方式和实施服务。

2. 迁移测试要看“关系是否保留”

迁移数据时,任务数量是最容易验收的指标,却不是最重要的指标。真正影响使用连续性的,是需求和任务的关联、任务与缺陷的关联、评论和附件的保留、历史状态的可查询性,以及不同角色迁移后的权限是否正确。

我建议把迁移验收拆成四层:

  1. 数量层:项目、任务、缺陷、文档和用户是否完整导入。
  2. 字段层:状态、优先级、负责人、标签、日期和自定义字段是否正确映射。
  3. 关系层:父子任务、依赖、需求、缺陷、版本和附件关系是否保留。
  4. 审计层:历史修改人、修改时间、状态变化和权限边界是否可追溯。

如果只验收第一层,迁移后可能出现“数据都在,但上下文丢了”的情况。一线成员不得不重新询问历史背景,项目经理也无法解释旧计划为何发生变化,这会抵消迁移的主要价值。

3. 用一个真实项目做六项压力测试

我会把以下场景设置为平台试用的必测项,而不是只让供应商展示标准流程:

  • 同时创建一个需求、两个开发任务和一个测试任务,验证关联关系。
  • 把一个关键任务延期三天,观察依赖任务、里程碑和通知是否联动。
  • 提交一次范围变更,检查审批、影响评估和计划更新是否留痕。
  • 让不同角色访问同一项目,验证客户、供应商、执行人员和管理层的权限差异。
  • 将会议纪要转换成任务,确认AI是否准确识别责任人、截止日期和原始上下文。
  • 导出项目档案,检查归档后是否仍然可检索、可审计和可复用。

试点的判断标准也不应只有“大家觉得好不好用”。我会记录新成员完成首次任务创建所需时间、任务必填信息完整率、周报手工整理耗时、关键风险按期更新率和迁移后关系保留率。主观反馈有价值,但必须和可观察数据一起看。

2026年项目管理全流程工具与技术指南:从启动到收尾的实用选型方案

九、建立可执行的工具评分表和总拥有成本模型

1. 评分表要区分“必须满足”和“加分项”

我建议企业先设否决条件,再设加权评分。否决条件包括数据部署要求、身份认证、权限隔离、关键系统集成、迁移能力和合同合规要求。只要候选工具触发任何一项硬性不合格,就不应因为界面漂亮或AI演示出色而进入最终比较。

评估维度 建议权重 核心验证问题
流程适配 15% 能否承载启动、规划、变更、验收和归档流程
一线易用性 15% 成员能否快速创建、更新和查找任务
计划与依赖 15% 是否支持甘特图、里程碑、基线和依赖预警
协同与交付物 12% 讨论、文件、版本、审批和任务是否关联
资源与成本 10% 能否识别资源冲突、工时和预算偏差
数据与报表 10% 能否形成角色化仪表盘、导出和接口服务
权限与安全 12% 是否具备组织隔离、审计、认证和数据控制能力
实施与总成本 11% 迁移、培训、维护和升级成本是否可接受

权重不能照搬其他公司的采购表。研发型组织可以提高需求、版本和缺陷追踪的权重;工程型组织应提高计划、合同、成本和现场协同的权重;集团型组织则要提高组合管理、权限审计和数据集成的权重。

2. 总拥有成本不能只看账号单价

一套工具的真实成本包括许可费用、实施费用、数据迁移费用、培训费用、集成开发费用、管理员维护费用和成员学习成本。对企业而言,最容易被忽略的是迁移和变更成本:旧系统中的数据是否需要清洗,旧流程是否需要重建,历史报表是否需要重新设计。

我会用三年周期估算总拥有成本,而不是只比较第一年的报价。计算时至少列出以下项目:

  • 基础许可和增值模块费用。
  • 私有化部署或混合部署相关的基础设施费用。
  • 实施顾问、配置、培训和迁移费用。
  • 与身份系统、即时通信、客户系统或财务系统对接的费用。
  • 内部管理员、数据治理和日常维护所需的人力成本。
  • 退出成本,包括数据导出、历史归档和替换方案准备。

3. “便宜”与“划算”不是同一个判断

轻量工具的许可费用可能较低,但如果团队需要用大量表格和人工汇报补充资源、预算、风险和审计能力,隐藏成本会不断增加。企业级平台的采购成本较高,但如果它确实减少了重复汇报、降低了迁移风险并支持多项目治理,三年周期内未必更贵。

反过来,功能过重也会造成浪费。一个只有八个人、项目周期两周、没有复杂审批和跨项目资源冲突的团队,购买完整组合管理平台,可能要承担不必要的培训和管理负担。选型必须和真实复杂度匹配。

2026年项目管理全流程工具与技术指南:从启动到收尾的实用选型方案

十、按团队规模和项目类型给出选型方案

1. 10人以内团队:先建立更新习惯

小团队优先需要任务、负责人、截止日期、文件、评论和基础提醒。不要一开始就搭建复杂审批和十几张报表,否则成员会把工具当作额外行政工作。

建议用一个项目模板固定五个字段:任务描述、交付标准、负责人、截止日期和阻塞原因。每周只保留一次状态会议,会议前要求成员更新任务,会议中只讨论逾期、阻塞和需要决策的事项。

这类团队的成功标准不是功能覆盖率,而是任务更新是否及时、交付物是否集中、延期是否能被提前发现。

2. 10至50人团队:开始治理依赖和跨部门协作

当团队规模扩大到10至50人,项目经理通常会遇到资源冲突、任务依赖和跨部门信息不同步的问题。此时应增加项目模板、里程碑、甘特图、风险登记、权限分组和标准状态报告。

建议把项目状态统一为少量明确阶段,例如未启动、进行中、阻塞、待验收、已完成和已关闭。状态数量不宜过多,每个状态都要有进入条件和退出条件。否则成员会把状态当作个人理解,而不是团队共同语言。

如果组织同时运行多个项目,应建立跨项目视图,但不要把所有细节直接汇总给管理层。管理层只需要看到关键里程碑、重大风险、资源冲突和预算偏差,项目成员则需要看到自己的执行上下文。

3. 50人以上或多项目组织:把工具当作治理基础设施

大型组织要关注的不只是单个项目能否运行,还要关注项目组合如何排序、资源如何分配、风险如何升级、数据如何审计。此时应重点评估PMO视图、资源池、组织级模板、统一字段、权限体系、单点登录、接口能力和数据导出。

大型组织不适合一次性把所有部门都迁移到新平台。更稳妥的做法是选择一个业务重要、流程相对典型、负责人愿意投入的项目作为试点,完成真实交付后再扩展到同类型项目。

4. 研发、交付、营销和工程项目的取舍

项目类型 优先能力 可以暂缓的能力 最容易踩的坑
研发项目 需求、迭代、缺陷、版本、测试和变更追踪 复杂合同和现场管理 只看开发任务,不追踪验收和发布结果
交付项目 客户协作、里程碑、问题单、验收和合同范围 过度细化的研发流程 客户确认停留在聊天记录里
营销项目 内容资产、审核、排期、渠道和供应商协同 复杂资源池和关键路径 发布日临近才发现素材或审批未完成
工程项目 进度、采购、质量、安全、成本和现场记录 纯软件迭代能力 计划与实际施工、付款和验收互相分离

2026年项目管理全流程工具与技术指南:从启动到收尾的实用选型方案

十一、采购前必须核验的部署、安全和集成问题

1. SaaS、私有化和混合部署如何取舍

SaaS的优势是上线快、基础运维负担低、版本更新通常由服务方负责,适合希望快速建立协作习惯的团队。私有化部署适合对数据边界、网络环境、权限审计和系统集成有更高要求的组织,但企业需要承担更多基础设施、升级和运维责任。

混合部署则需要明确哪些数据可以放在云端,哪些数据必须留在本地,身份认证和接口如何打通,升级时谁负责兼容性验证。不能只在合同里写“支持混合部署”,而应要求供应商给出网络拓扑、数据流向、备份策略和故障恢复方案。

2. 安全能力要通过场景验证

安全评估不能停留在认证证书列表。企业至少要模拟四个场景:外部成员只能访问指定项目,成员离职后权限立即失效,管理员能够查询关键操作记录,项目归档后普通成员无法继续修改核心资料。

还要核验数据导出、备份恢复、日志保留周期、接口访问控制、敏感字段权限和AI数据使用边界。对于研发和交付组织,源代码链接、客户资料、合同文件和缺陷信息的权限可能不同,不应把所有项目资料放在同一访问层级。

3. 集成不是“能不能对接”,而是“对接后谁是主数据源”

很多项目管理平台都可以通过接口连接企业通信、客户关系、财务或代码系统,但如果没有规定主数据源,集成只会带来重复和冲突。比如客户信息由客户系统维护,预算由财务系统维护,项目任务和风险由项目平台维护,消息工具只负责通知,不应反过来成为正式记录。

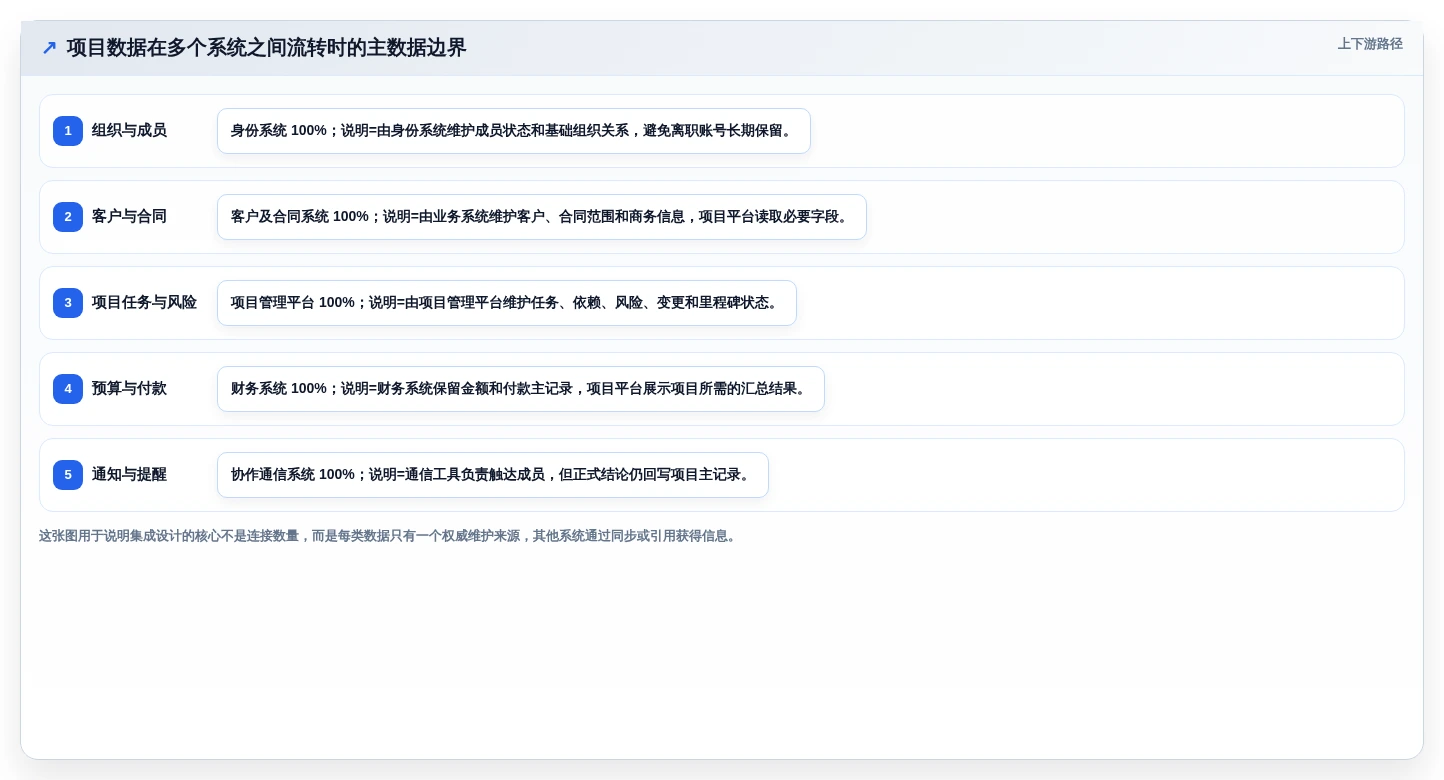

采购前应画出最小数据流:项目从哪里创建,人员从哪里同步,任务状态在哪里更新,预算从哪里读取,验收结果在哪里归档。每条数据流都要指定系统负责人和异常处理方式。

2026年项目管理全流程工具与技术指南:从启动到收尾的实用选型方案

十二、上线实施:工具买对了,也可能因为推广方式失败

1. 先建立最小可用流程

我建议企业把首次上线范围限制在一个完整但不臃肿的闭环:立项申请、项目创建、任务执行、风险更新、阶段验收和项目归档。先让团队跑通一次,再根据实际阻塞增加字段和自动化规则。

第一版模板只保留真正影响决策的字段。字段越多,维护成本越高;维护成本越高,数据越容易失真。对于每一个字段,都应回答它会被谁使用、多久更新一次、更新后会触发什么动作。

2. 用真实项目测试,而不是用演示项目测试

演示项目没有历史数据、没有真实冲突,也没有临时变更,因此几乎一定会显得顺畅。真实试点必须包含至少一个难点:外部依赖、需求变更、多人协作、资源冲突或阶段验收。只有这样,团队才能判断平台是否能承受实际管理压力。

试点期间,我会把反馈分为三类。第一类是产品缺陷,例如状态无法联动;第二类是流程缺陷,例如审批人没有明确;第三类是培训问题,例如成员不知道在哪里更新。三类问题的解决方式不同,不能全部归因于工具不好。

3. 为推广设置量化基线

上线前先记录基线,至少包括任务按期更新率、风险按期更新率、周报整理耗时、项目资料检索耗时、关键交付物完整率和成员活跃率。上线后按两周、一个月和一个季度复查,不要只在上线后一周根据新鲜感做判断。

我更看重“管理动作是否改变”,而不是登录人数。例如周报整理时间下降,但风险仍然无人更新,说明只是汇报自动化了,项目控制并没有改善。工具成功的证据应当体现在提前发现问题、减少重复核对和加快决策上。

2026年项目管理全流程工具与技术指南:从启动到收尾的实用选型方案

十三、常见误区:这些做法看似专业,实际会降低项目可控性

1. 误区一:用功能数量代替适配度

功能列表长,不代表功能能被团队使用。采购人员经常把几十项功能放进对比表,却没有验证一线成员是否能在一天内完成任务创建、关联交付物和更新状态。功能如果无法进入日常动作,就不会形成有效数据。

正确做法是把功能改写成场景。例如,不问“是否支持自定义报表”,而问“项目负责人能否在不导出表格的情况下查看所有逾期关键任务,并按部门筛选”。场景越接近真实工作,选型结果越可靠。

2. 误区二:把甘特图当作项目管理的全部

甘特图擅长表达时间和依赖,但它不能自动判断需求是否清晰、交付物是否合格、风险是否有人负责。项目经理如果只更新日期,不更新范围、风险和验收标准,甘特图会变成一张持续被美化的延期记录。

3. 误区三:把所有流程都设计成审批流程

审批适合处理需要授权和留痕的决策,不适合替代所有协作。任务分派、普通讨论和日常进度更新如果都要层层审批,成员会绕开系统在聊天工具中完成工作,正式数据反而更加不完整。

4. 误区四:AI自动生成周报,就认为项目透明了

AI可以把已有信息整理得更顺,但无法凭空补足没有记录的风险和决策。如果一线成员没有更新任务,会议结论没有进入项目空间,AI生成的周报只能把片段信息组织成一段流畅文字,不能替代事实采集。

5. 误区五:一上线就要求所有部门统一

组织级统一需要时间。一次性要求所有部门采用相同字段、状态和模板,往往会引发抵触。更合理的方式是先统一项目编号、关键阶段、责任角色、重大风险和关闭标准,再允许不同项目类型保留必要的专业字段。

2026年项目管理全流程工具与技术指南:从启动到收尾的实用选型方案

十四、不同情况下的行动建议与取舍

1. 如果当前最痛的是任务逾期

先不要购买更多报表。检查任务是否有明确负责人、截止日期、交付标准和前置依赖,再设置逾期提醒和阻塞状态。很多逾期并不是成员懒散,而是任务从一开始就没有定义完成条件,或者负责人没有实际决策权。

工具取舍上,优先选择任务更新简单、提醒清晰、依赖关系可视化的平台。资源池和复杂预算功能可以后置,除非逾期的根因已经明确是资源冲突。

2. 如果当前最痛的是信息分散

先确定项目主记录在哪里。不要试图让所有系统都成为完整项目系统,而应规定任务、文件、预算、客户和通知各自的权威来源。然后优先实现链接、同步和统一检索,再考虑大规模自动化。

工具取舍上,集成能力和数据权限比界面数量更重要。一个能稳定打通核心系统的平台,通常比一个功能丰富但无法连接现有环境的平台更适合长期使用。

3. 如果当前最痛的是管理层看不到全局

先统一项目状态、里程碑定义、风险等级和重大变更规则。没有统一口径,任何组合仪表盘都只是把不同项目的主观表达放在一起。

工具取舍上,应优先考虑跨项目汇总、资源负载、风险趋势、预算偏差和权限分层。不要让管理层直接阅读所有任务细节,而是通过分层视图逐步下钻到项目、阶段和任务。

4. 如果当前最痛的是系统替换和国产化要求

先做数据和流程盘点,再做产品演示。列出当前系统中的项目、用户、字段、状态、接口、报表和权限,识别哪些必须迁移、哪些可以归档、哪些流程可以重构。然后要求候选平台使用真实样本完成迁移演示。

取舍上,迁移完整度、私有化能力、数据控制和实施服务应当优先于短期价格。系统替换最大的风险不是新平台无法创建任务,而是历史上下文丢失、业务连续性中断和成员无法形成新习惯。

5. 如果当前想引入AI

先选择可复核场景,例如会议纪要、周报摘要、项目问答和历史案例检索。为每个AI场景定义准确率、人工修订时间、引用完整度和误报率,再决定是否扩大范围。

取舍上,不要为了追求“全自动”牺牲权限和可追溯性。项目管理中的AI价值不是替人做所有判断,而是让项目经理更早发现需要判断的地方。

十五、下一步:用四周完成一次可验证的选型

1. 第一周:梳理现状和硬性约束

  • 列出正在使用的工具、数据和负责人。
  • 找出最近三个延期项目,记录延期第一次暴露的节点。
  • 梳理启动、规划、执行、监控和收尾的现有流程。
  • 确定部署、权限、合规、迁移和集成方面的否决条件。

2. 第二周:形成场景化需求

  • 选择三个最影响交付的管理问题。
  • 为每个问题写出真实业务场景和验收标准。
  • 区分必须满足、重要能力和可选能力。
  • 确定试点项目、参与角色和观察指标。

3. 第三周:完成真实项目试用

  • 测试一次立项审批和项目模板生成。
  • 测试任务拆解、依赖延期和里程碑联动。
  • 测试一次范围变更、风险升级和阶段验收。
  • 测试权限、迁移、导出、接口和AI辅助场景。

4. 第四周:依据数据做决策

  • 比较任务信息完整率和风险更新率。
  • 记录周报、资料查找和状态核对耗时。
  • 评估迁移后的字段、附件、评论和关系保留情况。
  • 按三年周期计算许可、实施、培训、集成和维护成本。
  • 形成推广范围、管理员职责和后续治理计划。

我建议最终决策至少同时包含一页评分表、一份真实试点记录和一张总拥有成本表。只有供应商演示,没有真实试用数据,不足以支撑中大型组织采购;只有价格比较,没有迁移和运维评估,也不足以支撑长期部署。

十六、结语:最好的项目管理工具,是让关键事实更早暴露

2026年的项目管理选型,真正的分水岭不在于谁拥有最多功能,也不在于谁把AI描述得最先进,而在于工具能否让目标、任务、责任、依赖、风险、变更、交付物和复盘记录形成连续关系。

小团队应先建立简单、稳定的更新习惯;中型团队要解决依赖、资源和跨部门协作;大型组织则要把权限、迁移、集成、审计和组合治理纳入同一套决策。不同规模、不同项目类型,不能用同一张功能清单判断。

我的最终建议是:先选一个正在发生、确实存在交付压力的项目,连续运行四周,再决定是否扩大部署。项目管理平台的价值不在于把流程画得更完整,而在于让团队更早看到偏差、更快完成决策、更少重复寻找信息,并在项目结束后留下下一次可以直接使用的组织资产。

下一步可以从一张表开始:列出当前三个最严重的项目管理问题、它们第一次暴露的阶段、需要被记录的证据、应承担责任的角色,以及工具必须提供的能力。完成这张表后,选型通常会从“哪个品牌功能最多”变成“哪个方案能真正解决我们的交付问题”。

常见问题解答(FAQ)

1. 2026年项目管理工具应该怎么选,先看功能还是先看项目流程?

我正在为团队选一套项目管理工具,发现很多产品都在强调甘特图、看板、AI助手和数据报表,但真正使用时,大家还是靠表格和群聊推进。我想知道,选型时到底应该先比较功能,还是先梳理自己的项目流程?

我的建议是先画流程,再看功能。项目管理工具选型最容易踩的坑,是把产品演示中的功能数量误认为管理能力。我们曾经测试过三类工具:轻量任务工具、专业项目管理平台和可配置流程平台。演示时后两类功能明显更多,但在一个12人的市场活动项目中,真正高频使用的只有任务、负责人、截止日期、附件、审批和状态汇总。

当时团队原本有四个信息入口:群聊讨论需求,在线文档写方案,表格排期,邮件确认交付。试用某项目管理工具后,我们没有一次性迁移所有资料,而是只把“需求提出,负责人确认,执行,审核,发布”这条链路放进去。

两周后复盘发现,逾期任务从每周平均17项降到9项,但这并不是因为工具更复杂,而是因为每项任务都必须绑定负责人、截止时间和验收标准。因此,选型顺序应该是:先确定项目阶段,再明确每个阶段的管理动作,最后检查工具能否把动作串起来。

可以用下面这张表做初筛: 管理问题必须具备的能力不必优先购买的能力 任务经常无人负责负责人、状态、截止日期、提醒复杂资源池 跨部门依赖经常遗漏任务依赖、里程碑、逾期预警高级财务模块 管理层看不到项目全局跨项目仪表盘、统一字段、状态报告过度定制的页面装饰 资料散落在多个位置文档关联、版本记录、权限控制与业务无关的扩展插件 我的判断标准是:如果一项功能不能改善责任确认、进度判断、风险处理或交付验收,它就不应成为首轮采购的核心指标。

先用一个真实项目做两周试点,观察任务是否按时更新、会议后是否能形成可追踪事项、管理层是否能减少重复追问,再决定是否扩大采购。

2. 从项目启动到收尾,项目管理工具应该覆盖哪些关键环节?

我以前以为项目管理就是把任务排进甘特图,后来发现项目延期往往在立项时就埋下了。很多工具都能做任务清单,但我不确定怎样判断它是否真的支持完整生命周期,而不是只适合执行阶段。

全流程工具不等于每个阶段都堆一套功能,而是要让目标、责任、计划、风险和交付物保持关联。一次软件交付项目中,团队前期只建立了任务列表,没有记录“哪些内容不在范围内”,结果客户在中途提出新增需求,项目组只能通过加班消化,最后延期的原因却被归结为执行效率低。

后来我们把项目拆成五个管理阶段,并为每个阶段规定最小产物。启动阶段至少留下项目章程、目标、干系人和范围边界;规划阶段形成工作分解、里程碑、资源安排和风险登记;执行阶段记录任务变化、会议决策和交付物版本;监控阶段关注偏差、变更和风险;收尾阶段完成验收、归档和复盘。

工具只要能稳定承载这些产物,就比单纯提供更多视图更有价值。

阶段必须追踪的对象试用时要验证的动作 启动目标、范围、角色、审批能否形成可追溯的立项记录 规划任务、依赖、里程碑、风险修改计划后是否能看到影响范围 执行进度、讨论、文件、变更会议结论能否直接转成任务 监控偏差、质量、成本、预警能否按项目和负责人汇总状态 收尾验收、归档、复盘、模板历史资料能否检索和复用 我特别建议检查“收尾能力”,因为这是最容易被忽略的部分。

没有归档和复盘的项目,下一次只能重新踩同样的坑;如果工具只能把项目标记为完成,却不能保留验收记录、遗留风险和经验模板,它更像任务清单,而不是全流程项目管理平台。判断全流程支持度时,不要只问销售“有没有甘特图”。

应该拿一条真实业务流程现场演示:从立项审批开始,创建计划,提交变更,触发风险提醒,生成状态报告,最后归档项目。任何需要导出表格、复制到邮件或手工二次整理的环节,都应记录为实施成本。

3. 项目管理中的AI功能到底值不值得买,哪些场景真的有用?

我看到很多项目管理产品都加入了AI任务拆解、会议纪要、风险预测和自然语言报表,但担心这些功能只是演示效果好,实际项目里生成的内容还要人工重做。2026年选工具时,应该怎样判断AI是有效辅助,还是营销包装?

我对AI项目管理功能的判断比较保守:它最适合减少信息整理,不适合替项目经理做关键决策。我们测试过会议纪要转任务的功能,输入一小时的需求评审记录后,AI能生成任务标题、负责人候选和截止时间建议,但其中约三分之一的任务缺少明确验收条件。直接发布会制造“看起来很完整、实际上不可执行”的任务。

后来我们把AI输出分成三层处理。第一层是摘要、决策和待办提取,可以由项目成员快速确认;第二层是任务拆解、风险分类和状态汇总,需要负责人审核;第三层是预算调整、范围变更、客户承诺和项目延期判断,必须由人批准,不能让模型自动执行。

AI场景实际价值主要风险建议权限 会议纪要转任务减少手工录入和遗漏责任人、日期理解错误生成后人工确认 任务拆解帮助新手建立初始WBS忽略组织流程和隐性依赖仅生成草稿 状态汇总快速形成周报初稿掩盖未更新数据显示数据来源和更新时间 风险提示发现逾期、依赖阻塞等信号误报或漏报业务风险提示而非自动决策 自然语言查询降低查报表门槛权限边界和口径误解继承原有数据权限 采购时我会追问四个细节:AI是否默认使用项目数据训练模型,企业能否关闭数据留存,生成内容是否显示来源,管理员能否限制哪些角色使用。

若产品只展示“智能分析”按钮,却没有数据权限、审计记录和人工确认机制,就不建议为AI溢价。最可靠的试用方法不是看演示,而是拿过去一个已经结束的项目做盲测。让AI根据真实会议记录生成任务和风险,再由项目经理评估准确率、修改时间和遗漏项。

如果AI生成一份周报需要人工重写40分钟,而手工整理只需30分钟,它就没有形成实际收益。

4. 10人、50人和100人以上团队,项目管理工具的选型重点有什么不同?

我们团队目前大约30人,既有研发项目,也有客户交付项目,成员经常同时参与多个项目。轻量工具看起来容易上手,但管理层需要资源和进度汇总;专业平台功能齐全,我又担心实施周期太长,应该怎样在易用性和管理深度之间取舍?

团队规模不是唯一变量,真正影响选型的是项目并行数量、跨部门依赖和责任追溯要求。一个20人的研发团队可能比100人的单项目团队更需要资源冲突和版本管理,因为同一批人员会被多个项目反复占用。我曾参与过一次约35人的工具切换。

最初选择了一套功能很全的平台,但没有先统一字段和状态,结果每个部门都建立自己的看板。一个月后,项目经理仍然需要人工汇总进度,成员则抱怨录入重复。第二次试点只统一了8个字段:项目、阶段、任务类型、负责人、优先级、截止日期、状态和风险等级,反而更快获得了可比较的数据。

团队或项目特征优先能力常见误区 10人以内、项目少任务、看板、文件、提醒、模板一开始就购买复杂资源和成本模块 10至50人、多部门协作依赖、里程碑、权限、跨项目汇总允许各部门随意定义状态和字段 50人以上、多项目并行资源池、项目组合、审计、集成、报表只按单项目视角采购 强合规或私有化要求部署方式、数据隔离、日志、备份先签约后核实安全与迁移条件 对于30人左右的团队,我通常建议采用“两层结构”:一层面向执行人员,保持任务、讨论和交付物操作简单;

另一层面向项目经理和管理层,提供里程碑、风险、资源和跨项目视图。若所有人都被迫填写复杂字段,系统会迅速失去活跃度;若完全没有统一字段,管理层又无法比较项目状态。正式采购前可以做一个10个工作日的试点,并设置三个硬指标:一是成员能否在3分钟内更新任务;二是项目经理能否在15分钟内生成周报;

三是管理层能否直接识别逾期、阻塞和高风险项目。若工具在这三个动作上表现不佳,再多的高级功能也很难抵消实施阻力。另外,不要只计算账号价格。真实总成本还包括历史数据迁移、权限设计、模板配置、培训、集成开发和后续管理员时间。很多团队买到的不是“最贵的工具”,而是一套没人愿意维护的复杂流程。

核心关键词

读者评论

史景行

文章把项目延期追溯到立项阶段这一点很有启发,尤其是“做到什么算完成”比单纯写“完成数字化升级”更具可操作性,成功标准确实应该在排期前确认。

程佳宁

关于工具数量越多不等于项目越可控的观点很现实。很多团队同时使用聊天、表格和文档,却无法快速说清交付物、责任人和里程碑,问题往往不在缺功能,而在信息没有形成关联。

段云舟

文中对甘特图、看板和里程碑的区分比较准确。实际项目中同时需要管理层查看整体节点、执行团队处理日常流转,因此关键是不同视图是否基于同一套任务数据。

王思妍

把风险登记册与任务或里程碑关联起来,是很容易被忽略的细节。只有明确风险等级、负责人、应对措施和检查日期,风险管理才不会停留在会议纪要或静态表格里。

顾清

对人工智能功能的分类比较客观,整理会议纪要和汇总周报可以先试用,但延期概率、风险判断和资源推荐涉及真实业务决策,必须检查数据来源、权限隔离并保留人工确认环节。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/56193

(0)
飞飞飞飞
2026年在线项目管理工具选型指南:14款企业级平台深度评测
上一篇 6天前
2026年支持IPD流程落地的7款项目管理平台选型指南
下一篇 6天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
