迭代复盘最常见的失败,不是团队没有开会,而是会议结束后,大家仍不知道下一次迭代要改变什么。一个团队可以把完成率从 68% 提升到 91%,却仍然连续三个迭代延期:因为完成率只说明承诺兑现了多少,没说明承诺是否合理、质量成本是否被推迟、跨团队等待是否正在累积。做好迭代管理,关键不是把复盘做得更热闹,而是建立一条从计划、执行、交付到验证改进的闭环。
一、先讲核心结论:复盘不是总结过去,而是改变下一轮的工作系统
1. 复盘的产物不是会议纪要,而是可验证的改进假设

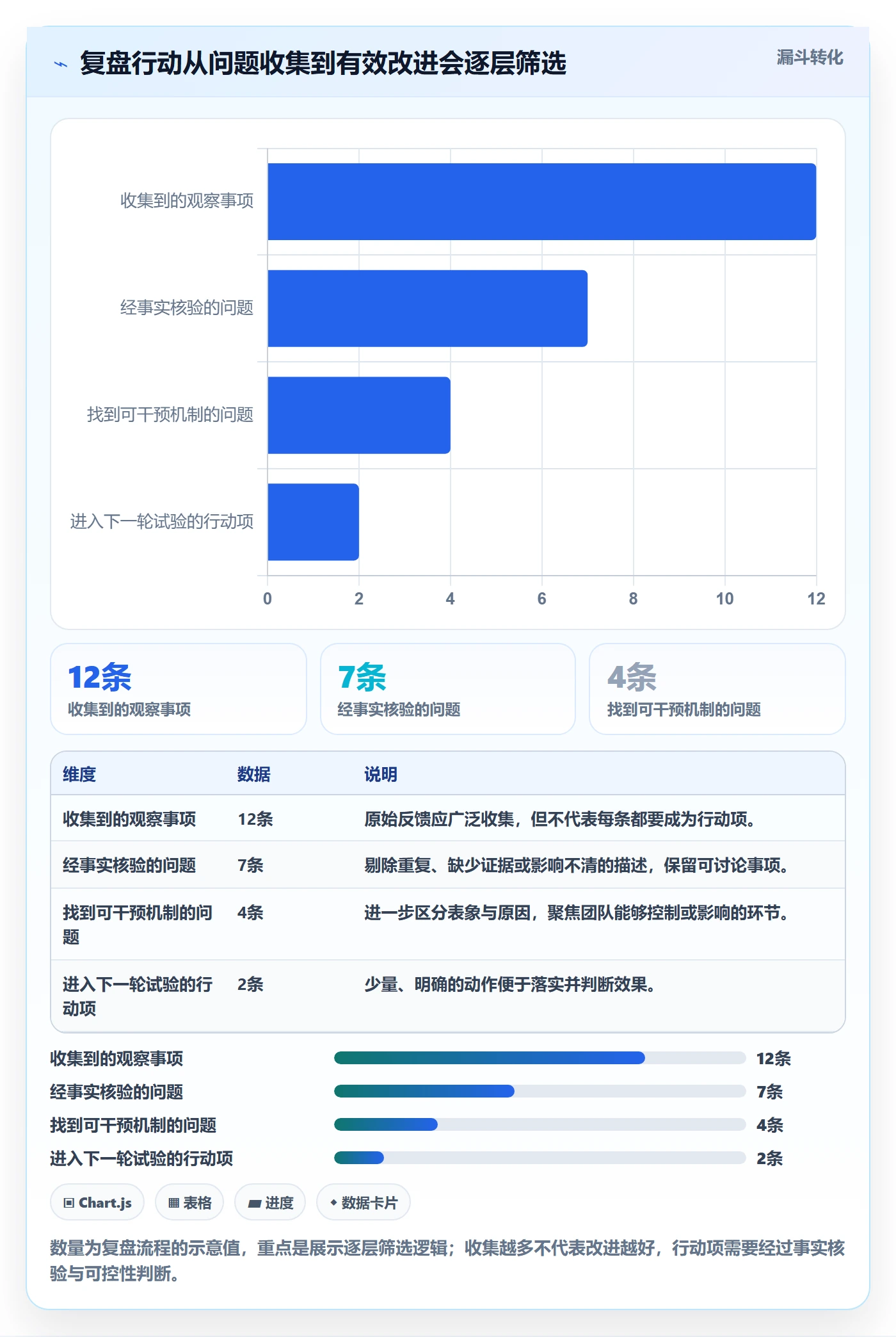

我判断一次迭代复盘有没有价值,通常不先看讨论了多久,而是看会后有没有形成一项明确的改动:它针对哪个问题、由谁负责、在哪个迭代验证、用什么信号判断有效。如果会议结束时只有“加强沟通”“提高质量”“做好预估”这类结论,团队实际上只是把问题重新命名,并没有改变问题发生的条件。
更好的行动项可以写成:“下个迭代开始前,产品、研发、测试共同确认验收条件;对需求中仍有待决项的工作不进入承诺范围;连续观察两个迭代的中途需求变更数和返工工时。”这句话能被执行,也能被证伪。若变更减少但等待时间变长,就说明改动的收益或副作用都需要继续分析。
2. 迭代管理要同时看交付、流动、质量和团队负荷
单一的完成率容易误导。把大量小任务提前关闭,可能掩盖一项关键功能迟迟没有集成;把测试、文档和缺陷修复移到迭代结束后,也可能让“已完成”看起来很漂亮,却把成本转嫁给下一轮。我的建议是至少建立四个观察面:承诺兑现、工作流动、交付质量、团队负荷。
- 承诺兑现:计划工作中有多少在迭代结束时达到团队定义的“完成”。
- 工作流动:工作在评审、开发、测试、等待等状态停留多久,是否出现集中堆积。
- 交付质量:上线后缺陷、返工、回滚或支持工单是否增加。
- 团队负荷:临时任务、值班和跨团队支持是否挤占了原定工作。
这四个视角不是为了做一张更复杂的仪表盘,而是避免团队把“看起来更快”误判为“系统真的更好”。如果完成率提高、周期时间变长、线上缺陷也增加,结论就不该是继续加码,而应检查工作是否过大、质量关卡是否后移。

3. 好复盘追求的是小步验证,不是一次性解决所有问题
复盘会上通常能收集到十几条问题,但下一轮不应同时启动十几项改进。每个新增流程都有成本:填写、沟通、等待、维护和培训都要占用时间。一次改变太多因素,即使结果变好,也很难知道到底是哪项措施起了作用;结果变差,也很难快速定位原因。

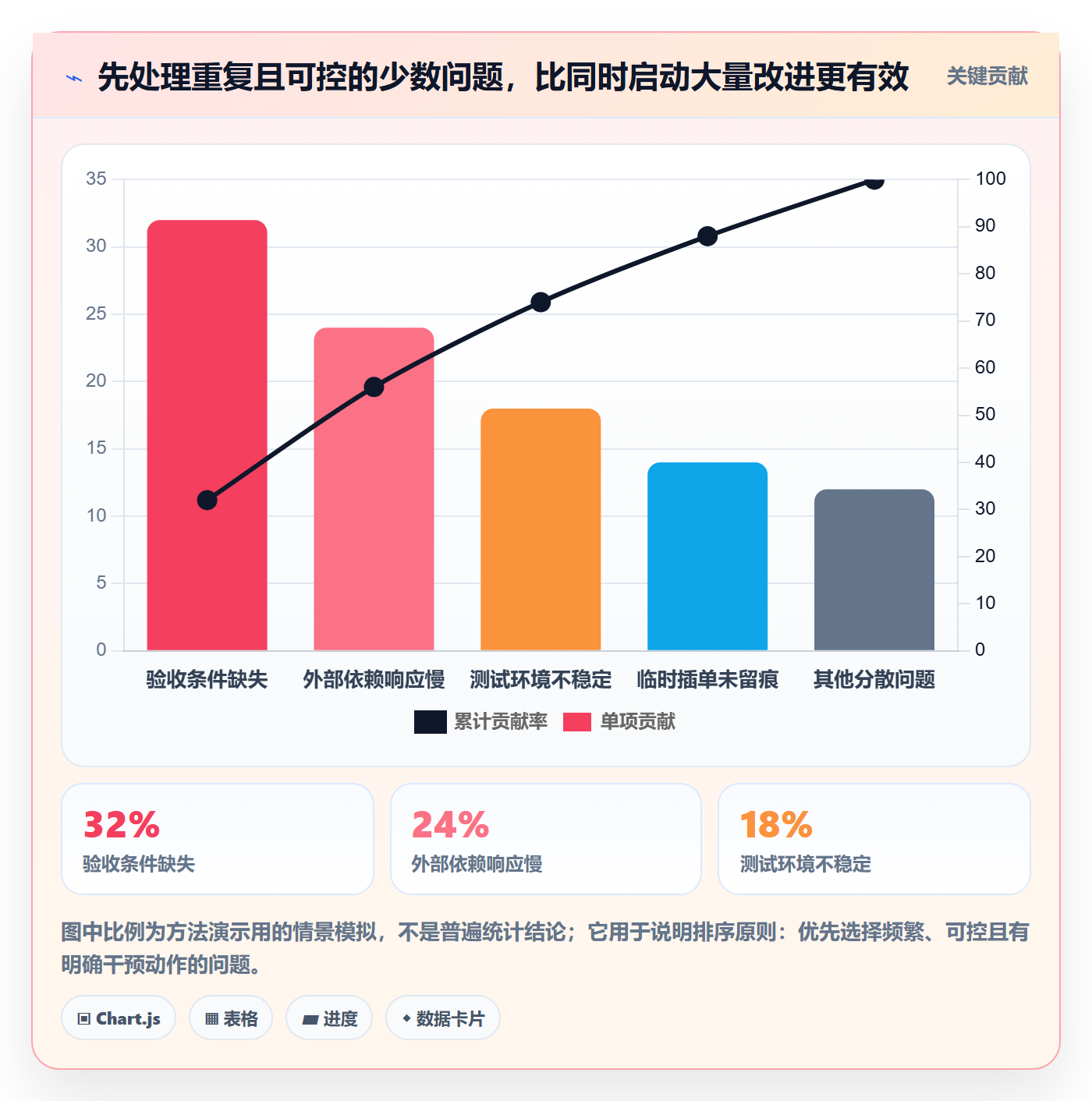

我更倾向于每个团队每轮选择一至两项改进,优先处理影响范围大、重复发生、团队有能力控制的问题。把行动项写成实验,而不是口号:先说明问题与基线,再写明改动、负责人、验证周期和成功阈值。复盘的成熟度不看问题清单有多长,而看团队能否持续完成这些小实验。
二、背景和真实场景:为什么迭代复盘常常开了,却没有改变
1. 迭代结束时,交付状态并不等于工作已经闭环
在一个常见的产品研发场景中,团队有六名研发、两名测试和一名产品经理,按两周节奏迭代。迭代计划时承诺了若干需求,前半程看起来进展顺利;到了最后几天,测试集中发现验收口径不一致,开发临时补逻辑,产品又补充边界条件。会议上大家说“测试介入太晚”,但真正原因可能更早发生:需求拆解时没有可验证的验收条件,工作因此带着不确定性进入开发。
同一个表象可能对应不同原因。测试排队,可能是测试资源不足,也可能是开发任务一次性集中提交;需求临时变更,可能来自外部业务变化,也可能是前期探索不足;延期,可能因为估算偏差,也可能因为团队在迭代中承担了未计入计划的线上支持。复盘不能只记录症状,必须沿着工作发生的时间线追溯条件。
2. 多团队协作会把等待时间藏在“已开始”的工作里
在小团队里,成员往往可以直接找到对方;在规模更大的组织中,一个功能可能依赖平台、数据、合规、安全或其他产品线。任务状态显示“进行中”,并不代表团队正在持续创造价值:它可能卡在接口确认、权限审批或测试环境准备。若只统计开发工时或完成数量,这些等待就会从管理视野中消失。
组织越大,越需要区分“工作正在处理”和“工作正在等待”。前者可能受开发复杂度影响,后者则更多反映交接、依赖和决策机制。复盘要把依赖方、等待起止时间和等待原因记清楚,否则团队容易通过增加个人投入来补偿系统瓶颈,短期赶上进度,长期却造成疲劳和更多返工。
3. 用一个示意案例说明:延期不一定是估算问题

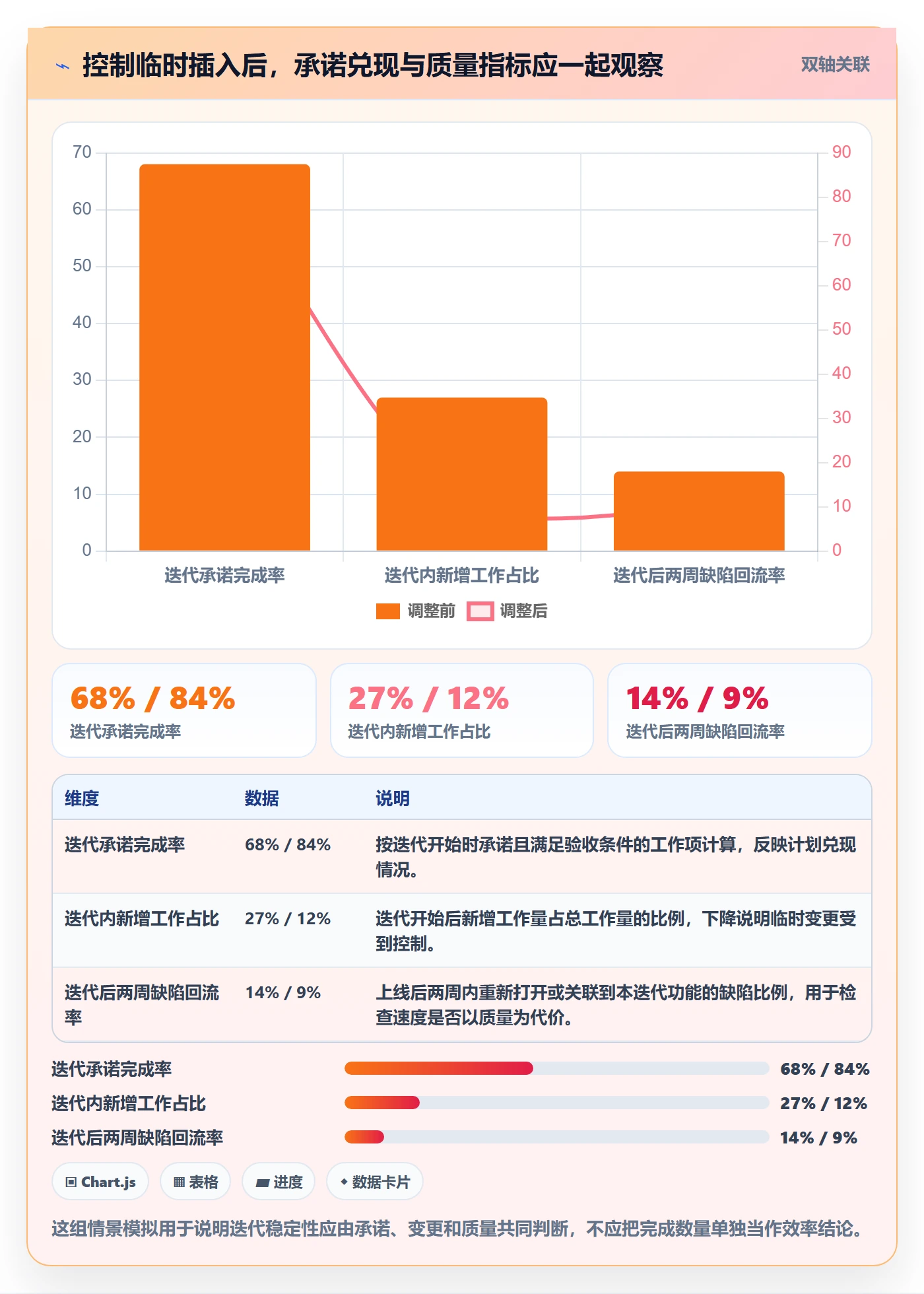

下面是一个用于说明诊断方法的情景模拟,不代表行业统计。某团队连续三个两周迭代未完成全部计划,最初把原因归为“估算不准”。进一步拆分后发现,计划工作中约有五分之一需要等待外部接口确认;另有一部分在测试阶段才暴露验收条件缺失。团队如果只降低承诺量,延期可能少一些,但等待和返工仍然存在,长期产能也未必改善。
这个案例的关键不是具体百分比,而是追问顺序:工作在哪个状态停住?停了多久?谁能解除阻塞?阻塞是否重复发生?如果重复出现,就该调整协作规则或依赖管理;如果只是偶发突发事件,则应在容量计划里留出缓冲,而不是重写整个流程。

三、常见误区:看起来像管理动作,实际没有解决问题
1. 把复盘做成责任追究会
当团队把“谁造成延期”当作第一问题,成员往往会优先保护自己:工作量说得更保守,问题晚一点暴露,风险尽量留在私下沟通。会议可能更安静,实际信息却更少。复盘需要对事实负责,但不等于对个人定性;更有用的提问是“什么条件让这个问题没有更早出现”,而不是“为什么某个人没有做好”。
无责复盘也不是不追究明确失职。对于故意隐瞒风险、绕过必要安全流程等行为,管理者仍需依照组织规则处理。区别在于,复盘讨论系统性失效时,先理解决策环境、信息路径和机制缺口,避免把复杂问题压缩成一句“加强责任心”。
2. 把完成率当成绩效排名
团队一旦知道完成率会用于排名,就会产生可预测的行为:少承诺、拆小任务、提前关闭卡片,或把不确定工作从计划中移走。数字可能因此变好,决策质量却变差。完成率适合帮助团队比较自己不同迭代的计划与兑现情况,不适合脱离工作复杂度、临时投入和质量结果给个人打分。
如果一个迭代临时承担了线上故障处理,计划兑现率下降是事实,但不能据此判断团队效率低。应把原计划、临时工作、取消工作和未完成原因分开看。只有先把工作口径统一,趋势对比才有意义。
3. 把“大家觉得”当成根因证据
“需求不稳定”“沟通不充分”“测试不够早”往往是讨论的起点,而非结论。每个判断都应回到可检查的证据:需求变更记录、状态流转时间、缺陷出现阶段、依赖阻塞记录、计划与实际工作清单。证据不一定要来自精密系统,最开始用共享表格记录也可以,但口径要一致。
若没有数据,先做短周期观察,而不是编一个看起来精确的数字。连续两个迭代记录测试等待时长,就比会上凭印象说“测试总是太晚”更有价值。数据的作用不是制造权威感,而是降低记忆偏差,帮助团队选择下一步验证什么。
4. 同一时间改太多流程
复盘后同时要求需求模板、估算规则、代码评审、测试准入、每日站会和发布审批全部调整,通常会造成改进疲劳。成员不清楚哪些变化是强制、哪些可以试行,管理者也很难判断结果来自哪里。更稳妥的方式是先选一个高影响环节,限定试验范围和观察周期,再决定扩大、修改或撤销。
改进不是越多越好,而是要考虑收益与维护成本。一个每次迭代都要额外填写半小时、但很少影响决策的表单,可能不如一条简单规则有效。若流程增加了可见性,却没有减少风险或等待,就要认真评估是否值得保留。

四、专业判断逻辑:从现象一路追到可改变的工作条件
1. 先统一“完成”的定义,再谈兑现率
如果有人把开发合并视为完成,有人要求测试通过,还有人把上线和用户验收算进去,完成率就没有可比性。团队需要先定义“完成”的边界:代码是否完成评审、自动化检查是否通过、验收条件是否满足、必要文档是否更新、发布风险是否已处理。边界不一定对所有工作完全一致,但必须对同类工作一致。
对于无法在一个迭代内上线的工作,也不要通过关闭大任务制造完成假象。可以拆出可独立验收的垂直切片,或者将其标记为持续性工作并单独跟踪。关键是让进展代表真实可验证的成果,而不是代表投入了很多时间。
2. 用事件时间线还原问题,而不是凭记忆讲故事
选出一个影响较大的工作项,按发生顺序还原:需求何时进入、何时确认验收条件、何时开始开发、何时提交测试、何时发现缺陷、何时完成发布。把关键等待和决策也标出来。团队通常会发现,最值得改的环节并不是大家最初抱怨的环节。
例如,测试阶段出现大量缺陷,并不能直接证明测试做得不够早。若开发期间规格持续变化,测试收到的版本也反复变动,延误可能来自需求和集成节奏。时间线能让讨论从“谁拖慢了进度”转向“哪次交接改变了工作状态,以及为什么”。
3. 区分可控因素、可影响因素和外部约束
对每个问题,我会用三类问题判断责任边界:团队能否直接控制?团队能否通过约定影响?还是只能接受并预留缓冲?代码评审时限通常是团队可控项;依赖团队的响应节奏通常属于可影响项;监管政策临时变化可能是外部约束。不同类别对应不同动作,不能一概用“提高执行力”解决。
可控因素可以由团队直接试验;可影响因素需要明确对接人、升级路径和响应预期;外部约束则要体现在容量和风险计划中。把外部变化当作团队失误,会制造不公平评价;把所有问题都归为外部因素,又会让团队失去改进空间。
4. 每项改进都写清楚基线、动作与判定条件
改进假设可以用四句话表达:我们观察到了什么;我们认为原因是什么;下个迭代将改变什么;若判断正确,哪个指标应如何变化。比如:“过去两轮有多项工作因验收条件补充而返工;我们认为需求进入迭代前缺少边界检查;下轮由产品和开发共同确认关键验收条件;若判断成立,进入开发后因口径变化产生的返工次数应减少。”
预先写判定条件还有一个好处:避免结果出来后临时挑选有利指标。如果返工减少但准备时间上升,团队可以讨论成本是否值得;如果返工没有减少,则可能是根因判断错误,或者执行动作没有落地。没有判定标准的行动项,最后往往只剩下“大家感觉好像有改善”。
5. 对复杂问题,用连续观察而不是单点归因
单个迭代受节假日、人员请假、突发线上事件和发布窗口影响,短期波动很常见。一般不宜因为一个迭代的数据下降就认定某项改进失败,也不应把某次表现好直接归功于新流程。至少观察两个到三个相似周期,同时记录影响结果的特殊因素。
这不是要求团队等待很久才行动。对于高风险问题,可以立即采取保护措施;但对流程长期有效性的判断,应保留足够的观察窗口。区分“需要马上止损”和“需要验证的长期改进”,可以避免把紧急处置误当成机制改良。
五、迭代复盘全流程:从准备到行动项验收
1. 复盘前:把讨论材料压缩到关键事实
复盘不应让参与者现场花半小时补齐项目状态。会前应提供迭代目标、计划与实际工作、未完成项及原因、临时工作、缺陷和发布情况、阻塞记录。材料只服务于讨论,不追求图表越多越好。若指标口径有变化,也要提前标注,避免把口径变化误读成业务趋势。
对于高风险或情绪敏感的问题,可以先进行匿名意见收集,让参与者分别写下“发生了什么、产生了什么影响、可能的机制原因”。主持人再把重复主题合并,减少职位高低对讨论方向的影响。匿名不是用来躲避责任,而是帮助团队更完整地看到不同角色掌握的信息。
2. 会议中:从事实到原因,再到可验证的选择
我建议把 60 至 90 分钟复盘分为四段。时间安排不是硬规则,关键是让事实、分析和决策各有空间,避免会议前半段讨论细节,最后五分钟才匆忙分派任务。
- 对齐目标与事实:回顾本轮目标、计划范围、实际交付和特殊事件,确认大家讨论的是同一组事实。
- 识别最大偏差:选择最影响用户价值、交付稳定性或团队负荷的一至两个问题,不追求把所有小问题都讲完。
- 追问机制原因:沿着工作状态和时间线查找决策、交接、等待或信息缺口,区分直接原因与更深层条件。
- 确定小规模试验:写明动作、负责人、验证周期和成功信号,并检查是否有资源、权限和依赖条件。
主持人需要留意讨论是否滑向个体评判、模糊建议或无边界扩张。遇到“沟通要更及时”,可以追问:在哪个节点、由谁向谁、最迟何时、用什么渠道、未响应时如何处理?把抽象词转化为工作规则,复盘才会对下一轮产生影响。
3. 会后:把行动项放回日常工作流
行动项不要只留在会议纪要里。应进入团队正在使用的工作系统,附上负责人、到期时间、验证指标和关联问题;在下一次迭代计划或站会中检查进度。若行动项需要其他团队参与,应记录依赖人和升级路径,而不是只写本团队负责人。
有些团队会把复盘改进任务单独标记,便于区分业务交付和系统改进。但要避免把改进任务挤到工作时间之外。若团队每次都把改进放在“有空再做”,它就不是真正的优先级。应根据风险和收益在容量中明确安排。
4. 下一轮:验证结果并决定保留、调整或撤销
下一次复盘先检查上轮行动项,不要只看是否完成,还要看是否影响了预期指标。动作完成但结果没有变化,可能说明假设不成立;结果改善但成本明显增加,可能需要调整实施方式;结果改善且成本可接受,才适合考虑固化到团队规则。
流程改进不必一律永久保留。若一个临时检查清单完成了风险排查,但维护成本高、使用频率低,可以缩短或合并;若机制明显有效,则记录适用范围和例外条件。真正成熟的团队不是不断增加制度,而是能根据证据维护一套足够轻、又能防止重复失误的工作系统。

六、指标与数据:用来提问,不用来给人贴标签
1. 建立最小可用的指标集
团队刚开始系统化复盘时,不需要先搭建复杂的数据平台。先确定少量稳定、可解释的指标,并维护口径说明。一个可执行的基础组合包括:计划完成率、平均周期时间、迭代中途新增工作占比、迭代后缺陷数量、阻塞等待时长。不同团队可以按工作特点调整,但必须避免同名指标实际算法不同。
例如,“计划完成率”可以定义为迭代开始前承诺且达到完成定义的工作量,除以迭代开始时承诺的工作量。若期间取消或新增工作,应分别列示,而不是随意修改分母。这个定义不能消除所有争议,却能让讨论知道数字究竟在回答什么问题。
2. 关注工作流分布,而不只看平均数
平均周期时间容易被少数超长任务拉高,也可能掩盖大部分小任务很快、少数关键工作长期阻塞的事实。团队可按工作类型或规模分组,看中位数、较长周期的分布以及状态停留时间。若大部分任务很快结束,但少数跨团队工作占用数周,就需要不同的管理动作。
缺陷也应看严重程度、发现阶段和回归情况。十个低影响界面问题与一个导致数据错误的高影响缺陷,不能简单按数量比较。指标应帮助团队识别风险结构,而非制造容易汇报的单一分数。
3. 先保证数据可解释,再追求自动化
工作系统中的状态字段、计划范围和完成条件如果经常变化,自动生成的报表也可能只是更快地产生错误结论。团队应先确定工作类型、状态含义、迭代边界和缺陷口径,再考虑自动汇总。数据治理不是大型组织才需要;只要指标用于跨团队比较,就必须能说明来源与算法。
对于 100 人以上、跨产品线或有严格权限要求的组织,工具选型还要考虑工作流配置、权限分层、审计记录、数据部署和迁移成本。以 PingCode 为例,若组织评估其作为研发管理平台的适配度,可以把私有化部署能力、Jira 平滑迁移方案与现有流程兼容性纳入验证清单。是否适合国产化替代,不能只看功能列表,还应通过真实项目迁移演练、权限验证、历史数据核对和使用者试点来判断。
工具不会自动产生高质量复盘。若团队的“完成”定义不一致,换平台后仍会得到不一致的指标;若问题没有负责人和验证周期,自动提醒也只是提醒大家忽略一条任务。工具的价值在于降低记录、协作和追踪成本,而不是代替管理判断。

七、不同团队的行动建议:同一套复盘框架,不同的优先级
1. 新组建团队:先让工作可见,再追求指标完善
新团队通常还没有稳定的需求入口、完成定义和工作状态。此时最值得做的是建立简单一致的工作清单,明确迭代目标、工作负责人和阻塞信息。不要急着把成熟团队的全部仪式搬过来,也不宜用历史数据尚少的指标判断效率。
可以先连续两个迭代观察计划变动、未完成原因和工作等待,再选择一个重复问题进行改进。早期复盘的重点是形成共同语言:什么叫准备好、什么叫完成、遇到阻塞如何升级。共同语言稳定后,数据才更可信。
2. 稳定交付团队:减少在制品和交接等待
如果团队每轮都有可预测的交付,但工作常在测试、评审或外部依赖环节排队,应优先检查在制品数量和交接节奏。减少同时开启的任务、提前安排测试参与、明确依赖响应时限,往往比要求每个人提高个人速度更有效。
这类团队可以把一个迭代的工作按状态绘制出来,观察任务是否集中堆在某一阶段。若开发完成的数量持续高于测试消化能力,继续增加开发并行度只会扩大队列。管理目标应是让工作平稳流动,而不是让每个职能部门都看起来忙碌。
3. 高不确定性团队:把探索和交付分开管理
新产品、技术验证或复杂方案探索,需求和实现路径可能在迭代中变化。对这类工作,硬性承诺完整功能并不现实。可以把目标改为验证一个关键假设,例如验证接口可用性、用户行为或技术性能,并规定评估结果如何影响后续决策。
这不意味着不做计划,而是把计划对象从“保证交付某个完整结果”转为“在时间盒内获得足够证据”。复盘时要区分探索失败与执行失败:实验得到否定结果,若避免了更大的错误投入,仍可能是有价值的迭代结果。
4. 线上支持频繁的团队:把扰动单独记录
如果团队经常被故障、客户支持或紧急修复打断,不应假装这些工作不存在,也不应把所有突发任务都算作原计划失败。将计划工作与非计划工作分开记录,统计扰动来源、耗时和对原目标的影响,才能判断是否需要轮值、预留容量或改进系统稳定性。
若突发工作已经成为常态,它就不再是真正的例外。团队应评估是否需要专门支持角色、稳定性投入或明确的优先级规则。把长期重复的应急工作隐藏在“临时任务”标签下,会让真实容量持续被低估。
八、不同情况下的取舍:效率、可控性和协作成本之间如何平衡
1. 复盘频率:每轮都复盘,还是隔几轮集中复盘
每个迭代复盘的优势是记忆新鲜,问题容易对应到具体事件;成本是会议频繁,若团队没有稳定素材,容易重复讨论。两到四周的短迭代通常适合每轮做轻量检查,再按月或季度做跨迭代主题回顾。长周期或发布节奏不稳定的团队,可以按重要交付节点复盘,但要避免拖到细节已经遗忘。
取舍的核心不是固定频率,而是问题变化速度。若团队正在经历流程调整、组织变动或稳定性风险,观察频率应提高;若过程稳定、没有明显变化,可以缩短例会,把时间留给少数值得深入分析的问题。
2. 统一流程与团队自治:什么该统一,什么可以不同
大型组织需要一定程度的统一,否则跨团队指标不可比较,依赖和风险难以协同。但统一过度也会压缩团队适配空间。适合统一的通常是工作定义、数据口径、风险升级和必要的合规要求;适合自治的通常是会议形式、估算方法和局部工作流优化。
一个实用判断是:差异是否影响跨团队协作、用户承诺或组织风险?如果会影响,就需要标准;如果只是团队内部完成同一目标的不同方法,可以允许试验。标准应明确不可突破的边界,也应说明哪些做法可以因团队场景而调整。
3. 个人效率与系统效率:不要把等待都变成加班
临近迭代结束时,团队加班可能暂时补齐交付,但如果每轮都靠最后几天冲刺,问题不是成员不够努力,而是系统把不确定性集中到了末端。加班有时是应急选择,不适合作为稳定管理机制。复盘应记录额外投入的工时和原因,让成本显性化。
若等待来自外部依赖,应该改善协作和提前量;若工作粒度过大,应该调整拆分;若临时任务频繁,应该重新核算容量。只有把成本放进决策,团队才有可能在速度、质量与可持续性之间做真实取舍。
九、结尾:下一步先做一件能被验证的改进
迭代复盘最容易被误解成一场回顾过去的会议。我的判断正相反:它是一种管理未来工作条件的方法。计划完成率、缺陷数、等待时间都只是线索,真正重要的是团队能否从线索找到可改变的机制,并在下一轮验证改动有没有用。
如果你的团队还没有稳定复盘,可以先做三件事:统一“完成”的定义;记录计划外工作与阻塞等待;每轮只选一至两项有负责人、有验证条件的改进。若已具备基础机制,就进一步检查指标是否被误用、行动项是否进入日常工作流、跨团队依赖是否有明确的响应约定。
不要以会议开得多、数据做得全或行动项列得长来衡量复盘质量。最可靠的标准,是同一种可避免的问题是否在减少,交付风险是否更早暴露,团队是否能用更少的返工与等待完成有价值的工作。下一步,不必重做整套流程;从最近一个迭代里挑出影响最大的偏差,写下一个可检验的改进假设,并在下一轮复盘时认真判定它是否成立。
常见问题解答(FAQ)
1. 研发团队的迭代周期应该设为多长?
我以前觉得迭代越短,反馈就越快,后来发现团队常常忙着开会、拆任务和交付,反而没时间完成工作。我想知道该怎么根据团队情况确定周期,而不是照搬别人的做法。
先选一个团队能稳定执行的周期,常见做法是 1 至 2 周;如果需求澄清、测试或发布流程较长,可以从 2 周开始。连续观察至少 3 个迭代,记录计划完成率、未完成原因和反馈等待时间:若会议与交接占用过多,可适当延长;若需求频繁变动且反馈滞后,可尝试缩短。周期调整应基于交付和反馈数据,不要只看团队规模。
2. 迭代进行中遇到紧急需求,应该怎么处理?
我遇到过迭代中途插入线上问题或临时需求,团队一边承诺新工作,一边又不愿调整原计划,最后两边都延期。我想知道哪些情况应该打断迭代,哪些可以排到下一轮。
先按影响和时限分级:正在影响用户或造成数据、安全风险的问题,应由负责人评估后优先处理;没有明确时限的新增需求,先进入待办列表评估。确需插入时,明确由谁决定,并同步移出等量工作或调整交付目标,同时记录插入原因、耗时和被挤出的任务。若插入频繁,复盘需求入口和应急容量,而不是把加班当作默认缓冲。
3. 迭代复盘应该看哪些指标,才能找到真正的问题?
我参加过只讨论“完成了多少任务”的复盘,大家看起来都很忙,却说不清延期和返工为什么发生。我想知道怎样选指标,才能让数据帮助团队改进,而不是变成考核个人的数字。
建议把结果、流动和质量放在一起看:计划完成率可用按迭代开始时承诺且符合验收标准的事项数除以承诺事项总数;同时观察交付周期、未完成事项的原因、缺陷趋势和返工情况。比较时使用团队自身连续多个迭代的数据,并按需求变更、依赖等待、估算偏差等原因分类。
不要单独用任务数量或个人工时排名,因为它们容易诱发拆小任务、隐瞒风险等行为。
4. 复盘后怎样确保改进措施真正落地?
我发现团队复盘时能列出不少问题,但下一次讨论时往往又从头说起,没人记得之前约定了什么。我想知道怎样把复盘结论变成日常流程的一部分。
每次复盘只挑 1 至 3 个可验证的改进项,为每项指定负责人、完成时间和验收信号,例如“需求评审前补齐验收条件”,并检查评审后因条件不清产生的返工是否下降。把改进项放进团队的迭代待办,在下一次复盘开头逐项查看完成情况和效果;若没有改善,分析执行障碍或调整措施,不要只以“已完成”作为成功标准。
核心关键词
文章包含AI辅助创作:迭代复盘管理指南:研发团队如何做好迭代管理,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/561849
读者评论
以前团队也只看迭代完成率,后来发现测试等待和线上返工都被掩盖了。把周期、缺陷和临时任务一起记录后,确实更容易判断问题到底出在计划还是流程。
文章提到一次只验证一两项改进,这点比较实际。我们试过同时改需求模板、评审规则和发布流程,最后没人说得清效果来自哪里,反而增加了填写和沟通成本。
跨团队依赖确实是延期中容易被忽略的部分。不过等待时间的记录需要各方配合,单靠研发团队很难长期维护,最好能明确责任人和升级时限,否则数据还是会停留在复盘表里。
