迭代复盘落地方案:研发团队开展迭代管理的数据分析案例解析

迭代复盘时,团队最常见的误判不是“数据不够”,而是把计划完成率当成迭代健康度:某团队连续三期完成率都在 90% 以上,发布后却仍有大量返工、延期修复和需求争议。把计划变更、阻塞时长、缺陷流入和发布后反馈放到同一条时间线上后,问题才显现出来:团队完成了被承诺的工作,却没有稳定交付用户真正需要的结果。本文用一组明确标注为情景模拟的数据,拆解迭代复盘如何从“讲感受”变成“找原因、定行动、验证结果”。

一、核心结论:复盘不是总结完成率,而是验证交付链条

1. 先看结论,再看指标

我把迭代复盘定义为一次针对交付系统的诊断:从需求进入、工作承诺、开发实施、测试验证到上线反馈,逐段检查哪些因素改变了结果。复盘的目标不是证明团队努力过,而是让下一轮迭代减少可避免的等待、返工和临时改动。

完成率只能回答“计划中的事项完成了多少”,不能独立回答“团队交付是否稳定、质量是否可接受、用户是否获益”。因此,复盘至少要同时观察承诺稳定性、流动效率、质量表现和结果反馈,而不能把单个数字当成团队绩效结论。

2. 把复盘从会议变成闭环

有效复盘包含四个连续动作:确定问题、还原过程、提出可检验的解释、安排小规模改进并在下一期验证。少了最后一步,复盘就只是一次有记录的讨论;少了过程证据,行动项很容易变成“加强沟通”“提高质量”这类无法验收的口号。

我通常要求每条改进项至少写清负责人、验证周期、观察指标和停止条件。例如,“减少临时插单”不是可执行动作;“下两期由产品负责人统一登记迭代中途新增事项,新增工作量超过承诺容量的 10% 时启动范围评估”才有机会被验证。

3. 先诊断系统,不先给个人贴标签

一个迭代延期,可能来自需求边界不清、外部依赖迟到、测试环境不稳定、估算偏差或团队容量被会议和支持工作侵占。只看任务最终状态,很容易把系统性问题解释成个人执行力不足。

我的判断原则是:先找可重复出现的流程条件,再讨论个体行为;先验证因果链,再提出改进措施。这能降低复盘的防御性,也能避免团队为了改善报表而拆小任务、推迟登记缺陷或把未完成工作挪到下一期。

迭代复盘落地方案:研发团队开展迭代管理的数据分析案例解析

二、背景与场景:为什么复盘常常开完了,却没有改变

1. 一个典型的百人研发组织场景

在中大型研发组织里,迭代通常横跨产品、研发、测试、设计、运维和业务团队。一个功能可能依赖多个服务、数据权限、外部接口和发布窗口。表面上每个团队都有自己的计划,实际交付却受制于跨团队的等待时间。

以下案例为情景模拟,用于演示分析方法,不是对某家企业的真实绩效披露。设定团队有 12 名研发与测试成员,采用两周迭代,连续观察三期。每期名义容量约为 120 人天,但还要扣除值班、线上支持、会议和休假。团队初期只记录需求是否完成,复盘中常见结论是“需求变更多”“测试压力大”。

2. 为什么“感觉很忙”不等于“原因已经找到”

“测试压力大”是结果描述,不是原因。测试工作集中在最后三天,可能是开发交付过晚,也可能是环境部署耗时、验收标准反复变化,或测试人员在前半期被抽调支持其他项目。不同原因对应的行动完全不同。

如果团队只是把“加强测试前移”写进纪要,却没有记录需求就绪时间、开发完成时间、首次测试时间和缺陷修复回归时间,就无法确认问题究竟出在哪个环节。复盘需要可追溯的时间戳和统一口径,而不是依赖会后记忆。

3. 数据要覆盖工作流,而不只是覆盖任务卡片

任务状态能描述工作当前在哪里,却未必能解释它为什么停在那里。为了让数据具有诊断价值,我会优先补齐四类信息:工作进入迭代的时间、状态转换时间、阻塞开始与解除时间、范围变更记录。对于缺陷,还要区分发现阶段、严重程度和是否与本期变更相关。

数据不必一开始就追求复杂。先统一“开始”“完成”“阻塞”“新增范围”的定义,再考虑自动化采集。若同一团队有人把代码合并算完成,有人把测试通过算完成,那么任何跨期对比都会混入口径差异。

4. 工具解决的是可见性,不替团队做判断

当项目数量、角色和依赖增加,分散在表格、即时消息和不同系统里的记录会显著增加对账成本。像 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,可用于集中管理需求、迭代、缺陷和交付过程;其是否适合某团队,仍要通过流程匹配、权限配置、报表口径和迁移成本评估。

对有数据驻留或内网要求的组织,私有化部署能力可能是必要条件;从既有协作系统迁移时,支持 Jira 平滑迁移可以降低部分数据转换工作,但不意味着配置、插件、工作流和历史报表可以原样无损迁移。工具能让过程更可见,却不能自动把错误口径变成正确结论。

三、常见误区:数据看起来丰富,判断仍然可能失真

1. 把计划完成率当作唯一成绩单

完成率的分母会影响结论。若团队在迭代中途不断增加低估工作,或者在结束前把未完成事项移出迭代,完成率可能维持高位;反过来,团队主动纳入较多探索任务,也可能出现较低完成率,却获得重要的技术验证结果。

因此,我不会单独用完成率评价团队。至少要同时查看计划基线、范围变更、未完成工作去向和发布后的质量反馈,并明确统计的是事项数量还是工作量。事项数量容易被拆分策略影响,人天估算也存在误差,两个口径都要谨慎解释。

2. 把速度当作团队之间的排名工具

故事点、复杂度估算或团队速度,只适合在估算习惯相对稳定的同一团队内部辅助规划。不同团队的估算尺度、需求粒度、技术栈和支持负担都不同,横向比较速度会奖励“报得大”或“拆得少”,而不是更好的交付。

我会把速度用于容量预测,而不是绩效排名。若某团队过去六期完成量在一个区间内波动,可以用该区间安排承诺范围;若出现明显变化,应先检查人员变化、工作类型变化和技术债务,而不是要求团队追上另一个团队的数字。

3. 把相关性直接说成因果

某一期缺陷数上升,同时需求变更也上升,并不能直接证明需求变更导致缺陷增加。样本量可能太小,缺陷发现策略也可能变了;另外,团队可能在该期上线了风险更高的功能。复盘中要把“观察到的关联”和“已验证的原因”分开写。

更稳妥的做法是提出可检验的假设,再选一到两个周期观察。例如,假设“验收标准在开发开始后仍频繁变化,导致返工增加”,就记录变更发生时间、受影响工作量和返工工时。若数据没有支持假设,应调整判断,而不是为原结论寻找理由。

4. 用更多指标制造更强的确定感

指标越多,不代表分析越可靠。若每周汇总几十个数字,团队可能把注意力放在颜色、排名和趋势截图上,却没有精力追查阻塞来源。指标设计应围绕决策问题:我们要改善哪个环节?哪个观测值能区分不同原因?看完数据后准备采取什么行动?

我通常建议先保留少量核心指标,再用诊断指标解释异常。核心指标回答“结果有没有变好”,诊断指标回答“变化发生在哪个环节”。任何不能改变决策、不能触发行动、也不能帮助解释结果的指标,都应考虑删除或降低展示频率。

5. 把复盘行动项写成态度要求

“提高责任心”“加强协同”“做好自测”都很难验收。更糟的是,它们会把复杂问题转成模糊的个人要求。行动项应指向机制或流程,并限定范围,便于在下一期评估是否有效。

例如,将“加强自测”改为“本期涉及接口变更的需求,开发提交测试前附上契约测试结果;连续两期统计测试阶段发现的接口类缺陷”。这项改进的成本、执行对象和验证方式都更清楚。

四、专业判断逻辑:从指标异常走到可验证的行动

1. 先建立稳定、可解释的指标口径

复盘前应先约定指标定义、时间范围、数据来源和例外处理。下面是一组适合迭代诊断的指标组合。团队可根据实际流程裁剪,不需要为了“完整”全部采用。

观察维度 建议指标 主要回答的问题 使用边界
范围稳定性 迭代中途新增工作量占比 承诺开始后,工作范围变了多少 需区分紧急故障、业务变更和计划遗漏
流动效率 周期时间中位数与高分位数 一项工作从开始到完成通常要多久,长尾在哪里 按工作类型分组,避免大需求与小缺陷混算
等待与阻塞 阻塞时长、等待原因分布 工作停滞主要发生在哪些依赖或环节 必须约定阻塞开始与解除的记录规则
质量表现 迭代内逃逸缺陷、发布后缺陷、返工工时 交付是否把质量问题推迟到后续阶段 按严重度、模块和发现阶段拆分
结果反馈 目标达成情况、用户反馈处理周期 交付是否产生预期价值,反馈是否被吸收 不能用上线数量替代用户价值

周期时间建议至少观察中位数和高分位数。平均值容易被少数极长事项拉高或掩盖;只看中位数又可能忽略长尾。因此,我会同时问:“典型工作是否更快?”以及“最容易卡住的那部分是否减少?”

2. 按时间顺序还原交付链条

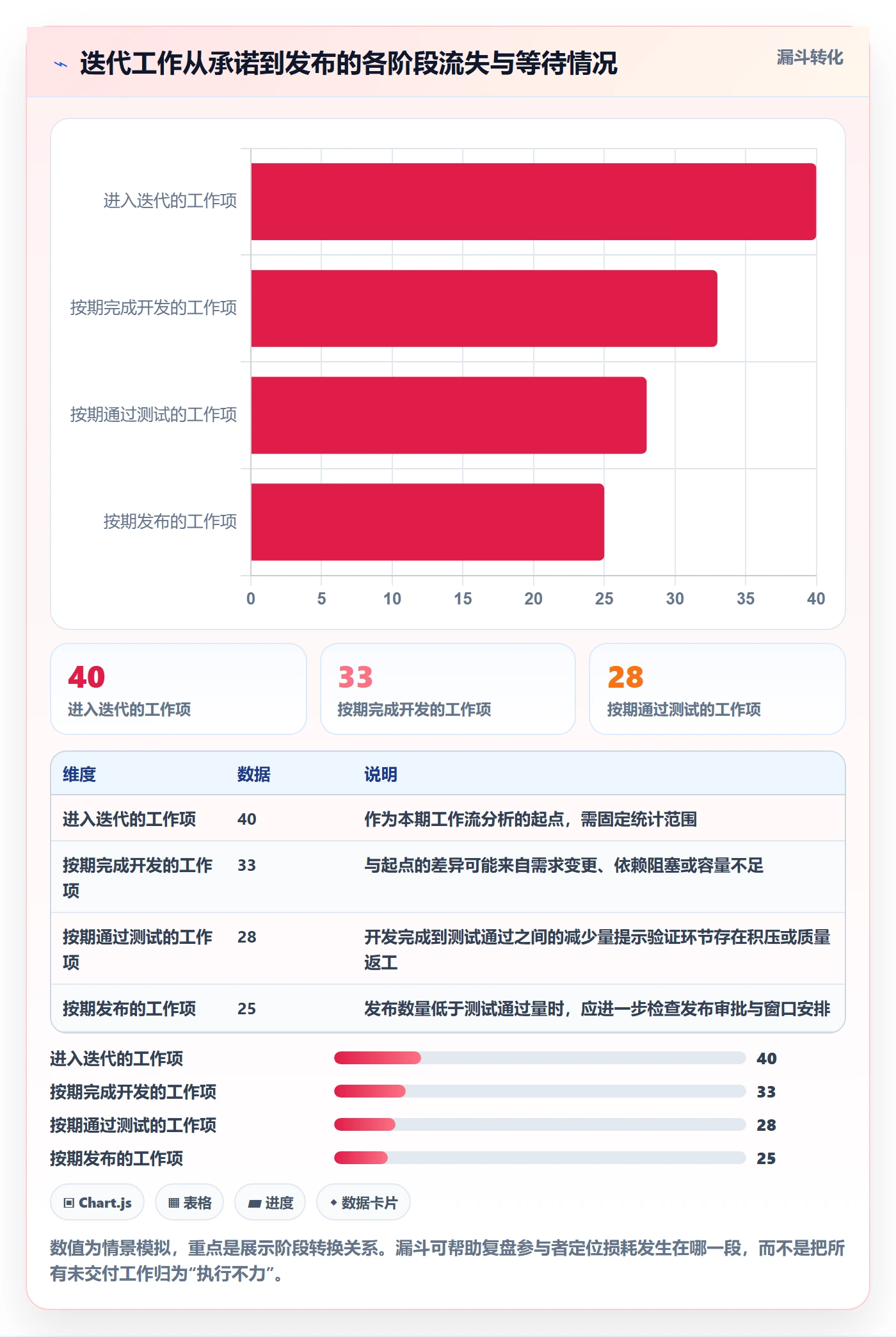

当结果异常时,不要先从原因列表里挑一个听起来合理的。先把需求进入、就绪、开发开始、代码完成、测试开始、验收通过和发布等时间点摆出来,比较工作在哪个区间停留最长。

如果工作大量停在“待测试”,优先检查开发交付节奏和测试容量;如果在“开发中”停留很久,检查需求拆分、技术依赖和代码评审等待;如果测试通过后仍延迟发布,则要追踪发布窗口、审批和环境准备。每一个环节都对应不同的证据和责任边界。

迭代复盘落地方案:研发团队开展迭代管理的数据分析案例解析

3. 用分布和分层避免总数掩盖差异

总缺陷数上升,可能是某个模块的问题,也可能是团队更积极地登记低严重度缺陷。总周期时间变长,可能只有外部依赖类工作变慢。按工作类型、模块、依赖团队和缺陷严重度分层,通常比增加更多总览指标更有解释力。

我会优先采用简单、可复核的分层,不把小样本切成过多类别。若某类别只有两三项工作,就把它当作线索而不是定论,继续观察或补充访谈;不要用小样本的百分比制造确定感。

4. 用假设驱动改进,而不是一次改十件事

若一次复盘同时安排流程重构、测试自动化、需求模板、代码评审和会议调整,下一期即使结果改善,也很难判断是哪项措施起作用。更可控的方式是选一个高影响、团队可控、验证成本低的问题,先做小实验。

行动项可以采用“如果……那么……”结构:如果需求在进入迭代前完成验收标准检查,那么中途需求澄清导致的返工工时应下降。随后约定数据口径、负责人和观察周期。如果结果没有改善,就回到过程证据修正假设。

5. 区分可控因素与外部约束

复盘不应把所有波动都归咎于团队内部。供应商接口、合规审批、统一发布窗口或业务紧急事件可能是外部约束,但团队仍可观察这些约束的频率、等待时长和影响范围,并讨论是否能提前协调、设置缓冲或降低依赖。

外部因素不是“无法改进”的同义词。团队不能控制审批时长,却可能通过更早提交材料、明确审批责任人、准备发布回退方案来降低影响。判断的重点是:哪些因素可直接改变,哪些只能通过缓冲和风险管理降低损失。

五、案例拆解:连续三期数据如何揭示真正的瓶颈

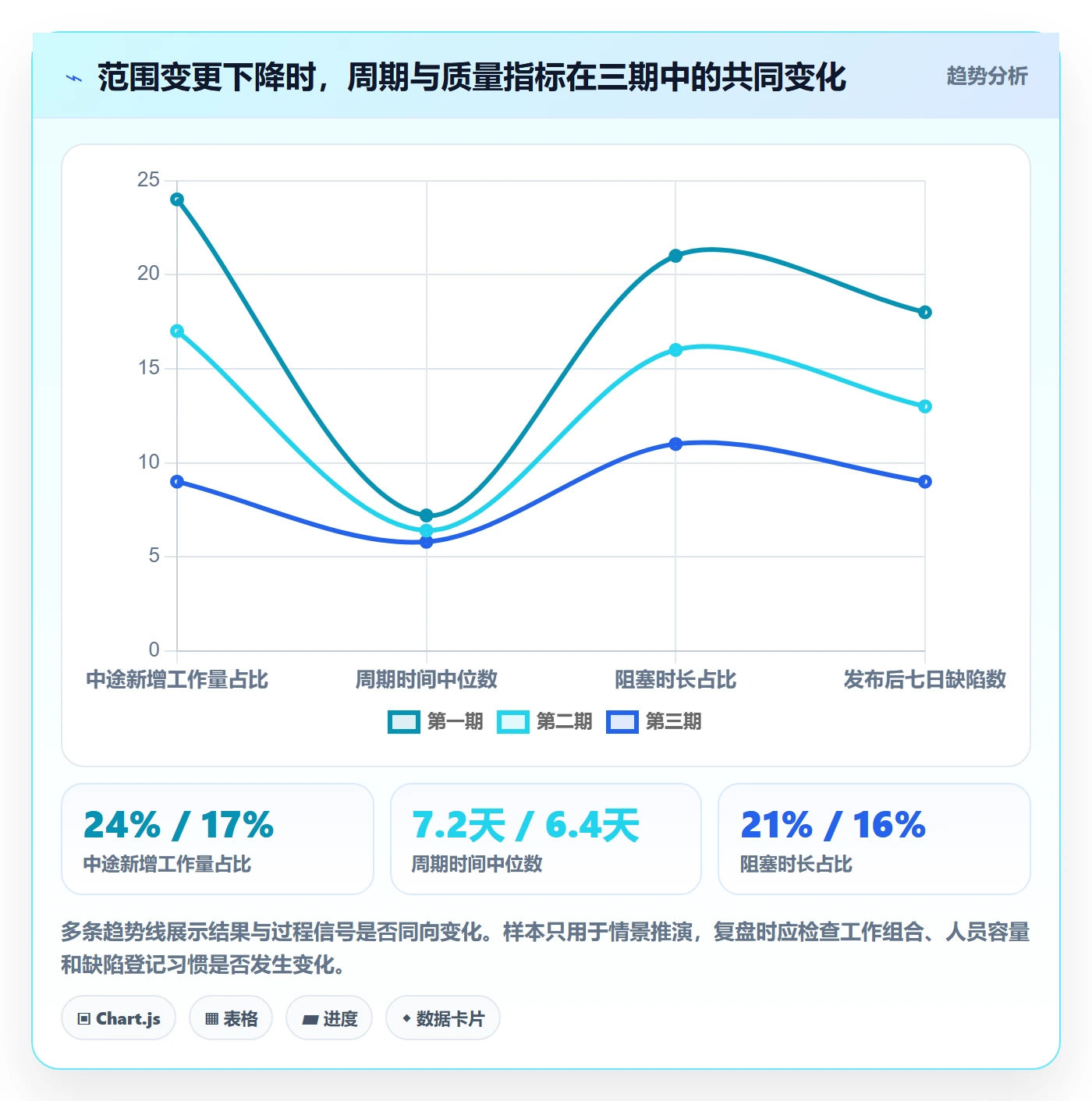

1. 先给出情景模拟数据和口径

下面的样本是方法演示用的情景模拟,不是公开行业统计,也不应被当成团队达标线。团队每期两周,按工作量估算记录计划和完成情况;新增范围占比按迭代开始后新增工作量除以最终纳入工作量计算;阻塞时间只统计明确标记为等待外部输入或环境的时长。

观察项 第一期 第二期 第三期
计划工作量 100 人天 96 人天 92 人天
中途新增工作量占比 24% 17% 9%
计划完成率 92% 88% 91%
周期时间中位数 7.2 天 6.4 天 5.8 天
阻塞时长占工作周期比例 21% 16% 11%
发布后七日缺陷数 18 个 13 个 9 个
返工工时 31 小时 24 小时 17 小时

最值得注意的不是第三期完成率比第一期高多少,而是中途新增工作、阻塞比例、周期时间和发布后缺陷同步下降。由于这仍是有限样本,不能据此断言某项单独措施造成全部改善;但这些变化提供了比“大家感觉顺了”更强的过程线索。

迭代复盘落地方案:研发团队开展迭代管理的数据分析案例解析

2. 追查后发现,瓶颈并不在“开发速度”

情景设定中,第一期复盘后把工作项时间戳与阻塞原因合并分析,发现新增工作主要来自三个来源:业务临时确认、线上支持和跨团队接口等待。团队此前把三者都记为“迭代中新增”,因此无法判断哪些需要业务决策,哪些应纳入支持容量,哪些需要提前协调依赖。

进一步检查工作流后发现,部分需求在开发开始后仍缺少边界条件;另一些需求虽已就绪,却等待共享测试环境。团队原先的改进建议是“研发提高并行度”,但数据表明盲目并行可能让测试队列更长,并不会解决环境等待。

3. 采取三项范围明确的改进

第一项,设置需求就绪检查。进入迭代前,需求至少说明目标、验收条件、主要依赖和待确认事项。此举不是追求完整文档,而是把可能影响开发的未知项提前暴露。

第二项,为线上支持留出容量。团队根据近期支持工作记录预留容量,并将突发事项单独分类。这样做会让计划工作量看起来减少,但可降低承诺被临时工作反复打断的概率。

第三项,给跨团队依赖设置提前确认点。对接口、测试环境和发布审批,指定对接人和最晚确认时间。无法按时确认时,团队尽早调整范围或安排替代工作,而不是等到迭代末尾才暴露风险。

4. 看改善是否由预期机制带来

第三期数据改善后,不能立即宣布方法成功。还要确认这期是否恰好没有大型需求、是否减少了发布次数、是否有人员临时增加,以及缺陷登记口径是否变化。若样本条件发生明显变化,应分组对比或延长观察周期。

下一步可以做反证检查:如果阻塞下降来自依赖前置协调,那么依赖等待时长应先于整体周期改善;如果缺陷下降来自需求边界更清楚,那么与验收条件相关的返工应减少。好的复盘不只寻找支持自己判断的数据,也主动寻找能推翻判断的数据。

六、不同情况下的行动建议:先处理最影响交付的约束

1. 完成率低,且中途新增工作很多

先区分新增工作的来源,避免把所有变化都叫作“需求变更”。建议按业务紧急事项、线上支持、需求遗漏、外部依赖和管理层临时任务分类,并记录每类工作量和发生时间。

  • 若大部分来自线上支持,建立支持轮值并按历史负担预留容量。
  • 若大部分来自需求遗漏,检查需求就绪标准和评审参与者是否覆盖关键角色。
  • 若大部分来自临时决策,建立范围评估机制,明确替换工作或调整交付目标的规则。

不要一边接受持续插单,一边要求团队维持原承诺。需要让决策者看见新增工作的成本,并在范围、日期和容量之间明确取舍。

2. 完成率高,但发布后缺陷或返工增加

此时优先检查“完成”的定义、缺陷发现阶段和返工工作量。若开发完成被误当作交付完成,完成率自然会高估;若测试阶段集中暴露问题,应按缺陷类型观察需求理解、代码变更、环境和回归覆盖的贡献。

  • 抽取高严重度缺陷,逐条回溯从需求到上线的决策链。
  • 针对重复出现的缺陷类别补充自动化验证或检查规则。
  • 把返工工时与新功能工作量分开记录,避免质量成本被隐藏。

质量改进不应等同于增加所有环节的审批。过多检查可能增加等待而不提高缺陷发现能力;要针对重复问题增加有效控制,而不是普遍增加流程负担。

3. 周期时间变长,但计划完成率仍稳定

这通常值得查看长尾工作和在制品数量。团队可能通过关闭小任务维持完成率,但复杂工作长期滞留;也可能同时启动太多事项,造成频繁切换。此时仅看总完成量,很难看见系统拥堵。

  • 按工作类型比较周期时间中位数与高分位数。
  • 观察同时进行的工作数量,检查是否存在过度并行。
  • 为长时间未推进的事项设定明确的升级和拆解机制。

如果长尾主要来自少数大型项目,应把其拆成可验证的阶段结果;如果来自等待依赖,则优先改善依赖确认和团队间交接,而不是催促所有成员加快手头工作。

4. 数据缺失、口径不统一或工具刚刚上线

不要因为数据不完整就暂停复盘,也不要用不可靠数据作精确结论。先选少数关键字段,明确谁在何时记录,经过两到三个周期检查完整率和一致性,再逐步扩展指标。

  • 将定义写进团队工作约定,例如什么情形标记阻塞、什么状态算完成。
  • 对自动采集和人工补录做抽样核对,发现差异先修口径。
  • 报告中标出缺失比例和样本限制,让读者知道结论的置信边界。

工具迁移或流程升级期间,最好保留一段并行核对期。若历史数据映射不完整,就把迁移前后作为不同口径处理,不要把看似连续的曲线直接解释为绩效变化。

七、不同情况下的取舍:复盘方案没有放之四海皆准的最优解

1. 快速交付与范围稳定之间如何取舍

对高不确定性项目,完全冻结范围可能阻碍学习;对上线窗口、合规要求或多团队依赖强的项目,频繁变更又会扩大协调成本。我的建议不是一律禁止变更,而是把变更成本可视化:新增工作必须说明影响什么、由谁批准、是否替换原计划内容。

探索性工作可以采用短周期验证和较小承诺;稳定性要求高的交付则需要更严格的就绪检查和发布约束。关键是让不同工作类型使用适配的管理方式,而不是用同一套完成率标准处理所有工作。

2. 指标透明与团队安全感之间如何取舍

透明不等于把个人数据公开排名。团队层面的趋势可用于系统改进,个人层面的指标则容易诱发防御、挑选任务或隐藏问题。除非有明确、合理且经过沟通的管理目的,不建议用个人速度、缺陷数或关闭事项数量直接评价个人绩效。

复盘主持人应说明数据的用途、访问范围和解释边界。对问题的讨论应落在工作机制和具体情境上,而不是把一次异常转化为个人标签。安全感不是放弃标准,而是让团队可以如实报告风险,不必为了漂亮数据延迟暴露。

3. 自动化分析与人工判断之间如何取舍

自动化适合统计状态变化、周期时间、阻塞时长和趋势提醒;对需求是否清楚、缺陷是否源于设计决策、用户是否真正受益,仍需要人来解释。自动化可以提高数据一致性,但也会把错误的状态规则规模化。

我倾向于采用“机器负责找异常,人负责查原因”的分工。系统发现某类工作周期突然拉长后,由团队检查工作内容和协作背景;不要让单一阈值直接触发惩罚、排名或流程自动升级。

4. 选用管理平台与维持轻量工具之间如何取舍

小团队、低依赖、单一产品线,表格和简单看板可能足够;当组织出现多项目组合、复杂权限、跨团队依赖、审计要求和统一报表需求时,分散工具带来的对账成本可能超过平台建设成本。选型不能只看功能清单,还应验证关键场景是否能真实跑通。

评估平台时,建议用真实迭代做演示:从需求进入、迭代承诺、变更审批、缺陷追踪到复盘报表,检查字段是否统一、权限是否合适、历史数据是否可迁移。PingCode 可作为候选方案之一,特别是组织关注私有化部署或既有 Jira 数据迁移时,应让供应方通过样本数据验证迁移映射、工作流差异和报表连续性。所谓国产替代,不应只比较功能名称,还要核对部署、运维、生态和长期使用成本。

5. 复盘频率与分析深度之间如何取舍

每个迭代都可以做短复盘,但不必每次都开展完整数据分析。若连续多个周期出现同一类异常,或经历重大故障、组织调整和发布风险,再投入更深的根因分析更有价值。频率太低会失去反馈速度,频率太高又可能让团队疲于汇报。

可采用两层节奏:每期用 20 至 30 分钟检查少数核心信号和行动项;每四至六期做一次专题分析,关注趋势、长尾和跨团队问题。这个周期是实践建议,不是普遍标准,团队应依据迭代节奏和风险调整。

八、落地清单:把下一次复盘变成一个可检验的实验

1. 会前准备:让讨论从证据开始

复盘主持人不必准备几十页报表。准备一张核心趋势图、一份范围变更清单、一组周期时间分布和发布后质量摘要,通常已足够启动讨论。提前说明数据口径和异常样本,避免会上把时间消耗在争论统计方式。

  1. 固定本次复盘的迭代范围与统计时间窗。
  2. 核对计划基线、变更记录和未完成事项去向。
  3. 标出明显异常,但不提前把异常解释成原因。
  4. 邀请实际参与交付和依赖协作的角色共同还原过程。

2. 会中讨论:按事实、解释、行动分层

讨论时,我会把发言分成三个层次。事实是“测试开始时间比上一期晚两天”;解释是“开发交付集中在末尾导致测试挤压”;行动是“下一期按模块分批提交测试,并观察等待时长”。三者不能混为一谈。

主持人还要主动询问反例:是否存在测试晚但发布质量良好的事项?是否有需求变更却没有返工?反例能帮助团队识别边界条件,避免把局部模式误当成普遍规律。

3. 会后跟踪:行动项要有负责人和失效条件

行动项不是永久规则。若某项措施连续两期没有改善目标指标,或执行成本明显高于收益,就应重新评估。对高风险改动,可以先在单个团队或单类工作上试点;对低成本措施,则可快速推广并观察。

  • 行动:明确将改变的流程或机制。
  • 负责人:指定推动者,不代表所有结果都由其个人承担。
  • 验证指标:明确观察何种变化及其统计口径。
  • 周期:设定复核时间,避免行动项无限期悬置。
  • 停止条件:说明何时判断无效、回滚或调整方案。

4. 建议从一个问题开始,而不是追求一次改造全部流程

若团队刚开始做数据复盘,我建议先选一个反复出现、可控、影响明显的问题。例如,先减少需求进入迭代后的反复澄清,而不是同时优化估算、测试、发布和人员配置。一次只改变少数关键条件,才能让团队知道改进究竟是否有效。

复盘成熟度不在于图表多、术语新或会议长,而在于团队能否把异常转化为假设,再用下一期的行为和数据检验假设。数据不是裁决书,而是团队共同调查交付系统的线索。

九、结语:让复盘从“解释过去”走向“改变下一期”

1. 最重要的不是找到一个漂亮数字

迭代管理的价值,不是把每一期都变成整齐的报表,而是让风险更早暴露、等待更少发生、质量成本不再被推迟到上线之后。完成率、周期时间、阻塞时长、缺陷和用户反馈各自只能解释交付的一部分,必须放回同一条工作流中判断。

2. 下一步可以这样开始

选最近三期迭代,先统一完成和新增范围的口径;再补出工作进入、阻塞和交付的关键时间点;随后挑一个最明显的异常,写出能够被推翻的原因假设;最后只安排一到两项改进,并在下一次复盘中检查结果及副作用。

如果团队拥有清晰口径、稳定记录和真实讨论,表格也能做出有价值的复盘;当跨项目协作、权限和数据汇总成为瓶颈,再评估适合的项目管理平台。工具选择是组织能力建设的一部分,却不是复盘落地的起点。真正的起点,是团队愿意把“我觉得”变成“我们观察到”,再把“我们观察到”变成下一期可验证的改变。

常见问题解答(FAQ)

1. 迭代复盘应该重点分析哪些数据?

我以前做复盘时,团队经常把完成率、缺陷数和延期天数都列出来,却很难据此决定下一步改什么。尤其当不同迭代的统计口径不一致时,我会疑惑这些数字到底能不能比较。

先固定统计口径,再看趋势而不是孤立排名。建议至少记录计划与实际完成的工作项数、迭代中新增或变更的工作项、未完成项及原因、缺陷数量和修复周期;工作量可用团队内部一致的估算单位,但不要把不同团队的估算值直接横向比较。

每项指标都要注明分母、统计时间范围和数据来源,例如完成率按迭代开始时承诺的工作项计算,临时新增项单独统计。

2. 迭代承诺完成率偏低,复盘时怎么判断原因?

我遇到过团队连续几次没有完成计划,会上很容易把原因归结为估算不准或执行力不够。可我不确定问题究竟出在计划过满、需求变动,还是依赖和阻塞没有及时暴露。

把未完成项逐条分类,并统计各类原因占比,不要只看一个完成率。可以区分需求中途变更、外部依赖阻塞、任务估算偏差、临时故障和人员变动;再检查未完成项是否集中在少数高风险任务,以及迭代中途新增工作占原计划工作量的比例。若多次出现需求变更,应设定变更入口并记录影响;

若阻塞反复发生,则明确依赖责任人和升级时限。

3. 怎样把迭代复盘结论变成真正落地的改进?

我参加过复盘会上大家都认同问题、也提出了不少建议,但下一轮还是重复遇到同样的情况。后来我开始关注,改进项是否有负责人、期限和验证方式。

每次复盘优先选一到三项可验证的改进,写清问题证据、具体动作、负责人、完成期限和验证指标。例如针对代码评审等待时间过长,约定工作日内首次响应,并在下次复盘比较等待时长中位数。改进项进入团队日常任务跟踪;

下一次复盘先检查上轮动作是否完成及指标是否变化,若指标未改善,就调整措施,而不是仅以“已完成”判定有效。

4. 迭代数据不完整或项目类型不同,还能做有效复盘吗?

我所在的团队有些工作没有完整记录工时或工作项状态,不同项目的任务规模也差异很大,所以我担心数据不足时复盘只能凭感觉。

可以先用最小可用数据开展复盘,但要把缺失和局限说清楚。至少从工作项清单补齐承诺时间、完成时间、状态变更和未完成原因,并为后续迭代统一字段与记录规则;历史数据不完整时,不要补造精确数字,可用团队确认的事件记录作定性分析。跨项目比较时优先比较流程指标和各自的变化趋势,避免直接比较工作项数量或估算总量。

核心关键词

读者评论

吴
吴昊

文中把完成率、范围变更和发布后缺陷放在同一时间线上,这个思路比较实用。实际工作中最难的不是选指标,而是统一“完成”和“阻塞”的定义,否则不同成员填出的数据很难比较。建议再补充如何处理临时故障、支持工作等未纳入迭代计划的事项。

万
万天佑

我比较认同不要用速度给不同团队排名。我们团队曾因追求周期数据而拆分任务,报表变好看了,但跨团队等待并没有减少。复盘行动项如果能明确停止条件会更稳妥,否则一些试行措施很容易长期保留,反而增加记录负担。

汪
汪沐阳

案例中的方法适合流程相对稳定的研发团队,但对需求经常被业务临时调整的团队,范围变更占比可能长期偏高。除了统计新增工作量,也可以区分真正紧急事项和前期遗漏,避免把所有变更都归为同一种原因。

文章包含AI辅助创作:迭代复盘落地方案:研发团队开展迭代管理的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/561694

赞 (0)
飞飞飞飞
迭代管理迭代教程:研发团队数据分析,避坑指南
上一篇 41分钟前
迭代计划怎么做?研发团队协同管理:迭代管理从0到1
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
