迭代复盘实操方法:研发团队提升迭代管理效率的效率提升方法与模板

迭代复盘实操方法:研发团队提升迭代管理效率的效率提升方法与模板

很多研发团队的迭代复盘,最后只剩下三句话:“需求变更多了”“测试时间不够”“下次加强沟通”。会议开了两个小时,下一轮迭代却继续延期。真正有效的复盘,不是把所有问题重新讲一遍,而是找出一个能够被验证、被跟踪、被关闭的系统性改进点。以我参与过的中大型研发团队复盘为例,当团队把复盘对象从“某个人做得不好”改成“哪一个流程节点让等待时间变长”,连续三个迭代后,平均交付周期从14.6天降到10.8天,返工工时下降约27%。

一、先讲核心结论:复盘不是总结,而是下一轮迭代的控制系统

1. 复盘的产出必须从观点变成动作

我判断一次迭代复盘是否有效,通常不看会议纪要写了多少字,而看会后是否形成了少量、明确、可验证的改进动作。所谓可验证,至少要包含责任人、完成时间、影响指标、验证方式和失败后的处理方案。

例如,“加强需求评审”不是一个合格的改进动作,因为它没有说明加强什么、由谁负责、怎样判断加强有效。更可执行的写法是:“从下个迭代开始,所有高风险需求必须在开发开始前完成接口样例和异常分支评审,由产品负责人和技术负责人共同确认;连续两个迭代统计开发中途新增字段数量,目标是从每迭代平均11个降到5个以内。”

我的经验是,一次复盘最多保留三项改进动作。超过三项,团队通常会把它们当成愿望清单;到了下一次复盘,大家只能解释为什么没有完成,而没有精力真正验证改变是否有效。

2. 先区分结果问题与系统问题

迭代延期是结果,不一定是问题本身。延期可能由需求晚冻结、接口依赖未确认、测试环境不稳定、代码评审排队、临时线上故障等多个因素共同造成。如果直接把“延期”写成问题,下一步往往只能安排加班,而无法改变导致延期的系统条件。

我通常会把复盘内容拆成三层:第一层是可见结果,例如延期、缺陷、范围缩水;第二层是过程事件,例如等待、返工、阻塞、临时插单;第三层是管理机制,例如优先级规则缺失、入口标准不清、责任边界模糊。真正值得投入时间的是第二层和第三层。

复盘层级 典型表述 可以采取的动作 不建议的处理方式
结果层 版本延期3天 追溯延期来源与时间分布 要求团队下次“加快速度”
过程层 测试等待开发修复平均1.8天 建立缺陷优先级和修复时限 让测试人员反复催办
机制层 紧急需求没有统一准入规则 建立插单审批与容量扣减规则 要求成员提高抗压能力

3. 用数据缩小争论范围,用事实保留人的安全感

复盘不应该成为追责会议,但也不能因为强调氛围安全,就回避事实。我的做法是先呈现事实,再讨论机制,最后才讨论责任。如果一开始就问“是谁导致了延期”,参与者会迅速进入自我保护状态;如果先问“这次迭代有多少时间花在等待和返工上”,团队更容易讨论真实原因。

复盘数据不需要一开始就非常复杂。只要能获得计划工作量、完成工作量、需求变更次数、阻塞时长、缺陷返工工时、线上故障影响时长,通常就能看出大部分管理问题。后续再根据团队成熟度增加流动效率、发布频率和缺陷逃逸率等指标。

迭代复盘实操方法:研发团队提升迭代管理效率的效率提升方法与模板

二、背景和真实场景:为什么团队越忙,迭代管理反而越低效

1. 典型场景:计划完成率很高,但交付质量变差

我曾观察过一个约120人的研发组织,采用两周一次的迭代节奏。团队的计划完成率长期保持在90%左右,看起来管理状态不错,但上线后的缺陷数量持续增加,产品和研发都认为“每个人已经很忙”。进一步拆分后发现,团队把未完成需求移到下一个迭代,导致计划完成率被人为修饰;同时,大量需求在开发中途发生字段、流程和权限变更。

这个团队的真实问题不是成员执行力弱,而是迭代入口不稳定。一个需求在进入迭代时只是一个模糊标题,开发开始后才补充业务规则;测试开始后又发现验收口径不一致。最终,团队把需求分析、方案设计和验收确认的成本,全部推迟到了开发和测试阶段。

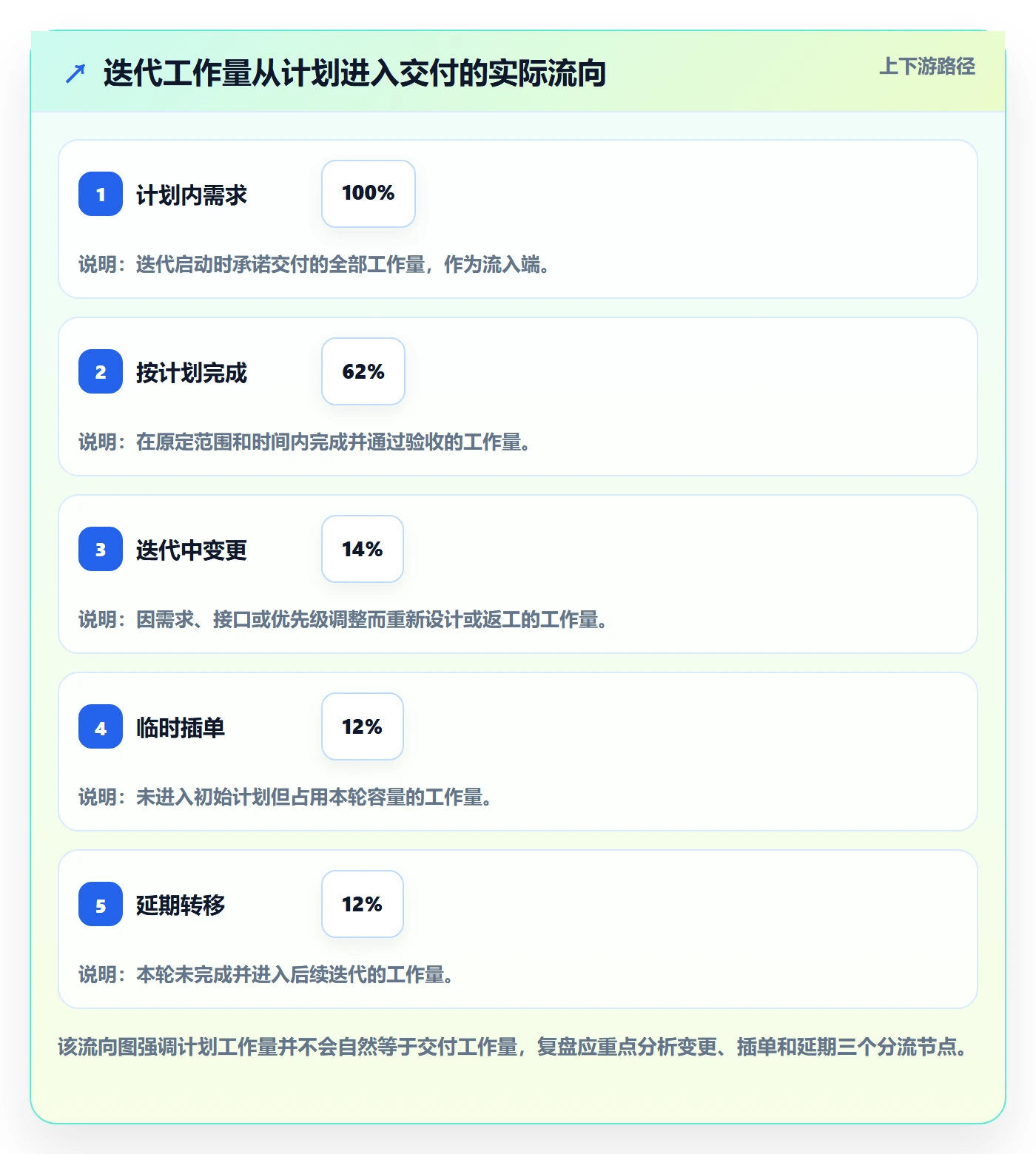

我把该团队连续四个迭代的数据按照工作类型拆分,发现计划内开发只占总投入的56%,需求澄清占12%,返工占16%,线上问题和临时插单占16%。如果只看完成率,很难看出问题;如果看投入结构,瓶颈就非常清楚。

2. 迭代管理效率的本质是减少无效切换

研发团队效率低,并不总是因为单项任务做得慢。更常见的原因是任务频繁切换:上午修线上问题,中午参加需求会,下午处理阻塞,晚上继续赶原计划开发。每次切换都会带来上下文恢复成本,尤其在复杂系统中,恢复一次完整背景可能需要几十分钟。

我更关注“工作开始后被打断了几次”,而不是单纯统计“完成了多少任务”。如果一个开发人员本轮迭代完成了8项任务,但其中5项发生过重新排队、接口重做或优先级调整,那么高完成量可能只是高切换的结果。

观察对象 表面现象 实际风险 应关注的数据
高完成率团队 看板上关闭事项很多 小任务堆积,复杂任务被延期 按需求价值和规模拆分完成率
经常加班团队 成员投入时间很高 等待、返工和临时插单占比高 有效开发时间与非计划工时
缺陷较少团队 测试阶段缺陷数量不高 问题可能被推迟到线上发现 缺陷逃逸率和线上修复时长
需求响应很快团队 新需求当天进入开发 入口质量不足导致后续返工 需求进入开发后的变更次数

3. 中大型组织更需要统一的复盘语言

当团队规模超过100人,复盘难度会明显上升。一个迭代可能涉及产品、研发、测试、设计、运维、数据和安全多个角色。如果每个团队使用不同的事项状态、优先级含义和缺陷分类,就很难进行跨团队分析。

在这类组织里,我更建议使用统一的事项模型和度量口径。例如,所有团队都明确“开发中”“待测试”“测试中”“待发布”“已完成”的定义;所有阻塞都必须记录开始时间和解除时间;所有插单都要说明替代了哪一项原计划工作。这样复盘才有可能从单团队经验升级为组织级改进。

迭代复盘实操方法:研发团队提升迭代管理效率的效率提升方法与模板

三、常见误区:为什么很多复盘开完会却没有改进

1. 误区一:把复盘写成流水账

流水账会记录“周一完成接口开发、周二开始联调、周三发现问题、周四修复”,但它没有解释为什么问题会在周三才出现。复盘的价值不在于重新播放日程,而在于识别导致结果变化的关键节点。

更好的记录方式是围绕偏差展开:原计划是什么,实际发生了什么,偏差在哪个时间点出现,偏差产生了多少影响,下一次如何在更早阶段识别。只要这五个问题没有回答,复盘通常仍停留在事件回放层面。

2. 误区二:把所有问题都归因于沟通不足

“沟通不足”常常是真的,但它几乎不能直接指导行动。产品没有同步需求变更,可能是缺少统一入口;开发没有及时反馈风险,可能是风险没有可见化;测试没有提前介入,可能是团队没有把验收标准作为开发准入条件。

我会要求团队把“沟通不足”继续追问三次。第一次问发生了什么信息缺失,第二次问信息为什么没有在正确时间出现,第三次问有没有机制让这类信息自动暴露。经过这样的追问,很多沟通问题最终会转化为模板、状态、权限或流程问题。

3. 误区三:改进措施写成口号

“加强协作”“提升质量”“提前识别风险”“做好排期”都属于方向,不属于措施。口号没有验收标准,无法在下一次复盘中判断是否有效,也无法区分是措施无效,还是措施根本没有执行。

模糊措施 可执行改写 验证指标
加强需求评审 高风险需求必须完成异常流程、权限规则和接口字段评审后才能进入开发 开发中新增需求变更次数
提升测试质量 核心链路在开发完成前提交最小验收集,并由产品确认 测试阶段阻塞缺陷占比
减少临时插单 每项插单必须标记业务紧急性,并扣减同等工作量的原计划事项 插单占迭代容量比例
加强风险管理 所有高风险依赖在迭代启动会上指定解除人和最晚确认时间 逾期未解除阻塞数量

4. 误区四:只看平均值,不看异常值

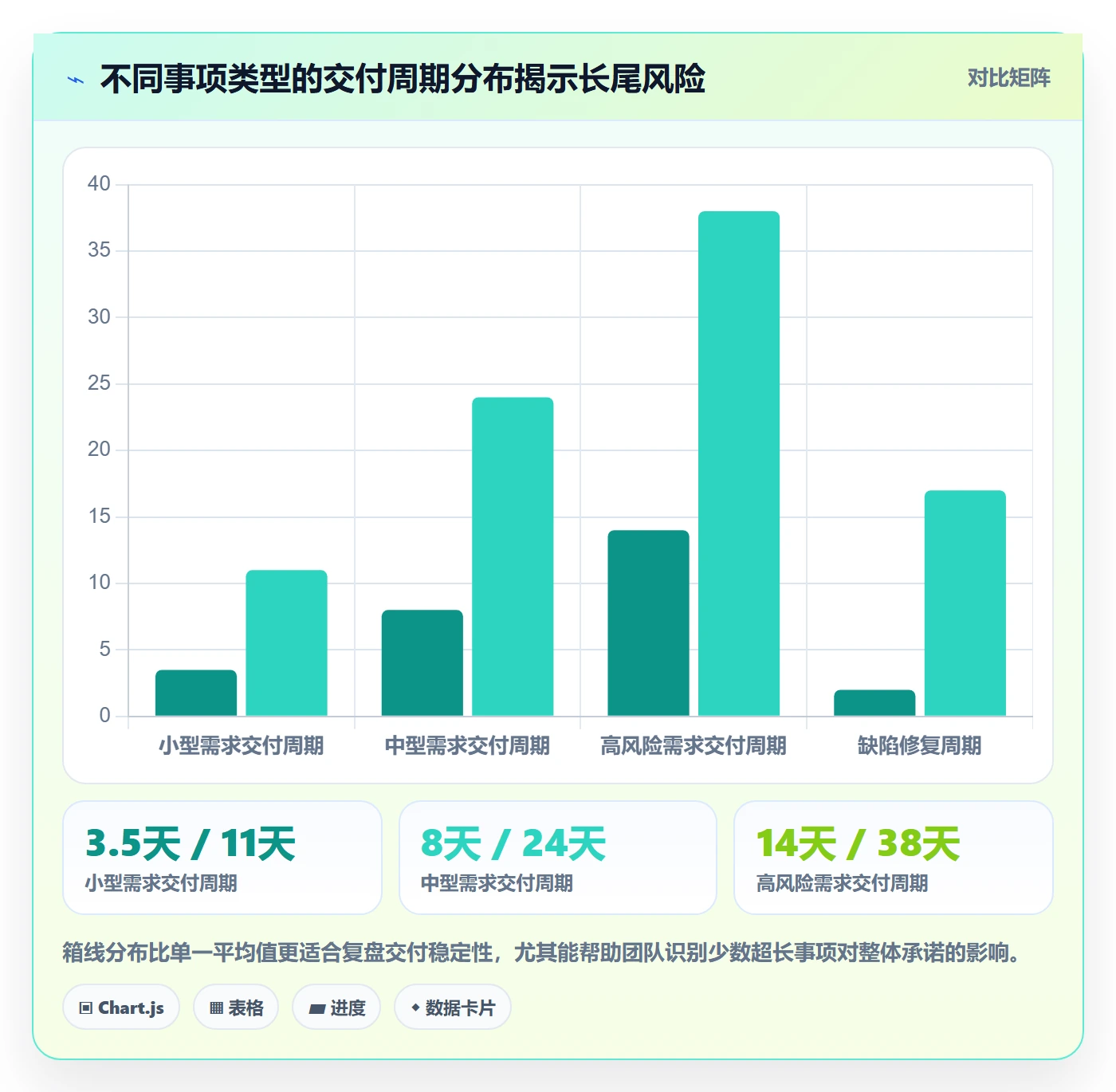

平均交付周期可能是8天,但其中一个关键需求用了31天,这个异常值可能比平均值更值得关注。研发交付具有长尾特征,少数复杂事项会占用大量等待和返工时间。只看平均值,容易掩盖真正影响业务的风险。

我的建议是同时看平均值、中位数和最长值。平均值用于观察整体趋势,中位数反映典型事项,最长值用于发现系统性阻塞。对于缺陷,也要区分普通缺陷和核心链路缺陷,不能用总数量替代风险判断。

迭代复盘实操方法:研发团队提升迭代管理效率的效率提升方法与模板

四、专业判断逻辑:如何从事实推导出真正值得解决的问题

1. 用“偏差,原因,机制,动作”四步法

我在复盘中常用四步推导法。第一步描述偏差,不带评价;第二步区分直接原因和根本原因;第三步判断是个人偶发失误还是机制重复发生;第四步把机制问题转化为一项可验证动作。

  1. 描述偏差:例如,某版本比计划晚3天上线,测试阶段累计出现18小时等待。
  2. 拆分原因:其中10小时来自接口字段变更,5小时来自环境不可用,3小时来自缺陷修复排队。
  3. 判断机制:接口变更和环境不可用在过去三个迭代重复发生,说明不是单次偶然。
  4. 设计动作:将接口冻结时间和环境可用性检查加入迭代启动清单,并设定异常升级人。
  5. 设置验证:连续两个迭代统计接口变更等待时长和环境阻塞时长,目标分别下降50%和70%。

这套方法的关键不在于把原因分析得无限深入,而在于找到一个团队能够控制、能够验证、能够复用的杠杆点。无法由团队影响的外部因素可以记录,但不应成为本轮唯一的改进动作。

2. 用五个问题识别根因,而不是盲目追问“为什么”

连续追问“为什么”有时会把讨论引向个人能力判断。更稳妥的方法是围绕五个方向提问:输入是否清晰、依赖是否就绪、执行是否被打断、质量是否前移、反馈是否及时。

判断方向 关键问题 可能暴露的根因
输入 开发开始时,目标、边界和验收标准是否明确 需求入口缺少最小完备条件
依赖 接口、环境、权限和外部团队是否按时可用 依赖没有负责人和截止时间
执行 任务是否频繁被插单、暂停或重新分配 容量管理和优先级规则缺失
质量 错误是在开发中、测试中还是上线后才发现 验证活动过度后置
反馈 风险出现后多久被看见,多久有人处理 状态更新不及时或升级路径不清

3. 复盘指标要形成因果链,而不是指标堆

我不建议团队一开始就追踪十几个指标。指标越多,越容易出现“每个指标都看了一眼,但没有一个指标促成动作”的情况。更有效的方式是形成因果链:输入稳定性影响过程流动,过程流动影响交付结果,交付结果再反馈到客户和业务。

例如,需求中途变更次数增加,通常会造成开发返工工时上升;返工工时上升,会挤压测试和发布时间;测试时间被压缩,又可能造成缺陷逃逸率上升。这样,团队就能把一个看似孤立的需求问题,与质量和交付结果联系起来。

迭代复盘实操方法:研发团队提升迭代管理效率的效率提升方法与模板

五、具体案例与数据观察:一个研发团队如何把复盘变成效率提升

1. 案例背景:120人组织的迭代问题

以下案例来自我对一个匿名化中大型研发组织的项目观察,数据做了区间化处理,仅用于展示方法。该组织约120人,包含产品、研发、测试、运维和数据岗位,采用两周迭代。团队已经使用某项目管理平台统一记录需求、缺陷、迭代和版本,但最初只是把它当成任务清单,尚未真正用于过程度量。

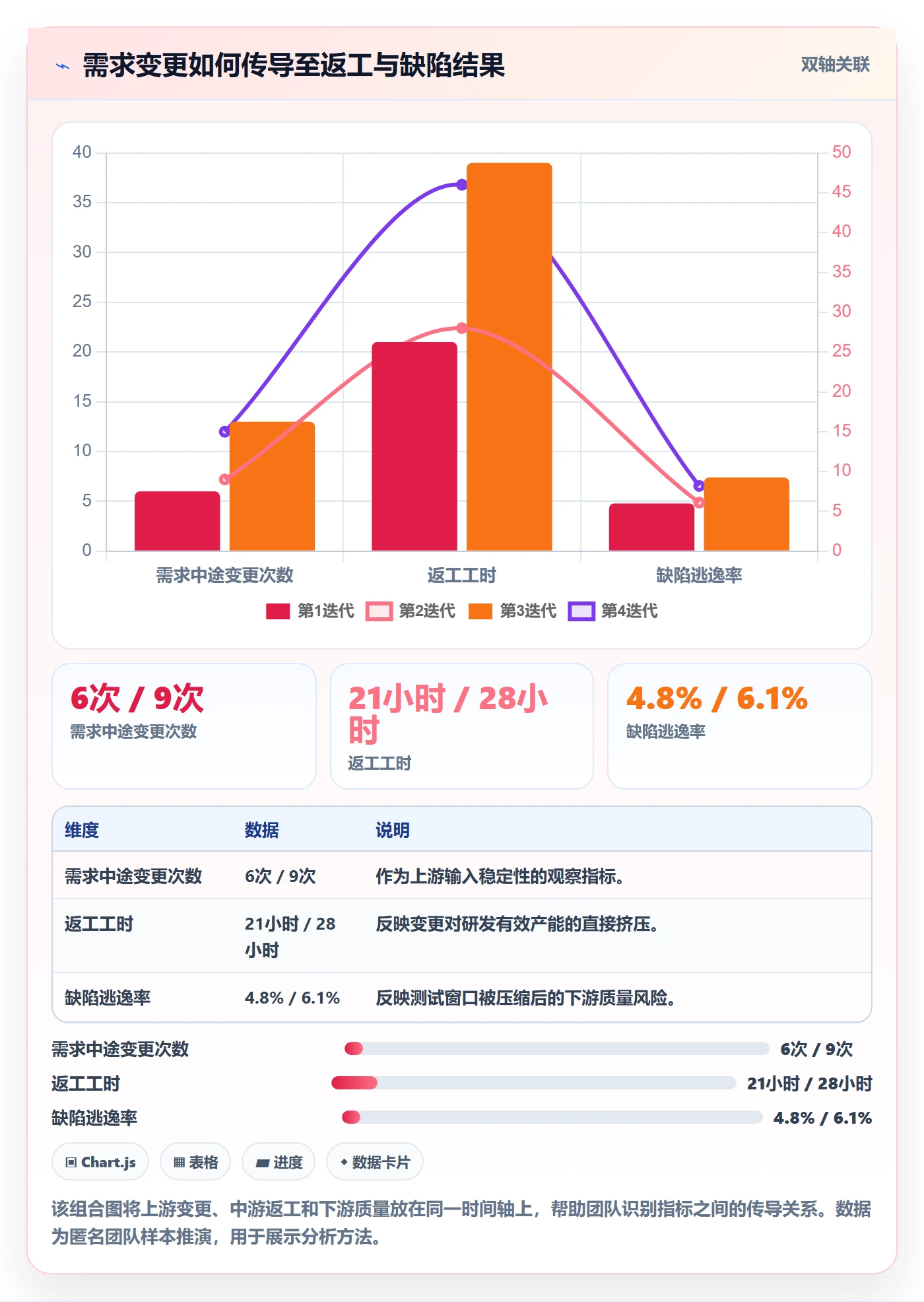

连续三个迭代中,团队出现四个明显信号:需求中途变更平均12次,阻塞事项平均每轮9项,测试阶段等待开发修复的时间达到31小时,线上缺陷从每轮4个上升到7个。管理层最初判断是“研发资源不足”,但从工作流数据看,约22%的容量被等待和返工消耗。

2. 第一步:把复盘数据从会议前置到迭代结束

过去团队在会议开始时才临时回忆问题,导致发言最积极的人决定了复盘重点。我们改为在迭代结束前半天自动整理数据:计划事项、完成事项、延期事项、需求变更、阻塞时长、缺陷等级、线上问题和临时插单全部提前生成清单。

会议参与者不再花大量时间争论“有没有发生过”,而是把时间用于回答“为什么发生”和“下次如何验证”。对于异常事项,要求关联具体工作项和时间记录,避免用模糊印象代替事实。

3. 第二步:只选择一个主问题和两个辅助问题

这次复盘的主问题是“为什么测试等待开发修复的时间持续上升”。辅助问题分别是“为什么缺陷集中在迭代后半段出现”和“为什么临时插单没有明显下降”。团队没有把所有问题都列为重点,而是先处理最可能影响交付质量的链路。

分析后发现,缺陷数量上升并非单纯由代码质量造成,而是需求验收标准不完整、测试数据准备过晚、缺陷优先级没有统一定义共同导致。测试人员在发现问题后,需要重新确认业务预期,开发则反复等待产品判断,造成缺陷处理链路变长。

4. 第三步:设计小范围、可逆的改进实验

我们没有马上重构整个研发流程,而是设计了三个迭代内可验证的小实验。第一,核心需求必须在开发开始前完成验收场景;第二,缺陷提交时必须标注影响范围和复现条件;第三,严重缺陷在4小时内完成首次响应,而不是要求4小时内彻底修复。

这里有一个容易被忽略的判断:首次响应时限和最终修复时限不能混为一谈。前者是为了让问题快速进入处理链路,后者取决于定位难度、变更范围和发布窗口。把二者混在一起,容易制造不现实的承诺,也会诱导团队低质量关闭问题。

5. 第四步:用连续迭代验证,而不是一次会议下结论

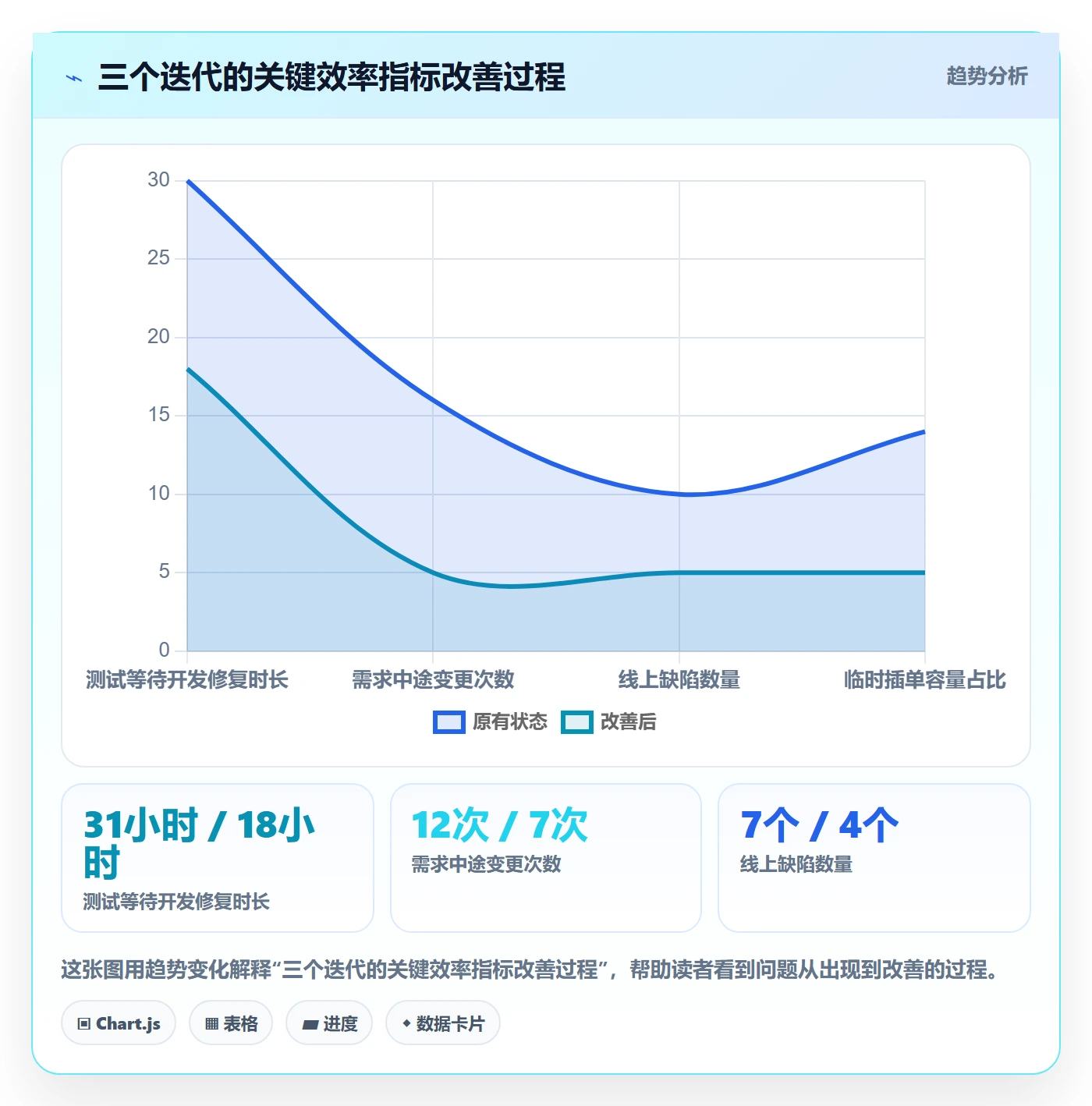

经过三个迭代,测试等待开发修复的时间从31小时下降到18小时,需求中途变更从平均12次下降到7次,线上缺陷从每轮7个下降到4个。团队的总工作时长没有明显增加,主要变化来自验收标准前置和阻塞事项的及时升级。

但也有一个没有改善的指标:临时插单占用容量仍然接近11%。这说明插单问题不是研发流程单点可以解决的,背后涉及业务优先级、客户承诺和管理决策。团队最终没有继续要求研发“减少插单”,而是建立了插单必须同步说明容量影响的规则,让决策成本显性化。

迭代复盘实操方法:研发团队提升迭代管理效率的效率提升方法与模板

六、迭代复盘实操流程:从会前准备到动作关闭

1. 会前准备:只收集能改变判断的数据

复盘准备不是把所有系统字段导出,而是围绕迭代目标建立最小数据集。通常我会提前准备五类信息:承诺范围、实际交付、过程偏差、质量结果、改进动作状态。

  • 承诺范围:迭代开始时承诺的需求、缺陷、技术任务和目标。
  • 实际交付:已验收、部分完成、延期和取消的事项。
  • 过程偏差:需求变更、阻塞、插单、重新打开和状态停留时间。
  • 质量结果:缺陷等级、缺陷逃逸、回归失败和线上影响。
  • 动作状态:上轮复盘动作是否完成,完成后是否产生预期效果。

如果某个字段没有明确含义,就不要为了完整而收集。比如“任务完成率”如果没有说明是按数量、工作量还是业务价值计算,放在报表里只会制造虚假的精确感。

2. 会议开场:先确认范围,再确认事实

复盘会议的前10分钟应确认本轮统计范围,例如是否包含临时插单、是否包含跨团队等待、是否按自然日还是工作日统计。统计口径不一致时,后面的争论很可能只是数字争论。

接下来只确认事实,不急于找责任。主持人可以按照“计划,实际,偏差”的顺序快速过一遍,并要求所有参与者把争议点落到具体事项上。没有事项、时间和影响的观点,先记录为待验证假设。

3. 问题分析:优先处理高影响和高重复问题

问题筛选可以使用一个简单的二维判断:影响程度和重复频率。影响大但只发生一次的问题,需要记录并制定预防措施;影响中等但连续重复的问题,往往更值得优先处理,因为它们正在持续消耗团队容量。

问题类型 影响程度 重复频率 处理优先级
线上核心链路故障 高 低 立即分析并补充防护
需求验收标准缺失 中高 高 优先作为流程改进主题
偶发个人操作失误 中 低 局部提醒,不升级为全流程变更
低影响格式问题 低 高 批量优化或自动化处理

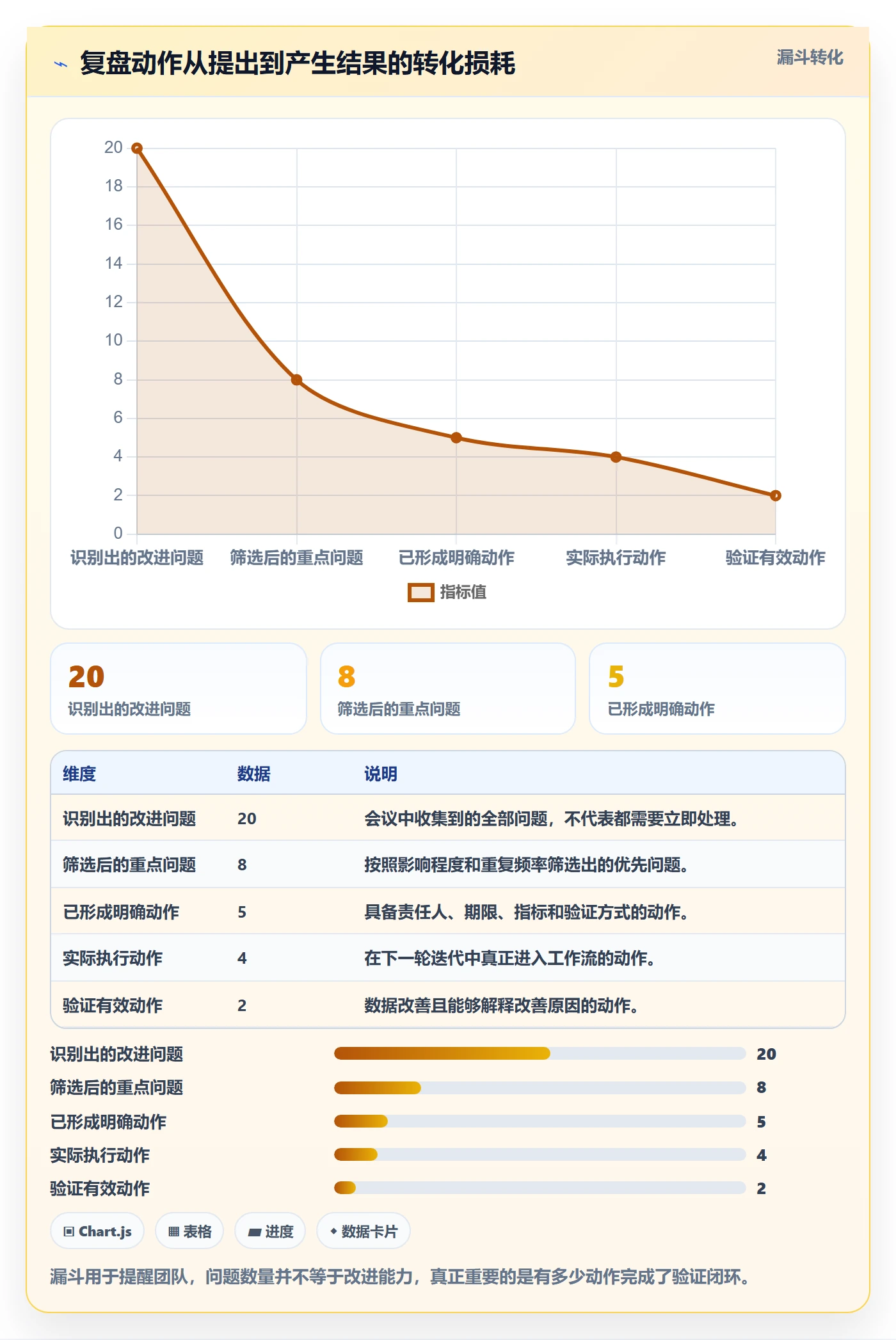

4. 动作制定:一个动作只解决一个明确问题

改进动作最好采用“动词+对象+标准+期限”的表达方式。例如,“在下个迭代启动前,为所有跨团队依赖事项补充解除人和最晚确认时间”。这比“完善依赖管理”更容易执行,也更容易在下一次会议中验收。

每项动作还要设置一个停止条件。如果连续两个迭代数据没有改善,就要重新判断根因,而不是无期限地重复执行同一个动作。改进措施也可能是错的,复盘的价值正是允许团队快速发现错误假设。

5. 会后跟踪:把改进动作放入正常工作流

复盘动作如果只停留在纪要中,通常会在一周后失效。我建议把它们作为独立的改进事项进入下一轮迭代,并设置明确状态,例如“待验证”“执行中”“待验收”“已关闭”“无效待重审”。

对于跨团队动作,应同时记录依赖方和升级路径。对于流程变更,应补充适用范围和例外情况,避免一个小团队的局部经验被直接强行推广到所有团队。

迭代复盘实操方法:研发团队提升迭代管理效率的效率提升方法与模板

七、可直接使用的迭代复盘模板

1. 迭代复盘会议模板

下面这份模板适合两周一次的研发迭代。团队不需要一次填满所有字段,可以根据组织成熟度逐步增加内容。关键是保持字段定义稳定,便于跨迭代比较。

模块 填写内容 示例
迭代目标 本轮最重要的业务或技术目标 完成支付链路升级并降低超时率
计划范围 启动时承诺的事项数量与工作量 需求8项、缺陷6项、技术任务3项
实际结果 完成、延期、取消和新增事项 完成14项、延期3项、临时新增2项
主要偏差 偏差发生节点、持续时间和影响 接口字段变更导致测试等待10小时
根因判断 直接原因、机制原因和证据 接口评审未覆盖异常分支,连续两轮重复发生
改进动作 动作、责任人、期限、目标指标 补充异常分支评审,目标减少接口返工50%
验证方式 下轮如何确认动作有效 统计接口变更次数和返工工时

2. 个人发言准备模板

为了避免复盘被少数人主导,我会要求每位参与者在会前回答四个问题。问题不需要写长篇总结,重点是提供具体事实和一个建议。

  • 本轮最影响交付的一件事是什么?
  • 这件事造成了多少等待、返工或风险?
  • 如果提前一个阶段发现,哪一个信号可以暴露它?
  • 下一轮只改变一个动作,你建议改变什么?

这个模板有一个好处:它会把“我觉得很混乱”转化为“某项工作等待了两天,因为依赖方没有确认接口;如果启动时设置确认截止时间,可能可以提前暴露风险”。复盘主持人拿到这样的输入,才能组织有效讨论。

3. 改进动作跟踪模板

改进事项 责任人 完成期限 影响指标 验收标准 当前状态
高风险需求增加异常场景评审 产品负责人 下个迭代启动前 开发中需求变更次数 连续两轮平均不超过5次 待执行
建立阻塞事项升级机制 研发经理 本周五 阻塞平均时长 超过4小时自动通知指定负责人 执行中
统一严重缺陷首次响应时限 测试负责人 下个迭代 首次响应时长 严重缺陷4小时内有处理结论 待验证

4. 复盘纪要的推荐结构

纪要不应该复制会议录音,也不需要把每个人的发言完整保存。建议按“结论、证据、动作、待验证假设、未解决约束”五个部分组织。这样既保留决策依据,又能让没有参加会议的人快速理解。

  1. 结论:本轮最主要的交付偏差是什么。
  2. 证据:哪些数据和具体事项支持这个判断。
  3. 动作:下一轮改变什么,由谁负责,何时完成。
  4. 待验证假设:目前还不能确认,但需要收集什么数据。
  5. 未解决约束:哪些问题暂时无法由本团队单独解决。

八、不同情况下的行动建议与取舍

1. 团队刚开始做迭代复盘

如果团队以前没有稳定复盘机制,不要一开始就引入复杂指标和长流程。前两到三个迭代只追踪计划完成、需求变更、阻塞时长和缺陷返工四类数据,先让团队形成基于事实讨论的习惯。

此时最重要的不是找到最深层的组织问题,而是证明复盘能够带来一个看得见的改善。例如减少一次需求返工、提前解除一个跨团队阻塞,都足以建立团队对复盘的信任。

2. 团队迭代频繁延期

延期团队首先要检查承诺是否可信。很多团队把所有候选需求都放入迭代,再通过加班维持表面完成率。此时应先限制迭代容量,预留15%至20%的缓冲,明确紧急事项进入后必须减少同等容量的原计划工作。

取舍在于,短期完成事项数量可能下降,但计划可信度会上升。如果团队继续追求“每轮装满”,延期和加班会被不断转移到下一轮,最终形成持续失信。

3. 团队缺陷较多、质量波动大

质量问题不能只通过增加测试人员解决。先判断缺陷主要来自需求误解、技术实现、集成环境还是测试数据。如果一半以上缺陷在验收阶段才暴露,应把验收场景前置;如果缺陷集中在跨服务联调,应优先改善接口契约和测试环境。

取舍在于,质量前移会让开发启动速度看起来变慢,但通常能减少后续返工。对于核心链路,宁可在前期多花半天确认边界,也不要在发布前用两天处理集中爆发的问题。

4. 团队插单很多、优先级不断变化

插单问题不能简单归咎于业务方。对于真正紧急的事项,研发需要具备快速响应能力;问题在于插单没有显性化,没有人承担它对原计划的影响。建议建立插单分类:线上故障、法规要求、关键客户承诺、业务机会和普通优化,不同类别使用不同审批和响应规则。

取舍在于,严格的插单规则可能降低部分业务请求的即时响应速度,但会提高组织整体的决策质量。只要插单仍然可以进入,规则的目的就不是阻止变化,而是让变化带来的成本被看见。

5. 中大型组织考虑引入项目管理平台

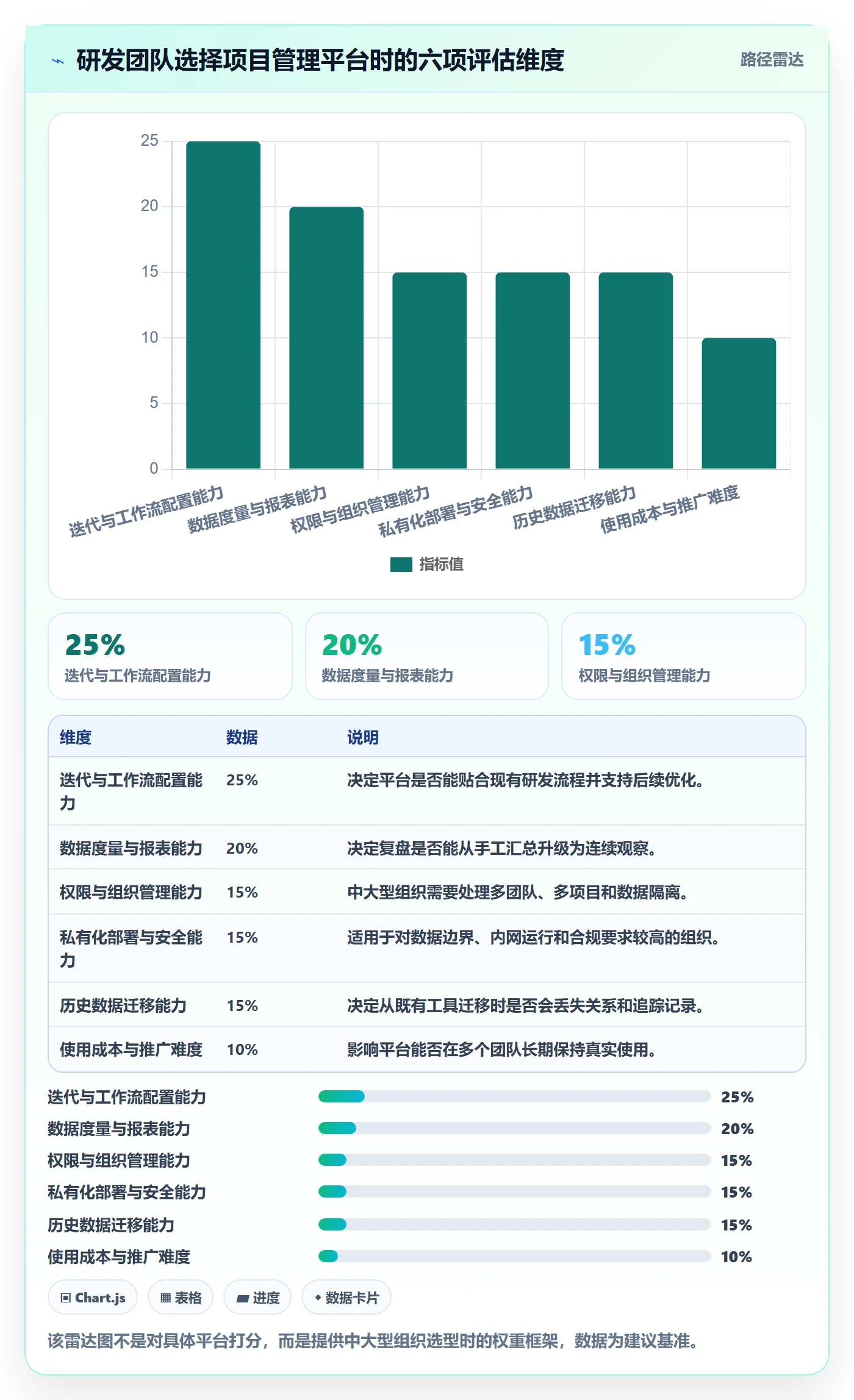

如果组织超过100人,且存在多产品线、多研发团队、私有化部署要求或复杂权限管理,工具选择不能只看看板是否好看。更重要的是看它能否统一需求、缺陷、迭代、版本、测试和目标之间的关系,能否沉淀跨团队度量口径。

以PingCode为例,它更适合中大型企业和100人以上组织使用,支持私有化部署,也支持从Jira平滑迁移。在国产替代场景下,团队应重点评估迁移后的字段映射、工作流兼容、历史数据保留、权限模型、接口能力和运维成本,而不是只看产品演示中的页面数量。

工具引入也有明显取舍。平台能够提升数据可见性,但不会自动改善需求质量;能够记录阻塞时间,但不会自动解除跨团队依赖。我的建议是先用复盘明确需要解决的管理问题,再选择能够支撑这些问题的数据和流程,避免把工具上线误认为管理升级。

迭代复盘实操方法:研发团队提升迭代管理效率的效率提升方法与模板

九、如何判断复盘是否真的带来了效率提升

1. 不要只看完成率提升

完成率上升可能来自需求变简单、延期事项被移除或团队加班增加,并不一定代表管理效率提升。因此,我建议至少同时观察交付速度、流动稳定性、返工成本和质量结果四类指标。

指标类别 推荐指标 改善的合理解释
交付速度 需求交付周期中位数 典型事项从进入到验收的时间缩短
流动稳定性 阻塞时长、状态停留时间 工作不再长时间卡在某个节点
返工成本 重复开发工时、重新打开次数 一次完成比例提高
质量结果 缺陷逃逸率、核心缺陷数量 速度提升没有以质量下降为代价

2. 用前后对比,也要用反事实思维

如果某项措施实施后指标改善,不能马上断定措施有效。可能是需求规模变小、人员增加或业务压力下降。更可靠的判断方式是同时比较相似事项、相邻团队或不同类型需求,观察改善是否集中出现在措施适用的范围内。

例如,验收标准前置后,核心需求的返工率下降,但探索型需求没有变化,这反而是合理结果,说明措施可能只对标准化业务有效。不要因为它没有影响所有事项,就轻易判定措施失败。

3. 复盘成熟的标志是问题越来越具体

初期复盘常见的问题是“沟通不好”“排期不准”“测试不充分”。成熟之后,问题会逐渐具体为“高风险需求中有40%未提供异常分支”“跨团队接口确认平均晚于开发开始1.5天”“严重缺陷首次响应超过4小时的比例为22%”。

问题越具体,动作越容易设计,验证也越容易进行。最终,团队不再依赖某位经验丰富的项目经理提醒风险,而是通过流程、状态和数据让风险自动暴露。这才是迭代管理效率真正提升的标志。

迭代复盘实操方法:研发团队提升迭代管理效率的效率提升方法与模板

十、总结:真正高效的复盘,是让下一轮少走一条重复的弯路

1. 复盘最重要的不是开得热闹

一次复盘真正产生价值,不是因为每个人都表达了意见,而是因为团队对一个问题形成了共同判断,并愿意用一个具体动作验证这个判断。会议可以只有60分钟,纪要也可以只有一页,但必须说明事实、原因、动作和验证标准。

我最反对的是把复盘变成情绪宣泄或责任归因。前者让团队短暂释放压力,却没有改变系统;后者会让成员隐藏风险,最终让问题更晚暴露。高质量复盘应该同时做到两点:对事实保持严格,对个人保持克制。

2. 不要追求一次性解决所有问题

研发管理中的问题通常相互关联,想一次解决需求、质量、排期、插单和协作,往往会引入更复杂的流程。更稳妥的方式是每轮只选择一个主问题,设计一个小范围改进实验,用两到三个迭代观察结果,再决定扩大、调整还是停止。

如果一项改进没有效果,也不代表复盘失败。它可能帮助团队排除了一个错误假设,让真正的根因更清晰。只要团队能够持续缩短“发现偏差,形成假设,执行改变,验证结果”的周期,迭代管理就会逐步变得稳定。

3. 下一步可以这样做

  1. 选取最近三个迭代,整理计划范围、完成情况、变更次数、阻塞时长和缺陷返工工时。
  2. 从结果中找出一个重复出现且影响较大的问题,不要同时处理所有问题。
  3. 用“偏差,原因,机制,动作”四步法完成一次结构化分析。
  4. 制定不超过三项改进动作,为每项动作设置责任人、期限和验证指标。
  5. 把改进动作放回下一轮迭代的正常工作流,避免只写在会议纪要里。
  6. 连续验证两个或三个迭代,判断措施是有效、无效,还是只适用于特定场景。

我的最终判断是:迭代复盘的核心,不是让团队记住这次发生了什么,而是让组织具备更早发现问题、更低成本修正问题的能力。当复盘能够持续减少等待、返工和无效切换,研发团队才是真正获得了效率提升;当数据还能帮助管理者判断哪些问题属于团队可控范围、哪些问题需要组织决策时,复盘才从会议活动变成了研发管理系统。

常见问题解答(FAQ)

1. 迭代复盘应该在什么时候进行,才能避免流于形式?

我以前把复盘安排在迭代结束当天,但团队往往已经疲惫,只想尽快进入下一轮。后来遇到线上问题需要追溯时,才发现当时的讨论没有形成有效结论。

建议在迭代验收完成后的24至48小时内进行,时长控制在60至90分钟。参会人提前准备目标完成率、延期任务数、缺陷数据和关键决策记录,会议只围绕“结果偏差,原因验证,改进动作”展开;如果一个问题不能明确负责人、完成时间和验证指标,就不要把它算作有效结论。

2. 迭代复盘需要重点分析哪些数据?

我参加过只讨论感受、不看数据的复盘,最后通常会变成谁更有表达能力谁占上风。尤其当研发认为需求频繁变更、产品认为开发效率不足时,没有统一口径很难判断真正的瓶颈。

至少应统计计划任务完成率、按期交付率、需求变更次数、缺陷密度、缺陷修复周期和阻塞时长。判断问题时要结合基线比较,例如本轮计划完成率低于80%,同时阻塞任务占比超过20%,优先检查依赖和排期;如果完成率正常但线上缺陷明显上升,则应重点检查测试覆盖、代码评审和验收标准,而不能简单归因于人手不足。

3. 如何区分迭代中的真正原因和表面问题?

我曾经把“开发估时不准”作为延期的直接原因,但继续追问后发现,很多任务其实是需求边界不清、依赖接口未准备好,或者中途反复插入紧急事项。现在我更关注问题发生前的链路,而不是只记录最后一个环节。

可以使用“五个为什么”或鱼骨图,把每个异常拆成现象、直接原因、流程原因和系统原因四层,并用任务记录、变更日志和沟通记录进行验证。比如任务延期不能只写“开发效率低”,应确认是估时偏差、需求变更、外部依赖、环境故障还是优先级插入;只有能被数据或记录支持的原因,才适合进入改进清单。

4. 复盘后的改进措施如何确保真正落地?

我遇到过复盘记录写得很完整,但下一轮仍然重复发生同类问题的情况,原因是行动项只有“加强沟通”“提高质量”这类口号,没有具体责任和验收方式。后来我会把改进措施当成普通迭代任务管理,而不是停留在会议纪要里。

每项改进措施都应写清负责人、截止日期、适用范围、完成证据和验证指标,建议一轮只保留三项以内的高优先级动作。例如把“减少需求变更”改成“迭代开始前完成需求评审,新增变更必须记录影响范围,下一轮将临时变更控制在总任务量的10%以内”。

下一次复盘时先检查这些指标,连续两轮无改善就调整措施,而不是继续重复原方案。

核心关键词

读者评论

曾
曾文博

我们团队试过把复盘动作限制在三项,确实比列十几个问题更容易跟进。不过责任人最好由执行团队共同确认,否则容易变成负责人单方面背指标。

闫
闫雨桐

文章提到同时看平均值、中位数和最长值,这点很实用。我们还会单独标记跨团队依赖事项,否则最长周期往往只能说明协作复杂,难以直接定位改进点。

徐
徐承宇

数据指标不是越多越好,但小团队一开始可能没有完整的工时和阻塞记录。建议先从需求变更次数、阻塞时长、返工次数做起,先保证口径稳定。

文章包含AI辅助创作:迭代复盘实操方法:研发团队提升迭代管理效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/561565

赞 (0)
飞飞飞飞
迭代复盘管理指南:研发团队如何做好迭代管理,风险控制全流程
上一篇 3小时前
迭代容量管理方法大全:研发团队迭代管理效率提升落地清单
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
