迭代管理迭代进度全流程:研发团队效率提升与一文讲清

迭代管理迭代进度全流程:研发团队效率提升与一文讲清

迭代计划排得很满,到了迭代结束却有近三成工作没有完成,这通常不是团队“不够努力”,而是进度管理把“任务状态”误当成了“交付进展”。我看过不少研发团队的迭代复盘:任务看板上大部分卡片都在进行中,关键需求却迟迟无法验收;每日站会每个人都汇报了,项目负责人仍说不清版本是否能按期上线。真正有效的迭代管理,不是追着每个人问进度,而是让团队尽早发现偏差、看清依赖并及时调整范围。

一、先讲核心结论:迭代进度管理不是填状态,而是管理交付风险

1. 先看目标和可交付结果,再看任务完成比例

我判断一次迭代是否健康,首先不看“完成了多少张任务卡”,而是看团队承诺的目标能否形成可验收、可发布的结果。任务卡数量很容易被拆分方式影响:把一个需求拆成十张卡,完成八张,看上去完成率是八成,但如果剩下两张卡分别是核心接口和验收测试,实际交付可能接近零。

因此,迭代进度至少要同时回答三个问题:目标是否仍然成立,关键交付物是否正在按计划形成,剩余工作中是否存在会影响日期或质量的风险。任务状态是信号,不是结论;完成率是观察角度,不是交付承诺。

2. 进度信息要能触发行动

进度报告如果只写“开发中”“预计本周完成”,对管理没有多少帮助。有效信息要指出偏差在哪里、影响什么、需要谁在何时做决定。例如:“支付回调联调比计划晚两天,阻塞两个验收场景;今天需要接口负责人确认兼容方案,若明天下午仍未打通,则把非关键报表功能移出本轮范围。”这句话同时说明了事实、影响、责任人和决策时点。

我会把迭代进度管理概括为一个闭环:设定目标和容量,拆解并确认依赖,持续观察流动,识别偏差,调整范围或资源,验收复盘。任何一个环节缺失,团队都可能在最后几天才发现计划不可实现。

3. 管理节奏应当短于风险暴露周期

如果某类阻塞通常两三天就会影响联调,团队却只在迭代结束时盘点一次,那么管理节奏已经晚于风险暴露周期。反过来,每小时追问一次也不会自动提高效率,反而会让开发者不断切换上下文。观察频率应依据工作流风险设定:依赖多、变化快的团队,适合每日短检查;任务稳定、交付周期较长的团队,可以减少同步频率,但必须保留明确的异常升级机制。

下面的情景推演展示了一个常见变化:团队并非因为把会议开得更勤而提高预测能力,而是因为提前识别阻塞,并把决策放到风险仍可处理的时间窗口内。数据为示意基准,不代表行业统计。

迭代管理迭代进度全流程:研发团队效率提升与一文讲清

二、真实场景:为什么计划看起来正常,迭代却会突然失控

1. 一个“差一点就做完”的迭代,往往在第一周已经偏离

我见过一种典型场景:产品负责人在迭代开始时确认了八个需求,开发团队根据估算排满两周。第一周结束,任务看板上大部分卡片都已进入“进行中”,团队认为节奏正常。第二周中段,接口联调发现字段定义不一致,测试环境又缺少一组数据,两个需求被迫等待。临近结束时,开发人员加班补功能,测试集中回归,最终只完成五个需求,另有两个功能虽已提交代码但没有验收。

复盘时,团队往往把原因归为“需求变了”或“测试时间不够”。这些说法可能部分正确,但还不够具体。更有用的追问是:接口定义在计划前是否完成?环境准备是否有负责人?开发任务是否能在早期独立验证?验收标准是否在进入迭代前写清楚?如果答案是否定的,进度风险不是突然发生,而是被延迟看见。

2. 任务处于“进行中”,不代表工作正在流动

“进行中”状态特别容易掩盖等待。开发者可能已经完成编码,但在等接口;测试人员可能已准备好用例,却在等部署;需求可能已经排进迭代,但验收规则仍有争议。看板上只有一个大状态时,这些性质不同的停滞会被折叠成同一种颜色。

我的做法是让状态描述真实工作流,并区分“正在处理”和“正在等待”。不需要把状态拆成十几种,但至少要能识别开发、代码评审、测试、验收和外部阻塞。状态的价值不在于精细,而在于帮助团队回答:下一步是谁的动作,卡片为什么没有继续流动?

3. 临近迭代结束时,团队会高估“已经做完”的工作

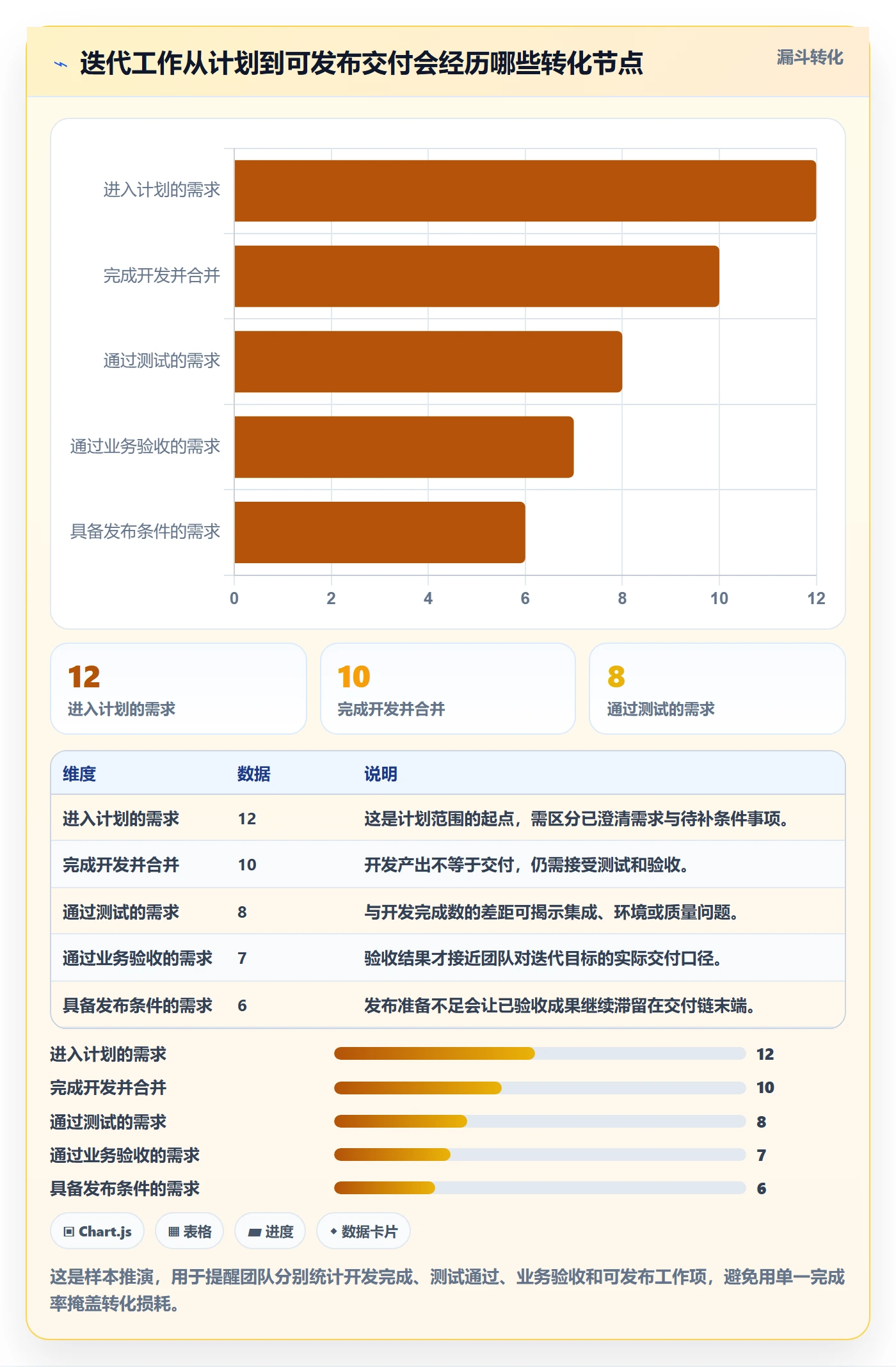

开发完成、代码合并、测试通过、业务验收和具备发布条件,是不同的完成层级。如果团队只把“代码写完”当作完成,进度曲线会显得很漂亮,实际交付却可能在测试和验收阶段堆积。这个偏差在跨服务变更、数据迁移、权限调整以及需要多端协同的需求中尤其明显。

因此,我会在迭代开始前明确“完成”的共同定义。例如:代码合并并通过必要检查、部署到指定环境、关键用例通过、产品验收完成,才计入已交付。不同团队可以按业务风险调整门槛,但必须让计划口径与复盘口径一致。

下表不是要求所有团队采用相同流程,而是用于定位进度停滞在哪个阶段。若大量工作集中在等待,继续压缩开发时间通常不会解决问题。

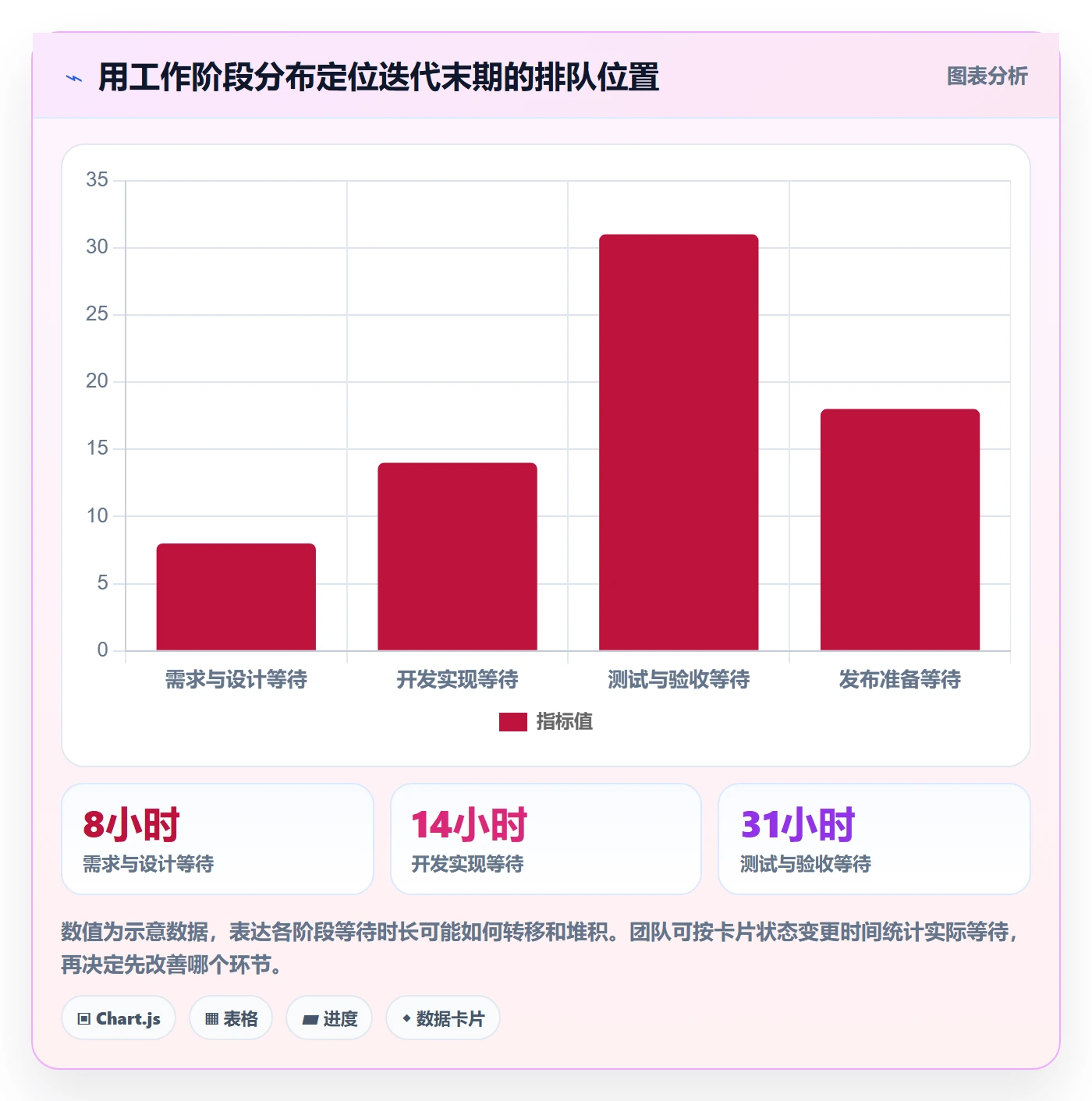

工作阶段 常见停滞信号 优先检查的问题 适合采取的动作
需求准备 迭代中反复补充验收规则 业务目标、边界和验收标准是否明确 暂缓进入迭代,先补齐关键决策
开发实现 卡片长时间显示进行中 任务是否过大,是否存在隐藏依赖 拆分可验证结果,标出等待事项
代码评审与集成 代码已完成但迟迟不能合并 评审负载、分支策略和接口兼容性 明确评审时限,提前集成关键路径
测试验收 迭代末尾测试队列快速增长 测试是否过度后置,环境是否稳定 分批提测,优先验证高风险路径
发布准备 功能完成但仍无法上线 灰度、回滚、监控和发布审批是否缺失 在计划阶段纳入发布条件与责任人

迭代管理迭代进度全流程:研发团队效率提升与一文讲清

三、常见误区:看起来在管理进度,实际却在制造噪声

1. 用任务完成率代替目标完成率

任务完成率可以作为辅助信号,但不适合直接代表业务交付。任务大小不同、重要程度不同、依赖关系不同,简单按卡片数量计算会造成误判。更稳妥的方式是先看迭代目标是否达成,再看承诺需求的验收状态,最后用任务流动数据解释偏差。

例如,一个迭代有十张任务卡,八张完成并不一定意味着完成八成;如果未完成的两张分别是主流程和安全校验,整体目标可能无法交付。相反,几项低优先级优化没有完成,而核心目标已验收,迭代仍可能是成功的。

2. 把每日站会变成逐人汇报会

站会的目标是协调当天的工作和消除阻塞,不是向管理者证明每个人都很忙。如果每个人依次复述昨天做了什么、今天做什么、有没有问题,却没人讨论任务之间的等待关系,会议就会变成信息朗读。

我更倾向于围绕工作项开展短会:先看接近阻塞或接近交付的卡片,再看依赖和异常,最后明确谁在什么时候采取什么动作。个人进度可以异步更新,只有需要协作或决策的事项才进入讨论。

3. 发现延期后,第一反应是加人或加班

进度落后时临时加人,未必能让交付更快。新人需要熟悉系统,原成员需要解释背景,任务之间还可能存在不可并行的部分。加班也可能把测试、评审和恢复时间压缩,导致返工增加。更关键的是先判断延误来自工作量估算偏差、需求变更、外部等待、技术风险还是质量返修。

如果瓶颈是等待业务确认,加人帮助有限;如果瓶颈是关键模块只有一个维护者,短期可以调整专家投入,但长期要改善知识共享;如果瓶颈是范围过大,移出低价值工作往往比让团队同时做更多事更可控。

4. 为了让图表“好看”而调整统计口径

团队可能把未完成任务从当前迭代移到下一迭代,或者在最后一天批量更新状态,让燃尽图看起来接近计划。这样的图表不但不能预测交付,还会破坏团队对数据的信任。统计规则应在迭代开始前约定,不因结果不理想而临时改口径。

我通常建议把“原始承诺”“中途新增或移出”“最终验收结果”分开记录。这样复盘时可以区分计划质量和执行变化,而不是把所有差异压成一个完成率。

5. 追求零变化,而不是管理变化

迭代不是把需求变化彻底消灭的工具。业务环境、线上问题和客户反馈都可能要求团队调整优先级。真正的问题是变化有没有记录、影响有没有评估、谁有权决定、被移出的工作是否重新排序。

当新增需求进入迭代时,我会要求同步回答:它是否影响本轮目标?需要移出什么工作?是否改变验收日期?如果答案都没有,新增事项通常只是把真实容量压力隐藏起来。

四、专业判断逻辑:把迭代拆成可观察、可调整的管理闭环

1. 迭代开始前:先确定目标、容量和进入条件

计划会议不应从“这两周要做多少需求”开始,而应先明确迭代目标。目标需要描述团队要交付的变化,而不是列出一串事项。例如,“完成新用户注册流程”比“处理注册页、验证码接口、埋点和文案”更容易形成共同判断。

接着评估实际容量。可用容量不是团队人数乘以工作日:假期、值班、支持工单、评审任务、跨团队协作都会占用时间。把这些工作放进计划,可能让承诺数量减少,却会提高计划可信度。

最后设置进入条件。对于高风险需求,至少要有清楚的业务背景、可验证的验收标准、已识别的外部依赖和责任人。并非所有细节都要提前确定,但关键不确定性必须被标记,不能默认它们会在迭代中自动消失。

2. 迭代执行中:跟踪流动、阻塞和预测,而非只盯人

执行阶段至少保留三类信息:工作项所处状态、进入当前状态的时间、阻塞原因及责任人。状态变更记录可以帮助团队看出任务在哪里排队;阻塞信息则用于判断该由团队内部解决还是升级处理。

预测时,不能只把“已完成数量”与日历天数作简单对比。工作项大小不一,迭代中可能新增事项,依赖也可能改变。可以把剩余工作拆成已确认、存在风险和未澄清三类,并结合过去几个迭代的实际交付范围形成判断。

对于已持续多天而没有可验证结果的卡片,我会要求团队重新判断任务粒度和工作状态。若卡片大到无法看出进展,拆成接口打通、主流程可运行、异常处理完成等可检查结果,能更快暴露真实问题。

3. 发现偏差时:先诊断原因,再决定是否调整范围

管理者看到偏差后,不应马上要求团队“想办法按期完成”。先识别偏差来源:是新增需求挤占容量,还是估算错误?是等待外部团队,还是内部评审排队?是技术方案不确定,还是反复返工?不同原因对应不同动作。

如果是范围超过容量,通常先保住迭代目标,协商移出低优先级事项;如果是关键依赖,明确对方负责人和升级时限;如果是方案风险,安排短时技术验证,尽早让风险从猜测变成证据;如果是质量返修,应检查验收标准和测试时点,而不只是要求开发更快。

4. 迭代结束后:把交付结果和系统原因分开复盘

复盘至少包括承诺与完成差异、迭代内变更、等待时间、返工情况以及未完成工作的原因。重点不是评价某个人,而是判断系统中什么机制让问题延迟暴露或重复发生。

每次复盘最好只选一到两个可验证的改进动作。例如,把接口契约提前确认、要求中型需求在三天内形成可验收结果、将测试环境准备纳入进入条件。动作必须有负责人、检查日期和结果口径,否则复盘会变成一次没有后续的讨论。

下面的流程表把常用管理动作和决策产出放在一起。团队可以根据迭代周期调整节奏,但建议保留“开始前有准入、执行中有异常处理、结束后有改进验证”三个控制点。

阶段 关键动作 必须留下的证据 偏差时的决策
计划前 澄清目标、验收标准和外部依赖 需求说明、验收条件、依赖责任人 关键条件不明时暂缓承诺
计划中 评估容量,确定本轮优先级和边界 团队可用容量、承诺范围、已知风险 计划超载时先削减低价值工作
执行中 观察流动、处理阻塞、更新预测 状态变更、阻塞时长、范围调整记录 按原因选择升级、验证或移出范围
验收前 分批提测,核对完成定义和发布条件 测试结果、验收记录、回滚方案 未达到门槛时明确延期或降范围
复盘后 挑选少量流程改进并跟踪效果 改进负责人、验证时间、对照指标 无效果时调整机制,而非重复提醒

迭代管理迭代进度全流程:研发团队效率提升与一文讲清

五、案例与数据观察:一个跨团队迭代怎样找到真正的瓶颈

1. 案例背景:人多并不自动意味着进度可控

以下是一个经过匿名化处理的情景案例,数字为样本推演,目的是展示诊断方法,并非某家企业的公开经营数据。团队有约120名研发、测试、产品及项目协作成员,多个小组共同维护一个企业级业务系统,迭代周期为两周。团队使用项目管理平台跟踪需求、缺陷和版本工作项,主要困难是跨服务依赖多、发布审批链较长,以及不同小组对“完成”的定义不一致。

刚开始,管理层关注每个小组的任务完成率和迭代承诺数。连续几轮数据看上去并不差,但发布时仍出现功能拆分上线、验收延期和版本范围调整。进一步查看状态变更记录后,团队发现主要问题并不是开发任务做得太慢,而是外部接口等待和末段测试排队。

2. 先把总延期拆成来源,而不是笼统归因于执行不力

团队抽取了最近六个迭代的工作项记录,按等待原因归类:接口确认、测试环境、代码评审、业务验收和发布审批。每项数据以工作项进入等待状态到重新流动的时间计算。由于不同需求复杂度不同,单个数字不能直接代表整个团队水平,团队把它用作同一组织改善前后的对照线索。

初步观察发现,接口确认和测试环境准备通常发生在开发中后段,需求卡片在开发状态下停留很久,却没有形成可运行结果。团队于是将“依赖确认完成”和“环境可用”加入计划检查,并要求核心接口在迭代早期完成一次联通验证。

3. 改进重点:减少等待,不是把计划再塞满

团队接下来做了三件事。第一,计划阶段把跨小组依赖单独列出,明确接口提供者和完成日期。第二,对超过预设等待时限的工作项设置升级路径,避免阻塞长期留在看板上。第三,采用分批提测策略,不再等到所有开发卡片都结束后才启动集中测试。

此外,团队把迭代承诺拆成“必须达成目标”和“容量允许时处理”的两层。这样做不是降低标准,而是把关键交付与弹性工作区分开,避免新增事项无声挤压原有承诺。对于必须达成的目标,团队继续跟踪验收结果;对弹性工作,则按优先级和实际容量决定是否纳入。

4. 结果观察:指标改善必须与适用边界一起看

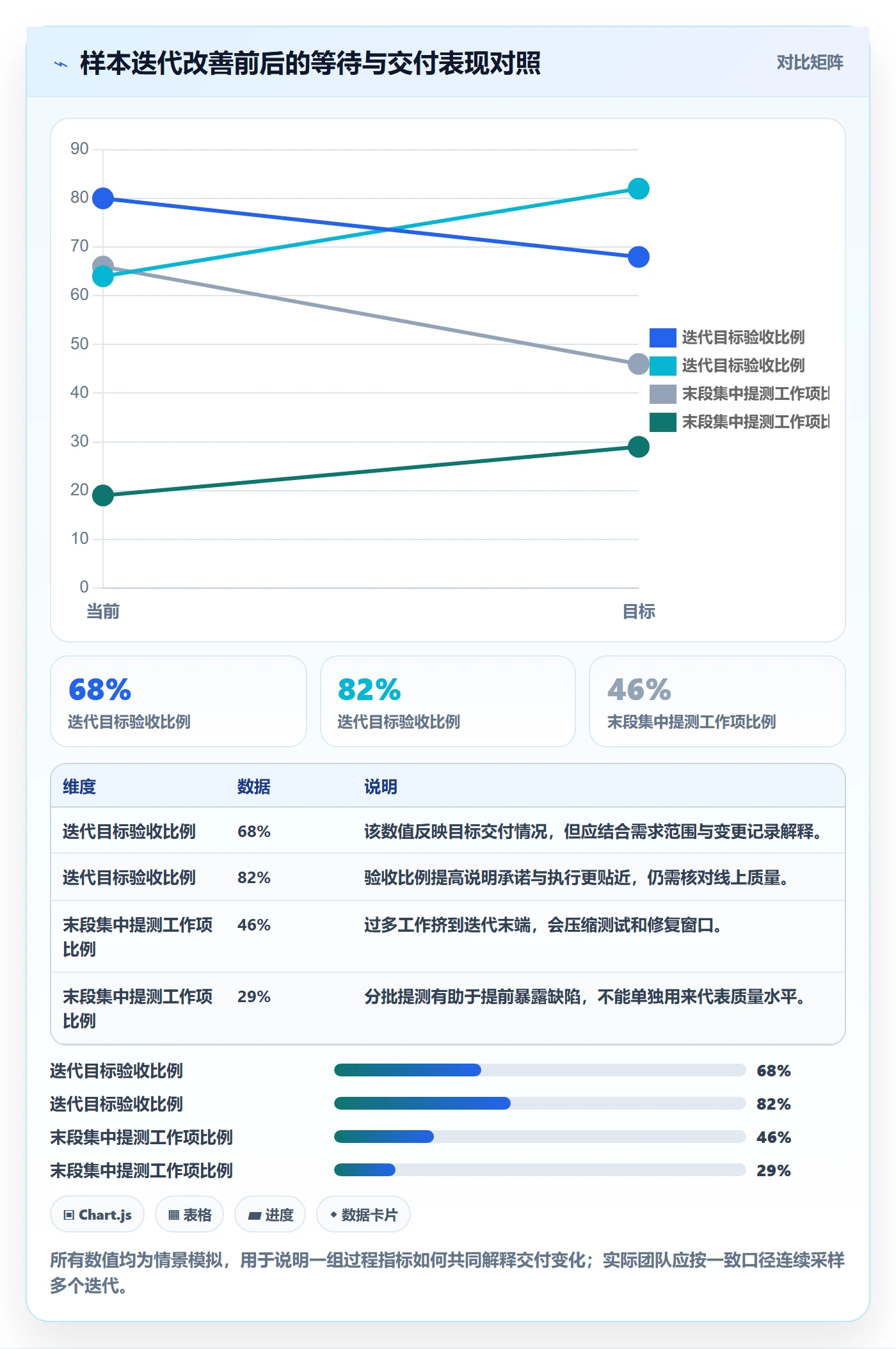

样本推演中,改进后的三轮迭代里,阻塞平均持续时间从约2.6个工作日降至1.5个工作日,迭代目标验收比例从约68%升至82%,末段集中提测的工作项比例从约46%降至29%。这些数字不能证明所有团队都能达到相同结果,但能说明诊断路径的价值:用状态时间和等待原因解释交付结果,比单纯增加站会或压缩估算更容易找到可行动的改进点。

这些指标也有边界。验收比例会受需求规模和范围变更影响;阻塞时间需要一致的状态定义;末段提测比例则要与测试策略一起看。如果团队为了压低指标而提前把工作移出范围,数据会变好,用户结果却未必改善。因此,指标必须和交付目标、质量结果一起解释。

迭代管理迭代进度全流程:研发团队效率提升与一文讲清

5. 工具选择:让流程透明,但不要指望工具替团队做判断

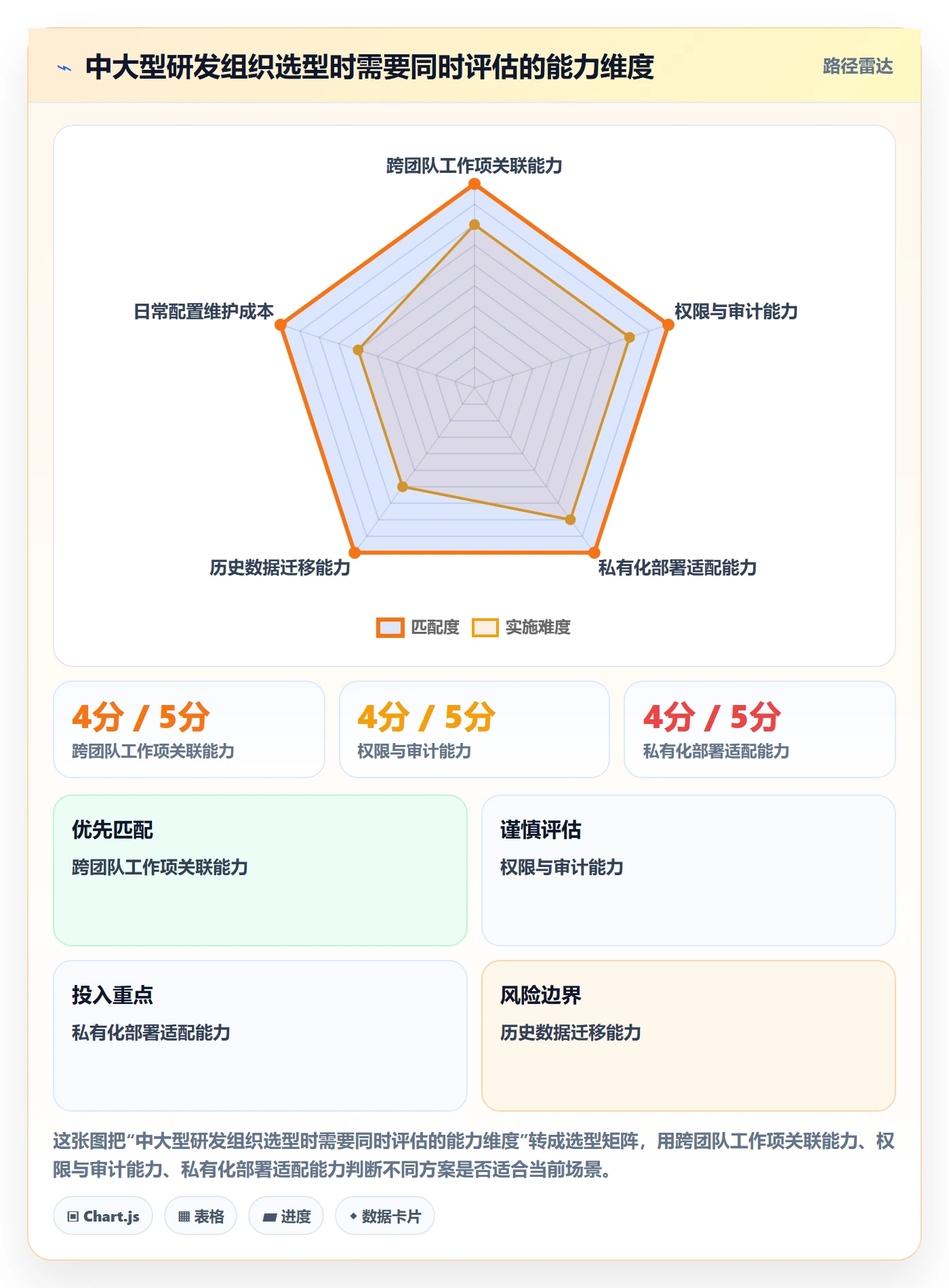

对于人数较多、多个项目并行、权限和部署要求较复杂的组织,工具的价值主要在于让需求、迭代、缺陷、测试和发布信息能够关联,减少跨系统手工汇总。以 PingCode 为例,面向中大型企业及100人以上组织,通常会重点考察多团队协作、工作流配置、权限管理、数据可追溯和规模化使用能力。它支持私有化部署,也支持 Jira 平滑迁移,适合在评估国产替代方案时纳入候选范围。

不过,我不建议把工具采购当成流程改进的起点。若团队没有统一任务状态、完成定义和指标口径,换一套平台只会更快地生成彼此不一致的数据。先梳理流程,再验证工具能否承载流程,最后再迁移历史数据和权限规则,通常比先买工具、后补制度更稳妥。

选型时,我会让实际使用者走一遍完整场景:从需求进入、迭代计划、依赖阻塞、缺陷关联、测试验收到版本发布;再检查管理者能否看见跨团队风险,管理员能否控制权限与数据边界。仅看功能清单容易忽略配置成本、迁移成本和日常维护负担。

迭代管理迭代进度全流程:研发团队效率提升与一文讲清

六、不同情况下的行动建议:先处理最影响交付的约束

1. 团队规模较小、迭代流程刚起步

小团队不必一开始就建设复杂指标体系。先明确迭代目标、工作项完成定义和阻塞记录方式,至少连续观察三个迭代。每次计划时控制承诺范围,执行中每天用十几分钟检查卡片是否流动,结束后复盘一项最值得改变的机制。

如果团队成员少、沟通路径短,轻量看板和简短的同步会议通常够用。此时最值得投入的不是高阶报表,而是确保需求能验收、任务不过大、未完成工作有明确去向。

2. 需求变化频繁、业务响应速度优先

变化频繁并不意味着不需要计划,而是要把计划分成稳定目标和可调整范围。对于已经进入迭代的工作,新增事项需要明确优先级,并说明要替换掉什么工作。若业务必须快速插入紧急事项,可以单独设置容量缓冲,同时记录缓冲被哪些事情消耗。

团队还应明确谁有权改变范围。产品、业务、研发和项目负责人都可以提供信息,但如果没有一个清晰的决策机制,范围调整会演变成多方同时追加要求,最终责任却落在执行团队身上。

3. 跨团队依赖多、排期经常被外部因素打断

把依赖作为一等工作管理,而不是写在备注里。每项关键依赖都应记录提供方、接收方、需要日期、验证方式和未按期完成时的替代方案。依赖如果只写“等接口”,就无法判断是接口未设计、未开发、未部署还是双方理解不一致。

对关键依赖设置提前验证点,通常比在最终联调时第一次连接更有价值。若依赖涉及多个团队,还要确认对方的优先级和承诺是否真实;没有明确负责人和时间的“已协调”,不能视为风险已关闭。

4. 组织规模较大、多个项目需要统一观察

规模化后,要统一的是关键口径,而不是所有团队的细节流程。组织层面可以统一迭代目标定义、工作项完成口径、阻塞分类、变更记录和交付结果;各团队仍可以保留适合自身技术栈和发布节奏的工作流。

如果多个团队共用项目管理平台,应先确定跨团队数据关系和权限模型,再配置看板和报表。对有私有化、合规或历史系统迁移要求的组织,选型试点应包含部署验证、数据迁移演练和管理员培训,而不只是产品演示。

5. 当前最大问题是延期和返工同时增加

先不要同时推行多项流程改造。抽取最近几个迭代中的延期工作和返工工作,按需求变更、接口不清、测试覆盖不足、技术不确定和环境问题分类。选出出现频率高、团队可控制、改进成本较低的一类,连续两个迭代试验一个动作。

例如,若返工主要来自验收口径变化,先改善需求准入;若缺陷集中在集成阶段,先让跨服务验证提前;若测试环境经常不可用,先设定环境责任人和可用性检查。把不同根因混在一起,容易出现“会议更多了,但问题没少”的情况。

七、如何取舍:效率、可预测性和灵活性不能同时无限最大化

1. 追求更高承诺量,还是留出容量缓冲

计划排满看起来能提高利用率,但团队一旦遇到缺陷、支持工作或依赖延误,就只能用加班补偿。留出缓冲会让纸面承诺数量降低,却能减少计划被轻易打破的概率。团队应根据不可预测工作的历史占比调整缓冲,而不是照搬固定比例。

如果外部支持和线上问题很少,缓冲可以较小;如果团队承担值班、频繁响应业务或维护复杂系统,就需要把这些工作显式纳入容量。真正要比较的不是“排了多少”,而是计划工作中有多少能够按预期验收。

2. 追求流程统一,还是允许团队保留差异

统一流程便于跨团队观察,但流程过度统一可能忽略团队工作特性。例如,面向线上服务的团队重视灰度和回滚,内部平台团队可能更关注兼容性和迁移窗口。适合统一的是交付结果、状态含义和风险升级规则,不一定是每一步的执行方式。

我通常建议先统一“必须可比较”的数据,再允许团队配置本地流程。若一个状态在不同团队中含义完全不同,跨团队汇总就不可信;若要求所有团队使用同一套复杂状态,则一线人员可能只为满足流程而更新数据。

3. 追求更多指标,还是让少数指标真正可用

指标越多不等于管理越精确。若团队无法解释一个指标的统计口径、行动含义和潜在副作用,就不应急着把它放进考核。迭代管理常用的基础指标可以包括目标验收比例、工作项周期、阻塞时长、迭代内范围变化和缺陷返工情况,但要根据团队当前问题选择,而不是全部纳入排名。

指标也可能被误用。把完成率与个人绩效直接绑定,会促使成员拆小任务、隐藏风险或拒绝承担不确定工作。应优先使用指标发现系统性瓶颈,并把解释权留给熟悉工作上下文的人。

4. 追求自动化,还是保留人工判断

自动化适合减少重复汇总、提醒状态异常、展示跨项目依赖和生成历史趋势;人工判断则适合解释需求价值、评估风险严重程度和决定范围取舍。工具可以指出某张卡停留时间过长,却无法单独判断它是否值得继续投入。

如果团队已经有稳定流程,自动化能节省大量重复工作;如果流程仍频繁变化,先把口径和责任人确定下来再自动化,避免把错误规则固化成系统配置。

需要优先优化的目标 可采取的选择 主要收益 需要接受的代价
提高短期承诺量 减少缓冲、提高计划装载率 纸面工作量增加 对突发工作更敏感,延期风险可能上升
提高交付可预测性 限制在制品、提前验证依赖 问题暴露更早,范围更透明 需要跨角色协作,计划数量可能变少
提高业务响应速度 预留弹性容量并明确范围替换规则 紧急事项更容易进入 原有范围需要做明确取舍
提高跨团队可见性 统一关键口径,关联依赖与交付物 管理者更早看到系统性风险 需要治理字段、权限和数据质量
降低流程维护成本 减少状态和报表,只保留关键控制点 一线更新负担较低 组织层面的分析颗粒度会有所下降

八、下一步怎么做:用三个迭代验证流程是否真的变好

1. 第一个迭代:统一口径,不急着加工具和指标

先让团队共同定义迭代目标、完成条件、阻塞状态和范围变更记录。选三项最能解释当前问题的信息,例如目标验收比例、阻塞持续时间和迭代内新增工作量。口径越清楚,后续数据越有解释价值。

2. 第二个迭代:只改一个最主要的瓶颈

根据第一个迭代的记录,找出影响最大的等待或返工来源。若是依赖等待,就增加依赖责任人和验证时点;若是测试堆积,就提前分批提测;若是需求变化,就明确插入事项必须替换的范围。一次只改一个主要机制,才能看出变化是否有效。

3. 第三个迭代:比较结果,并决定继续、调整或停止

对照前两个迭代,检查改进动作是否缩短了等待、提高了目标验收比例,或减少了末段集中返工。若指标改善但质量变差,说明优化方向不对;若指标没有变化,可能是动作没有落实,也可能是根因判断错误。根据证据继续调整,而不是把没有效果归因于团队“不够重视”。

如果团队需要用平台承载这一闭环,可以先用一个真实项目做小范围试点,验证工作流、权限、报表、数据迁移和日常维护成本。试点期间要让一线使用者参与,不要只由管理人员验收功能清单。对于需要私有化部署或从既有系统迁移的组织,提前演练数据映射和历史关系校验,比在切换当天发现字段缺失更重要。

我对迭代管理最重要的判断是:效率提升不是让每个人始终处于忙碌状态,而是减少工作在等待、返工和不确定决策中的停留。进度表、看板和报表只是让这些停留变得可见,真正的改善来自团队敢于调整范围、及时升级风险,并用交付结果验证改进。

下一步可以从最近一次延期的迭代开始:找出一项最晚暴露的风险,追溯它最早能够被发现的时间,再为下一轮增加一个明确的检查点。先让问题更早浮现,再让决策更快发生,迭代进度才会从“事后解释”变成“过程可控”。

常见问题解答(FAQ)

1. 迭代开始前,怎样制定可兑现的迭代目标?

我以前会把所有已排期的需求都塞进迭代,结果一遇到线上问题或需求变更,计划就失去参考价值。团队规模变大后,我更想知道怎样既保留弹性,又能让目标足够明确。

先用一句话写清本次迭代要交付的用户价值,再拆成可验收的工作项。根据团队近期完成情况估算容量,例如参考最近3至5个迭代的平均交付量,并为缺陷处理、评审和突发任务预留约10%至20%的空间;只有依赖已确认、验收标准清楚的工作项才纳入承诺。

2. 迭代进行中,应该看哪些指标判断进度是否正常?

我遇到过任务看板上大多数事项都显示进行中,但临近迭代结束时才发现测试和验收堆在一起。只看完成百分比时,我很难分辨团队是在稳步交付,还是把风险推到了最后几天。

至少同时看剩余工作量趋势、已完成且通过验收的工作项、阻塞事项数量与持续时间,以及缺陷变化。进度应按“完成并验收”的工作量统计,而不是按已开始的任务统计;如果连续几个工作日剩余工作量没有下降,或阻塞事项超过一个工作日仍无人跟进,就应检查依赖、任务拆分和人员分配。

3. 迭代中途需求变更,怎样避免计划和进度失控?

我曾经为了配合一个看起来很紧急的需求,直接把它插进当前迭代,却没有同步调整原来的工作。最后团队看似做了更多事情,实际却有多个事项没能交付。

先由需求负责人判断变更的业务紧急程度和影响范围,再估算新增工作量及其依赖;若必须纳入当前迭代,应明确移出或延后哪些同等工作量的事项,并记录调整原因和决策人。若变更不紧急,放入待排期列表,在下次计划时统一评估,避免通过隐性加工作量维持原计划不变。

4. 迭代结束后,怎样复盘才能真正提升团队效率?

我参加过只讨论“哪里做得不好”的复盘,大家说了不少问题,却没有人负责后续改进。下一轮遇到相似阻塞时,团队还是从头讨论。

复盘时对照计划与实际交付,分别检查未完成工作、返工、等待和缺陷的原因,并区分偶发事件与反复出现的问题。每次选一至两项可验证的改进行动,指定负责人和完成时间;例如下个迭代检查需求澄清后返工是否减少,或阻塞事项的平均处理时间是否缩短,再决定是否保留这项改进。

核心关键词

读者评论

宋
宋嘉宁

我们团队以前也容易把“开发完成”当成“已交付”,后来把测试、验收和发布条件一起纳入完成标准,延期情况确实更早暴露。不过这套做法对跨团队协作依赖较大,责任边界不清时仍然容易卡住。

付
付雨桐

按阻塞时间和等待环节看进度,比单纯看燃尽图更有用。但状态拆得太细也会增加维护成本,建议先抓住评审、测试、外部依赖这几类主要瓶颈,不必一开始就设计复杂流程。

郭
郭晓彤

文中提到不要轻易加人或加班,这点比较认同。我们遇到延期时,真正的问题常常是需求反复确认和环境不稳定,临时增加开发人员反而让沟通更多。只是范围调整需要产品和业务有明确决策权,否则团队很难主动砍需求。

文章包含AI辅助创作:迭代管理迭代进度全流程:研发团队效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/561503

赞 (0)
飞飞飞飞
迭代容量管理指南:研发团队如何做好迭代管理,效率提升全流程
上一篇 54分钟前
迭代进度最佳实践:研发团队迭代管理制度设计,常见问题
下一篇 52分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
