迭代计划按时完成,不等于迭代目标达成。我在梳理研发团队的迭代复盘时,反复看到一种看似高效、实际失真的情况:团队按期关闭了大部分任务,演示时却发现用户问题没有解决,关键路径上的缺陷还要顺延到下一轮。问题往往不在成员不够努力,而在迭代目标、任务拆分、变更处理和验收标准没有形成一套能落地的制度。真正有效的迭代管理,不是把工作排进日历,而是让团队在有限周期内交付可验证的业务结果。
一、核心结论:管理迭代目标,不是管理任务清单
1. 目标先于任务,结果先于完成率
迭代目标回答的是“这一轮结束时,用户或业务将获得什么变化”;迭代任务回答的是“为了实现变化,团队需要做哪些工作”。两者不能倒置。若团队先把需求逐条塞进迭代,再从中拼出一句目标,目标通常只是任务集合的包装,无法帮助团队在资源冲突时判断先后。
我建议把目标写成可验证的结果句式:面向哪类用户,在什么场景下,解决什么障碍,以什么证据判断改善。比如,不写“完成支付流程优化”,而写“让首次使用移动端的用户无需人工指导完成付款,并把关键步骤的失败率降到预设阈值以内”。前者描述工作,后者描述变化。
2. 迭代制度的核心是闭环,不是会议数量
一套可运行的制度至少要闭合六个环节:目标提出、价值与容量判断、任务拆解、执行中变更、结果验收、复盘调整。任何一个环节缺位,团队都会用额外沟通补洞。例如,没有明确验收标准,演示会就会变成现场争论;没有变更规则,需求插入就会悄悄挤压测试和技术债工作。
制度设计的好坏,不看模板有多少字段,而看它能否让团队更早发现目标不可达、范围失控和质量风险。字段太少会失去判断依据,字段太多则会让成员把精力用在填表上。应从影响决策的最小信息集开始,再根据真实问题增加控制点。
3. 目标数量要少,证据要具体
对于一个稳定运行的产品小组,一轮迭代通常应有一个主要目标;若确有多个目标,应说明优先级和依赖关系,而不是把“每个需求都很重要”当作管理结论。目标过多会让团队在冲突出现时无从取舍,最终以谁催得急、谁的任务已经做了一半来决定。
下表中的周期和比例是用于制度设计的建议基准,不代表行业统计。团队应结合发布节奏、系统风险和需求不确定性调整,而不是照抄数字。
| 管理对象 | 建议的起始规则 | 应观察的证据 | 规则失效的信号 |
|---|---|---|---|
| 迭代目标 | 一个主要目标,必要时列出次要目标 | 目标有用户场景、结果指标和验收人 | 目标写成多个需求标题的串联 |
| 迭代周期 | 先选择团队能稳定检视结果的周期 | 反馈速度、发布风险、协调成本 | 周期结束时仍无法演示完整结果 |
| 计划容量 | 根据近期可用人力和历史交付校准 | 承诺工作与实际完成的差距 | 每轮都靠加班补齐计划 |
| 范围变更 | 变更必须说明价值、代价和替换项 | 新增工作对原目标的影响 | 任务持续增加,目标却不调整 |
| 验收条件 | 计划前明确可观察的完成标准 | 功能、质量、部署和业务验证结果 | “开发完成”被当成“交付完成” |
团队可以先用一张迭代目标卡承载最关键的信息:目标、适用用户、成功信号、验收人、关键依赖、风险、明确不做的事项。“本轮不做什么”不是消极表态,而是保护目标免受无边界扩张的控制措施。
二、背景与真实场景:为什么计划看起来完整,交付仍然失焦

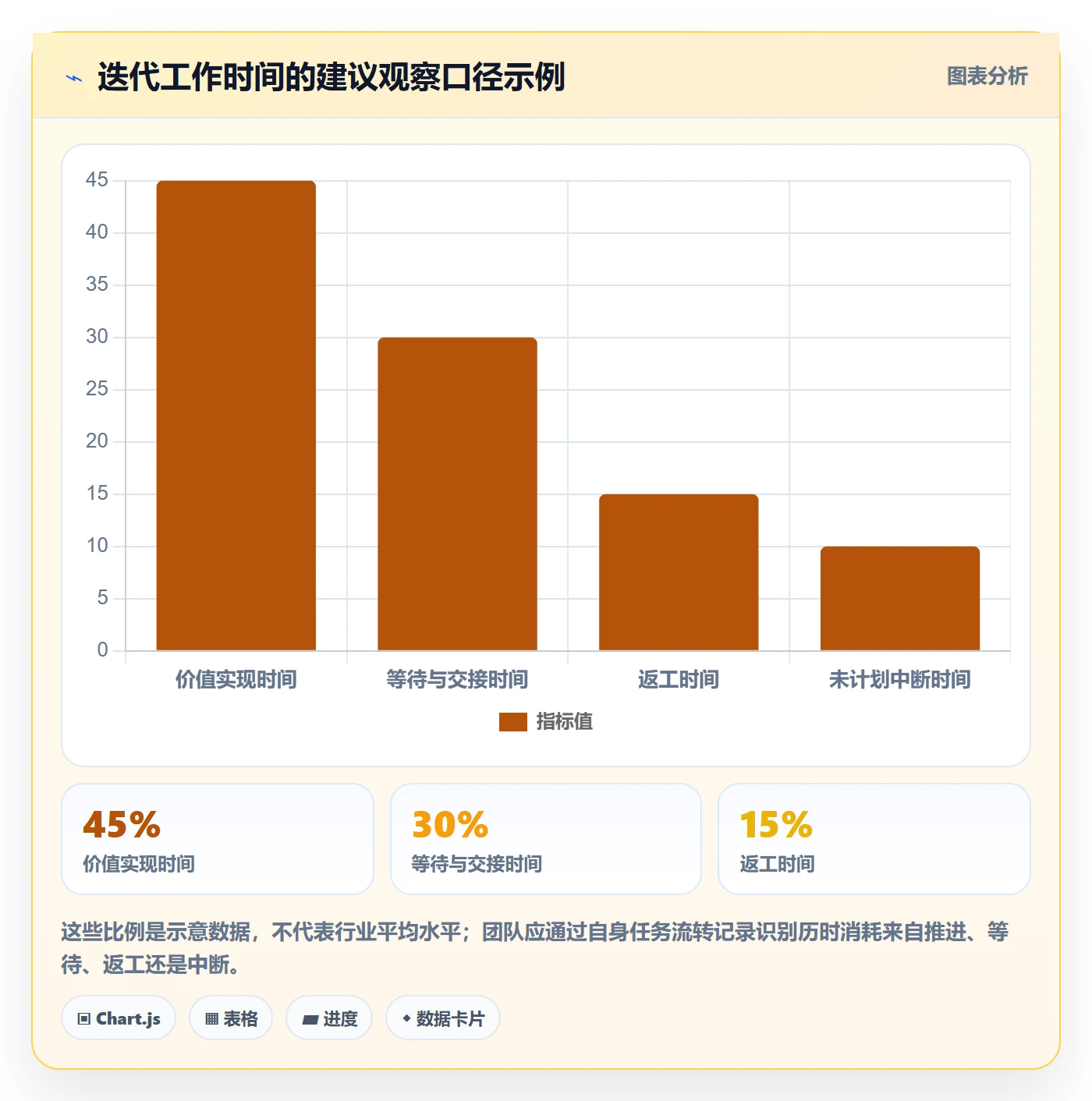

1. 计划会被低估的不只是工作量,还有等待时间
团队常用开发工时估算任务,却忽略需求澄清、设计确认、环境准备、代码评审、联调、测试排队和业务验收。实际交付时间不仅由编码时长构成,也由这些等待和返工组成。某项开发只需两天,并不意味着它能在两天后进入可验收状态。
我在评估迭代计划时,会把工作从“开始编码”拆到“获得可用证据”:需求是否澄清、依赖是否具备、测试数据是否准备、上线方式是否明确。若关键输入还未到位,计划里就应体现风险,而不是把不确定性藏在一个看似精确的估算数字后面。
2. 目标、范围和容量之间存在硬约束
当目标不变、容量不变,却不断增加范围,结果通常只有三种:质量下降、交付延期或团队超负荷。许多组织把延期当作个人执行问题,但如果计划阶段没有给缺陷修复、支持工作、休假和跨团队依赖留出空间,延期其实是制度可预见的结果。
例如,一支由产品、设计、开发和测试共同组成的小组,名义上有十个工作日,并不意味着每个人都有十个完整工作日投入迭代。节假日、值班、面试、专项会议和临时支持都可能减少有效容量。计划时应使用实际可投入时间,并把历史中断作为容量校准输入。
3. 迭代管理的难点常在跨职能交接处
一个需求可能依次经过产品确认、交互设计、开发、测试、业务验收和发布。每个环节独立看都在推进,整体却可能因等待而停滞。团队若只看个人任务的完成状态,很容易得到“大家都完成了自己部分”的结论,却解释不了用户为何还没有获得完整能力。
因此,迭代状态应同时观察任务状态和目标路径状态。前者说明局部工作是否推进,后者说明目标是否仍可达。依赖未解除、关键流程无法端到端演示、验收人无法参与,都应被视为目标风险,而非普通备注。
4. 稳定团队和百人以上组织需要不同的治理颗粒度
小团队可以通过面对面沟通快速协调;当组织扩展到多个产品线、多个研发小组和共享平台团队时,口头同步会迅速失去可追溯性。此时需要统一目标口径、依赖记录和变更规则,但不意味着所有团队都必须使用同一套僵化流程。
在中大型组织中,工具的价值不只是创建任务,而是让目标、需求、缺陷、版本和风险可以关联起来,并支持不同角色查看适合自己的信息。以 PingCode 为例,它主要面向中大型企业及百人以上组织,提供项目管理与研发协作场景能力;若组织有本地化部署要求或需要从其他系统迁移,应在采购评估中实际验证部署方式、迁移映射、权限继承、历史数据处理和集成边界。产品能力描述不等于对具体企业环境的适配结论,必须用真实数据和试点流程验收。
涉及国产替代或从 Jira 迁移时,不能只比较看板界面。应盘点工作流、字段、权限、历史附件、自动化规则、接口和报表,再做小范围迁移演练,评估数据一致性和用户学习成本。私有化部署也不自动意味着满足所有安全要求,仍需由安全、运维和业务负责人核对网络边界、升级机制、备份恢复和审计策略。
三、常见误区:看起来有制度,实际没有形成控制力
1. 把“完成了多少任务”当成“目标完成了多少”
任务完成率适合衡量工作项状态,不足以证明业务结果。一个目标可能包含十个任务,其中九个已经关闭,但剩下的一个恰好是关键接口或用户验收,整体仍不能交付。反过来,部分计划任务因实现方式调整而取消,目标却已经通过更简单的路径达成。
建议同时记录目标结果、范围完成、质量状况和计划偏差。复盘时先回答“目标是否达成”,再讨论“哪些任务完成或取消”,避免让任务状态替代用户价值。
2. 把固定周期误解成固定承诺
固定周期有助于形成稳定反馈节奏,但不代表每轮都必须承诺相同数量的工作。需求复杂度、缺陷压力、人员可用性和跨团队依赖会变化。若管理者把上一轮完成量直接当作下一轮指标,团队就会倾向于拆小任务、延迟暴露风险,甚至降低验收质量。
周期可以稳定,容量和范围必须依据证据调整。计划承诺应表达团队对目标可达性的判断,而非对工作量的机械填满。
3. 把每日站会开成逐人汇报会
站会的重点不是管理者逐个询问成员昨天做了什么,而是识别阻塞、依赖和目标风险。如果每个人都汇报细节,时间会被状态复述占满,真正需要协作的问题反而被推迟到会后。
较有效的做法是围绕迭代目标查看关键路径:哪些工作阻碍端到端交付、谁需要谁的决策、今天要解除什么风险。具体技术讨论另约小范围会议,避免让全员等待无关讨论结束。
4. 把需求变更一概视为坏事,或一概接受
业务变化并非都能等到下一轮,拒绝所有变更会损害机会窗口;但无条件插入会让原计划失去意义。制度应区分紧急缺陷、法规或安全要求、重要业务机会和一般新增需求,并为每一类规定审批人与替换规则。
任何新工作都应回答三个问题:它为什么必须现在进入?它会挤掉什么?原迭代目标是否仍然成立?如果没有明确代价,变更就只是把成本转嫁给执行团队。
5. 把“开发完成”当作“可交付”
开发任务关闭后,仍可能存在未通过测试、未完成文档、未部署、缺少监控、业务未验收等情况。若完成定义只写“代码提交”,团队就会在迭代末尾集中暴露质量和发布问题。
完成定义应覆盖代码审查、自动化测试、必要的安全检查、文档或运维交接、验收证据等适用项。不同类型的工作可以有不同清单,但关键质量门槛不能临近发布时才补写。
四、专业判断逻辑:用证据决定目标、容量和变更
1. 先判断目标是否值得进入迭代
评估目标时,我会依次看四件事:业务价值是否清楚,用户问题是否有证据,结果能否在一个合理周期内验证,团队是否拥有必要权限和依赖资源。目标很重要但无法在本轮验证时,可以拆成可验证的里程碑,而不是把长期愿景伪装成短期承诺。
目标说明中至少应包含用户或业务对象、预期改变、验证方式和边界。若团队无法说明“什么结果出现才算成功”,就不应直接进入承诺环节,应先补充调研或定义验证实验。
2. 用近期交付数据校准承诺,不用理想工时填满日历
估算应从团队实际可用容量和历史完成情况出发。可参考近几轮目标完成情况、未计划工作占比、缺陷返工、等待时间和成员可用性。这里的历史数据不是用来惩罚团队,而是帮助计划更贴近现实。
容量估算可以从“可投入人天”起步,再扣除已知值班、休假和固定职责,最后结合历史中断留出缓冲。缓冲不是隐瞒低效率,而是承认研发工作存在依赖和不确定性。每轮结束后再调整,而不是靠一次性制定一个看似精确的系数。
3. 用风险而非乐观程度决定缓冲与拆分
高不确定性任务不适合只给一个总估算。应拆出先验证的技术或业务假设,尽早安排原型、接口验证或数据分析。如果验证失败,团队能及时调整目标;如果把验证推到迭代末期,之前投入的工作可能失去价值。
风险可以按发生概率、影响程度和可探测时间排序。对可能导致目标整体失效的风险,应明确负责人、触发条件和应对方案;对影响较小的事项,则可接受并观察,不必为每个不确定性建立繁重审批流程。
4. 用端到端路径识别真正的瓶颈
任务看板能显示工作状态,价值流观察则能揭示工作为何停留。建议至少记录需求准备、开发中、评审中、测试中、待验收和已交付等阶段,并观察每阶段的工作量与等待时间。若大量工作堆在测试前,继续增加开发并不会让目标更快实现。
不要把单一阶段的高利用率当成整体效率。成员长期满负荷可能导致排队时间增加、协作成本上升和缺陷修复延后。对跨职能团队来说,缩短端到端等待,往往比让每个人始终有任务更重要。
5. 让变更进入可比较的决策框架
变更申请不必写成长篇报告,但必须体现价值、紧迫性、影响面、工作量估计、依赖和被替换工作。团队应由产品负责人、技术负责人和必要的业务代表共同判断;涉及安全、法规或生产事故时,使用单独的紧急通道,并在事后补足复盘。
判断重点不是“谁提出的”,而是新工作相对当前目标的优先级差异。如果新增事项确实更重要,就应公开调整目标或范围。透明地改变承诺,比表面维持原计划、暗中让团队加班更可持续。
| 判断维度 | 需要回答的问题 | 可用证据 | 常见决策 |
|---|---|---|---|
| 价值 | 谁会因交付而获得什么变化 | 用户反馈、业务数据、风险要求 | 优先、延后或先做验证 |
| 可验证性 | 本轮结束时能否观察到结果 | 验收条件、实验设计、发布范围 | 纳入目标或拆为探索阶段 |
| 容量 | 扣除已知职责后能投入多少 | 可用人天、历史交付、值班安排 | 缩减范围或调整周期 |
| 依赖 | 关键输入何时可获得 | 接口承诺、环境状态、外部负责人 | 先解除依赖或并行验证 |
| 质量风险 | 失败会造成什么影响 | 缺陷分布、影响用户、回滚方案 | 增加测试、灰度或安全检查 |
五、具体案例与数据观察:从“任务按时关闭”转向“目标可验证”
1. 示例团队的问题不是做得慢,而是目标路径太长
以下是用于说明制度设计的情景模拟,不是某家企业的公开统计。一支产品研发小组每两周迭代一次,连续几轮都能关闭大部分计划任务,但业务验收经常顺延。团队复盘发现,需求准备不完整、测试集中在末尾、临时支持没有计入容量,是三个反复出现的原因。
管理者最初提出的改法是要求开发提高任务完成率。我们更建议先把目标改写为可验收的业务结果,再将主路径拆成能尽早联调的工作项,并把未计划工作单独记录。这样才能区分执行偏差和计划系统本身的缺陷。
| 观察项 | 改进前情景值 | 试行后情景值 | 解释 |
|---|---|---|---|
| 迭代目标按期验收率 | 约 55% | 约 80% | 先定义验收证据后,目标边界更清晰 |
| 未计划工作占比 | 约 28% | 约 18% | 值班和支持工作纳入容量观察,不再隐藏 |
| 迭代末新增缺陷数 | 约 16 个 | 约 10 个 | 测试与联调前移,降低末期集中暴露 |
| 目标相关任务返工率 | 约 22% | 约 14% | 澄清验收条件减少理解偏差 |
这些数字用于展示一类常见改进路径,属于情景模拟,不能当成行业基准或效果承诺。真实团队应使用自己的迭代记录,至少覆盖数轮,区分季节性波动、项目阶段变化和制度调整的影响。

2. 改进动作应先作用于等待与返工,而不是单纯压缩估算
这个示例团队没有要求开发“再快一点”,而是做了四项调整:计划前确认需求是否具备进入条件;把端到端主路径拆成可演示的小片段;测试准备和开发同步启动;所有插入需求都说明替换项。管理者每周查看目标风险和等待时间,而非只盯住剩余任务数量。
最重要的变化是,团队更早看到目标是否可能失败。若接口依赖没有按时提供,管理者能在周期中段决定缩小范围、使用模拟接口或调整验收,而不是到最后一天才发现整个目标无法演示。
3. 观察数据要成对使用,防止单指标优化
如果只看计划完成率,团队可能减少承诺而让数字变好;如果只看速度,成员可能拆分更多任务;如果只看缺陷数,可能会少报或延迟登记。建议将目标验收率与未计划工作、返工、缺陷严重度、周期末积压一起观察,并结合定性复盘解释原因。
数据应服务于改进,不应直接用于跨团队排名或个人绩效惩罚。团队规模、产品成熟度、依赖结构和发布风险不同,单纯比较完成量容易把环境差异误判为能力差异。
4. 用阶段分布发现问题在哪里发生
假设某轮任务大量停留在“待测试”,继续催开发关闭更多编码任务不会解决瓶颈。团队需要确认测试环境、测试数据、评审速度或并行度是否不足。相反,若需求在开发开始后仍频繁改变,优先改进准备与决策机制,而不是要求测试阶段承担需求澄清工作。

5. 工具试点要验证工作流,而不只是验证功能清单
若使用研发管理平台支持迭代,应选一个真实但边界清楚的团队做试点,验证从目标到需求、任务、缺陷、版本和复盘的关联是否顺畅。试点期间记录成员操作负担、数据完整度、报表解释成本和跨角色协作问题,再决定是否扩展。
对于有私有化部署、历史系统迁移或合规要求的组织,试点还应加入权限、数据导入、接口、备份恢复和升级演练。迁移成功的标准不是“数据导进去了”,而是关键业务对象可追溯、用户能完成日常流程、历史信息可检索且权限符合预期。
六、不同情况下的行动建议:从试点到规模化落地
1. 新组建团队:先建立最小可运行制度
新团队通常缺少历史数据,不适合一开始就设置复杂的容量公式和多层审批。建议用连续数轮建立基线:每轮写一个主要目标,记录承诺范围、计划外工作、验收结果和主要阻塞。前几轮重点在于把数据定义统一,而不是追求某个指标达到预设水平。
-
明确目标责任人、验收人和关键协作方。
-
为需求设定进入迭代的最低条件,包括背景、验收标准和依赖。
-
根据可用人力制定承诺,并单独记录值班、支持和固定职责。
-
周期结束时先验证目标,再复盘计划偏差和质量问题。
2. 需求变化频繁:采用目标稳定、范围可调的方式
市场探索或运营活动变化快时,完全锁定范围可能错过机会。可以把迭代目标保持稳定,将实现路径和非关键范围设为可调整项,并事先定义哪些变化可以由团队内决策、哪些必须升级确认。
如果变化会改变用户结果或验收口径,不能只把任务替换掉而不改目标说明。管理者应明确这是目标修订、范围调整还是紧急插入,并保留变更前后的记录,避免复盘时无法解释原计划为何失效。
3. 质量问题频发:减少并行,前移质量验证
缺陷集中出现时,团队常会同时增加测试任务和加班时间,却没有减少开发并行度。若大量功能并行到迭代末期才集成,缺陷会以更高成本集中暴露。可尝试缩小批次、尽早集成、加强自动化检查,并为关键路径安排持续验证。
质量治理也要区分缺陷类型:需求理解问题需要改善澄清和验收;回归问题需要自动化与测试覆盖;环境问题需要稳定测试环境;架构性问题可能需要专项治理。不同原因不能用同一个“提高测试力度”解决。
4. 多团队协作:用依赖承诺和接口节奏管理风险
跨团队迭代中,目标可达性常取决于外部输入。依赖应写清提供方、接收方、交付内容、需要时间和失败时的替代方案。只记录“依赖某团队”没有管理价值,因为它既没有时间承诺,也无法触发及时升级。
对于共享平台或关键接口,应尽量提前约定版本、测试环境和变更窗口。若多个团队都等待同一资源,组织层面需要显式安排优先级,而不是让各团队分别做出互相冲突的承诺。
5. 组织规模扩大:把统一规则与团队自治分开设计
中大型组织适合统一目标字段、变更分类、完成定义的底线和数据口径,同时允许团队在会议节奏、任务拆分方式和估算方法上保留适度自治。统一的是跨团队协作需要的契约,不是每个团队的全部工作细节。
若不同业务线流程差异显著,应建立清楚的配置边界和治理责任。过度统一会迫使不适配团队绕过流程;完全放任则会使管理层无法判断依赖与风险。可以按团队成熟度逐步扩展治理,而不是一次性要求所有团队达到同一套流程复杂度。
七、不同情况下的取舍:速度、确定性与治理成本不能同时最大化
1. 短周期与长周期的取舍
短周期反馈快,适合需求不确定、需要频繁验证的场景;代价是计划、评审和发布协调可能更频繁。长周期有利于集中处理复杂交付,减少仪式频率;代价是风险暴露较晚,需求变化造成的返工可能更大。
选择周期时,应看团队是否能在周期结束前交付有意义的结果,而不是追随某个流行时长。如果每轮都只有技术任务、没有可验证结果,优先调整拆分方式;如果发布审批过重导致每轮无法对外反馈,则应优化发布流程,而不是无限拉长迭代。
2. 详细计划与适应性计划的取舍
监管严格、依赖稳定、变更成本高的工作需要更细的事前计划和审计记录;探索性产品工作则更需要短周期验证和范围调整空间。两者并非非此即彼,组织可以对合规边界、数据迁移和安全控制采用严格流程,对用户体验探索采用轻量实验。
判断标准是错误发现的成本和不确定性的来源。若错误会造成不可逆的生产风险,应增加前置审查;若错误能通过小规模试验快速发现,则不必在证据不足时写出过度精细的长期计划。
3. 统一工具与团队自选工具的取舍
统一工具有利于权限、报表、审计和跨团队追踪,特别适合需要统一管理视图的组织;代价是迁移成本、培训成本和流程适配成本。团队自选工具能快速满足局部习惯,却可能造成数据孤岛、重复录入和依赖不可见。
评估时,应比较全生命周期成本,而非只比较许可证价格。还要评估数据导出能力、接口开放性、运维投入、升级影响、使用者负担和退出迁移方案。涉及具体产品时,应通过真实工作流试点验证,并让业务、研发、安全和运维共同签字确认关键假设。
4. 利用率与流动效率的取舍
把每个人的日程排满,看起来提高了利用率,却会减少处理突发问题和协助他人的空间。当任务需要评审、测试或外部决策时,局部满载会形成排队。团队更应关注目标从开始到验收的总历时,以及等待和返工的变化。
保留一定容量弹性并不等于闲置。对于值班频繁、需求变化大或生产风险高的团队,弹性是维持交付稳定性的资源。弹性比例应根据历史中断和风险校准,既不要把计划排满,也不要把大量容量长期留作无法解释的空白。
八、制度设计全流程:把规则写成团队日常能执行的动作
1. 明确制度目标与适用边界
制度开头先说明要解决什么问题:提升目标达成的可预见性、缩短反馈周期、降低末期质量风险,还是改善跨团队依赖。目标过于宽泛时,制度会不断追加字段和审批,却无法判断是否有效。
同时说明适用对象、例外情形和责任角色。生产事故、紧急安全修复、探索型验证和常规产品迭代可能需要不同处理路径,但例外必须可追踪,避免“特殊情况”成为绕过所有规则的常态。
2. 定义需求进入迭代的条件
进入条件不是为了要求每个需求都完美,而是确保团队具备开始工作的最低信息。至少需要问题背景、目标用户、验收条件、优先级、关键依赖和决策责任人。若存在未知,明确标记为待验证假设,并安排验证动作,而不是把未知写成默认可控。
团队应定期清理长期停留在待办区的事项。没有明确价值、责任人或决策时间的需求,不应无限期占据排序注意力。产品负责人要对优先级负责,技术负责人要对实现风险和依赖负责,两者共同形成进入决策。
3. 计划会议围绕目标和容量组织
计划前准备可以异步完成:检查候选需求、补充验收条件、确认值班与休假、标出依赖风险。正式计划会议重点讨论目标选择、工作拆分、容量是否现实和关键路径是否可验证,而不是现场逐条阅读全部需求背景。
-
先确认本轮主要目标及其成功信号。
-
确认团队实际可用容量和已知中断。
-
选择支持目标的候选工作,识别不能进入的未就绪事项。
-
拆分端到端交付路径,明确责任、依赖和验收人。
-
检查范围、质量门槛和风险缓冲是否合理。
-
记录明确不做的工作以及变更决策规则。
4. 执行中通过风险检查而不是频繁改计划
执行期间不需要每天重做完整计划,但应检查目标路径、阻塞、依赖和质量信号。出现偏差时,先判断是短期波动、局部任务问题还是目标不可达,再决定协助解除阻塞、调整顺序、缩小范围或升级决策。
对重要变更记录提出时间、原因、价值、影响、替换项和批准人。这样复盘时可以看出变化是合理适应,还是前期准备不足、优先级不稳定或决策链过长。
5. 结束时验收目标,并分别复盘结果与过程
迭代结束时,先由目标验收人根据预先约定的证据判断结果。演示应围绕完整用户场景,而不是按开发人员逐个展示任务。未达成时要区分未完成、不可验收、质量不过关、外部依赖阻塞和业务结果未出现等原因。
复盘不宜变成追责会。可以围绕四个问题展开:哪些假设被验证或推翻?最大的等待和返工在哪里?哪些变更改善了结果,哪些造成了损耗?下一轮只改哪一两条制度规则?一次复盘提出过多行动项,通常意味着没有真正排出优先级。
6. 按周期检验制度自身是否值得保留
制度也需要复盘。若某个字段长期无人使用、某项审批没有改变决策、某个会议只重复看板状态,就应考虑删除或合并。有效制度会随着团队变化调整,而不是把最初设计永久固化。
可用以下最小指标集观察制度效果:目标按期验收率、未计划工作占比、迭代末缺陷趋势、返工比例、端到端历时和变更次数。每个指标都应先明确计算口径和数据来源,确保团队知道它代表什么、不代表什么。

九、下一步怎么做:先改一个决策点,再扩展整套制度
1. 先挑一支团队和一个可观察问题
不要一开始就全组织推行新制度。选一支有明确业务目标、管理者愿意参与、数据可获取的团队,聚焦一个问题,例如迭代末缺陷集中、目标经常顺延或计划外工作不可见。记录当前基线和问题案例,避免试点结束后只凭主观印象判断成败。
2. 先统一目标和验收,再调整工具与仪式
工具无法替团队决定目标是否值得做,也无法替负责人确认验收标准。先把目标卡、进入条件、变更规则和完成定义写清楚,再决定哪些信息需要由系统支撑。若现有工具无法关联目标、任务、缺陷和版本,再评估迁移或扩展,而不是先换工具再期待管理问题自动消失。
3. 用连续几轮验证,而不是一次培训宣布成功
每轮只观察少数关键变化,并保留团队对异常情况的解释。若验收率提升但返工增加,说明指标可能发生了转移;若计划外工作下降但生产风险上升,可能是支持工作被隐藏。制度效果要看目标、质量、成本和团队负担的组合,而不是单一数字变好。
4. 扩展前确认边界、治理成本和迁移风险
试点可行后,再评估其他团队是否具有相似需求。对跨产品线组织,明确哪些规则必须统一、哪些由团队配置,并核算培训、数据治理、系统集成和运维成本。若需要私有化部署或历史项目迁移,应先做技术与业务验证,不要把供应商演示当作上线验收。
我认为,迭代管理最容易被忽视的不是估算技巧,而是组织愿不愿意让真实风险尽早可见。一个成熟的团队,不是每轮都能兑现最初的全部承诺,而是能基于证据及时调整承诺,仍然保护最重要的目标与质量。下一步可以从最近一次延期的迭代开始,复原目标、依赖、变更和验收链路,找出最早可以发现问题的节点;先修一个节点,连续观察几轮,再把有效规则制度化。
常见问题解答(FAQ)
1. 迭代目标应该怎么设,才不会变成任务清单?
我以前安排迭代时,常把每个人要做的事情逐条列出来,到了复盘才发现任务都完成了,用户却没感受到明显变化。尤其是需求多、依赖多的时候,我不确定目标该写到什么程度,才能既明确又不把计划写死。
先写可验证的结果,再拆任务。例如,目标可以是“让新用户在 5 分钟内完成首次配置”,并约定统计口径、目标值和验证方式;随后再列出支撑结果的开发、测试和上线任务。目标应描述用户或业务获得的变化,而不是“完成接口开发”等活动。
2. 迭代计划要预留多少缓冲,如何避免承诺过度?
我在排期时经常遇到临时缺陷、需求澄清和跨团队等待,原本排满的计划很快就延误了。团队人数和工作节奏不同,我想知道有没有比凭感觉少排几项更可靠的判断方法。
用最近 3 至 5 个迭代的数据估算团队实际交付能力:统计每轮完成的工作量,采用中位数作为初始计划基准,并把未完成工作量与临时支持工时纳入复盘。对需求和依赖尚未明确的项目,先拆小或安排探索任务,不要按最乐观估时承诺;缓冲比例应根据团队历史波动调整,而非套用固定百分比。
3. 迭代中途需求变更,应该直接插入还是留到下一轮?
我遇到过上线后才发现关键问题,也遇到过业务方在开发过程中不断加需求。前一种情况不处理会影响用户,后一种情况则容易挤掉原定目标,我不确定该用什么规则区分。
先按影响和时效性判断:若涉及安全、数据正确性、法规要求或严重用户故障,应由产品负责人和研发负责人评估后走紧急变更,并明确替换掉哪些原计划工作;一般优化和新需求进入待办列表,在下一轮规划时排序。记录变更原因、决策人和被挤出的工作,避免迭代范围悄然扩大。
4. 迭代结束后看哪些数据,才能判断管理制度是否有效?
我过去主要看任务完成率,数字好看时却仍会出现延期、返工和线上问题。团队开始固定做迭代复盘后,我希望用一组不容易被单一指标误导的数据判断制度是否真的改善交付。
至少同时观察目标达成率、计划工作完成比例、交付周期、缺陷逃逸情况和未完成工作原因,并按连续 3 至 5 轮看趋势。目标达成率反映结果,完成比例和周期反映交付稳定性,线上缺陷与返工则提示质量成本;不要把单轮指标用于个人考核,也不要通过减少测试或拆分任务来追求表面完成率。
核心关键词
文章包含AI辅助创作:迭代目标管理指南:研发团队如何做好迭代管理,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/561450
读者评论
我们团队以前也看任务关闭率,后来发现测试和验收常被挤到迭代末尾。把验收人和可观察结果提前写清楚后,确实更容易早点发现目标走不通;不过指标阈值最好由业务数据支撑,不能为了显得可量化硬设数字。
变更规则里要求说明替换项很实用,尤其是临时支持较多的团队。实际执行时还得把值班和线上故障单独统计,否则它们会被算成计划偏差,久了历史容量数据也不准。
文中提到阶段等待时间,我觉得比单看每个人是否满负荷更能发现问题。我们这边主要卡在跨团队接口和测试环境,单纯缩短迭代周期并没有改善;想知道怎样避免阶段记录最后又变成一套没人维护的表格。
