迭代进度看起来“完成了 80%”,最后两天却突然冒出一串延期,这往往不是团队不会估算,而是进度统计把“做了多少”误当成“离交付还有多远”。要把迭代管理从 0 做到 1,我会先把目标、范围、剩余工作和风险放进同一套可核验的节奏里:每天更新事实,及时暴露偏差,遇到变化就明确取舍,而不是靠一张不断变绿的进度表制造安全感。
一、先讲结论:迭代进度不是百分比,而是可兑现的交付判断
1. 先回答三个问题,再讨论完成率
每次同步进度,我建议先回答三个问题:本次迭代承诺解决什么问题?现在还有哪些工作没有完成?按当前事实,团队能否在迭代结束前交付一个可验收的结果?这三个问题分别对应目标、剩余工作和交付风险,比单独报“完成 70%”更能支持决策。
如果团队只统计开发任务完成率,很容易把编码完成当成业务完成。实际交付还可能需要代码评审、联调、测试、缺陷修复、验收和发布准备。只要其中任何一道必要环节没有完成,这项需求就不应被描述为已经交付。
2. 用“可验收项”作为最小进度单位
我更倾向于按可验收的需求或故事统计,而不是按任务条数统计。一个需求可能拆成多个任务,也可能只有一个任务;任务数量会被拆分习惯影响,不能稳定代表价值。可验收项则要求团队说明用户能看到什么变化,以及什么条件满足后才算完成。
例如,“完成搜索功能”太宽泛,无法判断搜索结果是否准确、异常输入是否处理、响应时间是否达标。拆成“支持按订单号检索”“无匹配结果时展示明确提示”“权限不足时不泄露订单信息”等可验收项,进度就能从模糊判断变成逐项核对。
3. 进度管理的核心产物是提前决策
进度管理不是为了让管理者每天看到一张表,而是为了让团队在偏差尚可处理时做选择:缩小本期范围、增加协作资源、调整依赖顺序,或者重新确认交付日期。如果进度信息只在迭代结束后解释延期,它记录的是结果,不是管理。
建议把迭代状态划分为三类:按计划推进、存在可恢复偏差、需要决策介入。红黄绿不是绩效标签,而是行动信号。黄色要写清恢复措施;红色要写清需要谁在什么时间做出什么取舍,不能只留下一个颜色。

二、从真实场景出发:为什么“看起来很忙”不等于迭代可控
1. 典型场景:前半程顺利,末尾集中暴露问题
一个常见场景是:迭代开始后,任务陆续进入开发中,日报里每天都有“完成若干项”;到了最后几天,测试才发现接口字段未确认、环境部署不稳定、验收规则有歧义。团队并非最后几天才开始工作,而是这些未完成条件一直没有进入进度视野。
这类情况通常有三层原因。第一,需求的验收条件不完整;第二,开发、测试和外部依赖没有按同一条交付链管理;第三,进度计算只看已完成事项,没有持续估算剩余工作。结果是“完成的部分”越来越多,真正决定能否上线的阻塞却没有被提早呈现。
2. 迭代进度要看交付链,不只看研发个人任务

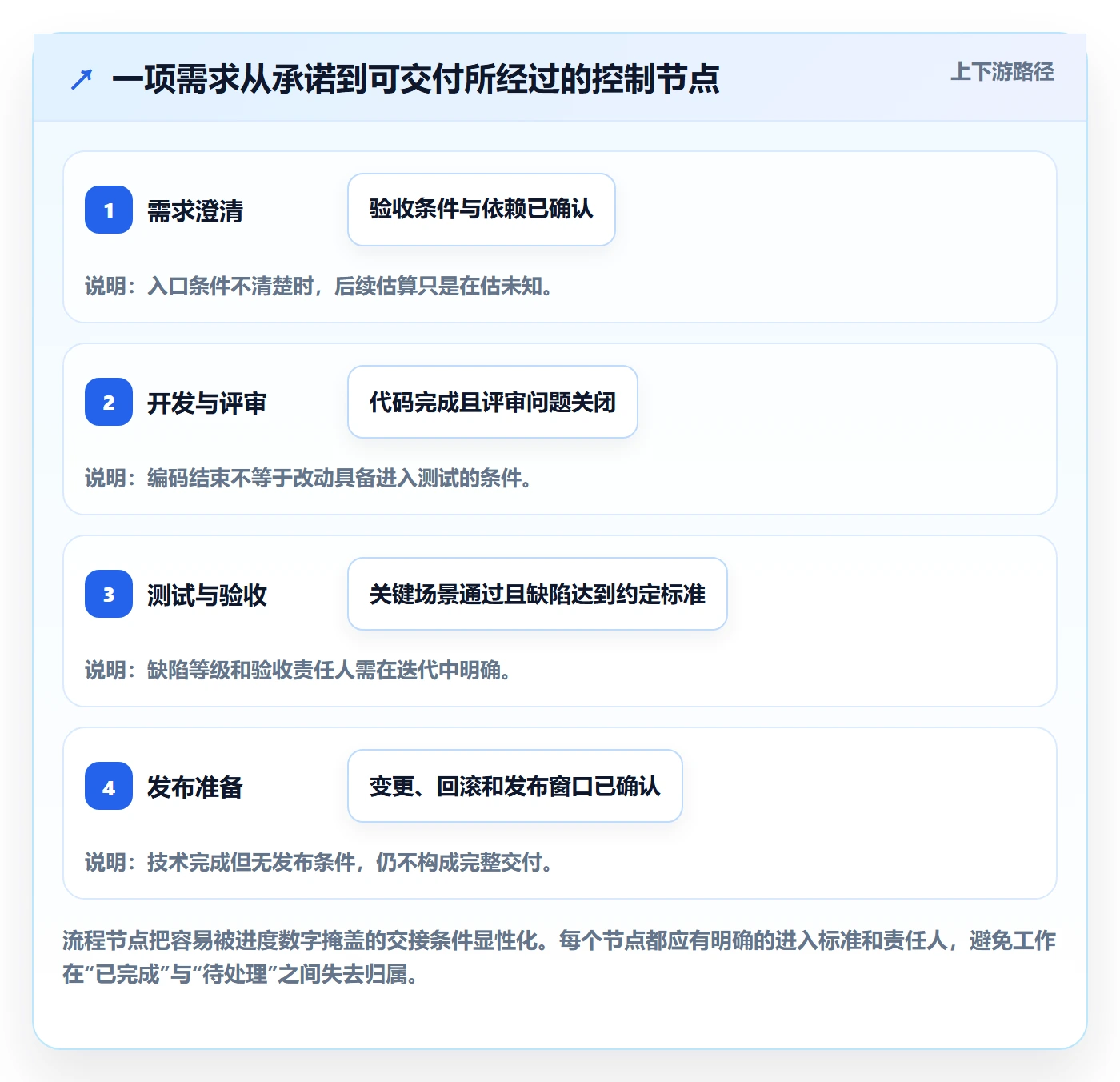

我会把一项需求视为经过多个阶段的交付链:澄清、设计、开发、评审、测试、验收、发布。不同团队可以调整阶段名称,但必须能指出工作当前停在哪里、下一步由谁接手、进入下一阶段需要满足什么条件。
例如,开发已经完成但代码评审尚未通过,状态就不能与“可发布”混为一谈;测试已执行但关键缺陷未关闭,也不应计为可验收。把状态定义清楚,团队才不会因为同一个“完成”词汇实际代表不同事情而产生误判。
3. 让剩余工作量进入每天的讨论
每天同步时,不必要求所有人汇报完整流水账。更有效的方式是围绕变化提问:昨天以来,哪些工作真正跨过了完成标准?哪些工作新增了不确定性?今天的关键依赖是什么?预计交付判断是否因此改变?这样可以把会议从“逐人报忙”转为“共同识别偏差”。
对于持续时间较长的任务,我建议拆到能够在一到两天内观察到状态变化的粒度。拆得太粗,团队几天都看不见真实进展;拆得过细,又会让维护任务本身变成负担。拆分的目的不是增加管理动作,而是缩短问题被看见的时间。

三、常见误区:这些数字看似精确,实际容易误导
1. 用任务完成数量代替交付进度
如果某个需求拆成 12 个小任务,另一个需求只拆成 3 个大任务,按已完成任务数计算比例会受到拆分方式影响。团队只要改变任务粒度,统计结果就可能变化,实际交付能力却未必变化。因此,任务数适合做工作分配参考,不适合作为唯一的迭代完成率。
更稳妥的做法是同时看两层:需求层看可验收价值完成了多少,任务层看当前工作流中有哪些阻塞。前者用于判断承诺是否兑现,后者用于判断团队下一步如何行动。二者回答的问题不同,不应该被压成一个数字。
2. 把“开发完成”当作“需求完成”
开发完成只是链条中的一个状态。若测试、验收或发布准备尚未完成,迭代交付仍有风险。尤其是跨团队依赖、数据迁移和权限变更等事项,常常在后段才暴露出额外工作。团队应预先定义完成标准,并让参与交付的人对标准形成共识。
3. 只汇报计划偏差,不说明偏差原因与动作
“延期两天”只是现象,不足以支持决策。负责人还需要知道:延期发生在哪个环节?是需求变化、技术不确定性、外部依赖还是人力冲突?影响范围是什么?当前恢复方案能否解决?如果没有这些信息,团队只能反复解释同一个问题,却无法判断该如何处置。
4. 迭代中途不断加需求,却不调整承诺
紧急需求可以进入迭代,但新增范围必须同步改变容量或优先级。若只增加事项、不移出事项,团队得到的是不断膨胀的承诺,而不是更高的执行力。真正合理的变更记录至少包含新增内容、影响评估、替换或延期项,以及最终确认人。
5. 把速度或完成率直接用于个人评价
团队速度受需求拆分、复杂度、缺陷返工和协作方式影响,不适合简单用于个人横向排名。若完成率与绩效奖惩直接绑定,成员可能倾向于压低估算、回避高风险任务,或者把工作提前标为完成。进度指标的首要用途是发现系统性问题,而不是制造个人排名。

四、专业判断逻辑:怎样判断迭代是否真的走在正轨上
1. 先判断目标是否稳定,再判断速度是否足够
迭代开始时,团队需要明确目标和范围的关系。目标是本期要解决的业务问题;范围是当前计划交付的具体事项。范围可以因风险或新信息调整,但目标不应在没有讨论的情况下被悄悄替换。若目标本身不断变化,单看进度曲线没有意义。
我会先检查三项信息:目标是否能用一句话说清;每个高优先级事项是否有验收条件;关键依赖是否有负责人和预计反馈时间。只要这三项缺失,后续的进度预测就应标注为低置信度,而不是给出一个看似精确的日期。
2. 用剩余工作量与剩余时间做滚动预测
迭代预测不需要复杂算法。每天记录尚未完成的工作量,并与剩余工作日比较,观察差距是扩大还是缩小。如果团队习惯用故事点,可以沿用团队内部相对估算;如果故事点还没有稳定口径,也可以采用小时或天数估算。关键不是单位,而是口径连续、更新及时。
要注意,故事点不是自然时间单位,不能把“20 点”直接换算成“20 天”。它更适合帮助同一团队比较不同迭代的承载量。若成员变动、工作类型变化或拆分方式显著改变,过去的速度只能作为参考,不能当作保证。
3. 将不确定性和依赖单独纳入判断
同样是 10 个工作日的迭代,若其中有多项依赖外部团队、涉及新技术或等待业务验收,实际风险会高于成熟、可并行的常规工作。计划容量不能只看可用人天,还要看有效工作时间、支持性事务、值班和已知依赖。
实际排期时,我会先扣除休假、会议、值班和固定支持任务,再决定能承诺多少工作。不要用每个人每天 8 小时乘以迭代天数来推导满负荷计划;上下文切换、协作与问题处理都会消耗真实容量。
4. 用趋势和异常联合判断,不迷信单日数字
单日完成率可能受任务关闭、状态补录或拆分调整影响。更可靠的判断来自连续几天的趋势:剩余工作是否稳定下降?阻塞事项是否在减少?测试中的未解决缺陷是否增加?交付预测是否反复推迟?若数字改善但阻塞和缺陷持续上升,团队仍不应判定风险消失。
建议为每个关键指标设置定义和更新责任。例如“剩余工作量”按尚未满足完成标准的工作估算;“阻塞时长”从依赖无法推进时开始计算;“需求变更率”以迭代开始后新增或实质修改的范围计量。指标定义不清,仪表盘越精美,误读风险越高。

五、从 0 到 1:建立一套能运行的迭代管理方法
1. 迭代开始前:确认目标、容量和完成标准
迭代计划会不应从“大家还有多少空”开始,而应先确认目标、优先级和可用容量。产品负责人说明本期要解决的问题及验收预期,研发与测试共同识别技术风险和依赖,团队再基于近期实际交付能力选择范围。
每个进入迭代的事项至少应具备:清楚的业务价值、可验证的验收条件、已知依赖、粗略工作量和责任人。对仍有重大未知的事项,应先安排技术验证或需求澄清,不要为了让计划看起来完整而把未知当成确定工作。
- 先看可用容量:扣除休假、值班、支持任务和固定会议,按团队近期实际交付能力预留缓冲。
- 再排高价值事项:先确认本期必须完成的核心目标,再决定可选范围,不要把所有候选需求都塞进计划。
- 最后检查依赖:逐项确认接口、测试环境、业务验收和发布窗口是否有人负责、是否有预计时间。
- 记录承诺边界:标明本期范围、非目标和变更规则,避免迭代开始后各方对承诺理解不同。
2. 迭代中:按变化更新,不要求机械日报
日常同步最好控制在团队能够专注的时间范围内,重点不是每个人重复昨天做过什么,而是让团队迅速发现计划变化。遇到阻塞的事项要说清影响和需要的帮助;没有变化的事项可以简要带过,不必每天重复长篇描述。
推荐使用一个简洁的同步顺序:目标进展、关键阻塞、风险变化、当天需要的决策。若团队跨时区或成员分散,可以用异步更新替代部分会议,但必须约定更新时间和升级方式,确保阻塞不因等待例会而延长。
3. 迭代中途:用范围调整保护核心目标
新增需求先判断紧急性、价值和影响。如果确实必须进入本期,团队应同步评估工作量,并从原范围中移出等量或更低优先级事项,或者明确接受交付日期变化。这里的“等量”不一定是点数完全相同,而是让团队对新增工作造成的真实影响形成共识。
不要把“先加进来再说”作为默认策略。迭代中频繁插入高优先级事项,会让计划失去预测能力,也会让成员长期切换上下文。若紧急工作持续发生,应把它作为容量模型的一部分单独统计,而非每次都视为意外。
4. 迭代结束:验收交付,也复盘预测误差
结束时要区分已验收、未验收、取消和移出范围的事项。未完成项不要自动复制到下一轮,应重新确认价值、依赖和优先级。否则旧范围不断滚动,新需求不断加入,团队就难以判断到底有多少工作真正交付。
复盘时不必追求复杂会议,可以围绕四个问题展开:哪些判断准确?哪些事项比预期困难?问题最早出现在哪里?下次要改变哪个具体做法?复盘最好产生一到三项可验证的改进,例如“测试在需求澄清阶段参与关键验收条件评审”,而不是“加强沟通”这类无法检查的口号。

5. 把流程、责任和数据放在同一处
当团队规模较小、依赖少时,简单看板和共享文档可能足够。随着项目、产品线和角色增多,分散在即时通信、表格和个人笔记里的状态会导致口径不一致。此时,团队需要一个可追溯的工作载体,把需求、任务、缺陷、迭代和交付状态关联起来。
工具的价值不在于自动生成一张漂亮的图,而在于减少重复录入,并让状态变化能够追溯。选工具时,应重点验证权限、数据迁移、流程配置、报表口径、集成能力和部署要求,而不是只比较功能清单的长短。
例如,服务中大型企业及 100 人以上组织的 PingCode,可用于统一需求、迭代和研发协作信息;其支持私有化部署,也支持 Jira 平滑迁移。对于已有复杂项目数据、需要满足内部部署要求的组织,这些能力值得纳入评估。但“国产替代不二选择”不是严谨的选型结论,任何平台都应结合数据迁移质量、流程适配、权限模型、运维成本和试点结果判断,不能只凭宣传语决定。
迁移或上工具时,我会先选一个边界清晰的团队试运行两到三个迭代,验证状态定义、字段、权限和报表能否支持真实决策。迁移前先清理重复事项和过时流程;否则只是把旧问题批量搬进新系统。试点通过后再逐步扩大范围,比一次性强推更容易发现实际阻力。

六、具体案例:一个 10 个工作日迭代如何把风险提前暴露
1. 迭代背景与原始计划
以下案例为依据常见研发协作场景构造的样本推演,并非某家企业的公开统计。某团队有 8 名研发与测试成员,计划在 10 个工作日内交付一项订单查询改造,涉及接口变更、权限校验和结果页调整。团队把 12 个故事点作为核心范围,另有 4 个点的低优先级体验优化作为候选项。
计划会中,团队发现接口字段仍需另一个小组确认,测试环境也有一次变更窗口。原本如果只按任务清单排期,这两项依赖可能被写进备注后无人跟进。团队于是给接口确认人和环境负责人分别设定截止时间,并把“权限边界验收”列为关键风险,而非普通子任务。
2. 中段变化与处理方式

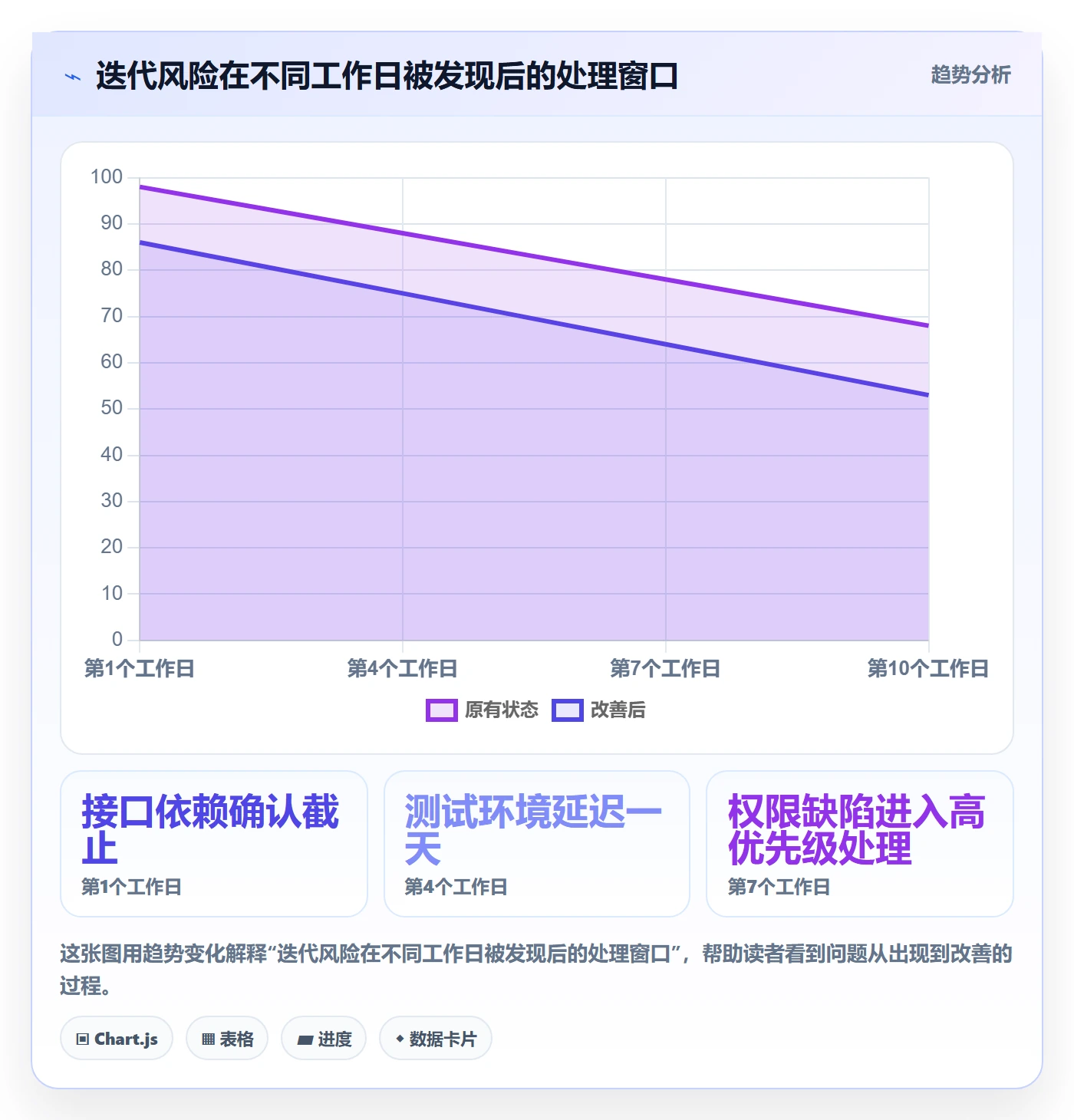

第 4 个工作日,接口字段按时确认,但环境部署比预期晚了一天。团队没有把所有任务统一标为延期,而是重新检查关键路径:结果页开发可以继续,集成测试暂时无法开始。负责人决定先推进不依赖环境的单元测试,并安排环境问题升级,同时冻结一个非核心体验优化事项。

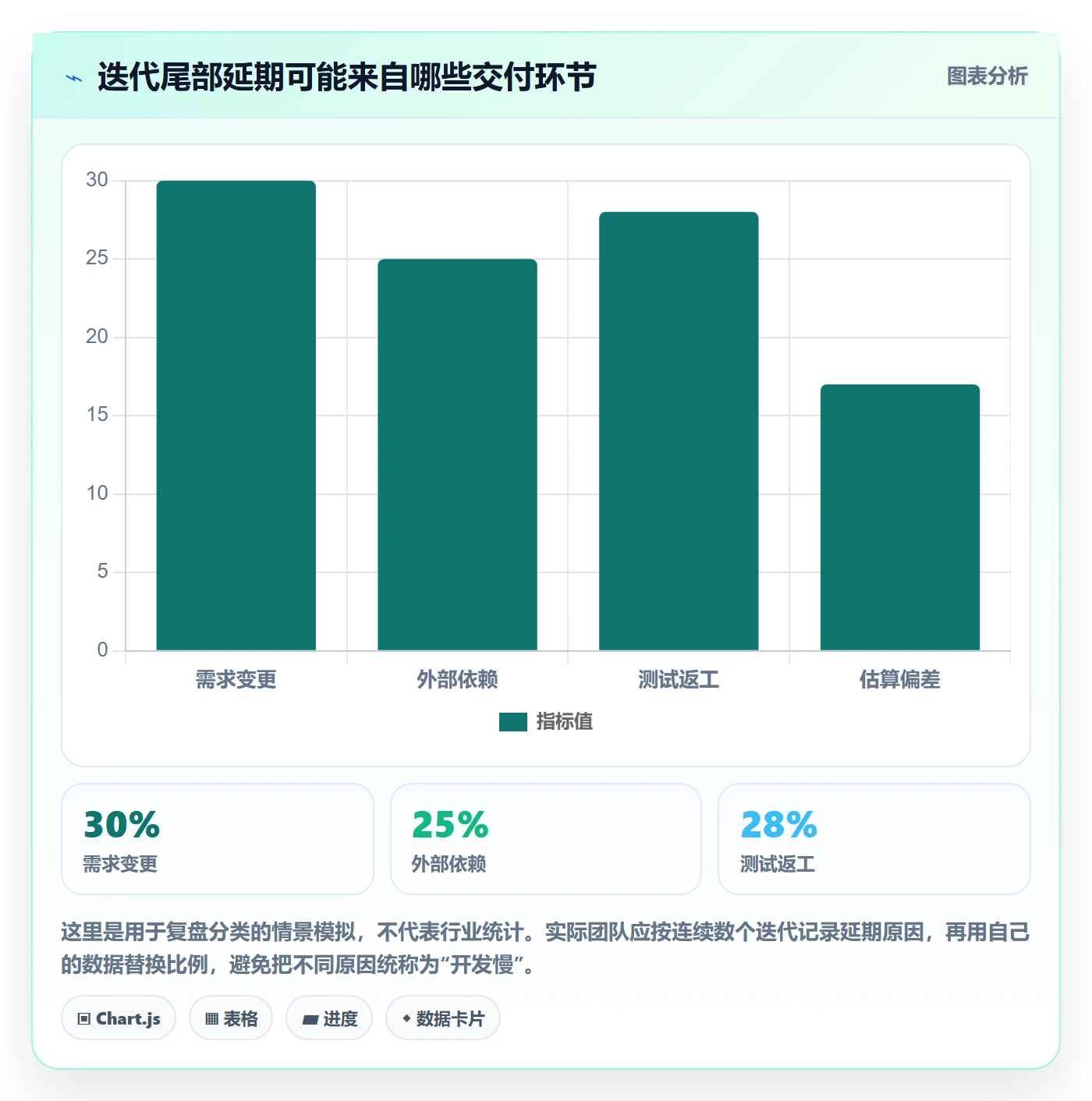

第 7 个工作日,集成测试启动后发现权限边界有两处不符合预期。若团队只看代码完成率,这时可能仍会报“整体完成 80%”;但按验收项看,核心交付仍存在高优先级缺陷。团队把缺陷纳入剩余工作量,暂缓非关键视觉调整,并让业务验收人提前参与复核,避免最后一天才发现标准不一致。
3. 结果与复盘判断
在这个样本推演中,团队最终完成了核心查询与权限校验,体验优化移出本期。判断结果时,不应简单说“迭代成功”或“迭代失败”,而应分别看目标是否兑现、范围变化是否透明、风险是否提前处理,以及计划偏差是否被及时解释。
这个案例说明,好的迭代管理并不意味着所有原始计划都不变。环境延迟、验收问题和范围取舍都可能发生;管理质量体现在团队是否及时发现影响、是否作出明确选择,以及有没有把未完成事项作为新的承诺继续无条件滚动。

七、不同团队的行动建议:先解决最影响预测的那一件事
1. 新团队:先统一定义,再上复杂指标
如果团队刚开始迭代管理,先不要同时引入速度、燃尽图、缺陷密度、预测区间等一整套指标。先把需求准入条件、完成定义、状态流转和变更规则说清楚。连续运行三到四个迭代后,再观察哪些数据真的支持了决策。
新团队最容易犯的错误,是把工具配置当作流程建设。先用简单看板验证状态是否清楚,再逐步自动化。若成员不知道“待验收”和“已完成”有什么区别,增加更多字段只会提高填写成本,不会提高管理质量。
2. 稳定团队:关注预测偏差和返工来源
如果团队已经形成稳定节奏,可以比较计划工作量、实际验收量和迭代中新增范围,关注预测偏差是否连续改善。不要只看某一个迭代的高低,至少观察若干轮,并记录工作类型变化、人员变化和突发支持任务。
对于反复出现的返工,应按原因分类:需求验收条件不清、设计遗漏、代码缺陷、环境差异、测试覆盖不足,还是业务规则临时改变。每次复盘选一个高频原因进行试验,持续观察两到三个迭代,避免把大量精力花在无法验证的改进建议上。
3. 多团队组织:管理依赖与共同发布节奏
多个团队共同交付时,单个团队的迭代计划不等于整体交付计划。接口变更、共享环境、统一发布窗口和跨团队验收都需要明确责任与时间。建议建立依赖清单,记录依赖方、交付物、期望日期、风险和升级路径,并定期确认变化。
如果各团队迭代长度不同,不必强行把所有节奏统一成同一个周期。更重要的是对齐关键里程碑、依赖窗口和交付接口。统一节奏有助于沟通,但若改变周期带来的成本高于收益,就应优先统一协作规则而非日历。
4. 高不确定性项目:把探索和承诺分开
新产品、新架构或关键技术验证不适合用常规功能迭代的方式强行承诺完整交付。可先安排短周期探索,明确要验证的假设、成功标准和停止条件。探索任务的产出可以是技术结论、风险清单或方案原型,不一定是可发布功能。
如果验证结果改变了估算或产品方向,要及时调整后续范围。将未知事项包装成确定任务,会让进度数字失去解释力;把探索结果纳入决策,反而能避免团队在错误路径上投入更大成本。
八、不同情况下的取舍:没有一种迭代方案适用于所有团队
1. 要不要承诺固定范围
如果业务需求清楚、依赖稳定、团队熟悉工作,可以采用相对固定的迭代范围,便于形成节奏和预测。如果需求变化频繁、线上支持突发较多,则更适合保留明确缓冲或采用连续流动方式。固定范围能提升计划稳定性,但不应成为拒绝合理变化的理由。
取舍时要问:变更是偶发还是持续?变更的成本由谁承担?核心目标是否稳定?如果每轮都有大量插入事项,问题可能不是团队执行不力,而是工作入口和容量管理方式不适配。
2. 要不要用故事点
故事点适合团队内部做相对比较,前提是团队估算口径基本稳定。它不适合跨团队比较,也不应直接换算成工时。若团队规模小、事项简单,直接用小、中、大或预计工作日可能更容易理解;如果估算会议成本过高,就要简化方法。
采用故事点时,重点看本团队的滚动趋势,不要把某团队的速度当成其他团队的目标。不同团队的拆分习惯、领域复杂度、测试责任和历史维护工作都不同,数字相同并不表示产出相同。
3. 要不要每日开站会
面对面短会适合快速协同、依赖多且问题需要即时讨论的团队。成员分散或工作高度异步时,可以采用书面更新加按需讨论。两种方式都可能有效,关键是阻塞是否及时暴露、决策是否有人承接。
如果站会变成逐人汇报给管理者,团队应调整议程,而不是机械保留形式。若异步更新总是无人响应,也需要明确检查窗口和升级机制。协作方式应服务于信息流动,而不是满足出席记录。
4. 要不要使用专门的项目管理平台
少量人员、少量项目、依赖关系简单时,共享看板可能够用。多个团队并行、权限要求复杂、数据需要长期追溯或企业要求私有化部署时,专门平台更值得评估。工具带来的治理成本必须小于它减少的信息损耗和重复工作。
做选型时,我建议用真实迭代做试点,分别验证需求流转、权限控制、报表口径、历史数据迁移、外部系统集成和运维方式。若团队无法定义“成功”是什么,即使试用功能很多,也很难做出可执行的选型结论。

九、下一步怎么做:用三个迭代完成最小闭环
1. 第一个迭代:统一语言和完成标准
先只做三件事:写清迭代目标、为高优先级事项补验收条件、定义“完成”包含哪些环节。暂时不必追求复杂报表。迭代结束后检查,团队成员是否能用同一套语言描述已完成、未完成和被阻塞的工作。
2. 第二个迭代:加入滚动预测和依赖记录
每天更新剩余工作与风险变化,记录外部依赖的负责人和预计时间。若交付判断变化,写明变化原因和处理动作。这个阶段的目标不是预测百分之百准确,而是让预测偏差更早出现,让团队有时间选择恢复方案。
3. 第三个迭代:用数据决定是否需要工具或流程升级
复盘前三轮数据,查看哪些问题重复出现、哪些信息最难获取、哪些状态需要多人重复维护。若主要瓶颈是流程定义不清,先改流程;若主要瓶颈是信息分散和权限协作,再评估平台;若主要瓶颈是外部决策等待,则应调整治理机制,而不是再增加一个看板。
我对迭代管理的判断标准很简单:团队能否在迭代结束之前说清楚交付风险,并且有时间采取行动。若做到了,哪怕最终调整了范围,管理仍然是有效的;若做不到,即使报表每天显示高完成率,也只是把不确定性推迟到最后一刻。
下一步可以从当前迭代挑出一个核心目标,写清验收条件、剩余工作、关键依赖和升级时点;连续跟踪三个迭代,再决定要优化流程、容量模型还是协作工具。从 0 到 1 的关键,不是一次性建立最复杂的体系,而是先建立一套团队愿意持续更新、管理者能够据此决策、交付结果可以复核的最小闭环。
常见问题解答(FAQ)
1. 迭代进度应该用什么口径衡量?
我以前只看任务完成百分比,结果迭代结束时才发现,关键功能虽然标了完成,联调和验收却还没做。团队做周报或向业务方同步时,怎样的进度口径才不容易产生误判?
以可验收的工作项为统计单位,按已完成且通过验收的工作量÷迭代承诺总工作量计算完成率;未完成、待测试或被退回的工作项都不计入已完成。同步时同时展示完成率、剩余工作量和阻塞项,避免单看百分比掩盖风险。
2. 迭代期间多久检查一次进度比较合适?
我在团队里遇到过两种情况:有的团队每天开很长的进度会,有的团队直到迭代末才发现任务堆积。想知道如何安排检查频率,既能及时发现问题,又不让同步变成形式。
可以每天异步更新任务状态,并在每日站会用十到十五分钟聚焦当天计划、阻塞和需要协作的事项;迭代中段再对照剩余工作量检查目标是否仍可达。若关键路径任务连续两天没有进展,或剩余工作量明显超过剩余产能,就及时调整优先级或范围。
3. 迭代开始后需求变更,进度应该怎么处理?
我负责的项目常在开发过程中遇到临时需求,业务方希望直接插进当前迭代,但团队原有承诺又不能忽略。怎么处理才能让进度数据仍然可信,也避免大家默认加班消化变更?
先评估变更的价值、工作量和依赖,再由产品负责人和团队共同决定是否纳入;若纳入,应同步移出等量或更低优先级的工作,并记录变更原因和承诺调整。分别保留迭代初始范围与当前范围,复盘时比较两者,避免把范围增长误判为团队交付变慢。
4. 迭代进度落后时,团队应该先做什么?
我遇到过任务延期后,大家第一反应是催进度或延长工时,但真正的问题可能是外部依赖、测试排队或需求理解不一致。有没有一套简单的判断顺序,能帮助团队尽快决定怎么补救?
先把未完成工作按阻塞原因、剩余工作量和业务优先级拆开,确认是估算偏差、依赖延迟还是缺陷返工;再优先解除关键路径阻塞,并评估砍掉低价值范围、拆分交付或调整目标。只有在原因明确、质量风险可控且团队同意时才考虑增加投入,不要用延长工时掩盖持续性的容量或流程问题。
核心关键词
文章包含AI辅助创作:迭代进度怎么做?研发团队实操方法:迭代管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/561385
读者评论
我们团队以前也按任务完成数看进度,常常开发都关单了,测试和验收还排着队。改成按可验收需求核对后,风险确实更早暴露,不过前提是验收标准要在迭代开始前说清楚。
同意进度指标不该直接用于个人排名。我们这边需求中途变化较多,即使及时调整范围,滚动预测也会频繁变动;除了记录变更和影响,是否还需要给核心目标设置更稳定的边界?
