迭代计划最容易失败的时刻,往往不是开发延期,而是计划会上所有人都点头,到了迭代中段却发现需求边界没定、测试资源没排、线上问题没人预留时间。迭代计划不是把需求按优先级塞进时间盒,而是用有限产能换取一个可验证的业务结果。本文从目标、容量、拆分、承诺、跟踪和复盘六个环节,给出一套适合从零搭建的迭代管理方法,并用明确标注的模拟案例说明怎样把计划变成可执行、可校正的团队协作机制。
一、先讲结论:迭代计划不是排满任务,而是管理承诺
1. 好计划需要同时回答三个问题
我判断一份迭代计划是否可用,先看它能否回答三个问题:本轮为什么做、团队能交付什么、出现变化时如何调整。若计划只列了任务和负责人,却没有目标、验收条件和变更规则,它更像一张任务清单,不是团队承诺。
迭代目标描述结果,迭代范围描述边界,任务列表描述实现路径。这三者不能互相替代。例如,“完成会员中心改版”是模糊范围;“让新用户在首次访问后更容易完成资料补全”表达了方向;进一步明确目标用户、核心流程、观察指标和不做事项,团队才有可能对同一个结果做计划。
2. 先定目标,再谈容量和范围
计划顺序很重要。先确认业务目标,再看团队可用容量,最后从候选需求中选择一组能支持目标的工作。如果先把需求排满,再临时补一句迭代目标,目标通常只是任务集合的包装,无法帮助团队处理冲突。
我建议把承诺分成两层:一层是目标承诺,团队保证围绕某个结果协作;另一层是范围预期,按当前信息预计完成的需求和技术工作。前者相对稳定,后者允许基于风险和新信息调整。二者分开,能避免把每个需求都当成不可变的合同。
3. 用可验证的结果替代“做完了”
“页面开发完成”不等于用户问题得到解决,“接口上线”也不必然意味着业务链路可用。每项重要工作都应有验收条件,目标层面还应有观察指标。指标未必每轮都能显著变化,但至少要定义基线、观测窗口和责任人。
例如,若目标是降低新用户完成注册的阻力,可观察注册流程完成率、关键步骤流失率和异常反馈量。若目标是提升内部交付效率,则可以观察需求从准备就绪到上线的周期、返工比例和发布后缺陷。交付物回答“做了什么”,结果指标回答“是否产生了预期影响”。
二、背景和真实场景:计划失真通常从输入不完整开始
1. 业务目标变化快,需求却容易被误当成固定答案
产品经理常处在多方诉求的交汇处:业务希望尽快看到增长,研发担心技术债和系统风险,测试需要稳定的验收口径,运营则关注活动节点。每一方提出的都可能是合理诉求,但合理不代表都能在同一轮完成。
计划会如果只讨论“谁的需求更急”,团队就会用职位、声音大小或临近日期代替决策标准。更有效的做法,是把诉求翻译成共同语言:目标用户是谁,问题出现在哪里,错过本轮的代价是什么,是否有可逆的替代方案,验证结果需要多久。
2. 任务估算没有包含完整交付链路
一个需求从开发到可用,通常还要经过澄清、设计确认、接口联调、测试、缺陷修复、发布准备和结果观察。若估算只覆盖编码时间,计划自然会出现“开发按时完成、迭代却没交付”的错位。
我会要求团队在估算前确认工作是否满足“可开始”条件:用户场景说清楚了吗?关键交互或接口是否有结论?依赖方是否承诺时间?验收数据是否可获取?未达到条件的需求可以进入候选池,但不宜因为排期压力直接计入承诺范围。
3. 多团队协作时,隐藏依赖会吞掉计划缓冲
团队内看起来只有三天的工作,可能要等待另一个团队两周的接口,也可能依赖安全评审、数据权限或发布窗口。等待不是某个开发者“做得慢”,但它会消耗迭代的有效时间。
在多人、多团队组织里,依赖项必须作为计划对象记录:依赖什么、由谁提供、需要的日期、最晚阻塞点、替代路径是什么。没有责任人和时间点的依赖,仍然只是风险描述,不是可管理的计划。
4. 计划会需要让不同角色看到同一份事实
当需求说明、缺陷、技术任务和测试结果分散在不同表格或聊天记录中,团队容易出现“产品认为已确认、研发认为仍待澄清、测试认为没有验收口径”的情况。工具本身不能替代协作规则,但统一的工作项、状态和变更记录可以减少信息断层。
面向中大型企业及一百人以上组织,评估项目管理平台时,不能只看看板是否直观,还要关注权限、跨团队依赖、审计记录、报表口径、私有化部署和既有数据迁移能力。若企业正在评估 PingCode,可把这些列为验证项;支持私有化部署和 Jira 平滑迁移可以作为候选能力进行核验,但是否适合仍应以实际演示、迁移演练、权限模型和运维要求为准,不能只凭宣传语决策。
三、常见误区:看起来更“满”的计划,往往更脆弱
1. 把团队工时当成可交付产能
一支团队有五名全职成员,不意味着每人每天八小时都能投入迭代需求。会议、支持、代码评审、值班、请假、跨团队沟通都会占用时间。把理论工时直接换成承诺范围,会系统性高估产能。
更可行的做法是从近期真实数据估算。例如,回看过去四至六轮的完成情况,区分计划内工作、临时支持和返工,再估算本轮容量。若团队刚组建、历史数据不足,就使用保守容量,迭代后再校正,不要用精确到小数的估算制造确定感。
2. 把故事点、任务数量或工时当作绩效指标
估算单位的作用是帮助团队讨论不确定性与相对复杂度,不是衡量个人价值。团队若被要求不断提高故事点,成员可能会改估算尺度;若以完成任务数量排名,拆得更碎的工作就会显得更有产出。
速度是团队自己的容量观察值,不是跨团队排行榜。不同团队的拆分习惯、技术领域和质量要求不同,直接比较速度通常会误导资源配置。更值得关注的是趋势、范围稳定度、返工和交付结果,而不是一个孤立数字。
3. 为了“看起来有把握”,不留缓冲
缓冲不是偷懒,也不是把效率打折,而是为已知的不确定性付费。线上支持、临时合规要求、外部依赖和缺陷修复如果经常发生,就应该进入容量模型,而不是每次都假设“这轮不会发生”。
缓冲不应被包装成没有边界的空闲时间。产品经理要说明它覆盖哪类工作、占多少容量、由谁决定使用,以及未使用时如何处理。这样既能保护交付,也能避免缓冲变成不透明的隐形排期。
4. 迭代中途只加需求,不移出任何工作
新增需求并非一定不合理,问题在于新增是否伴随范围调整。若要求在现有承诺上继续叠加,团队就会通过加班、降低测试深度或推迟质量问题来吸收变化,短期看似没有冲突,长期则会积累返工与信任损耗。
我建议使用“进入即交换”的原则:新增工作必须说明紧急性、影响范围和决策人,并明确移出哪项工作,或承认目标和交付日期需要改变。变化可以被接受,但不能假装变化没有成本。
5. 只在迭代结束时复盘,错过纠偏窗口
若依赖在第三天就已阻塞,却等到最后一天才记录,复盘再完整也无法挽回本轮机会。风险管理应贯穿迭代过程:每日观察阻塞、每周检查目标和容量,必要时及时缩小范围或切换实现路径。
过程数据的价值不是让管理者盯人,而是让团队更早发现系统问题。例如,工作项长期停留在“进行中”,可能反映任务过大、评审拥堵或测试介入太晚,而不是某个人单纯效率低。
四、专业判断逻辑:从目标到承诺,按顺序做六步
1. 明确迭代目标与不做事项
先写一句目标陈述:目标用户、需要改善的行为或问题、预期结果。随后列出本轮明确不做的内容。写“不做”不是拒绝需求,而是把边界说清,减少计划会上隐性承诺。
目标应足够聚焦,能帮助团队在需求冲突时做选择。若一轮里同时出现拉新、降本、重构、补报表和处理多个历史缺陷,可能不是目标太多,而是缺少优先级决策。
2. 盘点可用容量,而不是名义人数
容量盘点需要考虑成员实际可投入天数、已知会议与值班、支持性工作、休假、技能约束和跨团队安排。若本轮只有部分人员能承担某个关键组件,团队总工时再充足,也不代表该组件的交付能力充足。
对于有历史数据的团队,可以用近期完成量的中位数作为参考,并结合本轮可用人数和已知特殊事项修正。相较平均值,中位数通常更不容易被某一轮异常高产或严重事故拉偏。这个做法是计划参考,不是对未来交付的保证。
3. 让需求达到可开始标准
进入迭代的核心需求至少要具备:问题描述、目标用户、业务价值、验收条件、设计或接口依赖、风险和负责人。对探索性工作,未必能提前给出完整方案,但要明确探索问题、时间盒、输出物和停止条件。
可以建立“就绪检查”清单,由产品、研发和测试共同确认。检查不是为了增加审批,而是尽早暴露未知数。如果关键答案还没有,宁可先安排澄清或技术验证,也不要把模糊需求估成确定工作。
4. 把需求拆成可验收、可流动的工作
大型需求应按用户价值或可验证切片拆分,而不是按前端、后端、测试等职能拆成彼此无法独立验收的长链条。优先寻找端到端的最小切片,让团队尽早发现接口、数据和体验问题。
拆分之后,每个工作项应能说清完成定义。完成定义可以包括代码合并、自动化测试通过、验收条件满足、文档更新、监控或发布准备等,具体内容按团队质量规范确定。若一个工作项需要跨越整个迭代且中间没有可检查结果,它很可能仍然过大。
5. 按风险和依赖调整范围,不只按价值排序
价值高、风险高的工作并不一定要全部后置。若风险会威胁目标,早期验证反而更有价值。对于外部依赖、技术不确定性大或数据口径不清的需求,可先安排小规模验证,确认可行后再投入完整开发。
实际排序至少要考虑业务影响、紧迫程度、实现成本、失败风险、依赖关系和学习价值。评分模型可以辅助讨论,但不应代替判断。尤其要防止团队把“高分”误认为客观真理:分数来自假设,假设需要被标出来并在结果出来后更新。
6. 设定变更规则和检查节奏
计划会结束前,确认谁能批准范围变化、什么情况可打断当前工作、紧急事项如何插入、移出范围由谁决定。进入迭代后,团队可以每日短会处理阻塞,每周检查目标、剩余容量和风险;具体节奏要根据团队规模和协作复杂度调整。
计划完成不应以“每个人都有任务”为标准,而应以团队对目标、范围、风险和规则达成共同理解为标准。若会后仍有多个关键依赖无人负责,计划就还没有完成。
计划工作的因果链可以概括为:输入清晰度影响估算质量,依赖可见性影响等待时间,容量校准影响承诺可信度,变更规则影响目标稳定性。下图为建议基准的情景模拟,用来帮助团队讨论机制,不代表行业统计。

五、具体案例:用一轮模拟计划看容量如何落地
1. 先说明案例边界与数据口径
以下是一个用于演示方法的情景模拟,不是某家企业的真实经营数据。假设某产品团队有一名产品经理、四名研发成员和两名测试成员,迭代周期为两周,目标是提升新用户完成资料补全的比例,同时减少流程中的重复提交。
团队回看最近四轮后发现,实际可用于计划内工作的时间经常低于名义工时:支持工作、发布协助和评审占用明显。为避免把这组模拟数字误当成普遍规律,团队只将历史完成量作为自身容量参考,不与其他团队横向比较。
2. 把目标拆成结果、交付和质量约束
目标陈述可以写成:“减少新用户资料补全过程中的重复操作,让更多用户一次完成关键字段提交。”结果观察指标为资料补全完成率和重复提交率,辅以失败原因、接口错误和用户反馈。观察窗口设为上线后两周;若流量不足,则延长观察,不把小样本波动当作确定结论。
本轮交付范围包括流程提示优化、重复提交保护、关键异常埋点和一项用户测试。明确不做的是整个资料中心重构、历史数据批量修复和非关键页面视觉统一。写清不做事项,能阻止目标在计划会中悄悄膨胀。
3. 先按容量筛选,再按业务价值排序
团队估算后发现,名义容量并不等于可承诺容量。模拟盘点显示,成员可用时间中有一部分已经被值班、会议、发布和已知支持工作占用。团队决定将计划内工作控制在可用容量的大约八成,剩余部分用于已知不确定性和临时支持;具体比例是本案例的决策,不是适用于所有团队的固定公式。
候选工作中,重复提交保护对目标链路有直接帮助,异常埋点则提高问题定位能力。若视觉统一不影响关键行为,团队将其放入后续候选池。这样做不是简单砍需求,而是优先保住目标闭环:能发现问题、能交付改变、能观察结果。
4. 用小切片降低跨角色等待
团队把工作拆为四个可检查切片:先完成事件定义与数据校验,再实现重复提交保护,随后优化流程提示,最后进行关键路径回归和灰度发布。测试从事件定义阶段介入,确认埋点字段和边界场景,避免功能做完后才发现数据无法验证目标。
其中,重复提交保护先覆盖高频入口和服务端幂等校验,不把所有历史边缘场景一次性纳入。边界范围写进验收条件,后续若出现新证据,再按变更规则讨论。这种拆分保留了扩展空间,同时让本轮交付有可验收的最小结果。
5. 用模拟结果检验计划质量,而不是证明团队更努力
假设上线前资料补全完成率为 62%,重复提交率为 9%;上线后同口径观察两周,完成率达到 69%,重复提交率降至 5%。这些仅是用于示范的模拟数值。若同期流量来源、用户构成或活动策略变化,不能把全部差异归因于功能改动,必须记录可能的混杂因素。
团队还应检查中间过程:埋点是否完整、灰度用户是否覆盖目标人群、错误率是否上升、客服反馈是否改变。只有最终比例而没有过程证据,难以判断变化来自设计、流量结构还是数据采集方式。

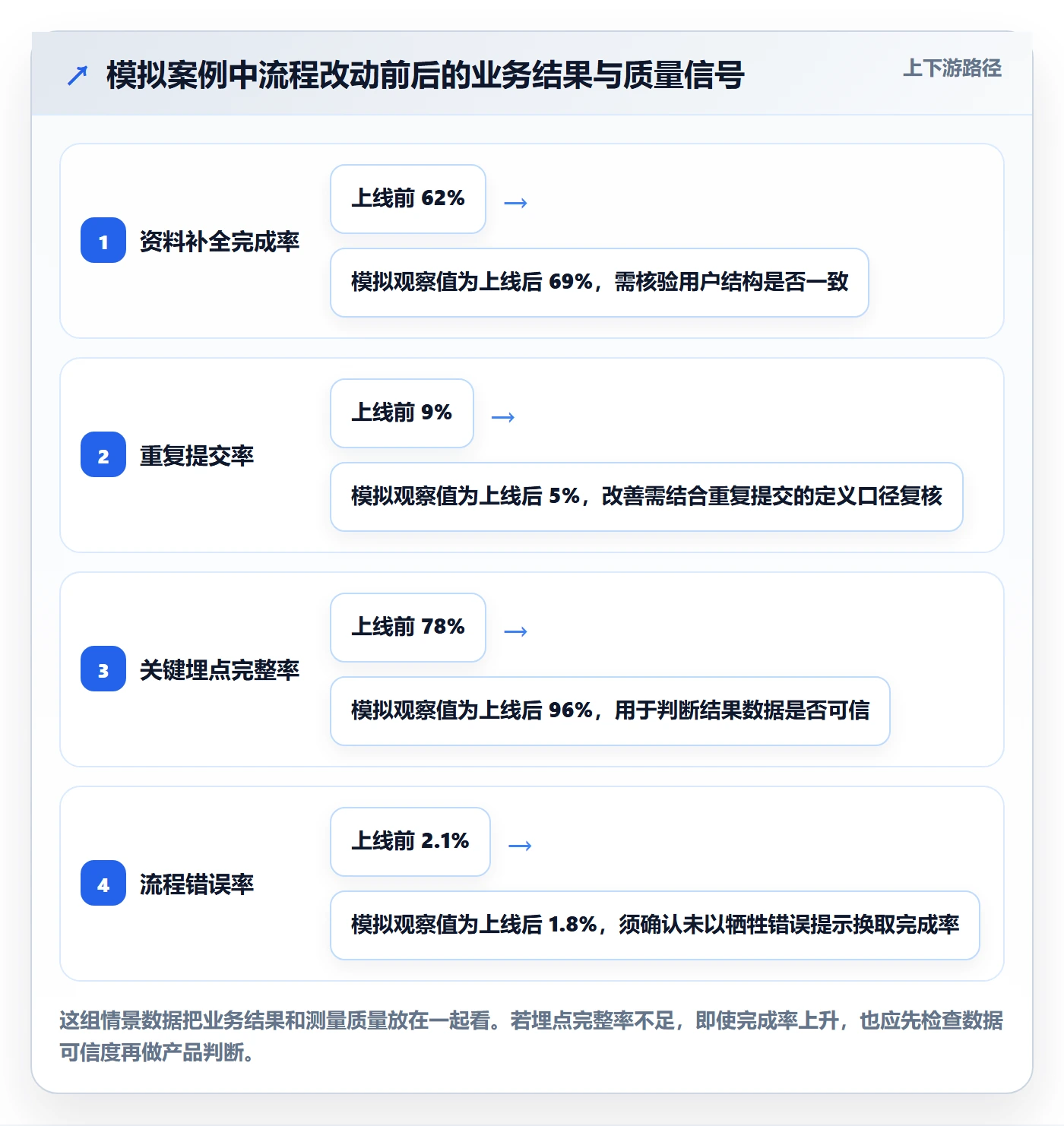

下面的结果对比为情景模拟,展示为什么计划不能只关注功能是否上线。上线后的变化需要结合样本量、流量结构和观察窗口复核,不能直接推广成行业结论。

6. 复盘关注机制,不把结果归结为个人表现
若目标未达成,复盘要拆开看:需求假设是否成立、实现是否符合预期、上线样本是否足够、外部条件是否变化、团队是否被未记录的支持工作打断。结果不理想并不自动说明计划失误,但若同类风险连续多轮出现,就应该调整容量模型或流程。
若目标达成,也不要只庆祝完成率提高。还要确认是否产生了质量成本、是否压缩了必要测试、是否依赖个别成员加班。稳定交付的价值在于可重复,而不是偶尔冲刺出的漂亮数字。
六、从零到一搭建迭代管理:不同阶段采取不同动作
1. 团队刚开始做迭代管理时
新团队通常缺少稳定的历史数据,也可能没有统一的完成定义。此时不要急着引入复杂评分、个人速度或多层审批,先建立最小闭环:目标、需求说明、验收条件、负责人、状态、阻塞、完成定义和迭代复盘。
前两到三轮应把估算当作学习,不要把预测误差归咎于个人。记录哪些工作被遗漏、哪些依赖导致等待、哪些任务太大,下一轮逐项修正。初期流程越简单,团队越容易形成真实反馈。
2. 团队已经稳定交付,但计划经常被插入事项打断
若紧急事项频繁发生,先分类,而不是把所有变化都叫“临时需求”。可以区分线上故障、监管或安全要求、业务机会和普通需求调整;每类定义响应人、优先级和是否允许打断迭代。
如果支持工作占用长期稳定,就在容量里明确留出支持配额,或建立轮值机制。若变化来源不可预测,则采用更短的计划窗口或滚动规划;不要继续按两周固定范围承诺,再把不断失约解释成执行力问题。
3. 多团队共享平台或有复杂依赖时
跨团队场景要在各团队计划会之前,先完成目标和依赖对齐。共同依赖应明确提供方、消费方、接口契约、最晚日期和替代方案。关键依赖若没有可验证的交付节点,应将其视为高风险,而不是默认会按期完成。
平台团队还要区分产品功能交付与稳定性工作。若迭代计划只看业务需求,容量很容易被隐性维护工作侵蚀。建议把技术债、可靠性、升级维护和安全修复以可解释的工作类型纳入组合管理,并按风险定期检查。
4. 组织规模扩大、需要治理和可追溯时
中大型组织通常要处理多项目组合、权限隔离、审计要求、跨团队报表和复杂迁移。此时工具评估应先梳理流程和数据口径,再做场景验证。可以用真实的匿名化工作项演示从需求到上线的链路,检查权限、状态映射、字段迁移、历史记录和报表一致性。
若考虑私有化部署,应把部署架构、升级责任、备份恢复、单点登录、日志审计和运维能力纳入评估;若要从既有平台迁移,也要先做小范围试迁移,验证字段、附件、评论、权限和关联关系。PingCode可作为此类评估中的候选平台之一,尤其适合把私有化和既有 Jira 数据迁移列为验证场景的组织;“国产替代”不应只看产品来源,更要核验实际功能覆盖、迁移成本、服务能力与长期运维适配度。
5. 远程或混合办公团队
远程协作的关键不是增加会议,而是让工作状态可异步理解。需求说明、决策记录、阻塞原因和变更信息应留在团队共同使用的工作区,避免重要决定只存在于口头沟通或个人聊天记录里。
每日同步可以围绕目标、阻塞和协作请求进行,而不是逐人汇报流水账。若状态更新无法帮助团队做决策,应减少重复填报,改为让工作项状态自动关联代码、测试或发布证据。
七、取舍原则:范围、质量、时间和风险不能同时无限扩张
1. 目标比范围更稳定,范围应当可协商
在目标不变、时间不变而发现容量不足时,优先讨论范围切片,而不是默认加班。先保留对目标贡献最大的最小路径,把低价值、低紧迫或可独立延后的部分移出。
若范围已经无法再缩小,或必须满足合规、安全等硬约束,就要调整时间或投入资源,并说明代价。不同项目的边界不同,产品经理的工作不是宣称所有约束都能满足,而是让决策者看到真实选项。
2. 质量底线不能作为隐形调节阀
当计划吃紧时,团队常通过减少测试、跳过评审或延后监控来“保住范围”。这会把短期交付压力转成线上故障和后续返工。质量标准应在计划前明确,若要改变,必须作为风险决策显式记录。
可调的是验收范围和发布节奏,不应悄悄调低数据安全、关键链路验证或回滚准备等底线。对于高风险功能,分批灰度通常比一次性扩大影响面更便于控制风险,但也会增加观察和运营成本。
3. 预测准确度和响应速度要按业务类型选择
对固定交付窗口、外部合同或强监管项目,团队需要更早确认范围和依赖,预测成本较高但变更空间较小。对探索性产品工作,过早锁死需求可能浪费机会,更适合用短周期验证和阶段性决策。
稳定维护团队可以优先提高流动效率,使用持续补充工作项的方式;新产品探索团队则需要给假设验证留出空间。迭代周期、承诺强度和缓冲大小没有通用最优值,要由需求不确定性、故障风险、依赖复杂度和反馈速度共同决定。
4. 不要为了统一报表而抹平业务差异
管理层可以建立共同定义,例如“已完成”意味着通过验收并具备发布条件,但不应强迫不同团队使用完全相同的估算尺度、迭代长度和工作项粒度。标准化应优先解决信息可理解和结果可追溯的问题,不是让各团队看起来一模一样。
如果组织需要汇总数据,先统一指标定义和口径,再讨论如何聚合。周期、吞吐量、缺陷率和交付周期的统计边界不一致时,汇总图表会给出精确但错误的结论。
八、结尾:让计划成为学习系统,而不是承诺表演
1. 从下一轮可执行的最小动作开始
如果团队还没有稳定的迭代机制,下一轮先做四件事:写清一个目标,盘点真实容量,为核心需求补齐验收条件,约定变更时如何交换范围。迭代结束后,再回看预测与实际的差异,找出一个最值得改进的系统原因。
若组织已经有流程,则不要为了“升级管理”再堆一套模板。先选最近一次延期或范围失控的迭代,追溯它发生在输入、依赖、容量、执行还是决策环节,然后只调整最关键的一处。能被验证的小改进,比宏大的流程重构更容易持续。
2. 最重要的判断:计划要可信,不必装作确定
我更看重团队能否在信息变化时及时更新判断,而不是计划会结束时能否给出看似精确的日期。需求不确定、依赖不确定、容量不确定,都可以被记录和管理;真正危险的是把不确定性藏起来,再用承诺掩盖风险。
迭代计划的成熟度,不体现在每轮都百分之百按原清单完成,而体现在团队能否持续交付重要结果、尽早暴露偏差,并用证据修正下一轮决策。从今天开始,先把目标、容量、边界和变更规则说清楚,迭代管理才真正从零走向可持续。
常见问题解答(FAQ)
1. 迭代周期设多长比较合适?
我第一次负责迭代计划时,不确定应该按一周、两周还是一个月来排。团队既要留出时间交付,也不想频繁开会和调整计划。
没有适用于所有团队的固定周期,通常可先试行两周,再根据工作类型和反馈速度调整。周期内应能完成需求澄清、开发、测试和验收;如果任务经常跨迭代或需求反馈太慢,就缩短周期或拆小任务;如果计划会议和交接成本过高,再评估是否延长。连续观察三到四个迭代后,用按期完成率、未完成工作占比和反馈等待时间判断是否合适。
2. 迭代计划中应该放多少需求?
我常遇到业务方希望尽可能多地把需求塞进下一轮,但团队过去也出现过承诺很多、最后延期的情况。想知道怎样确定容量,才能既有挑战又不靠加班兜底。
先估算团队在这个周期内真实可用的工作时间,扣除休假、会议、支持和已知维护工作,再结合近期实际交付能力安排需求。若缺少历史数据,可以先保守预留容量,并把需求拆成能在迭代内验收的结果;连续几个周期后,以实际完成的工作量校准计划,而不是直接按理想满负荷排期。
3. 如何判断需求优先级并确定迭代范围?
我手头的需求往往同时涉及客户反馈、业务目标和技术问题,提出需求的人也都觉得自己的事情最紧急。开迭代计划会时,我需要一套能解释清楚、减少争论的判断方法。
先对齐本轮迭代要达成的目标,再比较需求的用户价值、紧急程度、风险和实现成本。优先纳入能直接支撑目标、依赖已解决且验收标准明确的事项;高价值但信息不足的需求先做调研或验证,不要把不确定的大需求直接承诺为交付。记录取舍理由,并明确哪些事项因容量或依赖暂不进入本轮。
4. 迭代开始后需求变更或任务延期怎么办?
我担心迭代计划一旦确定就不能调整,但实际工作中常会遇到线上问题、外部依赖延迟或需求变化。遇到这些情况时,我想知道该怎样处理,既不掩盖风险,也不让团队不断加塞。
先判断变化是否影响迭代目标、用户或交付风险;紧急事项由负责人说明影响和优先级,再与团队评估容量,必要时用新事项替换等量工作,而不是默认追加。延期任务要拆出阻塞原因、剩余工作和新的判断时间,不能未经评估自动顺延。迭代结束后复盘计划与实际的差异,重点检查估算、任务拆分、依赖和临时工作,以改进下一轮安排。
核心关键词
文章包含AI辅助创作:迭代计划怎么做?产品经理最佳实践:迭代管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/561304
读者评论
我们以前也会留缓冲,但没区分线上支持和需求不确定性,最后经常被临时事项占完。按来源记录后,容量估算确实更有依据,不过团队规模小的时候,维护这套数据也要控制成本。
把新增需求和移出范围绑定这点比较实用。实际协作中,紧急事项往往由业务负责人直接拍板,产品经理未必有权限决定替换项;这套规则最好在计划会前就明确决策人。
文中用完成率和重复提交率看结果是对的,但上线后两周的数据可能受流量和其他改动影响。我们通常还会先看关键步骤的漏斗和异常日志,再判断指标变化是否真由本轮优化带来。
