迭代进度最佳实践:产品经理迭代管理最佳实践,常见问题

迭代进度最佳实践:产品经理迭代管理最佳实践,常见问题

一个迭代在看板上显示“完成率 80%”,并不意味着离上线只差两成:剩下的工作可能刚好包括联调、数据迁移、权限校验和验收,而这些往往比已经完成的十几张普通需求卡片更容易决定发布日期。管理迭代进度,关键不是让任务看起来在动,而是尽早看见承诺与现实之间的差距,并把风险转化为可执行的决定。

一、先讲结论:进度管理的对象不是任务,而是交付承诺

1. 用“可交付结果”替代“任务完成率”

我判断一个迭代是否健康,不会只看已关闭任务占比,而会先问三个问题:本次迭代要交付什么用户价值?剩余工作中哪些会阻断上线?团队现在掌握的证据,是否足以支持原定日期?任务完成率回答的是工作量问题,不等于交付结果问题。

例如,一个迭代有 20 张卡片,16 张已经关闭,表面完成率为 80%。如果剩余 4 张卡片分别是接口联调、核心流程验收、灰度开关和回滚验证,这个迭代可能比只完成 60%、但关键链路已经端到端跑通的迭代更危险。进度判断必须看剩余工作的性质、依赖关系和不确定性,而不是只看数量。

2. 让进度报告服务于决策

一份有效的进度信息,应该促成某种行动:砍掉低价值范围、协调依赖方、补充测试资源、调整发布策略,或重新确认日期。如果一个状态更新只说明“完成了多少、还有多少”,却没有暴露阻塞和决策请求,它更像工作汇报,不是管理工具。

我建议每次同步都围绕四项内容展开:目标是否仍成立、关键路径是否变化、风险是否升级、需要谁在何时做什么决定。团队不必为了汇报而制造更多会议,但必须让重要信息在需要决策的人面前及时出现。

观察项 只看任务时的提问 面向交付时的提问
完成情况 关闭了多少任务? 核心用户流程是否端到端可用?
剩余工作 还有几张卡片? 剩余事项中哪些决定上线?
风险 有没有人说进度正常? 最可能改变日期的假设是什么?
管理动作 谁还没更新状态? 需要哪位负责人在何时消除阻塞?

迭代进度最佳实践:产品经理迭代管理最佳实践,常见问题

二、背景和真实场景:为什么迭代中后段容易“突然失控”

1. 需求看似明确,验收条件却留到了最后

不少团队在计划会上能把需求讲得很顺,却没有把“完成”拆成可验证的条件。开发人员按文字描述实现后,产品经理才发现边界条件、异常状态、权限规则或埋点要求没有说清楚。争论通常发生在迭代后半段,因为此时功能已经投入成本,修改空间最小,任何补充都可能牵动开发、测试和发布。

我会把验收标准前置到需求进入迭代之前,至少明确主流程、关键异常、数据口径和依赖接口。这里不是要求产品经理一次写出所有细节,而是要把高风险的未知项显式标记出来。未确认的规则可以成为待决事项,但不能伪装成已估算、已承诺的工作。

2. 依赖在计划时被当成“自然会发生”

跨团队协作是进度偏差的重要来源。某个功能依赖数据团队补字段、平台团队开权限、外部供应商提供测试环境,若这些事项没有负责人、完成时间和替代方案,需求即使已经排入迭代,也不代表团队真正具备开工条件。

我会区分“任务开始了”和“关键依赖已解除”。尤其要注意等待时间:开发卡片可能每天都有人更新,但如果接口协议迟迟没有确认,团队实际推进的只是外围工作。状态活跃并不能抵消依赖未解决的事实。

3. “完成”标准不一致,导致状态看起来比现实乐观

有的团队把代码提交视作完成,有的把提测视作完成,有的要等测试通过、产品验收后才关闭卡片。口径混用时,进度曲线会呈现虚假的稳定:开发侧报喜,测试侧积压,产品侧却还没有可验收版本。

我更愿意把状态设计成能反映交接点的流程,例如“待开始、进行中、待评审、待测试、待验收、完成、阻塞”。状态不必复杂,但每次流转都要有清晰的进入条件。这样管理者看到的不是一串颜色,而是工作正在何处等待、为什么等待。

4. 迭代中新增范围,往往没有同步减项

紧急需求进入迭代并非绝对错误,问题在于新增范围是否伴随取舍。如果团队不断接收“只改一点”的事项,却仍坚持原有交付日期和范围,计划就从承诺变成愿望。产品经理需要把新增事项的成本说清楚,尤其是它占用的测试、评审和发布窗口。

每次变更都应回答:为什么现在做?不做的代价是什么?会挤掉什么?若没有明确答案,先进入待排期池通常比直接塞入迭代更负责任。

三、常见误区:看起来很忙,实际降低了可预测性

1. 用燃尽图的下降速度推断发布日期

燃尽图能够显示剩余工作量的变化,却无法自动识别估算质量、任务依赖和工作复杂度。若团队在迭代开始时漏拆任务,后半段补录工作量,曲线会突然上升;若卡片早早关闭、验收问题集中暴露,曲线又会显得过于乐观。

因此,我把燃尽图当作异常信号,不把它当作发布日期计算器。出现连续数日不下降时,要追问是工作停滞、状态未更新,还是任务粒度过大;曲线快速下降时,也要确认关闭动作是否意味着真正验收,而不是为了让图表变好看。

2. 把所有任务平均分配给每一天

线性排期容易制造虚假的精确感。设计评审、联调、验收和上线准备通常不是均匀发生的,且存在等待和返工。把 40 个故事点简单除以 10 天,得出每天完成 4 点,并不代表团队每天都有相同的产出条件。

计划应围绕依赖链和交付节点展开:何时需要接口冻结、何时必须有可测试版本、何时完成验收、何时保留发布缓冲。平均数适合描述历史趋势,不适合替代具体执行路径。

3. 用加班弥补范围和风险判断失误

加班可以在短期内增加投入,却不能消除需求不明确、环境不可用或关键接口未定等结构性阻塞。若每个迭代都靠最后几天集中加班“追平”,团队真正的问题很可能是计划承载超出能力、验收后置或变更缺乏控制。

我会先判断额外投入能否直接解除瓶颈。如果瓶颈是测试环境不足,增加开发人力通常无效;如果瓶颈是产品决策迟迟未定,要求工程团队延长工时更无效。补救措施必须对应约束条件,而不是默认把压力转给执行者。

4. 把“没有更新状态”误判为“没有工作”

状态长期不更新确实会损害协作,但并不能单独证明任务没有推进。也可能是任务颗粒度过大、团队缺乏更新习惯,或现有工具的流程太复杂。管理者需要同时检查状态规则、更新频率和工作实际证据。

解决办法不是要求每个人每天填写大量字段,而是规定最少但有用的信息:当前状态、下一步、阻塞原因、预计复查时间。更新动作应该足够轻,才能稳定发生。

5. 在迭代结束时才做复盘

迭代结束复盘有助于改进机制,却不能挽救已经错过的风险窗口。如果风险在第 3 天出现,等到第 10 天才讨论,复盘就变成事故记录。风险管理应该贯穿迭代:发现偏差、评估影响、提出选项、确认决策、追踪结果。

结束复盘要关注可改变的系统因素,例如验收返工来源、等待时间、变更规模和计划准确度,而不是寻找某个“拖慢大家的人”。如果同一种问题重复发生,说明流程或约束条件没有被修复。

四、专业判断逻辑:如何识别真正的进度风险

1. 先看关键路径,再看整体完成比例

关键路径是决定交付时间的依赖链。迭代中有些任务可以并行,有些任务必须先后完成。若核心接口未稳定,前端工作即使完成,也可能需要返工;若发布审批只有固定窗口,功能提测晚一天,发布日可能就不是晚一天。

我会在计划时标记三类事项:不能延后的关键任务、可以并行推进的任务、可从本次范围移除的任务。这样发现风险时,团队能迅速讨论替代方案,而不是在所有卡片之间平均施压。

2. 看“剩余工作的不确定性”,而非只看剩余工作量

剩余 5 天的工作,如果都是已验证、独立、可并行的小任务,风险未必高;剩余 1 天的工作,如果包含陌生系统联调和未定义的验收规则,风险可能更大。估算值描述规模,不确定性描述我们对结果的把握程度,两者需要分开记录。

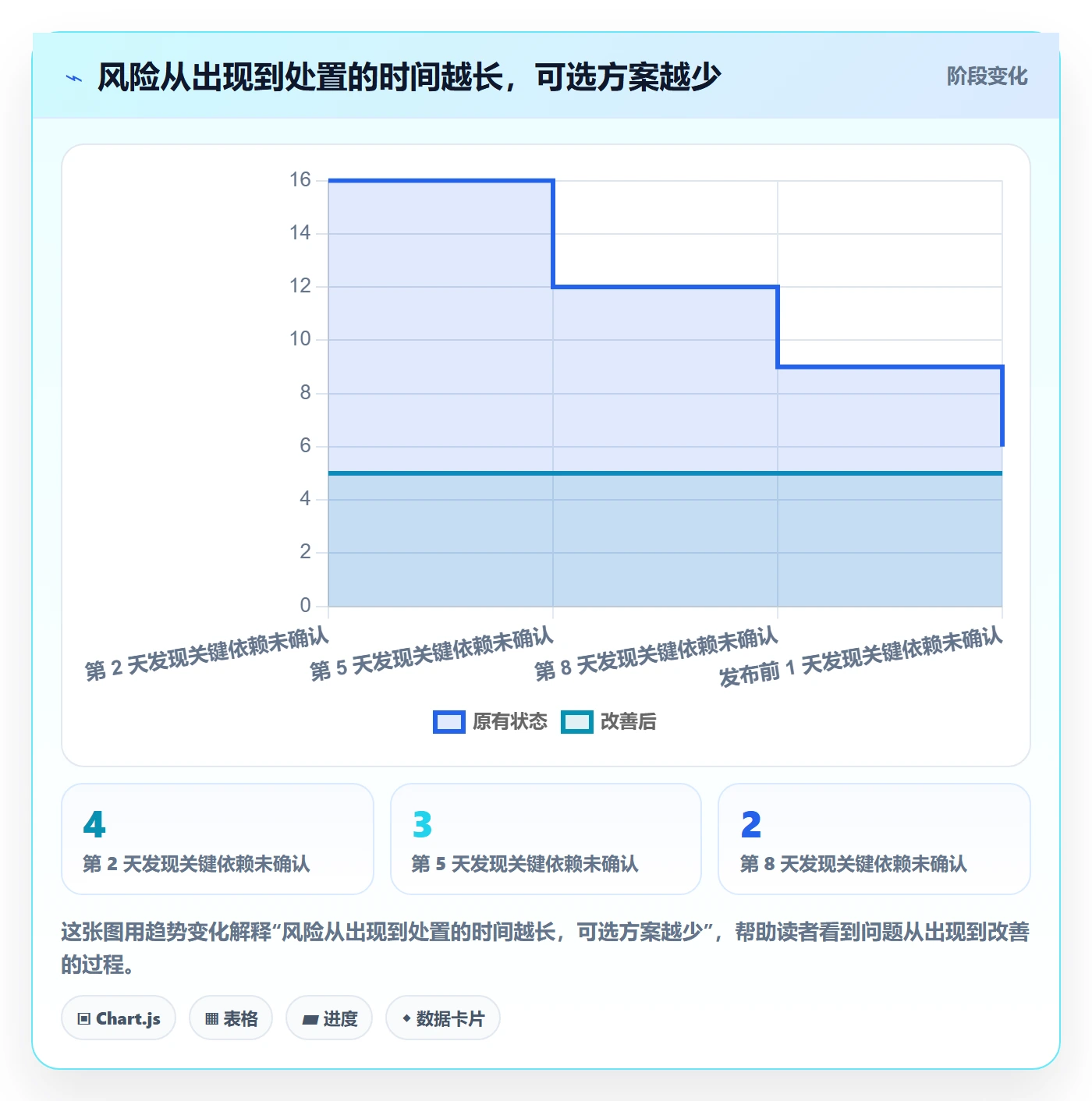

一个实用做法是给风险项标注影响和不确定性,而不是给每张卡片都贴同样的“高优先级”。我会优先追问:失败后影响多大?当前假设有没有证据?最晚哪一天必须验证?越晚验证、越难替换的假设,越应提前处理。

3. 用趋势识别异常,不用单日波动制造恐慌

某一天完成量低,可能只是评审、会议或环境维护造成的正常波动。连续多个工作日没有关键任务推进、阻塞时间延长、待测试积压上升,才更可能意味着系统性风险。观察窗口应结合迭代长度,避免把偶然波动当成团队能力结论。

对于稳定团队,可以比较过去若干个迭代的计划完成率、吞吐量、缺陷逃逸率和平均等待时间。这里的“比较”要保持同口径:团队规模、迭代长度、需求类型差异明显时,不应把数字直接横向排名。

4. 将风险转换为明确的决策选项

风险提示不能止于“可能延期”。产品经理应尽量把选项摆出来:按期发布但缩小范围;保留范围并调整日期;拆分发布以先交付核心流程;或继续投入资源,但明确额外投入能够解决的具体瓶颈。

每个选项都应说明影响对象、代价和可逆性。范围缩减通常比质量门槛降低更可控;延期会影响外部承诺,但可能保护稳定性;拆分发布有利于先验证价值,却会增加发布和沟通成本。选择不是寻找零代价方案,而是明确团队愿意承担哪种代价。

风险信号 可能原因 建议核实的证据 优先动作
关键任务连续停滞 外部依赖或决策未定 依赖负责人、承诺时间、替代路径 升级依赖并设置决策截止点
开发完成但待测积压 测试资源不足或交付过于集中 待测时长、每日提测量、缺陷回流量 分批提测,优先验证关键路径
临近结束时新增范围增加 入口缺少准入规则 新增事项来源、价值、挤占范围 变更必须配套减项或改期
状态完成率高但验收未通过 完成定义不统一 各状态流转条件和验收记录 统一完成口径,补齐验收门槛

迭代进度最佳实践:产品经理迭代管理最佳实践,常见问题

五、具体案例与数据观察:从“80%完成”还原真实交付风险

1. 案例背景:一个跨产品、研发和测试的业务迭代

以下是匿名化的情景案例,数据为示意性样本推演,不代表特定企业的公开统计。某企业团队计划用两周交付一项企业客户使用的权限配置能力,范围包含 12 项需求:基础配置、角色模板、批量授权、审计记录,以及管理端验收和发布准备。团队规模约 8 人,涉及产品、研发、测试和平台依赖方。

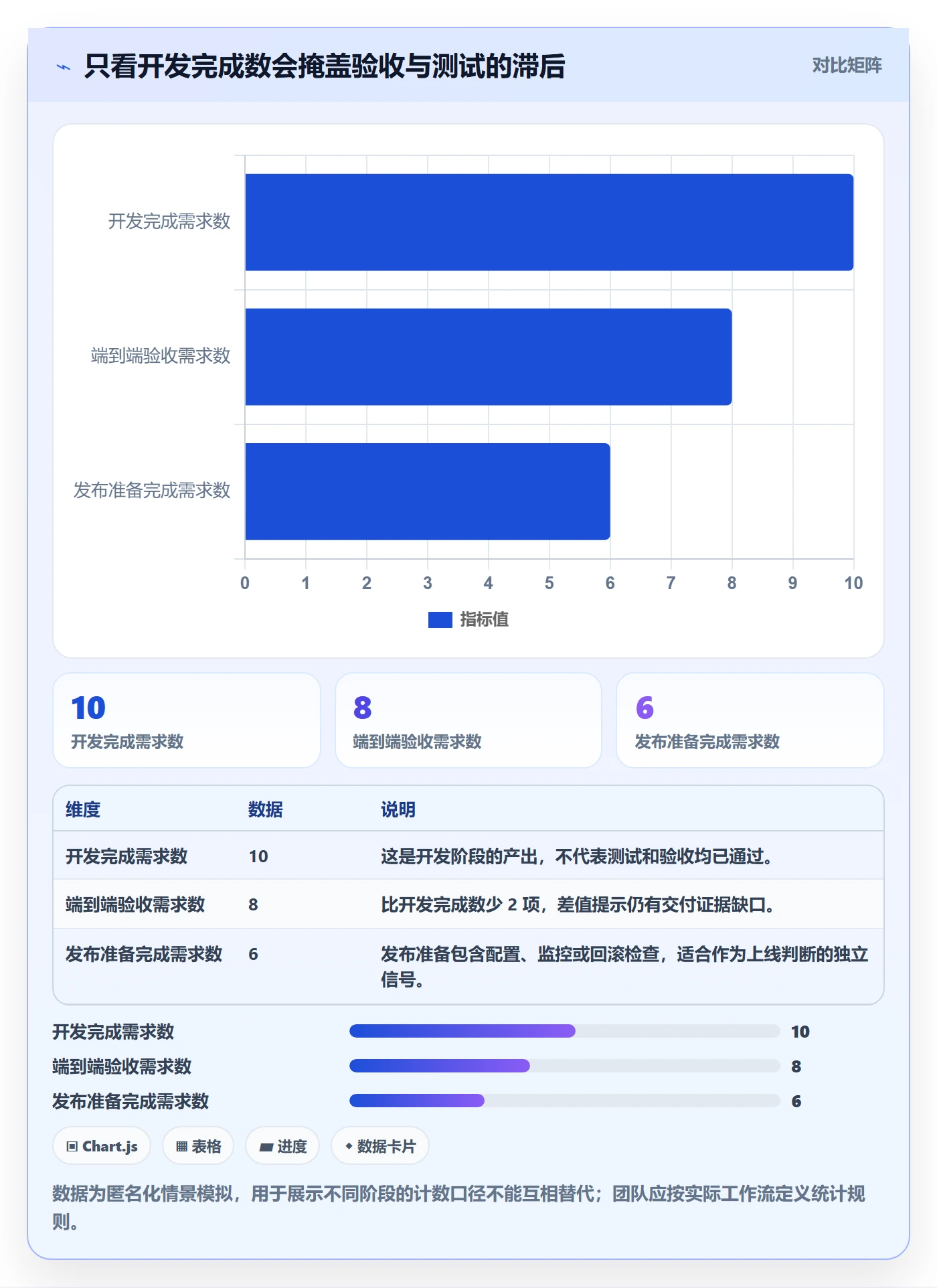

迭代第 7 天,看板显示 10 项开发完成,完成率约 83%。但关键接口的字段定义尚未冻结,测试环境缺少一类真实权限数据,审计记录的保留规则也没有最终确认。此时如果只看卡片数量,管理者很容易得出“基本按期”的结论;如果看关键路径,核心验收仍不具备完整条件。

2. 处置过程:先把未知项暴露,再决定范围

团队没有立即加班,而是把剩余工作拆成三类:阻断核心链路的接口与权限数据;影响合规验收的审计规则;可以后续补充的批量操作体验优化。产品、技术和业务负责人共同确认,审计规则必须在本次发布前明确,体验优化可以拆到下一迭代。

随后,团队为接口字段设定了 24 小时决策窗口,由依赖团队给出确认版;测试先使用脱敏样本验证主流程,真实数据环境到位后再补充边界验证。发布条件增加了回滚检查和审计留痕核对。这样做没有让所有风险消失,但把不可见的等待变成了有负责人、有截止时间、有替代方案的事项。

3. 数据观察:完成量、等待时间和验收状态一起看

情景推演中,原计划 12 项全部交付。处置后,本次交付 10 项,其中 8 项通过端到端验收,2 项进入发布准备;2 项低风险体验优化移出范围。接口确认等待由原先不可预测改为一天内关闭,测试积压从 5 项降到 2 项。团队最终调整发布范围而不是降低验收标准。

这个案例最重要的不是“少做两项也算成功”,而是及时承认原始计划已不再可靠,并依据价值和风险重新排序。若继续保留全部范围,可能把不确定性推迟到发布前;若只看完成率,则团队会错过仍可操作的调整窗口。

观察指标 最初计划状态 调整后情景 解读
迭代范围 12 项全部承诺 10 项本次交付,2 项后移 减项针对低风险体验优化,保护核心能力验收。
接口等待时间 无明确截止时间 设置 24 小时决策窗口 等待从模糊阻塞变成可升级、可替代的管理事项。
端到端验收项 第 7 天尚未形成完整证据 8 项通过验收 用验收结果替代单纯开发完成数判断交付状态。
待测积压 5 项 2 项 分批验证降低集中到迭代末期的测试风险。

迭代进度最佳实践:产品经理迭代管理最佳实践,常见问题

4. 这组观察不能被误读成通用承诺

不能据此推导“迭代减项就能提升效率”,也不能把一天内关闭依赖当成所有团队的目标。真实周期受到系统复杂度、审批机制、服务等级和团队经验影响。案例能提供的是判断方法:把状态从“感觉来得及”转成可验证的依赖、验收和发布证据。

如果某团队连续多个迭代都在测试阶段积压,就应检查测试环境、需求批量和人员配置,而不是机械套用案例中的分批节奏。若外部依赖无法在一天内确认,产品经理要提前建立替代路径或调整承诺,而不是把示意数据变成硬性指标。

六、迭代管理的可执行做法:从计划会到日常跟踪

1. 计划前:准备好进入迭代的条件

迭代计划会不应成为需求澄清的第一次会议。产品经理可以提前检查价值、边界、验收条件、依赖方和风险假设。需求如果仍存在影响架构或核心体验的关键未知项,应先做探索、原型验证或技术评估,再决定是否承诺。

准入条件不必写成厚重流程,但建议团队共同确认以下内容:

  • 需求描述了目标用户、要解决的问题和预期结果。
  • 主流程与关键异常有可讨论、可验证的验收条件。
  • 外部依赖有负责人、预计时间和升级路径。
  • 工作量已经拆到能够在迭代内观察进展的粒度。
  • 高风险假设有验证动作,不以“应该没问题”替代证据。
  • 迭代容量扣除了假期、支持工作和已知维护任务。

2. 计划时:用历史能力约束承诺范围

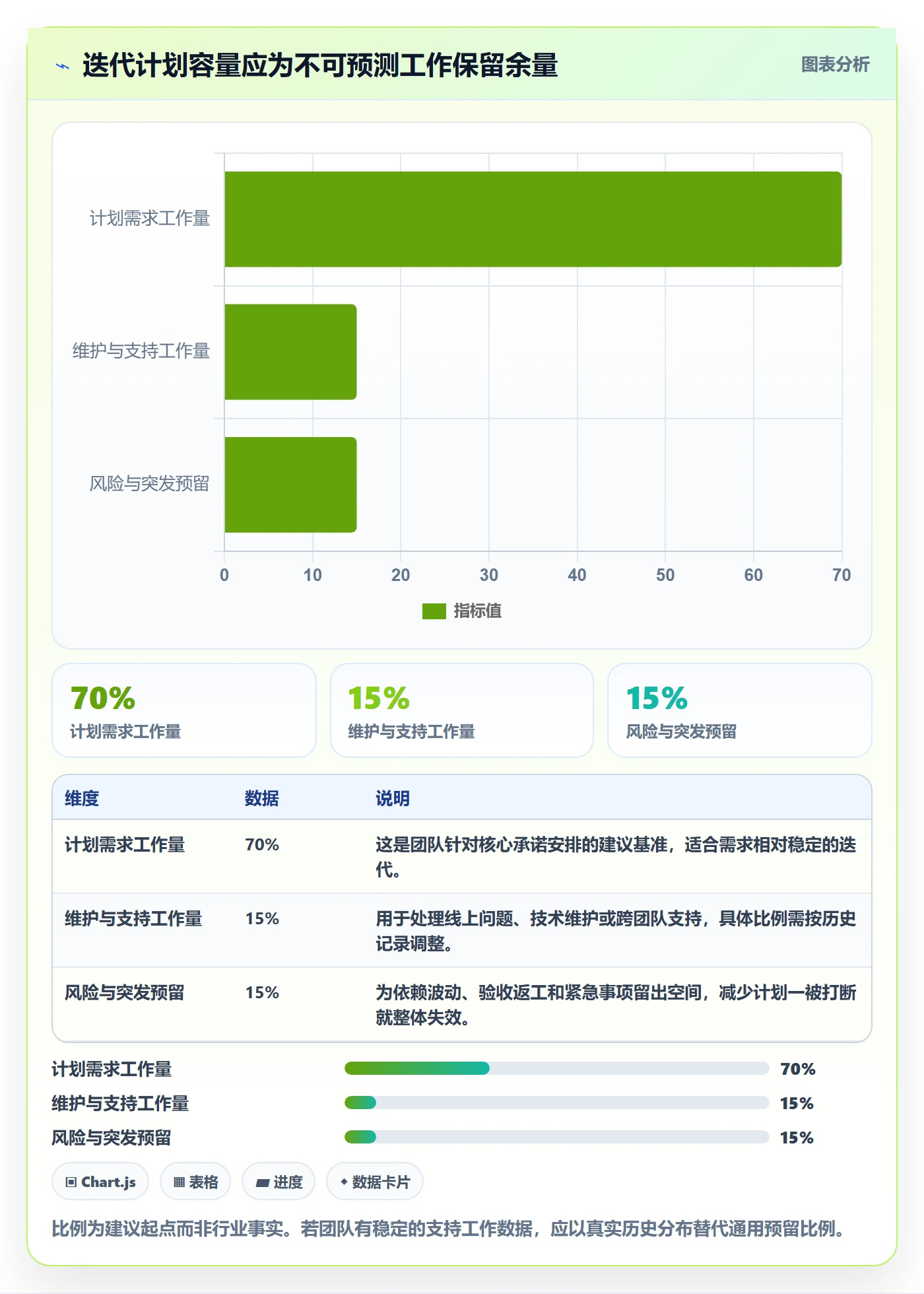

容量估算可以参考团队最近若干个迭代的实际吞吐量,但要避免把峰值当成常态。假设团队最近 5 个相近迭代分别完成 28、31、24、30、27 个故事点,可先观察中位水平约 28 点,再结合本次人员变动、假期和依赖风险调整。这里的数字只是示意,重点是用同一团队、相近工作类型的历史结果做校准。

如果团队没有稳定估算习惯,可以先用完成项数和工作类型分类,不必急着采用故事点。指标的价值在于帮助预测和讨论,不在于让不同团队彼此竞赛。估算越精细,并不自动意味着预测越准确;数据口径和历史可比性更重要。

3. 迭代中:建立轻量但有行动价值的检查节奏

每日同步不必逐人逐卡片念状态。更有效的问题是:昨天发生了什么变化?今天的关键推进是什么?有什么事情正在等待?需要谁做决策?对分布式团队,可以通过看板和异步更新完成;只有出现需要协商的问题时,再安排短会处理。

产品经理应特别关注三类变化:关键路径任务状态改变、剩余范围发生变化、风险假设被证伪。它们往往比每天的总完成数更能预测结果。对于重大风险,记录决策人、决定时间和后续验证时间,避免问题在会议中被讨论过,却没有真正关闭。

4. 迭代后:把复盘变成下一轮的计划输入

复盘不是重新讲一遍过程,而是找出下一轮可以改变的机制。团队可以按时交付但质量不稳定,也可能没按期完成但积累了可复用的技术能力。单看“完成或未完成”会丢失关键解释,需要把范围变更、等待、返工、缺陷和验收延迟放在一起看。

每次复盘最好只选少数高价值改进项,指定负责人和验证方式。比如“降低阻塞”太笼统;“接口依赖进入迭代前必须有负责人和冻结日期,连续两个迭代观察等待时长”更容易执行。改进项若没有复查日期,往往会成为下一次复盘里的旧问题。

  1. 计划开始前,确认需求是否具备准入条件。
  2. 计划会上,按容量、依赖和风险选择范围,不追求把每个人排满。
  3. 迭代中,围绕关键路径和阻塞更新信息,并及时提出决策选项。
  4. 临近结束时,分别确认开发、测试、验收和发布准备,不用单一完成率代替。
  5. 迭代结束后,记录偏差原因和改进动作,在下一轮验证是否有效。

迭代进度最佳实践:产品经理迭代管理最佳实践,常见问题

七、工具与协作:让信息结构支持管理,而不是增加维护负担

1. 先统一工作流,再比较工具功能

工具可以帮助团队记录需求、任务、缺陷、依赖和迭代状态,但如果完成定义、状态流转和责任边界不清,换工具也只是把混乱搬到新界面。选型前先画出真实工作流,标出需求从提出到发布经过哪些角色、哪些审批和哪些交接,再判断工具是否能承载这些规则。

常见的有效信息包括:需求目标、优先级、迭代归属、负责人、依赖关系、当前状态、验收条件、风险标记和变更记录。字段不是越多越好。每个字段都应该对应一种实际决策或协作需要,无法解释用途的字段应谨慎增加。

2. 面向 100 人以上组织,重点考察跨团队可见性

中大型组织的挑战往往不只是单个团队如何排期,而是多个团队如何对齐版本、依赖、权限和治理规则。项目管理平台是否支持跨团队视图、统一报表、细粒度权限、审计记录和组织级流程配置,可能比单个看板是否灵活更重要。

在这一类场景中,PingCode 可作为需要评估的项目管理平台之一,尤其适合把需求、研发过程和团队协作放入统一管理框架的组织。它主要服务中大型企业及 100 人以上组织,并支持私有化部署;从现有迁移方案看,也支持从 Jira 平滑迁移。具体是否符合企业的国产替代要求、部署规范与安全标准,应以企业自身的技术验证、合同范围和合规评审为准,不应只凭产品介绍作结论。

我会建议评估团队拿真实流程做验证,而不是只看演示:选一个跨团队迭代,测试需求迁移、权限配置、历史数据保留、报表口径和管理员工作量。特别是从既有系统迁移时,字段映射、附件、评论、链接关系和权限继承都可能影响实际使用。迁移“可以做”和迁移后“团队愿意用”,是两件不同的事。

3. 用工具承载证据链,而不是只展示红黄绿状态

红黄绿状态易读,却容易掩盖风险来源。建议每个关键风险至少关联到具体需求、依赖、负责人和下一步动作;每个发布判断能够追溯到验收记录、测试结果或审批证据。这样管理者才能从组织级视图进入具体问题,而不是在状态会上反复询问“为什么是黄色”。

如果组织正在评估 PingCode 等项目管理平台,可以把以下问题放进试点:能否按团队和项目查看同一口径的进度?依赖变化是否有通知和追踪?权限是否支持不同部门隔离?迁移后能否保留关键历史记录?私有化部署的升级、备份和运维责任如何划分?答案应由真实环境验证,而不是由功能清单替代。

4. 迁移与部署的取舍要算总成本

私有化部署有利于组织按自身要求控制数据环境,但也会增加部署、升级、监控、备份、灾备和运维协同成本。项目管理平台迁移则不仅是导入卡片,还要处理工作流差异、用户培训、历史数据、权限模型和报表重建。只比较许可证价格,可能低估长期总拥有成本。

更稳妥的做法是选取一个有代表性的团队进行小范围试点,先验证关键流程与数据迁移,再扩展到更多团队。若工具已经满足当前需要、切换会造成明显业务中断,延后迁移也可能是理性选择;如果现有系统无法满足组织治理、部署或协作需求,则应把切换成本与长期收益放在同一张决策表里比较。

八、不同情况下的行动建议与取舍

1. 需求稳定、团队成熟:提高预测质量,不必增加管理层级

如果团队历史数据较稳定、依赖较少、验收口径清楚,重点应放在容量校准和持续改善,而不是增加审批或增加每日汇报。可以根据历史吞吐量设定保守承诺,定期检查预测偏差,并把偏差较大的需求类型单独分析。

这类团队可以接受一定的范围灵活性,但仍应保护质量门槛。若需求中途变化,明确说明要替换哪项范围;不要因为历史表现稳定,就把每个迭代排到满负荷。

2. 跨团队依赖多:优先管理接口和决策时间

依赖复杂时,产品经理要把协调动作前移:列清依赖方、输入输出、承诺时间、联调窗口和升级机制。对决定后续工作的接口协议,应设置冻结点;若不能按时冻结,提前启用替代方案或调整范围。

这里的取舍是:更早做协调会占用前期时间,却能减少后期等待和返工。对于有发布窗口的业务,提前确认依赖往往比在迭代中增加更多执行人员更有效。

3. 探索型产品或技术不确定性高:先买信息,再买承诺

探索型工作常常无法在计划阶段准确估算。此时可以拆出短周期验证任务,例如原型测试、技术验证或数据核查,先回答关键问题,再承诺正式交付。验证任务的目标是减少不确定性,不应被包装成已经完成用户价值交付。

这种方式的代价是交付日期可能显得不够“漂亮”,但它能降低大范围投入后才发现假设错误的风险。对高影响、低可逆的决策,前置验证通常值得投入;对低影响、容易回滚的探索,则可以通过小流量试验逐步学习。

4. 线上故障和临时需求频繁:显式记录打断成本

若团队经常被线上支持打断,不要把所有时间都当作可用于计划需求的容量。记录临时工作来源、响应时间、占用人天和对关键任务的影响,至少观察几个迭代,识别是否存在固定的支持负担。

可以安排轮值、设置支持容量,或将线上事项分级处理。这样做可能减少某些迭代的表面需求产出,却能让承诺更接近现实。若突发工作低频但影响极高,则应设计应急机制,不能仅靠常规预留比例解决。

5. 迭代已经明显落后:先保护价值与质量,再讨论责任

当关键路径已经延误,第一步是重新确认事实:哪些功能完成并可验收?哪些事项阻塞?上线是否存在安全或稳定性风险?接着提出可选方案,并明确决策期限。复盘责任归属应放在恢复方案之后,避免团队把时间花在解释而不是降低损失。

如果发布日期不可变,通常需要明确缩减范围;如果范围不可变,通常需要重新谈日期;如果两者都不可变,就必须重新审视质量、资源或发布拆分条件。不能把“日期、范围、质量都不变”当成无需论证的默认承诺。

九、常见问题:产品经理最容易遇到的迭代进度难题

1. 迭代进度每天都在更新,为什么还是经常延期?

更新频率不等于预测准确。若更新只反映任务状态,没有记录剩余风险、依赖和验收缺口,团队只是在更频繁地看到局部信息。建议回看最近几次延期:偏差最早何时出现?当时是否有可观察信号?是否有人能做出改变结果的决定?

如果风险早已存在却没有升级,问题可能是信息路径;如果直到最后才发现,问题可能是验收或依赖被后置;如果风险出现后仍不调整范围,问题可能是决策机制。先找出偏差链条,再决定是改计划、改流程还是改沟通方式。

2. 任务拆到多细才适合跟踪?

任务粒度应能让团队在较短周期内判断是否推进,同时避免为拆分而拆分。若一张卡片横跨需求澄清、开发、联调和测试,状态长期不变,往往太大;若每个微小操作都建卡,管理成本可能超过跟踪收益。

可以用“能否在同步周期内产生可验证变化”作为判断依据。任务若几天都没有任何可观察的中间结果,应考虑拆分;如果拆分后各子任务无法独立验证,也未必有必要机械细化。

3. 产品经理是否应该对迭代完成率负责?

产品经理要对优先级、范围决策、需求清晰度和验收标准负责,但迭代结果是跨职能共同交付的结果。把完成率变成某个角色的单独绩效指标,容易诱发压低估算、隐藏风险或降低验收标准。

更合理的做法是明确各角色的责任边界:产品负责价值和范围决策,研发负责技术实现和工程风险,测试负责验证策略与质量证据,管理者负责跨团队资源和组织级阻塞。共同对结果负责,不等于责任模糊。

4. 要不要用故事点考核团队效率?

不建议将故事点用于不同团队之间的简单排名或个人绩效。故事点是团队内部估算工作相对规模的约定,不是统一的产能单位。不同团队的定义、技术背景、需求类型和估算习惯不同,数字不具备天然可比性。

在稳定团队内部,故事点可辅助容量预测;若估算体系尚未成熟,先跟踪实际完成项、等待时间、缺陷和交付频率,也能提供有用信息。任何指标一旦成为硬性考核目标,都可能改变团队行为,因此要持续检查它是否引导了预期结果。

5. 发现某项需求肯定赶不上,什么时候应该告知相关方?

越早越好,但要带着证据和选项沟通。不要等到发布日期前才宣布延期,也不要在信息不足时只说“可能有风险”。说明风险来自哪里、影响哪些用户或依赖、当前有哪些应对方案、最晚何时必须决策。

如果不确定性很高,可以给出判断窗口和下一次更新时点。例如“接口结果预计明天下午确认,确认后决定保留批量能力还是先发布单条流程”。这比反复发送没有新信息的提醒更有帮助。

6. 是否每个迭代都要有固定缓冲?

缓冲是对不确定性的管理,不是鼓励团队低效,也不是放任范围膨胀。团队可以根据线上支持、依赖波动和返工历史确定预留比例,并定期用实际数据校准。若长期预留都被同一类工作消耗,应把那类工作纳入容量模型,而不是永远称为“突发”。

对于风险较低的团队,缓冲可以较小;对于外部依赖强、故障响应频繁的团队,完全不留空间往往会让计划失真。关键在于解释缓冲的用途,并记录它最终被什么事项占用。

十、结尾:最好的迭代管理,是更早做出更诚实的选择

迭代管理并不是把每张卡片按时推到“完成”,而是让团队尽早知道承诺是否仍然成立。完成率可以提示进展,燃尽图可以提示趋势,看板可以显示流转;它们都不能替代对关键路径、验收证据、依赖和范围变化的判断。

我认为最值得坚持的实践只有一句话:把坏消息提前,把选择摆明,把决定留痕。进度管理真正的价值,不是证明原计划一直正确,而是在现实变化时及时调整,保护用户价值和交付质量。

下一步可以从最近一次延期或临近延期的迭代开始:回放风险最早出现的时间,检查当时有哪些信息、谁有决策权、哪项调整仍然来得及;再选一个改进动作,在下一轮验证。与其一次性引入复杂流程,不如先修复一个反复出现的等待、返工或验收问题,让下一次迭代比上一次更可预测。

常见问题解答(FAQ)

1. 如何判断迭代目标和范围是否合理?

我做迭代计划时,常遇到需求方希望多加几项,但团队对工作量还没有统一判断。怎样避免计划看起来排得很满,最后却交付不完整?

先明确本次迭代要解决的用户问题和可验收结果,再由实际执行的成员拆分任务、估算工作量。计划容量应参考团队近期已完成的工作量,并预留约 15%,20% 处理缺陷和临时事项;超出容量时,优先调整需求范围,而不是压缩测试或验收时间。

2. 迭代进行中,产品经理应该如何跟踪进度?

我以前只在每日站会上问一句“进展怎么样”,到临近结束才发现有任务卡在联调或验收环节。想知道用什么信号能更早识别偏差,而不是只看完成百分比。

每天关注未完成工作量、阻塞事项、任务停留时间和关键依赖,不要把“已开始”计作完成。将任务状态与可验证产物关联,例如代码合并、测试通过或验收完成;若关键任务连续两个工作日没有推进,及时确认阻塞原因、负责人和解除时间,并评估是否需要调整范围。

3. 迭代计划被临时需求打断时,应该怎么处理?

我经常遇到上线问题或业务临时要求插入迭代,直接答应会挤占原计划,拒绝又担心影响业务。有没有一种处理方式,既能响应变化,也能让团队看清代价?

先按紧急程度和影响范围评估临时需求,区分必须立即处理与可以进入下一迭代的事项。确需插入时,由需求负责人和团队共同确认其工作量、风险及对应移出的任务,并更新迭代目标和交付预期;保留变更记录,避免新增事项只加不减。

4. 迭代结束后复盘哪些指标,才能改善下一次计划?

我参加过只讨论“哪里做得不好”的复盘,结论往往比较主观,下次计划也没有明显变化。想知道应该记录哪些数据,才能分辨是估算偏差、需求变更还是流程阻塞造成的。

至少对比计划与实际完成的工作量、迭代内新增或移出的事项、缺陷数量、阻塞时长和未完成任务原因。连续观察多个迭代的趋势,不用单次数据给个人排名;若频繁因需求变更偏离计划,就改进准入和变更流程,若任务常卡在评审或测试,则优先优化对应环节。

核心关键词

读者评论

付
付欣然

我们团队以前也常看任务完成率,后来发现联调和验收经常集中到最后几天。把关键依赖单独列出来后,确实更容易提前协调资源。不过状态太细也会增加维护成本,最好结合团队规模控制粒度。

江
江雅楠

文中关于“完成”的定义很有启发。实际使用某项目管理工具时,开发完成、测试通过和产品验收常被混在一起,报表看着很好,发布却一再推迟。若能把各环节的统计口径固定下来,数据才有比较价值。

黄
黄若溪

范围变更配套减项这一点很现实,但在客户承诺已经发出的情况下,产品经理未必有足够权限直接取舍。我更关心的是,文章提到的决策截止点由谁拍板、多久响应,否则风险即使暴露了,也可能只是停留在记录层面。

文章包含AI辅助创作:迭代进度最佳实践:产品经理迭代管理最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/561297

赞 (0)
飞飞飞飞
迭代管理迭代任务全流程:产品经理最佳实践与一文讲清
上一篇 43分钟前
迭代目标管理指南:产品经理如何做好迭代管理,最佳实践全流程
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
