迭代做不起来,往往不是团队不会排期,而是每次迭代开始时,需求仍在变化、负责人没有确认、测试时间被压缩;到了复盘,大家又只讨论“为什么没做完”,没有追问当初为什么把这些工作放进来。对产品经理来说,迭代管理从0到1,不是先搭一套复杂流程,而是建立一个可重复的决策闭环:把目标说清楚,把工作切到可验证,把承诺建立在真实产能上,再用结果修正下一轮计划。

一、先讲核心结论:迭代不是排任务,而是管理承诺

1. 迭代的最小闭环是什么

我判断一个团队是否真正开始迭代,不看它有没有固定的两周周期,也不看任务看板上有多少卡片。我看四件事能不能连续发生:迭代开始前,团队明确这轮要解决什么问题;进入迭代的工作有验收条件;执行期间变更有规则;结束后能用结果决定下一轮怎么调整。

这四件事缺一不可。只有目标没有验收条件,团队会对“完成”各说各话;只有任务没有目标,迭代就退化成工单搬运;只有计划没有变更规则,任何临时需求都能挤占原计划;只有复盘没有行动项,经验也不会改变下一轮的工作方式。

迭代的基本单位不是任务,而是可验证的用户价值。任务是实现手段,用户价值才是选择任务的理由。产品经理的核心工作不是把需求搬进计划,而是解释为什么这批工作值得占用团队接下来一段时间的产能。

2. 从0到1,先建立四个工作约定

  • 周期约定:明确迭代长度、开始和结束时间,以及紧急事项如何处理。周期可以是一周或两周,但上线审批、行业窗口、测试资源等约束必须先考虑。
  • 入口约定:只有目标明确、范围可说明、验收方式可讨论的需求,才进入迭代候选池。信息不全的需求可以继续澄清,不必为了“看起来排满”强行承诺。
  • 容量约定:用实际可用人天估算本轮能接多少工作,扣除会议、值班、请假、发布和支持工作,而不是按团队人数乘以工作日。
  • 变更约定:临时事项必须说明影响,并由明确角色决定替换什么、延后什么,不能只把新任务加进来而不调整承诺。

刚开始不需要追求所有环节自动化。一个团队用共享看板、简短的迭代计划记录和固定复盘,也能启动闭环。工具的价值在于减少信息丢失,而不是代替产品经理做取舍。

迭代怎么做?产品经理落地方案:迭代管理从0到1

二、背景和真实场景:为什么团队忙了一轮,价值却说不清

1. 典型场景:计划表很满,承诺却没有边界

在中大型产品团队里,我常看到这样的局面:产品经理在周会前收集需求,研发负责人根据经验估时,测试人员等开发完成后再接手。计划表里的任务加起来恰好填满两个星期,看上去安排得很完整,但其中有的需求只有一句标题,有的需求依赖外部接口,有的工作还没经过技术评估。

迭代进行到中段,需求方补充规则,研发发现历史逻辑比预期复杂,测试又发现相邻模块需要回归。团队开始加班,最后仍然出现延期。复盘时常见结论是“需求不清”“开发估时不准”,但这两句话没有指出责任在哪个决策点,也没有告诉团队下一轮应该改什么。

我更愿意把这种情况称为承诺形成得太早,证据出现得太晚。团队不是完全没有计划,而是在信息不足时,把候选工作误当成已经承诺的工作。之后每一次补充信息都会变成计划冲击。

2. 迭代管理要面对的,是流动工作而非静态任务

产品交付不是一条只向前走的流水线。需求可能等待业务确认,开发可能等待环境,测试可能等待数据,发布可能等待窗口。看板上的任务数量相同,实际工作压力却可能完全不同。产品经理需要识别工作在哪个环节停留,而不仅是问“完成了多少”。

在需求较稳定的产品线上,固定周期有利于形成节奏;在客户交付、线上故障多、外部依赖多的团队里,固定周期也可能被突发工作不断打断。此时,迭代计划不能假装干扰不存在,而要给支持工作留出容量,并设立可调整的承诺边界。

3. 先区分需求交付和探索性工作

不是每项产品工作都能在开始时写出完整规格。常规功能、修复和优化通常适合明确验收条件后进入迭代;市场验证、交互探索、技术预研则可能需要先完成一个有限范围的试验,再根据结果决定是否继续。

如果把探索性工作包装成确定交付,团队容易被不现实的承诺绑住。更准确的做法是把探索任务定义成时间盒和决策产物,例如“用三天验证用户是否能独立完成关键配置,并输出可用性观察与下一步建议”,而不是承诺一个尚未验证的完整功能。

工作类型 适合的计划方式 主要完成证据 常见风险
明确需求交付 进入迭代,拆分实现与验证任务 验收条件通过,发布或交付记录可查 边界不清导致范围扩张
探索和验证 设置时间盒,预先约定决策问题 实验结果、用户反馈或技术结论 把研究过程误当成确定上线承诺
故障与支持 预留容量,按影响等级进入处理通道 恢复结果、影响范围和后续预防措施 长期挤占计划却没有被统计

三、常见误区:看似规范,实际上让迭代失真

1. 把固定周期当成敏捷本身

固定周期有帮助,但它只是节奏,不是管理质量的保证。团队每两周开一次计划会,仍然可能没有清晰目标、没有容量数据、没有完成定义。周期越固定,如果计划输入质量越差,越容易稳定地产生延期。

我的判断是,周期长短应该服务于反馈速度和工作切分能力。一个需求变化频繁、任务能在几天内验收的团队,可以尝试较短周期;一个发布依赖审批、验证周期很长的团队,需要把内部迭代节奏和正式发布节奏分开管理,不能为了形式上的“两周一发”忽略现实约束。

2. 把“忙”当成产能,把加班当成计划缓冲

团队人数不等于可用产能。一个六人小组在十个工作日内,名义上有六十人天,但会议、值班、代码评审、支持和假期都会占用时间。若产品经理仍按六十人天排满,计划从第一天就建立在虚构容量上。

加班也不是稳定的缓冲。它会掩盖估算偏差、让管理层误以为吞吐量可以持续提高,还可能把质量问题推到后续版本。遇到连续延期,我不会先要求团队“再努力一点”,而会先核对实际可用时间、需求变更量、等待时间和返工量。

3. 只看完成率,不看完成了什么

任务完成率容易统计,却很容易被拆分方式操纵。把一项大需求拆成二十张卡片,关闭十八张,完成率就是九成;但如果剩下两张恰好是核心验收和上线验证,用户仍然拿不到价值。

所以我会同时看目标完成度、验收结果和任务流动情况。完成率可以作为过程信号,不能单独作为团队绩效结论。尤其不能把个人关闭任务数直接用于排名,否则团队会倾向于接容易的工作,而不是解决最重要的问题。

4. 把需求变更当成产品经理失职,或者当成理所当然

变化本身不是错误。新证据、客户反馈、监管要求都可能要求调整方向。真正需要管理的是变更的成本和影响:它替换了什么、打断了谁、会不会影响测试和发布、旧承诺是否需要重新确认。

如果每个临时需求都被默默加进迭代,团队就没有机会做真实取舍;如果所有变更都被机械拒绝,团队又会错过重要信息。合适的做法不是“绝不变更”,而是让变更有入口、有影响评估、有决策人、有记录。

5. 复盘只找个人原因,不找系统原因

“某人沟通不够及时”“开发评估不准确”可能是事实,但它们通常不是足够好的改进行动。更有用的问题是:需求为什么在没有验收边界时进入计划?估算时为什么没有相关模块负责人参与?阻塞出现后为什么直到周会才被发现?

复盘要找的是可改变的工作条件,而不是寻找一个方便归责的人。若行动项仍是“加强沟通”“提高意识”,下轮很难验证变化。行动项应具体到负责人、期限和观察指标,例如“所有涉及外部接口的需求在计划会前标明依赖方和确认日期”。

四、专业判断逻辑:产品经理怎样决定一项工作能否进入迭代

1. 先做需求准备度检查

需求准备度不是要求每个细节都提前写死,而是确认团队已有足够信息开始工作。至少要回答:谁遇到什么问题;为什么现在处理;预期结果是什么;怎样判断结果成立;有哪些依赖与不确定性。

  • 问题是否具体:避免把解决方案直接当成问题,例如“增加一个按钮”不是用户问题描述。
  • 范围是否可讨论:明确本轮包含什么、不包含什么,尤其记录边界场景。
  • 验收是否可验证:用行为、状态、数据或规则说明通过条件,避免“体验更好”“性能优化到位”等模糊表述。
  • 依赖是否暴露:标明外部团队、数据准备、权限、环境和发布窗口等前置条件。
  • 不确定性是否可控:无法确认的部分应先做验证任务,而不是把风险藏在估时里。

实践中,我会把准备度不足的需求留在候选池,并安排澄清负责人和回看时间。这样做并非拖慢交付,而是把不确定性放在最便宜的阶段解决。一个小时的跨职能澄清,往往比开发完成后发现理解不一致更省成本。

2. 用目标与约束筛选,而不是按声音大小排序

当候选工作超过产能时,产品经理需要明确排序依据。可以比较用户影响、业务价值、风险降低、时效窗口、实现成本和证据可信度。评分模型能帮助团队把讨论结构化,但分数不是答案;分值背后的证据和假设才是答案。

例如,两个需求都评为高价值,一个有明确用户数据和近期业务窗口,另一个只有单一客户的口头诉求,排序就不应只看分数。前者可能值得进入本轮,后者可以先补充样本或验证需求普遍性。排序的作用不是制造精确感,而是让取舍理由透明。

判断维度 需要回答的问题 可用证据
用户影响 影响多少用户,问题有多频繁、多严重? 行为数据、客服记录、访谈样本
业务时效 延后一轮会损失什么机会或增加什么风险? 合同节点、活动日期、运营计划、合规要求
实现成本 需要哪些角色和系统,是否涉及历史兼容? 技术评估、依赖清单、相似工作历史记录
证据可信度 结论来自多少来源,是否存在反例? 定量数据、用户反馈、实验结果、业务确认

3. 按实际容量做承诺,给不确定性留空间

容量估算可以从团队自己的历史数据开始,不必引入复杂模型。先记录每个迭代的可用人天、计划工作、临时工作、完成工作和未完成原因。连续几个周期后,团队就能看见计划偏差是否集中在某类依赖、某种需求或某个交付环节。

没有历史数据时,可以先用较保守的计划作为基线,并明确标记这是试运行估计。这里不应把某个固定百分比说成所有团队的行业标准。值班频繁的团队、探索型团队、维护型团队的波动差异很大,容量缓冲要由自身记录校准。

迭代怎么做?产品经理落地方案:迭代管理从0到1

4. 把验收条件写成可观察的结果

验收条件可以短,但必须能在实现后判断。例如,“管理员能够在不联系支持人员的情况下完成成员权限调整”比“权限管理体验优化”更容易讨论。前者还可以继续拆成角色范围、操作路径、错误提示和日志要求,后者则容易在评审会上得到一致、执行中出现分歧。

验收条件也不等于测试用例清单。产品经理负责说明用户和业务层面的预期,研发和测试共同补充技术边界、异常场景与验证方法。越是跨系统或高风险工作,越要在进入迭代前把这些角色拉到同一张桌子上。

五、案例与数据观察:一个团队如何把延期从“感觉”变成可改进的问题

1. 案例说明与边界

下面以一个复合型示例说明做法:某企业产品团队有产品、研发、测试和设计等角色,负责持续交付内部业务功能。示例中的人数、比例和周期数据是为了展示分析方法而构造的情景模拟,不代表任何企业的公开经营数据,也不应被当成行业基准。

团队最初采用两周周期,但计划主要靠会议上临时估算。连续几轮后,成员感觉“总是差一点完成”,管理者则认为团队估算不准。我们没有立即缩短周期或增加汇报,而是先整理三轮工作记录:计划项、临时插入项、完成状态、阻塞时间、返工原因和验收时间。

2. 先看原因结构,而不是先定责

情景模拟的三轮记录显示,未完成工作并非全部来自开发进度慢:一部分需求在执行中补充验收规则,一部分工作等待外部确认,另有一部分受到临时支持任务影响。团队原先把这些情况都归入“延期”,因此无法区分哪些能通过需求准备改进,哪些需要容量缓冲,哪些需要跨团队协调。

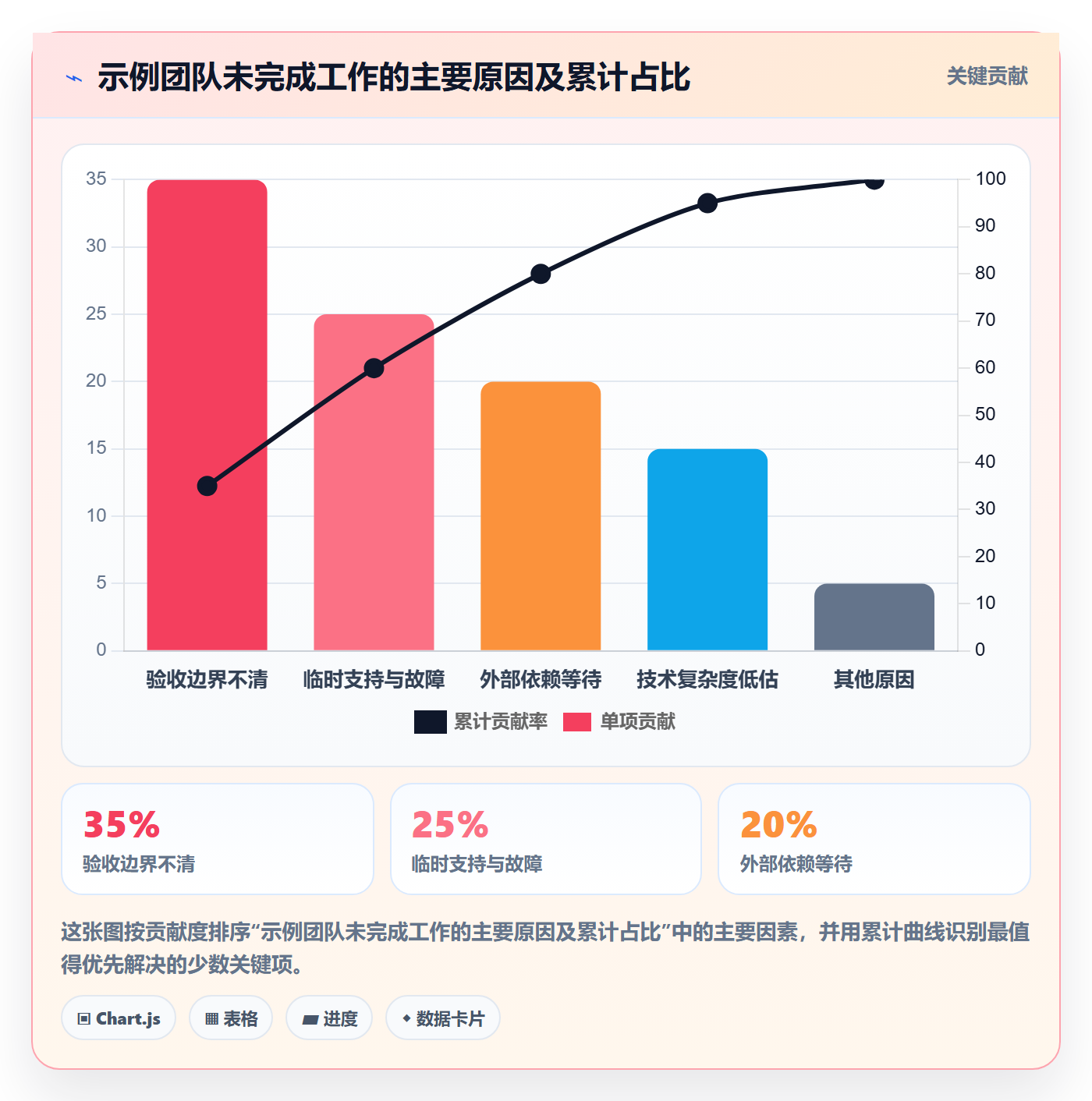

未完成原因 模拟占比 产品经理应追问的问题 优先改进动作
验收边界不清 35% 为什么需求在澄清前进入计划? 计划前完成验收条件评审
临时支持与故障 25% 这类工作过去是否被记录和预留? 建立支持分类并按历史占用预留容量
外部依赖等待 20% 依赖方和最晚确认时间是否明确? 计划前标记依赖负责人和到期日
技术复杂度低估 15% 估算时是否缺少模块负责人参与? 高风险任务先做技术澄清或拆分
其他原因 5% 是否存在偶发且不可控的情况? 保留记录,不为单次异常重做流程

这组分布是示意数据,重点不在具体比例,而在于把“没做完”拆成可验证的原因。假如最大问题是需求边界,增加每日进度会没有帮助;假如最大问题是支持工作,单纯要求更精确的估算也无法消除波动。

迭代怎么做?产品经理落地方案:迭代管理从0到1

3. 用两轮实验验证流程是否有效

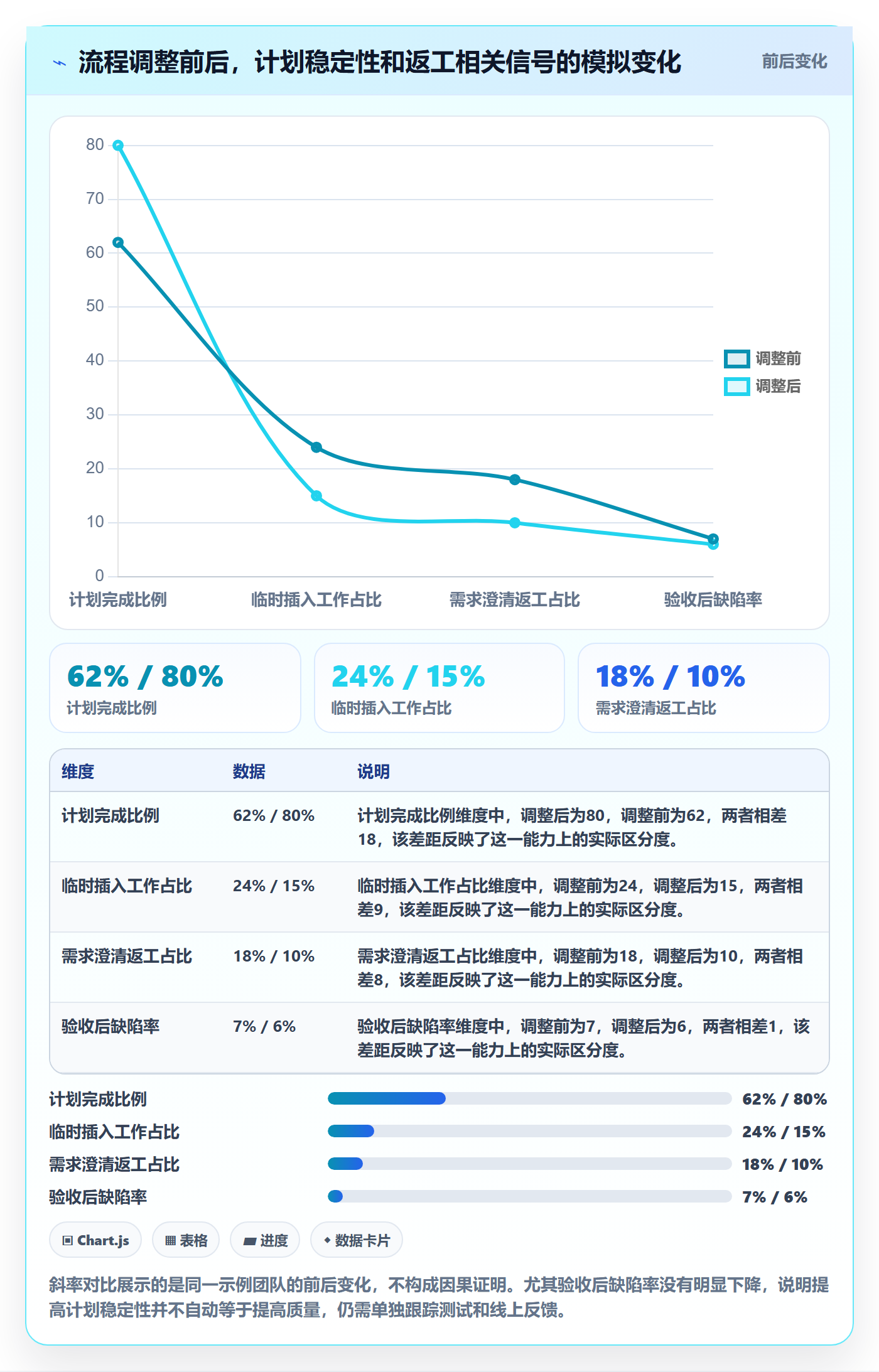

团队接下来没有一次性上线一整套流程,而是选择两项低成本调整:计划会前设置需求准备检查;把支持和故障工作单独记录,并在计划时参考已观察到的占用。外部依赖则增加负责人和确认日期。这样做可以将改进范围控制在可复盘的程度。

假设两轮后的示意记录如下:计划完成比例从约六成提升到约八成,执行中临时插入工作占比下降,需求澄清导致的返工减少。由于样本只有两轮,不能据此宣称流程已经普遍有效;它只说明方向值得继续观察。正式判断需要拉长观察窗口,同时检查交付质量、缺陷、用户结果和团队负荷,防止用“多做了任务”换来更多返工。

迭代怎么做?产品经理落地方案:迭代管理从0到1

4. 案例真正值得借鉴的地方

这个案例的可复用部分不是“计划完成率提高了多少”,而是先统一数据定义,再针对最大原因做小实验。若不同人对“完成”“返工”“临时插入”的定义不一样,报表看起来精确,结论仍然不可靠。

我建议团队至少为关键指标附上口径。例如,计划完成比例可以定义为“迭代开始时承诺且满足验收条件的工作项数,除以开始时承诺工作项总数”;如果临时增加的工作也并入分母,需要另行标记,否则不同周期无法比较。

六、从0到1的落地步骤:先跑通一轮,再逐步加机制

1. 第一步:约定目标和节奏

产品经理先与研发、测试和业务代表确认迭代周期、计划会议时间、评审方式和结束标准。不要先讨论看板颜色或流程状态,而要先回答:这轮要解决的主要问题是什么?哪些事情不属于本轮?遇到紧急任务由谁决策?

迭代目标应能帮助团队判断取舍。例如,目标可以围绕降低某类业务操作成本、完成某个关键流程或验证一个高风险假设,而不是把需求标题逐项罗列。若团队工作横跨多个产品方向,可设一个主目标,再标出少量必须完成的合规或维护事项。

2. 第二步:整理候选池,不把所有想法都当成承诺

建立统一的候选池,记录需求来源、问题描述、预期影响、优先级依据、依赖和当前状态。产品经理负责保持信息可用,团队成员可以补充技术风险和验证条件。候选池的作用是让工作有地方等待,不必为了让计划会“有内容”而强行提前承诺。

如果需求长期未进入计划,应安排定期清理:过期事项重新确认,重复事项合并,价值变化的事项重新排序。积压清单太长会制造虚假的确定感,也会让团队把“曾经提过”误认为“仍然重要”。

3. 第三步:计划会先定目标,再选工作

计划会的顺序很重要。先对齐业务背景和本轮目标,再核对产能与约束,随后选候选工作、拆分任务、确认负责人和依赖,最后检查团队是否相信这份计划。若一开场就逐项读工单,讨论容易被细节牵引,最关键的价值取舍反而没有发生。

  1. 回顾上一轮结果、未完成工作和待处理风险。
  2. 说明本轮目标、业务窗口和不可延后的约束。
  3. 核对实际可用容量,包括会议、值班、假期和发布验证。
  4. 按优先级选择候选工作,拆出可在本轮验证的结果。
  5. 检查依赖、验收条件和风险,必要时降低范围或延后承诺。
  6. 记录计划基线,说明紧急变更的决策方式。

4. 第四步:执行期间看流动,不做形式化催进度

每日同步不必变成每个人汇报昨天和今天。更有效的讨论是:哪些工作正在等待、什么阻碍了目标、谁需要做一个决定、是否有工作已经超出预期停留时间。管理者的任务是移除障碍,产品经理的任务是澄清范围和处理优先级,不是让团队反复报喜报忧。

如果任务卡片长期处于进行中,可以检查是否拆得过大、是否缺少验收前置条件、是否一个人承担过多并行工作。并行任务过多会让团队看起来很忙,却增加上下文切换和等待。遇到阻塞时,优先推动已开始的工作达到可验收状态,而不是不断启动新工作。

5. 第五步:结束时确认结果和偏差

迭代评审要回答“交付了什么、谁能使用、证据是什么”,而不是只逐项展示任务状态。尚未完成的工作要明确是继续、拆分、重新排序还是取消,并记录原因。不要把未完成项自动滚入下一轮,否则旧承诺会挤占新目标,却没有经过重新判断。

复盘控制在少数可行动的问题上。每轮选择一到两个改进项,设负责人、完成时间和检查方式。改进措施如果需要跨部门配合,也要记录升级路径;否则团队只会把系统问题写成自己的待办,最后无人有权解决。

七、工具与流程取舍:什么时候该用平台,什么时候先别加系统

1. 人数和协作复杂度决定工具边界

小团队初期可以用轻量看板和文档,但随着团队、产品线和依赖增加,信息分散会带来额外成本:需求在一个系统,缺陷在另一处,发布记录又在聊天里,管理者无法追溯目标、工作和结果之间的关系。此时需要评估是否引入统一的平台,而不是一味增加表格。

工具选型时,我会重点看团队规模、权限和流程差异、数据迁移、部署要求、报表能力、集成方式与维护成本。中大型企业或百人以上组织,还需要考虑多团队协作、组织权限、审计要求和私有化部署等约束。采购前应拿真实流程做验证,不要只看演示环境里的功能清单。

例如,PingCode主要服务中大型企业及100人以上组织,可作为研发项目协作平台的评估对象。若团队已有大量历史项目和协作数据,需要重点验证其私有化部署方案、现有流程适配能力,以及从其他项目管理系统迁移时的字段映射、权限、附件和历史记录处理。厂商提供的迁移能力应通过实际样本验证,不能只依据“支持平滑迁移”的宣传表述就直接假定零成本。

对于有国产化替代要求的组织,“是否能替代”不是一句功能对照能回答的。应通过业务流程覆盖率、数据迁移完整性、部署与安全评估、用户培训成本、集成改造量和试点反馈共同判断。所谓“国产替代不二选择”不宜作为未经验证的采购结论;更稳妥的做法是先定义不可妥协条件,再对候选方案进行同口径试点。

2. 试点时检查完整链路,不只检查任务看板

选型试点至少覆盖需求提出、评审、迭代计划、研发执行、测试缺陷、版本发布和复盘数据。只在产品经理的演示账号里创建几张任务卡,不能证明平台适合组织真实协作。

  • 用一条真实但可控的业务流程,验证需求到交付的关联关系。
  • 抽取一小批历史数据,检查字段、附件、评论、状态和权限映射。
  • 让产品、研发、测试和管理者分别完成日常任务,记录操作阻碍。
  • 验证部署、备份、权限隔离、审计和集成等组织级要求。
  • 计算配置、迁移、培训和维护的总投入,而非只比较授权费用。
团队情况 建议做法 主要取舍
小团队,流程简单,协作边界清晰 先用轻量看板和文档跑通闭环 灵活、成本低,但需要主动维护信息一致性
多团队并行,依赖和权限较复杂 评估统一项目管理平台并安排分阶段试点 可提升可追溯性,但配置和迁移需要投入
有私有部署、安全审计或本地化约束 先验证部署、安全、备份与运维能力 满足组织治理要求,但上线评估周期可能更长
现有系统使用多年,历史数据复杂 先做数据抽样迁移和流程并行验证 降低切换风险,但短期存在双系统维护成本

3. 什么时候不应该立刻上复杂流程

如果团队还没有形成稳定的需求入口,没人负责澄清,管理层又频繁越级插单,那么更换系统很可能只是把混乱搬到新界面。先把决策权、优先级和紧急变更规则说清楚,再评估工具,效果通常更好。

反过来,如果组织已经存在多个独立流程、跨团队依赖无法追踪、关键决策散落在聊天记录中,继续靠个人表格维持也有隐性成本。此时工具能帮助形成统一信息源,但流程设计仍须保持适度,避免把每种例外都固化成复杂审批。

八、不同情况下的行动建议与取舍

1. 需求变化频繁:先保目标,不保任务清单

如果市场和客户反馈变化快,产品经理要把目标设得稳定一些,把具体实现保持为可调整的候选项。每次变更时评估用户影响、机会窗口和替换成本,再决定是否调整范围。优点是团队能响应新证据;代价是预测远期任务的准确度会下降,因此不应对更远周期做过细承诺。

2. 故障和支持工作多:计划中明确预留容量

运维压力较大或客户支持频繁的团队,应单独记录支持、故障、维护和功能需求。预留量先依据自身历史观察建立,再按周期调整。若完全不预留,计划会反复被打断;若预留过多,又可能低估可用于产品工作的时间。关键在于持续核对预留和实际占用,而非长期采用固定比例。

3. 依赖链长:先做依赖确认,再做团队承诺

跨部门项目要把依赖方、输入物、确认日期和失败后的备选方案写清楚。无法控制的外部事项不应伪装成团队确定任务。必要时将工作拆成“依赖确认”和“依赖完成后的实现”,让风险提前显性化。这样可能让计划看上去没有那么饱满,却能降低中途等待造成的连锁延期。

4. 估算争议大:用历史数据校准,不强求每项精确

若团队每次都在讨论某项工作究竟需要三天还是五天,可以把精力转向工作切分和历史参照。对相似工作记录实际耗时和等待时间,检查偏差是来自范围变化、依赖、技术复杂度还是评估方法。估算的目的是改善组合决策,不是制造精确到小时的承诺。

5. 团队刚组建:先固定协作节奏,暂缓绩效化

新团队缺少共同历史数据时,前几轮最重要的是统一工作定义、发现依赖和建立信任。可以做轻量记录,但不宜立刻把完成率、工时或个人关闭任务数绑定考核。过早绩效化会让成员隐藏风险、拆分任务以追求表面数据,反而破坏真实反馈。

问题信号 优先检查 暂时不要做
反复出现需求返工 需求准备度、验收边界、评审角色 先加更多进度汇报
迭代不断被插单打断 紧急事项定义、决策角色、支持容量 假装所有插单都不可避免
任务长期停在进行中 任务粒度、依赖等待、并行工作量 只要求个人加快速度
计划完成但用户没有感知 迭代目标、验收和发布路径 单纯追求更高关闭率
工具数据很多但难以决策 指标口径、数据关联和实际使用场景 继续堆叠报表与审批状态

九、衡量迭代是否变好:少看单一数字,多看组合信号

1. 过程指标和结果指标要分开

过程指标帮助定位工作流,例如计划稳定性、阻塞时间、临时工作占比、返工比例;结果指标则观察用户或业务是否获得预期价值,例如关键流程完成率、客户问题减少、使用率变化或风险降低。过程变好不保证结果变好,但过程不透明,结果问题就难以追因。

产品经理应谨慎选择指标。一个指标一旦被用于奖惩,团队行为就可能围绕它优化。若只看计划完成比例,团队可能少接有不确定性的工作;若只看交付数量,团队可能拆分更多小任务。指标需要互相制衡,并结合定性复盘解释。

迭代怎么做?产品经理落地方案:迭代管理从0到1

2. 指标应有定义、窗口和解释责任

每个关键指标至少说明统计对象、计算方式、观察时间窗和数据来源。例如,关键流程完成率要定义目标用户、分母、成功事件和排除条件;缺陷率要区分严重等级、统计版本和观察期限。若口径经常变化,就不适合做趋势比较。

还要明确谁解释指标变化。产品经理负责结合目标解释业务信号,研发和测试补充质量与交付过程,业务方说明市场或运营变化。指标不是自动产生结论的机器,而是帮助团队提出更好的问题。

十、结尾:先建立可纠偏的承诺,再谈高效迭代

迭代管理从0到1,最值得投入的不是一套看起来完整的流程,而是让团队具备纠偏能力:承诺前识别信息缺口,执行中暴露阻塞和变更,结束后区分结果与原因。真正成熟的团队不一定每轮都按原计划完成,但能够解释为什么调整、付出了什么代价、下一轮如何验证改进。

我的独特判断是,迭代管理首先是一种不确定性管理,其次才是任务管理。产品经理不必追求永远不变的计划,而要让计划变化有证据、有决策、有替代方案。这样团队既不会被临时事项牵着走,也不会为了守住旧承诺而忽略新信息。

下一步可以从一轮小试点开始:选一个协作边界清楚的团队,确定一个可检验的迭代目标;记录实际容量、临时工作和未完成原因;计划前检查需求准备度;结束时只选一到两个改进动作。连续观察几轮后,再决定是否需要扩大流程、增加指标或引入平台。先让一轮迭代可解释,再让更多团队可复制。

常见问题解答(FAQ)

1. 迭代周期设多长比较合适?

我刚开始带团队时,不确定迭代该按一周还是两周来排,周期太短担心频繁开会,太长又怕需求变化后返工。团队规模和任务类型不同,这个周期应该怎么定?

可以先用两周作为试运行周期:第一周完成主要开发,第二周留出联调、测试和修复时间。若需求变化快、任务能拆得很小,可试一周;若有较多跨团队依赖,可试三周,但不要只为减少会议而拉长周期。连续运行三轮后,比较每轮按时完成率、延期原因和反馈等待时间,再调整周期。

2. 迭代计划里应该放多少需求?

我做计划时经常遇到业务方希望多排几个需求,团队也倾向于把空档填满,但最后总有任务被延期。我该依据什么判断这轮工作量是否合理?

先根据团队最近三轮实际完成量估算容量,而不是按成员人数或理想工时排满。排期时扣除休假、会议、支持线上问题等已知占用,并为不确定事项预留约一成到两成容量。优先选择目标清晰、依赖已确认、能在本轮完成验收的事项;如果关键任务尚未拆解或依赖未落实,应先澄清,不要把乐观估算当作承诺。

3. 迭代开始后,业务方临时提出需求该怎么处理?

我遇到过迭代中途插入紧急需求的情况,直接拒绝会影响合作,直接答应又可能让原计划失控。有没有一种既能响应业务、又能看清代价的处理方式?

先判断是否涉及线上故障、合规或明确的业务时限;确属紧急事项时,由产品、研发和相关负责人共同确认优先级,并说明它会替换或推迟哪项既定工作。非紧急需求先记录进待排队列,在下次计划时评估。每轮统计临时插入事项的数量、占用容量和原计划延期量;

若临时工作持续挤占容量,应单独设置支持容量或改善需求入口,而不是长期靠加班消化。

4. 怎么判断一次迭代做得好不好?

我以前会用完成了多少需求来判断迭代效果,但有时功能上线后没人使用,或者测试问题很多,数字看起来不错却没有解决用户问题。复盘时应该看哪些指标?

同时看交付、质量和结果三类信号:交付看承诺事项完成比例及延期原因;质量看线上缺陷、返工和回滚情况;结果看功能使用、任务完成率或用户反馈等与目标相关的数据。不要只追求完成数量或速度,也不要把不同复杂度的事项简单计数。每轮选一个可验证的目标,复盘时对照上线前后的数据,并明确一项下一轮要改进的具体措施。

核心关键词

读者评论

朱
朱欣然

我们团队以前只统计任务完成率,后来发现核心验收项常常拖到最后。把目标完成情况和未完成原因一起看,确实比单看卡片关闭数更有帮助。

袁
袁知夏

容量按人天扣掉会议和值班后,计划会更接近现实。不过支持工作波动很大,固定预留比例未必适用,还是得根据几轮记录调整。

余
余欢

需求准备度的思路实用,但探索类工作不容易提前写清验收条件。用时间盒和决策产物来约定范围,比硬拆成确定交付更符合实际。

文章包含AI辅助创作:迭代怎么做?产品经理落地方案:迭代管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/561228

赞 (0)
飞飞飞飞
迭代容量落地方案:产品经理开展迭代管理的协同管理案例解析
上一篇 48分钟前
迭代管理迭代计划全流程:产品经理落地方案与一文讲清
下一篇 47分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
