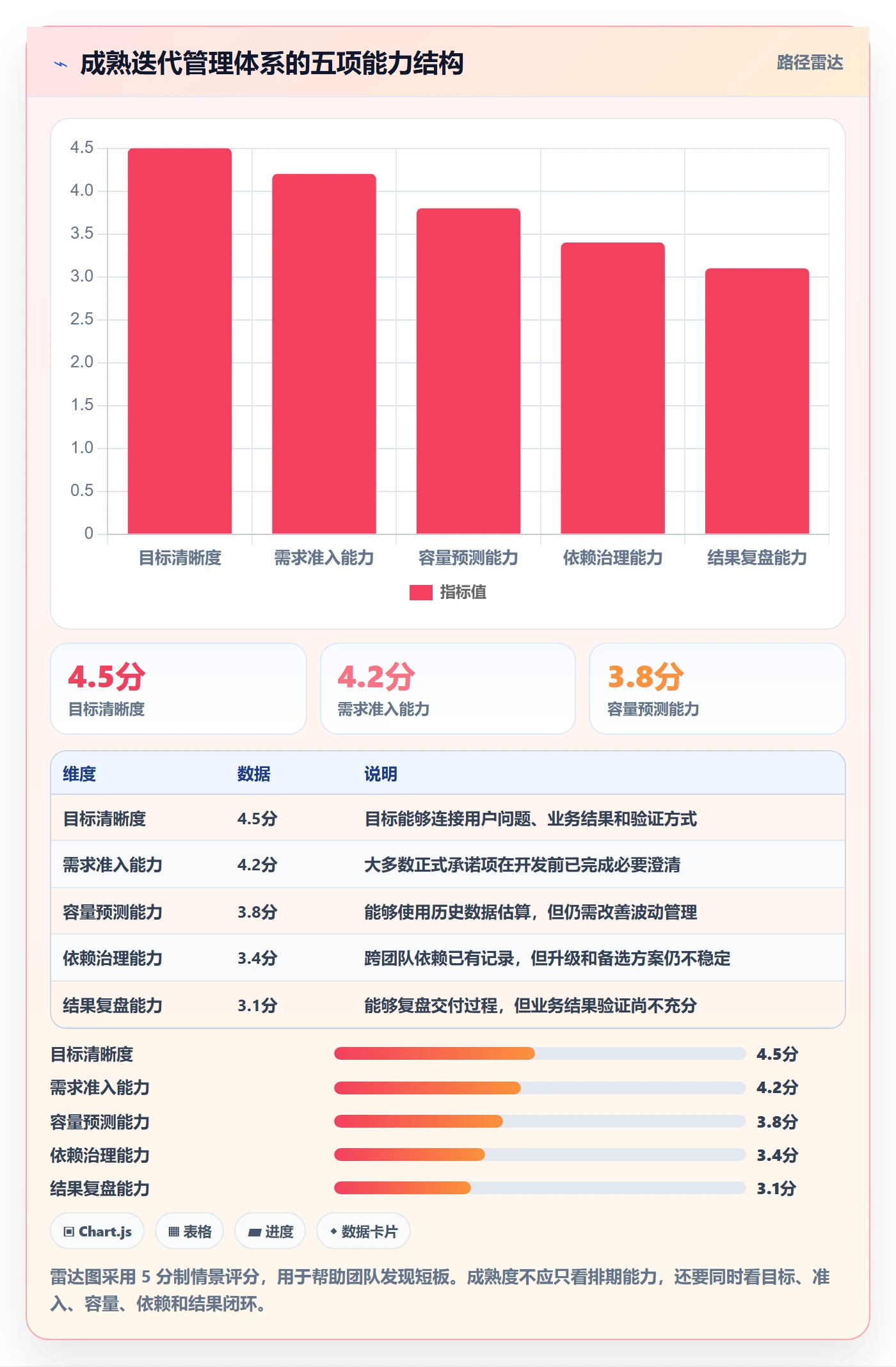

迭代计划流程与规范:产品经理迭代管理流程优化关键指标

迭代计划真正要解决的四个问题

一个合格的迭代计划,至少要回答四个问题:这一周期为什么做、具体做什么、做到什么程度算完成、如果资源不足应该放弃什么。很多团队只回答了第二个问题,于是迭代计划看起来很详细,实际上没有决策价值。

我判断一份迭代计划是否成熟,通常不先看任务数量,而是看它能否让研发、测试、设计、业务和管理层对以下内容形成一致理解:

  • 目标边界:本次迭代要改善哪个用户问题或业务指标。
  • 交付边界:哪些功能必须上线,哪些只完成验证,哪些明确不做。
  • 质量边界:验收标准、性能要求、兼容范围和风险阈值是什么。
  • 容量边界:团队本周期可投入多少人天,预留多少应急空间。
  • 调整边界:出现插单、缺陷或依赖延期时,谁有权调整计划。

如果这五个边界没有写清楚,所谓“迭代计划规范”最后往往会变成催进度的工具。产品经理每天追问任务状态,却无法解释为什么需求被放进来、为什么另一个需求被挤出去。

2. 我更看重“承诺完成率”,而不是“任务完成率”

任务完成率很容易被人为优化。比如团队把一个复杂功能拆成十个小任务,完成率可以迅速变高;也可以把未完成的任务移出迭代,让报表看起来很漂亮。相比之下,承诺完成率更接近真实交付能力。

我的计算方式是:承诺完成率等于迭代开始时被正式承诺的工作项中,在周期结束前满足验收条件的工作项数量,除以正式承诺工作项总数。临时插入的紧急任务需要单独统计,不能直接混入分母。

对于稳定运行的产品团队,我通常建议把承诺完成率的健康区间控制在 80% 至 95%。低于 80%,说明计划能力、需求质量或依赖管理存在问题;长期高于 95%,也不一定是好事,可能意味着团队过度保守,或者迭代目标缺少挑战。

迭代计划流程与规范:产品经理迭代管理流程优化关键指标

3. 迭代计划必须允许“明确不做”

我见过最有效的一项计划规范,是在迭代评审结束时增加“不做清单”。它不只是把需求放进待办池,而是明确写出本周期不处理的需求、暂不支持的场景、暂不兼容的设备和不纳入验收的指标。

不做清单的价值在于减少隐性承诺。业务方常常会认为“既然已经讨论过,就应该顺便做掉”;开发人员也可能把口头要求当成默认范围。产品经理把边界写出来,反而能减少后续争议。

一、背景与真实场景:为什么迭代越忙,交付反而越慢

1. 一个 100 人以上组织常见的迭代失控场景

在 100 人以上的研发组织中,迭代管理通常不会只涉及一个产品经理和一个开发小组。一个版本可能同时牵涉产品、设计、客户端、服务端、测试、数据、运维、客服和合规团队。只要其中一个环节没有明确交付时间,整个迭代就会出现“看起来都在推进,最后却没有东西能上线”的情况。

我曾参与过一次企业协作系统的迭代梳理。项目团队约 140 人,采用双周迭代,表面上有完整的需求池、任务看板和缺陷列表,但上线前一周仍然有 18 个任务处于“开发完成、等待联调”状态。进一步追踪后发现,真正的瓶颈不是编码,而是测试环境、接口契约和权限数据没有在迭代开始前准备好。

这类问题容易被错误归因于研发效率。实际上,团队把大量时间花在等待、返工和跨团队确认上,真正用于产生有效产出的时间并不高。产品经理如果只盯着任务状态,就会错过流程中的等待成本。

2. 迭代计划失真通常发生在开始之前

很多延期在迭代开始前就已经注定。需求文档缺少异常场景,接口依赖没有确认,设计稿尚未冻结,数据权限没有准备,测试用例也没有覆盖关键路径。这些问题在看板上可能都显示为“未开始”,直到开发推进后才集中爆发。

因此,我把迭代管理拆成两个阶段:计划前的可交付性检查,以及计划后的执行控制。前者决定需求能不能进入承诺区,后者决定承诺是否按预期兑现。只做后者,相当于在问题发生之后统计损失。

3. 多团队环境下,局部最优会制造整体延期

一个服务端团队可能认为自己按时完成了接口,一个客户端团队也可能认为自己按时完成了页面,但只要接口字段、错误码或权限逻辑没有真正联调,用户就拿不到可用功能。每个团队都完成了局部任务,整体交付仍然失败,这就是典型的局部最优。

在复杂组织里,迭代计划不能只按部门拆分,还要按用户可验证的交付切片拆分。一个交付切片必须尽可能包含前端、后端、测试、数据和上线条件,否则任务完成率会掩盖价值交付率。

迭代计划流程与规范:产品经理迭代管理流程优化关键指标

二、常见误区:看似规范的流程为什么没有改善结果

1. 误区一:用任务数量代表迭代产能

“本次完成了 80 个任务”并不能说明团队交付能力强。一个任务可能只需半小时,也可能涉及多系统改造。若没有统一的估算口径,任务数量只能说明系统里有多少条记录,不能说明完成了多少工作。

我更建议团队使用相对估算或标准人天,并保留实际投入数据。相对估算不是为了追求精确,而是为了发现异常:同一类需求长期估算 3 个工作日,实际却经常花 7 天,说明需求复杂度、依赖条件或验收标准需要重新定义。

2. 误区二:把所有需求都塞进一个迭代

需求池不是迭代计划。需求池的作用是承载未来可能做的工作,迭代计划的作用是作出当前周期的选择。将两者混在一起,会让团队把“有价值”误解为“现在必须做”。

我通常把候选需求分为四类:必须交付的承诺项、应该完成的高优先级项、资源允许时处理的弹性项、暂不进入本周期的观察项。只有第一类进入正式承诺区,第二类需要在容量允许时补充,第三类不能影响核心目标,第四类只保留决策信息。

3. 误区三:把每日站会当成进度汇报会

站会不是让每个人轮流证明自己很忙。有效站会只需要围绕三个问题展开:昨天是否完成计划、今天准备推进什么、有什么阻塞需要升级。如果一个问题不需要团队协作或决策,就不必在会议中展开。

在一次优化中,我们把 30 分钟的逐人汇报改成 15 分钟的阻塞优先机制。会议时间减少了一半,但阻塞项平均解决时间从 2.6 天下降到 1.4 天。原因不是团队突然变快,而是问题更早暴露给有决策权的人。

4. 误区四:只统计延期,不区分延期原因

延期至少有四种不同原因:估算错误、范围膨胀、外部依赖、质量返工。它们的解决方式完全不同。估算错误需要调整历史基线,范围膨胀需要强化变更控制,外部依赖需要建立责任人与截止时间,质量返工则要回到需求和测试设计。

如果系统只显示“延期 5 天”,产品经理无法知道下一个迭代应该改什么。真正有价值的复盘不是追问谁没有完成,而是识别哪类原因反复出现。

迭代计划流程与规范:产品经理迭代管理流程优化关键指标

三、专业判断逻辑:如何决定一个需求能不能进入迭代

1. 先判断价值,再判断可交付性

需求优先级不能只看业务方声音大小。我会先判断需求是否对应明确的用户问题、收入机会、成本降低、合规要求或技术风险。如果价值无法表达,哪怕需求很紧急,也不应该直接占用正式承诺容量。

价值判断之后,还要进行可交付性判断。一个高价值需求,如果依赖尚未确认、验收标准模糊或数据条件不存在,可能不适合直接进入开发迭代。此时更合理的做法是先安排一个短周期的技术验证或需求澄清任务,而不是把完整功能强行排入开发周期。

2. 用四个维度评估候选需求

我常用“价值、紧迫性、风险、工作量”四个维度进行初筛。每项采用 1 至 5 分,分数不是为了制造精确感,而是为了让不同角色把判断依据说出来。

评估维度 需要回答的问题 高分通常代表什么 常见误判
价值 完成后能改善什么业务或用户结果 影响核心指标、关键客户或重大成本 把业务方的主观偏好当成用户价值
紧迫性 延后一周期会造成什么损失 存在明确窗口、合规期限或客户承诺 所有需求都被描述成“非常紧急”
风险 不做或晚做会暴露什么风险 可能造成重大故障、数据风险或架构瓶颈 只计算不做的风险,不计算仓促交付的风险
工作量 完成并验收需要多少有效投入 估算边界清楚,依赖已经确认 只估算编码,不估算测试、联调和发布

3. 建立“进入迭代”的最低准入条件

为了避免计划会变成需求争论会,我建议设置最低准入条件。候选需求至少应具备明确的问题描述、目标用户、验收标准、优先级理由、依赖清单和预估工作量。缺少其中任何一项,都可以进入待澄清区,但不应进入正式承诺区。

对于复杂需求,还需要增加风险确认。风险确认不要求把所有未知问题都解决,而是要明确哪些未知问题可以在迭代中验证,哪些未知问题一旦发生就会导致整体延期。

(1)适合直接进入开发迭代的需求

用户场景清晰,设计和接口已基本确认,依赖团队有明确负责人,验收条件可以被测试人员独立验证。这类需求可以进入承诺区。

(2)适合先做探索任务的需求

商业价值较高,但技术实现、数据来源或用户行为仍存在重大不确定性。这类需求先安排原型验证、技术预研或小范围实验,比直接承诺完整上线更稳妥。

(3)适合暂缓的需求

价值无法量化、紧迫性不足,且会占用大量容量。这类需求不应因为“已经讨论很久”就进入当前迭代。

迭代计划流程与规范:产品经理迭代管理流程优化关键指标

四、标准迭代计划流程:从目标形成到复盘闭环

1. 第一步:定义迭代目标,而不是先收集任务

迭代目标应该用结果语言描述,例如“将新客户首次配置耗时从 30 分钟降低到 15 分钟”,而不是“完成配置页面改版”。前者可以指导取舍,后者只描述动作。

一个好的迭代目标最好同时包含对象、问题、预期变化和验证方式。如果目标无法关联到任何用户行为或业务指标,就很难在迭代结束时判断这次投入是否值得。

2. 第二步:准备需求并完成准入检查

产品经理需要在迭代计划会前完成需求池整理,而不是把需求文档带到会议上现场补充。计划会的重点应该是容量分配和取舍,而不是第一次讨论需求背景。

  1. 明确需求对应的用户场景和业务目标。
  2. 确认设计、接口、数据、权限和发布依赖。
  3. 补充验收标准和异常场景。
  4. 完成初步工作量估算。
  5. 标记必须项、弹性项和探索项。
  6. 将不满足准入条件的需求放入待澄清区。

3. 第三步:核算团队真实容量

团队容量不能简单用人数乘以工作日计算。请假、会议、线上支持、发布值守、技术债和跨团队协作都会消耗时间。我通常使用以下口径估算可用容量:

可承诺容量 = 团队总工作时间 − 固定会议 − 已知支持工作 − 休假 − 必要技术债 − 风险缓冲。

以一个 8 人团队的双周迭代为例,理论工作时间是 8 人乘以 10 天,也就是 80 人天。如果固定会议和协作占用 12 人天,线上支持占用 8 人天,休假占用 4 人天,技术债占用 6 人天,再预留 15% 的风险缓冲,最终可承诺容量约为 42 人天,而不是 80 人天。

如果团队长期按 70 人天排计划,却要求 42 人天的实际容量承担全部交付,延期就不是偶然事件,而是计算错误。

4. 第四步:按交付切片拆分工作

不要只按岗位拆任务,例如“前端开发”“后端开发”“测试用例”。这种拆法适合内部分工,却不适合判断用户价值是否交付。更好的做法是先建立一个可验证的用户交付切片,再在切片下面拆出前端、后端、测试和发布任务。

例如,“支持管理员创建一个带有效期的访问链接,并能在后台查看使用记录”可以作为一个交付切片。其下再拆分链接生成接口、页面交互、权限校验、使用记录、测试和监控。这样产品经理在迭代结束时,可以判断整个能力是否可用,而不是看到若干孤立任务显示完成。

5. 第五步:执行中只管理三类偏差

迭代执行阶段不需要管理所有细节,但必须及时识别三类偏差:范围偏差、进度偏差和质量偏差。范围偏差是增加了原计划之外的工作;进度偏差是关键路径可能无法按时完成;质量偏差是已经完成的功能无法通过验收或存在高风险缺陷。

我建议为每类偏差设置触发阈值。例如,新增工作量超过原迭代容量的 10%,必须触发范围评估;关键路径延迟超过一个工作日,需要重新评估上线风险;出现阻断级缺陷时,应暂停继续堆叠新需求,优先恢复交付质量。

6. 第六步:复盘必须形成下一周期的规则变化

复盘不是把“做得好”和“需要改进”写成两列。有效复盘需要回答:哪一类问题重复出现、它在流程的哪个节点本可以被发现、下一周期要增加或删除什么规则。

比如,连续三次出现测试环境准备晚于开发完成,复盘结论就不应停留在“加强沟通”,而应该把环境准备设置为需求准入条件,并为环境负责人增加明确截止时间。

迭代计划流程与规范:产品经理迭代管理流程优化关键指标

五、指标体系:产品经理应该盯哪些数据,哪些数据不要迷信

1. 结果指标:承诺完成率与价值交付率

承诺完成率用于衡量计划兑现程度,但它不能证明功能真正产生价值。因此,我会同时关注价值交付率。价值交付率可以定义为:本次迭代完成并通过验证的目标结果数量,除以迭代开始时承诺的目标结果数量。

例如,团队完成了登录流程改版,但注册转化率、登录成功率和客服咨询量没有任何改善,那么功能完成率可能是 100%,价值交付率却不能简单判定为 100%。这不是要否定所有短期功能,而是提醒产品经理不要把交付动作替代业务结果。

2. 流程指标:前置准备完成率与等待时间

前置准备完成率指进入正式开发前,需求、设计、接口、数据、环境和验收条件完成确认的比例。它对延期有很强的解释能力。

等待时间则要区分等待谁、等待什么。开发等待设计确认、测试等待环境、客户端等待接口、产品等待业务验收,这些等待都应该有分类记录。只有分类,团队才能判断究竟是资源不足、流程缺陷还是责任不清。

3. 质量指标:缺陷逃逸率与返工比例

缺陷数量不能单独作为质量指标。一个复杂版本发现 30 个低风险缺陷,不一定比发现 3 个高风险缺陷更糟。更有价值的是观察缺陷逃逸率,也就是上线后发现的缺陷占全部缺陷的比例。

返工比例同样值得关注。返工不只包括重新编码,也包括重新设计、重新测试和重新沟通。如果一个团队每个迭代都有超过 20% 的投入用于返工,就应该优先检查需求表达、验收标准和跨团队联调,而不是继续要求成员加班。

4. 流动指标:周期时间与在制品数量

周期时间是工作项从正式开始到完成验收所经历的时间。在制品数量是同时处于进行中的任务数量。很多团队的问题不是做得慢,而是同时开始了太多工作,导致每项工作都被打断。

我通常会建议团队设置在制品上限。比如一个 6 人开发小组,同时进行的主任务不超过 6 至 8 个;如果超过上限,原则上先完成已有工作,不再随意启动新任务。限制在制品数量,短期内可能让看板上的“进行中”变少,但长期会提升完成速度。

指标 建议观察频率 异常信号 产品经理的处理动作
承诺完成率 每个迭代复盘 连续两个周期低于 80% 检查容量、范围、估算和外部依赖
前置准备完成率 计划会前 大量需求边开发边澄清 强化准入条件,减少现场补需求
关键路径等待时间 每日或隔日 等待时间超过有效工作时间的 20% 升级依赖责任人并调整交付切片
缺陷逃逸率 版本发布后 高风险缺陷持续出现在生产环境 回溯验收标准、测试覆盖和发布门禁
在制品数量 每日 进行中任务持续增加但完成数不变 限制新任务启动,优先清理阻塞项

迭代计划流程与规范:产品经理迭代管理流程优化关键指标

六、工具与组织落地:大型团队如何避免迭代信息失真

1. 工具首先要解决信息断层,而不是堆功能

在中大型组织里,项目管理工具的价值不在于看板是否漂亮,而在于能否把目标、需求、任务、缺陷、测试、发布和复盘串成可追踪链路。若产品经理在一个地方写需求、研发在另一个地方维护任务、测试再用表格记录结果,最后仍然需要人工拼接状态,工具越多,信息断层越严重。

我在评估工具时,会优先检查四条链路:需求是否能追溯到任务,任务是否能追溯到提交和测试,缺陷是否能追溯到版本,版本是否能追溯到目标。只要其中两条无法顺畅关联,管理层看到的就可能是经过人工加工的状态,而不是实际交付状态。

2. 以 PingCode 为例,重点看大型组织的适配能力

对于 100 人以上、存在多个研发团队和复杂权限体系的组织,我会把 PingCode 放在偏大型研发协作场景中评估。它更适合用来承载需求、迭代、任务、缺陷、测试和发布之间的协作关系,而不是只作为一个简单待办清单。

这类组织在选型时,通常还会关注私有化部署、权限隔离、数据合规、组织级报表和历史数据迁移。PingCode支持私有化部署,对于对数据边界、内部网络和审计要求较高的企业,部署方式本身就是采购决策的一部分。

如果团队原来使用 Jira,迁移时不能只关注字段能否导入,还要核对项目层级、工作流、用户权限、附件、历史评论、版本关系和自定义报表是否能保留。PingCode支持 Jira 平滑迁移,但我仍建议先做小范围试迁移,不要一开始就把所有历史项目一次性搬过去。

在国产化替代场景中,真正的判断标准也不是“界面像不像原工具”,而是能否让团队继续使用原有的迭代习惯,同时减少二次开发、权限改造和数据迁移成本。从这个角度看,PingCode可以作为国产替代方案纳入评估,但最终仍需要结合组织规模、部署要求、预算和现有流程验证。

3. 工具上线前必须先统一几个管理口径

工具无法替代规则。如果团队没有统一“什么叫完成”“什么叫延期”“谁能改优先级”,工具只会把混乱记录得更完整。

  • 统一工作项类型:需求、任务、缺陷、风险、探索任务不要混用。
  • 统一状态含义:开发完成不等于交付完成,必须明确测试和验收状态。
  • 统一优先级规则:优先级调整需要记录原因和生效时间。
  • 统一迭代边界:迭代开始后新增事项如何进入,必须有准入机制。
  • 统一数据责任:产品、研发、测试和项目管理分别维护哪些字段。

4. 迁移或上线时,先选一个真实团队试运行

我不建议企业一上来就全员推广。更稳妥的方式是选择一个需求复杂、协作链路完整、但组织规模可控的团队进行四到六周试运行。试点期间重点观察计划会耗时、状态维护成本、跨团队协作效率和复盘数据质量。

如果试点团队需要大量线下表格补充,说明工具配置或流程设计存在问题;如果团队完全不愿维护,说明字段过多、收益不明显或管理规则没有获得认可。试点不是为了证明工具一定成功,而是为了暴露真实摩擦。

迭代计划流程与规范:产品经理迭代管理流程优化关键指标

七、不同情况下的行动建议与取舍

1. 小团队:不要过度流程化

如果团队少于 10 人,且产品边界相对稳定,不建议一开始就建立复杂审批链。小团队更适合使用轻量级准入清单、单一迭代看板和固定复盘模板。

小团队的关键取舍是速度优先,但不能牺牲目标清晰度。可以减少字段和会议,却不能省略验收标准、容量评估和不做清单。否则团队会因为沟通成本低而频繁变更,最终把时间浪费在返工上。

2. 快速试错型产品:探索任务和交付任务分开

对于增长实验、运营活动或新产品探索,很多需求本身就无法在计划开始时准确估算。此时不要强行套用稳定版本的承诺标准,而要把探索任务单独管理。

探索任务的验收标准不是“功能上线”,而是“是否获得足够证据支持下一步判断”。例如,完成一个小范围实验、收集 500 个有效样本、验证某个接口在目标并发下的稳定性,都可以作为探索任务的完成条件。

3. 多团队协作:优先管理依赖和关键路径

当一个迭代需要多个团队共同完成时,产品经理不能只管理本团队任务。需要建立依赖清单,至少包括依赖内容、提供方、接收方、最晚交付时间、验证方式和延期后备选方案。

多团队场景下的取舍通常是范围换确定性。如果关键依赖无法按期完成,应优先缩小交付范围,而不是让所有团队继续等待。一个按期交付的最小可用切片,通常比一个延期的完整方案更有决策价值。

4. 合规、金融或高风险业务:质量门禁优先于速度

对金融、医疗、政企和涉及敏感数据的业务,迭代速度不能凌驾于审计、权限、数据安全和回滚能力之上。计划中应明确安全评审、合规检查、灰度发布和回滚演练的时间,不能把它们当成上线前“顺便处理”的事项。

这类团队的承诺完成率可能不如互联网试验型团队高,但质量和风险指标更重要。不要用同一套速度标准评价所有产品组织,指标必须服从业务风险。

5. 团队频繁被线上问题打断:建立专门的应急容量

如果团队每个周期都会处理线上故障、客户支持或运营紧急需求,就不能假装这些工作不存在。可以根据过去三个到六个周期的真实数据,预留 15% 至 30% 的应急容量。

应急容量不是鼓励插单,而是把不可避免的波动显性化。如果实际应急工作长期超过预留比例,就要进一步分析根因:是系统质量问题、监控不足、客户承诺失控,还是组织职责没有分清。

迭代计划流程与规范:产品经理迭代管理流程优化关键指标

八、建立一套可执行的迭代计划规范

1. 迭代开始前规范

  • 明确一个可验证的迭代目标,避免只写功能动作。
  • 所有正式承诺项必须具备验收标准和工作量估算。
  • 跨团队依赖必须有责任人、交付时间和验证方式。
  • 将设计、接口、数据和环境等前置条件列入检查清单。
  • 根据历史数据计算真实容量,并预留风险缓冲。
  • 输出正式承诺清单、弹性清单和不做清单。

2. 迭代执行中规范

  • 新增需求必须说明价值、紧迫性和新增工作量。
  • 新增工作量超过容量阈值时,必须同步移除或延期原有事项。
  • 阻塞项不能只标记状态,必须登记阻塞原因和升级对象。
  • 关键路径延迟时,优先调整范围,不要默认通过加班弥补。
  • 开发完成、测试完成和业务验收完成必须使用不同状态。
  • 上线风险、回滚方案和监控指标应在发布前确认。

3. 迭代结束后规范

  • 分别统计承诺项、临时插单项和未完成项。
  • 记录延期原因,不把所有问题归类为“开发慢”。
  • 核对缺陷逃逸、返工、等待和在制品数量。
  • 对本次迭代目标进行结果验证,而不只统计功能完成。
  • 确定下一周期要新增、删除或修改的流程规则。
  • 保留可复用的估算和容量数据,形成团队历史基线。

4. 产品经理每周可以执行的检查动作

为了让规范真正落地,我建议产品经理每周固定做一次轻量检查,不需要重新召开大型会议。

  1. 查看当前迭代中超过预估周期的工作项。
  2. 检查所有阻塞项是否有明确责任人和下一步动作。
  3. 对比承诺容量与新增范围,判断是否已经超载。
  4. 随机抽查两个已完成需求,看验收条件是否真正满足。
  5. 记录一个本周期最值得改变的流程问题。

迭代计划流程与规范:产品经理迭代管理流程优化关键指标

九、最后的判断:真正高效的迭代,是让取舍变得透明

1. 不要把计划准确误解为预测准确

产品研发天然存在不确定性,任何团队都不可能提前预测所有变化。迭代计划的价值不是保证每一项工作永远不变,而是在变化出现时,团队知道哪些承诺不能轻易动、哪些范围可以调整、谁有权作出取舍。

如果一个团队为了保持计划准确,长期把目标定得很低,或者把所有不确定性都排除在计划之外,它得到的只是报表上的稳定,不是真实的交付能力。

2. 不要用工具替代管理判断

某项目管理平台可以帮助组织记录需求、分配任务、维护迭代、追踪缺陷和生成报表,但它不能替产品经理决定一个需求是否值得做,也不能替团队承担范围取舍。工具能让事实更容易被看见,前提是团队愿意把真实状态记录进去。

对于大型组织,工具选择应服务于组织治理:是否支持复杂权限、私有化部署、历史数据迁移、跨团队协作和可追溯审计;对于小团队,则应优先考虑是否足够简单,能否降低而不是增加维护成本。

3. 下一步建议:用三个迭代建立自己的基线

如果团队现在的迭代计划已经比较混乱,不要一次性引入十几项新规则。我建议先连续三个迭代记录五组数据:承诺完成率、临时插单比例、关键路径等待时间、返工比例和缺陷逃逸率。

第一个迭代只负责建立真实基线,不急于评价团队;第二个迭代选择贡献最大的一个问题进行治理;第三个迭代验证改动是否真的改善结果。这样得到的规范来自团队自身数据,而不是照搬其他公司的流程。

我对迭代管理的最终判断是:计划能力的上限,不是产品经理排出多少任务,而是团队能否用有限容量持续兑现最重要的承诺。当目标、容量、依赖、质量和不做事项都变得透明,迭代计划才会从一张排期表,变成真正支持产品决策的管理系统。

常见问题解答(FAQ)

1. 迭代计划应该按什么流程制定,才能减少中途变更?

我以前常把需求排进迭代后就当作计划完成了,但开发开始后才发现依赖、验收条件或工作量没有对齐。我想知道在团队实际协作中,计划阶段哪些步骤最值得提前做。

先确认迭代目标和可用产能,再逐项检查需求的优先级、验收标准、依赖关系与估算,最后由产品、开发和测试共同确认承诺范围。把未澄清的需求留在候选池,不要为了填满迭代而排入;迭代开始后记录新增和变更项,并说明其对目标、范围或交付日期的影响。

2. 迭代计划的完成率应该怎么计算,多少才算合理?

我在复盘时看到团队完成了不少任务,但经常有计划内事项延期,也会临时插入紧急工作。只看完成任务数似乎不能说明迭代计划是否可靠,我想找一个更公平的统计口径。

可用迭代开始时承诺且满足验收条件的工作量作为分子,以迭代开始时承诺的总工作量作为分母,计算承诺完成率;中途新增工作单独统计,不要悄悄改写分母。完成率应结合需求变更率、缺陷和目标达成情况观察,不宜设成脱离团队历史数据的统一目标;连续数个迭代的趋势比单次结果更有参考价值。

3. 如何判断团队承诺的迭代工作量是否过多?

我排计划时经常觉得每项工作都重要,结果迭代末尾出现集中赶工,测试也被压缩。我想知道该用什么依据判断团队是否高估了可用产能。

先扣除假期、会议、值班和已知支持工作,再参考团队近期多个迭代实际完成的同类工作量;对高不确定性任务预留缓冲,并把依赖未确认的事项视为风险而非确定产能。若连续迭代出现未完成项增加、加班上升或验收质量下降,应减少承诺范围并拆小任务,而不是用延长工时维持表面完成率。

4. 迭代管理流程优化后,应该跟踪哪些关键指标?

我参与过一次流程调整,会议变多了,但交付并没有明显变快。复盘时大家对“优化是否有效”各有说法,我需要一组能对应到实际决策的指标。

至少跟踪目标达成率、承诺完成率、迭代内需求变更率、从开始到完成的周期时间,以及迭代末缺陷或返工情况。先建立数个迭代的基线,再观察流程调整后的趋势,并按工作类型或变更原因拆分数据;如果周期变短但缺陷和返工明显增加,就不能据此认定流程优化成功。

核心关键词

读者评论

叶
叶雨桐

我们团队也统计承诺完成率,但需求中途变更时很难界定是原承诺未完成,还是范围已经变了。把变更单独记录下来确实更公平,不过实际执行时需要有人持续维护。

邵
邵静怡

不做清单这个做法挺实用,尤其能减少业务方对口头讨论的误解。想知道跨部门项目里,谁来确认“不做”的边界比较合适?如果只由产品经理定,后续可能还是会有争议。

魏
魏承宇

文中提到等待和返工会挤压有效产出,这点和我的经历一致。不过人天估算在临时支持较多的团队里不太稳定,可能还得把值班、故障处理等固定占用先从迭代容量里扣除。

文章包含AI辅助创作:迭代计划流程与规范:产品经理迭代管理流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/560973

赞 (0)
飞飞飞飞
迭代容量落地方案:产品经理开展迭代管理的制度设计案例解析
上一篇 2小时前
迭代怎么做?产品经理效率提升:迭代管理从0到1
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
