2026 年企业研发管理平台选型指南:5 款主流工具对比分析

2026 年企业研发管理平台选型,最容易犯的错误不是漏掉某个功能,而是把“项目管理软件”“需求管理平台”和“产品数据管理系统”放进同一张表里打分。我在参与研发流程评估时见过一个典型案例:一家约 180 人的硬件企业同时试用了三类工具,最终发现任务看板很顺手,但图纸版本、BOM 变更和工程审批仍然依赖邮件,结果系统上线了,研发负责人却依旧无法回答“这个版本为什么变更、谁批准的、影响了哪些物料”。

所以,本文不做脱离场景的品牌罗列,而是从研发类型、流程深度、集成能力、实施成本和替换风险五个维度,对 5 款主流工具进行可执行的选型分析。

2026 年企业研发管理平台选型指南:5 款主流工具对比分析

一、先讲核心结论:没有“最好”的平台,只有边界最匹配的选择

1. 五款工具分别适合什么企业

我先给出结论,方便正在采购的团队快速缩小范围。本文比较的 5 款工具分别是 PingCode、Jira、Azure DevOps、华为云 CodeArts 和 Siemens Teamcenter。它们并不属于完全相同的产品类型,因此我不会简单给出一个脱离场景的总排名。

工具 主要定位 更适合的研发组织 优先验证的能力 主要边界
PingCode 企业级研发管理与协同平台 100 人以上的软件、硬件及软硬一体化研发组织 需求、项目、测试、迭代、发布、权限、私有化与迁移 制造业深层产品数据管理仍需确认与既有系统的边界
Jira 敏捷项目与问题跟踪平台 软件研发、互联网和技术团队 工作流、插件生态、敏捷迭代和系统集成 复杂中国本地化、部署和服务要求需要单独核验
Azure DevOps 代码、持续集成和研发交付平台 微软技术栈、软件工程和 DevOps 团队 代码仓库、流水线、测试、发布和权限 对非技术部门的项目协同体验未必是最优解
华为云 CodeArts 云上研发与 DevOps 平台 重视国产云、软件交付和研发效能的企业 流水线、代码、测试、发布、云资源协同 跨云、跨平台及复杂组织治理要做真实试点
Siemens Teamcenter PLM 产品全生命周期管理平台 制造、汽车、装备、电子和复杂产品企业 产品结构、BOM、图纸、工程变更和制造协同 实施周期、咨询投入和主数据治理成本较高

如果企业主要管理软件研发任务,优先比较 PingCode、Jira、Azure DevOps 和华为云 CodeArts;如果企业核心问题是图纸、BOM 和工程变更,Teamcenter 这类 PLM 平台的优先级会明显上升。这不是产品高低之分,而是管理对象不同。

2. 我的推荐顺序不是按功能数量,而是按“问题闭环距离”

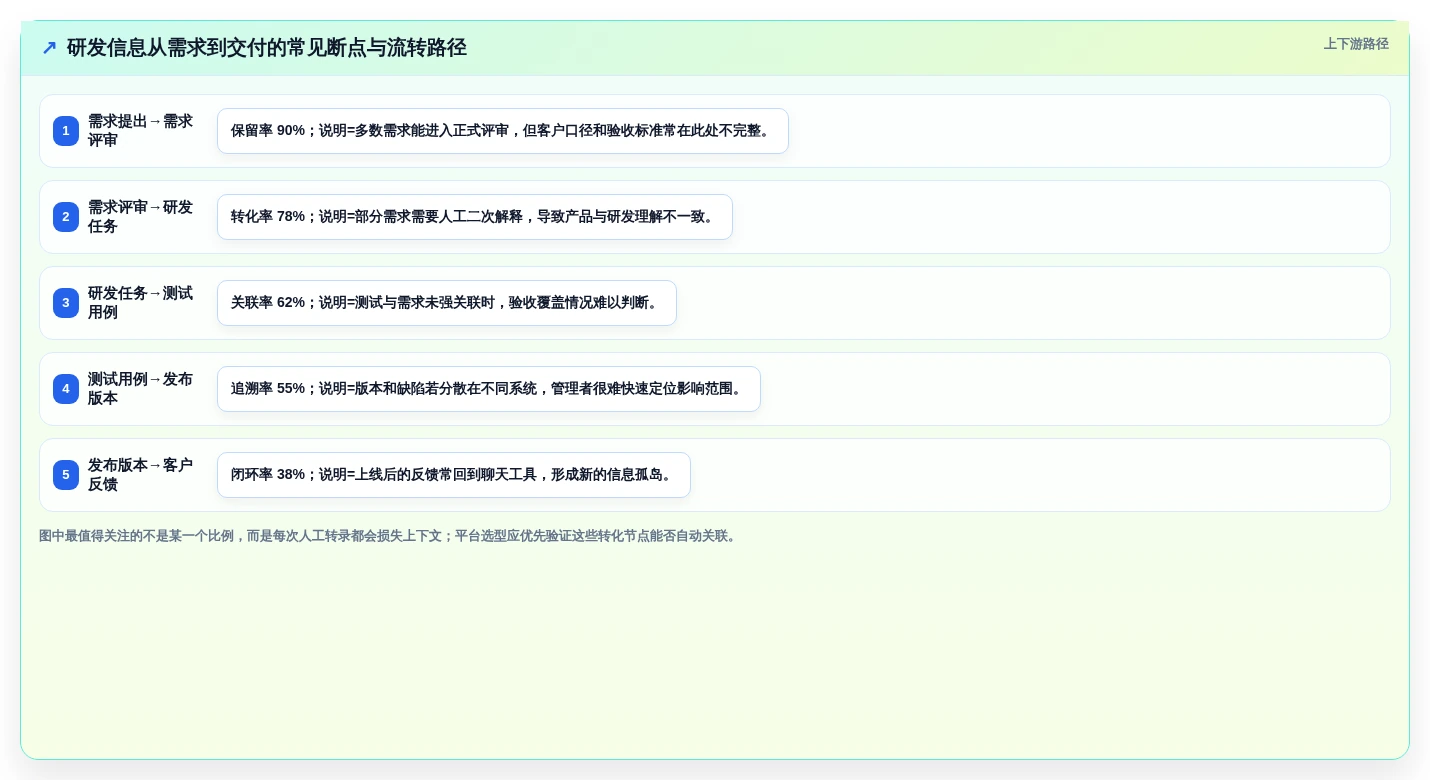

我判断一个研发管理平台是否值得采购,首先看它能否把问题从提出一直追踪到关闭。所谓闭环距离,是指需求、任务、代码、测试、发布、客户反馈或产品变更之间需要跨越多少个系统和人工转录环节。

如果一个平台有 200 个功能,但需求仍然要复制到表格,测试结果仍然要通过聊天工具通知项目经理,研发负责人仍然依赖人工汇总周报,那么它的实际管理价值并不高。相反,一个功能边界清晰、流程可以落地的平台,可能更适合第一阶段上线。

2026 年企业研发管理平台选型指南:5 款主流工具对比分析

二、为什么研发平台越来越难选:企业管理的对象已经变了

1. 研发管理不再只是“看项目进度”

早期企业采购研发软件,往往只想解决三个问题:任务分给谁、什么时候完成、当前进度怎样。随着研发组织变大,真正造成损失的通常不是任务没有分配,而是关键上下文在流转中丢失。

例如,市场提出一个客户需求,产品经理把它写进需求池,研发拆成几个任务,测试发现缺陷,版本上线后客户又提出变更。如果这些节点分别存在于邮件、表格、代码平台和聊天记录中,管理者看到的只是几个孤立的状态,而不是一条可追溯链路。

对软件企业而言,研发平台至少要覆盖需求、迭代、任务、缺陷、测试和发布;对硬件企业而言,还要延伸到图纸、物料、BOM、样机、工程变更和生产验证。研发平台的复杂度,通常不是由员工数量单独决定,而是由研发对象的复杂度和变更频率决定。

2. 100 人以上组织会出现三个明显拐点

我在评估中通常把 100 人视为一个重要观察点,但它不是硬性采购门槛。研发人员达到这一规模后,个人经验很难继续承担流程协调,企业会逐渐出现以下变化。

  • 跨团队依赖变多:一个需求可能同时依赖产品、客户端、后端、测试、设计和运维。
  • 权限边界变复杂:不同项目、客户、事业部和供应商不能看到相同数据。
  • 管理报表开始失真:项目经理花大量时间整理周报,报表却仍然无法反映真实风险。
  • 历史资料开始产生价值:过去的决策、缺陷、版本和变更记录成为新项目的重要输入。

这也是我把 PingCode重点放在中大型企业及 100 人以上组织讨论的原因。此类企业通常不只是需要一个看板,而是需要统一流程、权限、数据关系和管理视图。PingCode支持私有化部署,也支持从 Jira 平滑迁移,对于需要国产替代、数据可控或希望减少迁移震荡的企业,值得列入优先验证名单。

3. 制造业研发的“管理平台”往往不是项目工具

制造业经常把研发管理、产品数据管理和生产协同统称为研发数字化,但这几个领域的核心数据并不一样。项目管理关注“谁在什么时间完成什么任务”,PDM 关注“哪一份图纸和哪一个零部件版本有效”,PLM 进一步关注“产品从概念到退市的全生命周期如何治理”。

如果一家装备企业的主要痛点是图纸散落、BOM 经常错配、工程变更无法追溯,那么单纯采购一个任务平台只能改善协作表面,无法替代 PLM。反过来,如果一家互联网公司只是想统一需求、缺陷和版本,直接上重型 PLM 也可能造成过度建设。

2026 年企业研发管理平台选型指南:5 款主流工具对比分析

三、常见误区:很多失败项目在采购前就已经埋下

1. 误区一:功能列表越长,平台越强

供应商演示时,功能数量很容易制造“平台很强”的印象。但我建议采购团队把每项功能都追问到一个具体动作:谁使用、何时使用、输入什么、输出什么、异常如何处理。

例如,供应商说支持“全流程管理”,采购人员应继续问:需求变更后,已经排期的任务是否会自动提示影响?测试用例是否能关联需求?发布后出现缺陷,能否追溯到具体版本和责任环节?如果回答只能停留在“可以配置”,就要进一步确认配置工作由谁完成、需要多少人天、后续升级是否会受到影响。

2. 误区二:把演示顺畅当成上线容易

演示环境通常只有几个项目、十几名用户和干净的数据,流程看起来很顺。真实上线却要面对历史数据、组织权限、账号同步、流程争议和用户习惯。

我见过一个项目在演示阶段只用了两天就完成了需求到发布的流程,正式上线却花了近两个月清理字段和权限。问题不在产品功能,而在于不同部门对“完成”的定义不一致:产品认为开发提交代码即完成,测试认为通过验收才算完成,项目经理则把上线作为完成节点。

真正的上线难度,等于工具配置难度加上组织规则统一难度。采购时只问产品能不能做,而不问企业是否愿意按统一规则使用,通常会低估成本。

3. 误区三:只看软件价格,不算总拥有成本

研发平台的总成本至少包括授权或订阅费用、实施服务、数据迁移、接口开发、培训、管理员投入和长期运维。对于私有化部署,还要增加服务器、数据库、备份、安全和升级成本。

有些平台报价看起来不高,但每个部门都要定制一套流程,最终维护多个版本;有些平台初始投入较高,却能复用统一模板和权限模型。单看第一年合同金额,很容易得出错误结论。

成本项目 低估时的表现 采购前应确认的问题
许可或订阅 只看基础账号费,忽略模块和并发限制 哪些功能需要单独购买?外部协作者如何计费?
实施服务 上线后才发现需要流程咨询和大量配置 标准实施包含多少人天?交付物是什么?
数据迁移 历史项目、附件和版本关系无法完整导入 迁移范围、格式、校验方式和失败回滚如何定义?
接口开发 账号、组织、代码、ERP 数据无法同步 标准接口有哪些?定制接口由谁维护?
长期运维 管理员离职后无人维护,升级受到影响 版本升级、备份、安全补丁和服务响应如何约定?

2026 年企业研发管理平台选型指南:5 款主流工具对比分析

4. 误区四:为了国产替代,忽略迁移和使用习惯

替换海外或旧平台时,最难的往往不是导入任务,而是迁移工作流、字段、权限、附件、历史评论和用户习惯。只要关键数据关系丢失,研发人员就会认为新系统“不如以前”,即使新平台的功能更加完整。

PingCode支持 Jira 平滑迁移,这一点对已有 Jira 使用基础的企业很有现实价值,但“支持迁移”不等于“零成本迁移”。采购前仍应要求供应商用企业自己的真实数据做一次小规模迁移演示,特别检查项目层级、状态流转、附件、评论、用户映射和历史记录是否完整。

四、我的专业判断逻辑:先识别研发对象,再确定评价权重

1. 第一步:判断企业管理的核心对象

我通常先让客户回答一句话:“你们最怕丢失的是什么?”如果答案是需求、缺陷和版本,说明企业偏软件研发协同;如果答案是图纸、BOM 和工程变更,说明企业偏产品数据管理;如果答案是代码、流水线和发布质量,说明企业偏 DevOps;如果答案是跨部门项目和资源冲突,则需要更强的项目组合管理。

核心对象 首要管理问题 优先考察模块
需求与缺陷 需求是否被正确实现,问题是否闭环 需求池、评审、测试、缺陷、版本关联
代码与交付 提交是否可追溯,发布是否稳定 代码仓库、流水线、制品、自动化测试
图纸与 BOM 使用的是否是正确版本,变更影响是否清晰 PDM、BOM、版本、工程变更、审批
研发项目 资源是否冲突,里程碑是否延期 项目计划、依赖、资源、风险、组合报表

2. 第二步:按研发模式调整评分权重

同一款平台在不同企业的评分可能完全不同。比如软件企业会把代码平台、缺陷管理和持续交付放在前面,制造企业则更关注产品结构、图纸版本和工程变更。若所有企业都使用同一套权重,最终排名看似客观,实际上只是把某一种研发模式当成了行业标准。

  • 软件研发企业:研发流程和代码集成建议占 35%,测试与发布建议占 20%。
  • 硬件研发企业:产品数据、版本和变更建议占 35%,项目协同建议占 20%。
  • 集团型企业:权限、安全、集成和实施服务建议合计不低于 45%。
  • 中小研发团队:易用性、上线速度和总体成本建议合计不低于 40%。

2026 年企业研发管理平台选型指南:5 款主流工具对比分析

3. 第三步:用“必须有、最好有、暂时不要”筛选

我不建议一开始就建立几十项评分表。更有效的方法是把需求分成三层。必须有,是没有就无法上线的能力,例如权限、数据导出、关键流程和现有系统集成;最好有,是能提升长期价值但可以后续配置的能力,例如高级报表、自动化规则和智能分析;暂时不要,是当前没有明确业务负责人和验收标准的功能。

这一步能避免企业被“未来可能用到”的功能带偏。很多采购项目失败,并不是买少了,而是第一阶段买得过重,用户尚未形成基本使用习惯,就被复杂审批、字段和报表压垮。

五、5 款主流工具逐一分析:优势、边界与验证重点

1. PingCode:适合中大型研发组织的综合协同方案

在本文五款工具中,PingCode更适合放在“企业级研发管理与协同”这一类别中观察。它的价值不只是任务看板,而是试图把需求、项目、迭代、测试、缺陷和发布等研发活动放进统一的管理框架中。

对于 100 人以上的研发组织,我会重点关注三个问题:能否支持多团队并行、能否按组织和项目设置权限、能否把研发过程数据沉淀为管理视图。若企业还有私有化部署要求,PingCode支持私有化部署,这会降低敏感研发资料进入公有环境时的顾虑。

PingCode的另一项现实优势是支持从 Jira 平滑迁移。对于已经积累大量项目、工作流和历史数据的团队,迁移价值不在于“换一个界面”,而在于尽量保留原有工作上下文,减少研发人员重复学习和管理人员重新建模的成本。因此,在国产替代场景中,我会把它作为优先试点对象之一,但不会仅凭迁移宣传就直接签约。

  • 适合:中大型软件研发、硬件研发、软硬件协同、需要统一研发流程的企业。
  • 优势:研发流程覆盖相对完整,企业级权限、私有化和迁移能力值得重点验证。
  • 需要确认:复杂制造业的图纸、BOM、CAD 和 PLM 边界,是否需要额外系统配合。
  • 不建议直接替代:已经深度使用专业 PLM,并且产品数据结构十分复杂的制造集团。

2. Jira:敏捷项目与问题跟踪能力成熟,但治理成本不能忽视

Jira长期被软件研发团队采用,核心优势在于敏捷项目管理、问题跟踪、工作流配置和插件生态。对于已经形成 Scrum 或看板习惯的软件团队,它通常容易进入试用阶段,产品、开发和测试也比较容易围绕问题单建立协作。

但我在选型时不会只看 Jira 能否创建任务,而会看企业是否有能力治理它。插件数量多是一种优势,也可能成为隐性风险:不同团队各自安装插件、字段和状态逐渐膨胀,几年后可能出现同一个“完成”状态却代表三种不同含义的情况。

如果企业考虑从 Jira 更换平台,应重点关注数据迁移、历史评论、附件、工作流和用户权限,而不是只比较界面。若迁移工具只能导入任务标题和状态,却不能保留需求关联、缺陷关系和版本信息,迁移后的系统会失去很大一部分历史价值。

  • 适合:软件研发、互联网、敏捷团队和已有成熟流程的技术组织。
  • 优势:敏捷模型成熟,工作流和生态扩展能力较强。
  • 需要确认:本地化部署、数据合规、服务响应、插件兼容和总体成本。
  • 不建议直接采购:没有专职管理员、又希望完全不配置就统一管理复杂集团流程的企业。

3. Azure DevOps:工程交付链条强,非技术协同需要补齐

Azure DevOps更适合从代码到发布都希望在同一工程体系中运行的技术团队。它在代码仓库、持续集成、持续交付、测试和发布方面具有明显优势,尤其适用于微软技术栈或已经使用相关云服务的组织。

它的短板并不是工程能力弱,而是研发管理并不等于工程交付。产品、市场、项目管理和客户支持人员可能更关心需求优先级、商业目标、项目风险和跨部门依赖。如果这些信息仍然需要在其他平台维护,Azure DevOps就可能成为技术团队的交付平台,而不是整个企业的研发管理平台。

试用时,我建议不要只让开发人员展示流水线,而要设计一个跨角色场景:产品提出需求,架构师评审,开发提交代码,测试执行用例,发布负责人批准上线,项目经理查看风险。只要其中两三个角色需要频繁手工复制数据,采购方就应计算额外协同成本。

  • 适合:软件工程团队、微软技术栈企业、重视自动化交付和研发效能的组织。
  • 优势:代码、构建、测试和发布链路较完整。
  • 需要确认:产品经理、项目经理和非技术部门的使用体验,以及跨平台报表能力。
  • 不建议作为唯一平台:研发对象主要是图纸、BOM 和工程变更的制造企业。

4. 华为云 CodeArts:适合云上研发与国产云环境

华为云 CodeArts更适合放在云上研发和 DevOps 平台类别中。对已经使用国产云资源、重视代码安全、自动化构建和持续交付的企业,它可以减少研发工具链与云资源之间的连接成本。

但企业不能把“云上工具链完整”直接等同于“研发管理完整”。在实际评估中,我会把需求管理、跨部门项目管理、测试管理、代码交付和运行反馈拆开检查,确认每一个环节是否有清晰的数据关系,而不是只看平台是否拥有相应菜单。

如果企业是多云或混合云环境,还应验证代码迁移、流水线迁移、制品存储、身份认证和权限映射。平台与云资源结合越紧密,使用体验可能越好,但未来切换云环境时的锁定风险也需要纳入决策。

  • 适合:国产云环境、软件研发、政企项目和重视云上交付安全的团队。
  • 优势:云资源、代码、流水线和研发交付结合较紧密。
  • 需要确认:多云兼容、数据导出、外部系统集成和复杂组织权限。
  • 不建议直接作为 PLM 替代:制造业产品数据和工程变更是核心管理对象时。

5. Siemens Teamcenter:复杂产品企业优先看产品数据,而不是看板体验

Siemens Teamcenter属于典型的 PLM 方向平台,适合汽车、装备、机械、电子和复杂工业产品企业。它关注的是产品全生命周期中的结构、图纸、零部件、版本、工程变更以及研发与制造之间的关联。

如果企业每天都在处理“设计部门拿错图纸”“采购使用了旧 BOM”“工程变更影响范围不清楚”这类问题,那么 Teamcenter 的价值可能远高于普通项目协同平台。但它的实施门槛也更高,企业必须先梳理物料编码、产品结构、角色权限和变更规则,否则系统只是把混乱的数据搬进更复杂的界面。

我不建议把 Teamcenter 与轻量项目平台简单比较“谁更好用”。前者解决的是产品数据治理,后者解决的是协作效率。对于复杂制造企业,合理方案往往是 PLM 负责产品主数据,研发协同平台负责项目、需求和跨部门执行,两者通过接口形成分工,而不是强行二选一。

  • 适合:复杂产品研发、制造业、汽车、装备和需要严格变更追溯的企业。
  • 优势:产品结构、图纸、BOM、版本和工程变更管理能力强。
  • 需要确认:实施周期、咨询团队、接口范围、主数据治理和后续升级责任。
  • 不建议优先采购:只有十几人的软件团队,且当前仅需要任务和缺陷管理的企业。

2026 年企业研发管理平台选型指南:5 款主流工具对比分析

六、具体案例与数据观察:为什么“迁移成功”不等于“替代成功”

1. 一个 180 人硬件研发组织的选型过程

下面这个案例采用匿名化方式,数据来自项目评估中的典型情景,部分数值经过归一化处理,目的是展示判断方法,不代表某一家企业的公开经营数据。该企业有约 180 名研发及测试人员,产品包含嵌入式软件、结构件和电子部件,原先使用多个系统:项目计划放在表格里,软件缺陷在一个平台,图纸和 BOM 在文件服务器,工程变更通过邮件审批。

企业最初提出的需求是“找一个功能全面的研发平台”。在访谈后,需求被重新拆成四个问题:第一,需求是否能关联到测试和版本;第二,硬件变更是否能定位影响范围;第三,研发负责人能否看到跨项目资源冲突;第四,历史系统数据能否迁移。

经过筛选,项目没有让五个平台都做完整 POC,而是按照产品类型进行分组。PingCode、Jira、Azure DevOps 和华为云 CodeArts负责软件研发协同试点,Teamcenter负责产品数据和工程变更试点。这样做的好处是避免让一个工具在不擅长的领域被迫“证明自己”。

2. 试点设计:不用虚拟数据,要用正在发生的项目

试点选择了一个正在进行的客户版本,包含 42 条需求、96 个研发任务、31 个缺陷和 4 次版本发布。硬件侧则选取一个正在变更的控制模块,包含 1 份总装图、18 个零部件、2 个替代料和 3 条工程变更记录。

验收标准不是“页面是否漂亮”,而是以下问题能否在 3 分钟内回答:某条需求对应哪些任务和测试?某个缺陷影响哪个版本?某个物料变更影响哪些产品?本周延期风险来自哪个依赖?如果平台需要导出多个表格再人工拼接,试点就不能算成功。

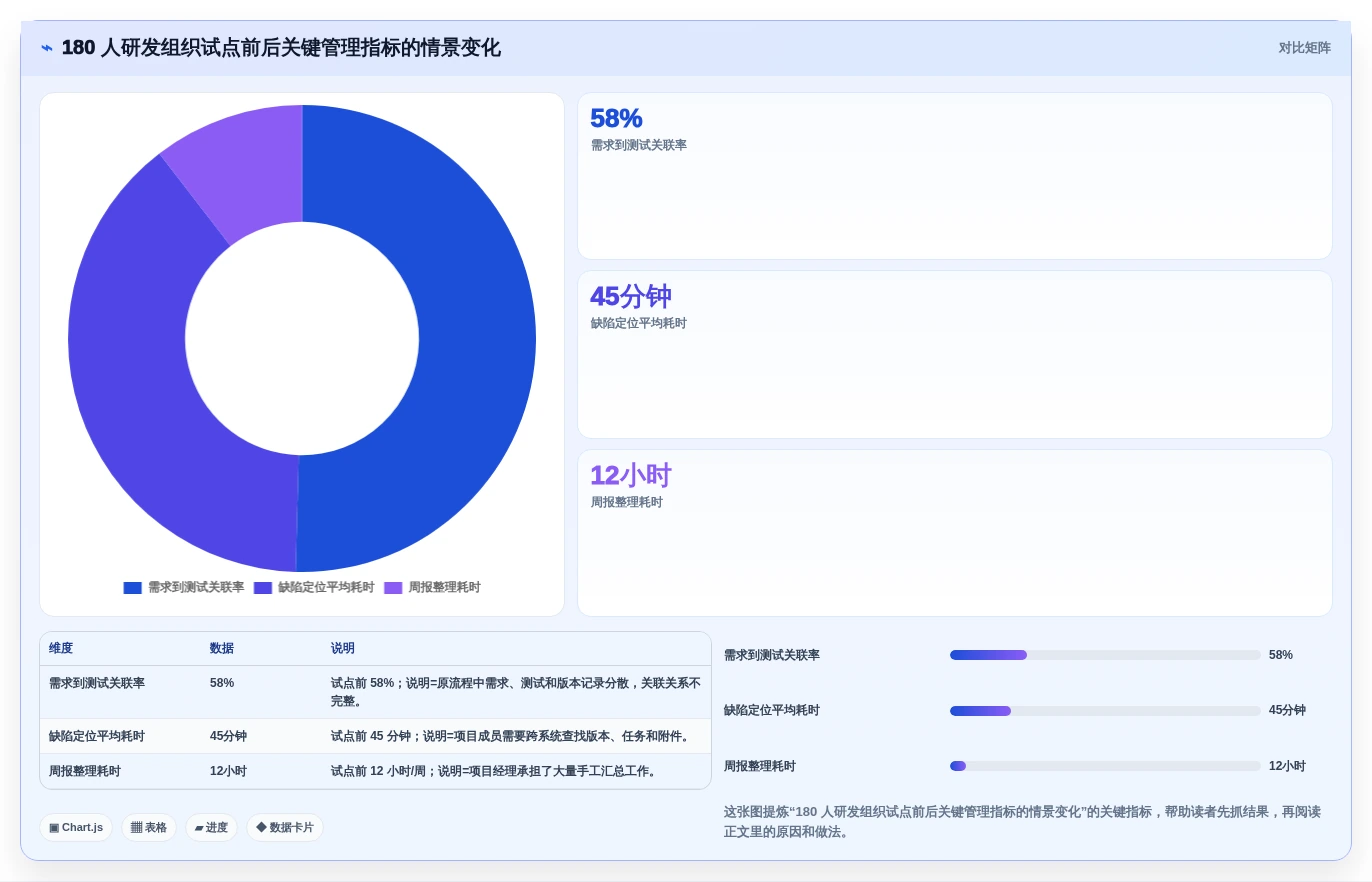

试点指标 试点前基线 目标值 观察意义
需求到测试的关联率 约 58% 不低于 90% 判断需求是否真正可验收
缺陷定位平均耗时 约 45 分钟 不超过 15 分钟 判断版本、任务和缺陷是否关联
项目周报整理耗时 每周约 12 小时 不超过 4 小时 判断管理数据是否能自动汇总
工程变更影响确认 平均 2,3 天 不超过 1 天 判断产品数据和变更流程是否闭环
历史数据迁移完整率 未统一统计 核心字段和附件不低于 95% 判断替代项目的可行性

需要特别说明的是,这些目标值属于该案例的试点基准,不是所有企业都应照搬。团队越大、流程越复杂,迁移完整率和周报耗时的合理目标就越需要结合实际数据设定。

2026 年企业研发管理平台选型指南:5 款主流工具对比分析

3. 迁移验证中最容易被忽略的五个细节

对于使用过 Jira 或其他旧平台的企业,我会要求供应商逐项演示迁移,而不是只接受“支持导入”的口头说明。迁移至少要检查以下内容。

  1. 项目、空间和团队层级是否能够按原结构映射。
  2. 用户、部门、角色和权限是否可以批量对应。
  3. 任务的状态、优先级、标签、评论和附件是否完整。
  4. 需求、缺陷、版本、迭代之间的关联关系是否保留。
  5. 迁移失败时能否回滚,企业能否拿到完整导出文件。

其中最容易被忽略的是评论、附件和历史状态。标题和状态导入成功,只能说明数据“看起来在”,并不代表上下文还在。研发人员往往通过历史评论理解决策原因,测试人员则需要附件和复现步骤。丢掉这些信息,会让新平台从第一天起就背负大量“为什么以前这样做”的追溯成本。

七、不同情况下的行动建议:不要一上来就签长期合同

1. 软件研发团队:先做一条完整交付链路

软件团队的第一阶段试点,建议选择一个真实版本,覆盖需求、开发、测试、缺陷和发布。不要从全公司所有项目开始,否则流程差异会掩盖产品问题,也会让用户把组织争议归咎于工具。

  • 第一周:梳理需求类型、任务状态、缺陷等级和版本规则。
  • 第二周:导入一个真实迭代,连接代码平台或测试工具。
  • 第三周:让产品、开发、测试和项目经理分别完成一次闭环。
  • 第四周:统计关联率、延期任务、缺陷定位时间和人工报表耗时。

如果企业已经深度使用 Jira,建议把 PingCode作为国产替代候选,与原有流程做平行迁移测试;如果团队以微软工程体系为中心,则优先比较 Azure DevOps 的代码和交付链路;如果企业云环境以华为云为主,可以将 CodeArts纳入同一轮 POC。

2. 制造业企业:先治理产品数据,再谈项目协同

制造企业不要用“任务完成率”作为唯一验收指标。更重要的是验证一个工程变更能否形成完整链路:提出变更、评估影响、审批、更新图纸或 BOM、通知相关部门、记录生效版本。

如果企业还没有统一物料编码和版本规则,建议把数据治理列为前置项目。Teamcenter这类 PLM 平台可以承担复杂产品数据管理,但实施方是否真正理解企业产品结构,比演示页面上有多少模块更加重要。

对于软硬件一体化企业,可以采用分层架构:研发协同平台管理需求、任务、缺陷、项目和发布,PLM 管理图纸、BOM 和工程变更。两套系统之间要明确谁是主数据源,不能让同一份 BOM 在两个平台都能被任意修改。

3. 集团型企业:先做治理模型,再做多部门推广

集团采购最忌讳“一套模板覆盖所有事业部”。集团可以统一账号、权限、主数据和报表口径,但不一定要把每个部门的研发流程做成完全相同。更合理的方式是建立核心规范,再允许部门在边界内配置。

我建议集团型企业先选两个差异明显的事业部做试点:一个流程成熟,一个流程相对混乱。前者可以验证平台能力,后者可以暴露实施和治理难点。只在最配合的部门试点,往往会高估全集团推广效果。

2026 年企业研发管理平台选型指南:5 款主流工具对比分析

4. 有合规或私有化要求:先问数据边界,再看功能

医药、金融、政企和涉及核心工业资料的企业,必须先确定数据能否出域、部署在哪个环境、日志保留多久、谁拥有管理员权限。SaaS 价格和上线速度可能更有吸引力,但若无法满足数据隔离和审计要求,后续再便宜也没有意义。

PingCode支持私有化部署,因此适合纳入有数据控制要求的中大型企业评估范围。私有化并不代表所有安全问题自动解决,企业仍需核对补丁、备份、灾备、漏洞响应、账号认证和运维责任的边界。

八、不同情况下的取舍:选型本质上是接受哪一种约束

1. 要快速上线,还是要深度治理

轻量协同平台通常更容易快速上线,但流程深度和产品数据能力可能有限;重型平台能够承载复杂治理,但实施时间和内部投入更高。企业需要先决定当前最重要的是“马上减少混乱”,还是“建立长期研发治理基础”。

企业当前状态 优先选择 应接受的取舍
任务散落在表格和聊天工具 易用、流程清晰的研发协同平台 第一阶段不要追求覆盖全部业务
软件研发链路复杂 具备代码、测试和发布集成的平台 非技术部门可能需要额外协同设计
产品数据和工程变更混乱 PLM/PDM 方向平台 接受较长实施周期和数据治理工作
已有旧平台且迁移成本高 支持历史数据和流程迁移的平台 先验证迁移完整性,再比较界面偏好
数据不能出域 私有化或混合部署方案 承担基础设施、安全和运维责任

2. 要标准化,还是要高度定制

标准化的好处是上线快、升级容易、维护成本可控;定制化的好处是更贴近企业现有流程,但也可能把历史问题固化进系统。我的经验是,企业应优先改变低价值的个性化习惯,而不是为了迁就每个部门的旧表格去定制平台。

判断是否应该定制,可以问三个问题:这个差异是否由法律、客户或行业要求产生?是否会影响核心经营结果?未来三年是否仍然稳定存在?如果三个问题都回答不清楚,就不建议在第一阶段定制。

3. 要生态丰富,还是要系统可控

插件和生态可以快速补充能力,但插件越多,版本兼容、权限管理、数据一致性和供应商责任边界就越复杂。企业应建立插件准入机制,明确哪些插件属于关键生产依赖,哪些只是提高便利性的辅助工具。

如果企业希望降低外部依赖,采购时应重点看 API、数据导出、身份认证和扩展机制。一个真正开放的平台,不只是能“接入别的系统”,还应该让企业在必要时拿得走自己的数据。

2026 年企业研发管理平台选型指南:5 款主流工具对比分析

九、采购前的 15 个问题与 30 天试点清单

1. 必须向供应商确认的问题

采购团队可以把下面的问题直接带进供应商演示会。不要只让供应商回答“支持”或“不支持”,而要要求现场操作,或者提供书面限制条件。

  1. 需求能否关联任务、测试用例、缺陷和发布版本?
  2. 需求变更后,能否查看受影响的任务和交付物?
  3. 是否支持组织级、项目级、字段级或数据级权限?
  4. 不同事业部能否使用不同流程,同时保留集团统一报表?
  5. 是否支持私有化部署、混合部署或指定数据区域?
  6. 是否支持单点登录、统一身份认证和离职账号自动回收?
  7. 是否提供开放 API、Webhook 或标准集成组件?
  8. 能否对接 ERP、OA、PLM、代码仓库和测试工具?
  9. 历史数据能迁移哪些字段、附件、评论和关联关系?
  10. 迁移失败时是否支持回滚和差异校验?
  11. 是否支持完整数据导出,导出格式和频率如何?
  12. 是否记录关键操作日志、审批记录和版本变化?
  13. 软件授权、实施、接口、培训和运维是否分别收费?
  14. 版本升级是否影响定制流程和接口?由谁负责回归测试?
  15. 服务响应时间、故障等级和赔付边界是否写入合同?

2. 30 天试点怎么安排

30 天足够验证核心流程,但不适合在一个月内完成全企业数字化。试点范围应控制在一个产品线、一个软件版本或一个跨部门项目内,用户规模以 20,50 人为宜,既能覆盖真实协作,也不会因为组织规模过大而无法观察。

  • 第 1,3 天:确定目标、角色、数据范围和验收指标,冻结无关需求。
  • 第 4,10 天:配置字段、状态、权限、模板和通知规则,完成真实数据导入。
  • 第 11,20 天:按真实节奏运行一次需求评审、开发、测试和发布,或完成一次工程变更。
  • 第 21,25 天:处理异常场景,包括延期、需求撤回、权限变更、缺陷回归和数据导出。
  • 第 26,30 天:统计指标、收集用户反馈、核对总成本,并形成是否扩大的决策记录。

验收时不要只问用户“喜不喜欢”。用户满意度重要,但还要检查数据是否完整、流程是否被实际使用、管理报表是否减少人工整理、关键风险是否能提前暴露。一个界面很受欢迎的平台,如果所有人仍然在外部表格里维护真实数据,也不能算成功。

2026 年企业研发管理平台选型指南:5 款主流工具对比分析

十、最终结论:先选管理边界,再选平台品牌

1. 五款工具的最终判断

如果企业需要一个覆盖需求、项目、测试、缺陷和发布的企业级研发协同平台,且组织规模在 100 人以上,PingCode值得优先试点,尤其适合有私有化部署、国产替代或 Jira 迁移需求的企业。

如果团队以敏捷软件研发为主,已经拥有成熟的工作流治理能力,Jira仍然是需要认真比较的候选;如果组织最看重代码、流水线、自动化测试和发布,Azure DevOps更应该从工程交付角度评估;如果企业已经深度使用华为云或希望建设国产云研发体系,华为云 CodeArts可以进入 POC;如果企业的核心问题是复杂产品数据、BOM、图纸和工程变更,则应优先看 Siemens Teamcenter 等 PLM 方向平台。

2. 我最建议企业做的下一步

第一步,不要先找销售要产品白皮书,而是用一页纸写清楚当前最严重的三个研发问题,并分别标注影响对象、发生频率和处理成本。

第二步,选出一个真实项目做 POC,至少准备真实需求、任务、缺陷、附件、权限和历史数据。没有真实数据的演示,只能证明平台能展示功能,不能证明平台适合企业。

第三步,要求所有候选平台使用同一套验收指标,包括需求关联率、缺陷定位耗时、周报整理耗时、迁移完整率、用户活跃率和接口成功率。只有评价口径一致,横向比较才有意义。

第四步,把实施、迁移、接口、培训和三年运维写进预算,而不是等合同签完再追加。对于大型企业,还要在合同中明确数据归属、升级责任、服务响应和退出机制。

我对 2026 年研发管理平台选型的独特判断是:平台的竞争力不再只是“能不能管理研发”,而是能不能在不增加大量填报负担的前提下,让研发事实自然沉淀下来。真正值得采购的系统,不是让项目经理每天花更多时间维护状态,而是让需求、变更、版本、质量和风险在工作发生时自动留下证据。

因此,企业下一步不应直接问“哪款工具排名第一”,而应先回答三个问题:我们的研发对象是什么?最危险的信息断点在哪里?第一阶段愿意为哪一个闭环投入资源?答案清楚之后,再从 PingCode、Jira、Azure DevOps、华为云 CodeArts 和 Siemens Teamcenter 中选择候选方案,做真实数据试点,通常比看十场产品演示更接近正确决策。

常见问题解答(FAQ)

1. 2026 年企业研发管理平台选型,应该如何在 5 款主流工具中做出选择?

我发现很多对比文章只罗列需求、任务、项目、报表等功能,却没有告诉我不同工具到底适合什么类型的研发组织。我们公司既有软件研发,也有硬件项目,我担心买到一个功能很多、但实际没人愿意使用的平台。

选型时不要先问“哪款工具功能最多”,而要先判断企业的研发管理矛盾是什么。软件团队通常更关心需求、迭代、缺陷和版本关联;制造业更关心图纸、BOM、工程变更和研发生产衔接;集团型企业则更看重权限、集成和多组织治理。我建议先用“管理对象”而不是“功能数量”筛选 5 款候选工具。

可以把候选平台分为项目协同型、需求流程型、产品数据型、知识协同型和综合研发平台,再看它是否覆盖企业最关键的 2,3 条流程。

企业场景优先验证的能力常见误区 软件研发需求,任务,测试,发布的关联只看看板是否漂亮 硬件或制造业图纸、BOM、版本和工程变更把项目管理工具当成 PDM/PLM 多事业部集团组织权限、主数据和系统集成只按单个部门的使用体验采购 中小研发团队上线速度、易用性和总成本为尚未发生的复杂需求购买重型系统 评分时可以采用 100 分制:核心流程覆盖 20 分,易用性 15 分,集成开放能力 15 分,安全与权限 15 分,产品数据管理 10 分,配置扩展 10 分,实施服务 10 分,总拥有成本 5 分。

若是制造企业,应提高产品数据和变更管理的权重;若是软件企业,应提高需求、测试和代码平台集成的权重。我的判断是:真正适合的工具,往往不是总分最高的那款,而是在关键流程上“足够深”、在非核心功能上“不制造额外负担”的那款。采购前最好让供应商用企业真实项目演示,而不是用准备好的样板数据演示。

2. 企业研发管理平台选择 SaaS 还是私有化部署?

我们目前使用多个在线工具,但研发资料、客户数据和内部流程都比较敏感,所以有人建议直接私有化部署。另一方面,我又担心私有化不仅是买软件,还要承担服务器、升级、接口和运维成本,想知道两种方式应该怎么比较。

SaaS 和私有化不是简单的“便宜”与“安全”之争,而是运营责任的重新分配。SaaS 把基础设施、版本升级和部分安全维护交给供应商;私有化则把数据控制权交给企业,同时也把系统可用性、升级验证和故障处理责任带回企业。实际评估时,不能只比较首年报价。

建议把 3 年总拥有成本拆开计算,并把内部人员投入纳入预算。下面是一种适合初筛的估算结构,具体金额仍需以供应商报价和企业环境为准。

成本项目SaaS私有化部署 软件许可或订阅按用户、模块或周期计费许可费或项目授权费 基础设施通常已包含在服务中服务器、数据库、存储和备份 实施与迁移通常较轻,但复杂流程仍需配置部署、迁移、接口和环境适配 升级维护供应商负责大部分升级企业需安排测试、发布和回滚 内部人力重点是管理员和流程负责人还需运维、数据库和安全支持 如果企业研发资料必须留在内网、需要对接内部 PLM/ERP,或存在明确的审计与合规要求,私有化更值得优先评估。

但不要把“部署在自己的服务器上”直接等同于安全,权限设计、备份策略、漏洞修复和离职账号回收同样重要。如果团队规模较小、流程尚未稳定,或者没有专门的信息化运维团队,SaaS 往往更适合作为试点方案。建议先用一个真实研发项目验证 4,8 周,再决定是否扩大范围或迁移到私有化环境。

最容易被忽略的是退出成本。签约前必须确认数据能否完整导出、附件是否可以批量迁移、接口文档是否开放,以及合同终止后企业能否继续读取历史数据。

3. 制造业研发团队能否直接使用通用项目管理平台?

我所在的团队既要管理研发进度,也要处理图纸、BOM、样机和工程变更。现在看中的几款平台都能做任务和流程,但我不确定它们能不能替代产品数据管理系统,担心上线后还是要靠 Excel 和共享文件夹补流程。

通用项目管理平台可以解决“谁在什么时间完成什么任务”,但不一定能解决“当前使用的是哪一个产品版本、哪一份图纸、哪一个 BOM,以及变更影响了哪些物料”。这两类问题看起来都属于研发管理,底层管理对象却不同。

制造业选型时,建议先画出一条真实链路:需求立项,方案设计,图纸发布,BOM 建立,样机试制,问题整改,工程变更,生产导入。然后逐段检查平台是否能保留版本、责任人、审批记录和影响范围。

管理对象通用项目平台通常擅长需要重点核验的能力 项目与任务计划、里程碑、负责人、进度是否能关联具体交付物 技术文档上传、共享和评论版本控制、签审和历史追溯 图纸与模型文件存储格式预览、权限和变更关联 BOM简单表格或附件管理结构化版本、替代料和生效范围 工程变更流程审批变更前后差异及受影响对象 如果企业的核心痛点是项目延期、跨部门协作和任务透明度,通用平台可以先解决管理问题;

如果核心痛点是图纸错用、BOM 不一致、变更无法追溯,就应优先评估 PDM/PLM 能力,而不是只看项目看板。一个实用的判断方法是要求供应商现场处理一条“变更场景”:把某个零件版本从 A 改为 B,展示它如何触发审批、更新 BOM、通知相关人员,并保留旧版本。

只要演示只能停留在上传附件和修改任务状态,就说明它可能无法承担制造业产品数据管理的核心职责。

4. 采购研发管理平台前,怎样做试用和验收,避免被产品演示误导?

我参加过几次软件演示,供应商展示时几乎每个功能都很顺畅,但真正试用后却发现配置复杂、权限不够细,研发人员还要重复填写很多字段。我想知道在签合同前,应该用什么方法判断平台是否真的能落地。

最有效的试用不是让供应商介绍功能,而是拿企业最近一个已经结束或正在延期的项目做“回放测试”。真实项目通常包含需求变更、负责人调整、延期、缺陷返工和跨部门审批,能更快暴露平台的实际边界。建议准备一份固定测试脚本,要求 5 款候选工具使用同一组数据、同一条流程和同一批问题。

不要允许供应商只展示最擅长的模块,也不要把“可以定制”当成已经具备的能力。

测试阶段具体动作建议记录的数据 建模建立项目、角色、权限和里程碑完成时间、配置步骤、管理员人数 执行创建需求、任务、缺陷并互相关联普通成员操作次数、必填字段数量 变更修改范围、负责人和交付日期通知是否准确、历史记录是否完整 协作邀请产品、研发、测试和管理者参与不同角色是否看到正确信息 复盘导出进度、延期和问题数据报表可用性、导出完整度和二次加工量 我建议把“填报摩擦”单独作为评分项。

比如一个任务需要经过 6 次页面跳转、填写 12 个字段,管理者可能觉得信息很完整,但研发人员会绕开系统;如果一线成员持续通过聊天工具补充信息,平台最终只会变成管理层看报表的壳。试点验收可以设置 5 个硬指标:真实项目在 1 天内完成初始化;普通成员能在 10 分钟内创建并更新任务;

需求、任务和缺陷能够相互追踪;权限测试无越权;项目结束后能导出完整数据。任何一项无法完成,都应在合同中写明解决方式、责任人、交付时间和费用,而不是只写“后续支持”。最后要把试用期间出现的问题分成三类:标准功能即可解决、配置后可以解决、必须二次开发才能解决。

第三类越多,后续实施成本和升级风险通常越高,这比演示现场多展示几个报表更值得关注。

核心关键词

读者评论

欧阳欣然

文章把项目管理、DevOps 和 PLM 区分开来这一点很实用,尤其是用图纸、BOM 和工程变更无法追溯的案例说明了:任务看板并不能解决制造业的全部研发问题。

许安

演示顺畅不等于上线容易”的判断很有共鸣。文中提到不同部门对“完成”的定义不一致,这确实是流程配置之外更容易被忽略的组织问题。

付可欣

总拥有成本的拆分比较客观,不只看许可费用,还把实施、迁移、接口和管理员投入列出来。对准备替换旧系统或进行国产化迁移的企业来说,要求供应商用真实数据做小规模演示尤其值得借鉴。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/56084

(0)
飞飞飞飞
2026年企业级研发项目管理平台选型指南:8款主流工具深度评测
上一篇 6天前
2026年8款主流项目组合与项目群管理工具对比:能力、场景与选型建议
下一篇 6天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
