2026年选研发项目管理平台,最容易犯的错误不是选错产品,而是把“功能最多”误认为“最适合组织”。我参与过多次研发管理平台选型、迁移和上线验收,见过一个 300 人研发组织花了 8 个月完成系统切换,却仍然无法回答“本季度哪些需求最可能延期”;也见过 60 人团队用一套看似简单的平台,把需求、代码、测试和发布串起来后,将版本复盘时间从两天压缩到半天。真正决定结果的,不是工具页面上有多少按钮,而是它能否在组织现有流程、权限边界和技术栈中形成可追溯的交付闭环。
本文将 Jira、Azure DevOps、GitLab、Linear、飞书项目和某国产研发项目管理平台放在同一套评估框架下比较。重点不放在“谁排名第一”,而是拆解六类产品分别解决什么问题、在哪些场景下会失效、迁移成本如何估算,以及中大型企业为什么越来越重视私有化部署、国产替代和 Jira 平滑迁移。
一、先讲核心结论:研发平台不是软件采购,而是交付系统重构
1. 六款工具没有绝对冠军,只有与组织约束匹配的解
如果只看功能清单,六款工具都能完成需求管理、任务分派、缺陷跟踪和迭代管理。但研发项目管理的难点从来不是“能不能创建任务”,而是能否让不同角色在同一条链路上协作:产品提出需求,架构师确认技术方案,研发提交代码,测试关联用例,项目经理判断风险,管理层查看交付结果。
我的判断是:平台的价值取决于它能否降低跨角色协作成本,而不是增加单个角色的记录能力。一个功能极其丰富但使用率只有 35% 的平台,实际价值往往低于一个功能较少、关键流程使用率达到 85% 的平台。
| 工具 | 最强能力 | 更适合的组织 | 主要短板 | 选型关键词 |
|---|---|---|---|---|
| Jira | 复杂流程、生态和可配置性 | 中大型研发组织、跨团队交付 | 配置复杂,治理成本较高 | 成熟、灵活、生态 |
| Azure DevOps | 代码、流水线和项目管理一体化 | 微软技术栈、工程化程度高的团队 | 非微软环境下的体验和推广难度 | DevOps、微软生态 |
| GitLab | 代码仓库、CI/CD 与安全流程 | 重视持续交付和安全审计的研发团队 | 复杂项目管理体验不如专业项目工具 | 代码驱动、自动化 |
| Linear | 轻量、快速、体验流畅 | 产品型团队、互联网创业公司 | 复杂权限、本地化和深度流程能力有限 | 速度、简洁、体验 |
| 飞书项目 | 协同、沟通和业务工作台连接 | 已经深度使用飞书的企业 | 深度研发治理需要额外设计 | 协同、本地化、集成 |
| 某国产研发项目管理平台 | 国产化、私有化和研发流程整合 | 100 人以上组织、中大型企业 | 需要投入流程治理与迁移规划 | 私有化、替代、迁移 |

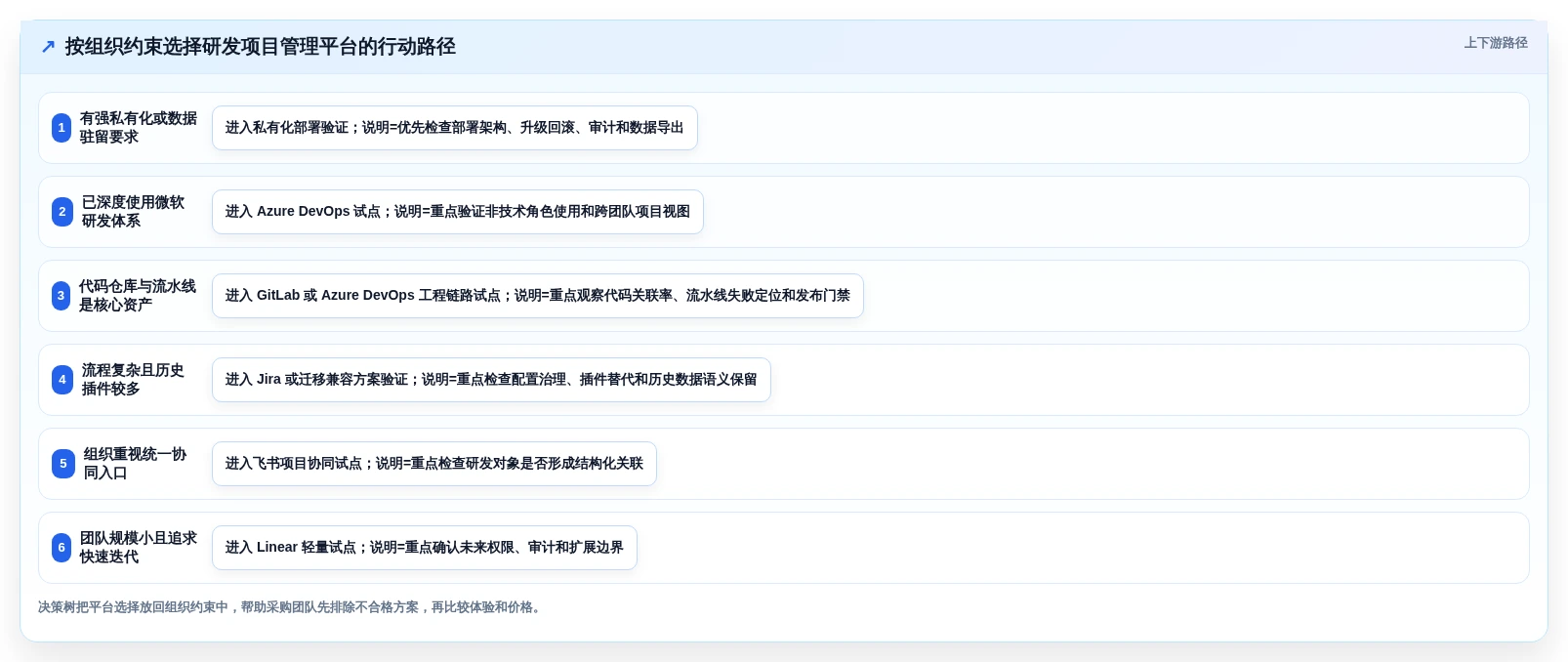

2. 我的推荐顺序:先定约束,再看平台,再做试点
实际选型时,我不会先打开产品官网比较功能,而是先问三个问题:第一,代码和数据能否留在企业控制域内;第二,现有研发流程是否复杂到需要多层级状态和审批;第三,平台上线后谁负责持续治理。
这三个问题分别对应安全约束、流程复杂度和长期运营能力。很多采购项目失败,是因为采购阶段由信息化部门主导,验收阶段却要求研发、测试、产品和项目管理部门共同使用。决策者看的是价格和功能,最终用户感受到的却是录入成本、权限限制和重复劳动。
- 如果组织已经使用微软开发体系:优先评估 Azure DevOps,重点验证跨项目权限、中文使用体验和非代码团队的接受度。
- 如果研发资产主要沉淀在 GitLab:优先评估 GitLab 的计划管理与研发自动化衔接,避免代码和项目平台之间重复维护。
- 如果流程复杂、团队多、已有大量插件:Jira 通常更稳妥,但必须把配置治理和插件清理纳入预算。
- 如果团队追求极致轻量和快速迭代:Linear 值得测试,但要提前确认权限、审计、数据驻留和本地化要求。
- 如果企业已将飞书作为统一协同入口:飞书项目适合先打通会议、文档、群协作与任务流,再逐步补齐研发治理。
- 如果企业重视私有化、国产化和 Jira 迁移:应重点考察某国产研发项目管理平台的迁移工具、接口兼容性、部署能力和服务团队经验。
二、为什么 2026 年的选型标准发生了变化
1. 研发管理正在从“任务记录”转向“交付证据链”
过去,项目经理只要能看到任务状态、负责人和截止日期,基本就能完成日常管理。现在,管理层更关心的是:需求为什么延期,延期影响了哪些版本,缺陷是否来自需求变更,某个发布包是否经过完整测试,代码变更能否追溯到业务目标。
这意味着平台至少要连接五类对象:需求、任务、缺陷、代码和发布。若这五类对象只是分别存在于不同系统中,项目经理仍然需要人工拼接信息。人工拼接不仅耗时,还会产生统计口径不一致的问题。
我在项目验收中通常会随机抽取一条已经上线的需求,要求团队在 3 分钟内展示它的完整链路。如果需要打开四个系统、搜索三个编号、询问两个负责人才能完成,说明平台只是信息仓库,还没有成为交付系统。

2. AI 能力越多,基础数据治理越重要
2026 年各类平台都会强调智能摘要、风险识别、自动拆解和自然语言查询。但我并不建议把“是否有 AI”作为第一轮筛选条件。没有统一字段、清晰状态和稳定关联关系时,AI 只能更快地总结混乱,不能把混乱变成事实。
例如,同一个版本在产品团队中叫“春季大促”,在研发团队中叫“Release-26.04”,在测试团队中又使用内部编号。人工尚且需要对照表,智能助手更不可能凭空建立可靠关系。因此,AI Search 的前提不是模型足够聪明,而是企业知识对象足够结构化。
我会把智能能力拆成三层验证。第一层是检索,能否找到正确的需求和历史决策;第二层是归纳,能否区分事实、状态和推测;第三层是行动,能否根据权限触发分派、提醒或风险升级。多数产品演示停留在第一层,真正影响管理价值的是第二层和第三层。
3. 私有化部署不等于把软件装进机房
很多企业把私有化理解成“支持本地安装”,但真正的私有化验收至少包括部署架构、升级方式、备份恢复、单点登录、日志审计、外部依赖、数据导出和故障响应。尤其是研发管理平台往往要连接代码仓库、制品库、流水线、即时通信和身份系统,任何一个接口依赖外部服务,都可能影响合规边界。
我见过一个项目在上线前才发现,平台的核心报表依赖云端服务,离线环境中无法生成;另一个项目虽然完成了本地部署,却没有验证升级回滚,第一次版本更新就花了 14 个小时恢复。由此可见,私有化能力必须通过真实环境演练,而不能只看销售方案中的架构图。

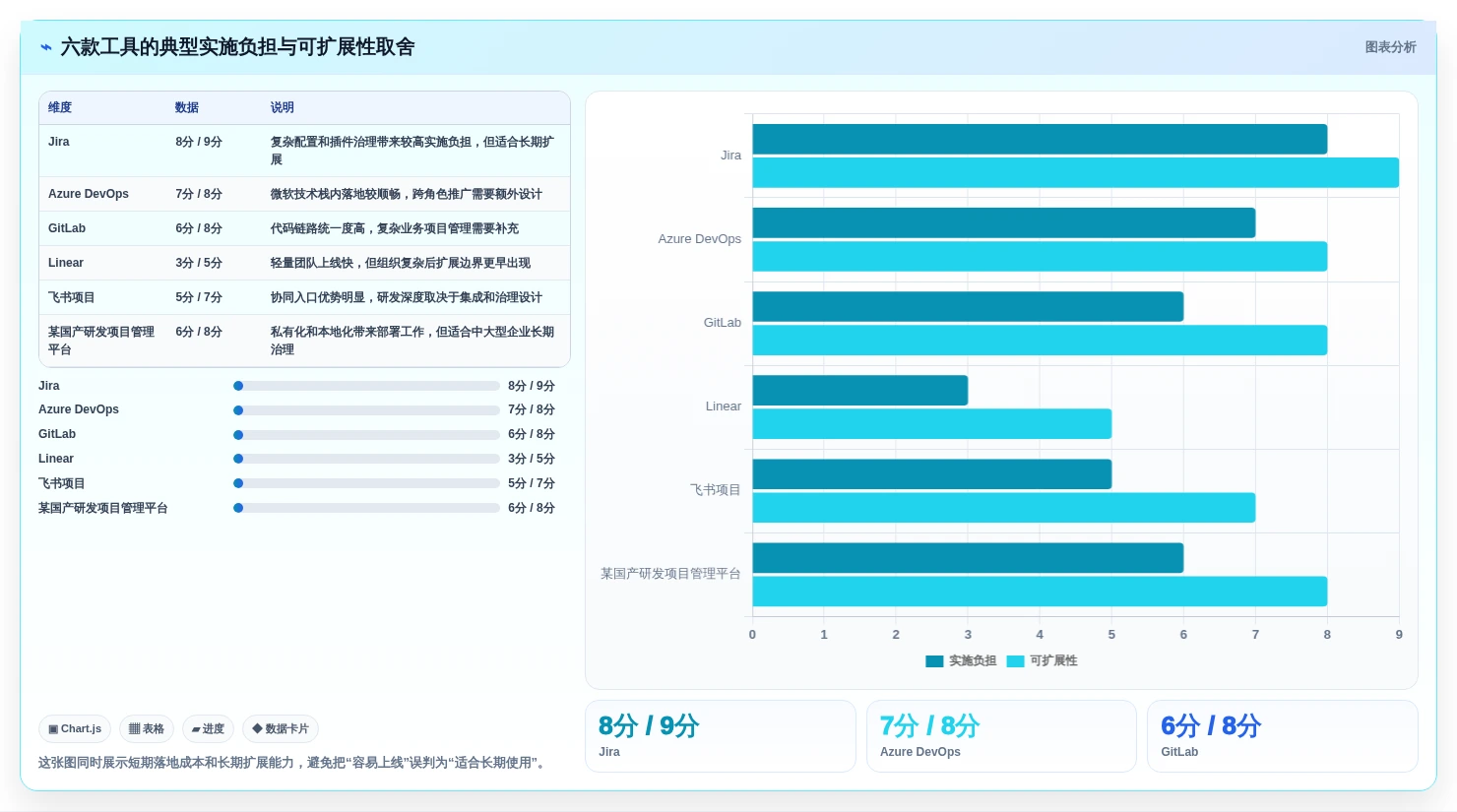

三、六款工具深度对比:能力、成本和边界
1. Jira:复杂组织的稳妥选择,但不要低估治理成本
Jira 的优势不只是功能丰富,而是它经历了大量复杂研发组织的流程验证。多项目、多团队、多状态、多角色、多种工作项类型,通常都能通过配置或生态扩展实现。对于已有成熟敏捷实践、需要管理多个产品线和交付团队的企业,它的可塑性仍然很强。
Jira 的问题也正来自可塑性。一个项目可以配置出十几种状态、几十个字段和多套工作流,短期看起来非常贴合,长期却容易形成“每个团队都有一套标准”。当管理层需要统计跨团队交付周期时,字段含义、状态名称和完成定义往往无法统一。
我的建议是:如果选择 Jira,必须同步建立平台治理委员会,至少规定工作项层级、状态数量、字段命名、权限模板和插件准入规则。没有治理机制时,Jira 很容易从项目管理工具变成“流程配置平台”,管理员每天忙于处理例外需求。
- 适合:多产品线、复杂审批、跨团队协作和已有成熟生态的组织。
- 不适合:希望一周内完成全员上线、没有专职管理员的小团队。
- 重点验收:跨项目报表、权限继承、插件稳定性、数据导出和迁移能力。
2. Azure DevOps:工程链路强,适合微软技术体系
Azure DevOps 的核心竞争力在于代码仓库、分支策略、构建发布、测试和工作项之间的工程化连接。对于已经使用微软云、Visual Studio、Azure Pipelines 或相关身份体系的团队,它可以减少系统之间的集成工作。
但它并非所有团队的最佳项目管理入口。产品、运营、设计和外部供应商通常更关心需求优先级、里程碑和业务结果,而不是构建代理、分支策略和流水线变量。若平台主要面向工程师设计,非技术角色可能会把它当作“开发系统”,而不是组织级交付系统。
在评估 Azure DevOps 时,我会让产品经理独立完成一次需求创建、评审、变更和验收,不允许旁边有工程师指导。若产品人员需要频繁询问字段含义或状态规则,就要在培训、模板和门户层面补充设计。
- 适合:微软技术栈、持续集成成熟、研发过程高度工程化的团队。
- 不适合:大量业务人员参与、流程更偏项目协同而非代码交付的组织。
- 重点验收:产品角色易用性、跨团队路线图、权限模型和流水线失败后的责任定位。
3. GitLab:代码驱动型组织的高效方案
GitLab 的优势是研发人员不必在代码、合并请求、流水线和安全扫描之间来回切换。需求可以关联分支,合并请求可以关联任务,流水线结果可以回写交付状态,安全扫描结果也能够成为发布门禁的一部分。
它的边界在于:如果企业要管理复杂的产品规划、市场需求池、硬件研发阶段、供应商协同和高层组合视图,仅依赖 GitLab 的项目能力可能需要较多补充。它更像是以代码仓库为中心向项目管理扩展,而不是以组织项目治理为中心搭建全套协同。
我特别建议关注 GitLab 的权限和集团化管理。一个研发团队觉得简单好用,不代表多个事业部共用时仍然简单。集团组织往往需要隔离代码、共享模板、统一安全规则,同时保留各业务单元的独立管理权限。
- 适合:代码和流水线是项目管理核心,强调自动化交付和安全审计的团队。
- 不适合:项目管理对象远远超过软件研发对象的综合型组织。
- 重点验收:需求到合并请求的关联率、流水线失败通知、发布门禁和跨群组报表。
4. Linear:体验优秀,但要警惕“轻量工具重度使用”
Linear 的产品体验非常适合小型产品研发团队。创建任务快、快捷键丰富、界面干净、迭代节奏清晰,团队可以在较短时间内形成稳定使用习惯。对 10 至 80 人左右、产品边界明确、组织层级较少的团队,它往往比复杂平台更容易产生真实使用率。
但当组织开始出现多事业部、多层级审批、细粒度权限、合规审计和复杂资源管理时,轻量设计就可能变成约束。很多团队早期喜欢“少字段、少流程”,后来却发现无法回答预算归属、变更责任、版本基线和供应商交付等问题。
选择 Linear 时,我会把未来 24 个月的组织复杂度写出来,而不是只看今天的团队规模。如果企业正在快速扩张,当前体验优势能否覆盖未来的权限、审计和数据治理需求,需要提前验证。
- 适合:小型产品团队、创业公司、强调快速迭代和低管理负担的组织。
- 不适合:强监管行业、大型集团和需要深度本地化部署的企业。
- 重点验收:权限细度、数据导出、审计日志、外部协作者和复杂层级建模。
5. 飞书项目:协同入口强,但不能用沟通代替治理
飞书项目的优势是离业务协同很近。会议纪要、群聊、文档、审批、日历和项目任务之间更容易建立连接,适合已经把飞书作为统一工作入口的企业。对于跨部门项目,减少“任务在系统里、讨论在群里、结论在文档里”的割裂,往往能快速改善协作体验。
它需要重点验证的是研发深度。软件研发不只需要任务和审批,还需要需求基线、技术方案、代码变更、测试证据、环境发布和缺陷回归。如果这些对象只是通过链接互相指向,而没有统一的数据关系,管理层看到的仍然是多个孤立页面。
我建议把飞书项目定位为“协同入口”还是“研发主系统”先说清楚。前者可以快速落地,后者则需要严格验证代码集成、测试管理、版本管理和跨项目度量,不宜因为界面熟悉就直接跳过技术验收。
- 适合:沟通密集、跨部门协作频繁、已有统一协同平台的企业。
- 不适合:需要极深研发流程、复杂代码治理和强审计闭环的团队。
- 重点验收:会议结论转任务、文档版本关联、研发系统集成和跨部门权限。
6. 某国产研发项目管理平台:国产替代的重点不只是价格
在中大型企业和 100 人以上组织中,某国产研发项目管理平台通常更值得关注的不是界面,而是三个能力:私有化部署、国内组织协同习惯适配,以及从 Jira 平滑迁移的能力。对于金融、制造、能源、政企和有数据边界要求的企业,这三点常常比某个单独的看板功能更重要。
我在评估国产替代方案时,最先检查的是迁移细节,而不是演示页面。包括项目层级是否保留,历史评论和附件能否完整迁移,用户身份如何映射,工作流状态是否可转换,已有接口是否需要重写,以及迁移失败后能否按批次回滚。
如果供应商只承诺“支持 Jira 导入”,却无法明确说明字段映射、附件迁移、评论时间、用户离职账号和自定义插件的处理方式,这个承诺的实际价值很有限。平滑迁移的核心不是把数据搬过去,而是让团队不用重新学习过去三年的业务语义。
- 适合:100 人以上研发组织、重视私有化部署、国产替代和本地服务能力的企业。
- 不适合:只需要个人任务清单、没有跨团队协作和合规要求的小团队。
- 重点验收:Jira 迁移完整度、私有化升级、国产数据库适配、权限审计和服务响应。

四、常见误区:为什么看了几十场演示,仍然选不出结果
1. 误区一:按功能数量评分
功能表格很容易制造虚假的确定感。一个平台有 200 个功能,另一个平台有 120 个功能,并不代表前者更适合企业。真正需要统计的是关键流程中有多少步骤被系统承接,有多少信息需要重复录入,以及多少结果可以自动生成。
我建议把功能评分改成“场景完成评分”。例如,不要问“有没有版本管理”,而要让供应商现场完成一次版本规划、需求变更、风险升级、测试回归和发布复盘。能够在限定时间内完成真实场景的平台,才值得进入商务比较。
2. 误区二:只让项目经理和 IT 部门参与试用
项目经理通常最关心视图、报表和计划,IT 部门关注权限、接口和部署,研发人员关注录入成本,测试人员关注用例和缺陷,产品人员关注需求优先级。只让前两类角色试用,会高估平台的组织接受度。
一次有效的试点至少需要产品、开发、测试、项目经理和部门负责人各派一名代表。每个人都必须完成一项与日常工作直接相关的任务,并记录耗时、错误次数和绕过系统的行为。
3. 误区三:把迁移当成一次性数据导入
迁移项目最难的不是导出和导入,而是语义转换。旧平台中“已完成”可能代表开发完成,新平台中“已完成”可能代表测试通过;旧系统的 Epic 可能承载业务项目,新系统的 Epic 可能只代表一个产品主题。若不先建立对象和状态映射,导入越完整,后续混乱越严重。
迁移前应建立一份数据字典,至少包含对象类型、层级关系、状态、字段、用户、附件、评论、时间戳和权限。对于历史项目,不一定要全部迁移。我的经验是,活跃项目迁移全部数据,已归档项目迁移关键摘要和附件索引,通常比全量搬迁更经济。
4. 误区四:把仪表盘当成管理闭环
仪表盘可以展示延期数量、缺陷趋势和燃尽图,却不能自动解决延期。真正有价值的报表必须能够触发动作:风险超过阈值后通知谁,阻塞超过几天后升级给谁,需求变更后哪些测试需要重新执行。
因此,选型时要追问“这个指标出现异常后,系统如何推动下一步”,而不是只问“能不能做出这张图”。没有责任人、处理时限和升级路径的指标,只是漂亮的屏幕保护程序。
五、专业判断逻辑:用五个维度做可计算的决策
1. 先确定不可妥协项
不可妥协项通常包括数据部署位置、身份认证、审计要求、已有系统兼容性和关键业务连续性。只要某个平台在不可妥协项上不合格,即使其他维度评分很高,也不应进入最终谈判。
例如,企业规定研发数据必须私有化部署,那么纯云端工具就不应因为体验优秀而进入最终候选。企业已经积累大量 Jira 项目和插件时,迁移兼容性就应当成为硬门槛,而不是普通加分项。

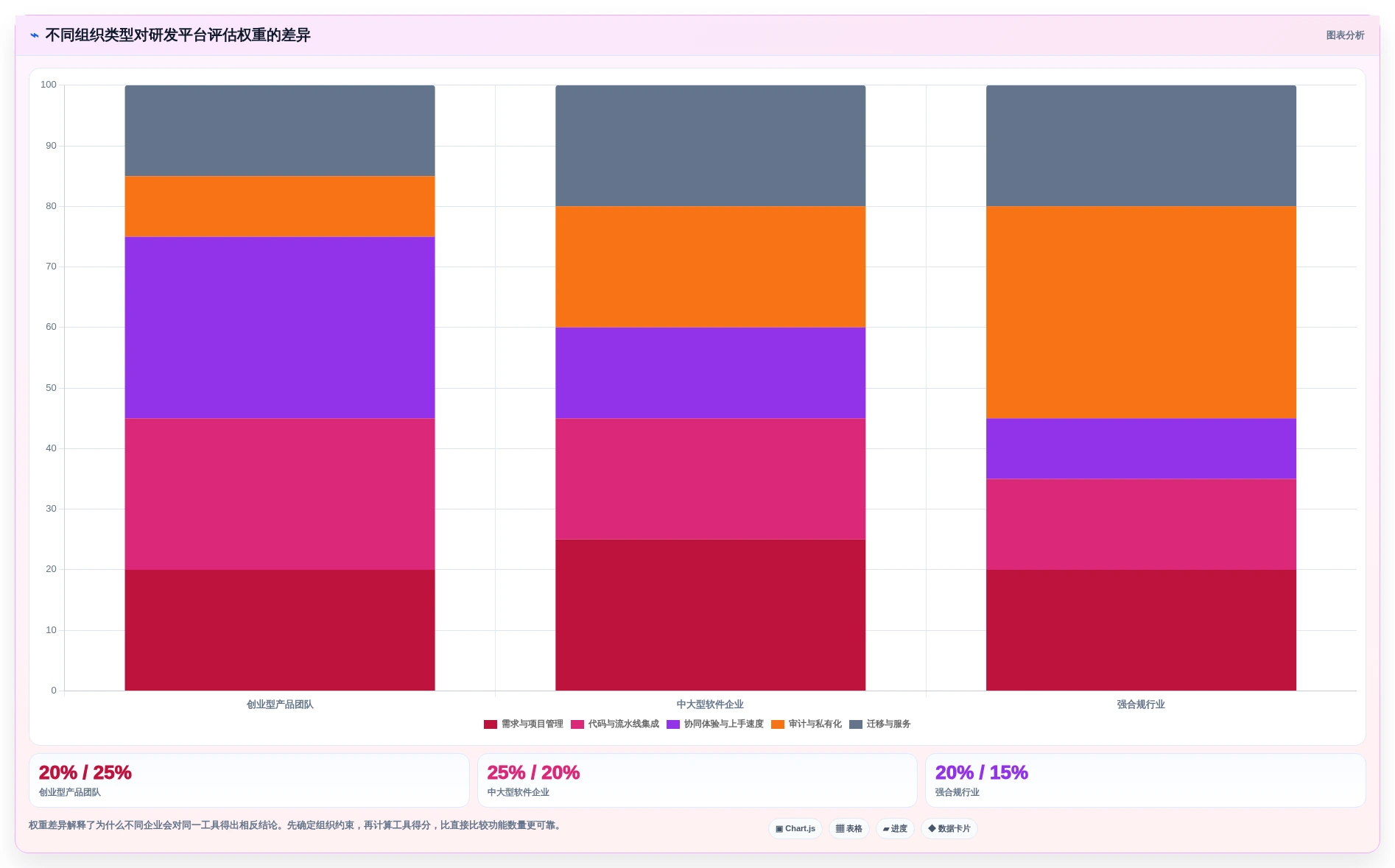

2. 用权重而不是平均分比较
不同企业的权重完全不同。互联网创业团队可能把上手速度和协作体验权重设为 40%,而金融企业可能把私有化、审计和权限权重设为 50%。平均打分会掩盖关键短板,权重评分才能反映真实决策。
| 评估维度 | 创业型产品团队 | 中大型软件企业 | 强合规行业 |
|---|---|---|---|
| 需求与项目管理 | 20% | 25% | 20% |
| 代码与流水线集成 | 25% | 20% | 15% |
| 协同体验与上手速度 | 30% | 15% | 10% |
| 权限、审计与私有化 | 10% | 20% | 35% |
| 扩展、迁移与服务 | 15% | 20% | 20% |
上表不是固定模板,而是帮助团队意识到:同一工具在不同企业可能得到完全不同的结论。采购委员会应先讨论权重,再讨论产品,否则很容易在演示会上被某个亮眼功能带偏。

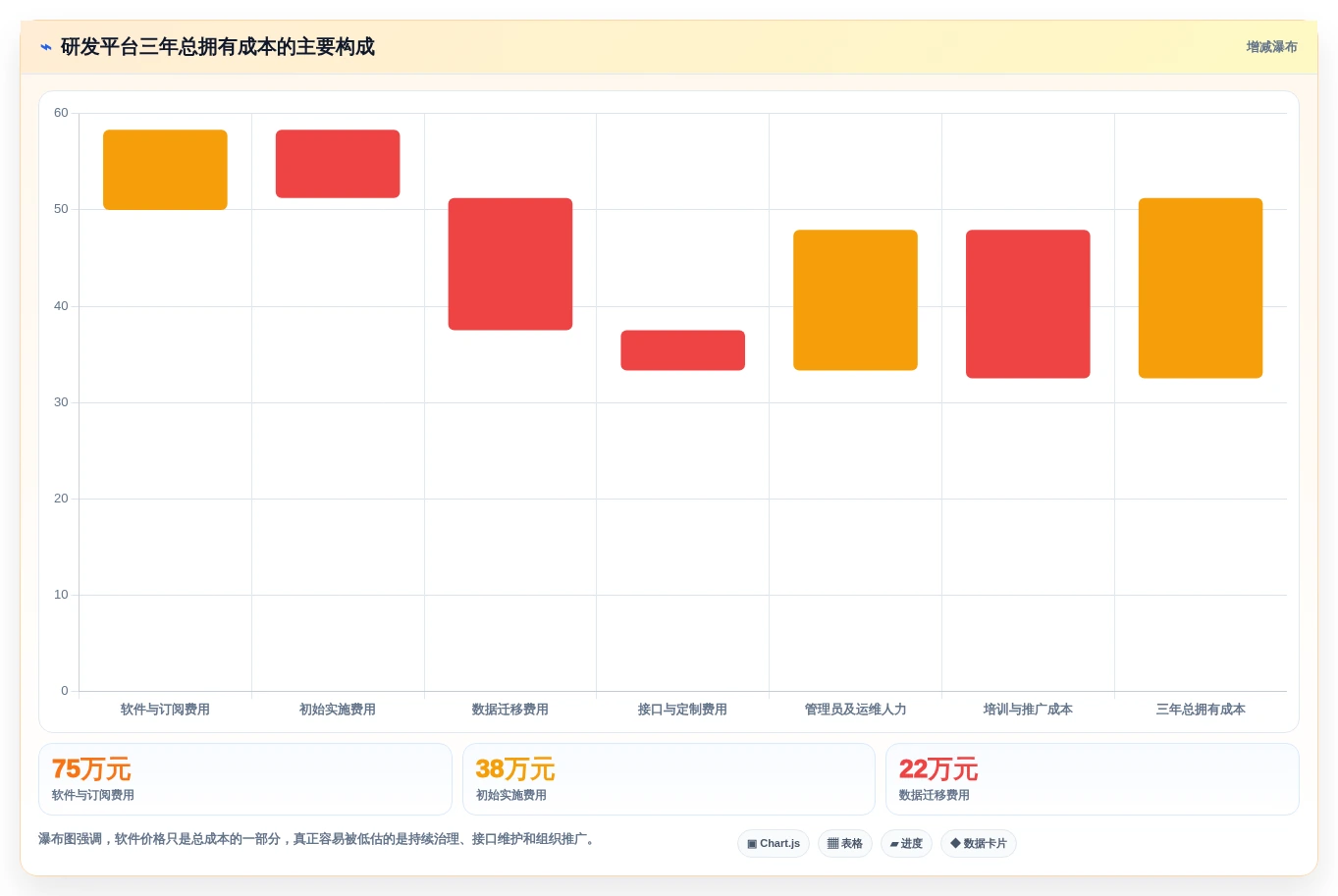

3. 把总拥有成本算到第三年
平台成本不能只看许可证价格。至少要加上实施服务、历史数据迁移、接口开发、管理员人力、培训、插件、升级测试、备份和故障应急。对于私有化部署,还要计算服务器、数据库、中间件和安全运维成本。
一个简单的三年成本模型可以写成:
三年总拥有成本 =
软件与订阅费用
+ 初始实施费用
+ 数据迁移费用
+ 接口与定制费用
+ 管理员及运维人力
+ 培训与推广成本
+ 升级、备份和应急成本
在实际比较中,轻量工具通常初始成本较低,但当组织需要大量外部系统集成时,接口和补丁成本可能上升;复杂平台初始投入较高,但若能统一需求、测试、发布和报表,长期人工成本可能更低。

六、案例与数据观察:同样的工具,为什么结果差异可以很大

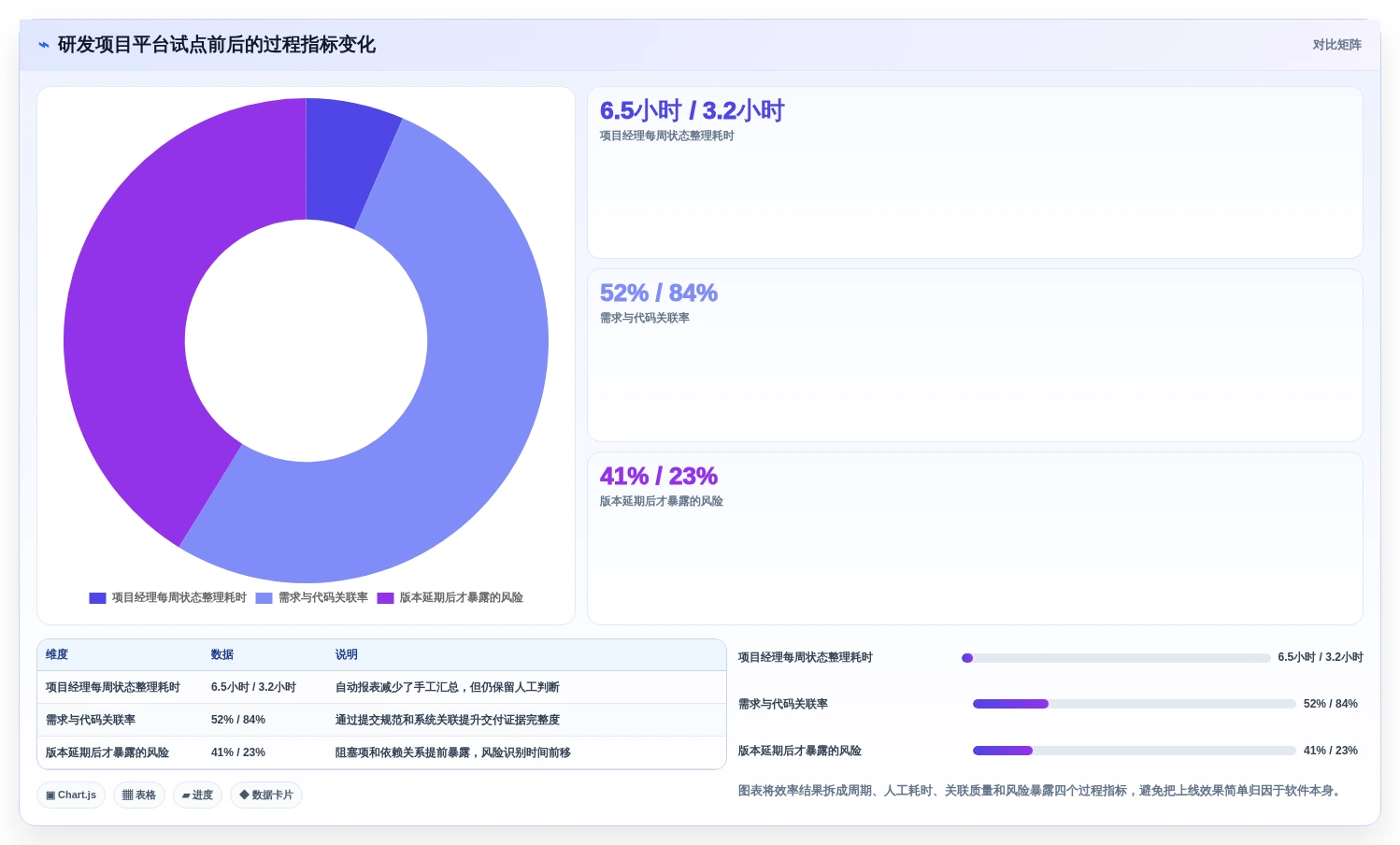

1. 200 人研发组织的试点结果
下面是一组匿名化的情景样本,组织规模约 200 人,研发团队分布在三个事业部,原先使用多个项目工具,代码仓库和测试平台也彼此独立。团队并没有先做全量切换,而是选择一个 40 人、持续 8 周的产品版本进行试点。
试点前,需求从提出到上线平均需要 19.6 个工作日,项目经理每周花 6.5 小时整理状态,需求与代码的关联率约为 52%,版本延期主要依赖人工汇报。试点后,平台将需求、任务、缺陷、代码提交和发布记录建立关联,平均交付周期降到 16.8 个工作日,状态整理时间降到 3.2 小时。
需要强调的是,效率提升并非单纯由软件带来。试点团队同时删减了 11 个非必要字段,统一了 7 种状态的完成定义,并规定所有发布阻塞必须有责任人和预计解除时间。平台只是把新的管理规则固化下来,真正产生效果的是工具与规则的共同变化。
| 观察指标 | 试点前 | 试点后 | 变化 |
|---|---|---|---|
| 需求到上线平均周期 | 19.6 个工作日 | 16.8 个工作日 | 下降 14.3% |
| 项目经理每周整理状态耗时 | 6.5 小时 | 3.2 小时 | 下降 50.8% |
| 需求与代码关联率 | 52% | 84% | 提高 32 个百分点 |
| 版本延期后才暴露的风险 | 41% | 23% | 下降 18 个百分点 |
| 研发人员主动绕过系统的比例 | 28% | 12% | 下降 16 个百分点 |

2. Jira 平滑迁移的关键,不是一次性复制全部数据
对于已有 Jira 历史资产的中大型组织,我更推荐“三段式迁移”。第一阶段迁移当前迭代和未来两个版本,验证字段、工作流、权限和接口;第二阶段迁移近两年的活跃项目和缺陷;第三阶段将更早的归档数据以只读方式保留,避免一次性导入过多低价值历史信息。
在某次迁移演练中,团队最初计划导入 12 万条历史工作项。经过数据盘点后发现,真正需要继续参与当前研发决策的只有 3.8 万条,其余内容主要是重复任务、已失效附件和自动生成记录。缩减范围后,迁移窗口从预计 36 小时降到 11 小时,业务停机风险明显降低。
迁移验收不能只检查“数量一致”,还要抽样检查“语义一致”。我通常会抽取 50 条需求、50 条缺陷和 20 个版本,逐项核对创建人、负责人、状态、评论、附件、关联关系、时间线和权限。只要关键关联丢失,即使总数量完全一致,也不能算迁移成功。

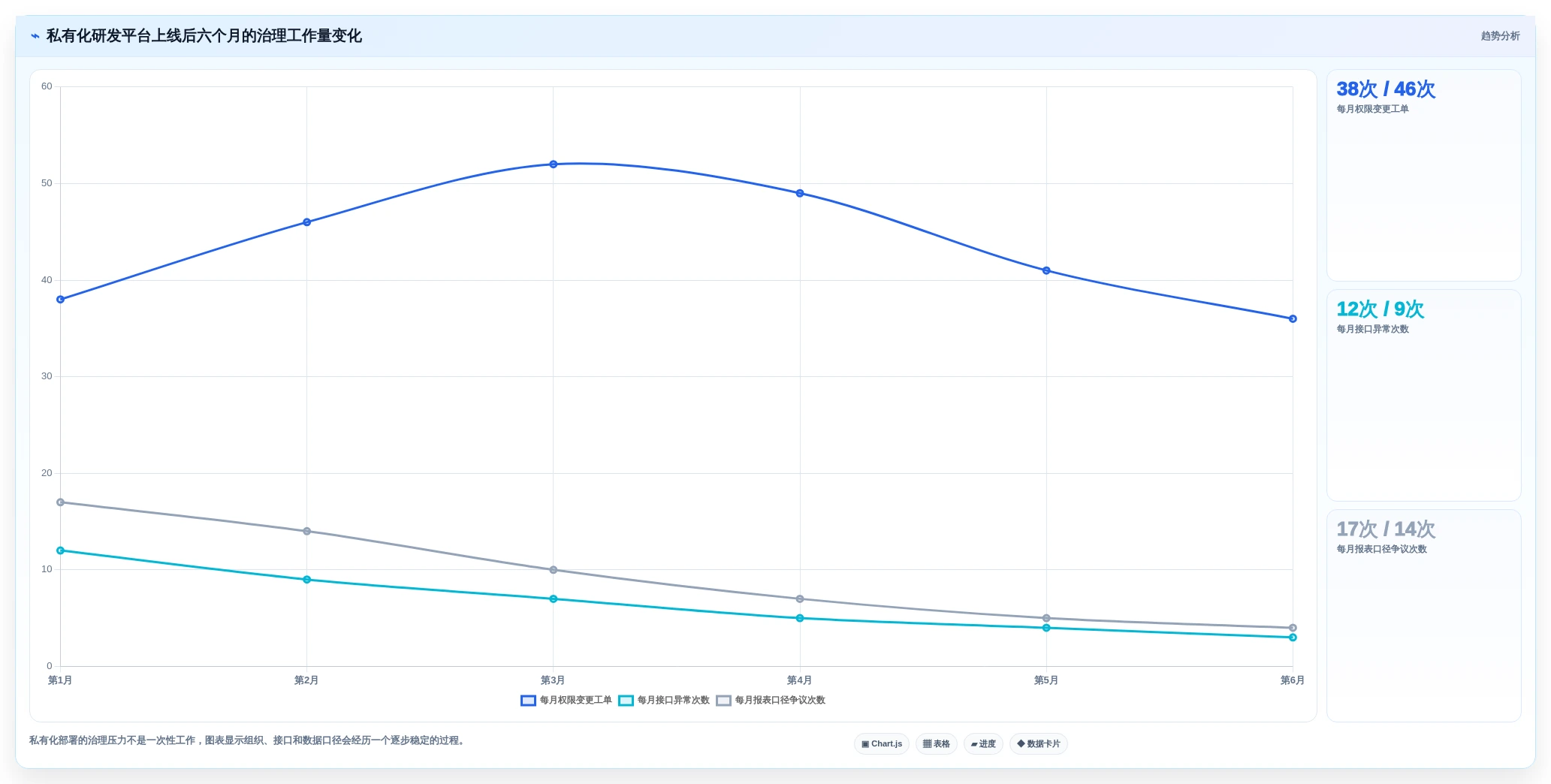

3. 私有化部署项目的真实风险集中在上线之后
私有化平台上线前,企业通常会投入大量精力检查安装和功能;上线后,真正暴露的是升级、备份、容量、接口和管理员交接。平台初期可能只有 500 名用户,半年后增加到 2000 人,附件和操作日志增长速度远超预期,如果没有容量模型,查询和报表会逐渐变慢。
我建议在正式上线前做三次演练:一次是故障恢复演练,一次是版本升级回滚演练,一次是单点登录和外部接口中断演练。每次演练都应记录恢复时间目标、数据恢复点目标和责任人。对于关键研发组织,不能接受“出问题后再联系供应商”的运维模式。

七、不同情况下的行动建议:不要从全公司一次性上线
1. 50 人以内的团队:先解决使用率,不要追求复杂治理
小团队最重要的指标是任务是否及时更新、需求是否有验收标准、版本是否有明确负责人。建议只保留需求、任务、缺陷、版本和风险五类核心对象,避免在初期配置过多字段和审批。
如果团队已经使用代码托管平台,可以优先采用代码关联能力较强的工具;如果团队主要问题是跨部门沟通,则应选择协同入口更自然的平台。小团队不建议为了未来可能出现的复杂需求,提前购买高治理成本系统。
2. 50 至 200 人的团队:重点验证跨团队依赖和版本管理
这个规模通常是平台价值最容易体现的阶段。团队开始出现多个项目并行、资源共享、测试排期冲突和产品线依赖,单纯依赖群聊和表格已经难以维持统一状态。
试点时应选择一个跨产品线版本,而不是只选一个内部配合良好的小组。重点测量需求变更次数、跨团队阻塞时长、缺陷回归周期和版本延期提前识别率。若工具只能改善单团队看板,却无法改善依赖管理,就没有解决组织真正的问题。
3. 200 人以上组织:先做治理蓝图,再做产品落地
中大型企业不能只以项目为单位采购。应先定义组织级对象模型,包括产品、项目、版本、团队、需求、缺陷、发布和人员角色,再决定哪些对象由平台统一管理,哪些保留在专业系统中。
对于这类企业,我更倾向于优先评估支持私有化部署、组织级权限、统一度量和 Jira 平滑迁移的方案。尤其是已有多个事业部和历史系统的企业,迁移与治理能力往往比单个看板的交互体验更重要。
4. 强合规行业:把安全验收放在功能验收之前
金融、能源、医疗、政企和关键基础设施行业,应先确认数据驻留、访问审计、密钥管理、备份恢复、网络隔离和供应商服务边界。任何一个硬约束不满足,都不应因为功能丰富而降低标准。
同时要关注外部集成的安全方式。代码仓库、身份系统、消息系统和测试平台之间的接口,是否支持最小权限、访问令牌轮换和操作留痕,往往比平台自身的登录页面更值得审查。
八、最终取舍:你真正需要放弃什么
1. 选择 Jira,需要接受配置治理和管理员投入
你换来的是复杂流程承载能力、生态扩展能力和长期灵活性,但必须接受配置失控、插件依赖和管理员培养成本。它适合把平台当作长期基础设施建设的企业,不适合只想快速买来即用的团队。
2. 选择 Azure DevOps,需要接受技术栈绑定
你换来的是代码、构建、测试和发布的一体化,但需要评估组织是否愿意围绕微软研发体系持续建设。若团队技术栈高度多元,或产品、运营人员占比很高,推广成本可能会高于预期。
3. 选择 GitLab,需要接受项目治理能力的边界
你换来的是非常紧密的研发自动化链路,但需要确认复杂产品规划、跨部门项目和非代码工作是否有足够承载能力。如果企业的核心痛点是研发交付,GitLab 的优势会很明显;如果核心痛点是集团项目治理,则需要补充其他系统。
4. 选择 Linear,需要接受未来复杂度可能带来的迁移压力
你换来的是高效、简洁和高使用率,但要提前接受它在复杂权限、本地化和重合规场景中的边界。适合快速发展的产品团队,但应保留清晰的数据导出和未来迁移方案。
5. 选择飞书项目,需要接受研发深度取决于集成设计
你换来的是沟通、文档、会议和项目之间的自然连接,但不能把协同便利等同于研发治理完整。若选择它作为主平台,必须补齐需求、代码、测试、版本和发布之间的结构化关联。
6. 选择某国产研发项目管理平台,需要接受前期治理投入
你换来的是私有化部署、国产化适配、国内服务和 Jira 平滑迁移等能力,但仍然需要投入时间统一流程、清理历史数据和培养内部管理员。国产替代不是简单更换界面,而是借迁移机会重新建立组织研发资产的管理方式。

九、30 天选型与试点执行方案
1. 第 1 至 3 天:建立现状基线
不要先收集供应商 PPT,而要先记录现有流程。至少统计需求平均处理周期、缺陷回归周期、版本延期率、项目经理手工汇总时间、需求与代码关联率、用户活跃率和跨团队阻塞时长。
基线数据不需要非常精确,但必须统一口径。比如“延期率”要明确是按需求数量、工作量还是版本数量计算;“活跃用户”要明确是登录用户还是完成有效操作的用户。
2. 第 4 至 7 天:确定场景脚本
准备 8 个真实场景,要求供应商现场操作,而不是只看演示。建议包括:需求池评审、需求拆解、跨团队依赖、缺陷回归、版本变更、代码关联、发布审批和管理层风险查看。
- 每个场景都要有输入数据、操作角色和预期结果。
- 禁止供应商提前替你完成配置后只展示最终页面。
- 记录完成时间、操作步数、错误次数和是否需要人工绕行。
- 把“无法完成”的部分单独记录,不要用口头承诺抵消。
3. 第 8 至 21 天:开展小范围真实试点
试点团队应使用真实项目、真实人员和真实版本,不要使用供应商准备的样例数据。试点周期至少覆盖一次需求评审、一次开发迭代、一次测试回归和一次版本发布,否则只能验证页面,不能验证闭环。
期间要保留原流程的对照数据。一个平台如果只是在试点期间由项目经理额外督促,数据自然会变好;只有当普通成员在没有高频提醒的情况下仍然持续使用,才能说明平台具备组织适配性。

4. 第 22 至 30 天:完成成本、风险和推广评审
试点结束后,必须召开一次跨角色复盘。研发人员回答“是否增加了录入负担”,测试人员回答“缺陷与用例是否更容易关联”,项目经理回答“是否减少手工汇总”,管理层回答“是否能更早看到风险”,IT 团队回答“是否能稳定运维”。所有结论都要对应数据或具体案例。
最终采购建议至少包含三种方案:低成本快速上线方案、中等投入标准化方案、高治理要求长期方案。这样做的价值在于让管理层看到不同取舍,而不是把采购讨论简化为“买还是不买”。
十、结语:真正先进的平台,是让管理动作变得更少而不是更多
研发项目管理平台的先进性,不在于拥有多少视图、多少智能功能或多少宣传概念,而在于团队是否能用更少的手工汇总,获得更完整的交付证据;是否能在风险扩大前看到阻塞;是否能让一次需求变更自动影响相关任务、测试和发布计划。
我的最终判断是:小团队优先选择高使用率和低治理负担,中大型团队优先选择跨项目治理和数据闭环,强合规企业优先选择私有化、审计和可控运维,已有海外工具资产的企业则应把迁移兼容和历史语义保留放在前面。
下一步不要再安排一轮泛泛的产品演示。请先用本文的五个维度建立评分表,再选一个真实版本做 30 天试点,最后用交付周期、人工汇总耗时、关联率、风险提前识别率和用户有效操作率复盘。能够在真实项目中持续产生可验证结果的平台,才值得进入长期采购;只能在演示环境里看起来完整的平台,不值得用组织变革去下注。
常见问题解答(FAQ)
1. 2026年研发项目管理平台应该如何选?是看功能数量,还是看研发流程匹配度?
我准备在2026年为一个约120人的研发团队更换项目管理平台,供应商演示时几乎每家都说自己覆盖需求、任务、缺陷和迭代管理。我真正担心的是,买回去之后大家仍然用表格、即时通信工具和个人看板,平台最后变成“填给领导看的系统”。
我的判断是:研发项目管理平台不能按功能数量选,而要按“关键流程是否闭环、数据是否可信、团队是否愿意持续使用”来选。过去参与类似选型时,我会把需求拆解、评审、开发、测试、发布、复盘六个环节画成一条链,再观察每个平台能否让同一条事项自然流转,而不是依靠人工复制粘贴。
建议使用下面这套评分模型,权重不要平均分配:
| 评估维度 | 建议权重 | 重点观察内容 |
|---|---|---|
| 流程匹配度 | 30% | 需求、任务、缺陷、发布是否能关联追踪 |
| 研发协同效率 | 20% | 评审、评论、通知、状态流转是否减少跨工具沟通 |
| 数据与报表可信度 | 20% | 进度、周期、缺陷趋势是否来自真实操作记录 |
| 集成与开放能力 | 15% | 代码仓库、持续集成、即时通信和接口能力 |
| 权限与合规 | 10% | 组织权限、审计、私有化或数据隔离能力 |
| 实施与迁移成本 | 5% | 历史数据导入、培训、管理员维护难度 |
我尤其建议把“流程匹配度”和“数据可信度”放在功能数量之前。
一个拥有上百个模块的平台,如果团队每天仍然通过群聊确认需求状态,说明核心流程没有真正进入系统。相反,功能少一些但能让需求、代码提交、测试结果和发布记录自动关联的平台,通常更容易形成可追溯的研发事实链。
选型演示时不要只看供应商准备好的样例,应要求对方现场完成一个真实场景:产品经理提交需求,负责人拆成开发任务,测试人员创建缺陷,开发修复后重新提测,最后生成版本报告。整个过程如果需要销售人员频繁解释“这里可以通过配置实现”,就要把配置成本和后续维护成本单独记录下来。
最终评分时,可以采用“得分×权重”的方式,而不是凭印象投票。若某平台总分高,但在需求到发布的主链路上出现两个以上人工转录节点,我通常会把它列入观察名单,而不会直接采购。研发工具最贵的部分往往不是软件许可,而是上线后没人愿意维护和使用。
2. 2026年六款主流研发项目管理工具有什么本质区别?如何避免被演示页面误导?
我已经看过几家供应商的演示,发现它们都能展示看板、燃尽图、缺陷管理和权限配置,表面上差别非常小。我想知道,如果不只看宣传页,应该用什么维度比较六款工具,才能判断它们分别适合什么类型的研发团队?
六款主流工具的差异,通常不在“有没有看板”,而在产品设计的重心不同。有的平台以研发流程和缺陷追踪为核心,有的平台更偏项目协作,有的平台擅长大型组织治理,也有的平台更适合轻量团队快速启动。可以先用工具类型做第一轮筛选,再进入具体产品对比。
以下是我建议采用的匿名化对比框架:
| 工具类型 | 典型优势 | 常见短板 | 更适合的团队 |
|---|---|---|---|
| A类:研发流程型 | 需求、迭代、缺陷、测试链路完整 | 非研发部门上手成本较高 | 中小型研发团队、互联网产品团队 |
| B类:协作看板型 | 界面直观,启动快,跨部门易接受 | 复杂测试和版本追踪较弱 | 初创团队、市场与研发混合项目 |
| C类:大型项目治理型 | 权限、流程、审计和组合项目能力强 | 配置复杂,管理员依赖高 | 大型企业、多事业部组织 |
| D类:代码平台集成型 | 提交、构建、部署与任务关联紧密 | 产品和测试流程可能不够细 | 工程效率导向的技术团队 |
| E类:低代码定制型 | 字段、流程和表单可高度定制 | 容易形成“每个部门一套规则” | 流程差异较大的组织 |
| F类:轻量云端型 | 成本低,部署快,维护简单 | 深度权限、复杂报表和数据治理有限 | 小团队、短周期项目组 |
实际评估时,我不会让六款工具都做同样的“新建任务”演示,而会给它们同一份真实案例:一个需求包含三个开发任务、两个测试用例、一个延期风险和一次版本回滚。
重点观察四件事:关联关系是否自然、状态变更是否需要重复录入、延期后报表是否自动反映、历史记录能否还原当时的决策。我还会记录完成这个案例所需的操作步数。曾经有一款演示效果很漂亮的平台,完成一条从需求到缺陷关闭的链路需要打开七个页面、填写四次相同字段;另一款界面朴素的平台只需三步完成。
前者看起来功能更丰富,但后者更可能被团队长期使用。因此,六款工具的最终比较不应只输出“功能对比表”,还应包含三项隐藏指标:完成一条真实流程需要多少次操作、跨角色交接需要多少次人工确认、管理员每月需要花多少时间维护。它们往往比首页上的模块数量更能预测上线后的实际效果。
3. 研发项目管理平台的AI功能在2026年真的值得作为选型重点吗?应该怎样测试?
供应商都在强调智能需求拆解、自动生成测试用例、风险预测和项目问答,但我担心这些功能只是把大模型接到系统里,实际使用时既不准确,也不能减少项目经理的工作。我想要一套可以在采购前执行的测试方法,而不是听一场概念演示。
AI功能值得评估,但不应该单独成为采购理由。我的经验是,AI输出质量首先取决于平台里有没有结构化、持续更新的项目数据;如果需求、任务、缺陷和版本记录彼此分散,模型只能生成语言流畅但依据不足的答案。建议在试用阶段进行一次“盲测”,不要让供应商提前准备理想数据。
准备过去一个已结束版本的脱敏数据,包括20条需求、60个开发任务、30个缺陷、3次延期记录和一次发布回滚,然后提出五类问题:
| 测试项目 | 合格标准 | 重点风险 |
|---|---|---|
| 进度问答 | 能指出数据来源和更新时间 | 把计划进度误当实际进度 |
| 风险识别 | 能引用延期、依赖或缺陷依据 | 只给出泛化的风险清单 |
| 需求拆解 | 任务边界清晰,角色和验收条件合理 | 拆出大量无法执行的任务 |
| 测试用例生成 | 覆盖正常、异常和边界场景 | 遗漏权限、兼容性和回滚场景 |
| 项目总结 | 事实、判断和建议明确区分 | 把推测写成已经发生的事实 |
我会额外统计三个数字:答案中可追溯到原始记录的比例、需要人工修改的比例、出现事实错误的次数。
比如某次测试中,智能问答看似回答完整,但有两处把已经关闭的缺陷说成“待处理”,这类错误在管理层汇报中比没有AI更危险。AI功能还要看“能否回到业务动作”。如果它只能生成一段总结,却不能直接创建任务、补充验收条件、标记风险或发起评审,那么它更像一个聊天窗口,而不是研发效率工具。
真正有价值的AI,应该减少从发现问题到采取行动之间的距离。我的采购建议是把AI能力设为加分项,而不是一票否决项。先确认平台具备稳定的数据模型、权限隔离、操作审计和人工复核机制,再评估AI能否节省具体工时。若供应商不愿提供错误案例、数据来源说明和关闭AI功能后的完整使用路径,应谨慎对待其演示结果。
4. 研发项目管理平台上线后为什么经常失败?如何估算迁移成本和真实回报?
我们团队以前上线过一个项目管理系统,采购和部署都按期完成了,但三个月后仍然只有项目经理在更新,研发人员继续用表格和即时通信工具。我这次更关心迁移、推广和回报,想知道如何在采购前判断一个平台能不能真正落地。
平台上线失败,通常不是软件功能不够,而是把“安装完成”误认为“组织采用”。我在项目复盘中最常见的失败原因有三个:历史数据一次性导入过多、流程设计脱离团队习惯、管理层要求填报但没有用系统数据做决策。迁移时不要把所有旧数据都导入新平台。
建议按使用价值分层:当前版本和未关闭事项全部迁移,近两年内的关键需求和缺陷按需迁移,更早的历史记录保留为只读档案。这样既能保留追溯能力,也不会让新系统一开始就背负大量无效字段和脏数据。
可以用下面的模型估算总拥有成本:
| 成本项目 | 计算方式 | 容易遗漏的部分 |
|---|---|---|
| 软件费用 | 账号数或组织套餐×周期 | 访客、外部协作者、扩容费用 |
| 实施费用 | 流程梳理、配置、迁移和培训工时 | 业务专家和管理员的内部工时 |
| 集成费用 | 代码、测试、即时通信和身份系统对接 | 接口变更后的持续维护 |
| 治理费用 | 权限、字段、模板和报表维护 | 每月清理无效项目和重复流程 |
| 切换损耗 | 试运行期间的重复录入和效率下降 | 旧系统与新系统并行的时间成本 |

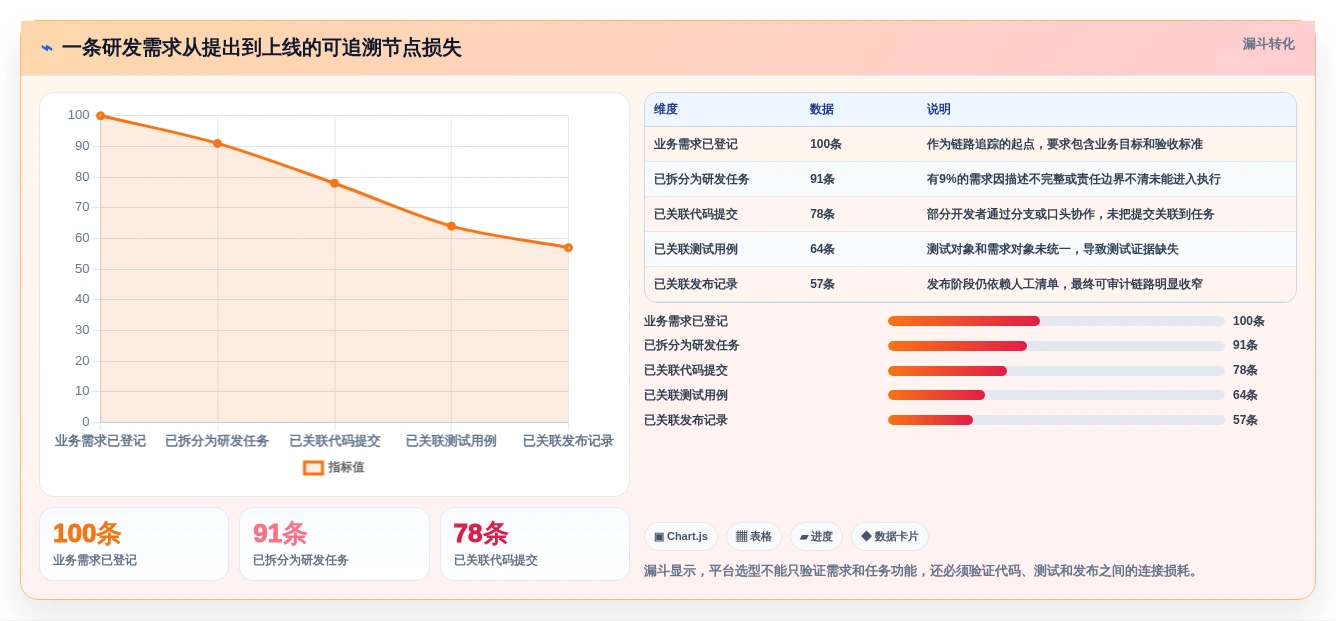

回报也不要只写“提升协作效率”,而应选三个能被验证的指标。

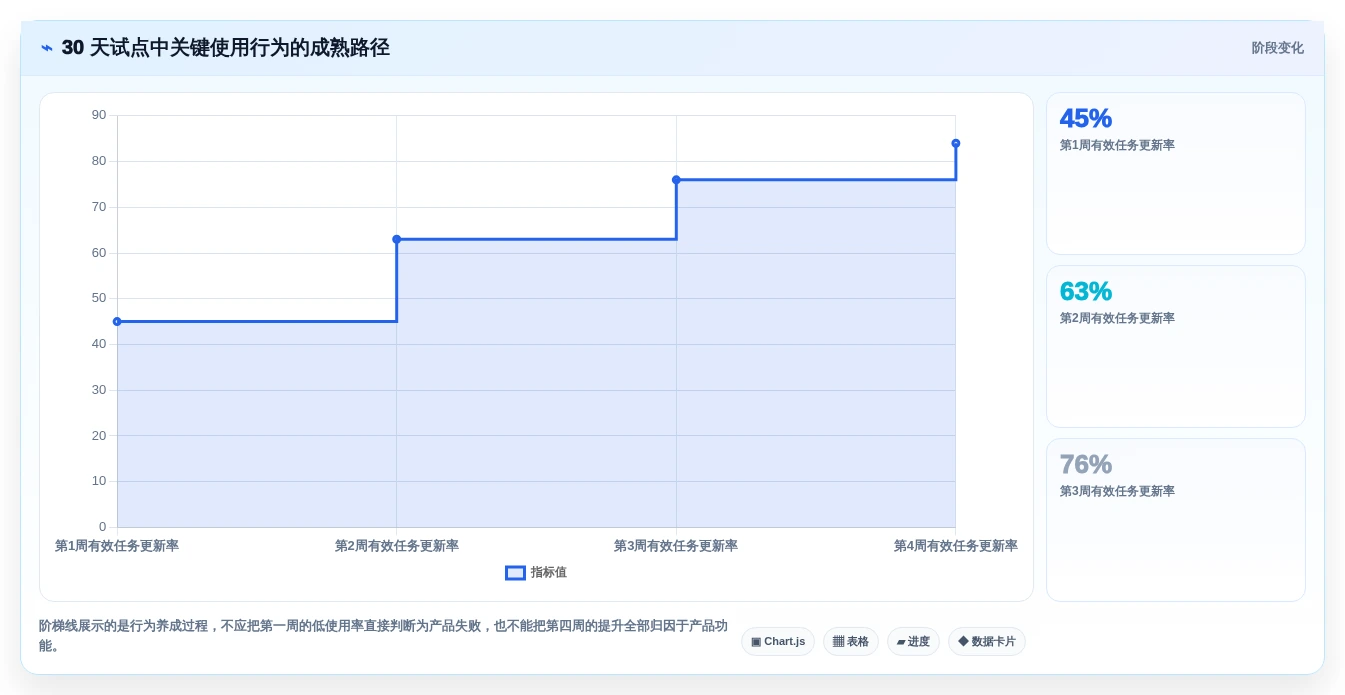

比如需求从提出到进入开发的平均等待时间、缺陷从创建到关闭的周期、版本发布前仍未解决的高优先级缺陷数量。上线前记录四周基线,上线后按月对比,至少观察一个完整版本周期。一个适合120人研发团队的试点,不必一开始覆盖全公司。
可以选择两个产品小组,连续运行六到八周,要求所有新需求和缺陷必须在平台中创建,并规定会议只引用平台数据。若试点期间需求状态更新及时率低于80%,不要急着扩大范围,应先找出是字段过多、通知失效、权限不合理,还是负责人没有明确。
我还会设置一道“退出条件”:如果平台无法在不增加大量人工录入的前提下,让团队看清需求、开发、测试和发布之间的关系,就暂停采购或重新谈判。真正的回报不是系统里多了多少条记录,而是项目经理能否少做一次人工催办,负责人能否更早发现延期,团队能否在发布后还原决策依据。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/55630
读者评论
功能最多不等于最适合”这个判断很有价值,尤其是文中提到的300人团队切换系统后仍回答不了延期问题,说明平台治理和流程落地确实比功能清单更重要。
用3分钟抽查一条需求的完整链路,是一个很实用的验收方法。需求、代码、测试和发布如果还要跨多个系统人工拼接,平台再强也很难真正支撑交付管理。
文章对AI能力的判断比较客观。没有统一字段、状态和对象关联时,智能摘要只能更快整理混乱,企业确实应该先做好基础数据治理,再评估智能功能。
私有化部署部分没有停留在“能否装进机房”,而是进一步提到升级回滚、备份恢复和外部依赖,这些往往是采购阶段容易忽略、上线后却最容易出问题的细节。
对不同工具的分析没有简单排名,而是结合微软技术栈、代码驱动团队、飞书协同和复杂流程等场景来判断,这种按组织约束选型的思路比单纯比较功能更适合中大型企业。
