2026年5款AI工作流项目管理软件选型指南

2026年5款AI工作流项目管理软件选型指南

2026年选择AI工作流项目管理软件,最容易犯的错误不是选错品牌,而是把“能聊天、能生成摘要”误判成“能真正推动工作流”。我在评估企业项目系统时,见过一个典型案例:某拥有300多名员工的研发组织接入AI功能后,会议纪要生成时间从每周约8小时降到2小时,但延期率几乎没有变化;真正改善交付的,是把需求拆分、风险识别、审批催办、测试回归和发布记录连接起来。下面这份指南不按宣传页上的AI功能数量排名,而是按照AI能否进入真实流程、能否留下可审计记录、能否在组织规模扩大后继续运行来比较五款产品。

一、先说核心结论:AI能力必须嵌入流程,而不是停留在对话框

1. 五款软件分别适合什么组织

如果你的团队主要是互联网、软件研发或技术产品团队,Jira仍然是复杂研发流程中的强势选择,尤其适合需要精细配置工作流、权限、版本和缺陷关联的组织。它的优势不是上手最快,而是流程深度和生态成熟度;代价是实施、治理和维护成本都不低。

如果你的核心问题是跨部门协同、营销活动、运营项目和管理层可视化,Asana通常更容易被业务团队接受。它的任务表达比较直观,项目视图和协作体验较好,但在高度定制的研发测试流程、复杂字段权限和本地化部署方面,需要逐项确认。

如果你希望用一个平台覆盖任务、文档、目标、自动化和轻量数据库,ClickUp的覆盖面较广。它适合希望减少工具数量、并且能够接受较长治理周期的团队;但功能过多也意味着配置失控的风险更高,管理员能力会直接影响最终体验。

如果组织已经深度使用企业协作套件,飞书项目更适合从会议、文档、群聊和任务之间打通流程。它的价值在于减少信息搬运,而不是单独作为一个封闭的项目管理系统使用。对于复杂研发、强审计和私有化要求,则应重点核验版本能力与交付边界。

如果团队规模较小,强调工程师体验、代码协作和快速交付,Linear的使用阻力通常较低。它适合产品研发小组和创业公司,但对于多层级审批、复杂组织权限、传统项目组合管理以及大型企业的本地部署要求,可能需要额外系统补足。

软件 最适合的场景 AI最有价值的环节 主要短板 建议优先验证的问题
Jira 复杂研发、测试、版本和缺陷管理 需求归类、缺陷摘要、开发任务关联、交付风险识别 配置复杂,治理成本较高 AI输出能否写回字段、触发工作流并保留审计记录
Asana 跨部门项目、营销和运营协作 项目摘要、任务拆解、进度风险提示 复杂研发流程深度有限 自定义字段、审批链、权限和报表是否足够
ClickUp 一体化任务、文档和轻量自动化 内容生成、任务模板化、工作项汇总 功能多,容易出现配置冗余 管理员能否控制空间、字段和自动化数量
飞书项目 协作套件内的业务项目管理 会议到任务、文档到行动项、群聊到项目状态 复杂企业流程需核验交付能力 数据权限、私有化、接口和国产化适配情况
Linear 小型研发团队和快速产品迭代 工程任务整理、周期规划、问题摘要 大型组织治理和传统审批能力较弱 组织层级、审计、项目组合和扩展接口是否够用

我的排序逻辑不是“谁的AI最先进”,而是先看业务约束,再看AI能力。对于100人以上的组织,尤其是研发、制造、金融、医疗等对权限和审计敏感的行业,建议优先考察私有化部署、数据隔离、国产化适配、接口开放性、迁移工具和实施服务。这类企业一旦把数万条需求、缺陷、审批和交付记录放进去,迁移成本会远高于最初的软件订阅费。

2026年5款AI工作流项目管理软件选型指南

2. 一句话判断是否值得采购

我通常会问客户一个问题:“如果把AI聊天窗口删掉,这套系统还能不能让任务按规则流转?”如果答案是否定的,说明AI只是附着在项目管理软件上的文本助手,而不是工作流引擎的一部分。

真正值得采购的系统,至少应该完成四类动作:从非结构化信息中识别工作项;把工作项写入正确的项目、负责人和截止时间;根据条件触发审批、提醒或升级;最后将AI建议、人工修改和最终结果留痕。少了其中任何一步,AI带来的往往只是短期的“看起来很快”。

二、为什么2026年的选型难度明显提高

1. 项目管理已经从记录任务转向管理决策

过去的项目管理软件主要解决三个问题:任务放在哪里、谁负责、什么时候完成。现在企业真正关心的是:为什么延期、哪个依赖关系正在恶化、哪些需求没有明确验收标准、哪些会议决定尚未形成行动项,以及管理层应该在什么时候介入。

这意味着软件不仅要保存数据,还要理解数据之间的关系。例如,一条“登录体验优化”需求本身很普通,但它关联了用户反馈、设计稿、开发任务、测试缺陷、版本计划和上线指标。AI只有看见这些关联,才可能给出有用判断;只读取一段任务描述,通常只能生成一段听起来正确的套话。

2. 企业工作流的真正入口不在项目列表里

我在实际评估中发现,很多项目数据并不是从“新建任务”进入系统的,而是来自会议纪要、即时通讯、邮件、客户工单、代码提交、测试报告和审批表。若这些入口彼此割裂,员工就会不断复制粘贴,AI也只能处理被人工搬运过的数据。

因此,选型时不能只演示“输入一句话生成任务”,还要演示“会议结束后如何形成任务”“客户投诉如何进入缺陷池”“代码合并后如何更新状态”“测试失败后如何通知负责人”。这类端到端场景,远比演示一个漂亮的聊天窗口更能说明产品价值。

2026年5款AI工作流项目管理软件选型指南

3. 大型组织的核心矛盾是效率与控制并存

小团队可以容忍一个人同时兼任项目经理、产品经理和管理员,但中大型组织不能依赖个人记忆。组织规模上升后,权限边界、数据分级、流程版本、操作审计和系统稳定性会变成采购前提。

以100人以上的研发组织为例,系统每天可能新增数百条任务和缺陷。如果AI可以自动修改优先级,却没有审批记录;可以读取客户资料,却没有字段级权限;可以调用外部模型,却没有数据出境策略,那么效率提升可能同时带来合规风险。

三、最常见的四个误区

1. 把生成摘要等同于AI工作流

摘要是最容易展示、也最容易被高估的功能。它能帮助管理者快速了解项目状态,却不能自动解决负责人不明确、验收标准缺失和跨团队依赖没有承诺的问题。

我会把AI能力分成三层:第一层是内容生成,例如摘要、改写和会议纪要;第二层是结构化处理,例如提取负责人、日期、优先级和风险;第三层是流程执行,例如触发审批、创建关联任务、更新状态和升级提醒。只有达到第三层,AI才开始改变组织的执行方式。

2. 只看模型回答是否聪明,不看输入是否完整

同一个模型,在任务字段完整、历史数据规范的项目中表现不错;在标题混乱、状态随意、负责人经常为空的项目中,回答再聪明也只能猜测。很多AI项目失败,不是模型能力不足,而是企业没有先治理数据。

我建议在采购前抽取最近三个月的真实任务,检查四项内容:有多少任务没有明确负责人,有多少任务没有截止时间,有多少需求没有验收标准,有多少缺陷没有复现步骤。若四项中任意一项的缺失率超过30%,应先做字段和流程治理,再评估AI准确率。

3. 迷信“全自动”,忽视高风险场景的人工确认

AI适合自动完成低风险、可回滚、规则清晰的动作,例如生成会议行动项、补齐任务模板、提醒逾期负责人。它不适合在没有人工确认的情况下直接关闭高优先级缺陷、改变合同审批状态或修改生产发布计划。

专业的做法不是追求所有动作自动化,而是根据风险设计不同的确认门槛。低风险动作可以自动执行,中风险动作需要负责人一键确认,高风险动作必须经过角色审批并保留完整日志。

4. 用“节省多少时间”替代“减少多少返工”

如果AI让项目经理每天少花一小时整理会议纪要,但开发、测试和业务之间仍然重复确认三次,那么企业得到的只是局部节省。更有价值的指标是需求返工率、等待审批时长、阻塞任务占比、缺陷重复提交率和延期原因可解释率。

2026年5款AI工作流项目管理软件选型指南

四、我的专业判断逻辑:用五层模型筛选,而不是用功能清单打分

1. 第一层看数据能否被AI正确读取

需要检查任务、文档、评论、附件、代码、缺陷和审批记录是否有明确的关联关系。系统如果只能读取当前页面,不能读取上下游对象,就很难生成可靠的项目判断。

特别要关注数据权限是否会传递到AI检索范围。一个普通成员不应因为AI问答而看到原本无权查看的薪资项目、客户合同或安全缺陷。厂商需要说明检索权限、数据保留、模型训练使用和管理员审计方式。

2. 第二层看AI输出能否变成结构化对象

“建议安排张三下周完成”只是自然语言;“负责人=张三、截止日期=某日、优先级=高、关联版本=某版本”才是可执行数据。选型时应要求现场演示AI将一段真实会议纪要转换为结构化任务,并检查字段准确率。

我建议至少统计五个字段:负责人识别准确率、截止日期识别准确率、优先级判断准确率、关联项目命中率、验收标准完整率。不要只看一句回答是否流畅。

3. 第三层看流程能否被安全触发

AI发现风险后,系统是否可以触发提醒、审批、升级和创建子任务,决定了它是不是工作流能力。触发条件应当清晰,例如“阻塞超过48小时且优先级为高”,而不是模糊地写成“系统认为风险较大”。

同时要确认流程是否支持模拟运行、撤销、版本管理和异常处理。没有这些机制,自动化越多,越可能把错误迅速扩散到整个项目组合。

4. 第四层看企业是否能控制数据和部署方式

对于中大型企业,我会把部署方式放在AI功能之前。需要核验是否支持私有化部署、专属实例、国产数据库或国产操作系统适配,是否可以通过单点登录、目录服务和现有安全平台统一管理。

如果企业正在进行国产替代,还应评估历史数据迁移、接口兼容和用户习惯迁移。某些组织从海外研发工具迁移到国产项目管理平台时,真正困难的不是导入任务,而是保持版本、缺陷、评论、附件、权限和历史操作记录之间的关系。

5. 第五层看实施后是否有人负责治理

任何AI项目管理系统都需要流程管理员、数据管理员和业务负责人。没有明确的治理角色,系统通常会在三个月内出现重复字段、废弃状态、无人维护的自动化规则和失效的权限组。

我的建议是把治理责任写进采购合同或内部项目章程,至少包括字段变更审批、自动化规则审查、模型异常反馈、权限复核和月度指标复盘。

2026年5款AI工作流项目管理软件选型指南

6. 建议采用可复现的评分公式

我通常使用100分制,而不是凭印象投票。流程匹配度占25分,AI闭环能力占20分,数据与权限安全占20分,集成与迁移能力占15分,易用性占10分,首年总拥有成本占10分。

如果是研发组织,可以提高流程匹配度和迁移能力的权重;如果是营销或运营团队,可以提高易用性和跨部门协作的权重;如果是金融、医疗、政企或制造企业,安全、审计和私有化部署应设置为一票否决项,不能用其他维度的高分抵消。

五、五款软件的深入判断:不要只看优点,还要看边界

1. Jira:复杂研发流程的稳健选项

Jira适合需求、开发、测试、缺陷、版本和发布之间存在复杂关联的组织。它的核心竞争力在于流程可配置性、问题类型、字段、状态、权限和生态扩展,而不只是AI助手。

在AI工作流方面,它更适合做三类事情:从需求描述中识别缺失信息;根据历史项目和当前依赖提示风险;将开发、测试和发布对象建立关联。对于已经拥有成熟研发规范的团队,这些能力可以提高管理粒度。

它的代价也非常明确:配置项多,管理员要求高,业务团队可能觉得“太工程化”。如果企业没有专职管理员,建议限制工作流数量、统一字段命名,并建立配置变更审批,避免每个部门都创建一套自己的状态。

对于计划从其他研发工具迁移的企业,不能只验证任务导入。应重点测试项目层级、历史评论、附件、链接关系、用户映射、权限、版本和缺陷状态是否能够完整迁移。迁移后的数据可追溯性,往往比新系统的界面体验更重要。

2. Asana:跨部门项目的低阻力选择

Asana更适合市场活动、内容生产、运营计划、客户交付和行政项目。它的优势是非技术团队容易理解,任务、负责人、截止时间和项目视图之间的关系比较直观。

AI可以帮助团队把目标转成行动项、总结项目进展、识别逾期风险,并辅助生成项目更新。对于以协调和执行为主的工作,员工通常不需要经过很长培训就能开始使用。

但如果你的流程包含大量测试用例、版本分支、缺陷等级、发布门禁或复杂审批,必须先做真实业务验证。演示环境中的“看起来够用”,不代表生产环境中可以覆盖所有细节。

我建议把Asana的试点范围控制在一个跨部门项目,而不是直接覆盖全公司。观察四周后,重点看任务逾期率、项目更新提交率和会议后行动项完成率,而不是只收集员工对界面美观度的评价。

3. ClickUp:功能覆盖广,但更考验治理能力

ClickUp适合希望在一个平台里管理任务、文档、目标、看板、表格和自动化的团队。它可以减少系统切换,但也会增加选择成本:空间、文件夹、列表、字段、视图和自动化规则如果没有统一规范,很快就会产生结构混乱。

它的AI价值更容易体现在内容处理和任务模板化上,例如将长文档转成任务清单、为任务补充描述、汇总多个列表的状态。对于流程相对标准、管理员能力较强的组织,覆盖面是优势。

对于人员流动较快的组织,必须提前制定“最小配置原则”:每类项目最多保留固定数量的状态;公共字段不得由个人随意修改;自动化规则必须有负责人、用途和停用日期。

如果企业把它当成万能数据库,而不是项目管理系统使用,后期可能出现数据重复、报表口径不一致和权限难以解释的问题。选择它之前,应先画出核心对象关系,而不是先创建几十个空间。

4. 飞书项目:适合协作入口已经高度统一的企业

飞书项目的主要优势在于协作上下文。会议、文档、群聊、审批和任务可以形成相对连续的信息链,AI更容易从会议纪要中提取行动项,并将行动项推送到项目空间。

它适合产品规划、市场活动、运营迭代、客户交付和跨部门专项。尤其对于大量工作发生在群聊和在线文档中的团队,减少信息搬运本身就能带来明显收益。

但企业不能只看协作体验,还要核验研发深度、数据权限、审计能力、接口稳定性、私有化部署方案和行业合规要求。对于中大型组织,某项目管理平台是否支持组织级模板、字段级权限、统一报表和迁移服务,往往比单个功能更关键。

如果企业正在进行国产替代,应让厂商使用真实脱敏数据完成一次迁移演练,包括用户、项目、任务、附件、评论、关联关系和历史状态。只有通过迁移演练,才能发现“能导入”与“可持续使用”之间的差距。

5. Linear:追求速度的研发团队可以优先考虑

Linear的特点是界面轻量、操作速度快,适合产品和工程团队快速创建问题、安排周期、同步进展。它通常不会要求团队先设计一套复杂的管理体系,因此小型研发团队的采用阻力较低。

它的AI能力更适合辅助问题整理、任务描述生成、周期总结和工程上下文理解。对于核心目标是缩短反馈周期、减少管理动作的团队,这种克制反而是优点。

但当组织出现多事业部、多层审批、复杂权限、项目组合管理和严格审计时,轻量设计可能变成约束。选择前应模拟真实的组织层级,检查管理者是否可以同时查看多个团队,而团队成员又不会获得不必要的数据访问权。

如果团队未来一年预计从20人扩张到200人,应提前评估规模化治理,而不要只根据当前体验做决定。软件选型至少要覆盖未来两到三年的组织变化。

2026年5款AI工作流项目管理软件选型指南

六、真实场景拆解:为什么中大型研发组织更看重迁移、权限和闭环

1. 一个300人研发组织的试点设计

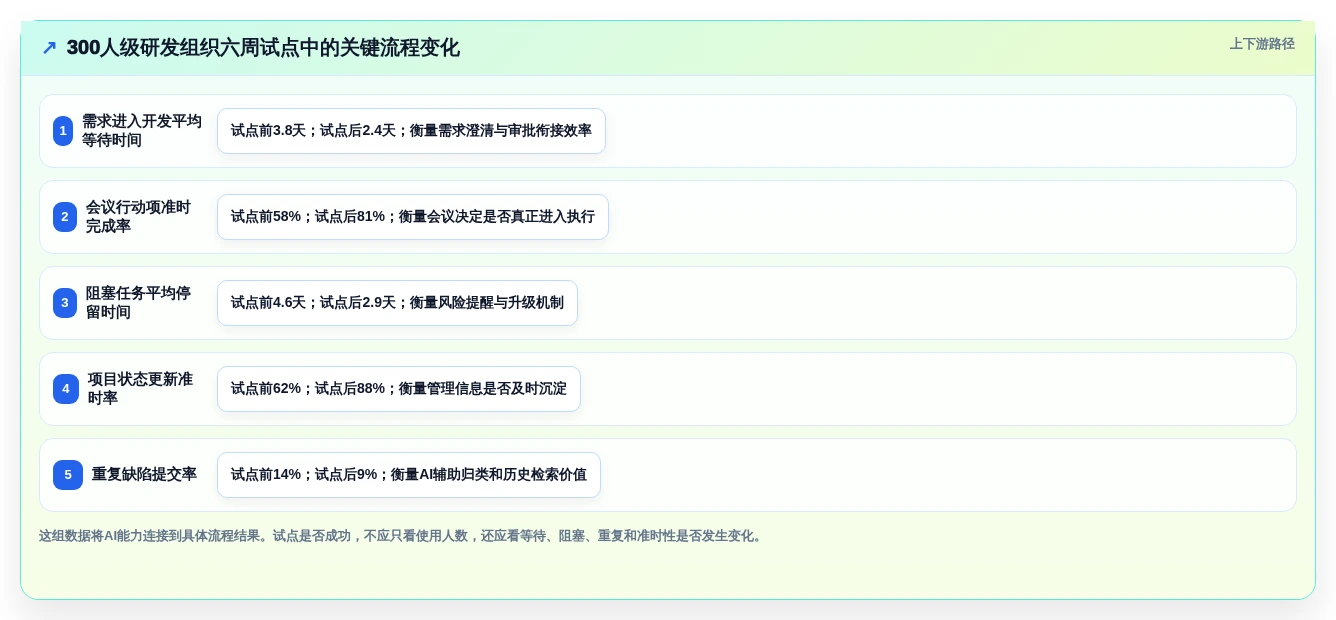

下面这个案例来自我常用的企业试点评估模型,数据为脱敏后的情景模拟,不代表某一家企业的公开经营数据。组织拥有约320名员工,其中研发、测试和产品人员约210人,原有任务分散在邮件、即时通讯、表格和旧系统中。

试点没有一开始追求全量迁移,而是选择一个包含产品、研发、测试、运维和客户支持的业务线。试点周期设为六周,第一周做数据盘点,第二周完成字段和权限设计,第三周迁移样本数据,第四至第五周运行真实项目,第六周复盘指标。

项目组预先设定五个结果指标:需求从提出到进入开发的平均等待时间、缺陷重复提交率、会议行动项完成率、阻塞任务平均停留时间,以及项目状态更新的准时率。这样可以避免试点最后只剩下“大家觉得AI挺方便”的主观评价。

2. 试点中最值得关注的三个变化

第一个变化通常发生在会议之后。AI从会议纪要中提取行动项只是起点,真正有价值的是同时识别负责人、日期、依赖关系和待确认信息,并把不确定内容标记出来,而不是强行生成确定结论。

第二个变化发生在缺陷管理中。AI可以先判断是否存在相似缺陷、缺少哪些复现信息、可能关联哪个版本。它不能代替测试工程师做最终归因,但可以减少重复录入和来回追问。

第三个变化发生在项目风险管理中。风险识别不应只依赖任务是否逾期,还应综合阻塞时长、依赖任务状态、负责人负载、需求变更次数和缺陷趋势。只有将这些信号放到同一工作流里,管理者才有机会提前干预。

3. 试点数据应该怎样读

假设六周后,需求等待时间从平均3.8天降至2.4天,会议行动项准时率从58%升至81%,阻塞任务平均停留时间从4.6天降至2.9天,说明AI和流程连接产生了实际作用。

但如果只有摘要生成覆盖率达到90%,而需求等待时间、行动项完成率和阻塞时长都没有改善,就不应急于扩大采购。它说明团队使用了AI,却没有改变任务进入、执行和验收的路径。

还要观察负面指标。例如自动创建任务后,重复任务数量是否增加;AI识别的负责人是否经常被人工修改;风险提醒是否过多导致员工忽略;权限配置是否让跨部门协作变得更慢。一个合格试点必须同时记录收益和副作用。

2026年5款AI工作流项目管理软件选型指南

4. 迁移项目最容易被低估的细节

历史迁移不是把表格导入新系统那么简单。至少要建立一张映射表,明确旧系统的项目、状态、优先级、用户、标签、版本、附件和权限如何对应新系统字段。

如果从Jira等成熟研发工具迁移,建议保留原始任务编号或建立双向映射。对于已关闭缺陷、历史版本和审计记录,不要为了界面整洁而批量删除。未来出现质量问题时,历史记录可能是唯一能解释决策过程的证据。

迁移完成后要进行抽样验收:随机抽取高优先级需求、重大缺陷、已发布版本和跨团队任务,逐项核对标题、描述、评论、附件、关联关系、操作人和时间线。抽样数量不应少于总量的1%,且必须覆盖高风险对象。

七、不同情况下的行动建议

1. 20人以内的小团队

小团队不宜一开始采购复杂平台。优先选择上手快、模板清晰、集成顺畅的产品,先统一任务标题、负责人、截止日期和完成定义。AI重点用于会议行动项、任务拆解和周期总结即可。

小团队的试点周期可以缩短到两周,但必须保留一个完整交付周期。不要用一次演示判断产品价值,要看真实任务是否减少遗漏,负责人是否更清楚,会议是否更少重复讨论。

2. 20至100人的成长型团队

这个阶段最容易出现“每个部门都用自己的表格”。选型重点应从单人效率转向项目模板、跨部门依赖、统一报表和权限管理。

建议先选一个跨部门项目,建立统一的需求、任务、风险和验收对象,再逐步接入文档、即时通讯、代码和客户反馈。不要同时启动全公司迁移,否则问题会被规模放大。

3. 100人以上的中大型企业

中大型企业应优先考察私有化部署、数据隔离、统一身份认证、审计日志、组织级权限、接口能力和迁移方案。对于研发组织,还要验证需求、缺陷、测试、版本和发布之间的全链路关联。

如果企业正在寻找国产替代方案,建议把“国产化适配”和“历史数据可迁移”写成采购验收条款,而不是停留在厂商介绍中。某项目管理平台是否能稳定接入现有目录服务、数据库和安全体系,必须通过技术验证。

4. 强监管行业

金融、医疗、能源、政务和关键制造行业,应先做数据分级。明确哪些数据可以被模型处理,哪些只能在专属环境中处理,哪些内容禁止进入AI上下文。

高风险动作必须采用人工确认机制。对于权限变更、生产发布、合同审批和重大缺陷关闭,AI可以提供建议,但最终操作应由具备相应职责的人完成,并留下完整证据链。

5. 正在进行海外工具迁移的企业

不要把迁移目标设为“界面一样”,而应设为“业务连续性不下降”。迁移前先记录关键流程的基线,包括任务完成周期、缺陷关闭周期、项目更新频率和用户活跃率。

建议采用双轨运行,但双轨时间不宜过长。通常可以先迁移一个低风险项目,再迁移一个复杂项目,最后处理历史数据。每轮迁移都应复盘字段、权限、通知和集成问题。

八、不同选择背后的真实取舍

1. 功能丰富与使用简单不能同时达到极致

功能越丰富,越可能覆盖复杂流程,但也越需要管理员维护。简单产品更容易获得员工认可,却可能在组织复杂后遇到权限和报表瓶颈。

我的判断是:如果当前最痛苦的问题是“大家不愿意填任务”,先选择低阻力产品;如果当前最痛苦的问题是“流程无法审计、依赖无法追踪、版本无法关联”,应接受更高的实施成本,选择流程深度更强的平台。

2. 公有云与私有化部署的取舍

公有云通常上线快、升级快、初始运维压力小,适合数据敏感度较低、希望快速验证的团队。私有化部署在数据控制、内网访问和定制集成方面更有优势,但需要承担服务器、升级、备份、监控和安全运维责任。

不要把私有化简单理解为更安全。若企业没有补丁管理、备份恢复、漏洞响应和权限审计能力,私有化系统同样可能产生风险。选型时应同时评估产品能力和内部运维能力。

3. 购买成熟平台与自行搭建AI流程的取舍

自行搭建可以获得更强的定制性,但需要长期维护模型接口、权限控制、提示词、数据清洗、异常处理和业务规则。很多企业低估了后续维护成本,最后形成一个只有少数人会使用的内部系统。

成熟平台的优势是基础对象和权限体系已经存在,AI更容易嵌入流程。除非企业拥有稳定的产品和工程团队,否则不建议从零搭建完整的AI项目管理系统。

2026年5款AI工作流项目管理软件选型指南

九、采购前必须完成的验证清单

1. 用真实数据做场景测试

不要让厂商只使用准备好的演示数据。应提供经过脱敏的真实会议纪要、需求、缺陷、项目周报和审批记录,并设置明确的验收标准。

  • AI能否从会议内容中识别行动项、负责人、日期和依赖关系。
  • AI生成的任务是否能自动写入正确项目,并触发相应流程。
  • AI能否识别重复缺陷,并给出可追溯的关联依据。
  • 风险提醒是否可以解释原因,而不是只输出“项目存在风险”。
  • 人工修改AI结果后,系统是否记录修改人、修改时间和修改内容。

2. 让五款软件接受同一套评分

为了避免演示效果影响判断,我建议所有候选软件使用同一批数据、同一组任务和同一套问题。评分人应包括业务负责人、项目经理、普通成员、IT管理员和安全人员。

测试模块 建议权重 关键验收指标 不通过时的处理
需求到任务 20% 负责人、日期、优先级和验收标准识别率 要求人工确认,不允许直接自动执行
缺陷处理 15% 重复识别率、复现信息完整率、版本关联率 保留人工归因,先从低风险项目试点
风险管理 20% 风险召回率、误报率、升级及时率 调整规则阈值,建立风险白名单
权限与审计 20% 越权访问测试、操作日志完整度、数据隔离能力 视为阻断项,不以其他分数抵消
迁移与集成 15% 字段映射率、关联关系保留率、接口稳定性 先做样本迁移,再决定是否全量迁移
使用体验 10% 任务创建耗时、培训时间、活跃率和满意度 简化字段,减少不必要的流程节点

3. 把“AI准确率”拆成可验收的业务指标

AI准确率不能只写成一句笼统的合同承诺。应拆分为字段识别准确率、风险判断准确率、重复对象召回率、自动化执行成功率和人工采纳率。

例如,会议行动项的负责人识别准确率达到90%,并不意味着任务一定被完成。还要继续观察任务是否进入正确项目、是否收到提醒、负责人是否确认、任务是否按时验收。从识别到结果的完整链路,才是企业真正应该验收的对象。

4. 观察三类反常指标

第一类是AI生成任务数量上升,但任务完成率下降。这通常说明系统把模糊信息过度结构化,制造了大量低价值任务。

第二类是风险提醒数量上升,但人工处理率下降。这可能意味着误报太多,员工已经不再相信系统。

第三类是项目更新更频繁,但管理决策没有改善。这说明团队增加了填报动作,却没有形成基于数据的决策机制。

2026年5款AI工作流项目管理软件选型指南

十、最终选型建议:先选能被组织持续使用的系统

1. 如果你只想快速开始

选择Asana、Linear或已经融入现有协作套件的飞书项目,并限制试点范围。先解决任务遗漏、会议行动项和项目状态不透明三个问题,不要一开始就建设复杂的企业级流程。

2. 如果你要管理复杂研发和测试

优先评估Jira,或选择具备同等研发流程深度的某项目管理平台。重点验证需求、缺陷、测试、版本、发布和代码之间的关联,不要被摘要、写作和聊天能力带偏。

3. 如果你想减少多个工具之间的切换

可以评估ClickUp或飞书项目,但必须先确定统一的信息架构。建议只保留一套项目层级、一套核心状态、一套负责人规则和一套报表口径。

4. 如果你属于中大型企业或强监管行业

把私有化部署、数据隔离、审计、迁移和国产化适配放在前面。某项目管理平台是否能够承载历史数据、支持组织级治理并与现有系统稳定集成,比AI生成内容是否更自然重要得多。

5. 如果你还无法确定

不要立即签订长期合同。建立四到六周的对比试点,让五款候选软件处理同一批真实任务,使用同一套指标,记录实施工时、用户活跃率、AI采纳率、返工率和流程结果。

我的最终判断是:2026年的AI工作流项目管理软件,竞争重点已经从“谁能生成更多内容”转向“谁能把不确定的信息转换成可追踪、可确认、可回滚的组织行动”。对于小团队,低阻力和快速反馈最重要;对于中大型企业,数据控制、迁移连续性和流程治理才是决定成败的底层条件。

下一步可以先做一张现状流程图,标出信息从哪里产生、在哪个节点丢失、谁负责确认、什么结果代表完成。然后选一个跨部门且风险可控的真实项目,邀请候选软件完成同一套测试。先用流程问题定义选型,再用AI能力验证答案,通常比先看功能列表更容易买到真正能落地的系统。

常见问题解答(FAQ)

1. 2026年选AI工作流项目管理软件,最应该比较哪些指标?

我发现很多选型文章只比较功能数量,最后买回来的系统却没人愿意用。我想知道,如果只能安排两周测试,应该用什么指标判断一款工具是真正提升了团队效率,还是只是把传统项目管理功能加上了聊天机器人?

我更建议把评测重点从“有没有AI功能”改成“AI是否减少了项目中的重复判断”。在实际试用中,最容易被高估的是智能摘要和自动生成周报,因为它们展示效果很好,却不一定改变项目推进结果;真正值得测的是需求拆解、风险识别、任务更新和跨工具信息汇总。

可以用一个真实项目做统一测试:准备20条混乱需求、30条聊天记录、10个延期任务和5个历史缺陷,让每款软件完成同样的工作。重点记录四个数据:首次生成可用计划的时间、人工修改比例、遗漏的关键依赖数量,以及团队成员完成一次更新所需的平均时间。

评测项目建议权重合格线 需求拆解准确率25%关键任务遗漏不超过10% 风险与依赖识别25%高风险项召回率达到80% 信息汇总效率20%周报整理时间减少50% 执行过程中的更新成本20%单次更新不超过3分钟 权限、审计与集成10%满足企业基本合规要求 我会把“人工修改比例”视为一个比生成速度更重要的指标。

某工具能在10秒内生成一份计划,并不代表它有价值;如果项目经理还要逐条核对负责人、截止时间和前置关系,节省的只是输入时间,不是管理时间。最终评分时,不要用功能数量直接相加,而应采用“使用频率×错误代价×节省时间”的思路。

一个每天使用、每次只节省5分钟的自动化功能,往往比每月使用一次的高级分析模块更值得优先采购。

2. AI工作流项目管理软件适合哪些团队,不适合哪些团队?

我所在的团队既有研发任务,也有销售、交付和客户支持事项,信息经常散落在不同群聊和表格里。我担心引入AI后只是增加一个新入口,所以想判断什么样的团队规模、流程成熟度和协作复杂度,才真正适合使用这类软件。

这类软件最适合的不是“所有工作都想自动化”的团队,而是已经存在稳定协作节奏、同时又有大量信息重复流转的团队。通常来说,8至80人的跨职能团队更容易获得明显收益,因为任务数量已经超过人工记忆能力,但流程还没有复杂到必须完全定制开发。

我会先看团队是否具备三个基础条件:任务有明确负责人,交付节点可以被记录,历史信息能够被检索。如果连任务状态都经常靠口头同步,AI只能把混乱内容重新包装一次,无法替代基本的流程治理。

从试用观察看,团队适配度大致可以这样判断: 团队特征适配度原因 多项目并行、跨部门协作高AI能减少信息汇总和依赖追踪 单一项目、流程高度固定中自动化有价值,但复杂能力可能浪费 任务主要靠即时消息口头安排低缺少结构化数据,AI判断基础不足 强合规、数据不可出域需谨慎必须先核查部署和数据处理方式 一个常见误区是把“能接入很多数据源”等同于“能理解业务”。

实际上,数据源越多,越需要统一项目、客户、人员和状态的命名规则。没有数据治理时,AI可能把同一个客户识别成两个对象,或者把已取消的任务当作当前计划。我的建议是先选择一个信息最密集、延期代价较高但边界清晰的流程试点,例如版本发布或客户交付。不要一开始就覆盖全公司;

如果单个流程连续运行四周后,会议准备时间下降30%以上、逾期任务发现提前两天以上,再考虑扩大范围。

3. 如何判断AI生成的项目计划和风险提醒是否可靠?

我最担心的不是AI不会生成内容,而是它生成了一份看起来很专业、实际上遗漏关键依赖的计划。过去我见过系统把任务排得很整齐,却没有发现测试环境、供应商交付和审批流程之间的真实约束,选型时应该怎样验证这种风险?

判断可靠性不能只看文字是否通顺,而要检查AI有没有正确理解“约束关系”。项目计划的价值不在于任务列表完整,而在于它能否识别哪些事情不能同时发生、哪些节点一旦延误会影响全局,以及哪些任务只是表面完成、实际上还缺少验收条件。我建议准备一组故意带有隐性依赖的测试案例。

例如,需求评审完成后才能开发,开发完成后还要等待测试环境,测试通过后必须经过客户验收;同时加入一个看似独立、实际会占用同一名核心人员的任务。让系统生成计划后,再由两名熟悉业务的成员独立标注遗漏项。

可以采用下面的简单指标: 指标计算方式参考标准 依赖识别率识别出的真实依赖÷全部真实依赖不低于85% 误报率错误标记的风险÷全部风险提醒不高于20% 关键节点准确率正确判断的关键节点÷全部关键节点不低于90% 人工返工率必须重写的计划项÷生成总项数不高于25% 特别要测试系统面对不完整信息时的表现。

可靠的工具应该明确标出“缺少负责人”“缺少验收标准”或“日期存在冲突”,而不是自行编造一个确定答案。对项目管理而言,承认不确定性往往比给出错误的确定性更安全。风险提醒还必须能追溯到证据。每条提醒最好能指出对应的任务、评论、变更记录或历史数据,否则项目经理很难判断它是有效预警还是泛化建议。

采购时可以直接问供应商:风险结论能否回链原始记录,模型是否保留操作审计,以及用户能否纠正错误并影响后续判断。

4. 企业采购AI工作流项目管理软件,如何做两周试点并计算投入产出?

我不想只看演示环境里的漂亮效果,因为演示数据通常很干净,和真实项目差距很大。我希望用两周时间完成一次低成本验证,既能测出团队是否愿意使用,也能算清楚订阅费、实施成本和实际节省的时间是否匹配。

两周试点不应追求覆盖全部功能,而应验证一个完整闭环:信息进入、AI处理、责任人执行、结果回写和管理者复盘。最适合的试点范围通常是一个正在进行的版本迭代、客户交付批次或市场活动,不要使用专门编造的测试项目。

第1至2天先记录基线数据,包括每周会议时长、项目经理整理周报的时间、逾期任务数量、跨部门追问次数和成员主动更新比例。第3至5天只启用信息汇总与任务生成,第6至10天加入风险提醒和自动化规则,最后两天进行成员访谈和数据复盘。

阶段重点动作观察数据 基线期沿用原流程记录一周数据会议、周报、逾期和追问耗时 轻量试用启用摘要、任务提取人工修改率、采纳率 深度试用启用风险提醒、自动流转提前发现问题的天数 复盘期访谈并核算成本活跃率、节省工时、错误数 投入产出不要只计算“节省了多少小时”,还要扣除实施、培训、数据清洗和错误返工成本。

可以使用这个公式:月度净收益=节省工时×综合人力成本+减少的延期损失-软件费用-维护成本-错误返工成本。例如,一个6人项目组每月节省35小时,按每小时综合成本180元计算,理论收益是6300元;如果软件与维护成本合计2800元,净收益约3500元,投入产出比约为1.25。

这个结果还不算风险提前暴露带来的收益,因此可以作为继续扩大试点的起点,但不能直接当作全公司采购依据。试点结束时,我会设置三条淘汰线:连续两周有效使用率低于60%,关键任务遗漏率高于10%,或者成员认为录入和校对时间增加超过节省时间。只要触发其中一条,就先修流程和数据,再考虑换方案;

否则很容易把管理问题误判成软件问题。

核心关键词

读者评论

赵明轩

文章把“能生成摘要”和“能推动流程”区分开,这个判断很实用。尤其是把AI能力分成内容生成、结构化处理和流程执行三层,比单纯比较功能数量更容易指导实际采购。

邓若溪

多名员工的案例很有代表性:会议纪要从每周8小时降到2小时,但延期率没有明显变化,说明局部提效并不等于交付改善。企业确实应该更多关注返工率、审批等待时长等结果指标。

夏梓萱

我比较认同文中对大型组织的提醒。AI自动修改优先级或读取客户资料时,如果没有审批记录、字段级权限和数据出境策略,效率提升反而可能带来新的合规风险。

王思妍

用最近三个月真实任务检查负责人、截止时间、验收标准和复现步骤的缺失率,这个评估方法比让厂商演示理想化场景更客观。数据基础不规范时,直接比较模型回答准确度意义不大。

程文博

五款产品的适用场景划分比较清楚:研发深度、业务易用性、部署要求和治理成本不能放在同一套标准里简单排名。特别是小团队与100人以上组织,采购时关注点确实应该不同。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/55574

(0)
飞飞飞飞
有AI助手的项目管理工具哪个好用?2026选型对比与实操评测
上一篇 2026年9月1日 下午3:58
2026年主流研发项目管理软件对比:8款企业级工具选型指南
下一篇 6天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
