能对接 PLM 的需求管理系统,真正难选的从来不是“有没有接口”,而是能不能把市场需求、系统需求、零部件需求、验证结果和变更审批串成一条可审计链路。我的判断是:如果采购评估只看 API 数量、页面是否能同步字段,项目上线后大概率仍会出现“PLM 里有物料、需求系统里有需求、测试平台里有结果,但三者互相证明不了”的问题。2026 年选型时,应当把工具分成四类来比较:专业需求工程平台、研发全生命周期平台、PLM 原生扩展能力,以及通用项目管理工具的需求模块。
一、先讲核心结论:对接 PLM 不等于完成需求协同
1. 2026 年最值得优先评估的四类方案
我建议先不要从“哪款工具最好”开始,而是先判断企业需要哪一种产品形态。不同形态解决的问题并不相同,有些擅长需求基线和合规审计,有些擅长研发执行,有些擅长产品结构和配置管理,还有些只是把需求卡片做得更易用。
| 方案类型 | 代表性产品 | 更擅长解决的问题 | 与 PLM 的典型关系 | 主要短板 |
|---|---|---|---|---|
| 专业需求工程平台 | Jama Connect、IBM Engineering Requirements Management DOORS Next | 需求基线、双向追踪、评审、变更和合规证据 | 作为需求源或需求协同层,与 PLM、测试工具连接 | 实施周期和治理要求较高,普通业务用户上手成本不低 |
| 研发全生命周期平台 | Codebeamer、Polarion、Helix ALM | 需求、风险、测试、缺陷和版本的贯通管理 | 与 PLM、配置管理、持续集成工具组成研发链 | 平台能力强,但需要较成熟的流程和管理员团队 |
| PLM 原生扩展或紧密集成方案 | 以 Windchill、Teamcenter、3DEXPERIENCE 等 PLM 生态中的需求模块或扩展为主 | 产品结构、配置、文档、工程变更和需求的统一上下文 | 需求直接贴近产品对象、零部件和变更流程 | 需求工程深度、跨团队协作体验和开放性需单独验证 |
| 通用项目管理工具需求模块 | Jira Software、Azure DevOps、Redmine 及企业自研平台 | 任务分派、迭代执行、缺陷跟踪和研发协作 | 通过 API、Webhook 或中间表与 PLM 交换数据 | 复杂基线、严格追踪、配置有效性和合规证据能力可能不足 |
我的核心结论是:如果企业涉及汽车、医疗器械、航空航天、工业控制或高可靠设备,第一轮应优先看专业需求工程平台和研发全生命周期平台;如果企业的核心矛盾是工程变更、产品结构和制造协同,优先看 PLM 原生能力;如果只是把客户需求拆成研发任务,且审计要求较低,通用项目管理工具可能已经够用。
“能对接”至少要拆成五个层次:能不能连上、能不能同步、能不能保持语义一致、能不能追踪变更、能不能在审计时还原当时的事实。很多产品在前两个层次表现不错,到了后三个层次就需要大量定制。

2. 不同企业不应使用同一套权重
我在做需求工具评估时,会先问三个问题:第一,产品是否需要通过外部认证或客户审计;第二,需求是否必须与产品配置、零部件和工程变更绑定;第三,需求管理的主要使用者是系统工程师,还是产品经理、研发项目经理和业务人员。
如果三项答案都是“是”,工具选择应当偏向控制深度,而不是页面简洁。如果只有第三项成立,重点则应放在需求采集、优先级、任务分解和团队采用率。把一个复杂的需求工程平台强行推给轻量研发团队,往往会产生大量“线下 Excel 加线上补录”的反效果。
3. 一张表判断是否值得进入试用阶段
| 判断问题 | 如果回答“是” | 如果回答“否” |
|---|---|---|
| 是否需要冻结需求基线,并比较两个版本之间的差异? | 优先考察版本、基线和差异报告 | 可接受更轻量的文档或任务管理方式 |
| 需求是否要关联产品、系统、零部件或软件版本? | 必须验证对象模型和 PLM 数据映射 | 普通层级结构可能已经满足需要 |
| 需求变化是否必须触发影响分析和审批? | 重点验证工作流、权限和变更传播 | 重点转向沟通效率和任务执行 |
| 测试结果是否必须反向证明需求已验证? | 需要需求,测试用例,测试结果的可追踪链 | 缺陷关联和验收记录可能足够 |
| 是否存在客户、监管机构或质量部门抽查? | 优先选择有审计证据和历史还原能力的产品 | 可适当提高易用性和交付速度权重 |
二、为什么“对接 PLM”会成为选型难点
1. PLM 管的是产品对象,需求系统管的是意图和约束
PLM 的核心对象通常包括产品、部件、物料、文档、配置、版本和工程变更。需求管理系统的核心对象则是利益相关者需求、系统需求、软件需求、接口需求、验证方法、风险和决策记录。两类系统都在管理“研发信息”,但它们对信息的组织方式不同。
例如,“设备在零下 20 摄氏度环境下启动时间不超过 3 秒”是一条需求;“控制器总成 A 版”“温度传感器物料号 X”“软件版本 2.6.1”是产品和配置对象。真正有价值的集成不是把这几段文字复制到两个系统,而是让系统能够回答:这条需求适用于哪个产品配置?由哪个系统和零部件承担?对应哪一组测试?如果需求改变,哪些对象需要重新评估?
这也是我不建议只看“字段同步演示”的原因。字段同步只能说明数据能搬运,不能说明业务语义没有丢失。
2. 需求链路通常跨越五种生命周期
一条成熟的需求链路至少跨越五种生命周期:市场和客户问题、系统方案、产品设计、验证确认、发布和售后反馈。PLM 往往在产品设计、配置和工程变更阶段更强;需求系统往往在前期澄清、分解、追踪和验证阶段更强。
- 市场或客户提出目标,例如续航、可靠性、响应时间和使用环境。
- 系统工程师将目标转化为可验证的系统需求,并定义边界和约束。
- 产品、硬件、软件和机械团队继续分解需求,形成设计输入。
- 测试团队建立测试用例、测试条件、通过标准和测试结果。
- PLM 中的产品配置、物料、图纸、软件包和工程变更与需求建立关联。

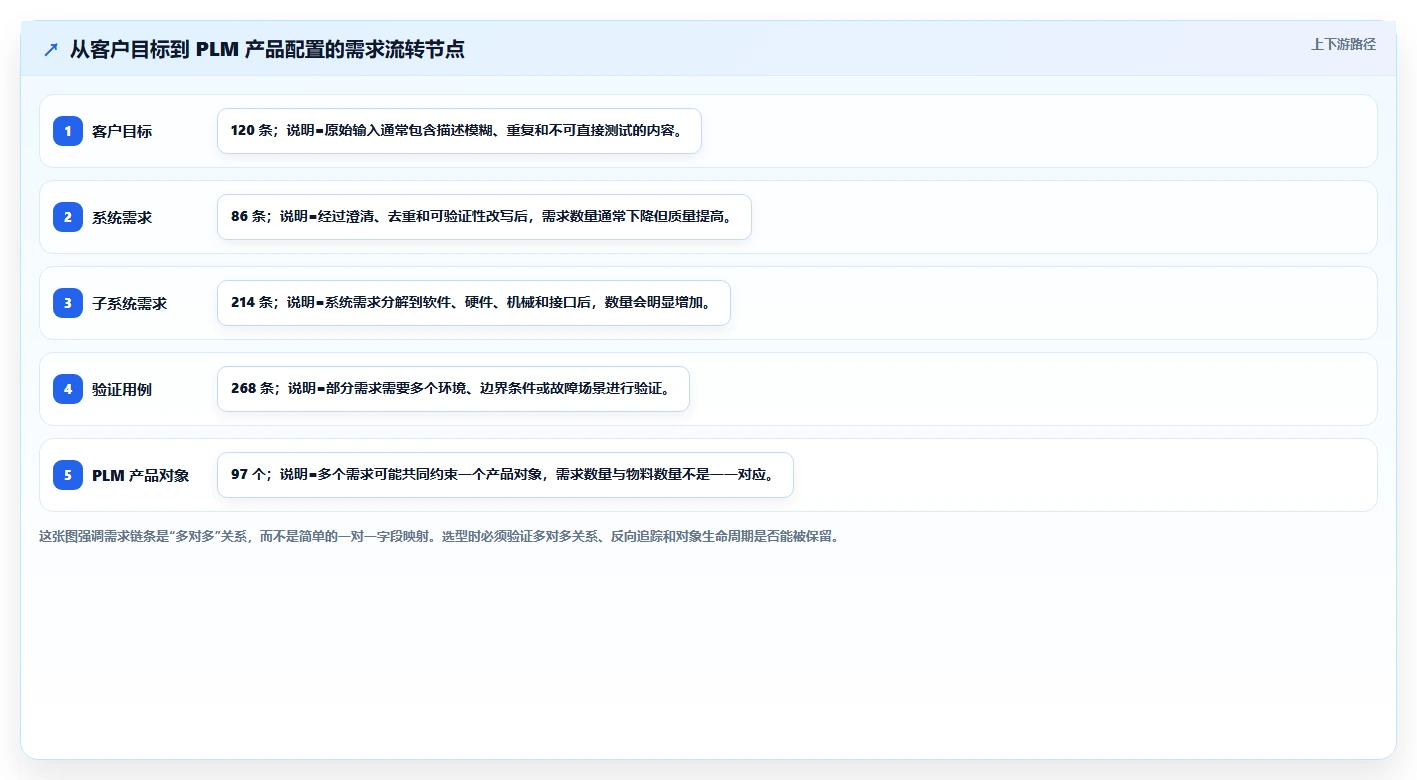

- 发布后缺陷、现场数据和客户反馈回流,形成下一轮需求变更。
如果集成只覆盖第三步到第四步,团队可能仍然无法解释客户目标为何变成某个设计参数;如果只覆盖 PLM 的物料和版本,团队又无法说明需求是否被充分验证。

3. 真正的集成成本通常隐藏在数据治理里
接口开发的报价往往容易计算,数据治理的成本却经常被低估。企业需要先统一需求编号规则、状态定义、版本规则、责任人、产品配置标识、变更单编号和验证状态,否则两个系统即使成功连通,也会持续产生重复数据和冲突状态。
我通常把数据治理成本拆成四块:历史数据清洗、主数据映射、业务规则确认、上线后的异常处理。对于已经使用多年、需求散落在 Word、Excel、邮件和测试平台中的团队,历史数据清洗可能比接口本身更耗时。
| 成本项 | 常见工作内容 | 容易被低估的原因 | 评估建议 |
|---|---|---|---|
| 历史需求清洗 | 去重、补编号、拆分复合需求、补验收条件 | 原始文档看起来完整,但结构不可直接导入 | 先抽取 200 条真实需求做迁移演练 |
| 对象映射 | 需求与产品、部件、版本、变更单的关联 | 不同系统的对象类型和唯一标识不同 | 要求供应商展示多对多映射和异常处理 |
| 状态治理 | 草稿、评审中、已批准、已实现、已验证、已废弃 | 各部门对“完成”的理解不同 | 先画状态机,再配置系统工作流 |
| 接口运维 | 失败重试、重复数据、权限变化、日志和告警 | 演示环境没有真实网络和权限波动 | 试用阶段主动注入异常数据测试恢复能力 |
三、常见误区:很多失败不是工具能力不足
1. 误区一:API 越多,集成能力越强
API 数量只能说明系统暴露了多少访问入口,不能说明接口是否覆盖真正的业务动作。需求集成至少要验证创建、更新、版本、基线、废弃、恢复、批量导入、权限继承和变更通知,而不是只验证“新增一条需求”。
举例来说,某系统支持 REST API,但更新需求时只传递当前字段,不返回历史版本;另一个系统能够同步标题和优先级,却无法同步“该需求在什么基线中被批准”。前者可能更容易开发,后者却更可能满足日后的审计要求。
我的做法是要求供应商现场完成一个“反向变更”测试:先在需求系统中建立一条已经批准的需求,再从 PLM 侧改变适用产品配置,观察需求系统是否能识别影响范围、触发评审,并阻止未经批准的状态继续流转。
2. 误区二:单点登录完成了,协同就完成了
单点登录解决的是身份认证,不解决对象权限、数据权限和业务责任。需求可能允许系统工程师查看,但不允许供应商修改;PLM 中的产品配置可能只对项目团队开放;测试结果可能由质量部门签署。三套权限叠加后,最容易出现“能看到链接,但打不开对象”或者“能改字段,却不能完成审批”的情况。
选型时需要把权限问题放在真实角色场景中验证,而不是只听供应商介绍支持某种身份协议。至少应创建系统工程师、产品经理、研发人员、测试人员、质量人员和外部协作方六类账号,逐一验证查看、编辑、审批、导出、关联和撤销权限。
3. 误区三:把需求写成任务,就以为完成了需求管理
任务描述“开发温控模块”“完成接口测试”,需求描述则必须回答“系统应当在什么条件下实现什么结果,并如何确认结果满足要求”。任务完成不等于需求满足,尤其在复杂产品中,一条需求可能对应多个任务、多个设计对象和多个测试用例。
通用项目管理工具很适合管理执行节奏,但如果企业需要管理需求基线、验证覆盖率、变更影响和合规证据,就不能只靠任务状态来替代需求状态。
4. 误区四:需求数量越少,管理越高效
我见过一种典型做法:为了减少录入工作,把十几项性能要求合并成一条长句。表面上需求数量减少了,实际上每一项验收条件、责任边界和测试方法都被混在一起。后续只要其中一部分改变,整条需求都需要重新评审。
好的需求不是越少越好,而是颗粒度足以分配责任、验证和变更。判断颗粒度的标准可以是:一条需求是否只有一个主要行为主体,是否只有一个主要验收逻辑,是否可以独立判断“满足”或“不满足”。
5. 误区五:先买工具,再补流程
工具无法替企业决定谁有权批准需求,也无法自动判断一条需求是否可测试。如果采购前没有形成最小流程,平台上线后就会把原有混乱固化成更多字段、更多状态和更多提醒。
我更建议先用一条真实产品线画出需求生命周期,再将流程压缩到可执行的最小版本。不要一开始就配置几十个状态、十几种角色和大量自动化规则,否则团队会先学会绕过系统,而不是使用系统。

四、专业判断逻辑:我如何评估一款能对接 PLM 的工具
1. 先看对象模型,而不是先看界面
对象模型决定了系统能否承载复杂产品研发。最少应当确认系统是否支持需求、需求集、系统、子系统、接口、风险、测试用例、测试结果、缺陷、产品配置、版本、变更单和决策记录等对象。
更重要的是确认对象之间是什么关系。比如一条需求能否关联多个产品配置?一个测试用例能否验证多条需求?一个工程变更能否影响多个需求和部件?关联是否有类型、责任人、状态和时间属性?如果只能通过文本链接实现,后期统计和审计都会很困难。
我会要求供应商直接画出以下关系,并现场打开每一条链路:
- 利益相关者需求到系统需求。
- 系统需求到子系统需求和接口需求。
- 需求到设计对象、产品配置和软件版本。
- 需求到测试用例、测试结果和缺陷。
- 需求到风险、风险控制措施和验证证据。
- 需求变更到影响对象、审批记录和重新验证任务。
2. 再看基线能力:没有基线,就没有可靠的历史事实
基线不是简单的“保存一份 PDF”。可靠基线至少应该包含对象集合、对象版本、关联关系、批准人、批准时间、适用配置和后续变更记录。审计人员真正关心的是:在某个时间点,团队到底依据哪一版需求设计和测试。
评估时我会提出四个具体问题:基线能否冻结?基线之间能否比较差异?某条需求改动后能否识别哪些基线受影响?已发布版本能否在不破坏历史事实的情况下创建派生版本?如果供应商只能展示导出报告,而不能在系统内部恢复和比较,基线能力就不够成熟。
3. 看变更传播,而不是只看变更审批
审批只是变更流程的一个节点。真正有价值的变更管理包括变更提出、影响分析、评审、批准、实施、重新验证和关闭。尤其要关注“变更影响谁”由系统自动识别还是依赖人工记忆。
我通常会设计一个看似简单但容易暴露问题的场景:把一条电源需求的最大功耗从 20 瓦改成 25 瓦,并将其关联到电源模块、散热结构、线束和测试用例。然后观察系统是否能够列出受影响对象、通知负责人、保留旧版本,并要求相关验证重新执行。
如果系统只能把需求状态改成“变更中”,却不能展示受影响对象,那么它管理的是审批动作,不是工程变更。
4. 看集成方式是否适合数据的实时性
不同数据不应采用同一种同步方式。需求标题、描述和状态可能需要近实时同步;PLM 中的产品配置和物料信息可能适合定时同步;测试结果则可能通过测试平台批量回写;历史基线通常更适合只读归档或单向引用。
| 数据类别 | 建议同步方向 | 建议频率 | 关键风险 |
|---|---|---|---|
| 需求基本信息 | 双向,但必须定义主系统 | 近实时或 5 分钟内 | 双方同时修改导致覆盖和冲突 |
| 需求基线 | 以需求系统或指定主系统为准 | 按基线事件触发 | 历史版本被错误覆盖 |
| 产品配置与部件 | 通常由 PLM 向需求系统同步 | 定时或事件触发 | 配置失效后需求仍被错误使用 |
| 测试结果 | 由测试平台向需求系统回写 | 批量或测试完成后触发 | 结果只有链接,没有执行环境和证据 |
| 工程变更单 | 双向引用,审批权只保留在主系统 | 状态变更触发 | 出现两个审批事实或责任边界不清 |
5. 最后看报告能否回答管理问题
不要只问系统能不能生成“需求列表”。更有价值的问题包括:哪些高优先级需求还没有验证?哪些已验证需求对应的产品配置已经失效?哪些需求在最近一次基线后发生过变化?哪些变更没有触发重新测试?哪些测试失败会影响已发布版本?
如果报告需要管理员每天导出三个系统的数据,再通过 Excel 手工合并,说明集成还没有形成可用的信息链。选型演示必须使用真实的管理问题,而不是只展示漂亮的仪表盘。

五、工具测评:四类产品分别适合什么场景
1. 专业需求工程平台:适合高审计、高复杂度组织
Jama Connect 和 IBM Engineering Requirements Management DOORS Next 这类产品,通常更强调需求关系、评审、版本、基线和追踪矩阵。它们适合系统工程部门主导需求治理,且项目需要面对客户验收、行业法规或内部质量审计的企业。
这类产品的优势不只是“能写需求”,而是能够让需求成为受控工程对象。需求可以有明确的状态、责任人、评审人、批准记录和关联对象,团队也更容易生成从高层目标到验证证据的追踪报告。
它们的短板是实施不能只交给 IT。系统工程、质量、测试、研发和项目管理人员必须共同定义对象模型和流程,否则平台很容易被配置成一个复杂的文档库。
与 PLM 对接时,应重点验证三点:产品配置能否作为需求适用范围;工程变更能否触发需求影响分析;需求基线能否与 PLM 发布基线建立明确关系。只同步名称和编号,不足以发挥专业平台价值。
2. 研发全生命周期平台:适合软硬件联合研发
Codebeamer、Polarion、Helix ALM 等方案的共同特点,是希望把需求、风险、测试、缺陷、版本和交付过程放在一条研发链中。对于汽车电子、工业软件、嵌入式系统和复杂设备,这类平台通常比单纯任务工具更适合管理跨学科依赖。
这类方案尤其适合“需求变化会直接影响软件、硬件和测试”的团队。需求可以关联到开发对象、测试用例和缺陷,研发人员也能在一个上下文中看到需求为什么存在、如何实现、如何验证。
但这类平台的购买风险也很明显:产品能力通常较多,流程配置空间较大。如果企业没有明确的需求层级、版本策略和测试责任,平台会出现大量自定义字段,最终导致用户只填写最简单的标题和状态。
我建议这类产品采用“一个产品线、一个真实变更、一个完整审计报告”的试用方式。不要只做新建需求演示,要从需求提出一路走到测试完成和发布基线。
3. PLM 原生扩展:适合产品结构和工程变更是主线的企业
如果企业的研发工作高度围绕产品结构、配置、物料、图纸和工程变更展开,直接使用 PLM 生态中的需求能力,可能比再引入一个独立需求平台更容易形成统一数据上下文。
这类方案的最大优势是产品对象天然在同一个系统内,需求可以更直接地关联到产品、部件、文档和工程变更。对于机械设计、制造协同、供应链协同较强的企业,减少跨系统对象跳转本身就是效率收益。
它的潜在短板在于需求采集和跨部门评审体验。很多 PLM 原生需求模块在工程对象管理上较强,但对市场、售后、客户成功和产品经理不一定足够友好。若需求输入端仍然依赖邮件和表格,PLM 内部再完整也无法解决源头信息缺失。
因此,PLM 原生方案要重点测试两个入口:工程人员如何维护受控需求,非工程人员如何提交和澄清需求。两者都好用,才算真正覆盖生命周期。
4. 通用项目管理工具:适合低审计、快迭代和轻量协同
Jira Software、Azure DevOps、Redmine 或企业自研平台,通常在任务、迭代、缺陷、看板和开发协作方面更容易被团队接受。对于互联网产品、内部软件、轻量硬件项目或需求变化非常快的团队,这类工具可以快速建立基本的需求,任务,缺陷链路。
它们的问题不是不能管理需求,而是复杂需求治理需要额外配置。基线、严格的多层分解、需求版本差异、配置有效性、测试证据和跨系统审计,往往需要插件、中间平台或自研扩展。
如果企业没有强监管要求,可以接受一定程度的人工治理,并且团队更看重快速采用,那么通用工具是理性的选择。反之,如果采购文件里已经出现“需求基线、双向追踪、配置审计、变更影响和验证覆盖率”等词,就不应只用任务工具的默认能力做判断。

六、PLM 集成测评:必须现场验证的十个场景
1. 需求创建和唯一标识
现场新建一条需求,观察系统是否自动生成稳定且可追踪的唯一标识。标识不应因为标题修改、移动层级或跨项目复制而改变。还要确认复制需求后,原需求和派生需求之间是否保留来源关系。
2. 需求分解和多层追踪
创建一条系统需求,向下分解成软件、硬件、机械和接口需求,再向上回溯到客户目标。供应商需要展示层级关系、关系类型、责任人和状态,而不是仅仅在页面底部列出一串链接。
3. PLM 产品对象关联
从 PLM 中选择一个产品配置和一个零部件,关联到需求。随后新建一个派生配置,观察需求是否可以指定适用范围。一个成熟的方案应能区分“适用于所有产品”“只适用于某配置”“适用于某版本之前”这类不同语义。
4. 双向变更和冲突处理
在两个系统中分别修改同一对象的不同字段,再模拟同时修改同一字段。必须验证系统如何提示冲突、保留修改者、保存时间和原始值。没有冲突策略的双向同步,风险通常高于单向同步。
5. 基线冻结与差异比较
建立第一版需求基线,改变其中三条需求,再建立第二版基线。要求系统输出新增、删除、修改和关系变化,并能说明哪些测试用例需要重新执行。
6. 工程变更影响分析
创建一个产品工程变更,关联被影响的部件和需求。观察需求系统是否收到事件,是否产生影响分析任务,是否能阻止未完成评审的变更直接进入发布状态。
7. 测试证据回写
通过测试平台或模拟接口回写测试结果。除了通过或失败,还要验证执行环境、软件版本、测试人员、执行时间、附件和失败日志是否能被保留。只有“通过”两个字,通常不足以支撑质量审计。
8. 失效配置阻断
将某个 PLM 产品配置标记为废止或替代,观察关联需求和测试用例是否得到提示。需求仍然显示为“已验证”并不代表它对当前产品有效,配置有效性是集成价值的重要组成部分。
9. 权限与外部协作
使用外部供应商账号访问指定需求,只允许查看与反馈,不允许修改批准字段。然后验证反馈是否能够转化为内部评审项,而不是直接改变正式需求。
10. 接口中断后的恢复
主动关闭接口或制造重复消息,再恢复服务。系统应有失败日志、重试机制、幂等处理和人工补偿入口。真实生产环境一定会出现网络波动、权限过期和字段校验失败,演示环境里“每次都成功”没有太大参考价值。
| 测评场景 | 最低通过标准 | 高成熟度表现 | 不通过时的后果 |
|---|---|---|---|
| 基线差异 | 能看到字段变化 | 能看到关系、配置和验证影响变化 | 无法可靠还原历史决策 |
| 变更传播 | 能发送通知 | 自动生成影响分析和重新验证任务 | 变更可能遗漏下游责任人 |
| 测试回写 | 能回写通过或失败 | 保留环境、版本、日志和附件证据 | 审计时只能证明“填过状态” |
| 异常恢复 | 能看到失败日志 | 支持幂等、重试、补偿和告警 | 数据静默丢失或产生重复对象 |

七、真实场景拆解:三种企业如何做取舍
1. 汽车电子企业:追踪完整性优先于界面简洁
汽车电子项目通常同时涉及系统、硬件、软件、通信接口、诊断、网络安全、功能安全和验证。一个看似简单的驾驶辅助功能,背后可能有几十条系统约束、多个软件组件、多个硬件模块和多轮环境测试。
这类企业最容易踩的坑是:项目团队用通用任务工具管理需求,质量团队再用表格维护追踪矩阵。前期看起来交付很快,项目后期一旦发生需求变更,就需要人工比对任务、代码版本、测试结果和产品配置,追踪矩阵很快失去可信度。
我的建议是把“需求,设计,测试,缺陷,配置,变更”定义为最小闭环,并用一个真实功能做试点。不要一开始覆盖全部产品线,先验证需求基线、配置适用性和重新验证机制。
取舍方面,企业需要接受:专业平台的部署和培训成本可能更高,但在高审计项目中,遗漏一条变更影响的代价通常远高于软件许可费用。
2. 医疗器械企业:证据链比任务速度更重要
医疗器械需求管理不能只关注功能是否开发完成,还需要关注设计输入、风险控制、验证确认和变更记录之间的关系。美国 FDA 的设计控制要求和 IEC 62304 等相关规范,都强调设计过程应当留下可追踪、可复核的记录。
这里的关键不是简单地把法规条款复制到系统中,而是能够证明:某项用户需求如何转化为设计输入,设计输入如何影响风险分析,风险控制如何被验证,变更后是否重新完成评估。
这类企业应优先验证审计报告的生成过程。报告不能只是一张静态表格,还应能回到原始对象、版本、批准记录和测试证据。若报告依赖人工二次整理,审计风险依然存在。
3. 工业设备企业:产品配置和服务反馈不能断开
工业设备通常存在产品族、客户定制、不同物料替代和现场升级。研发需求如果只在项目结束前使用,发布后的现场问题就很难回流到产品设计和配置管理中。
这类企业应重点评估需求与产品配置、序列号、服务工单和工程变更的关系。比如某客户现场反馈“高温环境下启动失败”,系统需要知道该问题出现在哪个配置、哪个软件版本、哪些批次的部件,而不是只记录一条孤立缺陷。
如果企业的核心工作是设备配置和工程变更,PLM 原生扩展通常更有优势;如果企业还需要复杂的软件测试和需求追踪,则可以考虑 PLM 加专业需求平台的组合。
4. 软件和互联网团队:不要为了合规购买过重平台
纯软件团队的需求变化频率高,产品经理和研发人员每天都要处理优先级、迭代、缺陷和发布。如果没有外部审计或复杂产品配置,过于严格的基线和审批流程可能让团队失去反馈速度。
这类团队可以先采用通用项目管理工具或研发全生命周期平台的轻量配置,但要保留三个底线:需求有唯一标识,需求变化有历史记录,发布版本能够关联验收结果。未来如果进入医疗、汽车或工业控制领域,再逐步增加风险、配置和验证对象。

八、实施落地:从试点到规模化的可执行路径
1. 第一步:建立需求和产品对象字典
在任何接口开发前,先定义对象字典。至少要明确需求、需求集、系统、子系统、接口、产品、配置、部件、版本、测试用例、测试结果、缺陷和工程变更的含义。
对象字典要避免同名不同义。例如“版本”可能指需求版本、软件版本、产品版本和文档版本。如果不加限定,接口映射中很容易把软件版本误当成产品版本。
2. 第二步:画出主数据边界
每类对象都要确定谁是主系统。需求正文可能由需求平台维护,产品配置由 PLM 维护,测试结果由测试平台维护,工程变更由 PLM 或质量系统维护。系统之间可以互相引用,但不应让多个系统同时拥有不可区分的审批权。
我建议把主数据边界写成表格,并在采购合同或实施方案中固化。只要主数据边界没有明确,后期出现数据冲突时,团队就会争论“到底哪个系统是真的”。
| 对象 | 建议主系统 | 允许其他系统维护的内容 | 禁止出现的情况 |
|---|---|---|---|
| 需求正文与需求关系 | 需求管理系统 | PLM 可引用编号和状态 | 两个系统同时修改批准内容 |
| 产品配置与部件 | PLM | 需求系统只读引用适用范围 | 需求系统自行创建与 PLM 不一致的部件 |
| 测试执行结果 | 测试平台 | 需求系统保存摘要和证据链接 | 人工在需求系统填“已通过”但无原始证据 |
| 工程变更审批 | PLM 或指定变更系统 | 需求系统显示影响和状态 | 多个系统各自产生一份批准事实 |
3. 第三步:用真实数据做小规模迁移
不要拿干净的演示数据做迁移测试。应当抽取一条真实产品线的需求,包含已批准需求、已变更需求、废弃需求、关联测试用例和至少一个产品配置。
建议样本至少包含以下内容:
- 200 条左右需求,覆盖不同层级和不同状态。
- 20 条以上已经发生过变更的需求。
- 10 个以上产品或软件配置对象。
- 30 个以上测试用例及部分失败结果。
- 至少 3 条跨系统关联的工程变更。
- 一组需要保留历史版本的已发布基线。
样本数量不必非常大,但必须足够暴露重复编号、对象失效、关系丢失和权限冲突。若供应商只愿意使用准备好的演示数据,采购团队就无法判断真实实施风险。
4. 第四步:建立接口质量指标
集成上线后不能只观察接口是否“运行”。我建议至少监控同步成功率、失败重试时长、重复对象率、关系丢失率、状态不一致数量、变更通知及时性和人工补偿工时。

5. 第五步:用业务结果决定是否扩展
试点成功不应只看接口是否打通,还要看业务是否变好。可以选择以下指标进行前后对比:
- 需求评审平均周期是否缩短。
- 需求变更后完成影响分析的平均时间是否下降。
- 发布前无法追踪来源的需求比例是否下降。
- 没有对应验证证据的已完成需求数量是否下降。
- 人工制作追踪矩阵的月度工时是否下降。
- 因配置错误导致的重复验证或错误发布次数是否下降。
如果系统上线后只是增加了录入字段,却没有减少人工核对和审计准备工作,就说明实施目标需要重新校准。
九、评分模型:如何避免被演示效果带偏
1. 建议采用“能力分”和“落地分”双重评分
供应商演示通常展示产品能力,企业真正承受的却是落地复杂度。因此我建议把评分分为能力分和落地分。能力分评价系统能做什么,落地分评价企业能不能稳定使用。
| 评分维度 | 建议权重 | 重点问题 |
|---|---|---|
| 需求对象和关系模型 | 15% | 是否支持多层分解、多对多关系和关系类型 |
| 基线与版本 | 15% | 能否冻结、比较、恢复和审计 |
| PLM 对象关联 | 15% | 产品、配置、部件和工程变更如何关联 |
| 测试与验证追踪 | 15% | 是否保留测试环境、版本、日志和结果证据 |
| 变更影响分析 | 10% | 需求变化能否识别受影响对象并触发任务 |
| 接口与异常治理 | 10% | 是否支持幂等、重试、日志、告警和补偿 |
| 权限与审计 | 8% | 对象权限、字段权限、外部协作和操作日志是否清晰 |
| 用户体验与推广 | 7% | 产品、研发、测试和质量人员是否愿意持续使用 |
| 实施和总拥有成本 | 5% | 实施周期、升级成本、定制依赖和运维人力 |
对于高监管项目,可以提高基线、追踪、验证和审计的权重;对于快速迭代的软件团队,可以提高用户体验、接口效率和团队采用率的权重。权重本身不是标准答案,关键是让权重反映企业最怕什么。
2. 评分时必须区分“原生支持”和“定制实现”
这是我认为最容易被忽略的一项。供应商说“可以实现”,可能意味着原生配置,也可能意味着二次开发、插件、外部中间件或实施顾问长期维护。四种方式的稳定性、升级成本和责任边界差异很大。
建议在评分表中单独增加“实现方式”字段:
- 原生能力:无需代码或只需标准配置即可完成。
- 标准扩展:使用官方模块、插件或公开集成组件完成。
- 项目定制:需要供应商或客户开发专属逻辑。
- 外围补偿:依赖中间平台、脚本或人工流程解决。
如果一个关键能力只能依赖外围补偿,就应当在总拥有成本和风险中单独计分,而不是与原生能力获得同样的“支持”结论。
3. 不要用平均分掩盖硬性不通过项
某些能力属于一票否决项。例如企业要求保存发布基线,但工具不能恢复历史基线;要求与产品配置关联,但工具只能保存一个文本链接;要求双向追踪,但系统不能识别关系变化。即使其他维度得分很高,也不应直接采购。
我建议把评估分成三层:
- 硬性门槛:不满足就淘汰。
- 关键能力:决定方案是否适合企业核心场景。
- 加分能力:影响体验、效率和后续扩展。

十、预算与总拥有成本:便宜的许可证不一定便宜
1. 采购成本至少包括六个部分
需求管理系统的报价通常由许可、用户数量、部署方式和服务范围组成,但企业实际支出还包括接口、数据迁移、流程配置、培训、运维和升级适配。
| 成本类别 | 需要询问的内容 | 常见隐藏成本 |
|---|---|---|
| 软件许可 | 按用户、项目、对象还是并发计费 | 只算工程用户,忽略质量、供应商和审计用户 |
| 部署方式 | 公有云、私有化或混合部署 | 网络、安全、备份和灾备额外投入 |
| 接口集成 | 标准连接器覆盖哪些对象和事件 | 复杂映射、异常处理和中间平台费用 |
| 历史迁移 | 是否包含清洗、去重和关系恢复 | 老数据需要人工判断,迁移后还要复核 |
| 实施服务 | 流程配置、培训和上线支持的边界 | 定制需求按人天计费,后续变更另行收费 |
| 长期运维 | 升级、接口版本、权限和监控谁负责 | 每次平台升级都需要重新验证接口 |
2. 用三年总拥有成本比较方案
我建议至少按三年周期估算总拥有成本,而不是只比较第一年报价。可以采用以下公式:
三年总拥有成本 = 三年许可与基础设施费用 + 首次实施费用 + 数据迁移费用 + 接口开发与维护费用 + 培训推广费用 + 三年运维人力成本 + 升级和二次开发费用。
如果一款工具许可费较低,但每次变更都依赖外部顾问,三年后可能比许可费较高、原生能力更完整的方案更贵。反过来,如果企业规模很小、流程简单,购买过重平台也会造成闲置能力和低采用率。
3. 用人工工时验证投资回报
需求管理系统的收益通常不是立刻增加销售额,而是减少重复录入、人工核对、追踪矩阵维护、审计准备和变更遗漏。建议在试点前记录一轮基准数据,再对比上线后的变化。
例如,某团队每次发布前需要 5 名工程师花 2 天整理需求追踪矩阵,若每年有 8 次发布,就是 80 人天。系统若能把这部分工作降低一半,单从这一项就可以估算出明确收益;如果同时减少错误配置和重复测试,收益会进一步扩大。

十一、不同情况下的行动建议与取舍
1. 如果你是首次建设需求管理体系
不要直接采购全功能平台。先选择一条产品线,定义最小对象模型和最小流程。首期只覆盖需求、需求分解、评审、基线、测试关联和变更影响六个能力。
首期成功标准应尽量具体:所有进入开发的需求都有唯一编号;批准需求能够冻结;需求变更能够看到影响对象;发布前可以生成追踪报告。达到这些标准后,再增加风险管理、供应商协同和现场反馈。
取舍是牺牲一部分“全生命周期覆盖”,换取更高的团队采用率。初次建设最怕系统功能不够吗?通常不是,最怕流程过重导致没人持续维护。
2. 如果你已经有成熟 PLM,只缺需求前端
优先评估 PLM 原生需求能力和专业需求平台的互补关系。不要默认再买一个独立系统,也不要默认 PLM 已经可以解决所有需求问题。
可以把 PLM 继续作为产品、配置、部件和工程变更的主系统,把需求平台作为需求采集、分解、评审和追踪层。两个系统通过唯一标识、配置对象和变更事件建立关系。
取舍是增加一个系统的集成复杂度,换取更好的需求工程体验和跨团队协作。如果工程团队已经习惯 PLM,而产品和客户团队很少参与需求维护,新增系统的收益可能有限。
3. 如果你已有通用项目管理工具并且团队用得很好
不要因为市场上出现专业工具就立刻替换。先检查当前工具是否可以通过插件或扩展满足最低需求治理要求:唯一编号、历史版本、发布基线、测试关联和变更审计。
如果只是缺少报表,可以先补充数据规范和自动化报表;如果缺少对象模型和配置关联,再考虑引入专业平台。工具迁移本身会打断团队节奏,必须有足够的业务收益。
取舍是接受部分人工治理和有限的追踪深度,换取较低迁移成本和更高使用率。对于低监管项目,这往往是更现实的方案。
4. 如果你需要通过客户或监管审计
采购文件必须把“可追踪”写成可验收条款,不能只写“支持需求管理”和“支持 PLM 集成”。应明确验收场景、输入数据、操作步骤、输出报告和通过标准。
例如,可以要求供应商在现场完成一条需求从批准、变更、影响分析、重新测试到发布的完整过程,并提供基线差异、审批历史和测试证据。只有这样,产品承诺才会转化为可执行的采购标准。
取舍是接受更高的实施成本、更多的流程约束和更严格的角色培训。对于高风险产品,这些约束不是负担,而是降低失控概率的控制措施。
5. 如果你需要与外部供应商共同研发
重点看租户隔离、细粒度权限、外部用户授权、评论与正式需求的边界、附件安全和审计日志。外部协作方不能直接修改已经批准的内部需求,但应能快速反馈问题和提交建议。
建议采用“反馈对象”和“正式需求”分离的模式。供应商反馈先进入待评审区,由内部责任人判断是否形成正式变更。这样既保持协作效率,也避免外部账号直接改变受控基线。
十二、采购清单:与供应商沟通时可以直接使用的问题
1. 产品能力问题
- 需求能否建立多层分解和多对多追踪关系?
- 需求关系是否有类型、责任人、状态和历史记录?
- 是否支持基线冻结、基线比较和历史恢复?
- 需求是否可以关联多个产品配置和多个版本?
- 测试结果是否可以保存执行环境、版本、日志和附件?
- 工程变更是否能够自动识别受影响的需求和验证对象?
2. 集成能力问题
- 与 PLM 的连接是标准连接器、API、消息订阅还是定制开发?
- 哪些对象支持双向同步,哪些对象只能单向同步?
- 发生字段冲突时,系统如何保留双方修改记录?
- 接口失败后是否支持自动重试和人工补偿?
- 是否有幂等机制,避免重复创建需求或变更单?
- 接口日志是否包含请求、响应、对象编号和失败原因?
- 平台升级后,接口是否需要重新开发和验证?
3. 交付与服务问题
- 实施团队是否做过同类行业和相似规模项目?
- 历史数据清洗由谁负责,交付边界是什么?
- 需求对象模型和流程配置是否包含在报价内?
- 后续新增产品线、字段和接口如何计费?
- 系统管理员培训是否覆盖对象模型、权限和接口监控?
- 项目上线后,异常处理和数据质量由哪一方负责?
4. 试用验收问题
我建议把以下场景写入验收用例,而不是让供应商自由选择演示内容:
- 导入一组含重复和复合内容的真实需求,验证清洗后的关系是否准确。
- 建立一条需求到产品配置、部件、测试用例和测试结果的完整链路。
- 改变需求中的关键性能参数,验证影响分析和重新验证任务。
- 改变 PLM 中的产品配置状态,验证需求适用性提示。
- 模拟接口中断、重复消息和权限失效,验证恢复与告警。
- 生成指定版本的基线差异和审计报告,检查能否回到原始对象。
十三、常见问题解答
1. 需求管理系统一定要和 PLM 双向同步吗?
不一定。双向同步适合需求和产品配置都需要在日常流程中相互触发的场景,但它也带来冲突、覆盖和责任边界问题。很多企业更适合采用“需求正文由需求系统维护,产品配置由 PLM 维护,双方通过唯一标识和事件互相引用”的模式。
判断依据不是双向看起来更先进,而是两个系统是否真的都需要修改同一类对象。如果只是为了让用户少点一次链接,却引入了两个审批源,双向同步反而可能增加风险。
2. 用 Excel 管需求,什么时候必须升级系统?
当需求开始出现多人并行修改、多个版本、跨部门评审、产品配置差异、测试追踪和外部审计时,Excel 的维护成本通常会快速上升。尤其当团队无法回答“某次发布依据哪一版需求”时,就说明需要受控的需求管理系统。
如果项目规模很小、需求变化少、没有复杂配置和审计要求,Excel 仍可作为临时工具。但应明确负责人、版本规则和归档方式,不能把临时工具当成长期治理方案。
3. PLM 已经有需求模块,还需要独立需求平台吗?
要看 PLM 需求模块是否覆盖企业真正需要的需求工程深度。如果主要需求是把需求关联到产品、部件和变更单,PLM 原生模块可能足够;如果还需要复杂分解、跨团队评审、测试追踪、风险关联和多种基线,独立需求平台可能更合适。
最稳妥的做法是用真实项目做对比,而不是按产品宣传页判断。让两套方案分别处理同一组需求、同一个变更和同一份审计报告,再比较维护成本和结果可信度。
4. 需求系统和测试管理系统是否应该是一套?
不一定要是一套,但必须形成稳定关联。对于软硬件协同和高审计项目,需求、测试用例和测试结果之间的链路比系统数量更重要。测试团队已经有成熟平台时,不建议仅为了统一界面而强行迁移全部测试数据。
需要重点确认测试证据能否被需求系统可靠引用,测试结果是否包含版本、环境和附件,需求变更后是否能识别需要重新执行的测试。
5. 私有化部署一定比云端更安全吗?
部署位置不是安全性的唯一决定因素。私有化部署需要企业自己负责补丁、备份、灾备、权限、网络隔离和日志监控;云端则需要重点评估数据隔离、访问控制、合规区域和供应商运维流程。
应根据数据敏感度、外部协作需求、企业 IT 能力和监管要求综合判断。不要把“部署在内部”直接等同于“风险更低”。
十三、最终选型建议:把工具选择变成风险选择
1. 我的推荐顺序
如果企业面临高审计和复杂产品配置,我建议按以下顺序推进:先确定需求和产品对象模型,再识别 PLM 主数据边界,接着筛选专业需求工程平台和研发全生命周期平台,最后用真实变更和发布基线做试点。
如果企业主要做快速迭代软件,先评估现有通用项目管理工具是否能补足唯一标识、版本、验收和发布关联,不要在没有业务必要时引入复杂平台。
如果企业已经有成熟 PLM,优先做“PLM 原生需求能力”和“独立需求平台协同”的双方案验证,重点比较非工程用户体验、需求分解深度、测试追踪和接口运维成本。
2. 四种方案的最终取舍
| 你的首要目标 | 优先考虑 | 需要接受的代价 |
|---|---|---|
| 满足高风险行业审计 | 专业需求工程平台或研发全生命周期平台 | 实施、培训和流程治理成本更高 |
| 统一产品结构和工程变更 | PLM 原生扩展或紧密集成方案 | 需求采集和跨部门协作体验可能需要补强 |
| 快速上线和团队采用 | 通用项目管理工具或轻量研发平台 | 复杂基线、配置和审计能力有限 |
| 软硬件测试链路贯通 | 研发全生命周期平台,或需求平台加测试平台组合 | 对象模型和接口治理要求较高 |
| 控制三年总成本 | 优先评估现有平台扩展能力 | 可能需要保留部分人工治理和定制逻辑 |
3. 下一步怎么做
第一周,整理一条真实产品线的需求、配置、变更和测试数据,统计当前人工核对、追踪矩阵和审计准备的工时。第二周,确定对象字典、主数据边界和五项硬性门槛。第三周,让候选工具处理同一条真实变更,而不是展示准备好的样例。第四周,根据追踪完整性、配置准确性、异常恢复和团队采用率做最终判断。
我最想强调的独特判断是:PLM 集成项目的成败,不取决于两个系统能不能互相调用,而取决于企业是否承认“需求、产品配置、测试证据和工程变更是不同对象”。只有先把对象、关系、版本和责任边界定义清楚,工具能力才有机会转化为真实的工程效率。
因此,2026 年选择能对接 PLM 的需求管理系统时,不要先问“哪款工具功能最多”,而应先问“哪款工具能在我的产品配置和变更场景中保留事实、减少人工判断,并让每一条关键需求都能找到可信的验证证据”。带着这三个问题去做真实数据试点,通常比阅读更多产品宣传页更接近正确答案。
常见问题解答(FAQ)
1. 能对接PLM的需求管理系统有哪些?
我正在为研发团队选需求管理系统,但发现很多产品只宣传“支持接口”,却没有说明能否同步物料、产品版本和变更单。我想知道,真正适合对接PLM的系统应该分为哪些类型,怎样判断它不是简单的任务工具?
能对接PLM的需求管理系统,通常可以分为三类:一是研发项目管理平台,适合承接需求、任务、缺陷和版本计划;二是企业级需求管理平台,强项是需求基线、评审、追踪矩阵和变更审计;三是可配置的协同管理工具,适合预算有限、流程相对简单的团队。我的判断标准不是“有没有API”,而是能否形成稳定的需求主数据关系。
至少要验证需求编号、产品型号、物料或功能模块、版本、变更单、验证结果这六类对象能否建立双向关联,并且在PLM中的工程变更发生后,需求状态能够被准确回写。
系统类型适合场景对接PLM的关键能力常见短板 研发项目管理平台软硬件联合研发、迭代交付需求、任务、缺陷、版本和接口能力复杂基线和合规审计较弱 企业级需求管理平台汽车、制造、医疗等强追踪行业需求分解、基线、追踪矩阵、变更审计实施周期和培训成本较高 可配置协同管理工具中小团队、轻量研发流程自定义字段、Webhook、低代码流程复杂PLM对象模型需要二次开发 如果团队只是想把PLM中的变更提醒同步到研发任务,研发项目管理平台通常已经够用;
如果需要证明“客户需求,系统需求,零部件需求,验证用例”完整闭环,就应优先考察企业级需求管理平台。选型时建议拿真实数据做小范围POC,而不是只看产品演示。
2. 需求管理系统与PLM对接,应该采用什么集成方式?
我所在的研发流程里,PLM负责产品结构和工程变更,需求系统负责业务需求与研发执行,但两个系统的数据经常出现重复录入。我想知道接口、Webhook、消息队列和定时同步分别适合什么场景,怎样避免同步后出现脏数据?
PLM与需求管理系统对接,最稳妥的做法通常不是“全量复制”,而是按对象划分系统主责。产品结构、物料、工程变更和正式发布版本由PLM作为主数据源;用户需求、研发任务、缺陷、验收标准和迭代计划由需求管理系统负责。两边只同步必要字段,并保留原系统链接。
在实际设计中,我会优先采用“API读取核心对象+Webhook触发变更+定时任务校验”的组合。Webhook负责分钟级通知,API负责拉取完整详情,定时任务每天校验数量、状态和更新时间,这比单纯依赖实时接口更能发现漏同步和接口失败。
方式适合场景优点风险 API双向同步需求、变更单、版本状态同步可控、可追溯字段映射和权限设计复杂 Webhook状态变化、审批完成、版本发布提醒实时性好、减少轮询网络异常时可能丢事件 消息队列多系统、大批量、高并发场景削峰、重试、解耦运维和监控要求较高 定时同步主数据校验、历史数据补偿实现简单、适合兜底实时性较弱、容易重复更新 最容易踩的坑是让两个系统都能修改同一个字段。
例如PLM和需求系统同时维护“当前版本”,一旦审批顺序不同,就会出现回写覆盖。建议为每个字段定义唯一主责方,并给每条同步记录增加来源系统、源对象编号、最后同步时间和失败原因四个技术字段。上线前可以用100条真实需求做压力测试,重点记录四个指标:成功同步率、平均延迟、重复数据率和失败重试成功率。
对于生产环境,我建议成功率至少达到99%,平均延迟控制在5分钟以内,重复数据率低于0.5%,否则后续人工清洗的成本会迅速超过接口开发成本。
3. 2026年选型能对接PLM的需求管理系统,重点应该比较哪些指标?
我看过几家厂商的功能清单,几乎都写着支持需求管理、版本管理和接口集成,但实际报价和实施难度差异很大。我不想只按功能数量选工具,想知道哪些指标真正影响上线后的使用成本和项目成功率。
2026年选型时,建议把“功能覆盖率”降到第二优先级,先看数据模型、变更追踪和实施可控性。PLM对接项目失败,通常不是因为缺少一个页面,而是因为需求对象无法分层、版本关系不清、审批状态无法映射,最终导致研发人员回到表格和聊天工具中工作。
我建议采用100分制评分,并把集成与追踪能力合计设置为50分以上。一个可参考的权重是:需求建模20分,追踪与基线15分,PLM集成15分,流程配置10分,权限与审计10分,易用性10分,报表与度量10分,实施及服务10分。
评估维度建议验证的问题不合格信号 需求建模能否支持多层级需求、字段继承和自定义关系只能用标题和描述表达复杂需求 追踪与基线能否查看需求到设计、任务、测试和变更的链路只能导出静态报表,无法定位断点 PLM集成是否支持API、Webhook、失败重试和日志接口依赖人工导入导出 流程配置能否区分提出、评审、批准、实现、验证和关闭所有团队只能使用同一套固定状态 权限审计能否按产品线、项目、角色控制查看和修改权限审批记录可以被覆盖或删除 价格比较也不能只看账号单价。
建议把首年总成本拆成许可证、接口开发、数据迁移、实施服务、培训、定制报表和后续运维七项。很多看似便宜的工具,首年成本会因为字段改造、接口中间层和历史数据清洗增加30%至80%。最终评分时,可以让产品、研发、测试、制造和IT分别对同一套真实场景打分,再计算平均分和分歧度。
若某工具平均分高但各部门分歧超过2分,说明它可能只满足单一部门,尚未形成跨部门可执行的流程。
4. 需求管理系统对接PLM最容易踩哪些坑?如何规划实施?
我担心系统上线后,研发人员觉得录入麻烦,PLM和需求系统之间也出现大量重复数据。过去我们做过一次系统切换,花了很多时间迁移历史记录,却没有解决需求变更无法追踪的问题,所以想提前知道实施顺序和避坑方法。
最常见的误区是先迁移全部历史数据,再讨论新流程。历史需求往往存在重复编号、状态失真、责任人离职、附件缺失和版本混乱等问题,如果不先定义数据标准,迁移数量越大,后续清洗成本越高。更稳妥的实施顺序是先选一条完整业务链做试点,例如“客户需求,产品需求,工程变更,研发任务,验证关闭”。
试点不追求覆盖所有部门,而是验证对象关系、审批边界、接口失败处理和用户录入成本四件事。第一个阶段先梳理对象:明确哪些数据由PLM维护,哪些数据由需求系统维护,哪些字段只读。第二个阶段建立映射:统一产品、版本、需求类型、变更状态和责任角色的编码规则。
第三个阶段用20至50条真实需求做端到端测试,故意制造撤回、驳回、重复提交和接口超时。第四个阶段再迁移有效历史数据,并将旧系统设置为只读,避免两个系统继续产生新记录。我尤其建议测试四种异常场景:PLM变更单被驳回、需求在同步期间被删除、接口返回成功但目标系统未落库、同一对象被重复推送。
每种异常都应有明确的重试规则和人工处理入口,否则系统表面上自动化,实际只是把问题隐藏得更深。
风险典型表现预防措施 重复录入研发人员在两个系统分别维护同一需求明确主责系统,只同步必要字段 状态错位PLM已发布,需求系统仍显示开发中建立状态映射表和状态变更日志 历史数据污染迁移后统计数据失真先清洗、分批迁移、保留原编号 用户抵触需求描述简短,验收标准长期缺失减少必填字段,用模板和自动带入降低录入成本 上线验收不要只验收页面和接口是否能打开,而要验收业务结果。
建议连续观察4周,至少统计需求按期评审率、需求变更可追踪率、接口失败率、重复需求率和研发人员平均录入时长;如果录入一条标准需求超过8分钟,通常需要重新审视字段设计和流程长度。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/55088
读者评论
文章把“能对接PLM”和“真正形成需求追踪链”区分开,这点很实用。很多项目确实只能同步标题、状态等基础字段,却无法保留基线、配置和变更历史,选型时做反向变更测试很有参考价值。
对中小研发团队来说,专业需求平台未必越强越合适。若没有认证、审计和复杂配置管理要求,先把需求编号、状态、责任人和验收标准统一,再评估通用工具,可能比直接上重型系统更稳妥。
文中提到的历史数据清洗容易被低估,我比较认同。Word和Excel里的复合需求、重复编号、缺少验收条件等问题,通常比接口开发更耗时间。建议试用阶段先拿200条真实需求做迁移演练。
