迭代目标写成“完成登录改版、优化搜索、修复若干问题”,看起来任务明确,到了迭代结束却常常没人能回答:这些工作究竟让用户或业务变好了什么?我做迭代复盘时,最常见的低效并非团队不会拆任务,而是把“要做什么”误当成“要达成什么”。本文从目标定义、范围取舍、过程跟踪和复盘验证四个环节,给出可直接套用的迭代目标方法与模板,并用明确标注的模拟案例说明怎样把目标变成可执行、可判断的团队承诺。
一、先讲结论:迭代目标不是任务清单,而是可验证的结果承诺
1. 目标要回答四个问题
我判断一个迭代目标是否合格,通常先看它能不能回答四个问题:为谁解决什么问题,预期产生什么变化,用什么证据判断变化,团队在什么时间范围内完成验证。少一个,目标都容易滑向口号或任务列表。
例如,“完成新用户引导优化”说明了工作,却没有解释用户为什么需要它,也没有说明怎样算优化成功。更可操作的写法是:“针对首次进入工作台后不清楚下一步操作的新用户,在本迭代上线引导提示;以新用户首次关键操作完成率为观察指标,目标从基线的 42% 提升到 50%,上线后观察两周。”这里的数字是示例目标,不是行业基准,真正使用时应先核实自家基线。
目标不是承诺某个指标一定上涨,而是承诺团队将围绕一个重要问题交付解决方案,并用约定好的证据判断效果。如果结果受外部因素影响,团队可以承诺可控的交付与验证,不应把不可控的业务结果包装成确定保证。
2. 目标、范围、任务和指标要分开写
实操中,我会把迭代计划分成四层:目标说明结果方向,范围说明本次解决到哪里,任务说明谁做什么,指标说明怎样判断。层次分开后,临时加任务时才容易判断它是否服务于目标。
| 层次 | 要回答的问题 | 示例 |
|---|---|---|
| 目标 | 本迭代想改变什么 | 降低新用户首次使用工作台的迷失感 |
| 范围 | 本次具体覆盖什么边界 | 覆盖首次登录后的工作台引导,不改老用户首页 |
| 任务 | 由谁交付哪些工作 | 访谈、原型评审、前端开发、埋点和验收 |
| 指标 | 用什么证据判断变化 | 首次关键操作完成率、引导退出率、错误反馈量 |
这四层不是文档格式游戏,而是变更管理的基础。需求临时插入时,产品经理可以先问它属于哪个目标、挤占什么容量、是否改变范围;不必每次都陷入“这个需求重要不重要”的抽象争论。
3. 目标数量少于团队的注意力上限
一个迭代列出五六个目标,往往意味着没有真正做优先级。对多数跨职能团队,我会建议先从一个主目标开始;如果确有独立价值,可再设一至两个次目标。数量不是硬性规定,关键是团队能否在每天的决策中说清楚当前最优先的结果是什么。
图表中的容量分配是示意数据,用于说明目标数量增加时,协调成本和切换风险如何变化,不代表普遍统计结论。团队应以自己的迭代历史校正。

二、背景和真实场景:为什么迭代目标容易在执行中失效
1. 计划会开得很顺,团队却对成功标准理解不同
典型场景是计划会上,产品经理说要“提升搜索体验”,设计师理解为减少视觉噪音,工程师理解为替换搜索接口,测试同学则等着验收一个可点击的搜索框。每个人都在认真工作,到了评审时才发现,团队没有约定“体验提升”具体指什么。
问题并不在于会议时间不够,而在于目标没有进入决策细节。一个目标如果不能影响范围选择、验收方式和上线观察,它就只是会议开场白。有效目标应该能在争议出现时充当判断依据,而不是只出现在计划文档顶部。
2. 100 人以上组织更容易出现目标传递损耗
在中大型组织里,产品、研发、测试、数据、运维和业务团队往往不在同一条汇报链路上。产品经理提出的目标要经过不同团队的排期和依赖协调,信息每传一层,就可能从“降低用户完成任务的阻力”缩减成“按期交付页面”。
因此,规模越大,越需要把目标写成可供不同角色共同使用的决策规则。以 PingCode 这类面向中大型企业及 100 人以上组织的研发管理平台为例,使用此类平台时,目标、需求、任务、缺陷和版本之间的关联有助于团队追踪交付链路;但工具记录本身不等于目标管理。若目标定义不清,再完整的工作流也只会更高效地记录偏差。
选用哪种系统,应看组织的部署、安全、集成、迁移和治理要求。部分企业会重点评估私有化部署能力、从既有研发管理系统平滑迁移的可行性以及权限审计要求。国产化替代是组织级决策,不能只凭单项功能下结论,更不宜把某个平台描述成适用于所有企业的唯一答案。
3. 迭代节奏紧时,指标经常被误用
团队想快速证明结果,就容易选一个“看起来能涨”的数字。例如页面点击率上升了,但用户完成任务的时间更长;缺陷关闭量增加了,但新缺陷引入更多。指标必须与目标的因果路径相连,并且要同时留意可能被优化动作伤害的护栏指标。
如果产品处于早期、数据埋点尚不可靠,就不必假装已有精确基线。可以先做事件口径核验、可用性观察或小样本访谈,把“建立可信基线”作为本次工作的一部分,而不是直接许诺不可靠的增长幅度。
三、常见误区:看上去很忙,实际上没有把目标管起来
1. 把功能名当成迭代目标
“上线消息中心”“支持批量导入”“改版个人主页”都是功能或交付物,不是结果目标。它们回答的是团队要做什么,却没有回答用户或业务为何需要它。功能名可以保留在范围和任务中,但要再补上一层价值假设。
例如,“支持批量导入”可以进一步写为:“帮助运营团队减少逐条录入耗时;本迭代先覆盖标准模板导入,并观察单批次录入时间、导入失败率及人工修正次数。”这样团队可以讨论真正关键的范围:是否支持复杂映射、失败后如何恢复、哪些字段必须校验。
2. 把愿望写成承诺,把不确定性藏起来
“本迭代让留存提升 20%”如果没有基线、样本量、观察窗口和因果依据,通常只是一个未经验证的愿望。产品经理可以设目标值,但应标明它是预测、试验假设还是管理承诺,并说清楚哪些因素不在团队控制范围内。
我更愿意把目标拆成两类:交付承诺和结果假设。前者由团队直接控制,例如按约定覆盖某个用户流程并完成验收;后者需要上线观察,例如任务完成率是否提升。两者都要跟踪,但不能用交付完成掩盖结果尚未验证。
3. 一开始塞满容量,默认没有突发工作
如果团队把所有可用人天都排进新功能,任何线上问题、依赖等待或评审返工都会让目标失守。容量计划不应只计算开发工时,还要考虑测试、代码评审、发布、跨团队确认和假期等实际约束。

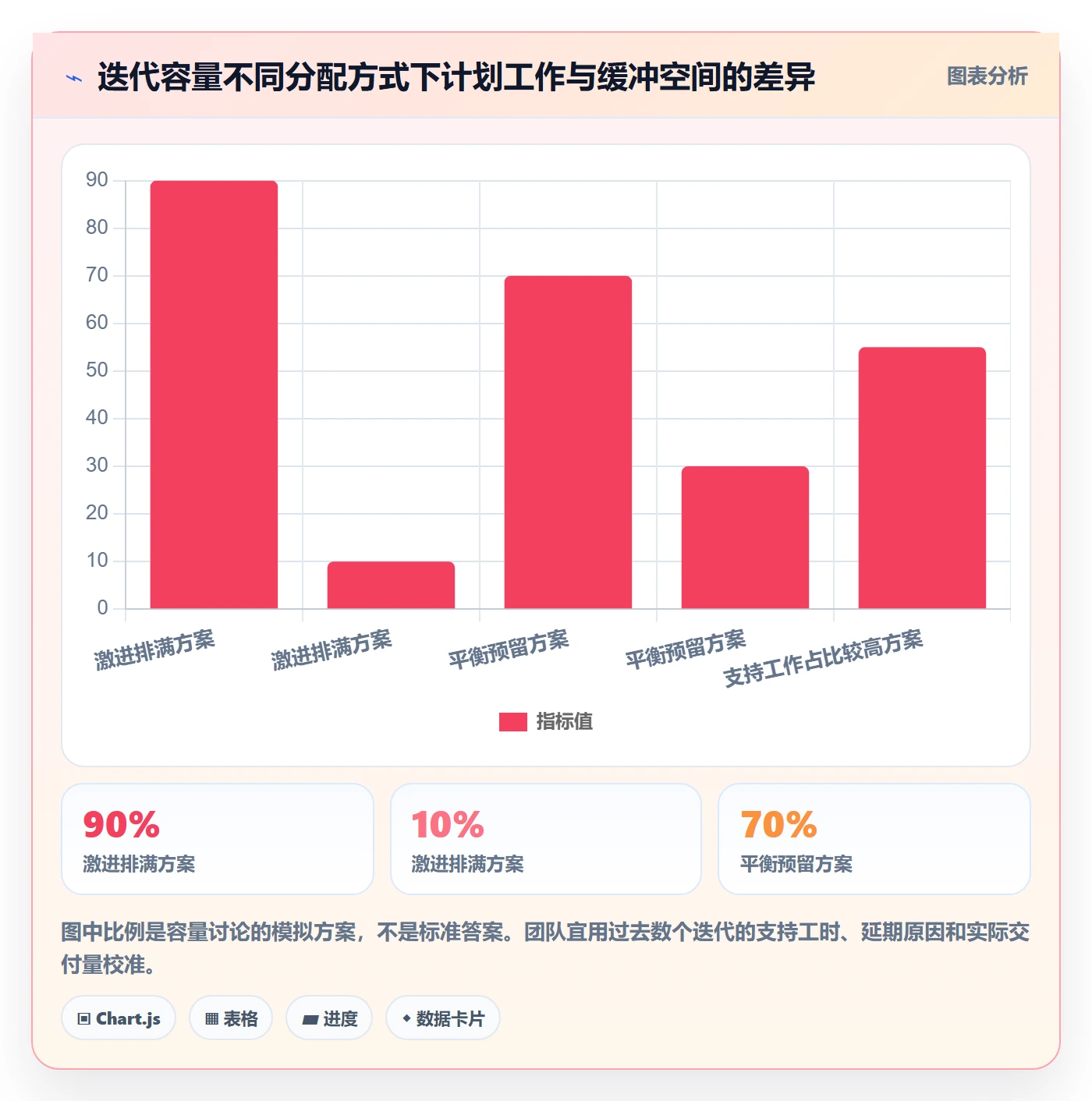

下图是一个容量规划的情景模拟,并非所有团队都应照搬百分比。它的价值在于让隐藏工作显性化:维护性工作和不确定性缓冲如果没有事先留位,就会以延期或加班的形式出现。

4. 目标只在迭代开始时出现,执行过程不再使用
目标如果只用于启动会,之后所有决策仍按“谁催得急就先做谁的”,它就没有发挥管理作用。迭代中出现新需求时,要检查它是否支持既定目标、紧急程度如何、加入后会挤掉什么,而不是简单把它附加在原计划上。
有时必须处理线上高风险问题。此时不是硬守原计划,而是明确记录目标调整:哪项工作暂停、影响什么结果、由谁确认、何时重新评估。透明地改变承诺,比悄悄扩大范围更有利于团队信任。
四、专业判断逻辑:从业务问题走到可检验的迭代目标
1. 从问题证据开始,而不是从解决方案开始
我通常先要求团队用一句话描述问题,再列出至少一种证据。证据可以是行为数据、客户反馈、客服工单、销售丢单原因、可用性测试观察或一线访谈。关键不是证据必须很大,而是要区分事实和推断。
“用户不知道怎么创建项目”可能是事实,也可能只是团队猜测。可以检查用户在哪一步退出、客服是否反复解释同一操作、初次用户是否跳过关键流程。若还没有证据,目标可以先设为验证问题,而不是直接建设一整套功能。
2. 描述目标时使用结果句式
一个实用句式是:“为【用户或业务对象】,解决【具体问题】,通过【本迭代范围】,使【可观察结果】发生变化,并在【时间窗口】内验证。”句式不必僵化,但能迫使团队明确对象、问题、边界和证据。
例如:“为每周需要处理大量工单的运营人员,减少查找重复问题的时间;本迭代为工单列表增加可配置筛选与保存视图;上线后观察重复筛选操作耗时和视图使用率,并检查列表加载时长是否恶化。”这里同时写出了用户、范围、结果和风险护栏。
3. 选择一个主指标,再补护栏指标
主指标代表目标最直接的可观测变化;护栏指标用于防止团队为了主指标而损害其他重要体验。若目标是缩短操作耗时,主指标可看任务完成时间,护栏可以看错误率、放弃率或支持请求量。指标不要多到团队无法解释变化。
| 目标类型 | 主指标示例 | 可考虑的护栏 | 常见口径风险 |
|---|---|---|---|
| 降低操作阻力 | 任务完成时长 | 错误率、放弃率 | 用户熟练度变化影响前后对比 |
| 提高流程完成 | 关键步骤完成率 | 重复提交率、投诉量 | 分母用户范围不一致 |
| 减少人工处理 | 每单人工处理分钟数 | 返工率、异常单比例 | 只计算成功样本导致低估成本 |
| 改善交付质量 | 上线后缺陷发生率 | 发布频率、回滚次数 | 缺陷严重程度与统计窗口不一致 |
4. 把目标值分成基线、期望值和判断阈值
我不建议只写一个“目标提升 10%”。至少要区分当前基线、期望值和最低判断阈值。基线说明起点,期望值表达团队预期,判断阈值则说明达到什么程度值得继续投入、低于什么程度需要复查假设。
如果没有可靠基线,可以先定义采集方法和观察窗口。比如先取过去四周符合条件的用户,排除内部账号和异常流量;上线后沿用同一口径观察两周。口径若在前后发生变化,数字再精确也无法支持可靠判断。
5. 用范围边界保护目标
范围描述不只是列“包含什么”,还应写清楚本次暂不做什么。这样做不是推卸责任,而是让团队知道哪些需求即便有价值,也不属于本次承诺。尤其是跨平台兼容、复杂权限、历史数据迁移和异常恢复,往往会把看似小的功能拖成大项目。
例如,“本次支持标准模板的单文件导入;不包含自定义字段映射、批量回滚和历史数据清洗。若试点发现模板无法覆盖核心客户,再评估下一迭代方案。”边界明确后,评审中的新增想法更容易进入后续优先级队列,而不是直接塞进当前迭代。
五、具体案例与数据观察:把“优化导入”变成可决策的迭代
1. 先用问题证据确认值得做
下面以一个虚构的 B2B 产品团队为例,展示完整推演过程。所有数字均为模拟数据,用于说明方法,不代表任何企业的真实经营情况或行业平均水平。团队发现客户运营人员需要把用户名单逐条录入系统,认为批量导入可能减少耗时。

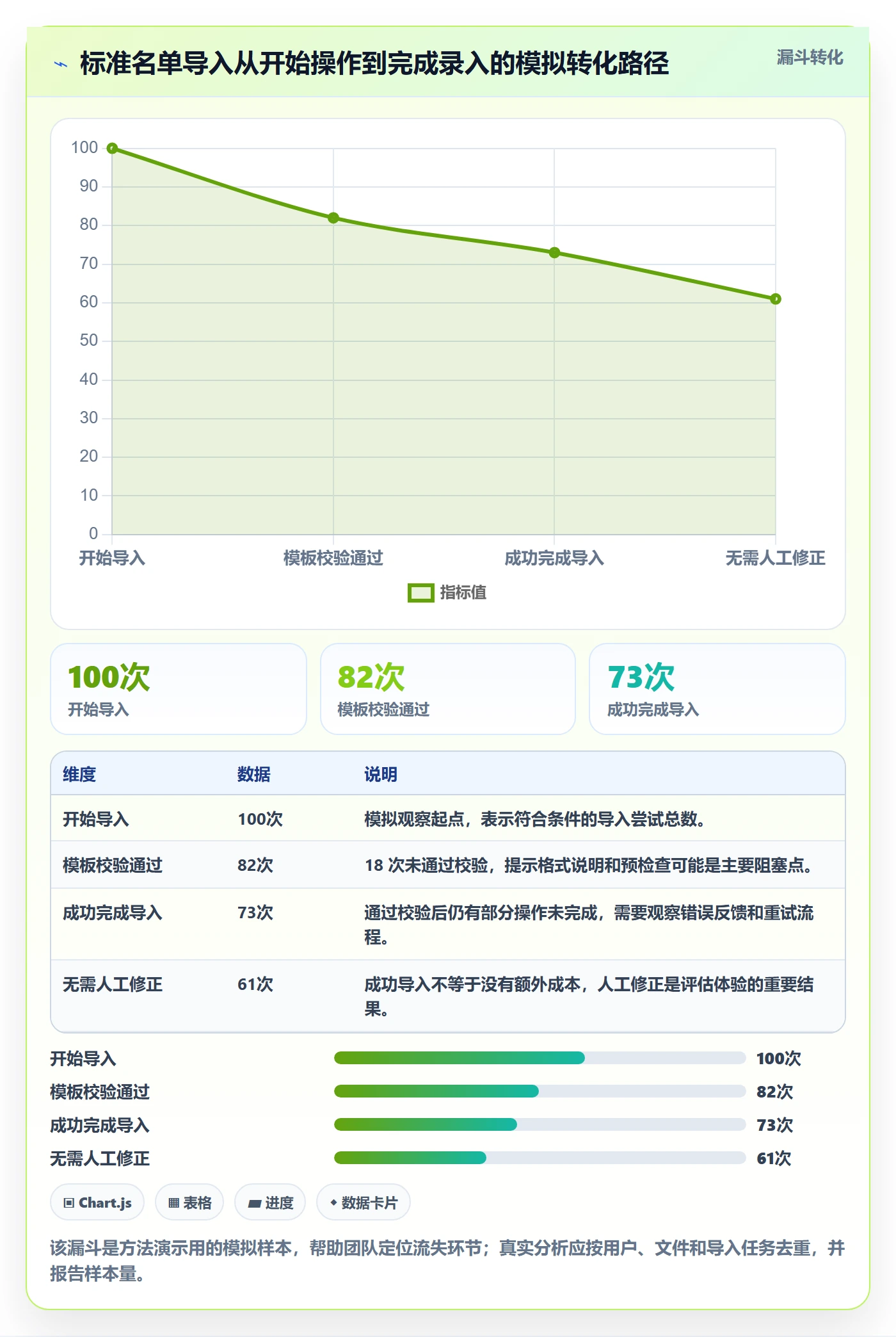

模拟的四周观察记录显示:每周约有 120 次名单录入任务,单次中位处理时间为 18 分钟,约 14% 的导入尝试需要人工修正,客服每周收到约 9 次与字段格式相关的咨询。团队没有因此直接承诺“减少一半成本”,而是把问题限定为:标准格式名单的录入与格式错误处理耗时较高。
2. 设定目标、范围和验证方式
团队将本次主目标定为:“让运营人员更快完成标准名单录入,并减少格式错误造成的人工修正。”范围限定为 CSV 标准模板、必填字段校验、错误行反馈和重新上传;暂不支持自定义字段映射及导入后的批量回滚。
主指标为单次标准名单录入的中位耗时,目标是从模拟基线 18 分钟下降到 12 分钟以内。护栏指标包括导入失败率不高于 8%、错误行定位成功率不低于 90%,并观察客服咨询量。目标值是团队基于样本和容量制定的试验门槛,不应被误读为普遍标准。

3. 拆分交付任务时保留端到端链路
团队没有按角色把工作拆成互不关联的“前端任务”“后端任务”“测试任务”,而是先梳理用户从准备文件到获得导入结果的完整路径。这样能尽早暴露模板说明、错误定位、重试机制和数据安全等体验缺口。
- 产品与运营:整理常见表格样本,确认字段口径、必填规则及失败后需要的解释。
- 设计:设计模板下载、文件选择、校验反馈、错误行提示和完成状态。
- 研发:实现格式解析、字段校验、错误结果返回、导入记录和权限检查。
- 测试:覆盖空文件、重复记录、超大文件、非法字符、权限不足和部分失败等边界。
- 数据与上线负责人:确认事件埋点、观察窗口、回滚条件和客户沟通方式。
这里的关键不是任务分得越细越好,而是每项工作都能连接到用户路径和目标证据。如果一个任务无法说明自己如何支持目标,也不一定要删掉,但应该重新判断其必要性、风险或是否属于基础维护。
4. 用阶段数据判断,而不是只看“上线了”

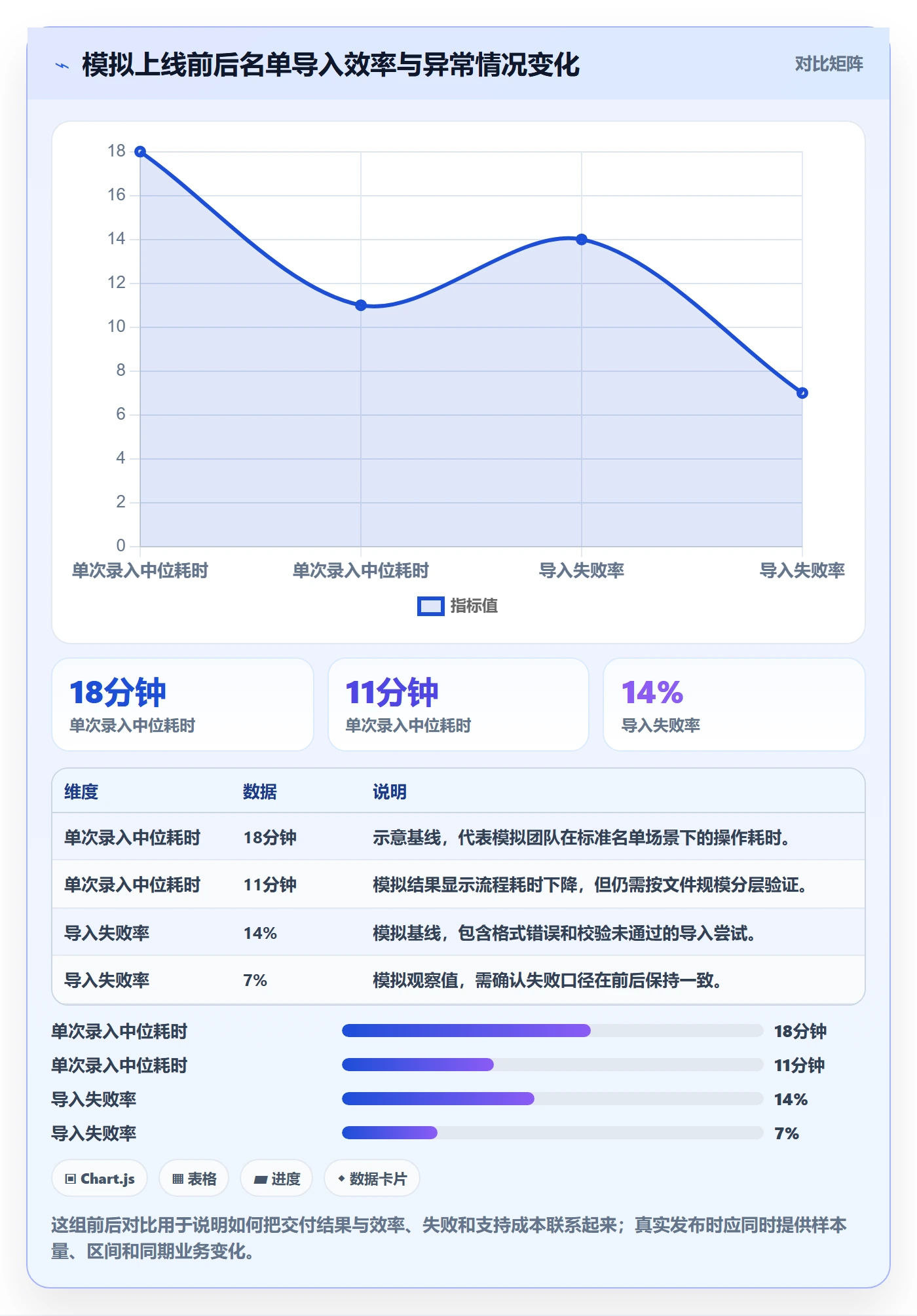

以下为同一模拟案例的假设性结果:上线前标准名单录入中位耗时 18 分钟,上线两周后为 11 分钟;导入失败率从 14% 降至 7%;每周相关客服咨询从 9 次降到 5 次。由于样本有限,团队不能据此宣称所有客户都节省了相同时间,还要检查不同文件规模、用户熟练度和客户类型之间的差异。

5. 结果不达标时,先诊断原因再加功能
假设上线后耗时降到了 13 分钟,但没有达到 12 分钟的期望值,团队不应立刻认定方案失败或追加更多功能。可以分解时间:准备文件用了多久、校验等待多久、修正错误用了多久、提交后处理多久。若主要耗时来自客户原始数据清洗,产品内增加字段映射可能并不能解决根因。
反过来,如果耗时明显下降,但错误率上升,也不能只庆祝主指标改善。护栏指标提示团队可能牺牲了正确性。此时应按错误严重程度检查是否影响客户数据,并决定修复、限制开放范围或回滚。结果解释比单点数字更重要。
六、不同情况下的行动建议:把方法调整到团队的成熟度
1. 新团队或首次建立迭代机制
先不要同时引入复杂指标体系、估算模型和多层审批。选择一个真实问题,定义一个目标、一个主指标和一个护栏指标,跑完计划、交付、观察、复盘的闭环。第一轮最重要的成果,是团队形成共同语言,而不是把模板填得很满。
- 先统一迭代周期、角色责任和目标记录位置。
- 明确需求进入本迭代的基本条件,包括问题证据和验收责任人。
- 在结束时记录计划工作、实际完成、范围变化和未验证假设。
- 下一轮只改一到两个流程问题,避免一次性重做全部机制。
2. 数据基础薄弱或样本量很小
不要用虚假的精确度掩盖不确定性。先确认事件有没有被正确采集、用户范围是否一致、时间窗口是否可比。数据不足时,可以结合访谈、任务观察和客服记录作方向性判断,并把“建立基线”列为交付的一部分。
小样本适合发现明显的流程障碍,却不适合轻易得出稳定的因果结论。产品经理可以写“初步观察到”或“需要继续验证”,而不是把几次反馈包装成全体用户的结论。对高风险功能,应增加灰度、可回滚设计和人工监测。
3. 线上事故和支持工作占比很高
这类团队不适合按理想容量排满计划。先把必须承担的值班、故障处理、客户支持和合规工作从可用容量中扣除,再讨论迭代目标。若突发工作长期吞噬计划,应把“降低重复故障或支持负担”提升为明确目标,而不是永远当作不可见的杂务。
如果本迭代中发生重大事故,目标可以重新协商。记录事故影响、暂缓事项和新的观察窗口,向依赖团队同步变化。产品经理不需要守着过时的计划假装一切正常,而要负责让变更可见、可追踪、可复盘。
4. 多团队依赖或跨部门项目
把依赖交付写成可确认的输入,而不是一句“等接口”。例如明确依赖方、接口内容、确认日期、失败后的替代方案和影响范围。目标需要拆成团队可控制的部分与共同承担的结果,避免把对方的排期不确定性全部压在本团队承诺上。
对于 100 人以上组织,统一的工作流、权限、版本关联和审计能力可以减少信息散落,但流程越复杂越要控制字段负担。可以评估支持私有化部署、既有系统迁移和研发流程集成的平台能力;也要通过小范围试点验证迁移数据质量、用户接受度和日常维护成本,再决定推广范围。
七、不同情况下的取舍:速度、确定性和覆盖面不可能同时最大化
1. 目标更窄,通常意味着更快验证;但可能暂时覆盖不了全部需求
最小化范围有助于缩短反馈周期,却可能只服务一类用户或一种场景。若目标是快速判断价值,窄范围往往合理;若涉及法规、安全、关键客户承诺,则不能为了速度省略必要的边界验证。取舍应由风险等级决定,而非由“最小可用”口号决定。
2. 指标越多,观察面越广;解释成本也越高
多指标可以防止局部优化,但每增加一个指标,都要确认定义、数据来源、负责人和决策用途。若团队无法说清某个指标变化会触发什么行动,它可能只是报表装饰。通常先设一个主指标、少量护栏,再根据风险补充观察项。
3. 高承诺适合确定性较强的工作,探索性问题需要留出调整空间
成熟流程中的小改动,范围和验收都清楚,可以承诺较明确的交付日期。新用户行为、技术可行性或市场反馈都不清楚时,更合理的承诺是完成验证、降低关键不确定性,并依据证据决定下一步。两种工作的管理方式不同,不应都塞进同一种“按期交付”指标。
4. 工具治理要和组织复杂度匹配
轻量团队可能用简单看板和短文档就能协同;大型组织可能需要跨项目依赖、权限控制、审计、私有化部署和历史数据迁移能力。工具不是目标,选型的核心是减少信息断层,而不是把所有团队强行塞进相同流程。
评估平台时,我会把迁移成本和使用成本放在功能清单旁边:现有需求与缺陷如何迁移,权限模型是否适配,报表口径能否复现,用户培训需要多少时间,系统中断时如何应急。对于希望从既有研发管理系统平滑迁移的企业,先选一条产品线试运行并验证数据完整性,通常比一次性全量切换更稳妥。
八、可直接套用的迭代目标模板与会议动作
1. 迭代目标模板
下面这份模板可以放进团队的迭代计划、项目文档或管理平台。重点不是字段越多越好,而是每个字段都能支持一次真实决策。
| 字段 | 填写内容 | 检查问题 |
|---|---|---|
| 问题与证据 | 用户是谁,当前遇到什么阻碍;附数据、反馈或观察 | 这是事实,还是团队推断? |
| 迭代目标 | 本次要改变的用户或业务结果 | 是否描述结果,而非功能名称? |
| 范围边界 | 包含项、明确不包含项 | 临时增加需求时能否判断归属? |
| 主指标 | 指标口径、基线、目标值、观察窗口 | 团队能否重复计算并解释变化? |
| 护栏指标 | 不应恶化的质量、体验或成本指标 | 主指标改善是否可能以牺牲其他结果为代价? |
| 交付与责任人 | 关键任务、负责人、依赖和验收人 | 是否有未确认的跨团队前置条件? |
| 风险与应对 | 主要不确定性、灰度、回滚或替代方案 | 最坏情况发生时,团队如何止损? |
| 复盘结论 | 结果、偏差原因、下一步决策 | 继续、调整、停止分别依据什么? |
2. 计划会按问题顺序进行
- 先确认问题:用户痛点是否真实,影响范围是否值得本迭代投入?
- 再确认目标:团队希望观察到什么变化,哪些结果可以由本次工作影响?
- 设定边界:明确包含与不包含的场景,排出不属于本次目标的需求。
- 核对容量:纳入维护、支持、评审、测试、发布、假期和依赖等待。
- 约定验证:统一指标定义、数据负责人、观察窗口和异常处理方式。
- 公开风险:把未知因素写出来,并提前约定何时需要重新协商。
3. 每日跟踪只问能推动决策的问题
每日同步不必让每个人轮流汇报流水账。我更关注三个问题:目前哪项工作威胁目标,是否出现新的证据或依赖阻塞,是否需要改变顺序或范围。若没有决策需要,更新异步记录即可,把同步时间留给真正需要协作解决的事项。
4. 评审和复盘分开看交付与结果
评审回答“交付了什么、是否符合验收”,复盘回答“目标证据发生了什么变化、变化可能由什么造成、接下来怎么做”。若指标观察周期长于迭代周期,可以先评审交付,再安排后续结果检查,不要为了赶在评审会上给出结论而过早下判断。
九、结尾:把目标变成团队每天都能用的判断尺
提高迭代管理效率,不是把计划表做得更复杂,也不是要求团队同时追更多指标。真正有效的变化,是让目标在需求取舍、容量分配、风险暴露、上线验证和复盘决策中持续发挥作用。任务完成只能说明工作发生过,目标证据才能帮助团队判断这项工作值不值得继续。
我的独特判断是:一条好目标,价值不只在于描述成功,更在于提前说明什么证据会让团队改变主意。当团队能明确说出问题依据、结果指标、范围边界和失败后的下一步,迭代才从“按计划做事”走向“用有限容量解决最重要的问题”。
下一步可以从最近一次迭代开始:找出其中一条功能型目标,补上用户问题、基线、主指标、护栏和不做事项;再用实际执行记录验证它是否帮助团队做过取舍。先把一个目标写清、跑完闭环,再逐步推广,比一次性铺开一套庞大流程更容易见效。
常见问题解答(FAQ)
1. 迭代目标应该怎么写才算清晰?
我以前写迭代计划时,常把“优化体验”“提升稳定性”直接当成目标,结果开发和测试对完成标准理解不一样。到迭代结束复盘,才发现大家都很忙,却说不清目标是否达成。
把目标写成“面向谁、解决什么问题、预期产生什么可验证变化”,并配一个验收指标。例如“减少新用户首次创建项目的操作阻碍,使任务完成率从基线值提升到目标值”。若暂时没有基线数据,先明确本次要采集的数据和判断时间,不要用“完成若干功能”代替业务目标。
2. 迭代目标确定后,如何筛选需求并控制范围?
我在需求评审时遇到过这样的情况:每个需求单独看都很重要,但放进同一个迭代后,团队明显无法按期交付。临近结束时不断删减内容,也让相关方很难判断哪些承诺还有效。
先按目标筛选需求,说明每项需求与目标的关系,再结合用户影响、紧急程度、工作量、依赖和风险排序。排期时预留约一成至两成容量处理缺陷和不确定事项;超出团队可用容量的需求应进入候选池,而不是先承诺再临时压缩测试。
3. 迭代过程中用哪些指标判断进度和风险?
我不太相信只看任务完成百分比,因为任务可能显示完成,却仍有集成、验收或上线阻塞。尤其在多人协作、需求依赖较多的迭代里,我想知道哪些信号值得每天关注。
至少跟踪目标验收状态、未完成工作量、阻塞项数量与持续时间、缺陷趋势和剩余工作时间。每日检查是否出现范围增加、关键依赖未解决或缺陷积压;若预测无法按期完成,尽早调整范围或资源,并记录对目标的影响,不要只更新一个进度百分比。
4. 迭代复盘和模板中应该记录什么,才能让下次计划更准?
我用过只记录“做得好、待改进”的复盘模板,讨论时大家有想法,但过一周就很难确认是否真的改变。想把复盘结果变成下一轮能执行的动作,而不是留在会议纪要里。
模板至少记录迭代目标及验收结果、计划与实际交付差异、主要阻塞及原因、缺陷或返工情况,以及团队可用容量。每个改进项都指定负责人、完成时间和验证方式;下一次计划时回看上轮行动项,并用连续几轮的数据判断估算偏差和流程问题是否改善。
核心关键词
文章包含AI辅助创作:迭代目标实操方法:产品经理提升迭代管理效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/550452
读者评论
我们团队以前也把功能列表当迭代目标,评审时确实很难判断做得好不好。现在会补上用户问题和验证口径,不过数据量小的时候,指标波动还是挺难解释。
范围边界这部分很实用,尤其是写清楚本次不做什么。实际执行中临时需求往往来自业务负责人,记录挤占了哪些工作有帮助,但最好也明确谁有权确认调整。
指标加护栏的思路值得借鉴。我们遇到过完成率提高、但用户耗时变长的情况。不过文章里的容量比例只能当讨论起点,各团队的支持工作差异很大。
