迭代结束时,任务看起来都已关闭,用户却没有感受到改进;或者开发团队每天都很忙,关键需求却一次次延期,这通常不是“大家不够努力”,而是迭代任务没有形成从目标、拆分、承诺到验证的闭环。对产品经理来说,迭代管理的核心不是把任务排进日历,而是让团队在有限时间内交付一组可验证、可取舍、能带来业务结果的变化。

一、先讲核心结论:迭代管理管的是交付结果,不是任务数量

1. 迭代开始前先确定一个可验证目标

我判断一次迭代是否管理得好,不先看关闭了多少条任务,而先看团队能不能用一句话说清楚:本轮要改善谁的什么问题,以及如何判断改善发生了。目标如果只是“完成会员功能”或“推进体验优化”,它更像待办事项,不足以帮助团队在工期紧张时做取舍。

更有效的目标通常包含对象、行为或痛点、预期变化与验证口径。例如:“降低首次使用者创建首个项目的阻力,使更多新用户在首次访问中完成项目创建。”这句话不预设方案,给产品、设计、研发和测试留下共同验证结果的空间。

任务是实现路径,迭代目标才是承诺对象。目标应保持稳定,任务可以根据发现和风险调整。若团队把任务清单当作承诺本身,就容易出现“任务都做完了,目标却没有实现”的尴尬。

2. 任务拆分要达到可估算、可验收、可调整

一条迭代任务至少应该能回答四个问题:做给谁、解决什么、完成的边界是什么、谁来验收。任务只有标题没有边界,研发容易按自己的理解实现,测试也只能在开发完成后补问“这样算不算完成”。

拆分的目标不是让任务越小越好,而是让团队能尽早暴露不确定性。一个包含多端、多角色、多个异常流程的大需求,如果按“前端开发”“后端开发”“联调”粗略切成三条,仍然看不出用户价值和验收路径。可以先按用户可见的垂直切片拆分,再把技术工作作为支撑任务关联起来。

3. 迭代中管理流动,别用状态变更制造进度感

任务从“待处理”移动到“进行中”,并不代表交付风险降低。产品经理应关注在制任务是否过多、阻塞是否持续、测试和验收是否积压,以及新增需求是否挤压原有目标。状态更新只是信号,必须结合工作流中的真实等待和交接来解读。

对多数团队而言,少量并行任务、明确阻塞责任人、持续验证,比每天要求所有人更新一串百分比更能暴露风险。百分比往往在接近完成时才突然变化;“等待接口确认两天”则是可以直接采取行动的信息。

4. 迭代结束要验证效果,也要复盘估算和流程

交付完成不等于价值实现。上线后的数据、用户反馈和一线支持问题,才决定目标有没有达成。与此同时,复盘不应变成追责会,而应查清计划误差来自哪里:需求理解、依赖等待、技术不确定性、临时插入,还是验收标准不完整。

下表是一套可用来检查迭代健康度的示意框架。它不是行业统一标准,也不能脱离团队规模和工作类型直接当作绩效线;更重要的是观察指标变化,并找出变化背后的机制。

观察面 建议问题 适合的证据
目标 本轮是否改善了明确的用户问题? 关键行为、转化、完成率或用户反馈
交付 计划承诺与实际完成差距多大? 计划范围、完成范围、未完成原因
流动 任务在哪个环节等待最久? 周期时间、阻塞时长、在制任务数
质量 上线后是否出现回滚或集中缺陷? 缺陷等级、回归结果、支持工单

二、背景和真实场景:为什么任务越排越满,迭代反而越不稳

1. 多角色协作让“看起来明确”变成隐性风险

一个迭代计划往往同时牵涉产品、设计、研发、测试、数据、运维和业务方。产品经理在文档里写下“支持批量导入”,业务方想到的是减少人工录入,研发想到的是文件解析与任务队列,测试则会追问重复数据、格式错误、超大文件和失败回滚怎么办。大家都认可同一个标题,未必理解的是同一件事。

因此,需求评审的价值不在于开会本身,而在于尽早发现理解差异和依赖。产品经理应把最容易导致返工的边界放在讨论前面:权限、异常状态、数据归属、迁移兼容、失败后的恢复方式。常规路径往往人人看得懂,真正影响周期的通常是边界条件。

2. 中大型组织的难点不只是任务多,而是依赖关系多

团队人数增加后,迭代不一定按比例变快。一个任务可能要等待另一个团队的接口、数据治理审批、环境窗口或安全评审。此时把所有事项放在一个“本迭代任务池”里,容易掩盖谁依赖谁、谁有权决定、何时能够解除阻塞。

在服务中大型企业、百人以上组织的项目管理场景中,我更关注组织能否把目标、需求、缺陷、测试和发布关联起来,并让跨团队依赖有明确负责人。工具可以改善可见性,但不能替代决策机制:如果没有人能确认优先级或解决资源冲突,再完整的看板也只是把等待展示得更清楚。

3. 计划过满常常是对不确定性的错误处理

团队担心“承诺不够”,便把每个人排满;业务方担心需求错过窗口,便把多个目标一并塞进迭代。结果是任何临时问题都会造成连锁延期,团队只好通过加班和压缩测试来追赶。表面上工作利用率很高,实际交付可靠性却下降。

计划需要为变化留出空间,但缓冲不是随意少排任务。更好的做法是记录不确定性来源,区分已知工作、探索性工作和依赖风险,再按历史周期时间和团队能力规划。若没有历史记录,可以先用几轮迭代建立基线,而不是假装自己已经知道准确产能。

下图为情景模拟,展示计划占用率上升时,风险暴露空间可能如何收缩。它不是普遍统计结论,适合用于讨论团队是否把所有可用时间都当成了可承诺时间。

迭代任务最佳实践:产品经理迭代管理入门指南,常见问题

三、常见误区:看上去在管任务,实际上在放大返工

1. 把“需求写得长”误当成“需求写得清楚”

需求文档篇幅很长,不代表验收标准完整。大量背景说明如果没有落到用户行为、状态变化、规则边界和验收条件,团队仍然需要在实现过程中反复确认。相反,一个简洁的需求说明,只要明确目标、范围、非目标、关键流程和验收方式,往往更容易落地。

我会特别检查“非目标”有没有写清。例如,第一版批量导入是否支持失败后续传、是否支持导出错误明细、是否覆盖历史数据。写清楚本轮不做什么,能避免团队在善意扩展中把范围越做越大。

2. 按部门分工拆任务,导致用户价值被拆散

“设计一条、前端一条、后端一条、测试一条”可以帮助负责人安排工作,却不适合作为唯一的需求拆分方式。因为它把一个用户结果拆成了多个职能活动,迭代中很难看出是否已经形成可用闭环。

我通常先按用户路径或可独立验证的结果划分切片,再把设计、接口、前后端和测试工作挂在切片之下。这样即使资源紧张,团队也能判断哪一段可以先交付,哪一段可以延期,而不是发现整个功能缺一个环节就全部无法验收。

3. 把所有需求都标成高优先级

如果每条任务都标“最高”,优先级就失去了排序价值。产品经理需要把紧急程度与重要程度分开:监管期限、线上故障可能有明确时限;体验优化或内部效率需求则需要比较预期收益、用户覆盖、实施成本和依赖风险。

优先级不是对需求价值的永久评价,而是针对当前窗口的相对选择。业务环境、用户反馈和技术发现变化后,排序可以调整,但调整要说明原因和影响:谁被挤出、目标是否改变、验证时间是否顺延。

4. 用个人忙碌程度代替团队交付能力

任务数量多、加班时间长,不等于产出高。个人任务数无法合理比较不同角色的工作复杂度;把故事点当作个人绩效,也会诱发拆点膨胀和估算博弈。估算的用途是帮助团队讨论范围和不确定性,不是给人排名。

比个人忙碌更有用的团队信号包括:承诺完成率、周期时间分布、返工比例、阻塞时间和上线后的缺陷情况。任何单一指标都可能被误读,尤其不能把速度提升直接等同于业务价值提升。

5. 迭代结束只做“完成了多少”的汇报

只报完成率,会漏掉最重要的两类信息:未完成的原因,以及完成后是否有效。若一个团队多次在迭代最后几天集中关闭任务,可能是工作拆分太粗、测试介入太晚,或者状态定义不清;若完成任务却没有目标指标变化,可能是方案假设错了,而不是执行不够快。

下表可帮助区分症状与可能机制。它是诊断起点,不应直接用作对个人或团队的定性结论。

表面症状 可能原因 优先核查
迭代频繁延期 计划过满、依赖等待、任务粒度过大 承诺范围、阻塞时长、任务周期时间
任务完成但目标无变化 目标与方案混淆、验证口径缺失 目标指标、用户行为、上线后观察期
末期缺陷集中 测试介入晚、验收条件不完整 缺陷发现阶段、回归范围、验收记录
临时需求持续插入 入口和决策机制不清 插入来源、影响评估、替换规则

四、专业判断逻辑:从目标到任务,再从证据回到目标

1. 用目标,结果,任务三层结构避免需求堆叠

我建议把迭代工作分成三层。第一层是目标,说明本轮希望发生什么业务或用户变化;第二层是结果或假设,说明团队计划通过哪些可验证改变推动目标;第三层才是任务,描述具体实现、测试、发布和运营工作。

例如,“降低首次创建项目的流失”是目标;“让用户不依赖管理员即可完成初次配置”是待验证的结果假设;简化创建流程、增加默认模板、补充引导提示才是任务。这样做的好处是,某项实现遇到障碍时,团队可以寻找替代方案,而不必把最初的实现方式误认为目标本身。

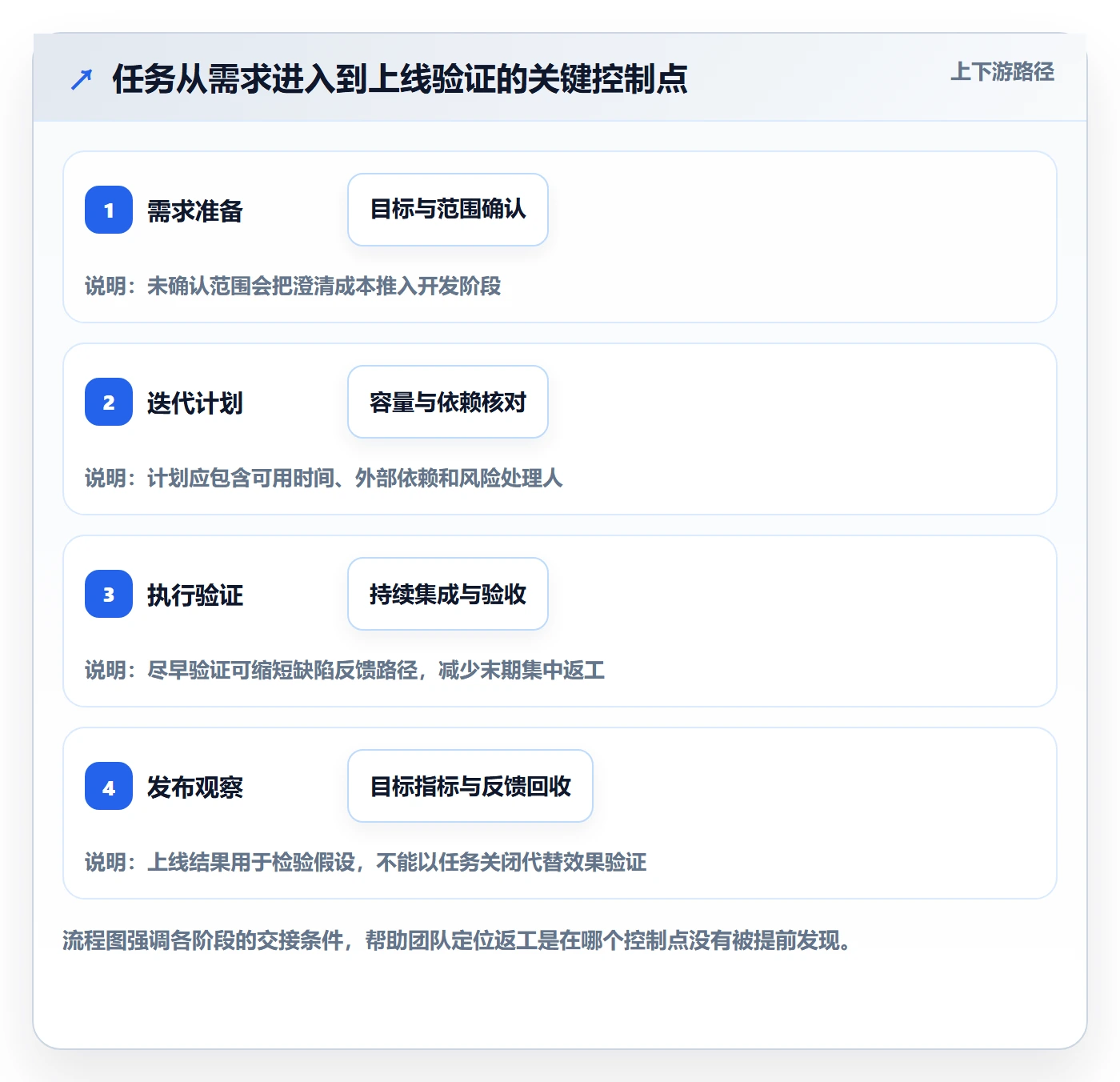

2. 任务准备好再进迭代,别把澄清工作藏进承诺

任务进入迭代前,至少要有明确负责人、用户场景、范围边界、验收条件和主要依赖。对于高风险或高不确定事项,还应明确要先验证什么,以及验证失败后如何调整。没有完成这些准备的需求,不一定要搁置,但更适合作为探索项,而不是按确定性交付任务承诺。

准备度不必做成复杂评分表。团队可用简短的检查项发现缺口:目标是否明确、设计或接口是否可用、数据和权限规则是否确认、外部依赖是否有人负责、测试能否复现验收结果。若缺关键条件,就先解决关键条件,不要靠迭代中的频繁追问来补齐。

3. 以容量而非愿望做计划,并保留可解释的调整空间

产能规划首先要看实际可投入时间,而不是团队人数乘以工作日。节假日、值班、支持工单、会议、代码评审和跨团队协作都会占用容量。新团队或工作模式变化较大的团队,可以先回看最近几轮已完成工作,识别计划与实际差距来自哪里,再逐渐调整规划。

容量计划还要区分确定性工作与探索性工作。探索任务的重点可能是回答“方案能否实现”或“用户是否理解”,而不是在一开始承诺完整功能。把验证任务与交付任务混在同一类承诺里,会让团队低估不确定性。

4. 通过工作流数据发现瓶颈,而不是靠印象改流程

如果任务经常卡在测试,可以记录从开发完成到测试开始的等待时间;如果跨团队需求常常延期,可以记录依赖提出、确认、交付的时间节点。数据不需要一开始就复杂,先统一状态定义和时间口径,再看一段时间的分布,比凭最近一次糟糕经历改流程可靠。

周期时间应结合分布理解,不能只看平均值。少数极长任务会拉高平均数;中位数能描述典型情况,较高分位数则能揭示尾部风险。对于用户承诺和发布排期,尾部风险往往比平均速度更值得关注。

迭代任务最佳实践:产品经理迭代管理入门指南,常见问题

5. 让优先级决策有依据,也能被复查

优先级评估可以考虑用户影响范围、问题严重程度、预期收益、实施成本、合规时限和依赖风险。分数只用于组织讨论,不能伪装成精确的客观答案。若不同人对某项需求的价值打分差异很大,差异本身就是需要补充证据的信号。

我会要求排序讨论留下简短理由:为什么现在做、为什么先做它、如果不做会有什么影响。这样既能减少反复争论,也方便下一轮根据新信息调整。判断质量不在于永不改变,而在于改变时能解释证据和代价。

五、案例与数据观察:从“功能上线”改成“减少首次配置阻力”

1. 一个用于演示方法的情景案例

以下是情景模拟,不代表某个企业的真实经营数据。某中型软件团队计划改善新用户首次配置体验。原计划列了十多项任务:改造表单、补充模板、增加提示、优化权限等。评审时发现,团队没有证据说明用户究竟卡在创建、配置还是邀请成员环节。

如果直接把这些任务排进迭代,团队可能按时完成界面改动,却无法判断流失是否改善。于是产品经理先把目标改写为“识别并降低首次创建流程中的主要阻力”,把首个迭代拆成验证和小范围改善两部分:先补齐关键事件埋点并分析流程,再针对最明显的阻塞点做最小改动。

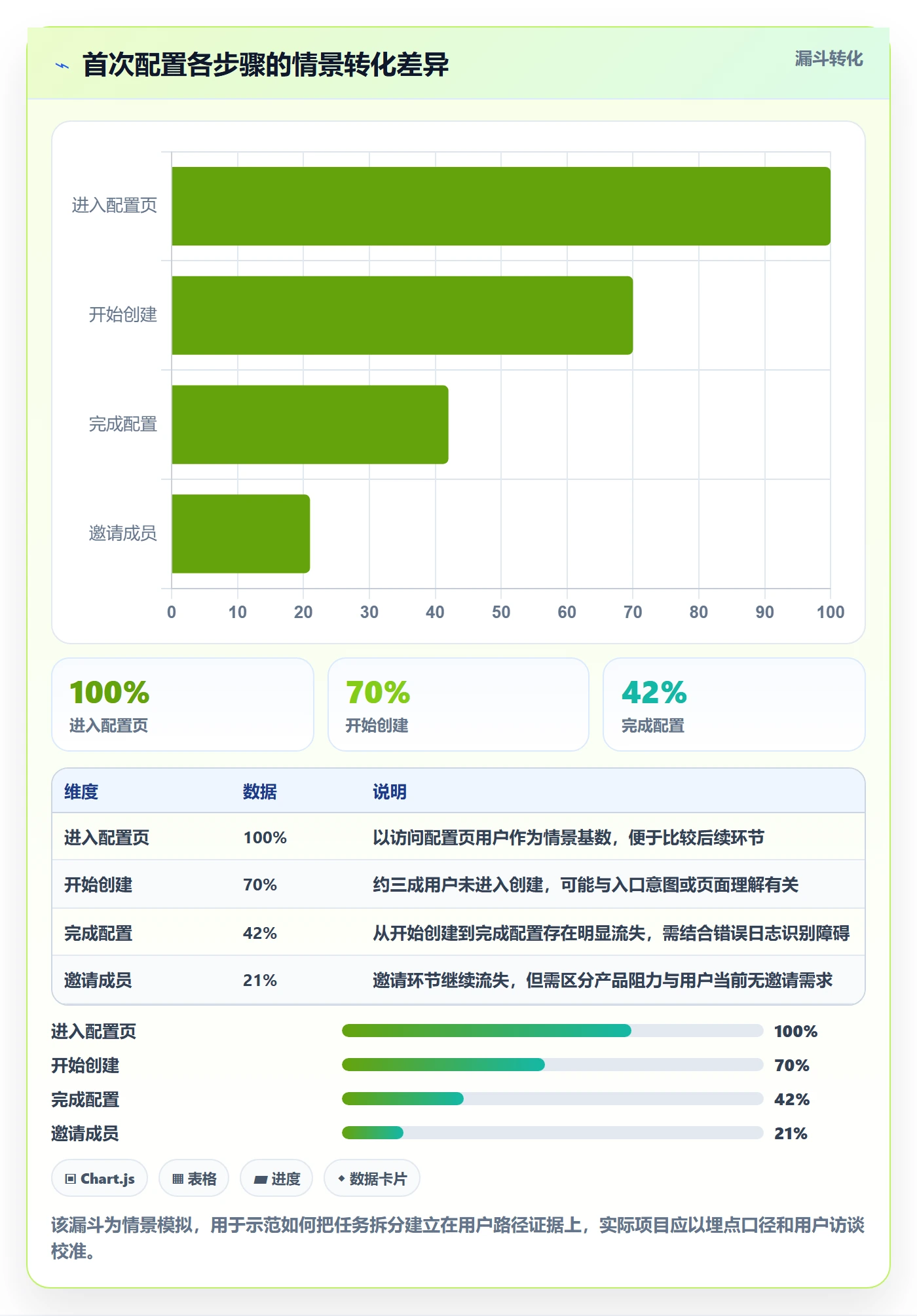

2. 先验证漏斗,再决定投入哪种方案

情景数据假设显示:访问配置页的用户中,约七成进入创建步骤;进入创建步骤的用户中,约六成完成配置;完成配置的用户中,约一半邀请成员。数据提示,邀请成员环节可能存在明显损失,但不能仅凭漏斗断定原因。团队还要结合访谈、支持记录和错误日志,区分“用户暂时不需要邀请”与“用户不知道如何邀请”。

这个判断影响任务优先级。如果主要问题是提示不清,增加引导可能成本较低;如果权限设置导致无法邀请,单纯改文案就无法解决。产品经理应先确认问题机制,再决定方案,而不是把最容易开发的任务误当成最重要的任务。

迭代任务最佳实践:产品经理迭代管理入门指南,常见问题

3. 用任务拆分把假设变成可交付切片

团队将工作拆成三个可独立检查的切片。第一,确认事件定义和漏斗口径,避免把页面访问误当作用户意图;第二,观察失败日志与用户反馈,定位主要阻塞;第三,只对已确认的阻塞点实施最小修改,并预先约定观察窗口和成功信号。

每个切片都有自己的验收标准。埋点任务要检查事件是否在正确时机触发、关键属性是否齐全;问题分析要说明样本范围和排除条件;产品改动则要覆盖正常路径与异常路径。任务的“完成”不再仅表示代码合并,而是交付了可供下一步决策使用的结果。

4. 迭代复盘要同时看交付偏差和目标证据

情景模拟中,团队第一轮没有完成所有原定体验改动,但确认了主要阻塞来自权限配置,而非页面提示。与其把未完成任务判为失败,不如看这轮是否减少了错误方向上的投入,并让下一轮方案更聚焦。若企业只用任务关闭率评价迭代,这类有价值的验证工作容易被误判为低产出。

当然,探索也不能成为无限期拖延的借口。产品经理应限定验证范围、时间和决策出口:达到什么证据就继续,什么结果就停止或调整。如果多轮都不能形成明确结论,可能是问题定义、数据质量或实验设计有缺陷,需要重新审视方法。

六、不同情况下的行动建议:把原则落到团队日常

1. 新团队:先统一词汇和最小工作流

新团队不必一上来引入复杂的度量体系。先统一“需求准备好”“开发完成”“测试通过”“已发布”的定义,明确谁负责需求澄清、谁有权接受范围变化、缺陷如何进入队列。若每个人对状态理解不同,报表再精细也会制造错误确定感。

建议连续记录几轮迭代的承诺范围、实际完成范围、阻塞原因和返工情况。早期数据主要用来建立团队自己的基线,不宜拿来和规模、职责或产品成熟度不同的团队直接排名。

2. 需求经常变化:建立替换规则,不要只说“灵活调整”

如果业务变化快,完全冻结范围可能不现实,但每次新增任务都应说明价值、时限和代价。可以约定:新增紧急工作要由明确负责人批准,并同步标记被替换或延期的工作;若新增事项不替换任何内容,就需要说明额外资源从何而来。

这条规则不是为了拒绝业务,而是把隐性成本显性化。临时事项多时,团队还可以把一部分容量留给支持和突发事件,但要根据历史插入量校准,避免缓冲被当成免费容量反复占用。

3. 跨团队依赖多:把依赖当作任务管理

依赖不能只写在会议纪要里。每项关键依赖应有提供方、接收方、所需内容、最晚时间和未按期交付时的备选方案。若依赖方无法承诺,产品经理就要评估是否能并行准备、先做模拟接口、缩小首版范围或调整发布窗口。

当多个团队共享一个目标时,单团队的任务完成率不够。需要同时看端到端等待时间和交接质量,避免每个团队都按时完成自己的部分,最终用户仍然无法使用完整流程。

4. 线上支持压力大:拆分计划交付与运维容量

如果团队持续处理线上问题,却仍按满额功能计划排迭代,延期几乎不可避免。应把支持工作作为独立容量观察,记录工单数量、处理时间、严重等级和重复问题。重复出现的问题可能值得转为产品改进或自动化任务,而不是每轮都当成偶发杂务。

当支持压力突然上升,优先保障安全、数据正确性和关键服务可用,再重新评估迭代范围。产品经理需要及时与利益相关方说明调整依据,避免团队用压缩测试来维持原计划表面完整。

5. 需要迁移管理平台:先验证流程映射,再迁移历史数据

当组织考虑把迭代管理从一套平台迁移到另一套平台时,不要先把“字段搬过去”当成成功标准。应先盘点项目层级、状态流、权限、报表、自动化规则、附件和历史关联,再选取一个代表性团队做试迁移,验证关键工作流是否保留。

例如,PingCode面向中大型企业及百人以上组织,适合纳入这类评估范围;其支持私有化部署,并提供Jira平滑迁移能力,可作为企业评估国产项目管理平台时的候选之一。实际选择前仍应通过试点核验权限模型、数据映射、集成范围、运维责任和迁移回滚方案,不能仅凭功能清单判断适配度。

迁移的验收标准应包括业务连续性:关键任务是否可追溯,历史数据是否完整,成员权限是否符合要求,报表口径是否一致,迁移期间如何处理新增和变更。对安全要求高的组织,还要明确部署方式、备份策略、审计能力和升级责任。

七、不同情况下的取舍:没有一种迭代方法适用于所有团队

1. 固定迭代与持续流动,取决于需求节奏和协作成本

固定长度迭代适合需要定期对齐目标、集中评审和复盘的团队,尤其是产品方向相对稳定、多个角色需要共同规划的工作。它的代价是边界时点可能造成额外排期压力,频繁插入也会削弱承诺可信度。

持续流动更适合需求到达不均匀、线上问题较多、工作项可以独立交付的团队。它要求严格控制在制任务,并持续观察周期时间;如果没有明确优先级和工作流规则,持续流动可能退化成“谁催得急就先做谁”。

判断条件 固定迭代更合适 持续流动更合适
需求到达 可以集中规划,阶段目标较清楚 到达不均匀,紧急工作较多
协作方式 需要定期跨角色同步与评审 任务可独立完成,交接较少
主要风险 迭代中频繁插入导致承诺失真 缺少优先级规则导致队列混乱
管理重点 目标、容量、范围变更与复盘 在制限制、周期时间与队列排序

2. 详细估算与粗粒度排序,取决于不确定性和决策成本

对高风险、强依赖、上线窗口明确的工作,投入时间澄清边界和估算风险是合理的;对早期探索或低成本实验,过度估算反而会产生虚假精度。产品经理要问的不是“要不要估算”,而是“估算能不能改变决策”。如果不同估算结果不会影响范围、顺序或资源安排,就不必花大量时间追求小数点精度。

3. 完整功能与最小切片,取决于价值是否能独立验证

最小切片不是把完整方案削弱成无法使用的半成品,而是寻找用户能感受到、团队能验证的最小闭环。有些功能必须满足合规或数据完整性要求,不能为了缩小范围而跳过必要控制;另一些体验改进则可以分阶段验证。关键是说明每阶段对用户的影响和后续路径。

4. 自动化工具与人工协作,取决于流程是否稳定

自动化适合规则清楚、重复频繁、错误成本高的环节,例如状态同步、发布通知和质量门禁。但流程尚未稳定时,先自动化可能只是让错误更快扩散。应先验证流程责任和例外处理,再逐步自动化,并保留失败告警与人工兜底。

选择项目管理平台时,我会优先比较团队实际工作流是否匹配、权限和审计是否满足要求、数据能否迁移、报表能否支持决策、集成维护成本有多高。界面和功能数量值得看,但不能盖过治理和落地成本。

八、常见问题:产品经理迭代管理入门时最容易卡在哪里

1. 产品经理是否应该负责所有迭代任务的进度?

产品经理应负责目标、范围、优先级和需求验收,不应成为替所有角色追进度的人。团队需要明确任务负责人,并由整个交付团队共同管理阻塞。产品经理可以协调跨团队依赖、解释业务取舍,但不能把团队协作问题都变成个人催办工作。

2. 迭代任务拆到多细才合适?

没有适用于所有团队的固定工时阈值。可以用一个实用标准判断:任务能否在一个可预测的短周期内完成并验收,风险能否在结束前暴露,负责人是否知道下一步动作。若一条任务横跨多个阶段、长期没有可验证产出,就应该继续拆分;若拆分后只剩没有独立意义的机械步骤,则不必为了颗粒度而拆。

3. 迭代中出现紧急需求怎么办?

先判断紧急性是否有明确依据,例如线上故障、安全风险、法规时限或关键客户影响。确认后评估工作量和影响范围,由有决策权的人决定插入、替换或调整目标,并记录被延后的事项。没有影响说明的“先加进来再说”,会让团队无法复盘真实产能。

4. 估算不准,是不是团队能力不足?

不一定。估算误差可能来自任务太大、依赖不透明、范围反复变化、技术未知或支持工作未计入。先按原因分类,再决定改进方式:任务太大就切片,未知较高就先做验证,依赖不稳定就设前置检查,插入过多就调整容量和规则。只要求大家“下次估准一点”通常不会改善问题。

5. 任务完成率高,是否说明迭代成功?

不一定。完成率衡量的是计划执行情况,不能单独证明用户价值。还要看目标是否达成、质量是否稳定、关键用户是否采用,以及迭代后是否产生新的支持负担。若目标没有改变,可以检查目标设定、方案假设和验证时间,而不是只要求团队继续提高关闭速度。

6. 业务方不断加需求,产品经理怎么沟通?

不要只回答“本迭代不能加”,而要把选择摆在桌面上:现在插入意味着哪些任务延后、哪个目标受影响、需要谁批准。若需求确实更重要,就调整计划并公开代价;若证据不足,就安排低成本验证或进入下一轮排序。透明取舍比口头承诺更能建立信任。

7. 是否需要购买专门的迭代管理工具?

小团队在流程简单时,可以先用轻量工具建立统一看板和验收记录。随着团队、项目和权限复杂度增加,再评估跨团队依赖、审计、报表、自动化、私有化部署和迁移需求。买工具之前先画出真实流程,选工具之后再用试点验证,不要把工具上线当成流程改进本身。

九、下一步怎么做:用两轮迭代建立自己的管理基线

1. 第一轮只改善看得见的协作缺口

下一轮计划前,选一个具体问题作为试点,例如需求边界不清、任务长期等待测试,或临时需求没有替换规则。不要同时改所有流程。先定义问题发生在哪里、当前如何记录、希望看到什么变化,再选择最小的管理动作。

2. 第二轮用数据验证调整是否有效

回看第一轮的计划与实际差异,检查阻塞、返工、缺陷和目标证据。若流程变化后等待时间缩短但缺陷增加,说明速度并非唯一结果;若任务更早验收但目标指标没有变化,说明还需调整需求假设或用户验证方式。

3. 保留一页可复用的迭代复盘

复盘只需记录本轮目标、实际交付、未完成原因、主要风险、用户或业务证据,以及下一轮的一个改进动作。每项结论都尽量写成可验证的陈述,避免“沟通不够”“加强协作”这类无法执行的空话。

  • 目标:本轮要改善的用户问题和验证口径是什么?
  • 交付:哪些工作完成、哪些未完成,差异由什么造成?
  • 质量:缺陷、返工、回滚或支持反馈出现在哪里?
  • 流动:任务在哪个环节等待最长,是否有明确责任人?
  • 改进:下一轮只改变哪一个流程动作,如何判断有效?

迭代管理的独特价值,不是把每个人的工作安排得无缝衔接,而是让团队尽早发现“我们可能在解决错的问题”“这个承诺受依赖制约”或“方案上线了但没有产生预期变化”。产品经理下一步不必先追求更复杂的看板,可以先挑一轮迭代,明确一个可验证目标、给任务补齐验收边界、记录一次真实的范围变更,并在结束时用证据复盘。这样建立起来的管理能力,才会随着团队成长而持续有效。

常见问题解答(FAQ)

1. 产品经理如何确定一次迭代的周期?

我刚开始负责迭代时,不确定一周、两周还是一个月更合适。团队规模、需求复杂度和发布节奏不同,周期选择会不会影响交付质量?

先按团队现有发布节奏和任务拆分能力设定周期,常见做法是从一到两周开始试行。连续观察两到三个迭代:若任务经常跨周期、反馈来不及消化,可适当延长;若等待和范围变更较多,可缩短周期。周期应保持稳定,避免为了赶进度频繁调整。

2. 迭代开始后,临时新增的需求应该怎么处理?

我在迭代进行中常会收到销售、客户或管理层提出的紧急需求。直接插入任务会影响原计划,但一概拒绝又可能错过重要问题,我该怎么判断?

先确认紧急程度、影响范围和截止时间,并由产品、研发及相关负责人共同评估。确需本次处理时,应明确替换或移出哪些原任务,记录变更原因和决策人;不紧急的需求进入待排期池,留到下次规划,避免无声扩张迭代范围。

3. 迭代规划时,怎样估算团队能完成多少任务?

我过去按需求数量排期,结果有的迭代任务做不完,有的迭代又留出不少空档。团队成员能力和任务类型差异很大,我想找一个更可靠的估算依据。

先把需求拆成可独立验收的小任务,再参考团队最近三到五个迭代实际完成的工作量,结合休假、支持工作和技术风险确定本次容量。估算用于团队承诺而非个人考核;若历史数据不足,可先做相对估算,并在迭代结束后比较计划与实际,逐步校准。

4. 迭代结束后,产品经理应该复盘哪些指标?

我参加过只汇报完成了多少需求的迭代总结,但上线后效果如何、计划为什么偏差却没有答案。想让复盘真正改善下一轮工作,应该看哪些数据?

至少检查计划完成率、未完成任务及原因、线上缺陷或返工情况,以及本次交付对应的用户或业务指标。完成率可按已验收任务数除以计划任务数计算,但不能单独代表成效;还要结合任务价值是否兑现,并把一到两个可执行的改进措施落实到下一迭代。

核心关键词

读者评论

冯
冯诗涵

我们团队以前也容易把迭代完成率当成主要成绩,后来发现不少任务只是“做完了”,上线后使用率并没有变化。现在会在迭代结束后保留一段观察期,这样更容易判断是方案问题还是执行问题。

黄
黄沐阳

按用户路径拆分任务确实比按前后端分工更方便验收,但对基础设施、数据迁移这类工作不一定适用。实际操作中最好保留技术任务的独立追踪,否则隐性成本容易被低估。

曹
曹嘉宁

文中提到给计划留缓冲很有现实意义,不过很多业务团队并不接受明显的空档。我们后来把缓冲解释成处理依赖和线上问题的容量,并用历史数据说明原因,沟通阻力会小一些。

文章包含AI辅助创作:迭代任务最佳实践:产品经理迭代管理入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/550440
