迭代计划看起来完成了 80%,发布日期却仍然不确定,这并不矛盾:进度百分比往往只说明任务状态,不说明剩余工作是否可交付。PMO真正需要协同的,不是每个人填了多少进度,而是需求、研发、测试、业务验收和发布之间的依赖是否可见、风险是否及时升级、变更是否经过共同判断。本文把迭代进度管理拆成一套可执行机制,并用明确标注的情景模拟数据说明如何判断偏差、选择工具和安排改进。
一、先讲核心结论:进度不是百分比,而是可交付预测
1. 把“完成多少”换成“能否按目标交付”
在迭代协同中,最容易获得的数字是任务完成率,最难回答的问题却是:按当前事实,团队能否在承诺日期交付符合验收标准的结果?两者不能画等号。一个迭代即便有 90% 的任务标记为完成,只要尚未完成的部分包括关键接口联调、核心测试或业务验收,发布日期仍可能高度不确定。
因此,我建议把迭代状态拆为三个层次:工作项状态、交付链路状态、预测可信度。工作项状态回答“做了多少”;交付链路状态回答“卡在哪个环节”;预测可信度回答“当前计划还成立吗”。PMO的价值,不在于替团队报出一个更漂亮的百分比,而在于让管理者看见承诺背后的条件和风险。
2. 用少数指标形成同一套事实
一套可落地的进度视图,不必一开始就堆满图表。建议先固定五项:迭代目标完成情况、剩余工作量、关键依赖状态、缺陷与返工趋势、预测发布日期。每项指标都要有定义、数据来源、更新节奏和责任人。若不同团队对“完成”的定义不一样,仪表盘只会把口径冲突包装成精确数字。
- 目标完成情况:以经过验收的用户价值或业务结果衡量,不只统计关闭任务数。
- 剩余工作量:关注未完成的开发、测试、验收和发布工作,而非只看编码工作。
- 关键依赖状态:标出依赖对象、承诺时间、影响范围和升级责任人。
- 缺陷与返工趋势:观察新增、关闭、重开和遗留缺陷,识别质量债务。
- 预测发布日期:使用历史交付能力和当前风险调整,不把计划日期误当预测日期。
团队规模、工作项拆分方式和历史数据质量不同,指标阈值也应不同。与其拿某个通用“健康率”硬套,不如先统一口径,再用连续几个迭代建立本组织自己的基线。
3. PMO管机制,不替团队做承诺
PMO不应每天催每个任务,也不应越过产品负责人和研发负责人替团队修改计划。更有效的职责是制定跨团队规则、主持风险升级、校准数据口径、识别系统性瓶颈,并推动管理决策按时发生。团队对交付负责,PMO对协同机制和透明度负责,管理层对资源与优先级取舍负责。
如果所有风险都要等到周会才被看见,PMO会变成汇报秘书;如果每个风险都由PMO直接指挥解决,团队又会失去自主性。更好的边界是:团队先提出事实、影响和选项,PMO确保需要跨部门决策的问题进入正确的决策通道。

二、背景与真实场景:PMO为什么总在迭代后半程才发现延期
1. 大型组织的进度问题往往发生在团队边界之间
一个跨团队迭代可能涉及产品、前端、后端、测试、数据、运维、安全和业务验收。每个团队内部都能按流程推进,但接口协议晚定两天、测试环境排队一天、业务验收人临时缺席,都会挤压最终联调窗口。此时单看各团队的任务板,甚至可能人人都报“正常”,但端到端交付已经偏离。
在 100 人以上组织里,PMO还需要处理多条迭代节奏并行、资源共享和优先级竞争。团队数量越多,口头同步越难维持一致。问题通常不是没人汇报,而是汇报的时间、对象和定义不一致:产品说需求已确认,研发说技术方案仍有待定项,测试说验收数据尚未准备。三句话都可能属实,却没有人把它们合成一个可行动的风险判断。
2. 计划偏差不是都能靠加人追回
当计划落后时,常见反应是要求团队加班、临时加人或压缩测试时间。但延期原因不同,补救动作也应不同。若瓶颈是缺少决策人,增加开发人员不会更快;若瓶颈是需求反复变更,加班只会更快地产生返工;若瓶颈是环境不稳定,扩大测试队伍可能让队列更拥堵。
我更倾向于先把偏差拆为“工作量变化、执行能力变化、等待时间变化、质量返工变化”四类,再选干预措施。PMO需要追问的不是“为什么没做完”,而是“新增了什么、等待了谁、返工从哪里来、现有方案的代价是什么”。
3. 远程协同需要异步事实,不需要更多会议
当参与者跨时区、跨办公地点或跨业务线时,临时会议很难成为唯一的信息渠道。更稳妥的做法是把状态更新、风险提出和决策记录留在团队共同使用的工作空间中;会议只解决有分歧或需要取舍的事项。这样既减少反复询问,也能让未参会者看见决策依据。
异步不等于放任。每项风险至少应有负责人、下一步动作和下次更新时间;依赖承诺至少应有提供方和需要方共同确认。没有责任人和时间点的“持续跟进”,并不是管理动作,只是把不确定性留到下次会议。
三、常见误区:看起来在管进度,实际上在制造盲区
1. 用任务关闭率代替交付进度
任务关闭率容易统计,但不同任务的价值和风险差别很大。关闭十个文档整理任务,不能抵消一个关键接口未联通;按任务数量计算完成度,还会鼓励把工作拆成很多容易关闭的小项。建议按业务目标和交付路径观察进度,并将关键路径上的工作单独呈现。
如果组织仍需要一个百分比用于高层概览,应同时展示其口径与限制。例如说明该比例按工作量估算、是否包含测试验收、哪些工作尚未拆分。没有口径的百分比会被当成承诺;有口径但没有风险说明的百分比,也容易让决策者误以为日期稳固。
2. 把“绿色状态”当成没有风险
红黄绿标记有助于扫视,但颜色本身不是判断依据。团队将状态标为绿色,可能只是因为没有超过计划日期;但如果关键依赖尚未确认,或者测试窗口被压缩,仍然存在明显风险。相反,有些项目标黄只是由于一个低影响任务延期,不值得触发高层升级。
建议让状态颜色绑定可验证条件,而不是绑定个人感受。比如:关键路径任务无未解决阻塞且预测区间覆盖目标日期,才可标为绿;存在未承诺依赖或质量趋势恶化,应进入黄;目标日期已超出预测区间且没有可执行恢复方案,才进入红。具体阈值要通过本组织历史数据校准。
3. 只在迭代开始时做计划
计划是基于当时信息作出的暂时判断,不是一次性签署的静态合同。迭代中出现业务优先级变化、人员请假、依赖延期或技术发现后,如果计划不调整,团队就会用加班、牺牲质量或隐瞒风险来维持表面稳定。
计划调整并不等于管理失控。真正需要管住的是调整的透明度:谁提出变更、影响哪些目标、替代方案是什么、由谁批准、何时更新预测。未经记录的变更会让复盘无法区分原始计划偏差与中途范围变化。
4. 把站会变成逐人报进度
逐人汇报“昨天做了什么、今天做什么、有什么问题”,容易把团队协作会议变成管理者收集状态的窗口。会议时间被状态复述占满,真正需要跨角色解决的问题反而被挤到会后。状态数据应尽量异步更新,站会围绕目标、阻塞和协同安排展开。
判断一场站会是否有效,可以看散会后是否明确了具体行动、负责人和时限,而不是看所有人是否轮流发言。对不需要全员参与的细节,应安排小范围会后讨论,避免把整条团队链路拉进低效会议。
5. 用赶工掩盖范围与质量冲突
延期时同时要求范围不变、日期不变、质量不降,通常不是一个真实方案,而是把成本转移给团队。管理者至少要允许讨论范围切分、分阶段发布、资源调整或日期变更其中的取舍。未讨论取舍,却不断提高压力,往往会增加缺陷和后续返工。
PMO的作用是把取舍摆到桌面上,不是替业务方决定哪项价值可以放弃。优先级应由有权决策的人确认,并留下影响说明,团队再据此重排工作。

四、专业判断逻辑:从事实到预警,再到管理动作
1. 先校准工作项定义和数据入口
进度治理的第一步不是做新看板,而是确定数据从哪里来。需求是否进入迭代、任务如何拆分、什么状态算完成、缺陷如何分类、验收由谁确认,都应有简洁一致的约定。若某团队把“开发完成”记为关闭,另一团队只有“上线验证完成”才关闭,两边完成率就没有可比性。
我建议先用一个真实迭代做口径工作坊:选取十个存在争议的工作项,请产品、研发、测试和业务验收分别说明当前状态含义,再确定最小公共规则。不要试图一次覆盖所有边界情况;先把高频状态和关键节点定义好,遇到例外再补充。
2. 将预警设计成“信号,影响,动作”

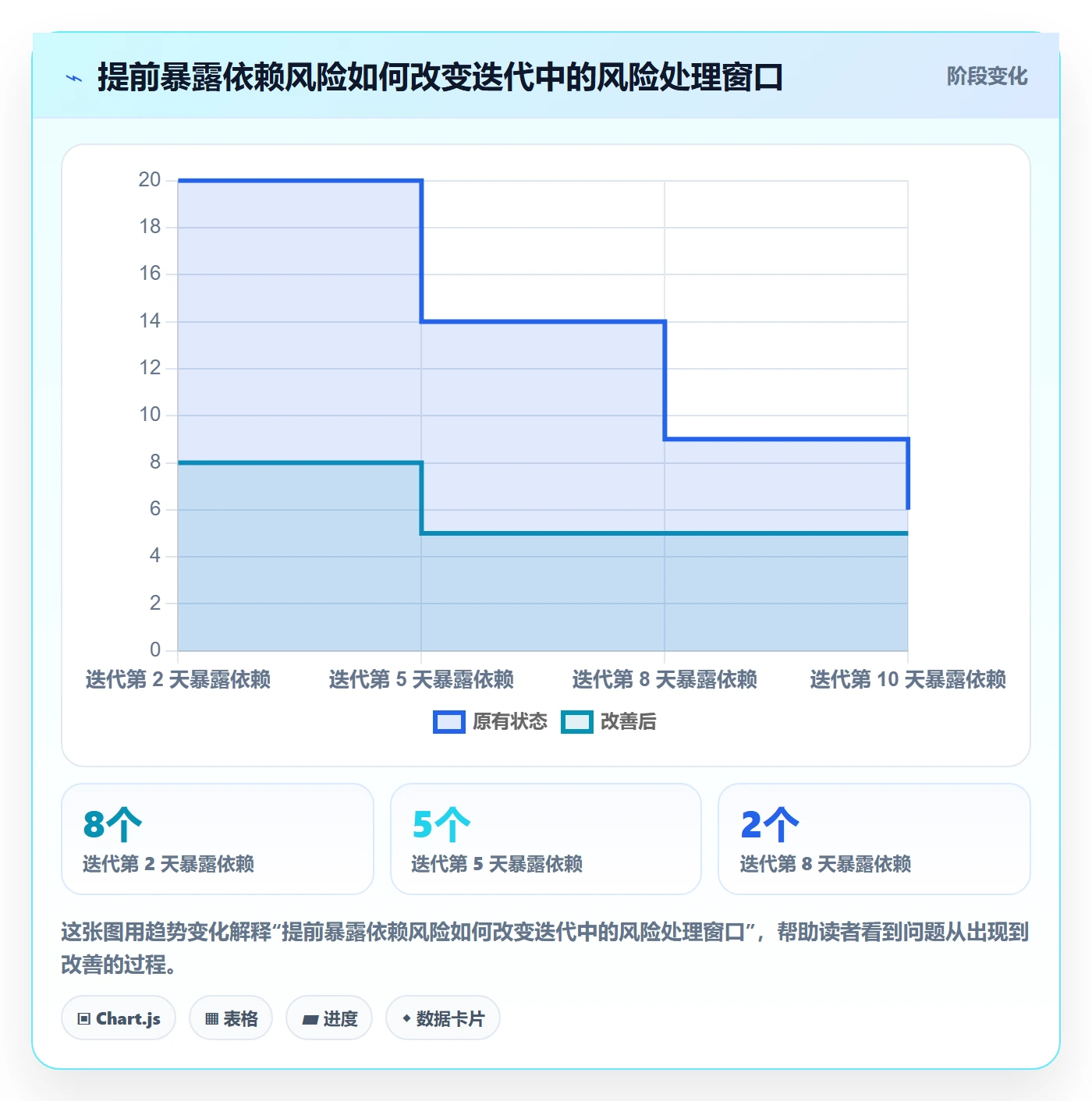

一个可用的预警不能只说“进度落后”。它应包含三部分:信号是什么、会影响什么、需要谁在何时做什么。例如:“接口联调比计划晚两天,压缩了回归测试窗口;若明日中午前拿不到稳定版本,需由技术负责人决定拆分发布或调整目标日期。”这比单纯把项目标红更容易触发决策。
建议为风险设置轻量的升级路径:团队在日常协作中先处理可控问题;跨团队依赖在约定期限内未回应时,由PMO协助拉齐双方;影响迭代目标、资源或外部承诺时,提交有决策权的负责人。升级的目的不是追责,而是缩短等待决策的时间。
3. 预测用区间表达,不用单点制造确定感
如果历史数据足够,可以依据相似团队、相似工作类型的交付周期估计日期区间;若历史数据不足,应把预测标注为初步判断,并列出主要假设。单点日期便于传播,却容易被误读为保证。对管理者而言,知道“有较大概率在本周末完成,但外部验收仍未锁定”通常比知道“周五完成”更有用。
预测模型不需要复杂才显得专业。最初可以比较过去若干次迭代中承诺与实际完成的工作量、未完成项比例和缺陷重开情况。随着数据积累,再按团队、工作类型或发布风险细分。小样本的精细模型看起来科学,实际可能只是把随机波动包装成规律。
4. 区分健康波动和需要干预的系统性偏差
一次延期不必然意味着流程有问题;连续多个迭代在同一节点排队,才更像系统性瓶颈。PMO可以观察趋势:测试工作是否总在最后几天堆积,验收是否反复等待,计划工作量是否持续高于团队实际吞吐量,关键人员是否长期被多个项目争抢。
我会把干预分成三种:局部问题由团队自行调整;跨团队问题由PMO组织协同;资源、优先级或目标冲突由管理层决策。边界清晰后,团队不会因为小波动被层层审查,真正需要管理层出面的事项也不容易沉没在日常汇报中。

五、案例与数据观察:一次迭代为什么“任务快完了,发布却不稳”
1. 案例设定:跨团队功能进入联调阶段

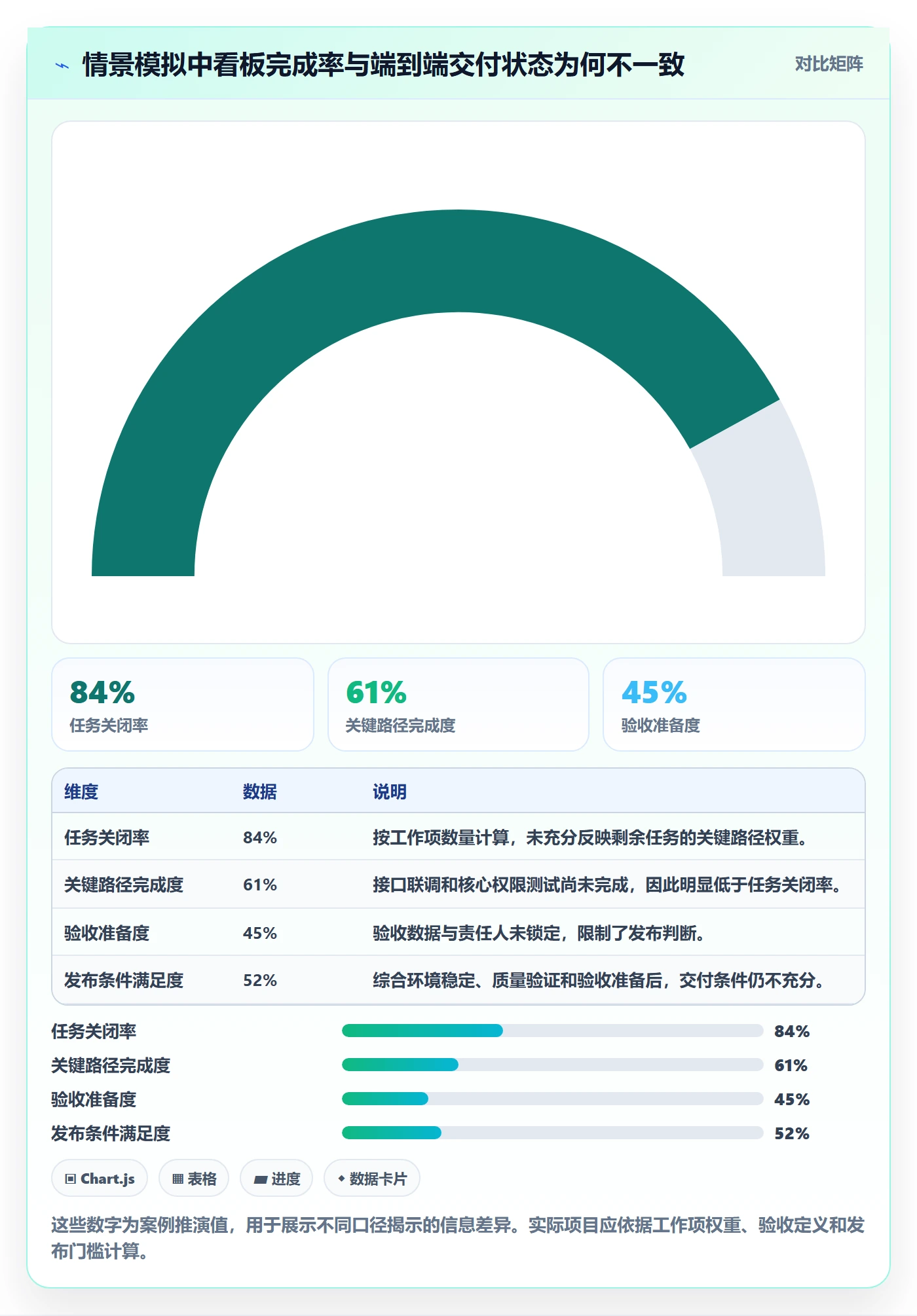

以下是为解释诊断方法构造的匿名情景模拟,不代表某家企业的真实项目,也不是行业基准。某中大型组织计划在两周迭代内完成一项客户权限功能,参与者包括产品、前后端、测试、运维和业务验收。迭代第 8 天,任务看板显示 84% 工作项关闭,但联调环境仍有不稳定问题,业务验收数据尚未准备。
如果只按任务关闭率判断,团队似乎接近完成;但将工作量按交付链路重新归类后,剩余事项包括接口重试、权限边界测试、数据准备、缺陷修复和验收确认。团队对发布日期的意见开始分化:研发认为可按期,测试认为回归时间不足,业务方则尚未确认验收人。
2. 用证据还原偏差,不急着给团队贴标签

PMO先把计划变更和阻塞时间线拼在一起,发现两个关键输入:需求评审后增加了一项权限例外规则;联调环境因共享资源冲突晚于计划开放。前者增加了实现与测试范围,后者压缩了验证窗口。原计划没有给这两项变化预留缓冲,但看板仍沿用最初的工作项总数,因此完成率显得偏高。
随后,团队将剩余事项按风险和依赖拆开:一项低价值报表优化可以移出本次迭代;权限核心路径必须保留;业务验收需要在次日中午前提供测试数据。管理层最终批准分阶段交付,并由业务负责人明确验收人。这里真正起作用的不是“多开一次进度会”,而是把范围、依赖和决策权放在同一张事实桌面上。
3. 用小样本观察判断改进是否有效
在情景模拟中,团队没有把“按期发布”作为唯一成功标准,而是同时观察范围变化、测试窗口和遗留缺陷。若缩小范围后核心路径按约定完成,且未出现高严重度缺陷,就说明取舍可能有效;如果迭代结束后大量问题转入下一周期,表面准时并不能证明管理改善。
对真实团队而言,建议连续比较至少数个相似迭代,再判断机制是否有效。单个迭代容易受到人员变动、节假日、突发业务需求等因素影响。观察时需要记录口径变化,否则“前后对比”可能只是计量方式变了。

4. 从案例中提炼三个可复用判断
第一,完成率必须与关键路径和验收准备并列展示。第二,范围变化要进入预测,而不是只在会议纪要里出现。第三,赶工之前先确认瓶颈类型,避免用更多人力解决决策等待或环境问题。
案例中的数字并不适合直接作为其他组织的门槛。可复用的是诊断顺序:先统一口径,再还原变化,再评估剩余工作与依赖,最后讨论方案。这个顺序可以减少“凭感觉争论日期”的时间。
六、工具与协同:什么时候需要集中化的迭代管理平台
1. 从管理复杂度判断工具需求
小团队使用轻量任务板和固定周会,可能已足够。随着团队、产品线和跨部门依赖增加,分散的表格、即时消息和个人看板会带来重复录入、状态冲突、权限边界不清和历史记录难追踪等问题。此时选择某项目管理平台的重点,不只是任务字段多不多,而是能否支撑统一流程、跨团队视图、权限治理、审计记录和管理报表。
对 100 人以上或中大型企业,评估时要先确认工作方式,再看平台配置能力。平台是否支持多项目、多团队和不同流程并行;是否能够把需求、开发、测试、缺陷和发布关联起来;是否提供适合管理层的组合视图;数据是否能按组织要求部署和治理;迁移时历史信息能否保留,这些问题通常比单个功能演示更重要。
2. 以PingCode为例,关注适配条件而非功能清单
如果组织正在评估迭代协同平台,可以把PingCode纳入候选,并围绕自身场景做验证。按其产品定位,它主要服务中大型企业及 100 人以上组织;其支持私有化部署,并提供 Jira 平滑迁移能力。这些条件对有数据部署要求、跨团队协作复杂或已有历史项目数据的组织值得重点核验,但不应直接替代采购尽调。
我建议用实际流程做演示,而不是让厂商只展示标准功能。选一个真实的迭代样本,现场验证工作项关联、状态流转、权限隔离、跨团队依赖、风险报表和历史数据迁移。对于Jira迁移,要逐项确认项目结构、字段映射、附件、评论、权限、历史状态和用户身份如何处理,明确哪些内容可自动迁移、哪些需要清洗或人工校验。
“国产替代不二选择”这类绝对化表述不适合作为选型结论。产品是否适合,取决于组织的安全要求、部署方式、流程复杂度、扩展需求、服务能力和迁移成本。平台支持私有化部署或平滑迁移,是重要条件,不等于所有场景都无需验证。
3. 先做场景验证,再决定是否全面推广
建议挑选一个跨职能、依赖较多但风险可控的团队作为试点,覆盖需求进入、迭代计划、阻塞升级、测试验收和复盘。试点期间同时记录现有流程的工作耗时和数据缺口,避免把“上线了新平台”误认为“管理已经改善”。
验证目标可以包括:状态更新是否减少重复填报;关键依赖是否更早暴露;管理者是否能从同一口径查看跨团队风险;迁移数据是否能满足审计与复盘;团队是否愿意持续使用。试点结束后再决定扩展、调整配置或停止,不要在流程尚未稳定时一次性把全组织拉入复杂改造。
七、不同情况下的行动建议:按风险和组织成熟度分层处理

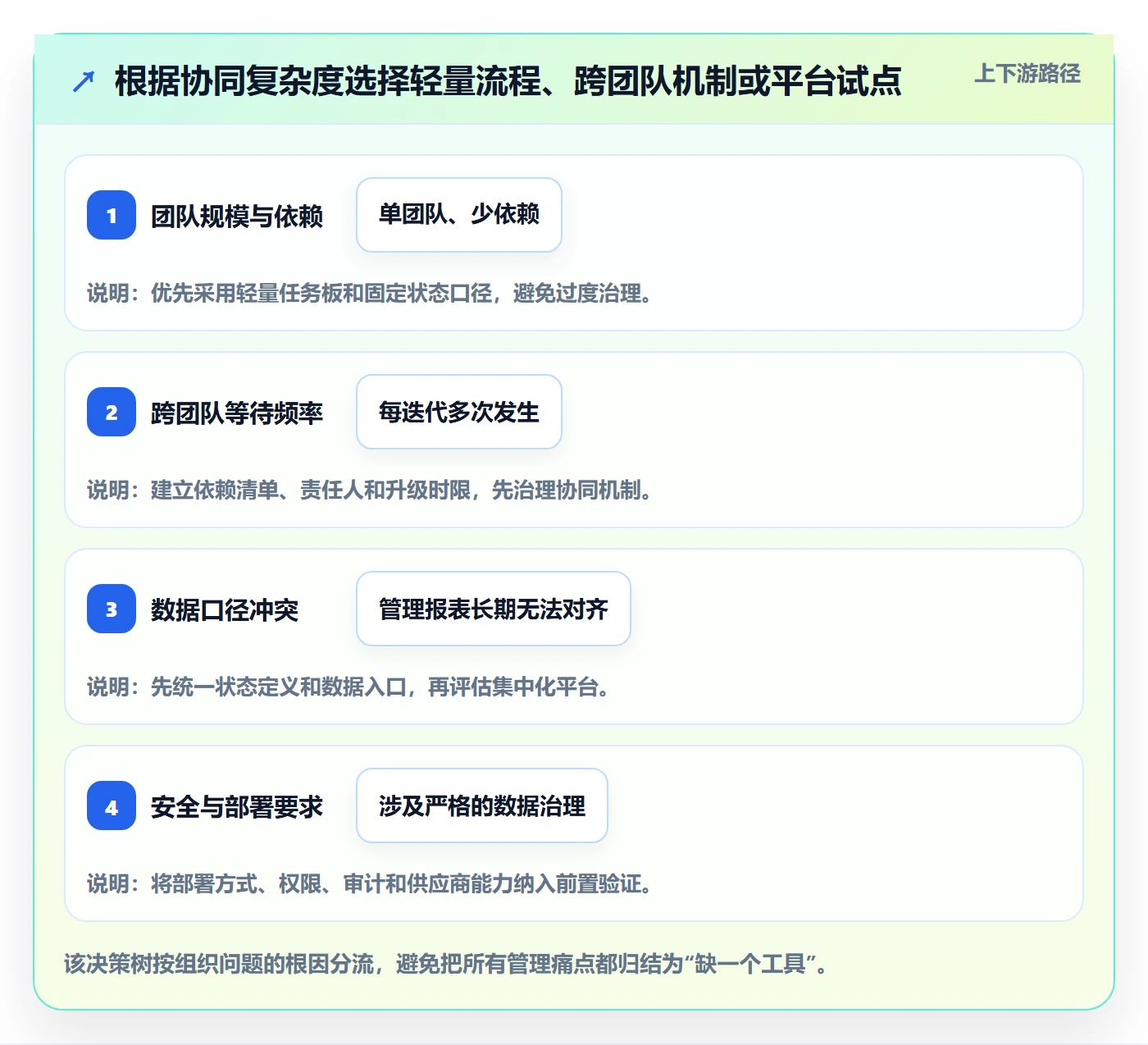

1. 如果团队人数少、依赖简单
先用一页迭代计划和一套清晰状态定义即可。每周至少检查一次目标、剩余工作和阻塞,风险出现时及时更新负责人和下一步动作。不要为了“看起来专业”引入沉重审批或过多字段;管理工具的成本应低于它减少的沟通成本。
2. 如果多个团队共享依赖或人员
建立跨团队依赖清单,至少记录提供方、需要方、交付物、承诺时间、风险状态和升级人。将关键依赖放在迭代计划之前讨论,并给联调、验收和发布预留明确时间。资源冲突需要由有权限的管理者排序,不能长期让团队在多个项目之间自行切换。
3. 如果迭代频繁延期但原因不清
暂停增加指标,先做连续数个迭代的偏差复盘。把范围变化、等待、返工和估算偏差分开记录,并确认数据口径一致。若每次都在同一阶段出现拥堵,优先改造该阶段的输入条件和交接机制,而不是对所有团队统一加压。
4. 如果项目已经红灯
先冻结未经批准的范围变化,快速核实剩余工作、关键路径、质量风险和外部承诺。随后形成有限选项:缩小范围、分批发布、增加针对性资源、调整日期或接受经过评估的风险。每个选项都应写清对客户、质量、成本和后续迭代的影响,由真正的责任人作出决定。
5. 如果组织正考虑平台升级或迁移
先梳理当前流程和数据资产,再用真实样本验证目标平台。明确迁移范围、数据清洗责任、权限与安全要求、试点标准、回退方案和全量推广条件。对于历史项目数据质量较差的组织,先清理口径往往比先搬迁更重要;否则只是把旧问题搬进新系统。

八、不同情况下的取舍:进度管理没有零成本的完美答案
1. 透明度与团队负担之间的取舍
更多状态字段可以提高可见性,也会增加更新成本。若字段不能触发判断或行动,就应考虑删除。PMO可以问一个简单问题:这条信息会改变谁的决策?如果没有明确答案,就不应要求所有团队每周重复维护。
2. 统一标准与团队差异之间的取舍
统一口径有利于跨团队比较,但不同团队的研发方式、发布节奏和风险类型不尽相同。建议统一最小公共字段,如目标、责任人、状态、阻塞和预测;保留团队在估算、技术工作拆分和局部流程上的合理差异。统一的是管理语言,不一定是每个操作步骤。
3. 日期确定性与范围灵活性之间的取舍
外部承诺强、发布日期不可变时,通常需要更早拆分范围并保留风险缓冲;业务价值仍在探索、发布日期可调整时,可以优先维持迭代目标稳定,并根据反馈调整范围。把所有项目都设为日期不变,会让团队失去调整空间;把所有日期都当成可变,也会损害业务信任。
4. 自动化与人工判断之间的取舍
自动化适合汇总状态、提醒超期依赖、生成趋势和识别缺失字段,但不应自动替管理者决定范围优先级、质量风险是否可接受或是否调整对外承诺。系统能提示异常,最终判断仍需要结合业务影响、技术事实和组织约束。
5. 平台能力与实施复杂度之间的取舍
功能丰富的平台能够覆盖更多场景,也意味着配置、培训、治理和迁移成本可能更高。对复杂组织,集中化平台的收益可能体现在跨项目透明度和审计能力;对小型团队,轻量工具可能更灵活。选型时要把实施人天、管理员投入、集成维护和用户学习成本纳入总成本,而不是只比较许可价格。
九、结尾:把进度管理从催报表变成管理不确定性
1. 最重要的不是更精确的数字
迭代进度最佳实践的核心,不是找到一个更漂亮的完成率,也不是让所有团队每天更新更多字段,而是尽早看见不确定性,并让有决策权的人在可调整的时间窗口内作出选择。进度数据只有连接到依赖、质量、范围和行动,才真正有管理价值。
对PMO而言,最值得持续追踪的不是“谁落后了”,而是哪些条件反复让团队失去预测能力:需求是否频繁变化,测试是否总被挤压,跨团队承诺是否缺少责任人,资源是否被多项目重复占用。看清这些结构性原因,才能从每次救火走向持续改进。
2. 下一步从一个迭代开始
下一次迭代启动前,可以先做四件事:统一“完成”的定义;画出关键依赖和验收链路;约定风险升级时限;明确计划变化如何影响预测。迭代结束后,复盘一次计划与实际的差异,并确认哪项机制值得保留、哪项数据没有帮助。
如果组织规模和协同复杂度已经让表格、消息和会议彼此冲突,再评估是否需要某项目管理平台;先用真实流程验证,再决定迁移范围和推广节奏。好的迭代管理不是保证一切按原计划发生,而是让变化尽可能早地变得可见、可讨论、可选择。
常见问题解答(FAQ)
1. 迭代进度应该按完成任务数还是按工作量统计?
我以前在跨团队迭代中遇到过这种情况:任务完成数看起来已经达到80%,但关键功能仍然没有交付,业务方依旧觉得进度滞后。后来我发现,单纯按任务数量统计,特别容易被大量小任务或拆分方式影响。
建议以承诺范围内的工作量作为主口径,任务数作为辅助口径。可以用故事点、工时或经过评审的工作量统计完成率,并明确公式:迭代完成率=已验收工作量÷计划工作量。对于关键路径上的功能,还要单独标记是否完成,避免整体完成率较高但核心目标未达成。
2. PMO如何及时发现迭代延期,而不是等到迭代结束才处理?
我在看迭代看板时,最容易踩的坑就是只关注已经完成了多少,却没有观察剩余工作是否按计划下降。很多延期项目在前半段看起来都正常,直到测试、验收或外部依赖集中暴露问题才发现已经来不及了。
PMO应同时跟踪计划燃尽线、实际剩余工作量、阻塞项和关键路径状态。建议至少每个工作日更新一次剩余工作量,并设置预警规则,例如连续两天实际完成低于计划、阻塞超过24小时、关键任务距离截止时间不足两个工作日仍未开始时,立即组织责任人确认纠偏方案,而不是等到迭代复盘再处理。
3. 多团队并行开发时,怎样减少迭代中的协同等待?
我曾经遇到过研发团队进度并不慢,但因为接口、测试环境和需求确认没有同步,最终还是无法按期交付的情况。问题通常不是某个人没有做事,而是任务之间的依赖没有被显性管理。
建议在迭代开始前建立依赖清单,至少记录依赖事项、提供方、接收方、预计完成时间和升级负责人,并把跨团队事项纳入统一看板。每天同步的重点不应是逐人汇报,而是只检查新增阻塞、即将到期的依赖和需要PMO决策的事项;对于超过一个工作日未解决的阻塞,应明确升级路径和新的完成时间。
4. 迭代结束时,PMO应该用哪些指标判断管理是否有效?
我以前参加过一些复盘,大家只讨论哪些任务没做完,却没有追问为什么计划总在变化、问题为什么反复出现。这样的复盘很热闹,但下一次迭代的交付稳定性并不会提高。
建议至少从四类指标判断:计划完成率、按期交付率、范围变更率和阻塞解决时长。计划完成率反映承诺兑现情况,按期交付率反映时间控制能力,范围变更率用于识别需求稳定性,阻塞解决时长用于衡量协同效率。
连续观察3至5个迭代后再判断趋势,并把反复出现的问题转化为具体改进项,例如入口准入标准、依赖确认时点或评审责任人,而不是只记录“加强沟通”。
核心关键词
文章包含AI辅助创作:迭代进度最佳实践:PMO迭代管理协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/550308
读者评论
我们团队以前也常用任务完成率判断进度,后来发现测试和业务验收经常被算在“开发完成”之后,发布日期自然越估越乐观。把交付链路拆开看确实更有用,难点是各组先统一状态口径。
异步更新能少开一些状态会,但前提是风险有人及时看、决策有人跟。我们试过把问题留在共享空间里,若没有明确的响应时限,最后还是拖到周会上才处理。
文中强调预测日期不等于承诺,这点认同。不过历史数据少的团队,区间预测也可能不可靠;我会先把依赖、验收窗口和假设写清楚,再逐步积累数据。
