迭代计划按时完成率从六成升到九成,听起来像流程优化成功;但如果上线后缺陷返工翻倍、紧急插单更多,团队可能只是把“计划完成”做得更好看了。迭代管理的关键不是多开几次会、再加几张表,而是让需求承诺、容量分配、交付质量和复盘改进形成闭环。本文从 PMO 流程设计与落地视角,拆解如何判断流程该不该改、怎样避免指标造假式优化,以及不同规模组织应如何选择工具和推进节奏。
一、先讲核心结论:优化的是决策质量,不是流程数量
1. 迭代管理要解决的不是“有没有流程”
不少组织并不缺流程:需求评审、迭代计划会、每日站会、测试准入、发布审批、复盘会议样样齐全。真正的问题是,各个环节产生的信息没有进入下一步决策。需求变更后,容量表没有同步;风险在会上被提出,却没有责任人和关闭时间;迭代结束后,延期原因被记录了,却没有变成下一轮的约束条件。
我判断一套迭代流程是否有效,通常不先看会议数量,而看三个问题:团队是否能在迭代开始前说清楚“做什么、不做什么”;进行中是否能及时发现承诺正在失真;结束后是否能把偏差转化为下一轮可验证的动作。三个问题中任何一个长期答不上来,流程再完整也只是仪式。
核心结论是:PMO 优化迭代管理,应减少无效等待和信息断层,而不是把每个团队都改造成同一种节奏。标准化的对象应是关键决策、数据口径和异常处理机制;不必强行统一所有团队的会议时长、估算方法和研发细节。
2. 先建立一条可检验的改进链

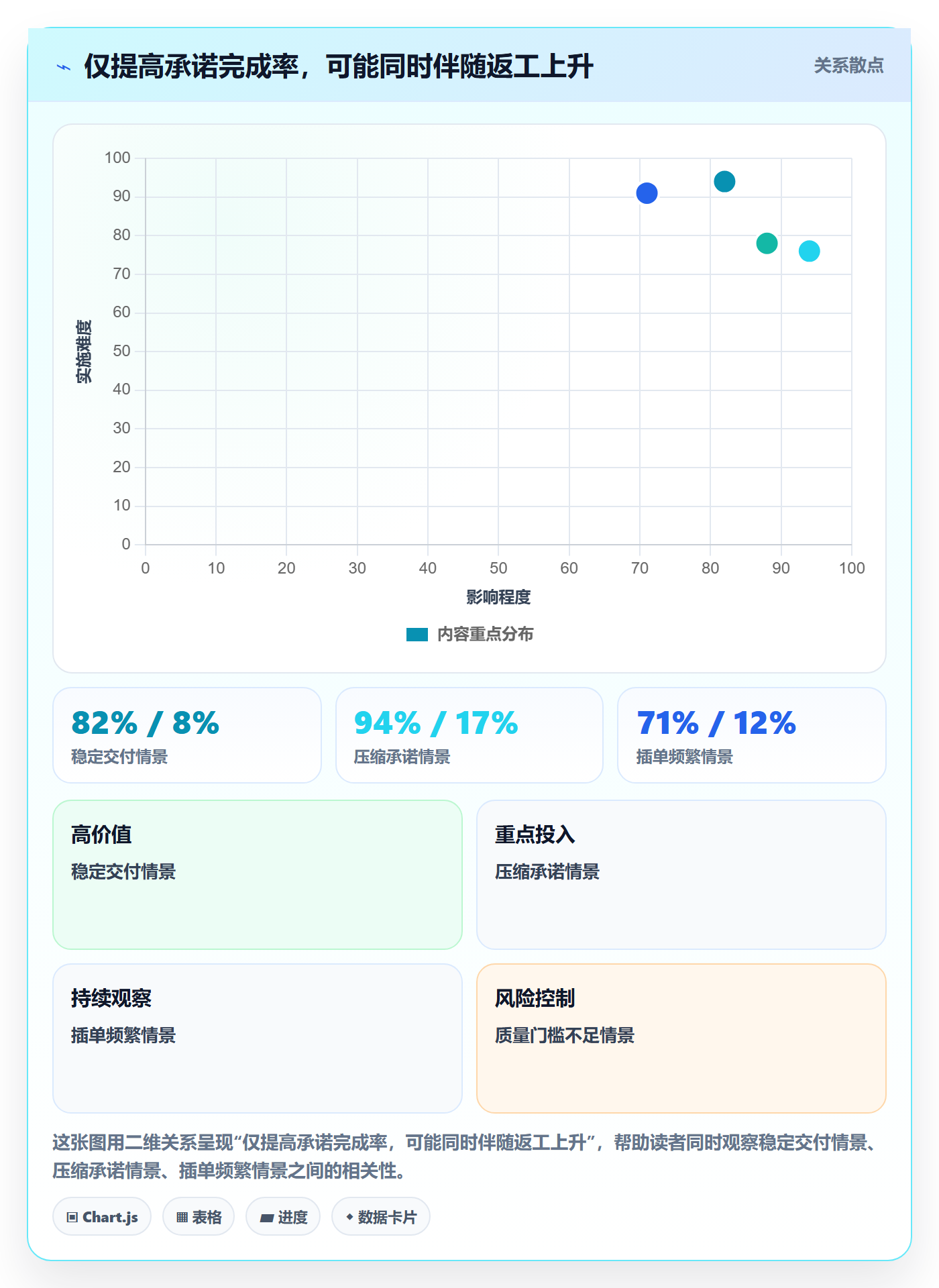

把“提升迭代效率”拆成可检验的链条:需求入口质量影响计划稳定性,计划稳定性影响在制工作量和交付节奏,交付质量影响返工与客户反馈,复盘机制则决定下一轮是否吸收经验。若只盯着最后的“按期率”,就很容易通过缩小承诺范围、延后登记缺陷或把未完成工作移出迭代来改善数字。
一个实用的改进目标可以这样写:“在不降低线上质量的前提下,减少因需求澄清不足导致的迭代中途返工。”这比“提升效率 20%”更有操作性,因为它同时交代了目标、因果假设和质量边界。
| 管理对象 | 需要回答的问题 | 建议观察的信号 |
|---|---|---|
| 需求入口 | 团队是否拿到可执行、可验收的需求 | 澄清等待时间、需求退回率、验收条件缺失比例 |
| 迭代承诺 | 计划是否基于真实容量和已知依赖 | 计划变更次数、未完成工作比例、承诺范围变动 |
| 交付质量 | 完成是否意味着可用,而非仅状态关闭 | 返工人天、发布后缺陷、验收一次通过率 |
| 组织改进 | 复盘结论是否改变下一轮做法 | 改进项按期关闭率、重复问题发生率 |
上表不是指标越多越好,而是提醒 PMO 同时观察输入、过程、结果和反馈。指标一旦超过团队能解释的范围,管理者会把精力转向填报,反而看不清真正的约束。
二、背景和真实场景:规模扩大后,局部最优会变成系统阻塞
1. 小团队靠口头同步,大组织需要显式接口
十几人的团队,产品、研发和测试坐在一起,需求变化可以当面沟通。随着团队扩展到多个产品线、多个研发小组,口头约定开始失效:同一个需求在不同系统里有不同状态;一个团队认为“已完成”,另一个团队还在等接口;管理层看到的是周报,执行团队看到的是不断变化的工作队列。
这时 PMO 的价值不是替团队排任务,而是设计跨团队的交接规则。例如:什么条件下需求可以进入迭代;谁能批准迭代中途插入高优先级工作;依赖项由谁确认;“完成”是否包括测试、文档和发布准备。若这些边界没有说清楚,单纯增加审批只会把等待从一个环节搬到另一个环节。
规模越大,流程失效越容易被误判为员工执行不力。我的经验判断是,出现“每个团队都很忙,但端到端交付仍慢”的情况,应先画出跨团队流转和等待时间,再讨论个人效率。局部利用率接近满载,并不代表系统交付最快;相反,它往往意味着任何突发工作都会形成排队。
2. PMO 常见的现场信号
在迭代流程诊断中,我会先找具体信号,而不先下结论。比如计划会开完后仍有大量需求待澄清;迭代中途新增工作持续增长;研发完成后测试排队;复盘记录每轮都有“沟通不充分”,却没有人负责改变入口条件。这些现象看起来分散,背后常指向同一件事:工作进入系统的条件不清晰,或者系统容量被隐性占满。
- 计划阶段:估算依赖少数资深成员,休假、支持任务和技术债没有计入容量。
- 执行阶段:优先级可以被多人随时改变,新增工作没有对应的退出项。
- 测试阶段:开发完成被当作交付完成,质量验证集中堆到迭代末尾。
- 复盘阶段:记录“加强沟通”等抽象结论,缺少责任人、截止时间和验证指标。
判断流程是否需要调整,最好至少观察两个完整迭代周期。单轮波动可能来自节假日、重大故障或人员变动;连续出现的等待和返工,才更可能是系统性问题。

3. 数据口径先于横向排名
故事点不是跨团队的生产率单位。两个团队对“一个点”的估算尺度可能完全不同,若 PMO 把点数拿来做团队排名,结果通常是估算膨胀、任务拆分方式改变,或者团队回避复杂工作。可跨团队比较的,往往是定义一致的流动和质量指标,例如需求从就绪到上线的周期、变更比例、线上缺陷趋势,而不是单轮完成点数。
本文的示例数值均用于说明分析方法,属于情景模拟,不代表行业基准。若要用于组织决策,应从实际系统记录中抽取至少数个迭代周期,明确统计口径、剔除规则和例外场景。没有口径的数据,不应被包装成精确结论。
三、常见误区:看似加强控制,实际增加了等待
1. 误区一:每个团队都必须使用相同迭代长度
统一迭代周期有利于协调发布和管理汇报,但不意味着所有工作都适合相同节奏。探索性研究、基础设施维护、紧急运维和常规产品研发,工作的不确定性与响应要求不同。若统一周期,却不统一工作类型和容量规则,团队只会把不适配的工作塞进看板,形成大量“进行中”但无法按期交付的任务。
专业判断:先统一协作接口,再决定是否统一周期。跨团队依赖很多、发布窗口固定时,可以统一关键同步点;团队任务变化快、紧急响应多时,则应保留连续流动通道,并明确紧急工作占用的容量上限和补偿机制。
2. 误区二:把更多审批当成更强治理
审批能控制授权边界,却不能自动改善需求质量。若每个需求要经过多层签字,但评审人没有明确判断标准,流程只增加排队时间。常见结果是审批仍然通过,风险却在开发中后期才暴露,因为真正的问题是业务规则不清、验收条件缺失或外部依赖未确认。
PMO 应将审批问题拆成两类:需要组织授权的事项,例如预算、合规和跨部门优先级;需要专业澄清的事项,例如技术方案、验收场景和接口依赖。前者可以保留审批门槛,后者通常更适合设定准入条件和责任角色。
3. 误区三:把迭代中途变化全部视为团队失控
所有变更都禁止,听起来能守住计划,实际可能让团队错过重要业务窗口。反过来,所有人都可以随时插单,迭代承诺就失去意义。有效治理不在于“允许”或“禁止”的二选一,而在于建立变化的分类、授权和交换规则。
- 紧急故障:明确响应人和容量预留,必要时暂停低优先级工作。
- 高价值新需求:由业务负责人说明收益与时效,并从当前承诺中移出等量工作。
- 原需求澄清:若属于补足已约定的验收条件,应记录为需求质量问题,而不是默认归为新增功能。
- 依赖延误:及时更新风险与替代方案,不应等迭代末尾才集中暴露。
4. 误区四:只用按期率考核团队
按期率可以提示计划可靠性,却不能说明交付价值、质量和承诺是否被人为缩小。若它成为唯一考核指标,团队会倾向于选择容易完成的工作、推迟登记缺陷,或者把任务切成更小单元以改善完成比例。
更稳妥的做法是采用少量互相制衡的指标:计划完成情况与范围变更一起看;周期与在制工作量一起看;交付量与返工、线上质量一起看。指标的作用是提出诊断问题,不是直接给团队贴上好坏标签。

四、专业判断逻辑:先定位瓶颈,再决定改哪条规则

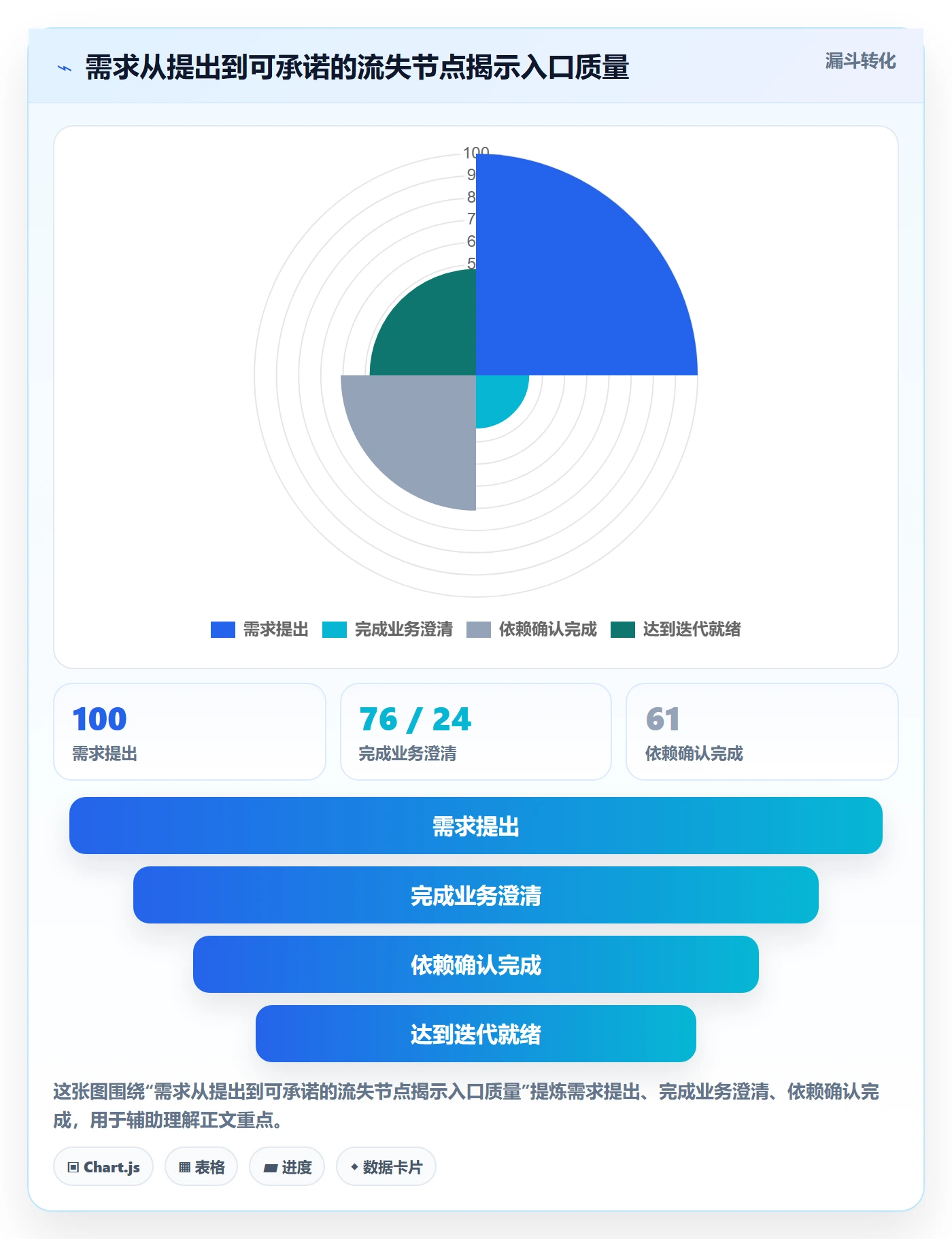

1. 用端到端流程区分“工作时间”和“等待时间”
需求从提出到上线所花的总时间,不等于团队实际开发时间。它可能经历需求澄清等待、排期等待、开发、代码评审、测试排队、业务验收和发布窗口等待。若只统计开发工时,就会把系统等待误认为个人效率问题。
诊断时可以给每个工作项记录关键时间戳:提出、达到就绪、进入迭代、开始开发、提交测试、验收完成、发布上线。再用一致口径观察各阶段停留时间。一个迭代周期很短,但需求从提出到上线要数月,通常说明改进重点不在压缩站会,而在减少跨阶段排队和返工。
需要注意的是,时间戳的精度应与管理问题匹配。若团队连“进入测试”的定义都不一致,先统一事件定义,不要急着做复杂仪表盘。数据采集越细,不等于洞察越深。
2. 将计划能力、流动效率和质量放在同一张诊断桌上
我建议每轮先回答四个问题:原始承诺中有多少完成;中途有多少工作被加入或替换;工作从开始到完成要等多久;完成后又有多少返工或线上缺陷。四个问题分别对应计划可靠性、变更治理、流动效率和质量结果,能够降低单指标误导。
| 观察维度 | 典型信号 | 优先排查方向 | 不宜直接采取的动作 |
|---|---|---|---|
| 计划可靠性 | 未完成项持续积压 | 容量假设、依赖确认、任务拆分 | 简单要求团队提高承诺完成率 |
| 变化治理 | 中途新增工作反复冲击计划 | 优先级授权、替换规则、紧急容量 | 不区分原因地禁止所有变更 |
| 流动效率 | 任务长期停留在某个状态 | 交接条件、排队容量、并行工作量 | 要求个人同时启动更多任务 |
| 交付质量 | 返工或发布后缺陷上升 | 验收定义、测试前移、技术风险 | 用缩短测试时间换取表面按期 |
3. 用小规模试点验证因果,而非一次性推广制度
当问题原因尚不确定时,不要同时改变迭代长度、估算规则、评审模板和绩效指标。变量一起变化,结果变好或变差都无法归因。更有效的方式是选择一到两个具有代表性的团队,限定试点范围,记录基线,再只改动最可能影响瓶颈的一项机制。
例如怀疑“需求未就绪”造成返工,可以先引入轻量就绪条件:业务目标、验收场景、外部依赖和负责人明确。两到三个迭代后观察澄清等待、迭代变更和返工是否共同下降。若只有文档完整率上升,实际交付没有变化,就需要检查准入条件是否流于打勾。

4. PMO 的控制点应落在例外治理
成熟的流程不是每个细节都由 PMO 批准,而是常规情况让团队自主处理,例外情况有明确升级路径。PMO 应重点维护跨团队依赖、组织级容量冲突、重大范围变化和重复性系统风险;团队则负责日常任务拆分、技术方案和执行节奏。
一个可操作的原则:决策尽量下沉,影响范围尽量透明,升级门槛尽量明确。只有当变更影响多个团队、监管要求或已承诺的业务窗口时,才需要进入更高层级协调。这样既能避免微观审批,也不会让组织级风险被局部团队各自消化。
五、案例与数据观察:一个情景模拟如何找到真正的堵点
1. 先说明案例边界
以下是一个匿名化的情景模拟,用于展示诊断过程,不对应任何真实企业的公开业绩。假设某中大型产品组织有 8 个研发团队,每个团队约 10 至 15 人,采用双周迭代。管理层反馈“交付总是延迟”,于是 PMO 最初提出统一估算模板、增加一次计划检查,并要求提高承诺完成率。
在启动制度变更前,诊断小组抽取连续 6 个迭代的数据,并复核需求状态、变更记录和缺陷归属。结果显示,问题并不是所有团队都估算不准:真正持续拖慢端到端交付的,是需求就绪不稳定、测试阶段集中排队,以及中途新增工作缺少替换规则。均值掩盖了团队之间的差异,必须分组看阶段停留时间。
2. 观察到的现象和诊断假设
在这个情景中,计划内工作按期完成比例约为 74%,迭代中途新增或改写的工作约占计划工作量的 16%;测试阶段等待时间高于开发后的其他单一阶段;返工中相当一部分与验收条件补充有关。这里的比例是情景模拟数字,不是行业基准,重点在于展示它们如何组成一条因果链。
诊断团队没有据此要求开发人员加班,而是把问题分成三类:需求是否达到可承诺状态;新增工作是否被记录和交换;测试资源是否被多条产品线同时占满。这样的拆分让改进动作直接对应瓶颈,而不是把所有延迟归结为“计划不准”。

3. 试点动作如何设计
试点没有全面重写流程,而是做了三项边界清楚的调整。第一,需求进入迭代前由业务负责人和交付负责人共同确认目标、验收条件与依赖;第二,中途新增工作必须标记原因、批准人和被替换的工作;第三,测试提交采用分批交付,不再默认所有任务集中到迭代末尾。
同时保留必要的紧急通道。线上故障不必等到下一次计划会,但需要记录其影响、耗用容量和被推迟的承诺。这样做并不是把突发事件变成流程负担,而是让组织知道“为什么计划改变”,避免把系统性支持工作隐藏在团队的正常交付数字里。

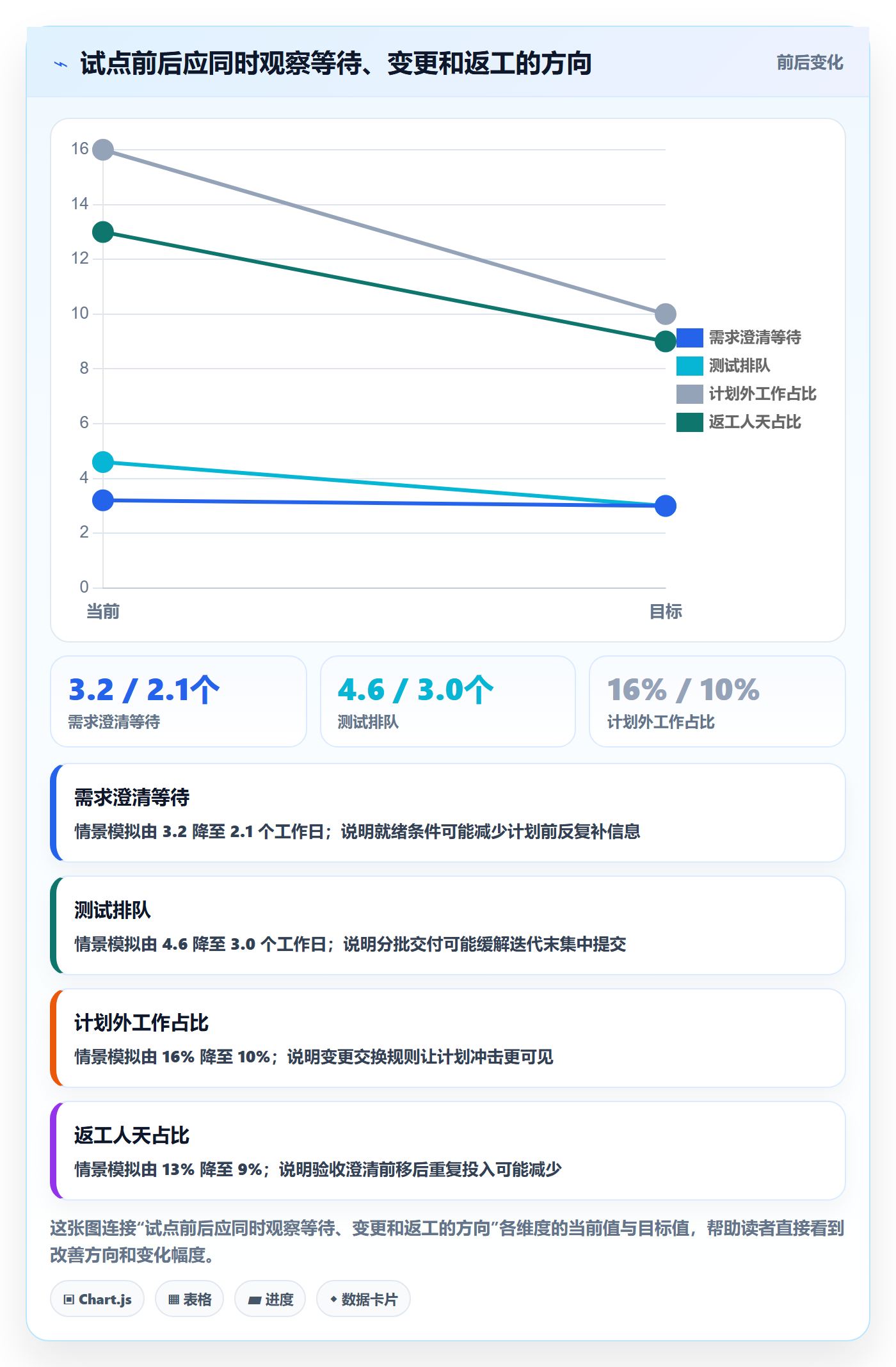

4. 如何解释试点结果
在情景模拟的后续三个迭代中,计划外工作比例和测试排队时间出现下降,返工也有所减少,但按期完成比例没有立即大幅提升。这并不等于试点失败:当需求被拆分得更合理、测试更早开始时,完成工作的分布可能变化,短期按期率未必是唯一合适的结果指标。
正确的复盘方法是先看预设机制有没有执行,再看预期信号有没有变化,最后检查是否出现副作用。例如:新增工作是不是被漏报了?验收条件是否只是补齐文字,却仍有歧义?测试排队是否下降,但开发在制工作量反而上升?只有同时回答这些问题,才能判断变化是否由试点引起。

5. 工具选择要服从流程问题
当多个团队依赖同一套迭代信息、权限边界复杂、审计追踪和部署环境有明确要求时,工具可能成为流程治理的一部分。以 PingCode 为例,它主要面向中大型企业及 100 人以上组织的研发协作场景;在评估时,可以重点核对其私有化部署能力、Jira 平滑迁移路径,以及需求、迭代、测试和交付数据能否形成组织所需的追踪链。
但“支持迁移”不代表迁移成本为零,也不代表原有流程应该原样复制。字段、工作流、权限、历史数据、自动化规则和报表口径都可能需要映射与验证。对有国产替代需求的组织而言,平台选型还应比较部署方式、权限模型、运维责任、数据导出能力、接口生态和服务保障,而不是只凭功能清单作结论。
我会把试用验证拆成真实工作流演练:挑选一条需求从提出到上线完整走通;模拟一次迭代中途插单;测试跨团队依赖、权限审批和历史数据查询;最后抽查报表能否解释指标口径。若工具演示只能展示“状态能改”,却无法回答责任、变更和追踪问题,采购后大概率仍要靠表格补洞。
六、不同情况下的行动建议:按问题类型分批落地
1. 需求不稳定,先治理入口
如果需求反复澄清、验收条件到开发后期才补,先不要压缩迭代周期。建立轻量的就绪条件即可,通常包括业务目标、主要用户场景、验收方式、依赖方和责任人。条件不齐的需求可以留在候选池,不应为了填满迭代而被迫承诺。
- 从最近两到三个迭代中挑出返工最多的需求,查明缺失信息类型。
- 将高频缺项转为简洁的就绪检查项,避免制作过度复杂的模板。
- 由产品负责人对需求意图负责,交付团队对可实现性与风险负责。
- 观察需求退回率、澄清等待和相关返工是否同步变化。
若检查项越来越多、会议越来越长,却没有减少开发中的重大澄清,说明流程设计可能偏向文档合规,而不是决策质量。此时应删掉不能影响“是否可以承诺”的字段。
2. 中途插单频繁,先明确授权与交换
如果迭代计划总被临时工作打断,第一步不是封锁变更,而是把变化分类。故障、合规要求、市场窗口和普通优化的时效不同,应有不同的批准级别和响应方式。对新增工作,要求业务负责人说明紧急程度,并明确是否替换现有承诺。
对于突发工作较多的团队,可以通过历史数据设定容量预留建议值,而不是永久性地要求所有团队预留相同比例。观察几个周期后,若预留容量长期闲置或始终不够,就重新校准。预留比例是管理假设,不是团队承诺额外工作量的理由。
3. 测试或验收排队,先调整交付批次
如果工作大量堆在迭代末端,考虑让测试、业务验收和发布准备更早参与。任务拆分应尽量形成可独立验证的交付切片,避免一个大需求全部开发完成后才开始验证。若测试人员同时服务多条产品线,还需要检查共享容量与优先级冲突,而不是单纯要求测试“加快速度”。
可以先挑选一个依赖较少的需求试行分批提交,记录从提交到反馈的时间、缺陷发现阶段和重复验证次数。若分批后等待下降但返工上升,需检查任务切片是否过小、接口是否稳定,或团队是否把未完成的功能过早交给验收。
4. 团队节奏差异大,统一治理边界而非仪式
有的团队以固定迭代交付产品功能,有的团队以持续流动处理平台维护和支持请求。PMO 可以统一需求分类、优先级规则、完成定义和组织级依赖升级方式,同时允许团队选择适配的执行节奏。管理层需要的是可解释、可协调的交付状态,而不一定是所有人参加同一场计划会。
5. 数据基础薄弱,先建立最小可用观测
如果系统状态混乱、时间戳缺失,先不要建设复杂的绩效仪表盘。选三个能够改变决策的指标,明确口径和负责人,再持续采集。比如需求进入就绪状态的时间、迭代范围变更比例、从开始到完成的周期。等这些数据稳定后,再增加质量和容量分析。
- 定义统计对象:需求、任务、缺陷还是发布单。
- 定义时间口径:工作日或自然日,暂停状态是否计入。
- 定义归属规则:返工、紧急支持和跨团队工作如何记录。
- 定义使用场景:指标由谁查看,触发什么行动,多久复核一次。
七、不同情况下的取舍:没有一种流程同时最轻、最快、最稳
1. 标准化与团队自治之间
高度标准化便于跨团队汇总、审计和资源协调,但会增加不适配团队的操作成本;高度自治保留团队灵活性,却可能导致状态口径不一致、依赖难以识别。适合多数组织的做法是“底线统一、执行可选”:统一工作状态定义、变更记录、完成标准和升级机制;会议形式、估算方法和团队内部拆分方式由团队决定。
| 取舍问题 | 偏标准化的收益 | 主要代价 | 更适合的情况 |
|---|---|---|---|
| 统一迭代周期 | 跨团队协调和发布规划更直观 | 不适配工作被迫进入固定节奏 | 发布窗口固定、依赖关系密集 |
| 统一估算口径 | 便于单团队容量预测 | 跨团队点数排名容易产生误读 | 团队内部持续使用且不用于横向考核 |
| 统一需求准入 | 降低信息缺失和返工概率 | 模板过重会造成前置排队 | 验收责任明确、需求质量差异较大 |
| 保留团队自治 | 更贴近团队技术与工作特征 | 汇总和跨团队对齐需要额外约定 | 团队成熟、依赖较少、交付模式多样 |
2. 计划稳定与响应灵活之间
计划稳定有助于集中交付,但不应以忽视真实业务变化为代价;响应灵活有助于及时抓住机会,但变化越频繁,原计划越难作为承诺。解决办法不是寻找一个对所有团队都正确的固定比例,而是明确变化的价值判断、授权者、容量来源和被替换项。
如果组织业务环境相对稳定,严格的范围管理可能更有价值;如果线上服务和外部市场变化频繁,就需要保留紧急响应通道。无论哪种情况,都应记录变化发生的原因及其成本,否则管理层无法判断团队究竟是计划能力不足,还是业务本身不断重排优先级。
3. 管理可见性与员工负担之间
数据可见性能帮助管理者发现风险,但过密的个人级追踪会诱发防御行为,损害团队信任。优先采集工作项和流程阶段数据,谨慎使用个人产出排名。特别是研发工作包含探索、协作和技术风险,简单按任务数或工时比较,容易奖励容易量化的工作,而忽略系统性贡献。
4. 自建流程与采购平台之间
流程尚未明确时,先买平台往往只会把混乱数字化;流程已经形成基本规则,但跨团队协作和审计追踪长期依赖手工表格时,平台才更可能带来可观的协作收益。工具采购还需纳入迁移成本、管理员能力、接口改造、数据治理和长期运维,不宜只比较许可价格或演示效果。
八、PMO 流程优化的落地清单与复盘方法
1. 用四周建立第一版诊断,而不是先重写制度
第一周收集现有规则、系统状态和角色分工,画出需求从提出到上线的实际路径。第二周选取代表性工作项,核对状态变化、等待时间、变更原因和返工记录。第三周与产品、研发、测试及业务代表共同确认主要瓶颈。第四周只选一个最值得验证的问题,设计试点和观察指标。
这四周的目标不是制造一份完美流程图,而是让管理团队对“最值得优先解决的约束”达成一致。若不同角色对事实描述都不一致,先处理信息口径;若事实一致但责任不清,再处理决策权;若责任清楚但等待仍长,才进一步调整容量和交接方式。
2. 每项改进都要有责任人、验证方式和停止条件
“加强需求评审”不是可执行的改进行动。更完整的写法是:由产品负责人负责,在需求进入迭代前补齐验收条件与外部依赖;连续观察三个迭代的需求澄清等待和返工人天;若会议时长上升但两项指标没有改善,则精简检查项或调整责任分工。
停止条件同样重要。流程试点不应因为已经投入时间就永久保留。如果新规则没有改变问题,或者带来更高的等待成本,应修改或撤回。PMO 的工作不是证明制度正确,而是让组织更快发现哪些假设不成立。
3. 建议用一页复盘记录替代长篇纪要
复盘记录可以只保留以下内容:本轮目标、实际结果、偏差最大的两项事实、原因证据、下一步试验、责任人、截止日期和复核指标。若一页内容写不清楚,通常说明团队仍在罗列现象,没有把观察转化为行动。
- 事实:发生了什么,数据口径是什么。
- 解释:哪些证据支持当前原因判断,哪些仍是猜测。
- 动作:下一轮具体改变什么,不改变什么。
- 验证:什么时候查看何种信号,如何判定有效。
九、结语:先让问题可见,再让流程变轻
1. 最值得记住的判断
迭代管理并不是把需求装进固定周期,而是让组织在有限容量下持续做出可解释的承诺。PMO 流程优化的价值,不在于制度写得多完整,而在于团队能否更早暴露不确定性、更少重复劳动,以及管理层能否基于事实处理跨团队冲突。
如果当前最突出的问题是需求反复变化,就先管入口和变更;如果工作在测试或验收处排队,就先看交付批次和共享容量;如果数据不可信,就先统一口径,不要急着做排名;如果流程已经清楚但协作仍靠人工拼表,再评估平台化和迁移成本。先诊断约束,再选择动作;先试点验证,再扩大推广。
2. 下一步怎么做
下一次迭代复盘时,不必立刻增加新制度。先选取最近两个周期,统计计划外工作、需求澄清等待、测试排队和返工四项事实,挑出最影响端到端交付的一项。为它设计一个有责任人、有观察期限、有停止条件的小试点,并在试点结束后同时检查收益与副作用。
能持续改进的组织,不是从不偏离计划,而是知道偏差从哪里来、由谁作出取舍、哪些成本被转移,以及下一轮准备验证什么。把这条反馈链建立起来,迭代管理才真正从“按流程走”变成“用流程解决问题”。
常见问题解答(FAQ)
1. 迭代周期多长更合适?
我在推行迭代管理时,常拿不准周期该定一周还是两周。团队规模、需求变化速度和测试节奏不同,照搬其他团队的安排可能反而增加沟通成本。
可以先以两周为基准试运行两到三个迭代,再根据交付和反馈调整。若需求经常在迭代中变更、评审等待时间长,可缩短周期或设置固定的紧急事项处理规则;若团队频繁开会、交付颗粒过小,可适当延长。判断时看迭代目标完成率、需求变更次数、缺陷逃逸率和交付等待时间,而不是只看周期长短。
2. PMO怎样优化流程,又不让团队觉得是在增加审批?
我负责推动流程统一时,发现团队最反感的是多填表、多等签字,却看不到这些步骤解决了什么问题。尤其是跨部门项目,流程要求一多,问题反而可能被更晚发现。
先从最近几次延期或返工中找出具体原因,只为高风险环节设置必要的检查点。把重复录入合并,明确每个审批人的决策范围和响应时限,并用一个迭代试点验证效果。若交付周期缩短、返工减少且风险没有上升,流程优化才算有效;流程文档变长不代表管理变好。
3. 迭代计划会上怎样避免承诺过多?
我在计划会上经常遇到需求方希望把所有高优先级事项都塞进本轮,团队也容易按理想情况估算。等到开发、测试和评审都排进日历,才发现实际可用时间并没有那么多。
先按团队近期实际完成量估算容量,并扣除休假、支持工作、会议和已知维护任务,再选择能共同支撑迭代目标的事项。容量可用工时或历史迭代完成量衡量,但要使用同一口径;计划中预留应对不确定性的空间,并明确哪些事项可在范围变化时退出。若连续多个迭代未完成承诺,先检查估算、依赖和临时工作,不要简单要求团队加速。
4. 迭代结束后复盘看哪些数据,才能判断流程是否改善?
我做复盘时不想只听“沟通更顺了”这类感受,也担心指标越多,团队越忙着填数据。遇到流程调整后,我需要知道究竟是交付更稳定,还是只是把问题推到了下一环节。
建议固定追踪少量可行动的指标:迭代目标完成率、需求中途变更次数、从开始到交付的周期、线上缺陷或返工情况。先统一统计范围和起止时间,例如周期从事项进入开发开始,至验收完成结束,再比较连续几个迭代的趋势。指标用于定位瓶颈而非个人排名;若完成率上升但缺陷和返工明显增加,不能据此认定流程优化成功。
核心关键词
文章包含AI辅助创作:迭代管理迭代教程:PMO流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/550088
读者评论
我们团队以前也把按期率当核心指标,后来发现只是把任务拆小、缺陷延后登记,数字好看了,发布后的返工反而更多。现在更关注变更次数和线上缺陷,这种组合判断确实更接近实际。
文中关于“完成定义”的提醒很实用。实际协作时,研发标记完成后测试还要排队,业务也未验收,状态容易被误解。只是不同团队如何统一完成口径,往往比制定规则更难,建议补充一些落地示例。
小团队用口头同步、大组织需要显式接口,这点很有共鸣。我们曾经增加审批层级,结果需求等待更久,问题并没有减少。后来改成明确负责人和准入条件,效果反而更稳定,但跨部门插单的授权边界仍然容易反复。
