迭代计划看起来完成率很高,发布日却仍然延期,问题往往不在团队“执行力不够”,而在于把任务状态当成了交付结果。PMO真正需要管理的不是每张卡片有没有变绿,而是承诺范围是否稳定、工作是否持续流动、风险是否足够早地暴露,以及上线后的质量和业务结果能否闭环。
一、先讲结论:迭代管理不是催进度,而是管理承诺与流动
1. 迭代管理的核心对象是交付系统
我设计迭代规范时,通常先问四个问题:团队承诺的是什么,工作如何进入迭代,偏差何时被发现,结果如何验收。回答不了这四个问题,增加日报、站会、看板或项目模板,只会让管理动作更多,不一定让交付更可靠。
一套能运行的迭代机制,至少要同时管理五件事:需求入口、容量与承诺、任务流转、风险和依赖、验收与复盘。PMO的职责不是替团队拆每一张任务卡,而是建立共同规则、看见跨团队的系统性阻塞,并推动规则根据数据调整。
我更看重承诺兑现率、周期时间、阻塞暴露时长、返工比例和发布后质量,而不是孤立的“迭代完成率”。完成率可以反映承诺执行情况,但若团队通过少承诺、拆小任务或把未验收工作标为完成来提高数字,它就会失去决策价值。
2. 先把管理边界说清楚
PMO需要统一的是最低限度的管理接口,而不是把所有团队变成同一种开发流程。统一字段、状态定义、风险口径和复盘问题,有利于横向协作;统一每个团队的任务拆分方式、估算单位和每日节奏,反而可能抹掉业务差异。
| 管理层 | PMO应统一的内容 | 团队可保留的弹性 | 判断是否过度管控 |
|---|---|---|---|
| 组织层 | 迭代目标、关键日期、跨团队依赖、风险升级路径 | 团队内部协作方式和工程实践 | 是否能更早识别影响多个团队的偏差 |
| 项目层 | 需求优先级、验收责任人、版本范围、变更记录 | 任务拆分粒度、估算方法 | 是否减少了需求解释和重复确认 |
| 团队层 | 状态定义、阻塞标记、完成定义 | 站会形式、结对方式、技术任务安排 | 规则是否让工作更透明,而非只增加填报 |
一个简单的检验办法是:如果一条规范不能减少返工、缩短等待、降低跨团队协调成本,或改善风险判断,就要问它是否值得长期保留。流程的价值不是“有流程”,而是让关键决策更及时、更可追溯。
二、背景与真实场景:为什么迭代计划常常在第二周失真
1. 计划失真的起点通常早于开发开始
常见场景是:迭代计划会上,产品、研发、测试和业务代表围绕一组需求达成共识;进入迭代后,才发现验收条件有歧义、外部接口尚未开放、测试数据没有准备、关键开发者被临时借调。团队于是把时间花在等待和澄清,最后通过加班压缩测试时间。
这类问题表面上像“开发进度落后”,实际可能是需求准备质量、依赖管理或容量预测失效。若PMO只在迭代末看完成率,就会把过程原因压缩成一个结果数字,无法判断下次应该改需求入口、协调机制,还是团队承诺方式。
我会先把计划准确性拆成一条链:进入迭代的事项是否准备就绪,团队是否按真实容量承诺,工作是否按预期流动,验收是否及时。链条中任何一环长期不稳定,迭代结果都会受到影响。

2. 规模越大,局部最优越容易伤害整体交付
在十几人的团队里,产品经理可能直接找开发者澄清问题,依赖关系也能靠口头同步维持。组织增长到多个团队、多个系统和多个发布窗口后,口头信息很难形成可靠的共同视图。某个团队“已经完成”的接口,可能还没有通过联调;一个团队的范围变更,也可能挤占另一个团队的测试窗口。
因此,中大型组织的PMO应把关注点从“每个团队有没有填完模板”转向“团队之间是否共享同一套交付事实”。统一的迭代节奏不能替代依赖治理,但可以让需求、负责人、预计完成时间和阻塞原因有一致的表达方式。
规模扩大后,流程的主要收益不是让单个团队更听话,而是降低组织在信息传递、重复确认和冲突协调上的成本。如果新增的管理机制没有改善这些成本,它就可能成为额外的排队环节。
3. PMO必须区分可控波动与系统性偏差
某个迭代少交付一项需求,不一定说明机制失效。需求临时变化、生产故障或关键依赖延期,都可能造成短期波动。真正值得升级处理的信号,是类似偏差连续发生、多个团队同时出现、或同一阻塞长期无法消除。
因此,复盘不应只问“谁没有按计划完成”,还要问“为什么计划依据不可靠”“阻塞在什么节点出现”“组织是否能更早知道”“什么决策本可以提前做”。前者容易形成归责,后者才有机会改变系统。
三、常见误区:看上去严谨,实际上让指标失真
1. 把任务完成率当成迭代健康度
任务完成率通常是已完成任务数除以计划任务数,但任务数会受拆分习惯影响。团队把一项工作拆成十张卡片,另一团队只建一张卡片,两者的完成率并不能直接比较。若完成状态不要求通过验收,数字还可能把“开发完成”误当成“交付完成”。
我会要求组织先定义“完成”的边界:代码合并是否足够,是否需要测试通过、产品验收、文档更新或可部署状态。不同类型工作的完成定义可以不同,但同一类工作必须保持稳定,否则趋势比较没有意义。
2. 用故事点或任务数横向排名团队
故事点是团队内部用于讨论复杂度和不确定性的相对尺度,不是跨团队的产能单位。把团队速度做成排名,容易促使团队调整估算、拆分方式和承诺策略,管理者最后看到的是指标竞争,而非交付能力变化。
如果组织需要横向诊断,更适合比较周期时间分布、未完成工作比例、阻塞时长、变更率等过程指标,并先确认口径一致。即便如此,也应把差异当成进一步提问的入口,而不是直接得出团队优劣结论。
3. 迭代开始后不允许任何变更
“范围冻结”能减少随意插单,但把它理解成绝对禁止变更并不现实。生产事件、法规调整和高价值市场机会都可能要求改变优先级。关键不是杜绝变化,而是让变化有代价、有记录、有决策人,并清楚说明它替换了什么工作。
我倾向于把迭代内变更分成两类:紧急事件走明确的插单路径,记录影响和责任人;一般新需求进入下一次排序,不靠私聊绕过团队承诺。这样既保留响应能力,也能观察计划稳定性。
4. 用更多会议和日报解决透明度问题
当看板状态过时、阻塞没有责任人、跨团队依赖没有日期时,增加会议只会让大家重复讲同一批信息。会议适合做判断与协调,不适合代替事实记录。每次站会如果都在口头确认“做得怎么样”,却没人更新工作状态,组织依然没有可复用的交付数据。
我会先确认信息缺口,再决定是否增加会议:缺的是状态更新,就改工作流;缺的是决策人,就明确授权;缺的是跨团队协调,就设短时依赖评审。管理活动要对应真实问题,不能反过来把会议存在本身当成管理成果。
5. 用统一模板掩盖不同工作类型
新功能、缺陷修复、技术债治理、合规整改和探索性研究,具有不同的验收方式与不确定性。要求它们都按同一套“需求,开发,测试,完成”路径流转,可能导致探索工作被迫伪装成确定性任务,也可能让紧急缺陷卡在不合适的审批节点。
PMO可以统一必要字段和风险语言,再按工作类型设置轻量差异。例如,探索任务的交付物可以是验证结论或原型,而不一定是生产代码;紧急修复可以走快速响应,但仍保留事后审查和影响记录。

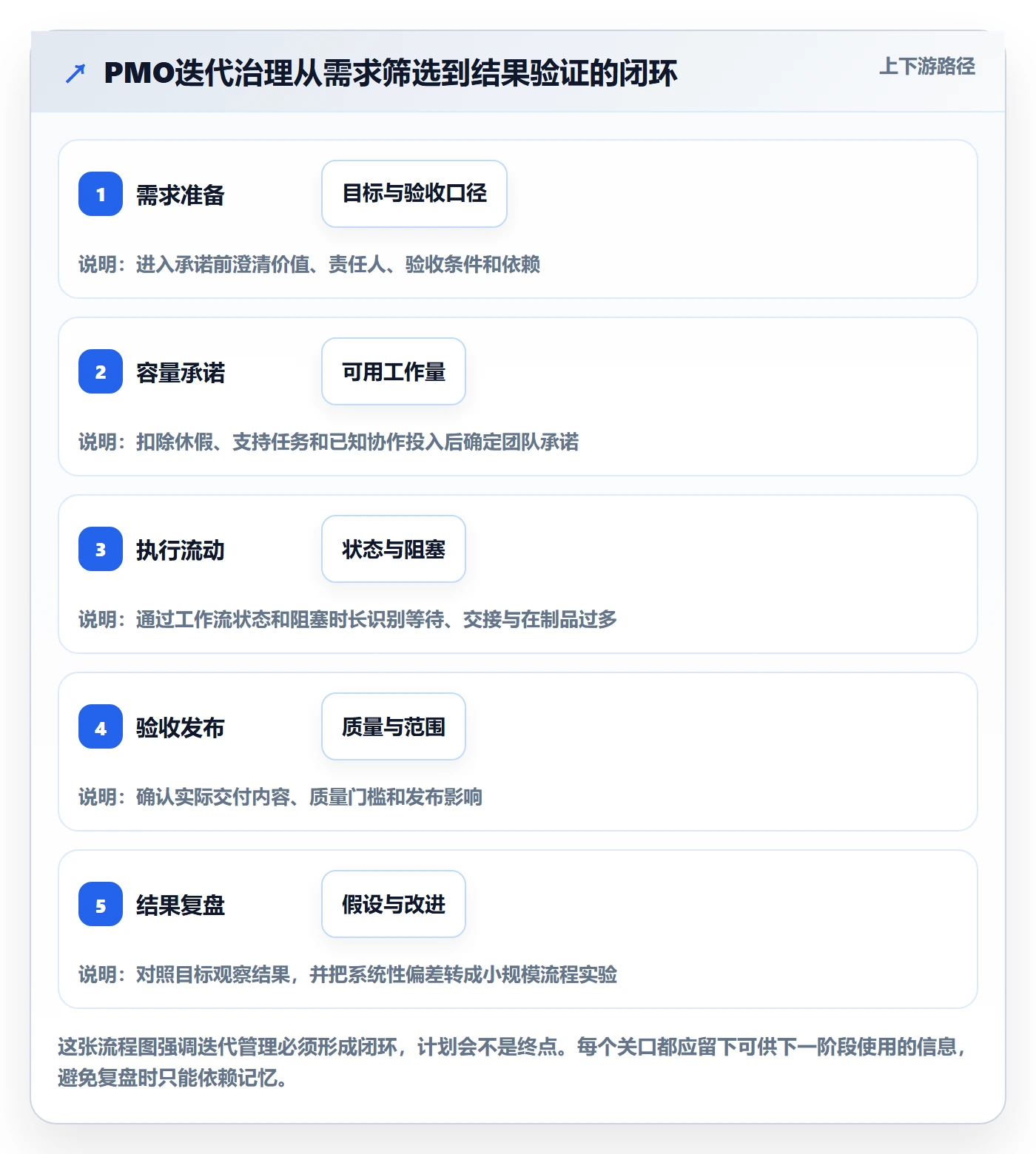

四、专业判断逻辑:把迭代流程设计成一组可验证的关口
1. 入口关:没有可验收的需求,不进入正式承诺
需求进入迭代前,不必写成长篇文档,但至少应回答:要解决谁的什么问题,预期结果是什么,如何验收,谁负责澄清,是否依赖其他团队。技术方案尚未完全确定并不一定阻止进入,但关键未知项必须显式标记,不能把不确定性藏在一句“开发中确认”。
对探索性工作,可将“验证某个假设”设为目标,并规定时间盒和决策输出。这样做的重点不是追求表面上的需求完备,而是让团队知道当前承诺的是交付功能,还是消除不确定性。
2. 计划关:用真实容量承诺,而不是按历史最高速度填满
计划容量应扣除休假、支持轮值、已知会议、生产保障和不可避免的跨团队工作。若一个团队在计划会上只估算功能开发,却忽略联调、代码评审和验收,表面上看承诺充足,实际却把隐性工作留给迭代后半段。
我建议保留一定的缓冲,但不把一个固定百分比机械套用到所有团队。刚经历大规模变更、依赖较多或生产支持压力大的团队,需要更保守;工作高度重复、流动数据稳定的团队,则可以依据过去多个迭代的实际吞吐调整承诺。
计划会上要把“承诺清单”和“候补清单”分开。候补工作不能默认算作已承诺范围;只有发生明确变更决策,并说明替换项和影响后,才能进入正式迭代范围。
3. 执行关:管理工作流和阻塞,而不只是任务状态
状态流转应尽可能反映真实工作,例如待澄清、就绪、进行中、待评审、待验收、已完成。若状态太少,管理者看不到工作卡在哪里;若状态太多,团队会花大量时间维护字段。可从最能暴露等待和交接的节点开始,再通过数据观察是否需要细分。
在制品数量(WIP)是一个常被忽略的管理杠杆。当每个人同时开始很多任务,任务表面上都有进展,真正完成的工作却可能减少。限制在制品不是为了让员工“少做事”,而是促使团队先完成已开始的工作,减少频繁切换和等待。
阻塞需要有起始时间、影响范围、下一步动作和升级责任人。只打一个“阻塞”标签,不能帮助PMO判断它已经持续多久、是否会影响版本窗口,以及是否需要管理层介入。

4. 验收关:把“做完”与“产生结果”分开记录
一个需求可能按期交付,却没有达到预期业务效果;也可能技术实现完成,但尚未通过安全、合规或用户验收。PMO应让交付验收和业务结果成为两类不同的信息,避免用“完成”一个标签同时代表代码完成、质量达标和价值兑现。
交付层关注范围、质量和时间;结果层关注目标用户是否使用、关键行为是否变化、业务假设是否被验证。并非每个迭代都能用短期收入衡量,但至少可以记录预先约定的观察指标和评估时间,避免发布后没有人负责验证。
5. 复盘关:把偏差转化为流程实验
复盘的输出不应只是“加强沟通”“提高意识”。更有效的动作应包含具体假设、责任人、验证周期和判断指标。例如,若需求澄清导致迭代中返工,就试行验收条件前置,并观察未来三个迭代中需求重开率和澄清等待时间是否下降。
我会避免一次复盘列出十几项整改。先选一到两个最可能改善系统的动作,明确负责人和回看时间。否则整改清单会成为第二套没有人维护的待办事项。

五、关键指标:少而稳定,能触发行动
1. 先建立指标字典,再讨论目标值
同一个指标在不同团队里可能有不同算法。比如“按期完成”是按原始承诺范围算,还是把迭代中新增的工作也算进分母?未通过验收的开发任务算不算完成?如果这些口径没有先统一,PMO看到的跨团队差异可能只是统计方式不同。
每项核心指标应说明名称、计算公式、统计范围、更新频率、数据责任人和误读风险。目标值也不应从别的组织直接复制,应先观察本组织的基线,再结合产品风险、发布约束和服务要求设定改进方向。
| 指标 | 建议定义 | 适合回答的问题 | 常见误读 |
|---|---|---|---|
| 承诺兑现率 | 按期通过验收的原始承诺项 ÷ 迭代开始时承诺项 | 团队承诺是否与实际容量匹配 | 把迭代中插入的新工作混入原始承诺分母 |
| 迭代内变更率 | 迭代开始后新增或替换的工作量 ÷ 原始承诺工作量 | 计划稳定性是否受频繁变更影响 | 把合理的紧急响应等同于团队失控 |
| 周期时间 | 工作开始到达到约定完成状态的时间 | 工作从启动到交付需要多久 | 只看平均值,忽略长尾和工作类型差异 |
| 阻塞时长 | 工作被标记阻塞到解除阻塞的累计时间 | 等待发生在哪些依赖或决策节点 | 只记阻塞次数,不看持续时间和影响范围 |
| 返工比例 | 因验收不符、缺陷或理解偏差而重开的工作占比 | 需求质量、实现质量或验收协作是否有改善空间 | 把合理的探索迭代也一概算作质量问题 |
| 发布后缺陷率 | 约定观察窗口内,按严重度统计的新增缺陷数量或比例 | 交付速度是否以质量风险为代价 | 不区分缺陷严重度、用户影响和观察窗口 |
2. 结果指标与过程指标要一起看
承诺兑现率和发布后缺陷率是结果信号;阻塞时长、需求准备度和在制品数量则更接近过程原因。只看结果,PMO很难知道该改哪里;只看过程,又可能把“指标改善”误认为用户价值已经实现。
比较稳妥的组合,是为每个目标配一个结果指标、一个过程指标和一个护栏指标。例如,想缩短交付周期,可以观察周期时间分布,同时追踪待评审工作量,并用发布后严重缺陷作为护栏。若周期变短但缺陷明显增加,就不能简单宣称改进成功。

3. 看分布和趋势,不要只看单点均值
平均周期时间可能被少数长期搁置事项拉高,也可能掩盖大多数任务其实交付很快。建议同时观察中位数、较长尾部和不同工作类别;若数据量足够,再按团队、需求类型或依赖情况分层。
对管理者来说,分布能回答“多数工作要多久”和“最难处理的一小部分卡在哪里”。如果中位数稳定、长尾越来越长,问题可能不是整个团队变慢,而是少量跨团队依赖、审批等待或大需求持续拖延。
4. 指标必须有明确的管理动作
指标若只用于汇报而不能触发行动,容易退化成填报负担。每个指标都要对应一个判断问题:达到什么条件需要团队自行处理,达到什么条件需要项目层协调,什么情况下要升级到组织层。
例如,阻塞时长突然上升时,先检查是否集中在同一接口、审批节点或资源瓶颈;若连续多个迭代重复出现,再讨论结构性改进。不要因为某一周数字异常,就立即改组织架构或增加审批层级。
六、案例推演:用一组示意数据找出计划失真的根因
1. 案例背景与数据边界
以下案例是为说明诊断过程构造的匿名化情景模拟,不代表真实企业数据,也不构成行业基准。设想一家有多个产品团队的企业,连续三个迭代都出现计划承诺偏高、验收拖到最后几天、跨团队接口等待的问题。PMO最初收到的反馈是“开发效率不足”。
我不会先接受这个归因,而会把范围、工作流和质量拆开核对。团队原始承诺是否改变,需求有没有准备就绪,工作停留在哪些状态,测试和验收是否被集中到迭代末尾,都是比“大家是否更努力”更有解释力的问题。
| 观测项目 | 迭代一 | 迭代二 | 迭代三 | 初步解释 |
|---|---|---|---|---|
| 原始承诺事项 | 25项 | 27项 | 28项 | 承诺规模连续增加,但容量变化不明确 |
| 按期验收事项 | 18项 | 19项 | 18项 | 交付数量近似持平,兑现率逐步下降 |
| 迭代内新增事项 | 3项 | 5项 | 7项 | 临时变更增加,可能挤占原有工作 |
| 超过2个工作日的阻塞 | 4项 | 6项 | 8项 | 等待问题累积,需要识别共因 |
| 迭代末待验收事项 | 5项 | 7项 | 9项 | 验收可能集中在周期末端 |
2. 诊断不是找一个责任人,而是找到相互作用的原因
从示意数据看,按期验收数量没有随着承诺增加而增长,迭代内新增事项却持续上升,长时间阻塞和待验收工作也同时增加。这个组合更像是“承诺膨胀、变更挤占、下游拥堵”叠加,而不是单纯的开发速度问题。
下一步应抽查具体工作记录:新增事项是否都被标为紧急,原有承诺是否有明确替换,阻塞是否集中在同一依赖方,测试资源是否在周期后段才投入,验收负责人是否参与计划。只有把数量变化还原到具体工作路径,才能提出有效改进。

3. 先做低成本实验,再决定是否改组织结构
针对这个案例,我会先选三个迭代进行小规模调整:第一,建立需求准备清单,未明确验收条件的事项不进入承诺;第二,插单必须注明替换项和决策人;第三,测试或验收工作从迭代中段开始持续流动,而非集中到最后两天。
同时,将超过两个工作日的阻塞按原因分类,例如等待接口、等待业务决策、等待环境或等待评审。这个阈值只是案例中的观察口径,应结合实际工作节奏设定。分类的目的不是给个人打分,而是找出组织可以消除的重复等待。
4. 用可证伪的目标来判断改进是否有效
实验前先约定判断方式:需求准备率是否提高,迭代内无替换插单是否减少,长时间阻塞是否缩短,承诺兑现率是否改善,以及严重缺陷是否没有明显恶化。连续观察几个迭代,避免因为某一轮刚好范围较小,就误把偶然波动当成改进成果。
如果兑现率上升,但发布后缺陷也明显增加,说明团队可能把测试或验收压缩了;如果插单减少但业务紧急需求处理时间过长,则要调整紧急通道,而不是取消通道;如果阻塞时长下降但周期时间未变,可能主要瓶颈在工作粒度或评审排队。
七、不同组织阶段的行动建议与工具取舍
1. 单团队或刚建立迭代节奏:优先降低流程成本
如果只有一个团队,且成员之间沟通直接,不要一开始就建立复杂的审批体系。先统一迭代目标、工作状态、完成定义和复盘方式,连续记录三到五个周期的基线,再决定哪些问题值得系统治理。
此阶段适合使用轻量看板和少量字段,重点是让工作可见、让验收明确。若每张任务卡需要填写大量并不会参与决策的信息,团队会绕开系统,PMO最终只能看到过期数据。
2. 多团队、跨系统协作:重点治理依赖和共同视图
当多个团队共同交付一个版本时,应增加跨团队依赖记录,至少包含依赖内容、提供方、接收方、预计日期、风险等级和升级路径。只记录“依赖团队已沟通”并不够,真正需要管理的是交付物是否到位、延误会影响什么、替代方案是什么。
这种情况下,PMO可以设立短时的跨团队风险评审,但会前应从工作数据中筛出有影响的项目,避免所有团队轮流汇报。团队内部的日常排程仍由团队负责,组织层会议用于处理单团队无权解决的冲突。
3. 受监管或重视审计的组织:增加证据链,而非重复审批
金融、医疗、政务或其他受严格治理约束的组织,可能需要记录需求来源、审批、测试证据、发布授权和变更历史。重点是让证据与具体交付事项关联,并能在需要时追溯,而不是让相同信息在多个表格中重复录入。
在合规环境里,敏捷并不意味着减少必要控制。更有效的做法是将安全、质量和合规要求前置到需求和完成定义中,避免功能开发结束后才发现缺少必要审查,导致返工或发布延期。
4. 工具选择:先定义治理问题,再评估平台能力
工具不是流程本身,但在中大型组织里,系统能否支持权限、工作流、跨团队视图、审计记录、数据导出和部署要求,会直接影响管理机制能否持续运行。选型前,我会先列出必须解决的场景,再用真实项目走一遍,而不是只比较功能清单或演示界面。
例如,面向中大型企业及百人以上组织的协作场景,可以将PingCode纳入评估范围。其产品方案支持私有化部署,并提供Jira平滑迁移能力,可作为国产化替代方案之一;但具体版本的功能边界、迁移范围、部署条件、数据兼容性和服务承诺,仍应以当前产品资料、合同约定和现场验证为准。
迁移时不宜把“旧系统数据全部搬过来”当作唯一目标。历史字段可能早已失去意义,工作流也可能包含组织已经废弃的审批。更稳妥的做法是先盘点项目、用户、权限、字段、状态、附件和历史记录,再选取一个具有代表性的团队试迁移,验证数据映射和使用体验后逐步扩大范围。
| 评估维度 | 需要验证的问题 | 常见取舍 |
|---|---|---|
| 部署与安全 | 数据如何存储,访问控制、备份和升级如何安排 | 私有化有利于满足特定控制要求,但需要评估自身运维能力和总拥有成本 |
| 迁移与兼容 | 历史任务、评论、附件、用户和权限能否按预期映射 | 一次性迁移更快,但分批迁移更利于发现规则和数据质量问题 |
| 工作流适配 | 能否配置必要状态、审批和跨团队视图 | 高度定制满足局部流程,但会增加升级、维护和统一治理成本 |
| 数据与分析 | 能否获得统一口径的趋势数据并保留可追溯性 | 报表越多不一定越好,关键是指标定义一致且能支持行动 |
| 实施与支持 | 培训、迁移、故障响应和变更支持如何落实 | 快速上线可缩短切换周期,但不能省略试点与回滚安排 |
选型时至少安排一轮真实业务演练:从需求提出、迭代承诺、任务流转、阻塞升级、验收发布到复盘分析,完整走通一条链。演示环境里看起来顺畅的功能,到了权限复杂、字段历史包袱重、跨团队依赖密集的组织中,才会暴露实际差异。
5. 自动化的边界:能自动采集的,不要让人反复填
如果系统已经记录状态变更和时间戳,周期时间、阻塞时长和迭代内变更等信息可优先从系统事件中计算。人工填报更适合记录系统不容易推断的原因、决策依据和业务结果,避免团队每周再手工复制一遍已有数据。
自动化也有边界。若状态定义不一致,自动生成的报表只会更快地产生错误结论。应先检查字段口径和使用习惯,再逐步自动化;对于自动识别出的异常,保留人工核验入口,避免把系统分类结果直接用于绩效奖惩。
八、落实节奏与最后判断:让规范从文档变成可持续习惯
1. 前两周:统一规则和基线
先选一个有代表性的团队或项目,确认迭代周期、工作类型、状态定义、完成条件和核心指标公式。收集最近几个迭代的可用数据,标记数据缺失和口径差异,不要为了得到漂亮图表而补造历史数据。
同时访谈产品、研发、测试和项目负责人,找出实际工作与流程文档不一致的地方。流程图写得再完整,如果团队通过聊天工具、表格和系统三处同步状态,真实工作路径就可能与制度描述完全不同。
2. 接下来三到六周:聚焦一个系统性问题
选一个证据相对明确的问题,例如需求不就绪导致返工,跨团队依赖造成长时间等待,或验收工作长期堆在周期末。设定一个小范围改变,并写明预期影响、负责人、观察窗口和护栏指标。
试点期间不要同时调整承诺规则、状态流、会议安排和考核方式。一次改变太多,结果发生变化时就无法判断是哪个动作起作用,也很难决定哪些做法应该推广。
3. 扩展前:判断规则是否适配,而不是复制模板
试点有效后,先总结它依赖的前提:团队规模、需求类型、发布频率、系统约束和管理授权。再决定哪些规范适用于其他团队,哪些需要保留不同路径。PMO推广的是经过验证的原则与接口,不是把某个团队的表格原封不动复制到全组织。
若某条规则增加了持续填报,却没有减少等待、返工或风险,应该允许删除或简化。规范的成熟度,不在于文档页数,而在于团队能否一致理解、系统能否支持、异常能否及时升级、结果能否被验证。
4. 最终判断:让数据服务于交付决策,而非制造排名
迭代管理最重要的转变,是从“追问为什么没完成”走向“识别哪些条件让工作难以完成”。这不等于降低责任要求,而是把责任从模糊的个人归因,转化为清楚的承诺、可见的阻塞、明确的决策和可检查的改进行动。
下一步可以从一件小事开始:选最近三个迭代,按统一口径重算承诺兑现率、迭代内变更率、阻塞时长和发布后质量,再找出重复出现的一个系统性原因。先建立可信基线,再做一个可验证的调整;比一次性发布一套庞大规范,更容易获得真实改善。
PMO真正要守住的,不是每个团队都使用相同的流程,而是组织能够基于可信信息做出更好的交付决策。流程负责让问题被看见,指标负责说明问题发生在哪里,复盘负责把发现转化为下一轮更稳健的承诺。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:迭代任务流程与规范:PMO迭代管理实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/550019
读者评论
我们之前也把完成率当主要指标,后来发现不少任务只是开发完,验收和联调还排在后面。把完成定义说清楚后,数据确实更有参考价值,不过跨团队口径统一起来并不容易。
阻塞分级升级的思路实用,但第几天升级不能只看固定时限。线上故障和普通依赖等待影响差别很大,最好同时考虑风险等级和发布窗口。
我认同不该横向比故事点。我们团队试过看周期时间,初期也遇到状态更新不及时的问题;指标要能反映真实工作流,维护成本也得控制住。
