迭代管理迭代进度全流程:PMO入门指南与一文讲清

迭代计划写着“本周完成”,周会上却连续三周显示“进行中”,这通常不是团队不够努力,而是组织把“进度汇报”误当成了“迭代管理”。对 PMO 来说,真正要管的不是每个人今天做了几小时,而是承诺是否可信、风险能否提前暴露、跨团队依赖能否及时处理,以及迭代结束后能否据此调整下一轮计划。本文沿着一个迭代从准备到复盘的全过程,拆解 PMO 如何建立可执行、可解释、不过度消耗团队的进度管理机制。

一、先讲核心结论:进度管理不是催办,而是管理承诺与偏差

1. 迭代进度的对象不是任务数量

我判断一个迭代是否受控,不会先看“完成了多少张卡片”,而会先问四件事:团队承诺了什么、哪些成果已经达到验收条件、剩余工作是否仍能在时间盒内完成、偏差是否已经转化为需要决策的问题。任务数量只是表象,交付结果和风险变化才是管理对象。

一张任务卡从“待办”变成“完成”,不一定意味着用户价值已经交付。它可能只完成了开发,尚未经过测试;也可能代码已经合入,但依赖环境还没有准备好;还可能功能已上线,却缺少验收证据。因此,PMO 不能只依据状态标签判断进度,而要建立从工作项到可验收结果的追踪关系。

2. PMO 的价值是让偏差变得可见、可处理

如果 PMO 每天提醒负责人更新状态,却无法回答“偏差来自哪里、影响什么、谁能做决定”,那么流程只是增加了报告劳动。更有效的机制,是把偏差分成可由团队内部消化的问题、需要跨团队协调的问题,以及必须由业务或管理层重新确定范围的问题,并为每一类问题设定响应路径。

我的核心判断是:进度管理的成熟度,不看报表有多少张,而看风险从出现到被识别、被决策、被验证关闭的时间有多长。一套简单但能驱动行动的机制,通常胜过一套字段齐全却无人使用的仪表盘。

3. 先统一进度口径,再谈工具和指标

在同一个组织里,“完成”可能分别代表开发完成、测试通过、业务验收或正式发布。如果没有统一定义,管理层看到的百分比就无法横向比较。PMO 应先明确工作项状态、验收条件、阻塞定义和迭代结束标准,再决定用什么系统呈现数据。

下面的进度链路可作为最小管理闭环。它强调的是证据逐步形成,而不是状态栏逐步变绿。

迭代管理迭代进度全流程:PMO入门指南与一文讲清

二、背景和真实场景:为什么迭代进度会越报越乐观

1. 固定迭代节奏与多团队依赖并存

迭代管理的难点,往往不在单个团队内部,而在多个团队共享接口、测试环境、数据权限或业务验收资源时。一个团队可以按计划完成自己的开发任务,但若依赖团队尚未提供接口,或者业务代表到迭代末才参加验收,最终结果仍可能无法交付。

PMO 常见的场景是:产品团队已经完成需求拆分,研发团队也完成了大部分编码,但测试团队发现需求边界不清,业务方又提出验收口径变化。此时表面上的“进度落后”,实际上可能分别包含范围变化、前置条件缺失和决策延迟。若统一记为“研发延期”,就会把真正的管理问题藏起来。

2. 计划完成率高,不代表结果按期可用

我会把“计划完成率”和“可验收交付率”分开看。前者用于了解承诺范围的完成情况,后者用于判断成果是否达到使用或发布条件。两者之间的差值若持续扩大,通常说明团队在迭代末端堆积了测试、集成、验收或发布工作。

例如,一个团队把 20 项工作都拆成开发任务,开发完成 18 项,汇报完成率为 90%;但其中只有 11 项通过测试,另外 4 项卡在环境准备,3 项等待业务确认。此时“90%”会让管理层误以为迭代安全,实际能够交付的比例只有 55%。数字本身没有错,错在把不同阶段的数字放在同一口径里解释。

3. 进度失真常由信息滞后和激励错位共同造成

如果团队担心报告风险会被追责,就容易把风险留到“确定延期”之后再说。如果管理层只表扬按期完成率,团队便可能倾向于少承诺、拆小任务,或者在迭代结束前把状态提前改为完成。这些行为不一定源于个人不诚实,常常是指标设计让坏消息变得昂贵。

因此,PMO 既要检查状态是否可靠,也要检查机制是否鼓励如实报告。风险早报不应被简单等同于执行失败;更合理的评价是,风险是否足够早地暴露、是否有明确负责人、是否按约定推进应对,以及是否及时更新了影响判断。

4. 先区分问题类型,才能选择正确的管理动作

同样是“任务未完成”,背后的原因可能截然不同。能力不足,需要辅导或调整工作拆分;依赖等待,需要跨团队协调;需求变更,需要重新做范围决策;验收资源缺席,需要业务负责人安排时间;估算偏差,则需要复盘拆分质量和历史数据。PMO 若一律要求加班赶工,往往是在用成本掩盖原因。

表现 更可能的根因 优先管理动作
开发完成但测试队列持续增长 测试资源、集成节奏或质量门槛设置不合理 限制并行开发量,提前安排测试和集成
任务反复等待其他团队输入 依赖未在计划阶段识别,责任边界不清 建立依赖负责人、承诺日期和升级路径
迭代中频繁新增高优先级工作 紧急事项入口和范围变更规则缺失 明确插入条件,并同步移出或延期的工作
每轮承诺量都明显高于完成量 可用产能估算、工作拆分或承诺机制失真 用滚动历史数据校准,而非继续要求“提高效率”

迭代管理迭代进度全流程:PMO入门指南与一文讲清

三、拆解常见误区:看起来像管理,实际上会制造盲区

1. 误区一:每天追问百分比,就能掌握真实进度

“做了 80%”如果没有可观察的验收证据,通常只是主观估计。开发人员可能把编码完成度当成进度,测试人员可能按用例执行比例判断,项目负责人则可能按交付结果计算。三种口径放在同一张日报里,表面精确,实际不可比。

我的做法是尽量把主观百分比转换为可核验状态。例如,不问“接口做到百分之几”,而问接口契约是否确认、代码是否合并、自动化测试是否通过、调用方是否联调成功。只有工作本身确实连续可量化,且团队有统一规则时,百分比才有解释价值。

2. 误区二:燃尽图向下走,就代表迭代健康

燃尽图能展示剩余工作量随时间的变化,但不能自动解释新增工作、工作量估算变化、范围移除和质量问题。如果团队在迭代中不断新增任务,却只更新剩余量而不标明范围变化,图表可能看上去平稳,实际计划早已被改写。

因此,PMO 解读燃尽图时,至少要同时查看计划基线、范围增减、阻塞时间和已验收工作。图形是问题的入口,不是结论本身。若曲线长时间平直,应追问是团队没有更新、工作尚未拆分,还是确实没有可确认的完成结果。

3. 误区三:把团队速度当作个人绩效指标

速度通常是团队在一定周期内完成的估算工作量,适合帮助团队预测容量,不适合用来比较不同团队,更不适合直接评价个人。不同团队的估算尺度、需求复杂度、技术债务和质量门槛都可能不同。把速度排名化,会诱使团队调高估算,反而破坏预测价值。

PMO 可以观察同一团队的滚动趋势,但应把它当作计划输入,而不是绩效分数。若速度变化,要结合团队人数、休假、支持工作、技术风险和工作类型解释;若只看到数字下降就要求“恢复到上季度水平”,往往会把环境变化误判为执行问题。

4. 误区四:迭代结束就必须把所有工作清零

未完成工作并不必然说明迭代失败。若是优先级调整、突发缺陷或业务决策变化,继续硬塞进当前迭代可能导致团队同时背负旧承诺和新承诺。关键是明确剩余工作如何处理:重新评估、拆分、回到待办列表,还是作为必须完成的发布条件继续推进。

需要警惕的是,未完成工作被悄悄滚入下一轮,却不重新估算、不重新排序,也不记录原因。这样会让团队连续承担“历史欠账”,新迭代的容量被虚假占满,计划预测越来越失真。

5. 误区五:PMO 负责替项目经理催所有人

PMO 的职责更接近机制设计、跨团队可视化和问题升级,而不是替每个负责人逐条追任务。若所有问题都由 PMO 私聊催办,团队负责人会逐渐失去对计划的所有权,PMO 则成为系统里的人工提醒器。

更好的分工是:工作项负责人更新事实,团队负责人处理团队内偏差,项目负责人管理范围和跨团队影响,PMO 维护统一规则与组合视图,并推动超出单个团队权限的问题得到决策。这个边界清楚,催办量才会下降。

四、给出专业判断逻辑:用闭环管理一个迭代

1. 迭代前:先确定可承诺的容量和范围

计划会议的目标不是把待办列表塞满,而是形成一份团队有能力承担、依赖清楚、验收明确的承诺。PMO 可推动团队先核对人员可用时间,再处理持续性支持工作和已知风险,最后安排可交付范围。不要把全部名义工时都当作项目产能,因为会议、值班、请假和缺陷处理都会占用容量。

一个实用的容量估算方法,是从近期实际完成情况出发,再扣除本轮已知变化。假设团队近四轮的可验收工作量中位数为 42 点,本轮有成员请假和一次必要升级维护,团队可以先讨论将承诺量下调到约 34 至 37 点。这里的数字只是该团队的预测输入,不是通用目标,也不能转化成团队间排名。

计划阶段至少确认以下事项:

  • 本轮目标用一句话表达,能说明用户或业务结果,而不是只列技术活动。
  • 每项高优先级工作有负责人、验收条件和必要的依赖信息。
  • 团队已考虑休假、值班、支持工作、技术风险和已知缺陷处理。
  • 高风险依赖有对接人、所需输入、承诺日期和升级对象。
  • 中途插入工作时,明确哪些原有承诺需要移出或重新协商。

2. 迭代中:以异常触发检查,而非制造重复汇报

每日同步的核心不是逐人朗读昨天做了什么,而是让团队快速识别目标受阻的位置。若任务状态、阻塞原因和负责人已在系统中可见,会议应集中讨论那些需要协作或决策的事项。没有新增风险、没有跨人协调需求时,就不必把短会扩成一轮完整汇报。

我建议 PMO 设定异常触发条件,而不是规定每个工作项每天必须写长日报。例如,关键依赖逾期、工作项连续多个工作日无状态变化、阻塞超过约定时限、验收队列超过团队阈值,或预计迭代目标受到影响时,再进入升级或专题讨论。具体阈值应由团队结合迭代长度和业务风险校准。

3. 迭代末:把完成定义和验收证据对齐

迭代结束时,逐项核验完成定义比统一询问“是否完成”更可靠。对于软件交付,完成定义可以包含代码审查、自动化测试、必要的安全检查、文档更新、业务验收或发布条件,但不需要所有工作都机械套用完全相同的清单。不同工作类型可以有不同的证据要求。

对于未完成事项,要记录事实,而不是只填“延期”。至少写清未完成的阶段、直接原因、对迭代目标的影响、下一步处置和责任人。只有这样,复盘才能识别是容量估算错误,还是团队被外部依赖、范围变化或质量返工持续打断。

4. 复盘时:检查系统原因,不做追责式回顾

复盘不是让每个人解释为什么没完成,而是找到下轮可以改变的机制。可以围绕三类问题展开:哪些做法帮助团队完成目标;哪些障碍重复出现;下一轮只准备改变哪一两件事。行动项要有负责人、截止时间和验证方式,否则复盘结论很容易停留在“加强沟通”。

例如,“加强跨部门协同”无法验证;“在计划会前两个工作日确认接口依赖,并由接口团队负责人确认日期”则可以在下轮检查是否执行,以及等待时间是否下降。行动项不必多,能完成并验证的两项,通常比没有负责人和期限的十项改进更有价值。

5. 用少量指标组成可解释的进度视图

PMO 不必一开始就建立几十个指标。建议先从交付、流动、预测和风险四类各选一至两个核心观察项,并明确统计口径。举例而言,交付可看验收通过的工作项比例;流动可看工作项从开始到完成的时间;预测可看承诺与完成差异;风险可看阻塞持续时间及依赖逾期数量。

指标的用途是提出问题,而不是自动给团队打分。若按期率下降,可能是计划不准,也可能是需求变更增加;若周期时间变长,可能是等待时间增加,也可能是团队改进了质量门槛。读数必须和工作类型、团队容量、范围变动及质量结果一起看。

迭代管理迭代进度全流程:PMO入门指南与一文讲清

五、具体案例与数据观察:一轮“看似正常”的迭代如何被重新读懂

1. 案例设定:管理层看到完成率,团队看到一串等待

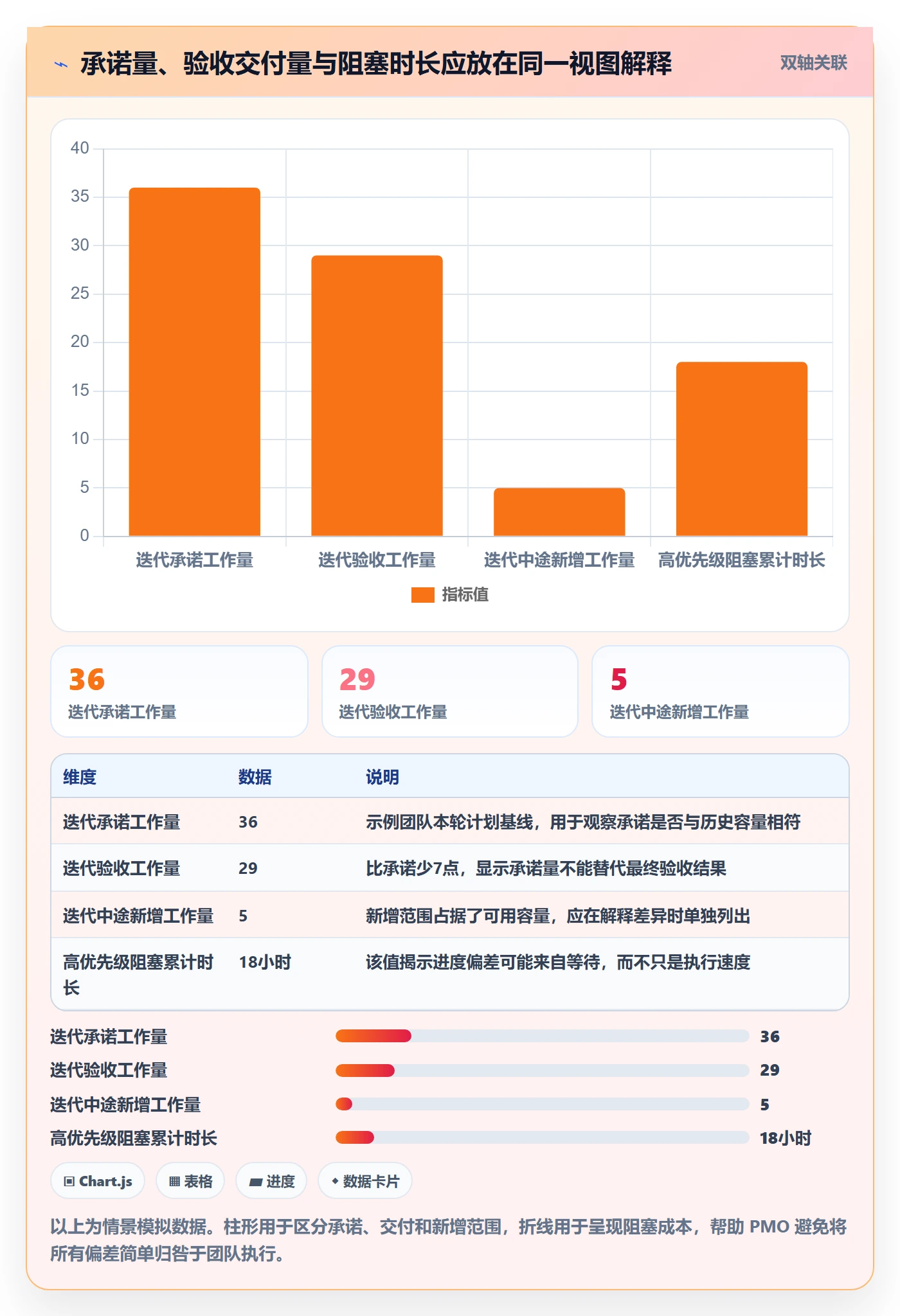

下面用一个明确标注的情景案例说明分析方法。某产品团队有 10 人,迭代周期为两周,计划会上承诺 36 点;迭代结束时,仪表盘显示 29 点已完成,表面完成率约为 81%。管理层最初提出“下一轮提高执行效率”,但 PMO 进一步核对了工作项状态、依赖和验收记录。

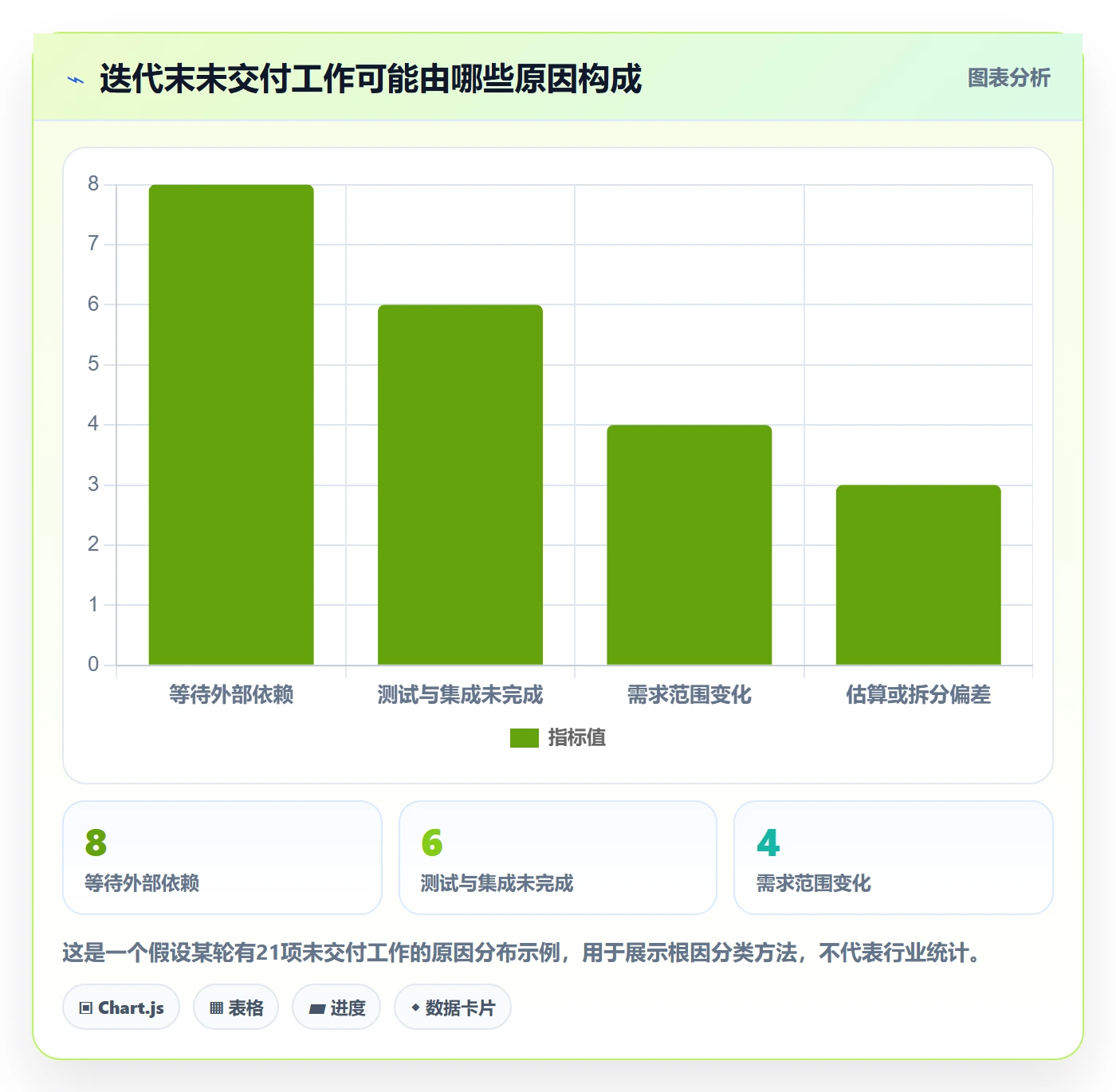

核对后发现,未交付的 7 点中,3 点在等待另一个团队提供接口,2 点因需求验收标准变化而返工,1 点受到测试环境问题影响,另有 1 点是团队对任务复杂度估算不足。与此同时,迭代中途新增了 5 点的紧急工作,但原有承诺并没有同步调整。以上数据是案例推演,不应理解为某一真实企业的统计结果。

2. 重新拆分后,决策从“催团队”变成“处理系统约束”

如果只看 81% 的完成率,行动可能是要求团队下轮多承诺几项任务。但按根因拆开后,决策就变了:接口依赖需要在计划前确认;验收标准要在开发前锁定,变更时必须评估影响;测试环境要设置责任人和恢复时限;新增紧急事项要明确置换规则;复杂度估算则通过更小的工作项和历史完成记录改善。

在下一轮,PMO 可以不急着要求承诺量从 36 点增加,而是观察三个结果:依赖等待是否减少、迭代中途新增范围是否被记录、通过验收的比例是否改善。如果团队在不延长工时的情况下交付更多可验收成果,才有证据认为机制改进有效。

3. 观察窗口要足够长,单轮数字不能证明改进

一轮迭代的样本量通常不足以证明流程发生了稳定变化。突发缺陷、假期、关键人员缺席或某项工作异常复杂,都可能让单轮结果大幅波动。我一般建议至少结合数轮数据观察趋势,同时记录工作类型和范围变动,避免把偶然变化解释成管理改进或团队退步。

在这个情景中,若团队连续四轮的验收交付量分别为 27、29、28、30 点,不能单凭最后一轮的 30 点就宣布提效成功;但如果同期阻塞时长持续下降、返工比例下降、迭代目标完成更稳定,改善判断就更有依据。评估应看多个互相补充的信号,而不是寻找一个漂亮数字。

4. 选择系统时,先验证治理能力,再看功能清单

当组织从电子表格和分散看板转向集中管理时,工具是否能支撑流程比页面是否丰富更重要。以 PingCode 为例,企业评估时可以重点验证多团队工作项关联、需求到测试和交付的追踪、权限与审计、统一报表以及部署方式是否符合组织约束。PingCode主要服务中大型企业及 100 人以上组织;是否适合某个团队,仍应依据实际流程、规模和治理要求做验证,而不是只看产品定位。

对于重视本地部署和数据边界的组织,可以把私有化部署能力列入评估清单;已有 Jira 流程和历史数据的团队,则应通过实际迁移演练确认字段映射、工作流、权限、附件和历史记录的处理方式。迁移不等于导入任务表,平滑迁移也不应只看“数据导入成功”,还要验证日常协作能否延续、关键报表是否可用、使用者是否接受新的工作方式。

我通常会建议企业先做小范围验证:挑选一个依赖较多、又具有代表性的迭代团队,配置工作流和权限,迁移少量典型项目,再模拟一次从计划到复盘的全过程。验证期间记录迁移耗时、字段清理量、关键数据缺失、报表调整工作和用户培训反馈。只有这些指标满足企业的安全、管理和使用要求,才考虑扩大推广。

验证维度 试点时要检查的问题 不应忽略的代价
流程适配 工作流能否表达团队真实状态,是否支持依赖和验收追踪 把旧流程原样搬入可能保留无效审批和重复字段
迁移质量 关键字段、附件、权限、历史记录能否按要求映射 源数据不一致会带来清洗、映射和抽样核验成本
部署与治理 权限、审计、备份、运维责任是否满足组织规范 私有化部署需要评估基础设施、升级和运维投入
用户采用 团队是否能在日常工作中及时更新并使用视图 培训不足或字段过多会增加录入负担,降低数据质量

选型判断不应简化成“哪个工具功能最多”。对中大型组织而言,统一治理、可迁移性、权限边界和跨团队可视化可能比单个团队的看板体验更关键;对小团队而言,部署和运维复杂度也可能超过治理收益。工具只是管理机制的承载物,流程定义不清时,换工具通常不会自动让进度变真实。

迭代管理迭代进度全流程:PMO入门指南与一文讲清

六、不同情况下的行动建议:让机制随团队成熟度调整

1. 新组建团队:先让状态和责任可信

新团队通常缺少稳定的历史数据,过早建立复杂的速度模型或按期率目标,容易让成员围绕数字表演。此阶段应先统一工作项状态、完成定义、优先级规则和阻塞升级方式,保证每项承诺有负责人、验收条件和基本估算。

PMO 可以先连续记录数轮容量、承诺量、验收结果和主要阻塞,不急于用这些数据做绩效判断。重点是形成可信的基线,并找出最常见的等待和返工来源。对于不适合量化的工作,也要保留合理的描述和验收证据,避免强迫所有工作都变成点数。

2. 多团队协作:把依赖管理放到计划之前

当一个需求需要多个团队配合时,单个团队的迭代计划并不足够。PMO 应推动依赖在计划前显性化,包括依赖内容、提供方、需要时间、接收方、验收条件和失败后的替代方案。仅在工作项里写“等接口”不够,必须让依赖双方对时间和交付内容达成一致。

如果依赖经常逾期,可以建立轻量的跨团队检查节奏,但会议只讨论影响目标的依赖,不把所有团队的任务逐条过一遍。对于影响较大的依赖,安排明确升级路径;对于不确定性高的依赖,尽早做技术验证或拆分探索工作,减少把风险留到迭代末端的概率。

3. 需求频繁变化:明确插入规则和范围置换

变化本身不一定是问题,未被记录和评估的变化才会破坏预测。组织可以允许紧急工作进入迭代,但要规定何种情况算紧急、由谁批准、影响哪些承诺、是否需要移出等量范围,以及如何更新业务预期。若每项新需求都被无条件追加,迭代计划就失去了约束力。

PMO 应观察变化频率、变更原因和受影响工作,而不是单纯压制需求。若变化来自外部政策、生产事故或明确的业务机会,调整计划可能是正确决策;若变化来自需求准备不足,则需要改进迭代前的澄清和验收,而不是不断让研发承担返工。

4. 交付频繁延期:先查等待和返工,再谈加速

连续延期时,我会先检查工作项从开始到结束的过程,区分实际工作时间、等待时间和返工时间。如果等待占比很高,就要处理依赖、评审、环境或验收瓶颈;如果返工突出,就要检查需求质量、测试策略和完成定义;如果工作本身总被拆得过粗,则应改善拆分和前置验证。

只有在确认容量确实不足、且需求优先级没有可调整空间时,才考虑增加资源或调整交付日期。加人并不总能缩短周期,尤其在工作高度耦合、交接频繁时,增加沟通和协调成本可能让周期更长。管理决策必须针对根因,而不是针对“延期”这个结果。

5. 组织刚开始做 PMO:先建立最小可行规则

如果 PMO 刚启动,不要一开始就要求全组织使用一套复杂模板。可以先选一个业务重要、管理支持明确、团队愿意参与的项目,约定最少的状态、字段、节奏和升级规则。一个月后评估团队是否能稳定更新、管理者能否更早发现风险、例会是否减少重复解释,再决定是否扩展。

推广时要允许必要的团队差异。治理需要统一的是核心概念和可比较口径,不是每个团队的任务拆分方式都必须一模一样。对底层执行保留弹性,对跨团队依赖、风险升级和组合报告保持一致,通常比全面强制同一工作流更容易落地。

迭代管理迭代进度全流程:PMO入门指南与一文讲清

七、不同情况下的取舍:速度、透明度和治理成本如何平衡

1. 透明度与录入负担之间要有边界

信息透明有助于提前识别风险,但每增加一个字段、一次汇报或一场会议,都有成本。PMO 应先问:这个信息是否会影响资源调整、优先级、交付承诺或风险决策?如果答案是否定的,就要考虑是否值得要求团队维护。

一个常见的取舍是详细日报。若团队已经能通过工作项记录阻塞和状态,日报可能只是重复输入;但在分布式团队、突发运营或高风险项目中,简短的事件记录又可能非常必要。适用与否取决于信息是否被决策使用,而不是取决于“日报看起来很专业”。

2. 统一标准与团队自主之间要选好统一层级

组织需要统一的是可比较的数据口径和治理底线,例如什么算阻塞、什么算验收完成、如何记录范围变化。至于团队采用看板还是迭代计划、工作项拆成几层、每日同步如何安排,可以根据工作类型调整。把所有执行细节统一,容易让流程凌驾于交付;完全不统一,则会让组合视图失去可信度。

我更倾向于“统一接口、保留实现”:管理层通过一组共同口径看目标、风险和依赖,团队保留适合自身工作的拆分和协作方式。若某团队需要例外,应记录原因和适用范围,定期复核,而不是把例外变成没有边界的特殊规则。

3. 预测稳定与快速响应之间要明确承诺类型

计划不变不等于管理成熟。面对高不确定性工作,团队可以把承诺分成确定性交付、探索性验证和容量预留等不同类型。确定性交付适合设验收条件和时间承诺;探索工作适合约定要回答的问题和验证期限;容量预留则用于响应已知概率较高的突发事项。

这样做的好处是避免把探索工作伪装成确定交付,也避免管理者把所有空余容量都解释为可追加任务。取舍的关键不在于让每个计划都不变,而在于变化发生时,团队和业务能够清楚知道被调整的是什么、调整之后的结果预期是什么。

4. 工具覆盖面与实施成本之间要按组织约束决策

如果组织有严格的数据安全、审计和部署要求,私有化部署能力可能是必要条件,但它同时带来基础设施、升级、备份和运维责任。若历史项目依赖其他系统,迁移便利性和数据完整性也很重要,但迁移前必须整理字段、流程和历史数据,避免把旧系统中的噪声完整搬过去。

评估 PingCode 或其他项目管理工具时,建议通过场景测试而非宣传材料下结论:真实建一轮迭代、模拟一次需求变更、处理一项跨团队依赖、完成一次验收和复盘,再验证权限、报表和数据迁移。所谓“国产替代不二选择”不应被当作未经评估的普遍结论;选择应以企业的安全要求、迁移风险、流程适配、运维能力和总拥有成本为依据。

决策情形 优先选择 需要接受的代价
强监管或数据边界要求高 优先核验私有化部署、权限、审计和运维方案 部署与升级责任更重,必须具备持续运维能力
已有大量历史项目数据 先做迁移样本验证和字段映射 迁移前要投入数据清理、流程梳理和用户培训
团队规模较小、流程简单 优先选择低维护成本、易采用的管理方式 跨团队组合治理能力可能需要后续补充
多个事业部共享交付平台 优先验证统一口径、权限边界和跨团队视图 前期流程治理和变更管理投入较高

八、下一步怎么做:用一个月搭出可验证的迭代管理闭环

1. 第一周:盘点流程,而不是先上线一堆字段

先选一个代表性项目,跟随一轮真实迭代观察工作如何进入计划、如何变更、如何被验收、如何处理阻塞。记录团队目前使用的状态、主要报表、重复填报和典型延期原因。这里的目标不是寻找“标准答案”,而是找出当前数据为什么不能支持决策。

2. 第二周:确定最小口径和责任分工

与团队负责人、产品负责人和业务代表共同确认状态定义、完成条件、范围变更规则、依赖责任人和阻塞升级路径。每一条规则都应回答“谁在什么场景下做什么”,避免只写“及时更新”“加强协作”这类无法检验的口号。

3. 第三周:跑一次迭代中检查,并观察信息价值

不增加多余会议,先用现有节奏运行新口径。PMO 重点观察三个问题:风险是否比过去更早暴露,讨论是否能定位到责任人和决策点,团队维护信息的时间是否可接受。若字段无人使用或无法触发行动,应删减或重新定义。

4. 第四周:复盘机制效果,再决定推广范围

检查本轮承诺、验收、范围变化、阻塞时长和返工情况,结合团队反馈判断改进是否有实际作用。数据样本有限时,只能得出“值得继续验证”的结论,不能急着宣布成功或失败。若流程减少了等待和重复汇报,就可以扩大试点;若管理负担增加而决策质量没有改善,应先调整设计。

5. 用四个问题检查 PMO 是否真正创造价值

每轮结束后,我会用四个问题检验机制,而不是只问报表是否按时提交:团队是否更早知道目标可能受影响;管理者是否更快处理了团队无权解决的问题;承诺和验收口径是否更一致;团队是否减少了无效汇报和重复录入。如果四项都没有改善,问题很可能不在团队执行,而在管理设计本身。

迭代管理的独特价值,不是让计划看起来永远准确,而是让计划偏离时,组织能更早知道、说清原因、做出取舍并验证后果。PMO 可以从下一轮迭代开始,先统一“完成”的定义,选一个跨团队依赖较多的项目,记录承诺、变更、阻塞和验收四类事实,再用复盘决定下一步改什么。比起一次性建设完美流程,这种小范围、可验证、能调整的闭环更容易产生真实的进度改善。

常见问题解答(FAQ)

1. 迭代计划阶段,PMO应如何确定迭代范围和目标?

我参与迭代规划时,常遇到需求很多、团队容量有限的情况,不确定该先锁定目标还是先排任务。尤其是跨团队依赖较多时,计划看起来排满了,执行中却容易频繁变更。

先明确本次迭代要交付的可验证结果,再根据团队可用人日、历史完成量和已知依赖筛选需求。预留约10%至20%的容量处理缺陷、支持和不确定事项;每项工作都应有负责人、验收条件和依赖方,未澄清的需求不要直接纳入承诺范围。

2. 迭代进行中,怎样判断项目进度是否真实?

我曾在周会上看到任务完成率很高,但临近迭代结束时,关键功能仍未通过验收。遇到这种情况,我会想知道看板上的进度应该看哪些数据,才不只是“任务做完了”的表面数字。

同时看已完成且验收通过的工作量、剩余工作量、阻塞项和迭代目标达成情况,不要只统计任务数量或开发状态。可以按日记录剩余工作量,并将实际完成趋势与迭代剩余天数对照;若连续数日没有下降,或关键路径任务受阻,应尽早调整范围或协调资源。

3. 迭代进度落后时,PMO应该先采取什么措施?

我在迭代中途发现进度偏慢时,常纠结是增加人手、延长周期,还是直接砍需求。若问题来自外部依赖或需求反复,单纯催团队加快速度似乎也解决不了。

先定位偏差原因:区分估算不准、需求变更、技术风险、资源冲突和外部依赖,再评估对迭代目标的影响。优先解除阻塞、拆小未完成工作,并与产品负责人协商调整非核心范围;只有在依赖和容量分析支持时才考虑增援或调整周期,同时记录决策及影响,避免默默加班掩盖风险。

4. 迭代结束后,PMO如何复盘并改进下一轮管理?

我发现有些团队每次迭代结束都会开复盘会,但同类延期和返工问题下一轮仍会出现。作为PMO,我希望复盘能变成具体改进,而不是只整理一份会议纪要。

复盘时对照承诺与实际交付,核对延期原因、缺陷与返工、需求变更和依赖等待等数据,再从中选出一至两项最值得改进的问题。为每项改进指定负责人、完成时间和验证指标,例如减少等待天数或降低返工比例;下一轮复盘时检查指标是否变化,并根据结果保留或调整措施。

核心关键词

读者评论

卢
卢宇轩

我们团队以前也把开发完成直接算进度,到了迭代末才发现测试和业务验收排队。把各阶段分开统计后,预测确实更接近实际,不过验收条件得在计划阶段先谈清楚。

莫
莫天佑

跨团队依赖经常比团队内部任务更难跟进。文中提到负责人、承诺日期和升级路径,这几项比较实用;实际执行时还得确认对方的承诺是否进入同一份计划,否则依赖还是容易被遗漏。

龚
龚文博

我认同速度不适合做个人绩效,但团队历史完成量也会受需求大小和临时支持工作影响。用中位数估容量时,最好把这些变化一并记录,不然数字看着客观,预测仍可能偏差很大。

文章包含AI辅助创作:迭代管理迭代进度全流程:PMO入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/549840

赞 (0)
飞飞飞飞
迭代容量实操方法:项目经理提升迭代管理效率的最佳实践方法与模板
上一篇 36分钟前
迭代目标管理方法大全:项目经理迭代管理最佳实践落地清单
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
