迭代复盘管理方法大全:项目经理迭代管理协同管理落地清单

迭代复盘管理方法大全:项目经理迭代管理协同管理落地清单

不少团队的迭代复盘开了一个小时,最后留下的却只有“加强沟通、及时同步、提高质量”三句话。问题通常不在于团队不会总结,而在于复盘只讨论结果,没有追到决策、协作和反馈链路上。我的判断是:复盘的价值不由会议时长决定,而由一个更实际的指标决定,复盘结论是否改变了下一轮的工作方式。本文从项目经理的落地视角,拆解迭代复盘如何取数、找因、定行动、追结果,并给出适用于不同团队规模的协同清单。

一、核心结论:复盘不是总结会,而是一次可验证的管理闭环

1. 复盘要回答三个问题

我做迭代复盘时,不会先问“这次做得怎么样”,而是先把问题限定在三个层面:结果有没有达到承诺,结果为什么这样,下一轮具体改变什么。第一个问题识别偏差,第二个问题区分原因,第三个问题把讨论变成管理动作。

如果复盘只回答第一个问题,会议容易变成进度通报;如果回答了前两个问题,却没有责任人、完成日期和验证办法,结论会停在白板上。只有当改进动作进入下一轮计划,并且有证据可以判断是否有效,复盘才算闭环。

2. 先分清结果指标和过程信号

迭代完成率、缺陷数量、延期工时等是结果指标,它们告诉我们发生了什么,但不一定能说明为什么发生。需求进入开发的时间、阻塞持续时长、评审等待时间、测试环境可用性等是过程信号,往往更接近问题发生的位置。

例如,迭代完成率下降可能来自需求范围扩大,也可能来自开发估算偏差、外部依赖等待或测试资源不足。直接给“完成率低”下结论,很容易把不同原因混为一谈。项目经理要做的是把结果拆开,沿着工作流找到偏差第一次出现的节点。

3. 行动项要小到可以验证

“提升需求质量”不是行动项,因为它没有说明谁要做什么,也无法判断完成没有。更有效的写法是:“下一迭代进入开发前,产品负责人为每个高优先级需求补齐验收条件;迭代计划会抽查全部需求中的至少八成;若仍有开发中途补充验收条件的情况,记录其来源并在复盘时核对。”

这种写法不保证问题立即消失,但它把抽象期待变成可观察行为。项目经理不需要一次制定十几条改进措施,通常先选一至三条影响最大的动作,比堆出一份无人维护的长清单更有效。

迭代复盘管理方法大全:项目经理迭代管理协同管理落地清单

二、背景和真实场景:迭代失速往往发生在交接处

1. 一次“看起来正常”的迭代为什么仍会失控

我在项目复盘中反复看到一种容易误判的情况:团队按期发布了版本,会议上大家说“总体还行”,但发布前两天出现集中加班,测试阶段不断补充验收条件,部分低优先级需求被临时撤下。仅看发布日期,团队似乎交付成功;看过程,却可能是通过透支团队和压缩验证换来的。

这类情况不能只用“工作量估少了”解释。它可能从需求承诺阶段就埋下了风险:需求尚未澄清,项目计划先锁定;依赖团队没有确认排期,开发任务已经开始;测试窗口被压缩,质量风险被推迟到发布前集中暴露。复盘应把时间线还原出来,找到风险首次变成事实的时点。

2. 规模越大,越需要看跨角色和跨团队的接口

小团队中,产品、研发和测试可能坐在同一个讨论里,问题很快能被发现。随着组织扩大,需求评审、架构评审、依赖确认、测试排期和发布审批可能分散在不同团队、不同会议甚至不同系统中。此时问题未必是某个人没有尽责,而是信息经过接口时丢失、变慢或无人确认。

对百人以上的组织,我会特别检查三类接口:团队之间的依赖是否有明确交付人,重要决策是否可追溯,变更是否能同步到计划和验收标准。若团队使用项目管理平台承载需求、缺陷、版本和迭代数据,复盘前应先确认字段定义一致,避免不同团队把“已完成”理解成不同状态。

3. 工具的作用是降低证据整理成本,不是替代判断

以 PingCode 这类面向中大型组织的项目管理平台为例,若团队在同一工作流中管理需求、迭代、缺陷和发布记录,项目经理可以更容易地回看任务状态变化、责任交接和阻塞时间。对于需要控制数据部署边界的组织,私有化部署也是评估条件之一;从其他项目管理系统迁移时,则应先盘点字段、工作流、权限和历史数据,再验证迁移结果,而不是把“迁完数据”当作“流程已经跑通”。

是否选择某个平台,应取决于组织的权限治理、集成需求、迁移成本和数据管理要求。迁移与国产替代也不是单看功能清单:历史数据能否检索、自动化规则是否重建、团队是否愿意持续更新状态,都会影响最终效果。工具能把证据留住,但“延期是因为需求变更还是排期判断错误”仍需要项目经理结合上下文分析。

三、常见误区:让复盘变成形式主义的六种做法

1. 只看承诺完成率,忽略承诺本身是否可靠

完成率看起来直观,却很容易被拆分方式、临时移出范围和统计口径影响。如果团队把大需求拆成许多小任务,完成率可能显得很好;如果临近结束时将未完成任务移出迭代,数字也可能被动改善。因此,复盘必须同时记录迭代开始时的承诺范围、期间新增和移除的工作,以及实际完成情况。

项目经理应明确口径:迭代开始后新增的紧急工作是否进入分母,未完成但已进入测试的工作算不算完成,取消的需求如何记录。口径不一致时,不要急着比较团队表现,先统一定义,否则数据会引导出错误的管理动作。

2. 把“沟通不足”当成根因

“沟通不足”往往只是表面描述。继续追问:哪一方缺少什么信息?信息在什么时候应该出现?通过什么渠道传递?谁应该确认收到?如果需求变更没有同步到测试,问题可能出在变更流程没有强制关联验收用例,而不只是某个人没有参加某场会议。

我会要求团队将根因写成可以被反证的陈述。例如:“外部依赖未按期交付,是因为依赖项没有负责人”可以通过任务记录核查;“团队不够主动”则很难验证,也很难对应明确改进措施。不能被验证的根因,通常也很难被有效解决。

3. 让最有话语权的人替整个团队总结

如果项目经理、负责人或资深成员先给出判断,其他人可能会顺着结论补充,而不是说出自己掌握的事实。为了减少这种锚定效应,我会先让参与者独立写下“有效做法、受阻环节、希望改变的事项”,再按主题归类讨论。

在跨团队复盘中,先收集事实、后讨论归因尤其重要。各方对同一事件可能持有不同的信息片段,先让每个角色讲清楚自己看到的时间线,再核对记录,通常比一开始就争论责任更有效。

4. 用“多加会议”处理所有协同问题

会议可以解决需要共同判断的问题,却不适合作为所有信息的传递机制。若阻塞来自缺少责任人,新增例会不会自动补上责任;若审批路径过长,增加同步会反而会把等待变得更显眼,却没有减少等待时间。

新增会议前,先判断问题属于决策缺失、信息延迟、责任不清还是能力不足。只有需要多个角色同时取舍的问题,才优先通过会议处理。其他问题更适合调整入口条件、责任归属、状态提醒或审批权限。

5. 行动项过多,没人知道先做哪一件

每次复盘列十条建议,看上去很积极,实际上会把改进注意力分散。行动项应该考虑影响范围、发生频率、修复成本和验证周期。如果问题影响多个团队、每轮都重复出现,而且通过小幅流程改造就能试验,优先级通常高于一次性的低风险疏漏。

对暂时无法解决的问题,也可以记录风险接受决定及其有效期限。项目经理不必把每个问题都包装成整改任务,但必须说明为什么暂缓、由谁承担风险、何时重新评估。

6. 下一轮不追踪,导致复盘失去可信度

如果团队提出改进措施后从未检查是否执行,成员会逐渐把复盘理解成情绪宣泄或管理表演。行动项至少要进入一个可见的跟踪位置,并在下次计划会或复盘前检查状态和证据。

追踪不是问一句“做了吗”,而是检查行为是否发生、预期结果是否出现、是否产生了副作用。比如加入需求准入检查后,需求返工减少了,但计划会议延长很多,就需要进一步调整检查深度,而不是只看行动项是否打勾。

迭代复盘管理方法大全:项目经理迭代管理协同管理落地清单

四、专业判断逻辑:从事实到根因,再到下一步实验

1. 用时间线替代印象争论

复盘开始前,我会按关键事件整理一条简短时间线:需求承诺、依赖确认、开发开始、需求变更、测试开始、缺陷集中出现、发布决定。每个事件尽量附上记录来源,比如任务状态更新时间、评审纪要或缺陷单,而不是依赖“我记得大概是那天”。

时间线不需要记录所有细节,重点是识别偏差的起点和放大过程。例如,测试阶段出现大量阻塞,可能并不是测试执行慢,而是测试数据准备、环境审批和接口联调都被推迟到了同一周。没有时间线,团队容易只讨论问题爆发的地点,而忽视风险积累的过程。

2. 区分直接原因、系统条件和可控动作

我通常把原因分成三层。直接原因是某个工作项没有按期完成;系统条件是任务进入迭代时存在未确认依赖或验收口径不完整;可控动作则是团队能在下一轮改变的步骤,例如设置依赖确认门槛、提前准备测试数据或缩短变更同步路径。

这样拆分可以避免把所有责任压在最后接触问题的人身上。缺陷在测试阶段被发现,不代表测试造成了缺陷;延期在开发阶段显现,也不一定是开发执行慢。根因应回到问题形成的条件,而非问题被发现的位置。

3. 用反事实问题检验根因是否站得住

一个实用的追问是:“如果这个因素不存在,结果还会发生吗?”假设团队把延期归因于评审晚了一天,就要检查若评审按期完成,后续是否仍会因为接口不稳定而延期。如果答案是肯定的,那么评审晚到可能只是伴随现象,而非主要原因。

我还会问:“这个因素是否能够解释同类问题的重复发生?”单次偶发事件不一定值得改变流程;但如果相同类型的依赖在多轮迭代中反复晚确认,就说明流程存在可修复的结构性缺口。

4. 将改进设计成小型实验

当根因不确定时,不要一次性大改整个工作流。先提出一个小实验,明确目标、范围、观察时间和判定标准。例如,连续两个迭代对跨团队依赖增加负责人和确认日期字段,观察依赖逾期次数、等待时长和计划变更数量是否变化。

实验的价值在于减少“我觉得有效”的争论。若指标改善,就考虑推广;若没有变化,检查执行是否到位、问题假设是否错误,或是否存在新的约束。复盘不是一次性找到完美答案,而是以低风险方式缩短判断路径。

5. 指标要组合使用,不能只盯一个数字

例如,迭代完成率上升,可能是团队减少了承诺范围,也可能是交付能力提高。若同时观察需求变更比例、未完成工作移出比例、缺陷返修率和阻塞等待时长,就更容易判断完成率改善是否健康。

指标之间存在制约关系。把计划准确性推到极高,可能促使团队只承诺低风险工作;把缺陷数量压得很低,也可能是测试覆盖不足或缺陷分类标准改变。因此,项目经理要优先观察趋势和组合信号,遇到口径改变时在数据旁明确标注。

迭代复盘管理方法大全:项目经理迭代管理协同管理落地清单

五、案例与数据观察:把“延期”拆成可管理的过程

1. 案例说明与口径

下面是一个匿名化的情景推演,用来说明分析方法,不代表某个组织的公开经营数据。假设一个产品团队连续进行六轮两周迭代,每轮开始时记录承诺工作量,迭代结束时记录完成情况,并从任务记录中核对需求变更、等待和返工。数字仅用于展示项目经理如何从表面结果走向过程诊断。

六轮数据中,团队完成率从七成上下波动到接近八成,但发布前加班并未同步减少。继续看任务记录后发现,部分迭代存在临近结束时集中补充验收条件、外部接口确认晚于开发启动,以及测试环境准备被排在开发完成之后的情况。完成率只是结果,交接与等待才是值得继续查的信号。

2. 先做数据核对,不急着讲故事

项目经理应先核对迭代范围是否稳定。如果中途新增的紧急需求没有单独标注,原有计划的完成率会被稀释;如果未完成任务被直接移出统计,完成率又会被抬高。随后检查状态变更时间,确认“完成”是否包含测试、验收和发布准备,而不仅是开发提交。

我会把样本分成三张清单:承诺内工作、迭代中新增工作、迭代中取消或延期工作。再抽查延期任务的原因分类,至少包含需求变更、依赖等待、估算偏差、技术风险和资源冲突。原因类别不宜过多,避免记录成本高于分析价值。

3. 从局部证据找出优先动作

假设记录显示,六轮中有五轮出现测试准备晚于开发启动,三轮出现跨团队接口确认迟延。团队不能据此直接断定测试准备就是全部问题,而应查看等待时长、受影响任务数量和是否处于关键路径。若测试准备晚到只影响非关键工作,优先级可能不如一次导致核心功能延期的接口变更。

随后选择一条低成本动作试验:将高风险需求的接口确认和测试数据准备提前到迭代承诺前,并要求相关责任人明确确认状态。下一轮比较准备按期率、测试阻塞时长和发布前新增缺陷数量。若准备工作按时率提高但等待没有下降,就要继续检查环境或权限审批等下游因素。

4. 结果评价要关注改善是否健康

行动执行后,项目经理不能只看完成率。例如,完成率从七成提高到八成,可能是计划更稳,也可能是团队减少了需求范围。应同时查看迭代承诺量、临时新增量、延期移出量和返工情况。若完成率提升伴随高优先级需求延迟增加,说明优化方向可能偏离业务目标。

在真实项目中,我倾向于把数据表述为“观察到的变化”,而不是“证明了因果”。团队规模、需求复杂度、假期和外部依赖都会影响结果。比较时应至少记录这些背景条件,避免把某一轮的偶然改善包装成通用结论。

迭代复盘管理方法大全:项目经理迭代管理协同管理落地清单

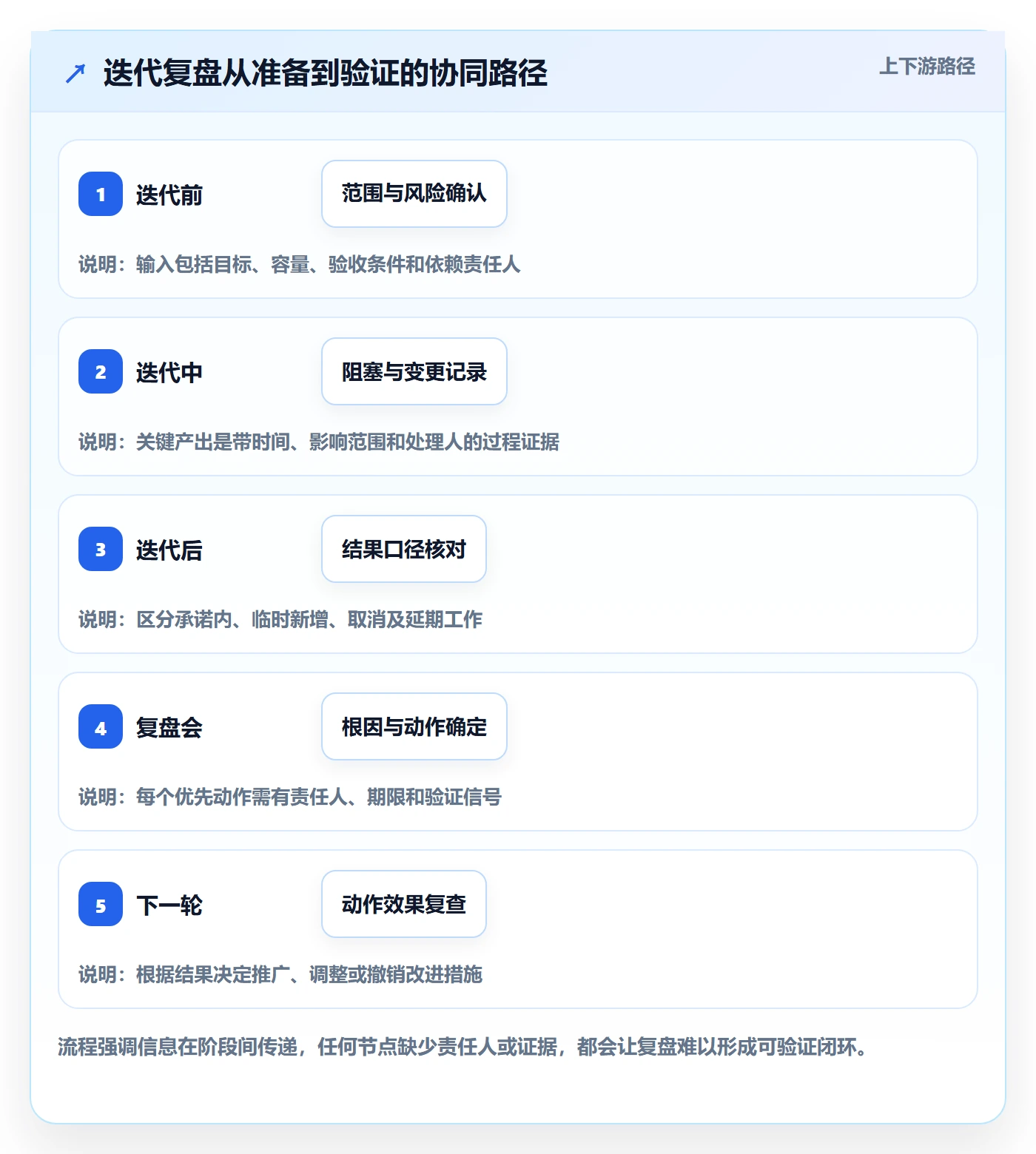

六、行动清单:按迭代前、中、后建立协同闭环

1. 迭代开始前:把风险暴露在承诺之前

迭代开始前的工作不是把所有需求塞进计划,而是确认团队是否具备承诺条件。项目经理要推动产品、研发、测试和依赖团队共同检查范围、验收条件、估算依据、外部依赖和资源安排。无法确认的事项不必强行补齐,但要标记风险、决策人和最迟确认时间。

  • 确认本轮目标是否清楚,并能用一两句话解释预期业务结果。
  • 检查高优先级需求是否有可验证的验收条件。
  • 标出跨团队依赖、责任人、交付日期及受影响任务。
  • 核对团队可用工作时间,注明休假、值守和临时支持安排。
  • 记录迭代开始时的承诺范围,避免事后改变统计口径。
  • 为高风险事项设定触发条件,例如依赖未确认时暂停相关承诺。

不要追求每个任务都拥有精确到小时的估算。对于高不确定需求,更重要的是明确假设、验证路径和停止条件。若需求还需要技术探索,可以把探索任务与正式交付任务分开,避免用虚假的确定性掩盖风险。

2. 迭代进行中:让偏差尽早可见

迭代期间的协同重点不是每天重复汇报,而是尽早识别阻塞、范围变化和关键路径风险。站会可以围绕“昨天完成了什么、今天准备推进什么、有什么阻塞”展开,但项目经理要避免把站会变成逐条读任务状态的长会。

对于阻塞,至少记录开始时间、责任方、影响范围和下一次检查时间。若问题需要管理层协调,明确升级路径;若属于团队内部可解决的问题,则由具体负责人提出方案和截止点。阻塞状态必须有更新,否则数据只能说明任务停滞,无法说明团队做过什么处理。

3. 迭代结束时:完成验收,也保留未完成事实

结束时应分别确认已完成、未完成、取消和新增的工作,并标注未完成原因。未完成任务如果要带入下一轮,应重新评估优先级和容量,不应自动沿用旧承诺。发布结果、质量问题和用户反馈也需要与迭代记录关联,帮助团队从“完成了多少任务”转向“交付了什么价值”。

复盘前不要只导出一张完成率报表。项目经理至少准备迭代范围变动、关键任务状态时间线、缺陷情况、阻塞记录和行动项历史。数据准备的目的是减少会议上争论事实的时间,不是预先替团队决定责任归属。

4. 复盘会中:按固定节奏保护讨论质量

团队可以把四十五至六十分钟作为常见起点,再根据参与人数和问题复杂度调整。人数较多时,先异步收集意见,再由必要角色参加讨论,避免全员围坐却只有少数人发言。会议时长不是效率的唯一标准,关键是是否有足够时间核实证据并形成可跟踪动作。

  1. 用五至十分钟回顾迭代目标、范围变化和客观数据。
  2. 用十分钟重建关键事件时间线,先确认事实,再讨论原因。
  3. 用十五至二十分钟识别重复问题和高影响阻塞,追问形成条件。
  4. 用十分钟确定一至三条改进动作,写清责任人、期限和验证信号。
  5. 结束前复述决策、未解决事项和下次检查时间,确保各方理解一致。

当讨论开始针对个人能力或态度下结论时,项目经理应把话题拉回到行为、信息和流程条件。并非所有问题都由流程造成,但在做出个人归因前,应先确认任务是否清楚、资源是否可用、风险是否提前暴露,以及团队是否有机会调整计划。

5. 复盘后:把改进放进下一轮日常工作

复盘后的行动项需要进入团队平时使用的项目管理流程,不能只留在会议纪要中。若组织使用项目管理平台,可以将行动项关联到迭代或改进事项,配置责任人、截止日期和状态;若目前靠共享文档管理,也应指定维护人并设置固定复查节点。

下一轮计划会开始时,先检查上一轮行动有没有实施,再观察预期信号是否变化。若改进没有效果,记录是执行不到位、假设错误还是外部条件变化。行动项的完成不等于问题解决,验证结果才是闭环的最后一步。

迭代复盘管理方法大全:项目经理迭代管理协同管理落地清单

七、不同情况下的行动建议与取舍

1. 小团队:优先缩短反馈回路,不要先建复杂制度

十人以内的团队,复盘可以保持轻量。每轮围绕一个主要目标、一个明显阻塞和一项改进动作展开,使用简单文档或任务板记录即可。过早引入大量分类字段、审批流和复杂指标,会让团队把时间花在维护系统上,而非改善协作。

小团队的优势是沟通距离短,适合直接验证流程变化。需要注意的是,成员关系紧密也可能让人回避表达分歧。项目经理可先采用匿名反馈或静默书写,再邀请团队讨论,避免复盘被少数强势声音主导。

2. 中型团队:建立统一口径和稳定节奏

多个职能小组共同交付时,最重要的是统一迭代边界、状态定义和依赖记录方式。项目经理不必把所有决策集中到一个会议,但应建立稳定的跨团队风险同步机制,明确哪些问题由团队自行解决,哪些问题需要项目层面协调。

这类组织适合建立轻量指标面板,持续跟踪承诺范围变化、阻塞时长、缺陷趋势和行动项按期检查情况。指标数量不宜过多,团队要能解释每个指标对应的管理问题,否则面板会变成无人阅读的展示页。

3. 百人以上组织:先治理数据和接口,再谈统一模板

大型组织常有多个业务线、多个研发团队和不同节奏。强行要求所有团队使用完全相同的迭代长度、角色设置和指标,可能抹平业务差异。更可行的做法是统一关键定义和接口要求,例如“承诺范围如何记录”“依赖由谁确认”“发布完成如何判定”,同时允许团队根据业务类型选择适合的复盘节奏。

当项目数据分散在多个系统中时,先做字段映射和权限梳理,再决定是否整合或迁移。以 PingCode 等项目管理平台作为候选时,可在试点中验证需求、缺陷、迭代和发布记录能否串联,私有化部署及既有系统迁移是否符合组织约束。不要只用功能演示作为选型依据,应让真实团队带着真实数据完成一轮计划、跟踪和复盘。

4. 高风险项目:复盘频率可以提高,但范围要更聚焦

涉及安全、合规、资金或重大客户承诺的项目,复盘不必等到迭代结束后才进行。可以在关键里程碑或风险事件后做短复盘,重点检查假设、决策依据、审批链和补救措施。需要注意,频率提高不意味着每次都全面讨论所有流程,否则团队会陷入会议负担。

高风险场景还需要保留决策和变更记录,包括谁在什么信息条件下作出决定、哪些风险被接受、由谁跟踪。涉及敏感数据时,应遵循组织的数据权限和留存要求,不要为了方便复盘而扩大无关人员的访问范围。

5. 远程协作团队:异步先行,会议用于取舍

跨时区或远程团队,如果把所有讨论都放在同步会议里,容易让少数时区成员承担不成比例的沟通负担。可以提前开放异步复盘页面,要求参与者先提交事实、风险和建议,再将会议留给有分歧或需要决策的问题。

异步协作要明确反馈截止时间和决策方式。若没有期限,意见可能长期悬而未决;若只在会议中口头确认,缺席成员又可能错过结论。项目经理应在会后记录决定、异议和未解决事项,让结论可以被异步查阅。

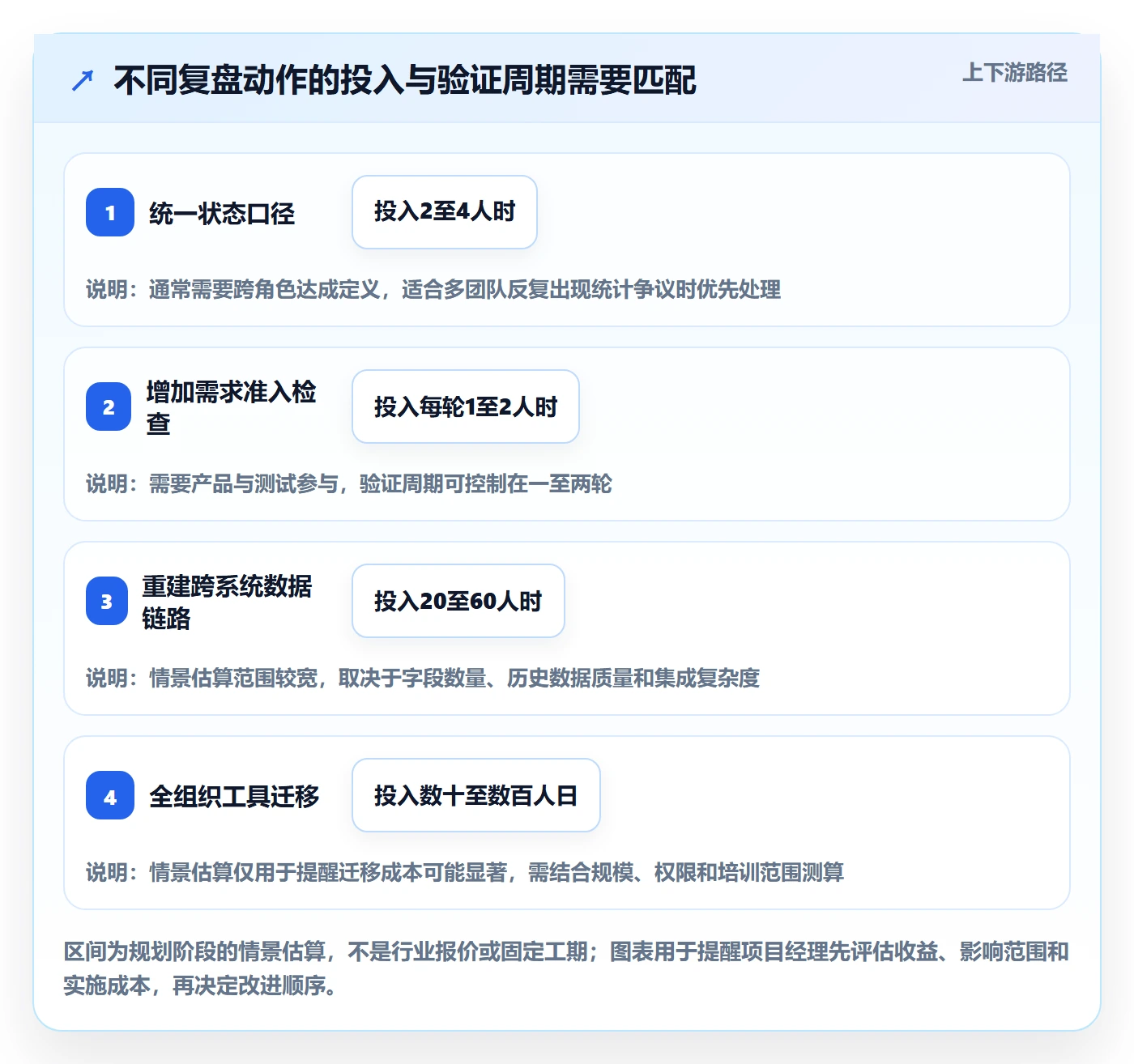

6. 何时选工具,何时先修流程

如果团队的问题是工作状态无人维护、多个系统之间的信息难以追溯、权限与审计要求无法满足,工具评估可能是必要工作。但如果问题来自目标反复改变、责任人不明确或管理者不愿做优先级取舍,换工具通常不会改变根因。

选型时要把总成本算完整:授权或部署成本、数据迁移和清理、集成开发、流程配置、培训、运维,以及迁移期间团队生产力损失。对已有历史数据和复杂权限的组织,先挑选一个业务边界清晰的团队试点,再评估迁移风险,比一次性全组织切换更稳妥。

组织情况 优先动作 需要避免 建议观察的信号
小团队、流程简单 每轮聚焦一项改进并快速验证 引入过多审批和字段 阻塞是否更早暴露、行动是否完成
多团队协作 统一依赖责任和状态口径 把所有问题都归为沟通不足 依赖逾期、跨团队等待时长
大型或受监管组织 先明确数据、权限和流程接口 未试点就全组织切换工具 迁移完整性、审计追溯和使用率
远程或跨时区团队 异步收集,会议集中处理决策 用会议代替书面记录 决策等待时间和信息遗漏次数

八、可直接使用的复盘模板与最终检查

1. 会前准备清单

  • 本轮目标、承诺范围和实际交付结果是否采用同一口径。
  • 临时新增、取消、延期的工作是否分别记录。
  • 是否准备关键事件时间线和相关任务记录。
  • 是否收集产品、研发、测试、运营及依赖团队的不同视角。
  • 是否区分个人感受、观察到的事实和待验证假设。
  • 是否提前告知会议目标、时长和需要作出决策的问题。

2. 会中讨论模板

讨论一个问题时,可以按“事实,影响,原因假设,证据,行动”顺序展开。事实描述发生了什么,影响说明它对交付、质量或用户造成什么后果,原因假设说明可能的形成条件,证据用于验证假设,行动则规定下一步如何改变。

例如,不写“沟通不到位导致延期”,而写“接口字段在开发开始后发生两次调整,相关任务因此等待约两天;变更没有同步到验收条件;下一轮接口变更由接口负责人在工作项中记录影响范围,并由测试负责人确认验收用例同步”。后一种写法更长,却能帮助团队明确改什么、由谁改。

3. 行动项模板

字段 填写要求 示例
问题 描述可观察现象,不直接给个人贴标签 高优先级需求多次在开发中补充验收条件
改进行动 说明下一轮新增或改变的具体行为 需求进入迭代前由产品和测试共同核对验收条件
责任人 指定一个对推进负责的人 产品负责人
期限 明确完成或开始执行的时间点 下一轮计划会前
验证信号 定义如何判断动作发生及结果是否改善 抽查高优先级需求,记录开发中途补充条件的次数
复查时间 安排回看结果的具体节点 下一轮复盘

4. 项目经理的最后检查

复盘结束前,我会快速检查四件事:有没有把现象误当根因,行动项是否能由责任人执行,验证信号是否能在下一轮获得,以及团队是否明确哪些问题暂时不处理。若任何一项不清楚,宁可减少行动项,也不要留下含糊的承诺。

还要留意复盘造成的负担。若团队为了追踪指标不断补录大量数据,却没有减少延期、返工或等待,应重新评估采集成本。数据不是越多越好;只有能帮助团队做出更好取舍的信息,才值得长期维护。

迭代复盘管理方法大全:项目经理迭代管理协同管理落地清单

九、结语:把复盘变成团队的学习能力

迭代复盘最有价值的产物,不是一本越来越厚的会议纪要,而是团队逐渐更早发现风险、更准确地解释偏差、更有把握地决定下一步。它既不是追责仪式,也不是为了让数据好看而调整口径,而是一套持续检验工作方式的机制。

我的独特判断是:复盘质量的关键,不是根因分析有多深,而是团队能否把不确定的归因转成低成本、可逆、可验证的改进实验。先选一个反复出现且影响明显的问题,核对数据口径,找出它形成的流程节点,再设定一个责任清楚的行动和下一轮验证信号。做到这一步,复盘才真正进入迭代管理和协同管理的日常。

下一步,可以从最近一轮迭代开始:整理承诺范围变化、阻塞时间和返工记录,选出影响最大的一个问题;在复盘会上让相关角色先对齐事实,再共同确定一个小型改进实验;下一轮结束时检查行为和结果是否变化。先让一个闭环跑通,再决定是否扩大指标、流程或工具投入。

常见问题解答(FAQ)

1. 迭代复盘应该在什么时候进行?

我以前常把复盘安排在版本发布之后,结果团队成员已经转去处理下一轮任务,细节很难回忆。想知道复盘放在迭代的哪个节点,既能趁记忆新鲜,也不影响交付节奏。

建议在迭代验收或发布后1至3个工作日内安排,控制在60至90分钟。会前由项目经理收集目标完成情况、延期任务、缺陷和协作问题;会上聚焦事实与改进,不把复盘变成责任追究会。

2. 迭代复盘重点看哪些指标?

我做复盘时遇到过指标很多、讨论却没有结论的情况,团队花时间报数,仍说不清迭代为什么偏离计划。尤其是需求频繁变化或缺陷较多时,我不确定哪些数据真正值得追踪。

优先看计划完成率、需求变更量、缺陷数量及修复周期、阻塞时长和未完成工作量,并与团队自身前几轮的基线比较。指标用于提出原因假设,不宜单独作为个人绩效结论;例如完成率下降时,还要区分估算偏差、临时插单和外部依赖。

3. 如何让迭代复盘避免变成互相指责?

我参加过只讨论“谁没做好”的复盘,最后大家都不愿意说真实问题。遇到跨职能协作或依赖方延迟时,我想知道怎样把讨论拉回到可改进的流程上。

先用时间线和任务记录还原事实,再围绕“发生了什么、影响是什么、下次改变什么”讨论系统原因。主持人应区分可控因素与外部约束,避免点名归责;对每个问题形成一个具体改进动作,并明确负责人和检查时间。

4. 复盘提出的改进措施怎样确保真正落地?

我所在的团队每次复盘都能列出不少改进项,但过一两轮就没人记得,问题又重复出现。想找一种不增加太多会议负担的跟进办法,并判断改进是否有效。

把改进项写成可验证的任务,包含负责人、截止时间、预期结果和验证指标,优先保留一至三项高影响措施。下一轮计划会检查任务状态,并按约定指标对比前后变化;若两轮后没有改善,就重新评估原因或调整措施,而不是继续保留无效清单。

核心关键词

读者评论

钱
钱子涵

我们团队以前也把延期直接归到估算不准,后来把需求变更和依赖等待单独记下来,才发现不少偏差不是开发环节造成的。时间线确实比凭印象讨论更有用。

贺
贺晓彤

指标口径统一很关键,尤其是临时移出迭代的任务怎么统计。否则完成率看着改善了,也可能只是调整了分母。想问下跨团队复盘时,双方数据口径不一致通常怎么先对齐?

文章包含AI辅助创作:迭代复盘管理方法大全:项目经理迭代管理协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/549717
