迭代计划看起来排得很满,到了评审时却发现核心功能没完成、测试时间被挤掉、上线风险还没人负责,这通常不是团队“执行力不够”,而是迭代目标从一开始就没有成为取舍依据。做好迭代管理,关键不是把更多任务塞进周期,而是让团队围绕一个可验证的结果工作,并在风险变成延期之前,及时调整范围、资源或交付时间。
一、核心结论:迭代管理的对象不是任务,而是可验证的结果
1. 先区分目标、范围和任务
我做迭代规划时,会把三个经常混在一起的概念分开:目标回答“本轮结束后要改变什么”,范围说明“为了实现目标要交付什么”,任务才回答“谁在什么时候做什么”。如果把任务清单当成目标,团队很容易出现每项都做了、业务结果却没有变化的情况。
例如,“完成登录页改版、增加验证码、补充埋点”是工作范围,不是迭代目标。更清晰的目标可以是:“降低新用户首次登录失败率,同时确保异常登录可追溯。”前者让团队追求完成事项,后者允许团队讨论验证码是否必要、埋点是否足够,以及遇到容量不足时哪些工作可以延后。
目标应能引导取舍,并能在迭代结束时被验证。如果一句目标既不能帮助团队拒绝临时插单,也无法说明成功与否,它大概率只是一个更好听的任务标题。
2. 用三道门槛判断目标是否可执行
我会用三道门槛检查迭代目标。第一,业务或用户问题是否明确;第二,结果是否有可观察的验收信号;第三,团队是否能在当前周期和依赖条件下影响这个结果。三项缺一,目标就需要继续澄清,不能直接拆成任务排期。
- 问题门槛:说清楚谁遇到了什么问题,避免用“体验优化”“性能提升”等无法判断边界的表达。
- 验证门槛:确定验收条件、观测窗口和数据来源,不要求每个目标都必须是收入指标,但必须可以核验。
- 可控门槛:识别外部团队、数据权限、环境、审批等依赖,确认迭代团队对关键结果拥有足够影响力。
这不是要求每个团队都做复杂的目标管理表。恰恰相反,目标越少越容易执行。一个两周迭代中,团队通常更适合围绕一至三个有明确边界的结果协同,而不是同时承诺十几个彼此竞争的重点。
3. 先设边界,再谈承诺
迭代承诺不是把理想状态下的全部需求放进周期。项目经理要在计划前确认固定约束:周期长度、可用人员、关键依赖、质量标准和不可妥协的发布条件。然后再决定本轮范围。若上线日期不能变,通常要明确可调整范围;若范围不能变,就必须诚实评估日期和资源风险。
一种实用的表达方式是:“本轮承诺实现目标结果A,必须完成范围B;若依赖C未按日期满足,则保留降级方案D,非关键增强项E自动移出。”这类约定看起来不如一张塞满任务的计划表漂亮,却能减少临近结束时的争论。
二、背景与真实场景:为什么计划完整,交付仍然失控
1. 需求变化并非唯一原因
迭代偏离计划,常被归因于“中途需求变更多”。在复盘中,我更愿意继续追问:为什么这个变化可以绕过评估直接进入迭代?为什么关键依赖直到开发后半段才暴露?为什么任务的完成状态没有反映测试和发布准备?这些问题比简单统计变更次数更能找到管理上的根因。
团队实际面对的往往是几种因素叠加:需求定义不足、估算只看编码时间、多人同时处理过多事项、跨团队接口没有明确责任人、测试环境不可用,以及管理者把“开始做”误当成“已承诺完成”。每种因素单独出现时可能不致命,叠加后却会压缩验证和缓冲时间。
2. 一个常见的两周迭代场景
下面是一个用于说明管理方法的情景模拟,不是某个企业的公开统计。一个由产品、研发、测试和运维共同参与的小组计划用两周推出新用户认证能力。团队最初将功能开发、异常日志、灰度发布和埋点都排入计划,却没有把身份服务接口确认列为前置条件。
迭代开始后,接口字段和错误码与预期不一致,研发等待外部团队确认;为弥补时间,开发压缩联调,测试又在最后几天才拿到稳定环境。最终功能代码完成了,但异常场景验证不足,灰度方案也没有明确回滚条件。表面上看是“进度晚了”,实质上是目标、依赖、质量门槛和风险预案没有形成一套可执行约定。
如果在计划前把接口确认列为准入条件,并准备最小可交付方案,团队就可能在依赖延迟时先交付基础认证和监控能力,把低优先级的页面优化移出迭代。管理的价值不在于预测所有问题,而在于让问题出现时有可执行的选择。
3. 规模扩大后,信息差会放大风险
小团队可以靠每日沟通弥补很多流程缺口;人数、团队和系统依赖增加后,口头同步的成本会上升。一个任务的状态不仅要让执行人知道,还要让目标负责人、测试、依赖团队和决策者看得见。特别是在多团队并行时,“谁在等谁”“哪个决定阻塞发布”需要留在共享记录中,而不能只存在会议记忆里。
在中大型企业或百人以上组织中,迭代管理往往还要兼顾权限、审计、跨团队协作及部署方式等约束。工具能帮助统一工作项和状态,但工具本身不能替代责任分配与决策机制。若团队连“何为完成”都没有共识,再完善的看板也只会更快地展示混乱。

三、常见误区:看板上的绿色,不代表迭代真的安全
1. 把“完成任务数”当成目标达成度
任务完成率适合观察工作进展,却不能单独证明业务目标已经实现。某迭代完成了十项界面工作,但关键转化路径仍不可用,完成率再高也不能算成功。反过来,若团队通过更简单的实现达成了目标,少做了几项非必要任务,不应被评价为交付失败。
我会同时看两类信号:一类是交付信号,例如验收通过、缺陷状态、发布准备;另一类是结果信号,例如流程成功率、用户操作耗时或内部处理成本。前一类帮助判断工作是否完成,后一类帮助判断目标是否有效。两者不能相互替代。
2. 用“全部塞满”制造确定性幻觉
计划排得越满,不等于交付越可靠。若所有容量都分配给理想情况下的开发工作,任何评审反馈、线上故障、依赖等待或返工都会挤占测试和发布时间。计划中的空隙不是浪费,它是应对不确定性的空间;但缓冲也不应变成无法解释的“随便留点时间”,而应依据历史波动、工作性质和依赖风险设定。
在没有团队历史数据时,可以先用情景模拟做容量演练:例如把可用工时分为核心交付、验证与发布、不可预见工作三部分,观察不同分配下关键工作能否按时完成。随后逐步用本团队的真实数据校准,不应把示意比例当成行业标准。
3. 把每日站会变成逐人汇报
每日同步的目的不是让每个人对着项目经理重复昨天做了什么,而是识别会影响目标的阻塞、依赖和计划偏差。若会议只收集状态,不产生新的责任人、处理动作和更新时间,它就只是口头版看板。
我通常把讨论聚焦在三个问题:当前目标有没有受威胁;哪些工作正在等待且等待成本在上升;今天需要谁做出什么决定。没有阻塞、没有偏差、没有需要协调的决定时,简单更新共享状态即可,不必为了开会而开会。
4. 把风险清单写成“风险博物馆”
风险登记表如果只有风险描述,没有触发信号、负责人和应对动作,复盘时就会变成一份事后证明“我们早就知道”的文件。有效的风险记录应该能改变接下来的行动:达到什么条件时要升级,谁负责判断,团队采取规避、缓解、转移还是接受。
风险也不应只登记技术问题。需求审批、数据授权、供应方交付、发布窗口、监管要求和关键人员不可用,都可能成为迭代交付的硬约束。风险管理不是把所有坏事都列出来,而是识别那些一旦发生会改变决策的事件。
5. 以加班掩盖优先级和系统性问题
临近迭代结束时,临时加班有时能解决短期缺口,但它不是稳定的风险策略。如果每个迭代都靠最后几天集中赶工,团队可能正在把估算偏差、返工、依赖等待或测试资源不足转化为隐性成本。
更重要的是区分“突发事件”和“常态超载”。前者可能需要短期应急安排;后者则需要调整范围、工作并行度、质量门槛或资源配置。单纯要求团队加速,通常不会消除造成延迟的结构性原因。
四、专业判断逻辑:从目标设定到风险关闭的全流程
1. 目标澄清:写出结果、边界与反证
目标卡片不需要很复杂,但应回答四个问题:要改善什么结果、受影响对象是谁、如何确认达成、什么情况说明目标没有实现。最后一个问题常被忽略,却能防止团队用表面指标“证明成功”。
例如,“提升登录体验”可以改写为:“新用户在指定终端上完成登录的成功率提高,且失败请求可定位到明确错误类别;不得通过放宽身份校验降低失败率。”这里既有目标方向,也有安全边界和反证条件。
如果结果指标受外部因素影响较大,可以设置可控的交付代理信号,例如接口错误覆盖率、关键路径测试通过率或监控告警完整度,但要明确它们只是领先信号,不等于最终业务结果。
2. 范围规划:按价值和可逆性排序
优先级不应只由“谁催得急”决定。我会先判断事项对迭代目标的贡献,再看风险降低效果、依赖关系和撤回成本。一个能降低重大上线风险的监控能力,可能比一个用户可见但非关键的细节优化更值得优先完成。
可将范围分成三层:必须交付的目标闭环、提升体验或效率的增强项、可以延后的探索项。必须项应能独立满足最小验收条件;增强项可以在容量充足时纳入;探索项应有明确的停止条件,避免调查性工作无限延长。
3. 容量评估:用可用能力,不用名义人数
计算容量时,名义人数不等于完整产能。请扣除休假、支持轮值、跨团队会议、培训和已知维护工作,再结合团队历史交付情况估算。新团队或流程变化明显时,应采用保守估计,避免拿成熟团队的历史速度直接套用。
估算的目的不是得出一个看似精确的承诺数字,而是揭示计划对假设的依赖。若方案只有在所有人零中断、依赖按时、返工为零的情况下才成立,它就不是可靠计划。应把最敏感的假设写出来,并决定怎样监测。
4. 依赖管理:把等待从隐形变成可升级
每项关键依赖都应记录提供方、接受方、交付物、需要日期、验收人和延迟后的替代方案。只写“等接口”“等数据”没有足够操作价值,因为团队无法据此判断影响,也不知道应该向谁升级。
对跨团队依赖,项目经理应把沟通提前到迭代承诺之前,而不是等开发做到一半才询问状态。若外部交付时间不确定,可采用契约测试、模拟数据、接口适配层或分阶段验收降低耦合,但需评估这些替代措施是否会造成后续返工。
5. 过程监控:观察趋势,不迷信单日状态
单日完成多少任务容易受任务大小和拆分方式影响。趋势比单点更有价值:剩余工作是否持续下降、阻塞时间是否变长、缺陷是否在集中涌入、关键路径是否出现新的等待。团队不必堆砌指标,选择少量能够触发行动的信号即可。
如果某个信号连续恶化,应先检查原因,再决定是否调整。举例来说,剩余工作不降可能因为任务拆分不足、验收标准不清或外部等待,并不必然意味着成员效率低。指标的作用是发出调查提示,不是自动判定责任。
6. 风险控制:从识别到关闭形成闭环
一个完整的风险闭环包含识别、评估、响应、监控和关闭。评估时不必追求复杂模型,可以用影响程度和发生可能性做初筛;但对高影响风险,还应明确最早的触发信号和可接受的损失边界。
- 识别:从依赖、技术方案、质量、人员、合规和发布条件中寻找可能改变计划的事件。
- 评估:记录发生可能性、影响范围、最迟决策时间及当前未知信息。
- 响应:明确规避、缓解、转移或接受的策略,并指定执行人和完成日期。
- 监控:为风险设置触发条件,例如接口确认逾期、关键测试连续失败或发布窗口变更。
- 关闭:确认风险已消除、转为问题处理,或经有权负责人接受并留下依据。
7. 发布与复盘:关闭工作项,也关闭管理问题
迭代结束不等于所有事项都已上线。发布前要确认验收、数据迁移、权限、监控、回滚和支持安排;无法发布的工作要注明原因、后续归属和是否影响目标。不能把“开发完成”直接统计为“用户已获得价值”。
复盘时,我会避免只问“谁没按时完成”,而是追踪计划与事实之间的差异:哪些假设不成立,哪些等待没有被及时暴露,哪些验收条件太晚确定,哪些风险响应有效。复盘必须落到下一轮能验证的改进动作,否则只是讨论气氛良好的总结会。

五、案例与数据观察:用一轮迭代验证管理机制,而非证明工具有效
1. 情景模拟:认证能力迭代的计划前检查
继续沿用前述认证能力案例,假设团队有产品、研发、测试和运维成员,周期为两周。项目经理在承诺前组织一次目标与风险检查:确认目标是提升认证流程可用性,不把“所有历史页面一起改版”纳入本轮;明确身份服务接口是关键依赖;把异常记录、核心路径测试和回滚条件列为发布门槛。
这次检查可以用一张简短表格完成。数据为示意性情景参数,用于展示如何做决策,不应被当成对某个团队的真实绩效披露。
| 检查项 | 初始设想 | 计划前发现 | 调整动作 |
|---|---|---|---|
| 迭代目标 | 完成认证功能及相关页面改版 | 目标混入功能清单,成功条件不明确 | 改为验证核心认证路径可用性与失败可追溯性 |
| 关键依赖 | 接口按计划可用 | 字段、错误码和联调时间尚未确认 | 指定双方负责人和确认日期,准备模拟接口方案 |
| 验收范围 | 功能开发完成即算完成 | 异常分支、监控和发布准备未纳入 | 补充关键路径、异常场景与回滚检查 |
| 可调整范围 | 所有需求默认承诺 | 页面增强与目标关联弱 | 将页面增强列为可延后项,避免挤占验证时间 |
2. 用容量情景而非单点估算做决策
假设团队可用于迭代的工作容量经过休假、支持和会议扣减后为60人天,这是本案例的模拟值,不是组织通用基准。项目经理可以建立保守、基准和乐观三种情景,观察关键范围在依赖延迟或返工时是否仍可交付。
此处的重点不是把缓冲精确到小数,而是让决策者看到承诺的条件。如果基准情景都无法容纳测试和发布准备,就应缩小范围;如果只有乐观情景能够达成目标,就要把风险明确升级,而不是把乐观预测写成确定承诺。
| 容量情景 | 有效容量 | 关键交付预估 | 建议判断 |
|---|---|---|---|
| 保守 | 48人天,情景模拟 | 核心路径、必要测试与发布准备 | 仅承诺最小闭环,增强项移出 |
| 基准 | 54人天,情景模拟 | 核心路径、异常记录和部分体验优化 | 以核心目标为承诺,增强项视进展决定 |
| 乐观 | 60人天,情景模拟 | 计划范围全部完成 | 不以此情景作为唯一承诺依据 |
3. 记录领先信号,减少末尾才发现的意外

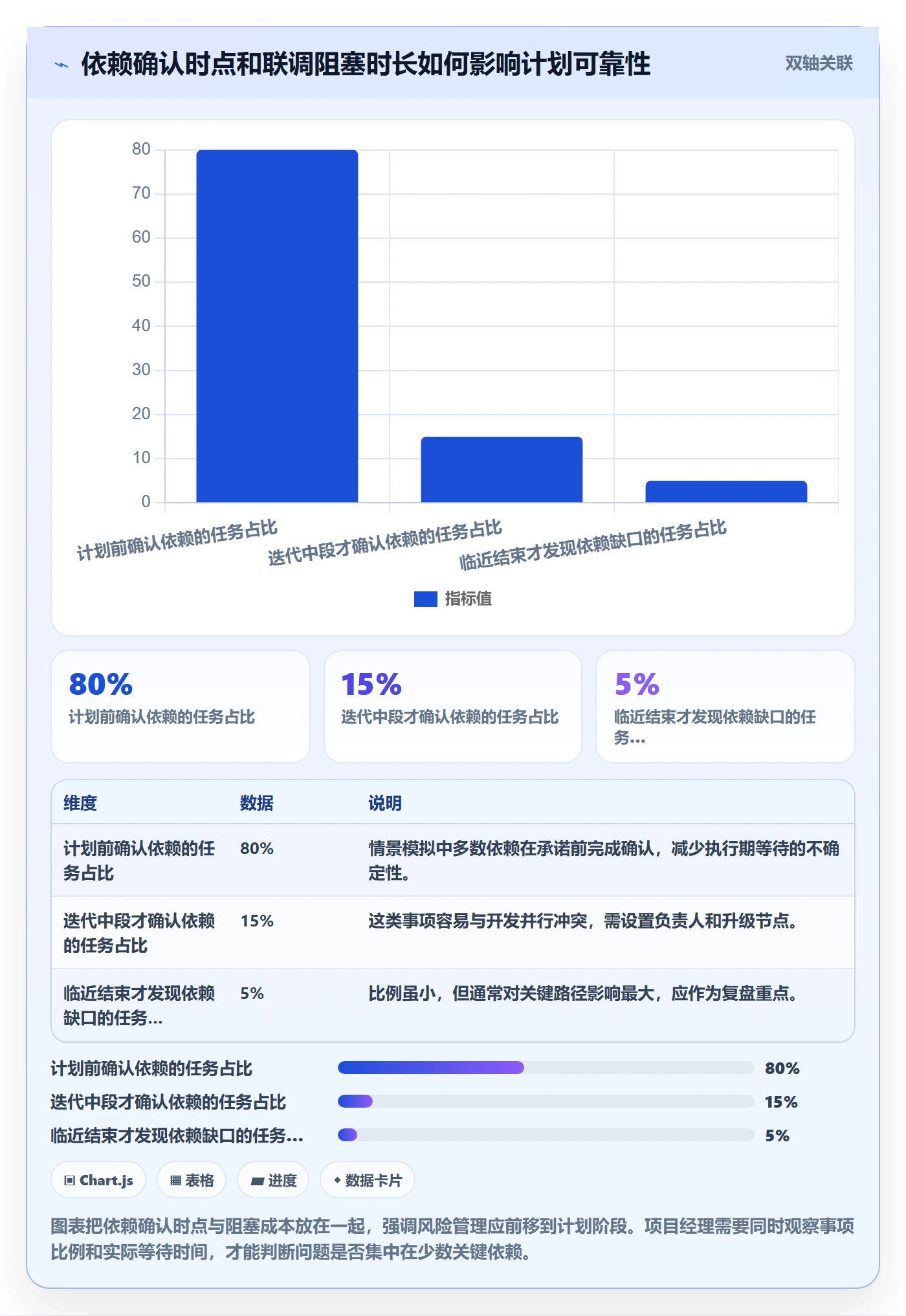

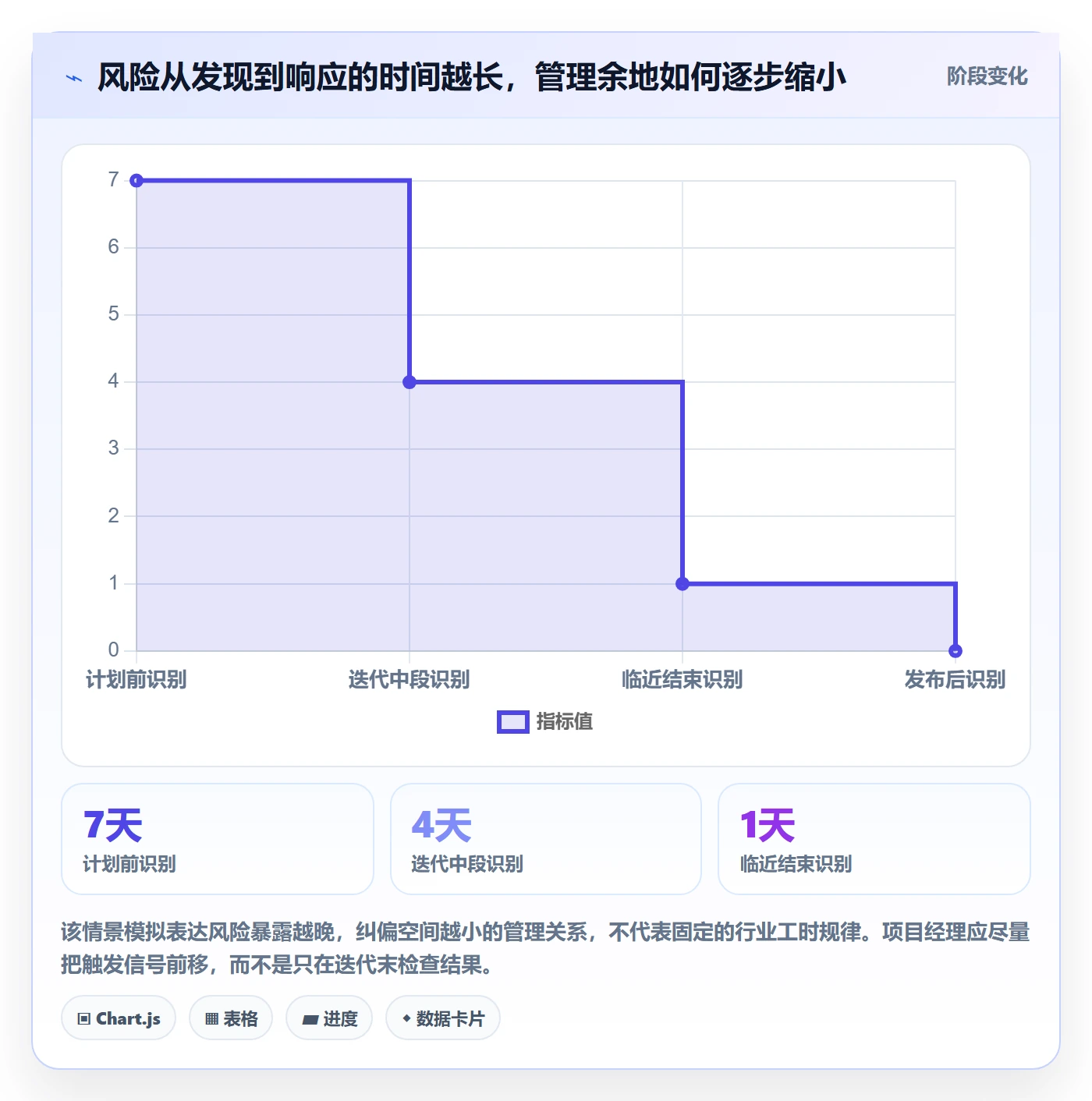

复盘数据可以帮助团队修正估算,但等待复盘才知道问题已经发生太晚。更有效的做法是在迭代期间关注领先信号,例如依赖是否按日期确认、阻塞是否持续、关键路径测试是否按计划启动、未解决缺陷是否逼近发布门槛。信号应对应动作,避免变成没有管理后果的仪表盘装饰。
以下数值同样是情景模拟,用于展示指标如何组合。真实团队应先统一统计口径,再从自己的历史记录建立基线。

4. 工具如何支持流程,又不能替代什么
当团队跨部门协作、工作项数量增加或需要保留审计记录时,统一的平台可以帮助管理目标关联、需求与缺陷流转、责任人、状态变更和风险记录。选择工具时,先问清楚要解决的协作断点,再评估权限、集成、数据管理和部署要求;不要先比较功能清单,再反过来寻找使用理由。
例如,PingCode可作为团队评估研发管理平台时的一个候选对象。对于中大型企业或百人以上组织,评估重点应放在跨团队流程配置、权限治理、数据可追溯性和长期维护成本;如果组织要求私有化部署,需进一步核实部署架构、升级方式、运维责任与安全审查。若计划从其他平台迁移,还应验证历史数据映射、工作流差异、附件和权限迁移,以及并行运行期间的切换方案。
任何平台都无法自动定义“目标达成”的业务含义,也不能替管理者决定风险接受边界。迁移工具更不是只导入数据:字段映射、状态语义、自动化规则、用户培训和旧流程清理都需要安排。对于“平滑迁移”或“国产替代”这类决策,必须通过试点、数据核验和安全评估确认适配程度,不能仅凭产品介绍作出承诺。
六、不同情况下的行动建议:把方法调整到团队的真实约束
1. 小团队、低依赖:保持轻量但保留决策记录
团队人数少、需求来源集中、跨系统依赖有限时,不必引入多层审批。保留一页迭代目标、范围、验收条件、阻塞记录和发布检查即可。每日同步可以缩短,重点讨论需要协助的事项,迭代结束后用短复盘确认一个最值得改进的机制。
轻量不等于口头化。目标和关键取舍应留有共享记录,特别是临时变更、范围移出和风险接受决定。这样即使成员缺席或任务交接,其他人也能理解当时为什么做出选择。
2. 多团队依赖:先管理接口,再管理排期
当交付必须依赖其他团队提供接口、数据、审批或部署窗口时,项目经理应建立依赖清单和跨团队责任人,并在迭代承诺之前确认关键交付日期。排期表如果没有依赖的接受方和验收条件,只是单方面的愿望。
对高风险依赖设置较早的检查点和降级方案。若对方未在约定日期交付,团队应按预案判断是使用模拟数据、交付基础能力、缩小范围还是重新评估日期,而不是继续等待到周期末才决定。
3. 新产品或高不确定项目:承诺学习,不伪装成精确交付
探索性工作很难在开始时准确估算功能范围。此时迭代目标可以是验证关键假设,例如确认用户是否理解某流程、识别技术方案的性能边界,或获得是否继续投入的证据。要明确实验对象、观察方法、停止条件和下一步决策,不要把研究性任务包装成确定上线承诺。
探索迭代的验收不是“做了很多调查”,而是能回答一个决策问题。若证据不足,要说明不足来自样本、环境还是假设设计,并决定追加验证还是停止。这样可以避免试验无限延长。
4. 维护与突发工作多:给不可预测工作设规则
线上支持和维护工作频繁的团队,可以使用单独的工作类别或容量池记录中断来源,观察其对计划的实际影响。不要把突发工作藏在原任务里,否则团队会误以为估算不准,实际却是计划容量被支持工作持续侵蚀。
为插单设入口规则:谁能批准、什么级别的问题可以中断迭代、插入后哪些工作自动移出、是否需要调整目标。规则的价值是让紧急事项可处理,同时避免“紧急”成为绕过优先级讨论的万能标签。
5. 高合规或高安全要求:质量门槛不能作为末尾装饰
涉及隐私、安全、审计或监管要求时,风险控制必须贯穿需求、设计、开发、测试和发布。把合规审查放在迭代末尾,常常会迫使团队返工或延期。应在目标和验收条件中提前写清必要证据、授权记录、测试要求和发布审批责任。
上线时间紧张时,不能用删减必要控制来换取表面准时。可调整的是非关键体验范围或发布节奏,不应随意跳过规定的安全检查和审计流程。

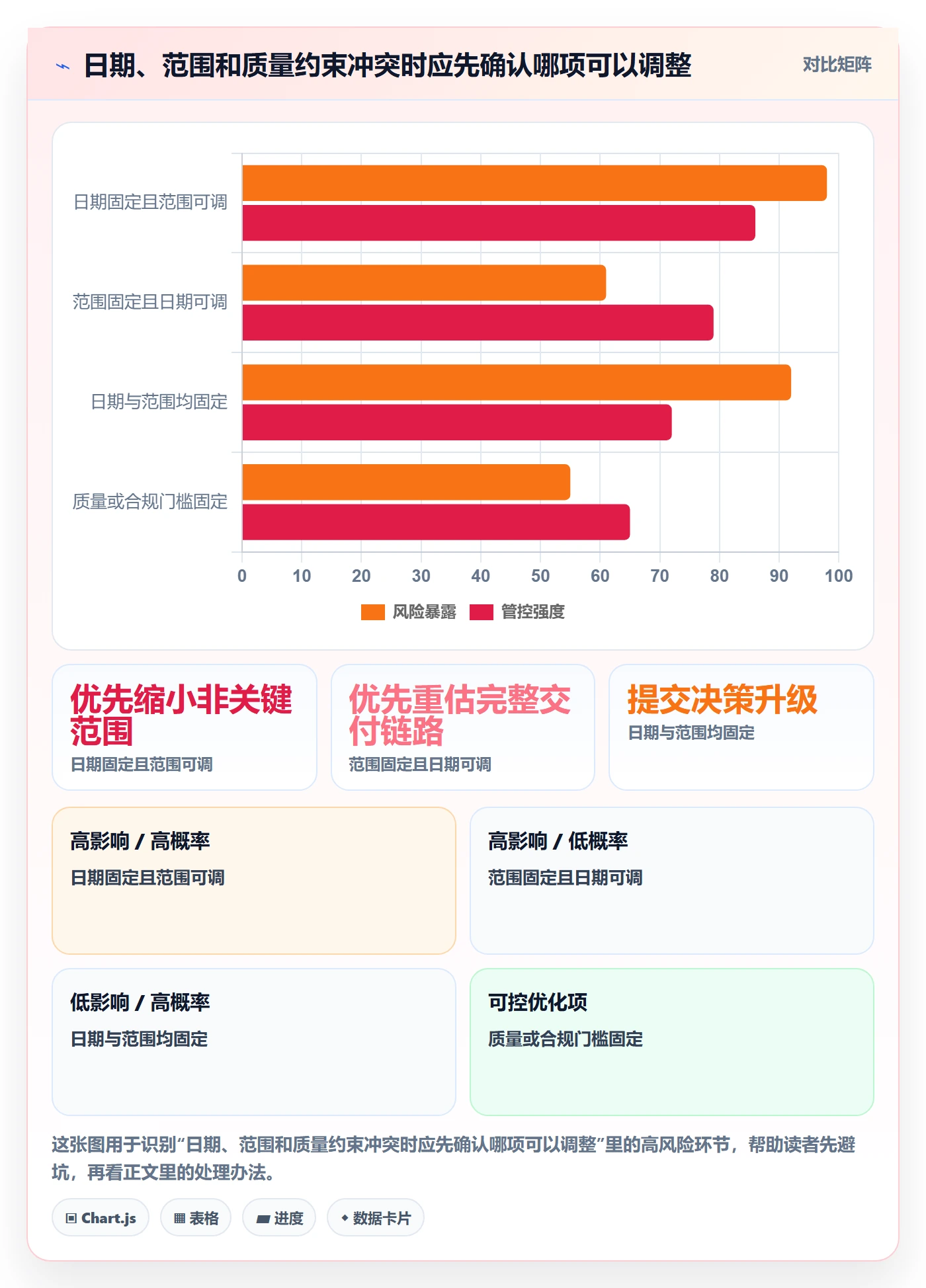

七、不同情况下的取舍:明确什么能动,什么不能动
1. 日期固定、范围可变:缩小交付面,保住目标闭环
若发布时间受市场活动或外部窗口限制,先识别目标闭环中不可缺少的部分,把增强项和低优先级内容移出。缩小范围不能等于降低基本质量门槛;一个小而可用、可监控、可回退的交付,通常比范围更大但无法验证的交付更稳妥。
需要把削减范围后的影响透明告知相关方,说明未包含事项、后续安排和重新评估条件。不要只更新排期,不更新预期。
2. 范围固定、日期可变:重新估算剩余工作并说明成本
若监管、合同或业务流程要求范围完整,日期可能需要重新评估。重新估算时应包含剩余开发、测试、缺陷修复、发布准备和依赖等待,不要只按剩余编码任务计算。同步说明延迟对业务窗口、资源占用和其他迭代的影响。
需要增加资源时,先判断工作是否可并行、知识是否可转移。新成员加入可能增加沟通和交接成本,不能简单用人数比例推导交付日期。
3. 日期与范围都固定:把风险升级为决策,而不是压给执行团队
如果日期和范围都不能动,项目经理应明确指出质量、成本、资源或业务风险将落在哪一方,并要求有权决策者选择应对方案。执行团队不能靠隐性加班无限吸收约束,也不能把尚未验证的工作状态描述成确定可交付。
可以讨论分批发布、功能开关、灰度范围或先行交付低风险部分,但每个替代方案都需要评估回滚能力、数据一致性和用户影响。没有经过验证的拆分,不应被当成天然可行的折中。
4. 风险可接受但难以消除:记录接受理由和复查时点
并非所有风险都值得消除。有些风险发生概率低、处理成本高,团队可能决定接受;但接受必须由适当层级的负责人作出,并记录理由、潜在影响、监控信号和复查时间。否则所谓“接受风险”只是没有人负责。
接受风险之后仍需准备应急动作,尤其是影响用户数据、安全或业务连续性的风险。接受的是发生概率和处理成本之间的取舍,不是放弃监控。

八、下一步怎么做:用一轮迭代建立可复用的管理闭环
1. 计划会前准备一页目标卡
下一轮计划前,先写出目标、目标用户或业务对象、验收信号、不可妥协边界和关键依赖。若团队无法用几句话解释本轮要改变什么,先暂停拆任务,邀请需求负责人把问题说清楚。目标卡不求完整华丽,求团队能据此做取舍。
2. 计划会上完成范围与风险确认
逐项检查候选工作与目标的关系,标出必须项、增强项和探索项。确认容量时扣除已知中断和发布活动,并对关键依赖设负责人、确认日期与替代方案。将无法确认的假设写下来,决定何时验证,而不是把未知当作已解决。
3. 迭代中只盯少量可行动信号
选择三至五个团队真正会采取行动的信号,例如关键依赖逾期、阻塞时长上升、验收未开始、缺陷积压接近发布门槛。每个信号都要对应负责人和下一步动作。若一个指标连续多轮没有引发任何决策,就应考虑删掉或重新定义。
4. 迭代结束验证目标,而不只结算任务
回顾交付物是否验收、是否发布、用户或业务结果是否出现预期变化。若结果还需要观察周期,应明确后续数据负责人和复查日期。将未完成事项分为依赖延误、估算偏差、范围变化、质量返工或决策迟缓,避免用一个“延期”标签掩盖不同问题。
5. 只选择一个最值得验证的改进
不要在复盘后同时推出十条新流程。选择对下一轮影响最大的一个改进,例如把接口确认前移、统一完成定义、减少并行任务,或提前启动关键路径测试。明确负责人和验证方式,下一轮复盘时再看它是否真的减少了等待或返工。
迭代管理的核心不是把不确定性消灭,而是让不确定性尽早显形、让取舍有依据、让风险有人负责。从一张写清结果的目标卡开始,再用依赖检查、可执行验收和明确升级机制持续修正。下一步不必先换工具或增加会议,先挑一轮迭代验证:团队能否在开始前说清楚什么算成功,过程中能否及时改变计划,结束后能否解释结果与承诺之间的差异。做到这三点,迭代才真正从任务排程变成可控的交付机制。
常见问题解答(FAQ)
1. 迭代目标应该如何制定,才能避免目标过多或过于模糊?
我以前开迭代计划会时,常遇到每个人都把手头任务列成目标,最后看起来什么都重要。到了迭代结束,团队虽然完成了不少工作,却很难判断这次迭代究竟有没有成功。
先用一句话说明迭代要为用户或业务带来的结果,再把结果拆成可验收的事项。目标应有明确的完成条件,例如“核心流程可完成并通过验收”,而不是“优化体验”;优先保留能共同支撑目标的事项,并在计划会上确认负责人和验收人。
2. 项目经理如何判断迭代承诺的工作量是否合理?
我在安排迭代时,最担心团队为了赶进度把任务都接下来,实际执行后才发现依赖、测试或沟通时间都没算进去。尤其是新团队,单看任务数量很难判断承诺是否靠谱。
先参考团队最近几次迭代的实际完成量,而不是按理论工时排满;再逐项核对任务的估算、负责人、外部依赖和验收工作。可预留约一成到两成容量处理不确定事项,若新任务加入,应同步说明哪些原任务延后,避免无声扩张范围。
3. 迭代中的风险应该怎样识别和跟踪?
我曾经遇到开发进度看似正常,但关键接口迟迟没有确认,直到临近发布才暴露问题的情况。那时我才意识到,风险不能只在迭代启动时讨论一次。
在计划会上记录风险的触发条件、影响、概率、负责人和应对措施,并把高影响或高概率项设为重点跟踪对象。每次例会检查触发条件是否出现;例如关键依赖超过约定日期仍未就绪,就启动备选方案、调整范围或重新评估交付时间。
4. 迭代进行中发现进度偏差,项目经理应该如何调整?
我遇到过团队为了维持原计划而压缩测试,结果虽然按时交付,却留下了返工和线上问题。实际管理时,我想知道什么时候该调整范围,什么时候应该接受延期。
先区分偏差来自估算错误、依赖阻塞、质量问题还是需求变化,再评估对迭代目标和发布风险的影响。若目标仍可通过缩小非关键范围实现,应与相关方确认取舍并保留必要测试;若核心验收条件无法满足,就及时更新计划和交付时间,不以牺牲质量掩盖风险。
核心关键词
文章包含AI辅助创作:迭代目标管理指南:项目经理如何做好迭代管理,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/549582
读者评论
以前团队也容易把任务完成率当成迭代成果,后来发现测试通过、监控和回滚条件同样需要纳入“完成”定义。文章提到用结果信号和交付信号一起判断,这点比较符合实际,尤其适合跨团队依赖较多的项目。
风险清单最难的不是记录,而是有人持续跟进。我们实际遇到过接口延期被提前登记,却没有明确升级时间,最后还是拖到联调阶段才暴露。把负责人、触发条件和替代方案写清楚,确实比单纯标注高风险更有用。
对小团队来说,目标拆得太细也可能增加管理成本。我更关心的是每次迭代能否保留必要缓冲,并在评审前尽早做范围取舍。文中关于不把加班当常规方案的观点认同,但容量比例仍需结合团队历史数据调整,不能直接照搬。
