迭代管理迭代任务全流程:项目经理实操方法与一文讲清

迭代计划看起来排得很满,到了迭代结束却只交付一半,这通常不是团队“执行力不够”,而是任务从需求进入迭代的那一刻起,就没有经过容量、依赖、验收和变更的共同校验。迭代管理不是把需求拆成任务、填进看板,而是让团队在有限周期内,对“做什么、为什么做、怎样算完成、偏离后怎么调整”形成可追踪的承诺。本文按项目经理实际操作的顺序,拆解从迭代目标到复盘改进的完整流程,并用一组明确标注的情景模拟数据说明如何判断计划是否可信。

迭代管理迭代任务全流程:项目经理实操方法与一文讲清

一、先讲核心结论:迭代管理的对象不是任务数量,而是交付承诺

1. 计划的核心,是一组经过验证的承诺

我判断一次迭代计划是否靠谱,不先看任务排了多少条,而先看四个问题:目标是否可验证,团队容量是否扣除了日常负担,任务是否具备验收条件,关键依赖是否有人负责。四个问题有一个说不清,任务列表越完整,越可能只是把不确定性排得更整齐。

比如“完成支付优化”不是一个足以指导团队的迭代目标。它没有说明用户遇到什么问题、这次准备改变什么、上线后如何判断有效。更可执行的写法是:“缩短移动端支付确认等待时间;迭代内完成接口优化和灰度验证,重点观察支付确认耗时及失败率。”后者给开发、测试和产品共同的判断依据。

我的核心判断是:迭代承诺应由目标、范围、容量和验收共同组成。任务是实现承诺的路径,不是承诺本身。任务拆得再细,如果没有明确边界,依然无法回答“本周期到底交付什么”。

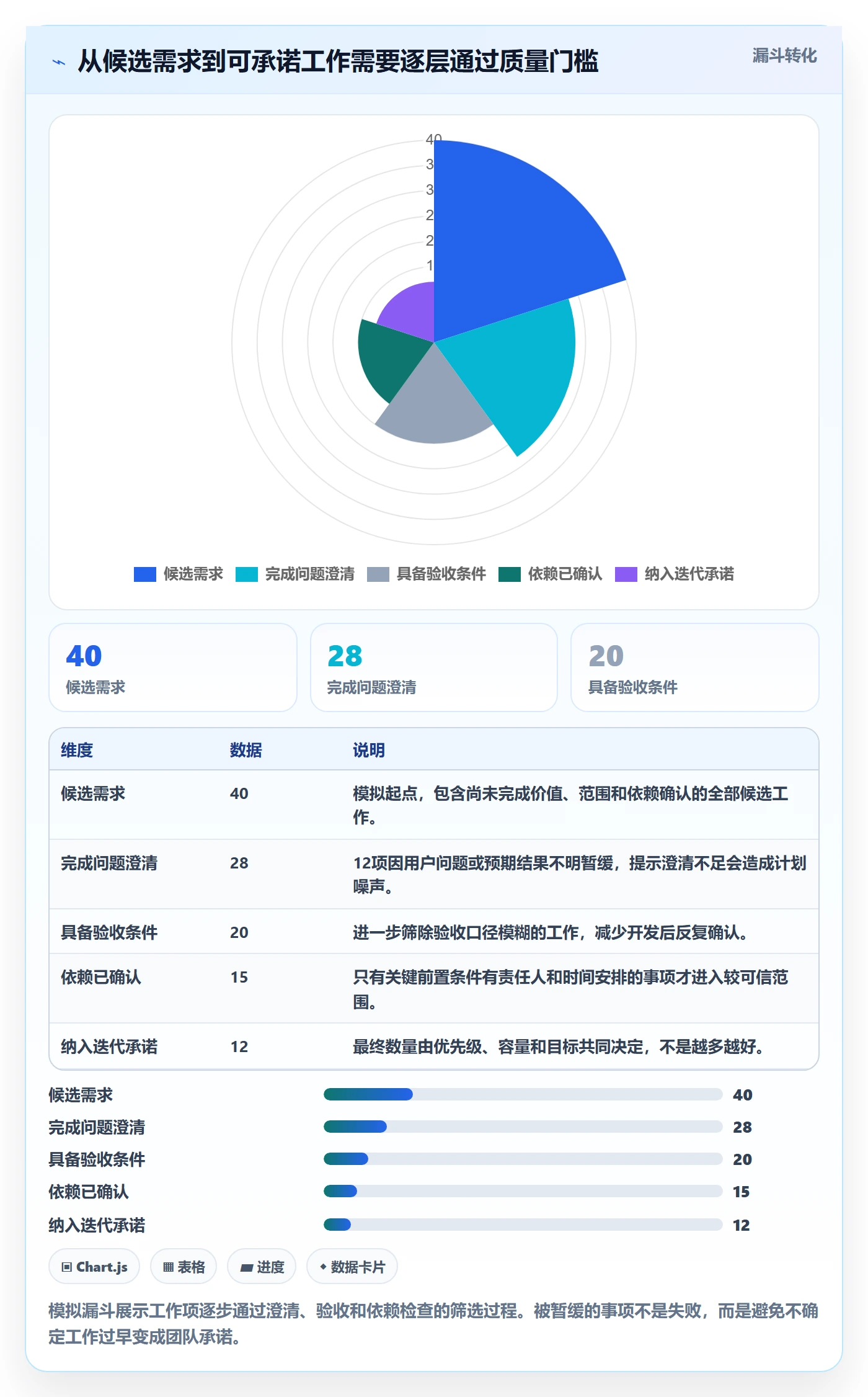

2. 迭代任务全流程的七个关口

在执行中,我把迭代管理看成七个连续关口,而不是一次计划会:需求进入候选池、澄清和排序、确认迭代目标、校验容量、拆分任务与依赖、每日跟踪和处理变化、验收及复盘。每个关口都要产出可以检查的结果。

  1. 候选需求:说明用户问题、预期价值、提出人和期望时间,不把口头承诺直接当成计划。
  2. 需求澄清:确认范围、验收条件、边界情况、依赖系统和待决策事项。
  3. 目标排序:说明本轮最重要的结果,并标出必须做、可选做和明确不做的内容。
  4. 容量校验:按实际可投入时间估算团队容量,扣除会议、值班、请假和支持工作。
  5. 任务拆解:把交付结果拆成可执行、可验证、有负责人和依赖关系的工作项。
  6. 过程控制:关注阻塞、范围变化、在制工作和剩余工作,不把每日同步变成逐人报流水账。
  7. 验收复盘:检查结果是否满足验收标准,并将偏差转化为下一轮可以验证的改进动作。

如果团队只能先改一件事,我建议先给“进入迭代的工作”设门槛,而不是马上更换看板或增加会议。因为需求口径不清、依赖未确认、容量过度乐观这些问题,到了迭代中段才暴露,修复成本往往比计划阶段高得多。

关口 必须回答的问题 可检查的产出
候选需求 谁遇到什么问题,为什么现在处理? 问题描述、提出人、期望价值
澄清排序 范围和验收条件是否明确,优先级依据是什么? 验收条件、排序理由、未决项
计划确认 团队能否在周期内完成并验证? 迭代目标、容量、承诺范围
执行跟踪 哪些工作受阻,偏差会影响什么? 阻塞责任人、影响判断、调整方案
结束复盘 交付结果和计划差异由什么造成? 验收结论、改进动作、负责人和期限

二、真实工作场景:为什么计划会在中途失真

1. 迭代开始时的“看起来都准备好了”

我见过一种常见场景:计划会上,产品经理带来一组排好优先级的需求,开发按经验报了工时,测试表示可以配合,项目经理把工作项放进迭代。会议结束时每个人都认为计划清楚;几天后,接口口径还没定、测试环境无法复现、业务方又要求加一个“顺手的小改动”。团队并非没有开计划会,而是计划会没有验证真实约束。

这类计划通常有三个隐性缺口。第一,需求的“完成”停留在功能开发完成,没有把联调、测试、数据验证和发布准备算进去。第二,容量按照名义工时计算,没有扣除会议、支持和突发处理。第三,依赖只存在于讨论中,没有落实到负责人、确认时间和失败后的替代方案。

计划是否失真,可以先看未完成工作的成因,而不是只看最终完成率。若未完成集中在需求频繁变更,说明变更机制有问题;若集中在外部等待,说明依赖管理薄弱;若集中在测试和缺陷返工,说明验收质量或技术风险评估不足。用同一个“团队估算不准”解释所有偏差,既不准确,也无法形成改进。

2. 100人以上组织的额外复杂度

小团队里,负责人可能一句话就能确认接口或范围;在跨部门项目中,决策、审批、环境和数据权限可能分别由不同团队负责。团队人数增加后,迭代任务不只是更多,还会出现依赖链变长、状态定义不一致、跨团队交接不可见等问题。

因此,中大型组织需要把“谁在做”扩展为“谁负责交付、谁提供依赖、谁确认验收、谁有权改范围”。若多个团队共享同一迭代节奏,还要约定状态含义、优先级规则和升级路径。工具可以记录这些信息,但不能替团队作出责任划分和优先级判断。

在评估项目管理平台时,我会优先验证组织是否能统一工作项字段、权限、迭代状态、跨团队依赖和审计记录,而不是只看首页是否有漂亮的燃尽图。对于有私有化部署、数据边界或历史数据迁移要求的组织,也应在选型早期做真实迁移验证,而不是等到上线前再讨论。

3. 一个适合持续观察的指标组合

迭代数据不能只汇总“完成了多少”。至少要同时观察计划完成率、临时新增工作占比、阻塞时长和返工比例。计划完成率反映承诺兑现,新增工作占比提示范围稳定性,阻塞时长揭示协作等待,返工比例则帮助判断需求和验收是否够清楚。

下面是一组情景模拟数据,用于展示诊断思路,不代表任何企业的公开统计。假设团队经历连续三轮迭代,完成率上升但临时新增工作占比也高,就不能简单宣布计划能力改善:新增工作可能挤占了原承诺,导致指标表面变好、实际目标被稀释。

迭代管理迭代任务全流程:项目经理实操方法与一文讲清

三、常见误区:看板上有任务,不等于迭代可控

1. 把“任务拆得细”误当成“计划做得好”

任务拆细有助于发现工作量、责任和依赖,但拆分本身不是目标。若一个需求被拆成十几条只写“开发页面”“调整接口”“补充测试”的工作项,却没有共同验收条件,团队依然可能各自完成了任务,用户问题却没有解决。

我通常把任务粒度控制在可以在短周期内产生可验证进展的范围。若一项工作跨越整个迭代,且中间没有可检查的交付物,就应考虑拆成设计确认、接口联调、功能实现、测试验证等阶段。拆分依据是风险和验收路径,不是为了追求任务数量。

2. 把工时估算当成承诺保证

工时估算是判断容量和风险的输入,不是结果保证。开发估算十小时,不代表日历上十小时后就一定交付;等待评审、环境故障、跨团队沟通、返工和临时支持都会消耗时间。把估算值直接相加,再与整周可用工时相比较,通常会产生虚假的精确感。

更稳妥的做法,是用团队最近若干轮的实际吞吐或完成记录校准计划,同时保留缓冲。若团队没有可靠历史数据,不要假装有精确速度;先按角色和可用时间制定保守计划,连续记录几轮,再逐步建立自己的容量基线。

3. 每天开会,却没有每天做决策

每日同步如果只是每个人轮流汇报昨天做了什么,往往变成信息重复。有效的同步应围绕迭代目标:哪些工作可能影响目标,阻塞需要谁在何时解决,是否出现必须调整范围的事实。需要深入讨论的技术问题,应另约相关人员处理,不让全体成员等待。

项目经理的价值不是把每个人的状态念一遍,而是尽早发现等待和冲突。例如某项工作卡在外部接口确认,项目经理应把问题转成明确事项:由谁确认、最迟何时答复、若未答复是否采用替代方案、影响哪项承诺。状态只有连接到决策,才真正有管理价值。

4. 迭代结束才谈范围变更

迭代中出现新需求并不罕见,问题在于未经判断就直接塞进原计划。项目经理应先确认这是否是紧急缺陷、合规要求、生产事故,还是普通新增需求。紧急事项可以调整计划,但必须说明被挤出的工作及其影响;普通需求应进入候选池,等待下一轮排序。

不要用“先加进去,团队想办法”处理变更。这句话把决策成本转嫁给执行人员,却没有明确谁承担延期、质量或范围缩减的后果。每次变更都应留下原因、决策人、影响对象和调整结论。

5. 用燃尽图判断团队表现

燃尽图能显示剩余工作变化,但不能直接说明质量、用户价值或成员努力程度。如果工作项大小不一致、估算口径频繁变化,或任务完成状态更新滞后,曲线可能看起来平滑,却没有诊断意义。它适合发现趋势和异常,不适合单独用于绩效评价。

我会把燃尽趋势与阻塞时间、返工、临时工作和验收结果一起看。若剩余工作长期到迭代后段才快速下降,可能是集成和测试集中到最后;若曲线突然增加,先检查是否新增范围或重新估算,不急着归因于执行不力。

四、专业判断逻辑:从目标到容量,逐步筛出可信计划

1. 先写迭代目标,再挑选任务

目标应描述本轮要改变的结果,而不是堆叠功能名。一个好目标通常包含用户或业务对象、要解决的问题、预期变化和验证方式。它不一定需要复杂指标,但必须让团队可以判断迭代结束时是否达成。

例如,“支持批量导入”是功能描述;“让运营人员能在无需逐条录入的情况下完成一批商品信息创建,并通过错误清单定位失败行”更接近可验证的目标。后者能够帮助团队判断模板校验、错误提示和导入结果是否属于交付范围。

我会把候选工作分成三层:支撑目标的必需工作、提升结果但可调整的工作、与目标无关的顺手事项。计划会首先确认第一层,第二层根据容量决定,第三层通常不应进入本轮。这样发生变化时,团队知道先保护什么、先移除什么。

2. 用容量而非忙碌感排计划

容量估算应从实际可用时间开始。把周期内每位成员的工作日,扣除已知休假、固定会议、值班、培训和跨项目支持,再结合历史上计划工作与非计划工作的比例,得到可供迭代使用的参考容量。新团队或变动较大的团队应采用更保守的估计。

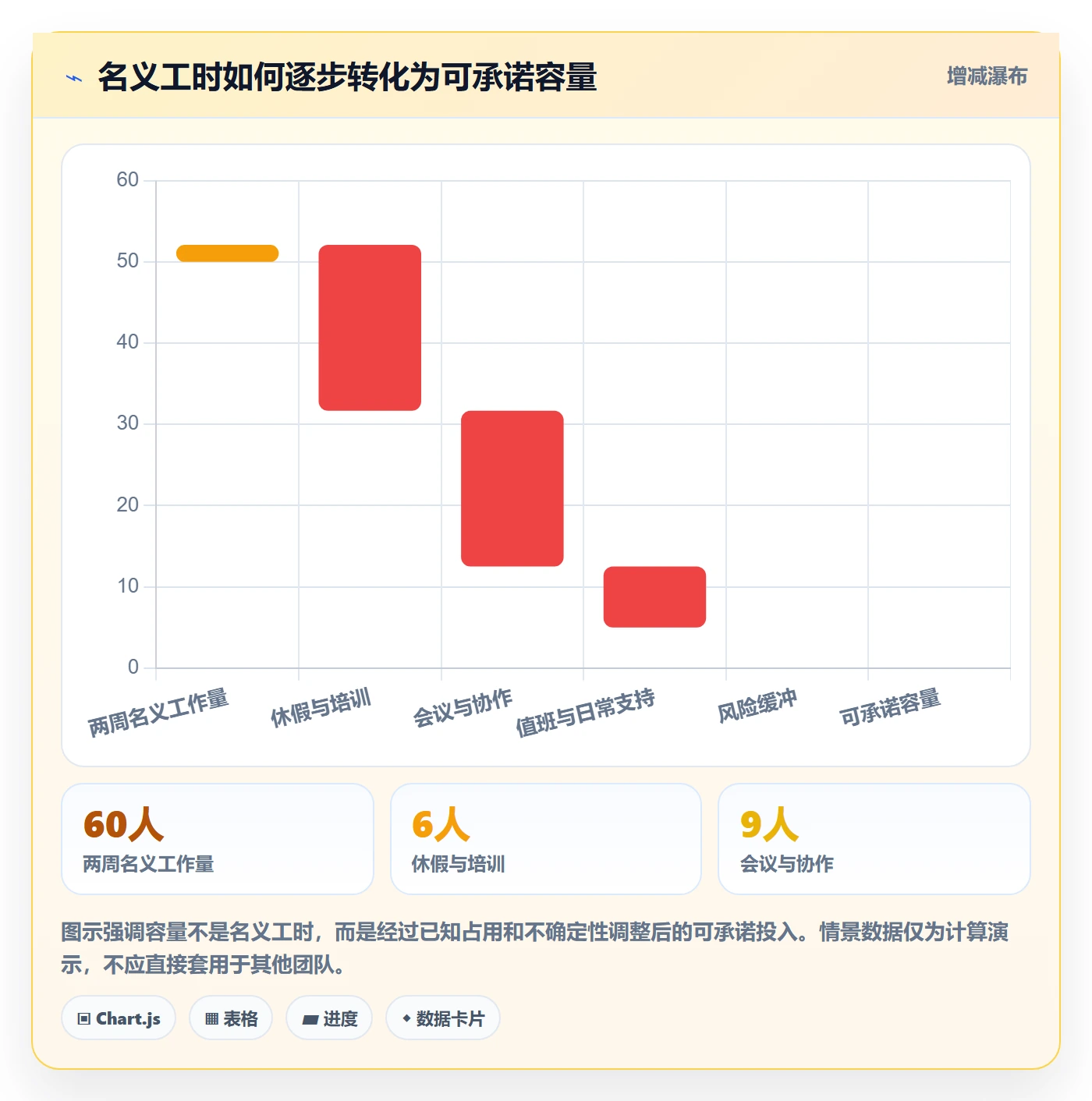

例如,六人团队的两周周期,看起来共有六十人日;但若每人平均要投入会议、支持和其他项目工作,能用于本轮承诺的时间可能明显低于这个名义数。这里的具体数值必须依据团队记录,不应从其他组织照抄。容量估算的目的不是把每小时填满,而是降低承诺与现实之间的偏差。

对使用故事点或其他相对估算的团队,可以把近期稳定完成量作为容量参考;对尚无稳定历史的团队,则用角色可用时间和风险缓冲形成初始计划。两种方法都不能代替判断:若任务包含未知技术、外部审批或未验证需求,就要单独标记风险,而不是藏进一个看似准确的数字里。

迭代管理迭代任务全流程:项目经理实操方法与一文讲清

3. 把验收条件写成可检查的句子

验收条件最好在开发前形成,避免功能完成后才争论“这是不是需求”。描述应具体到可以执行检查,例如输入条件、预期结果、异常处理和适用边界。对于数据迁移、权限、性能或兼容性要求,还要约定相应验证方法和环境。

“导入功能正常”过于笼统;“上传符合模板的文件后,系统显示成功和失败行数;格式错误行提供可定位原因;重复记录按约定规则处理”更容易被产品、开发和测试共同理解。验收条件不必穷尽一切可能,但应覆盖高风险路径和关键用户场景。

4. 任务拆解时显式暴露依赖

每项跨角色或跨系统的工作,都应标明前置条件、提供方、接收方和需要确认的日期。依赖不应只写“等接口”,而要写清接口文档由谁提供、联调环境何时可用、如果延期对哪个交付目标造成影响。

若依赖方无法承诺时间,项目经理要把它作为风险展示,而不是把下游工作继续排成确定计划。可以并行做的准备工作,也要明确其价值和边界,避免团队在等待期间投入大量工作,最后因为接口方向变化而返工。

5. 设置在制工作限制,减少“同时开工”

多个任务同时处于进行中,看起来每个人都很忙,实际可能让测试等待开发、开发等待评审、评审等待产品确认。限制在制工作并不是让团队闲着,而是推动已开始的工作更快流到验收,减少切换和排队。

团队可先从简单规则开始:一个人同时主责的高优先级工作不超过一到两项;测试资源不足时,优先完成已开发工作,而不是继续扩大开发队列;阻塞超过约定时长时必须升级或重新安排。具体上限应由团队试行并复盘,不必盲目照搬某个固定数字。

6. 变更时看交换关系,而不是只问能不能加

变更决策至少考虑业务紧急性、实施与验证成本、对既有承诺的影响、依赖范围和失败后果。若新增工作必须进入本轮,应由有决策权的人明确哪些原计划工作移出或降级,并重新确认迭代目标。

这样做不是为了拒绝业务,而是把成本显性化。对真正紧急的工作,透明调整计划通常比坚持原计划更负责任;对普通新增事项,进入候选池并等待下轮处理,通常比制造隐性加班和质量风险更稳妥。

迭代管理迭代任务全流程:项目经理实操方法与一文讲清

五、案例与数据观察:一次迭代为什么“完成很多”却没有达成目标

1. 情景:订单体验改进项目

以下是为了说明判断方法构造的情景模拟案例,不代表真实客户或公开统计。某团队有产品、开发、测试和运维成员,计划在两周内改善订单状态查询体验。最初计划包含状态文案调整、查询接口优化、异常提示和埋点验证,会议上还临时加入一个与目标关系不大的报表字段修改。

迭代进行到中段后,接口字段含义没有确认,测试环境数据与线上规则不一致,业务方又提出增加一种订单状态。团队看板上已有不少任务显示完成,但核心体验仍无法通过完整链路验证。若项目经理只看任务完成数量,可能会误判为接近收尾;若看目标链路,就会发现关键风险集中在接口和测试数据。

2. 复盘不能只问“谁没完成”

我会把偏差按原因分类:计划外新增、依赖等待、需求口径变化、技术未知、测试返工、容量误估和验收未及时确认。每个未完成工作只选主要原因,并用事实说明,例如等待了几天、何时提出变更、哪条验收规则缺失。分类的目的不是给人贴标签,而是发现系统性原因。

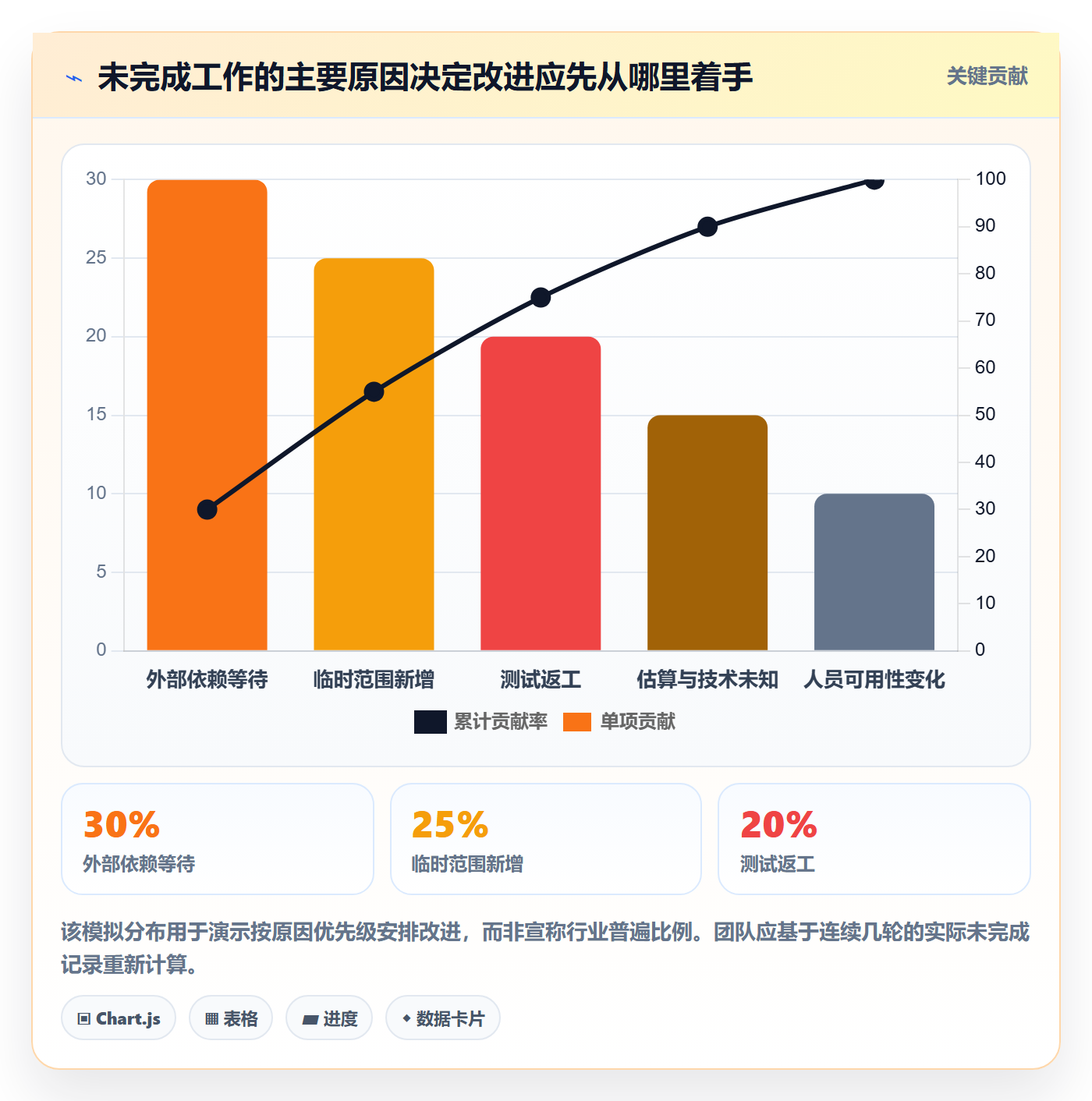

假设情景模拟中,未完成工作按主要原因归类后,依赖等待占三成,临时新增占四分之一,测试返工占五分之一,其余来自估算和人员可用性。下一步不该笼统要求“提高效率”,而应分别制定接口确认截止时间、迭代内变更审批规则、测试数据准备清单和容量扣减方法。

迭代管理迭代任务全流程:项目经理实操方法与一文讲清

3. 看过程指标,才能区分偶然波动与管理问题

单轮迭代可能受生产事故、关键人员缺席或外部政策变化影响,不适合立即得出管理结论。我建议至少连续观察三到六轮,重点记录计划完成率、计划外工作占比、阻塞时长、验收后缺陷和返工比例。数量少时更要标明样本有限,避免把偶然波动解释成趋势。

不同指标之间存在权衡。压低临时新增工作,可能需要更严格的入口和更及时的业务决策;降低返工,可能要投入更多前期澄清和自动化测试;提高计划完成率,若靠缩小目标或隐藏未完成工作实现,就没有实际价值。项目经理应解释指标变化背后的机制,而不是只展示数字。

观察信号 优先追问 可能的改进行动
计划完成率低且阻塞时间长 等待是否集中在少数外部团队或审批节点? 明确依赖负责人、响应期限和升级机制。
完成率尚可但新增工作高 原计划是否被替换,目标是否被稀释? 记录变更原因,并要求同步调整范围。
开发完成但验收滞后 验收人是否提前安排,测试环境是否就绪? 把验收准备纳入任务,并尽早集成验证。
缺陷和返工增加 验收条件、边界场景和数据口径是否明确? 补充场景评审、测试数据和质量门槛。
任务长期处于进行中 是否有过多并行工作或隐藏子任务? 拆分可验证阶段,限制在制工作并主动排障。

4. 工具数据的价值,取决于字段和流程是否可信

工具可以帮助团队统一工作项、责任人、状态、优先级、迭代、依赖和变更记录,但若成员对“进行中”“已完成”的定义不同,报表只是把口径差异自动化。上线工具前,我会先用一个真实项目走通需求进入、任务拆分、跨团队依赖、验收、复盘和权限控制,再决定字段与自动化规则。

对于100人以上的组织,尤其要验证跨项目视图、团队权限、审计记录、数据导出和管理报表是否满足实际治理要求。若涉及敏感数据或部署边界,应确认私有化部署条件、升级维护责任和备份恢复机制;若需要从既有系统迁移,则先选一个小范围项目验证字段映射、历史记录、附件和权限,而不是只凭演示判断迁移顺畅。

以PingCode为例,团队在评估时可以围绕中大型组织的实际场景,检查其需求与迭代管理、跨团队协作、权限和报表是否匹配;同时核实私有化部署方案及从既有系统迁移的具体步骤。对于希望降低迁移风险的组织,所谓“平滑迁移”不能只看产品能力描述,应以数据抽样、字段映射、用户权限、历史状态和试运行结果为准。任何平台都不能替代清晰的流程和责任人。

六、不同情况下的行动建议:从轻量团队到多团队协作

1. 小团队或刚开始采用迭代管理

先建立最小可用流程,不必一开始就设计复杂审批。每条需求至少有问题描述、优先级、验收条件和负责人;每轮开始时说明目标和容量,结束时检查未完成原因。把流程保持简单,连续记录几轮后再决定要不要增加字段和会议。

如果团队尚无稳定历史数据,不要急于引入复杂估算体系。先记录每轮计划工作、实际验收结果、临时支持和阻塞情况。三轮左右就可以开始发现明显模式,但样本仍有限,调整时应小步试验,而不是直接把短期数据当成固定生产率。

2. 需求变化频繁的业务团队

先区分“紧急响应”和“普通新增”。紧急事项应设清楚触发条件,例如生产故障、安全风险或明确的合规时限;普通新增进入候选池,等待下轮排序。若紧急工作进入当前迭代,必须公开其影响并调整承诺,不要让团队靠加班吸收变化。

同时缩短需求澄清与业务决策的等待时间。对常见的边界问题建立决策记录和负责人,避免同一问题在不同迭代重复讨论。需求频繁变化不一定是业务方的问题,也可能是团队缺少快速验证路径;可以把高风险假设拆成小型验证工作,而不是直接承诺完整方案。

3. 多团队共享交付的中大型组织

把依赖关系从会议纪要转为可追踪工作项,至少记录提供方、接收方、所需日期、交付内容和风险升级人。多个团队使用同一套状态定义时,应先确定“完成”的共同标准,特别是开发完成、集成完成、业务验收和生产发布不能混为一谈。

在工具治理上,建议先统一少量关键字段和核心报表,再逐步配置自动化。过早建立大量必填字段,会让团队为了过流程而填写无用信息;完全不统一,又会导致管理层无法比较项目状态。好的治理是信息足以支持协作与决策,同时不给一线增加无意义负担。

4. 交付周期短、质量风险高的项目

把测试、集成和发布准备前移,不要把它们留在迭代最后几天。对于支付、权限、数据迁移、隐私和高并发等高风险领域,先列出关键失败路径和回滚方式,再安排开发任务。对未知技术问题,可先做有明确结论标准的验证任务,降低之后大规模返工的概率。

若安全或合规检查必须由特定人员完成,应把其可用时间作为计划约束,而不是临近交付才提出申请。项目经理还应明确缺陷分级和阻断规则:哪些问题必须修复才能验收,哪些可以通过已批准的风险接受方式暂缓,谁有权作出决定。

5. 组织正在从旧平台迁移到新平台

迁移前先整理真正需要保留的数据。不是所有历史字段都值得原样搬运;但需求上下文、状态变更、附件、责任人和审计记录可能影响追溯。先列出使用场景,再做字段映射,避免仅因旧平台存在某字段,就在新流程中复制一个没人使用的字段。

建议选一个边界清楚、参与角色齐全的项目试迁移,验证用户权限、历史数据、通知规则、报表口径和团队习惯。试运行期间明确新旧系统的权威来源,防止同一任务在两边重复更新。迁移是否成功,不只看数据导入完成率,也要看团队能否按照新流程完成一个迭代闭环。

七、不同情况下的取舍:计划稳定、灵活响应与治理成本

1. 承诺更多,还是给风险留缓冲

承诺更多可以提高表面利用率,但会压缩处理依赖和质量问题的空间;留出缓冲可能让计划显得不够饱满,却能减少临近结束时的失控。若团队外部依赖多、支持工作波动大或技术未知较多,我会优先保留缓冲。若工作高度重复、依赖稳定且数据证明波动较小,缓冲可以逐步缩小,但仍不应为追求满负荷而清零。

缓冲不应成为无人解释的“机动工作”。要记录它用于什么风险、哪些情况下可以启用、未使用时如何处理。否则缓冲很容易被临时需求自动占满,最终团队又回到没有余地的计划方式。

2. 统一流程,还是保留团队差异

组织统一字段和状态,有利于跨团队协作与管理观察;但所有团队采用完全相同的任务粒度、估算方法和会议节奏,可能忽略产品开发、基础设施、合规项目之间的差异。我倾向于统一决策所需的信息和状态含义,把具体执行方式留给团队在明确边界内调整。

例如,组织可以统一迭代目标、优先级、负责人、验收状态和依赖记录;技术团队可以按自身工作特点选择任务拆分方式。衡量统一是否有效,不看制度文档有多完整,而看跨团队协作是否更顺、信息是否可比较、团队是否减少重复填报。

3. 详细估算,还是快速排序

详细估算适合范围相对清晰、依赖明确且需要进行资源协调的工作;快速排序适合早期探索、需求尚在验证或候选项很多的场景。对高度不确定的工作,过早做精确估算会产生误导,不如先进行范围澄清或短期验证,再决定是否纳入迭代。

估算投入本身也有成本。若一个需求的估算精细到小时,但业务优先级随时可能变化,精细程度并没有换来更好的决策。我的原则是:估算精度应与决策需求相匹配,先保证比较和容量判断够用,再根据风险补充细节。

4. 过程可见,还是减少管理负担

更多状态和报表能提升可见性,但也可能增加维护成本。一个字段只有在它会触发决策、风险控制或必要分析时,才值得要求团队持续填写。若填了没人看、变化不影响任何动作,就应考虑取消或自动采集。

项目经理需要定期检查管理机制自身的成本:会议花了多少时间,状态更新是否重复,报表是否真的帮助管理层排障。迭代管理的目标不是让系统里所有信息都完整,而是让关键事实足够及时、责任足够明确、决策有据可查。

八、结尾:把每轮迭代变成一次可验证的管理实验

1. 最重要的不是一次计划准确,而是偏差能被解释

我不把成熟迭代团队定义为“从不延期”。真实项目一定会遇到未知、变化和依赖,成熟的标志是团队能及时发现偏差,说明偏差影响,做出有责任人的调整,并在结束后把原因转化为流程改进。没有偏差记录的高完成率,可能只是隐藏风险;能解释并修正偏差的团队,才在逐步提高预测能力。

因此,项目经理应把注意力从“任务有没有填满”转向“目标是否清晰、容量是否可信、风险是否显性、验收是否及时、变化是否有交换”。这几个判断看似朴素,却比单纯增加任务拆分、会议次数和报表数量更能影响交付结果。

2. 下一步可以这样开始

  1. 选取一个正在执行或即将开始的迭代,写出一句可验证的迭代目标。
  2. 把候选工作按必需、可调整和不属于本轮分类,先清理目标无关事项。
  3. 依据实际可用时间扣除会议、支持、休假和已知依赖成本,形成容量判断。
  4. 为核心工作补齐验收条件、负责人、前置依赖和待决策事项。
  5. 在迭代中记录新增工作、阻塞、返工和范围调整,不只更新任务状态。
  6. 结束后用事实复盘偏差,挑选一到两个可验证改进动作,并指定负责人和检查时间。

独特而实用的判断是:迭代管理不是把不确定性消灭,而是让不确定性尽早出现、被正确归类并由合适的人承担决策。先从下一轮的目标、容量和验收三个环节做一次小规模校准;等数据连续积累,再决定是否需要更复杂的流程或平台能力。这样得到的管理体系,才会贴合团队真实工作,而不是看起来完整却无人使用。

常见问题解答(FAQ)

1. 迭代开始前,项目经理要完成哪些准备?

我以前以为把需求排进迭代、开个启动会就算准备好了。实际执行时才发现,需求验收口径不清、依赖方没确认,都会让团队在迭代中途反复返工。

先确认迭代目标、需求优先级、验收标准、负责人和外部依赖,再拆分任务并估算工作量。启动前逐项检查:每条需求是否可验收、任务是否有明确负责人、关键依赖是否有回应;有任一项未确认,就先补齐或标记风险,不要直接承诺交付。

2. 如何判断一个迭代排多少任务才合理?

我在排期时常遇到业务方希望尽可能多塞需求,但团队还要处理缺陷、评审和临时支持。只看任务数量或理想工时,往往会把迭代计划排得过满。

按团队实际可用工时而不是名义人数计算容量:扣除休假、会议、支持工作等时间,再参考近几个迭代的实际完成量。初次协作或需求不确定时,应预留缓冲;若历史计划完成率持续偏低,先减少承诺量并查明阻塞原因,不要用加班掩盖估算偏差。

3. 迭代进行中需求变更或任务延期,项目经理怎么处理?

我遇到过迭代开始后不断插入紧急需求,结果原定任务也没有按时完成。遇到这种情况,我不确定应该直接加人加任务,还是调整原计划。

先判断变更的紧急程度、影响范围和必须完成的时间,再与相关负责人确认取舍。确需纳入时,应同步移出同等工作量的低优先级任务,或明确调整迭代目标与交付时间;同时记录变更原因、责任人和影响,避免只加不减。

4. 迭代结束后,怎样判断迭代管理是否有效?

我以前主要看任务是否全部关闭,但有些任务虽然显示完成,验收却没通过,团队也可能为了赶进度留下缺陷。复盘时我想知道该看哪些指标,才能找到真正的问题。

至少同时检查目标达成情况、承诺与实际完成量、未完成任务及其原因、验收通过情况和新增缺陷。将连续多个迭代的数据按同一口径比较;若未完成任务集中来自依赖等待或需求变更,应针对原因改进流程,而不是只追求更高的任务关闭数量。

核心关键词

读者评论

沈
沈文博

我们团队以前只看计划完成率,后来把临时插入的工作也单独记录,才发现有几轮完成率提高其实是原任务被替换了。这个指标组合比单看燃尽图更有参考价值。

钱
钱承宇

容量扣减的思路很实用,不过支持工作波动大的团队,缓冲比例可能每轮都不一样。除了回看历史记录,大家通常怎么处理突发事故造成的容量变化?

卢
卢若溪

文中强调变更要说明被挤出的工作,这点在跨部门项目里不太容易落地:需求方往往只提出新增事项,项目经理未必有权决定取舍。可能还需要提前约定升级和拍板机制。

文章包含AI辅助创作:迭代管理迭代任务全流程:项目经理实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/549315

赞 (0)
飞飞飞飞
Sprint落地方案:项目经理开展迭代管理的实操方法案例解析
上一篇 3小时前
迭代管理迭代计划教程:项目经理实操方法,避坑指南
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
