迭代结束后,团队开了一个小时的复盘会,大家都说“需求变更多”“测试介入晚”“沟通还要加强”,会后却没有人能说清下个迭代具体要改什么。问题通常不在于团队没有复盘,而在于复盘只交换感受,没有把结果、过程和可控行动连成一条证据链。做好迭代复盘,不是把问题说得更尖锐,而是让团队在下一轮工作中少重复一次已知的失误。
一、先讲结论:复盘的产出不是会议纪要,而是下一轮可验证的改变
1. 复盘要回答三个问题
我判断一次迭代复盘有没有价值,通常不先看会议开了多久,也不先看纪要写得多完整,而看团队能否回答三个问题:承诺的工作完成了多少;偏差发生在哪里、为什么发生;下一轮要做什么可观察的改变。
这三个问题分别对应结果、原因和行动。只讲结果,复盘会变成进度通报;只讲原因,容易演变为责任辩论;只列行动,没有证据支撑,则常常变成“加强沟通”“提高质量”一类无法验收的口号。
我建议把复盘的最小闭环定义为:一项有口径的观察、一条经过验证的原因、一个有责任人和完成时间的行动,以及一个能判断行动是否有效的指标。缺少其中任何一项,都不要急着把它写成“经验教训”。
2. 先把复盘对象说清楚
“这个迭代做得好不好”不是一个可操作的问题。一个迭代可能按时发布,但关键需求效果一般;也可能延期两天,却提前暴露了高风险依赖,减少了上线后的故障。复盘前要先确定本次讨论的对象和边界:是交付预测准确性、缺陷逃逸、需求变更影响,还是跨团队依赖。
如果团队规模较小,可以把一次迭代作为整体复盘对象。如果团队人数多、工作流复杂,则应先聚焦一个最影响交付的环节,避免把几十个现象混在同一场会议里。复盘不是一次性解决组织所有问题,而是挑出最值得改善的一处。
3. 用“改变”而不是“感受”验收复盘
会后两周,项目经理可以检查行动是否真的进入工作流。例如,团队决定在迭代承诺前检查外部依赖,那么下次计划会议是否有依赖清单、负责人和确认时间?如果只是写下“提前沟通”,没有新增检查节点、字段或决策规则,就很难证明复盘产生了改变。
以下数据属于便于说明计算方法的情景模拟,不是行业基准。假设团队连续四个迭代记录了承诺工作和完成工作,完成率变化可以帮助发现趋势,但不能单独解释原因。

二、复盘为什么容易流于形式:常见场景与误区
1. 只看完成率,不看承诺质量
完成率看起来简单,但分子和分母的口径如果不一致,结论就会失真。有人把“开发完成”算作完成,有人只把“验收通过”算作完成;有人统计故事点,有人按任务数量统计。任务粒度差异很大时,按条数计算也会造成误导。
复盘前要明确统计口径。例如,可以规定“完成”必须达到团队约定的完成定义,需求已验收、必要测试已通过、发布条件已满足;迭代开始时冻结承诺基线,之后新增事项单独标记。这样才分得清原计划完成情况和临时插入工作。
2. 把延期归因于“需求变更”就停止追问
需求变化可能是事实,却未必是根因。继续追问:变更来自新发现的用户需求、上游决策延迟,还是计划前没有完成澄清?变更发生时,团队有没有重新评估容量和交付日期?如果新工作直接加入而旧承诺不调整,问题就不只是“需求变了”,而是变更没有经过容量决策。
我更愿意把原因写成可干预的机制缺口,例如“迭代中途新增高优先级事项时,没有同步移出等量工作,也没有重新确认交付范围”,而不是“业务方总在改需求”。前者能促成规则调整,后者只会制造对立。
3. 用“加强沟通”替代机制设计
“加强沟通”听起来没有错,但它既没有说明谁要和谁沟通,也没有规定何时沟通、沟通什么、未确认时如何处理。实际执行时,每个人都觉得自己已经沟通过,问题仍然发生。
把口号改写成机制:迭代计划会前两个工作日,由需求负责人确认验收条件;依赖团队未在约定时间回复时,项目经理登记风险并在计划会上决定替代方案或调整范围。这样做不保证风险消失,却能让风险更早暴露、责任边界更清晰。
4. 把复盘开成追责会
当参与者担心发言会被用来评价个人,真实信息就会被过滤。团队可能只谈低风险、已知问题,隐藏临时绕行、质量债务和不合理承诺。复盘需要明确区分“事实分析”和“个人绩效管理”,重点讨论决策条件、工作流和信息传递,不把系统性问题简单归结为某个人不够努力。
这并不意味着免除责任。如果有人多次绕过已知的发布检查,当然要处理;但在复盘会上仍应先查明规则是否清楚、执行条件是否具备、异常是否被及时上报。不追责不等于不负责,关键是把责任落到可解释、可改进的行为和机制上。
5. 记录太多,行动太少
有些团队会把白板上的每条意见都抄进纪要,最后得到一份很长的“问题清单”。问题多并不代表复盘深入,反而可能让真正重要的改善项淹没在细节里。
我通常建议每个迭代最多选择一至三个主要改善行动。若同时启动十几项行动,团队还要承担日常交付,执行率往往会下降。优先选择能减少重复损失、团队可控制、且短期内可验证的事项。
三、复盘前的专业判断:先把数据和口径准备好
1. 复盘数据要能还原当时,而非只显示最终结果
最终完成状态不能说明工作何时进入、何时阻塞、何时返工。项目经理应尽量准备迭代开始时的承诺清单、过程中新增或移出的工作、状态变更记录、缺陷记录和依赖事项。若工具里没有完整记录,可以用简单表格补齐,不必为了复盘先建设复杂报表系统。
最关键的是保留时间线:某事项何时提出、何时确认、何时开始、何时发现阻塞、何时恢复。否则团队很容易用事后记忆替代过程事实。记忆对“刚刚发生”的问题尤其容易产生偏差,会议中听起来一致的叙述,也未必能准确还原先后顺序。
2. 采用四类数据,不要把数据堆成仪表盘
第一类是承诺与交付,例如迭代开始时的范围、最终验收范围、临时加入和移出的事项。第二类是流动过程,例如等待时间、阻塞时长、在制工作数量。第三类是质量结果,例如迭代内发现的缺陷、发布后逃逸缺陷和返工。第四类是外部变化,例如需求调整、依赖未满足、人员临时转移。
并非每个团队都要追踪全部指标。选择能解释当前问题的数据即可。比如本次争论集中在“为什么看起来很忙却没完成”,就先看在制工作、阻塞时间和工作切换,不必同时展示十几项质量指标。
3. 先统一口径,再讨论数字
每项指标都应说明计算范围。承诺完成率可以按完成的基线工作量除以迭代开始时承诺工作量计算;中途新增的工作单独列示,避免新增项抬高分母或混入原承诺。缺陷逃逸率则必须说清统计周期、缺陷严重程度和是否合并重复报告。

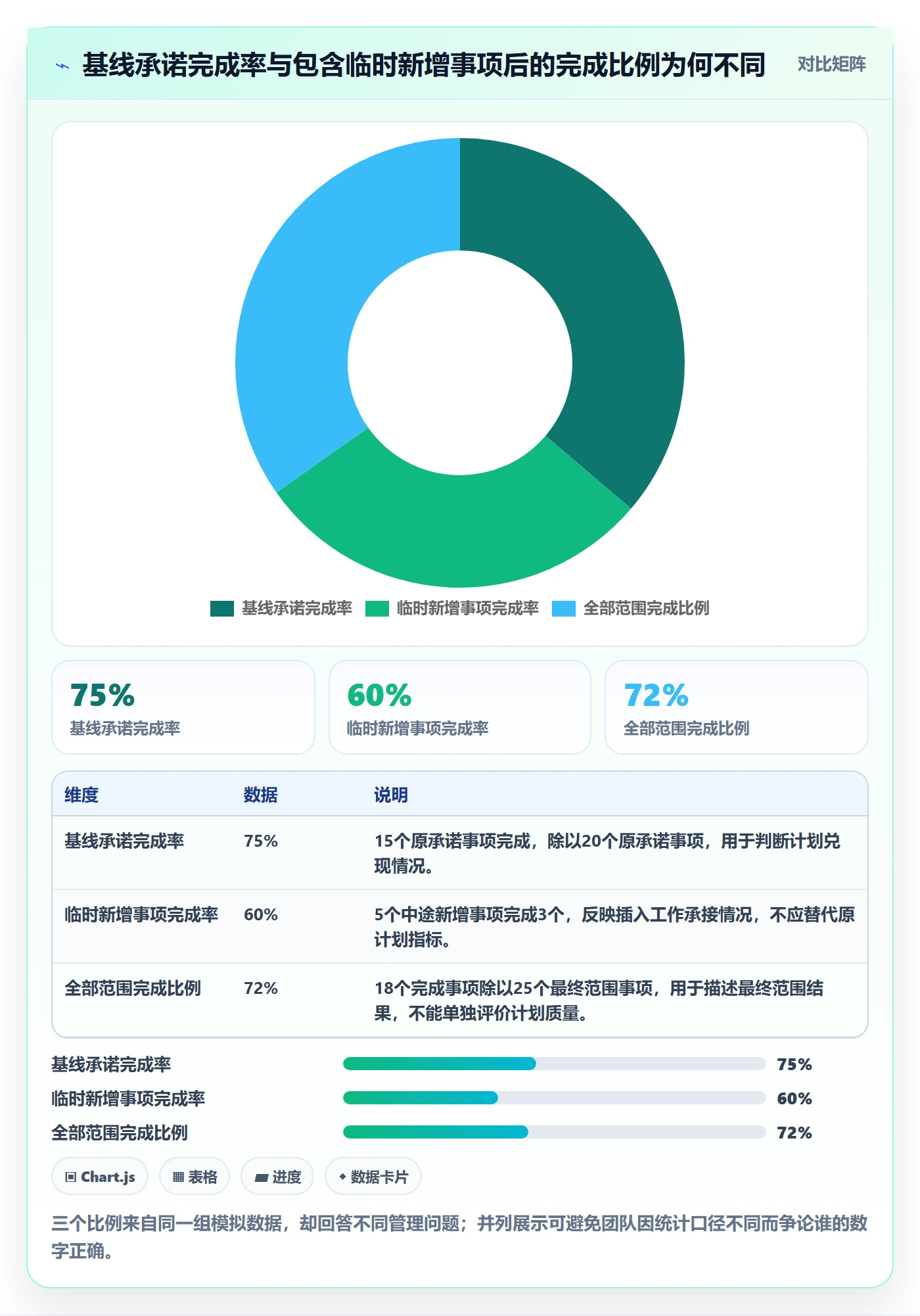

下面是一种情景模拟口径。假设迭代开始承诺20个等权工作项,最终有15个达到完成定义;迭代中新增5个事项,其中3个完成。原承诺完成率是75%,全部完成工作占最终范围的比例则是18除以25,即72%。两个数字都能算,但回答的是不同问题。

4. 观察事实、解释原因、决定行动,分成三层
会议中我会把讨论写成三层。事实层只写可核对的描述,例如“3个需求在迭代第4天进入,2个原承诺事项被移出”;解释层列出可能原因,例如“变更没有触发范围重估”;行动层再决定是否增加变更评审规则。
这三层不能混写。像“开发没有提前预警”看似事实,其实已经包含判断;需要进一步确认当时有没有明确的预警阈值、开发是否拥有足够信息、风险是否通过约定渠道提出。把判断拆开,能减少会议陷入互相反驳。
四、项目经理实操步骤:从会前准备到行动验收
1. 会前两至三个工作日:确定问题范围
项目经理先回顾迭代目标和期间的重要变化,选定本次复盘的一个主问题。问题应当足够具体,例如“为什么本迭代有四项工作在最后两天才进入验收”,而不是“如何提升团队效率”。过大的问题会把所有议题都吸进来,无法在一次会议中形成决策。
接着邀请直接参与该工作流的人参加。通常包括产品、开发、测试和项目管理相关角色;若问题涉及外部依赖,再邀请依赖方代表或提前收集其事实说明。没有必要把所有管理者都叫来旁听,尤其当其参与会明显影响成员坦诚程度时。
2. 会前一天:整理事实,不预写结论
准备一页以内的迭代数据摘要,列出基线承诺、完成情况、变更、阻塞、缺陷和重要时间点。数据不完整就明确标注缺失,不要为了让报告看起来整齐而推算出虚假的精确数字。
项目经理可以提前收集每个人的观察,但不要把个别反馈直接贴上姓名并当成事实。匿名收集有助于发现敏感问题,后续仍应通过事件记录、流程信息和多方确认验证。复盘材料的目的,是让讨论从证据开始,不是让某个人提前准备辩护。
3. 会议开场:明确边界和讨论规则
建议用三分钟说清本次目标、时间盒和规则:先说可观察事实,不推测他人动机;分析流程和决策条件;任何改善行动必须有负责人、完成时间和验证方式。若会议讨论开始指向个人评价,主持人要把问题拉回到当时的约束和实际选择。
对于敏感团队,项目经理可以先让每个人独立写下两个内容:一个有效做法、一个主要阻碍。独立书写再轮流分享,通常比直接让职位最高或表达最强的人先发言,更能减少从众和抢话。
4. 复盘主体:按“发生了什么,为何发生,改变什么”推进
先用时间线重建过程:迭代开始时承诺了什么,中途发生了什么变化,关键等待和返工在哪些节点出现,最后如何验收。遇到不同说法,标记待核实事项,不要急着用多数人的记忆投票。
再对主要偏差追问“为什么”。追问不是机械地问五遍,而是逐层区分直接原因、流程原因和约束条件。例如,测试晚开始可能因为需求未准备好,也可能因为测试资源被多个迭代共享,还可能因为验收条件直到开发后期才补齐。不同原因对应的行动完全不同。
最后,依据可控性和影响选择改善项。团队无法控制外部审批一定按时完成,但可以设定最晚确认时间、风险升级路径和替代方案。复盘行动应优先改变团队能控制的部分,同时把外部约束作为风险管理事项持续跟踪。
5. 结束前:把行动写成可验收的承诺
一条有效行动至少要包含问题、动作、负责人、期限和验证方法。例如:“针对外部接口确认经常晚于开发开始的问题,接口负责人在迭代计划前完成字段与错误码确认;项目经理在计划会上检查未确认项;连续两个迭代记录未确认依赖数量。”
这比“加强前期沟通”更可执行,因为它定义了检查时点和结果。行动负责人不一定是问题的唯一责任人,而是负责推动行动落地的人。涉及跨团队规则时,需要明确谁有权调整规则,不能把组织决策责任交给一个没有权限的执行者。
6. 下一次计划会:验证改变是否进入流程
复盘结束不是闭环结束。下一次迭代计划会,项目经理要检查行动有没有进入日常工作:模板是否调整、检查点是否执行、需要的决策是否做出。如果行动没做,先确认是优先级冲突、权限不足还是方案本身太复杂,再决定继续、缩小或取消。

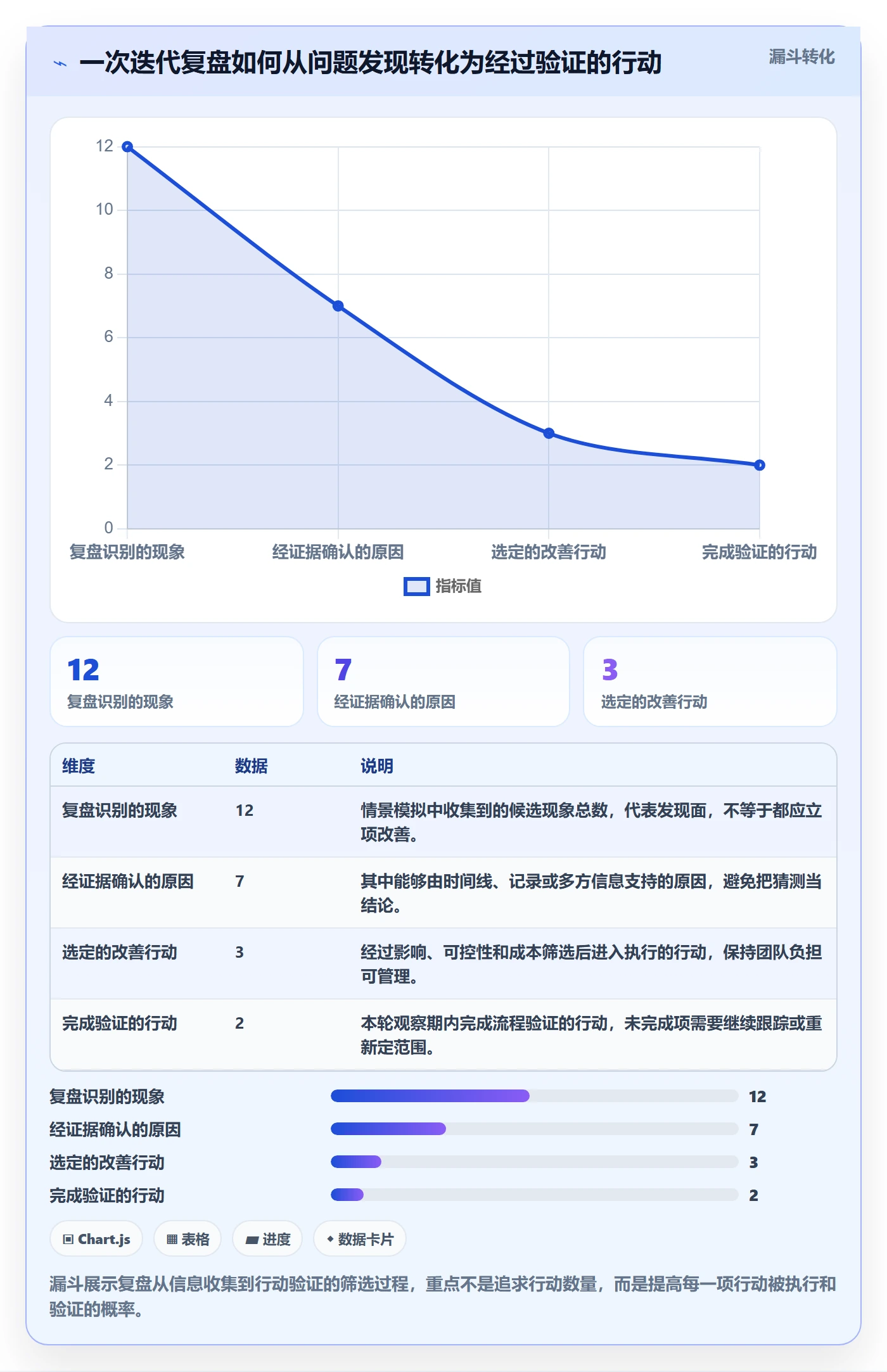

验证结果时,既看过程指标,也看结果指标。比如提前确认依赖后,未确认依赖数量下降是过程信号;等待时间缩短是结果信号。若结果暂时没改善,要判断样本周期是否够、指标是否选对、行动是否真正执行,而不是立刻宣布复盘失败。

7. 建立简洁记录模板
模板的作用是固定关键问题,不是要求每次复盘填满所有栏位。团队可使用下表作为起点,并根据成熟度删减字段。
| 记录项 | 应写内容 | 常见误写 |
|---|---|---|
| 迭代目标与基线 | 开始时的目标、承诺范围及完成定义 | 只写最终完成内容,丢失原始承诺 |
| 关键事实 | 变更、阻塞、返工和验收的时间与影响 | 使用“经常”“总是”等无法核对的表述 |
| 原因判断 | 直接原因、流程缺口及证据来源 | 把个人评价当作原因 |
| 改善行动 | 具体动作、负责人、截止时间和验证指标 | 只写“加强沟通”“提升意识” |
| 后续结果 | 行动是否执行、指标变化及需要调整的地方 | 只记录完成打勾,不检查效果 |
五、案例与数据观察:延期表象背后,常常是范围决策缺位
1. 一个适用于复盘练习的情景案例
以下是匿名化风格的情景模拟,用来展示分析方法,不代表某个真实企业的公开统计。某产品团队一个迭代开始时承诺20个等权工作项,最终15项完成;期间新增5项工作,其中3项完成,原承诺范围有4项被移出。团队成员最初的解释是“业务需求一直在变化”。
按时间线检查后,发现新增事项集中在迭代第4至第7天。部分需求确有新的业务信息,但团队没有约定新增事项必须同步移出工作,也没有在范围变化后重新估算剩余容量。开发和测试人员同时处理多个事项,后期出现集中验收和返工。
这时,如果只把结论写成“减少需求变更”,团队几乎没有直接控制能力。更好的问题是:变化发生后,谁决定调整范围?如何确认未完成工作是否仍优先?新增事项进入迭代时,团队是否知道交付日期和质量风险会受到什么影响?
2. 用范围账本把争论变成可讨论的问题
团队在下一次迭代开始时记录基线承诺,并为新增、移出和取消事项单独保留原因与时间。第一轮尝试的规则是:临时新增事项进入迭代时,必须说明优先级、影响范围和替换项;若没有替换项,项目负责人要明确接受交付风险,而不是默认团队可以无限扩容。
这种做法不是禁止变更。紧急事项仍然可以进入,但要让代价显性化。范围账本的价值在于把“需求变化导致延期”的口头争论,转化为“何时新增了多少工作、替换了什么、谁确认了风险”的可核对信息。
3. 观察指标不能只盯完成率
在这个模拟案例里,团队可以同时观察基线承诺完成率、迭代中途新增工作占比、阻塞等待时间和末期验收集中度。若完成率上升,但新增事项占比仍高、加班时长持续增加,改善可能只是通过透支团队换来的,并不代表流程更健康。
指标应服务于判断,而不是创造新的考核压力。为了提高完成率而拆小任务、降低承诺、延后缺陷处理,都会让数字变好看,却损害实际交付。项目经理需要把结果指标与质量、工作负荷和范围变化结合起来读。

4. 将一次改善拆成可比较的前后观察
如果团队实施了范围变更规则,可以连续观察多个周期,而非只对比前后各一个迭代。建议同时记录规则执行率、未确认新增事项数量、原承诺完成率和迭代末期加班时长。若规则执行率很低,结果没有变化并不能说明规则无效,可能只是没有真正执行。
任何前后对比都要记录其他显著变化。例如迭代周期缩短、团队成员变化、发布窗口调整,都会影响结果。项目经理不应把同一时期发生的所有改善都归因于一次复盘行动。更稳妥的说法是“行动执行期间指标出现变化,尚需继续观察”,而不是轻率宣称已经证明因果。
六、不同团队状态下的行动建议与取舍
1. 新团队:先建立共同语言,不急着追求精细指标
新组建的团队往往连“完成”“阻塞”“需求准备好”的定义都不一致。此时优先统一完成定义、记录范围变化和建立简短时间线,不必一开始就用复杂的产能模型。数据不稳定时,过细的预测会制造精确感,却不一定带来更好的决策。
新团队适合采用较短、频率较高的复盘。每次聚焦一个具体障碍,例如验收标准不清或依赖确认太晚,并在下一轮检查行动是否执行。共同语言建立后,再增加趋势观察。
2. 稳定团队:追踪趋势,防止局部优化
稳定团队已经有基本流程和历史记录,可以比较多个迭代的阻塞时长、返工比例、缺陷分布与交付预测偏差。但要注意,单一指标改善可能掩盖其他成本。周期变短但缺陷增加,完成率提高但加班增多,都说明局部优化需要重新评估。
稳定团队可以轮流指定主持人,让项目经理不必同时承担主持、记录和解释数据的所有角色。主持人关注讨论质量,记录者保持事实清晰,行动负责人承担后续推进,角色分离能减少会议被某一种视角主导。
3. 跨团队依赖多:把依赖复盘与迭代复盘连接起来
多个团队共享服务、接口或审批资源时,迭代结果受到团队边界外的影响。复盘要区分内部可控事项和外部依赖事项:前者由团队改工作方式,后者需要明确对接人、确认期限、升级路径和替代方案。
如果外部团队没有参与会议,不要替对方推断动机。带着事实和影响进行后续协商,例如“接口字段在开发开始后第5天才确认,导致两项工作等待累计三人日”,比“对方配合不积极”更有助于解决问题。
4. 高不确定性工作:复盘重点放在学习速度
探索型工作无法像成熟需求那样准确预测。此时,不宜把未完成直接解释为执行不力,更应检查假设是否及时验证、原型或试验是否足以回答关键问题、停止条件是否明确。对不确定性高的事项,先承诺学习目标,再决定是否承诺完整交付。
例如,迭代目标可以是验证某项技术方案的响应能力,而不是在信息不足时承诺全部功能交付。复盘要看试验是否缩小了不确定范围、关键证据是否被记录、后续决策是否更清晰。
5. 线上事故或重大质量问题:先稳定事实,再讨论改善
发生严重事故后,先确保用户影响得到处理、事实记录完整,再安排专门复盘。不要在事故尚未稳定时,为了形式要求立即召开长会。复盘时要建立事件时间线、影响范围、检测和恢复过程,并区分触发因素、放大因素和防护失效。
重大问题通常需要跨团队参与,改善行动也可能涉及监控、发布、权限或架构治理。此类行动应进入组织层面的跟踪机制,而不只是留在单个迭代纪要里。若涉及安全、合规或外部报告要求,应依照组织的正式流程处理。
6. 取舍:不是所有问题都值得立刻修复

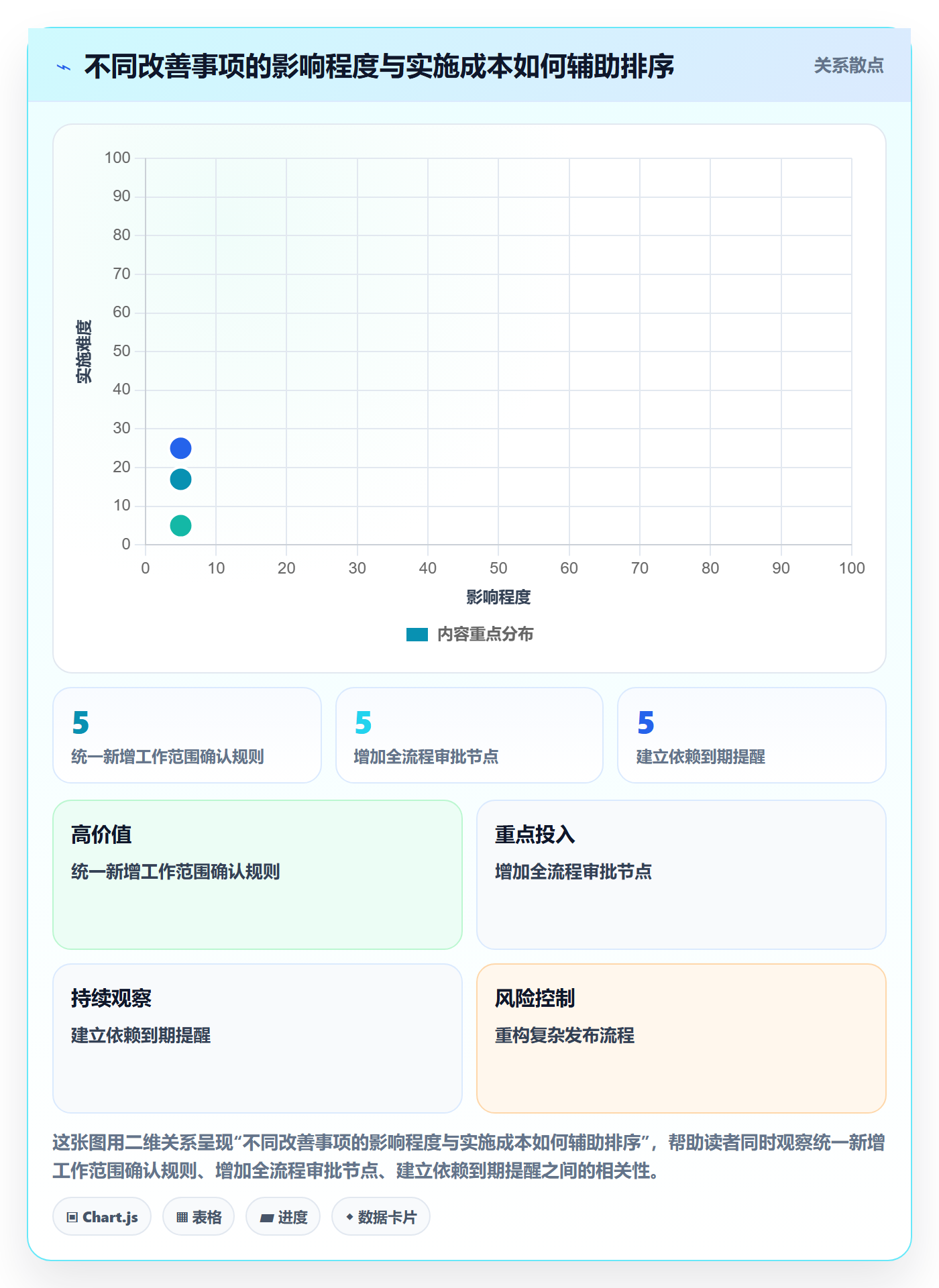

问题很多时,可以用影响、重复频率、可控性和实施成本做定性排序。高影响、反复发生、团队可控制且成本较低的问题,通常优先改善。低频但影响极高的风险,可能需要建立预案;高频但影响有限的问题,则可以先观察,避免把团队时间全部投入边缘优化。
项目经理还要考虑改善行动的机会成本。增加审批节点可能降低风险,却延长交付周期;更严格的验收清单可能减少漏测,却提高前期准备成本。行动不是越多越好,而是选择当前最值得承担的成本交换。

七、项目经理的主持技巧:让讨论更具体,也更安全
1. 用问题代替结论
当有人说“测试总是太晚”,可以追问“这次哪一项工作最晚进入测试?此前有哪些条件没有满足?”当有人说“需求不清楚”,可以问“缺少的是业务规则、边界条件还是验收样例?如果在计划会前补齐哪一项信息,可能减少返工?”具体问题能把讨论从标签带回可处理的事实。
2. 对沉默保持敏感,但不要强迫表态
沉默可能意味着没有补充,也可能表示不确定发言是否安全。项目经理可以提供书面反馈、轮流发言或匿名收集的方式;也可以允许参与者会后补充证据。目标是获得真实信息,而不是要求每个人都在会议上即兴表达。
3. 遇到分歧,先标记可验证的问题
如果开发认为阻塞来自测试资源不足,测试认为问题在需求准备不充分,不必马上裁定谁对。把分歧转成待验证事项:统计工作进入测试时的条件、等待时间及未满足的验收信息。下一轮采集证据后,再判断是容量问题、准备问题,还是两者同时存在。
4. 控制讨论深度,避免追因无限延伸
并不是每个问题都要追到组织结构或战略决策层面。判断是否继续追问,可以看下一层原因是否仍可被当前团队影响,以及继续讨论是否会改变行动选择。如果再问一次“为什么”仍然不会改变行动,通常已经足够;如果结论需要更高层授权,就把问题明确升级。
5. 结束时复述决策,避免会后各自理解
主持人应逐条复述改善行动,并请负责人确认动作、期限和验证方式。与会者对问题原因的理解可以不同,但对已经决定的行动必须有共同认识。会议纪要应在会后尽快发出,并允许相关人员纠正事实错误。
八、常见失败信号与纠偏方式
1. 连续复盘同一个问题,行动却总是“下次注意”
这通常意味着行动没有转化成流程、工具或决策规则。纠偏时问:谁在什么时间检查?缺少什么提醒或权限?如果负责人缺席,行动是否仍能发生?把改善嵌入计划会、评审清单或工作流,比要求个人长期记住更可靠。
2. 指标变好,团队却觉得更累
检查是否通过加班、降低质量门槛或减少协作时间换来表面结果。除交付指标外,补看返工、缺陷、加班和在制工作。若团队负荷显著上升,应调整承诺方式,而不是继续奖励更高的短期数字。
3. 会议很顺利,但问题越来越少
问题数量减少不一定代表流程改善,也可能意味着成员不再愿意提出问题。观察行动是否仍有实际效果、匿名反馈是否出现新的担忧,以及重大偏差是否能被及时报告。复盘的目标不是让记录变得一片“绿色”,而是让风险更早暴露、更容易处理。
4. 行动很多,跨迭代都没有完成
这往往是优先级过载或行动权限不足。将行动压缩到少数几个,并确认责任人拥有推动条件。如果需要管理层批准,就明确提交时间、决策人和未通过时的替代方案。不要把“等待组织支持”伪装成团队行动已经完成。
九、最后总结:复盘的质量取决于团队能否改变下一次选择
迭代复盘不是寻找一个最有说服力的解释,而是用尽可能可靠的事实,帮助团队做出更好的下一次选择。承诺与交付要统一口径,原因分析要区分事实和判断,行动要能执行和验证,结果还要结合质量、负荷与外部约束一起评估。
我最看重的不是一次复盘列出了多少问题,而是团队有没有少做一次重复返工、早发现一次关键依赖、在变更发生时做出一次明确的范围决策。复盘真正的完成标志,不是会议结束,而是新的工作方式在下一轮被使用,并留下可检查的证据。
下一步可以从最近一次迭代开始:先冻结当时的承诺范围,补齐中途变化与阻塞时间线;再选一个影响最大的偏差,写出事实、原因假设和待验证证据;最后只设一至三个改善行动,并在下一次计划会检查是否落地。做到这一点,复盘就不再是周期性总结,而会成为迭代管理本身的一部分。
常见问题解答(FAQ)
1. 迭代复盘应该在什么时候进行,哪些人需要参加?
我以前把复盘安排在迭代结束后的周会上,结果大家忙着赶下一轮任务,很多细节已经记不清了。团队规模变大后,我也不确定是否要让所有相关人员都参加。
建议在迭代验收后1至3个工作日内安排,时长控制在45至90分钟。邀请实际参与本轮工作的产品、研发、测试及项目负责人;如果某项问题只涉及部分成员,可先由相关人员补充事实,再由核心团队讨论,避免会议过长。
2. 迭代复盘看哪些数据,才能判断本轮做得好不好?
我发现只看按时交付率时,团队可能为了完成计划而压缩测试或把未完成事项移出统计。遇到需求临时变化、缺陷较多的迭代时,我想知道怎样的数据口径更能说明真实情况。
至少同时看计划完成率、已验收工作量、迭代内新增需求占比、未完成事项及缺陷情况,并固定统计口径。例如计划完成率可按“按计划完成且验收的工作项数÷计划工作项总数”计算;临时新增事项单独记录,不要混入原计划分母。数据用于发现趋势和讨论原因,不宜单独作为个人绩效结论。
3. 复盘时怎样分析延期原因,避免变成互相指责?
我参加过一些复盘会,最后常变成某个人解释为什么没按时完成,大家却没有讨论流程或估算上的问题。面对连续几轮出现的同类延期,我想找到既能说清原因又不伤害团队协作的方法。
先按事实还原时间线:原计划、实际耗时、阻塞出现时间及影响范围;再区分需求变更、依赖等待、估算偏差、技术风险和资源冲突等因素。追问“什么机制让问题没有更早暴露”,而不是追究谁犯了错;结论要对应可验证的改进措施,例如设置依赖确认节点,并在下一轮检查阻塞时长是否下降。
4. 复盘得出的改进项怎样落实,才能避免下次又重复讨论?
我曾在复盘会上记录了不少改进建议,但过几周再看,没人知道由谁推进,也无法判断有没有效果。团队同时有很多待办时,我需要一种简单的筛选和跟踪办法。
每轮优先选1至3项影响大且团队可控制的改进,为每项指定负责人、完成日期和验证指标,并纳入下一轮计划或团队工作清单。例如把“加强测试”改成“在开发完成后一个工作日内完成关键路径用例评审”,再比较下一轮相关缺陷数或评审及时率;未见改善时,调整措施而不是只重复记录问题。
核心关键词
文章包含AI辅助创作:迭代管理如何做好迭代复盘?项目经理实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/549286
