迭代目标实操方法:项目经理提升迭代管理效率的入门指南方法与模板

迭代目标实操方法:项目经理提升迭代管理效率的入门指南方法与模板

迭代计划会上,团队把十几项需求都标成“本迭代必做”,到了最后一天却只有一半完成,这通常不是团队不够努力,而是迭代目标没有真正发挥取舍作用。迭代目标不是需求清单的标题,而是一条可验证的业务结果:它要说明本轮为什么做、完成到什么程度算成功,以及出现容量变化时先放弃什么。本文从目标写法、计划拆解、过程纠偏到复盘,给出一套可以直接改用的方法和模板。

一、先讲结论:迭代目标要能指导取舍,而不只是描述工作

1. 一句话判断目标是否合格

我判断一个迭代目标是否有效,会先问团队一个问题:“如果本轮只能保住一项成果,哪一项最值得交付?”如果成员给出不同答案,说明目标还没有形成共同理解;如果回答只是“把需求做完”,说明目标很可能仍是任务清单的包装。

合格的迭代目标至少应包含三个要素:面向谁、解决什么问题、用什么信号确认有效。比如,“优化新用户体验”很难指导实现和验收;“让首次使用者无需客服协助即可完成项目创建,并将创建完成率提升到建议目标区间”则能引出流程范围、埋点和验收方式。

目标要表达结果,承诺要表达边界,任务才表达工作。三者写在同一层,往往会导致计划会变成逐条念需求,团队无法判断哪些工作可以让步。

2. 目标不是越多越好

对一个交付小组来说,同一迭代设置多个并列的“最高优先级目标”,实际上等于没有优先级。对于相互独立、人员和验收机制都分开的工作流,可以分别设目标;但如果它们争用同一批工程师、测试人员或发布窗口,就应当明确唯一的主目标,并把其他事项列为次级结果或候选项。

实践中,我更倾向于每个交付团队保留一个主目标,最多再列一项不能遗漏的运营或合规约束。这样做不是追求形式整齐,而是让变更发生时有一把共同使用的判断尺。

3. 用三层结构把目标写清楚

  • 业务意图:为什么现在做这件事?它对应用户阻塞、收入机会、风险控制还是效率改善?
  • 可验收结果:迭代结束时,用户或业务方能看到什么变化?如何证明变化已经发生?
  • 交付边界:本轮必须包含哪些内容,哪些内容明确不做或可以延后?

这三层不必写成复杂文档。对于小团队,一张迭代目标卡片即可;对于跨部门项目,则需要补充依赖团队、数据口径、发布条件和责任人。目标写得短不代表信息少,关键是不能把“价值”和“完成条件”留给每个人自行猜测。

二、背景和真实场景:为什么团队做了很多,目标却没有达成

1. 典型场景:计划很满,结果很散

以下是一个经过匿名化处理的服务型产品团队情景推演,不代表行业统计数据。团队有 8 名研发、2 名测试和 1 名产品经理,迭代周期为两周。计划会上,大家将 14 项需求和缺陷都放入承诺范围;中途又插入 3 项紧急工作。迭代结束时,团队虽然关闭了不少任务,却没有完成新用户关键流程的端到端验收。

复盘时,团队最初把原因归结为“临时需求太多”。继续追问后才发现,插入工作只解释了部分延期:原计划本身没有区分主目标与附加需求,依赖团队的接口也没有确认,验收口径直到开发完成后才讨论。真正的问题不是某一项任务估时偏差,而是目标没有承担协调和约束的功能。

这类场景有一个容易忽略的信号:团队每天都有进展汇报,任务状态不断变化,但没有人能清楚回答“本轮最重要的用户结果现在离完成还差什么”。当状态信息很多而目标状态不可见时,管理动作就容易停留在追问个人进度,而不是清除系统性阻塞。

迭代目标实操方法:项目经理提升迭代管理效率的入门指南方法与模板

2. 迭代目标连接了需求、容量和验收

需求优先级回答“哪些事情更值得做”,团队容量回答“这轮大约能接多少工作”,迭代目标回答“这些工作组合起来要带来什么结果”。少了目标,优先级会变成需求之间的局部排序;少了容量,目标会变成愿望;少了验收,团队可能完成了任务,却无法判断结果是否可用。

因此,目标制定不能只由项目经理会前单独写好再宣布。产品、研发、测试、设计以及必要的业务依赖方,都要在计划阶段共同确认结果边界。项目经理的职责不是替所有角色承诺,而是确保每个承诺都能追溯到决策依据和责任人。

3. 先识别工作类型,再谈承诺

同一轮迭代可能同时包含新功能、缺陷修复、技术治理和生产支持。它们的确定性不同:已拆解并经过验证的功能相对可估,线上故障和外部审批则可能随时改变计划。把所有工作都当作同一种需求估算,会让计划表看起来精确,实际上却掩盖了风险。

我会要求团队在计划中至少区分“目标承诺项”“容量预留项”和“候选项”。目标承诺项直接支撑主结果;容量预留项应对可预期的支持和维护工作;候选项则只有在前两类没有消耗全部容量时才进入。分类的价值在于,临时事项出现时可以按规则调整,而不是靠谁声音大来决定。

三、常见误区:目标写得像目标,实际仍然无法管理

1. 把交付清单改写成一句话

“完成登录页改版、增加筛选项、修复十个问题”只是将任务用逗号串起来,不会自动变成迭代目标。这样的表述告诉团队要做什么,却没有说明为什么这些事情应该同时进入本轮,也无法帮助团队在容量不足时做取舍。

改写时要寻找清单背后的共同结果。例如这些工作是否都为了减少某个用户流程中的中断?如果找不到共同结果,就不要勉强包装成一个目标,应拆成独立工作流,或者确认其中哪项才是本轮主线。

2. 把“尽量完成”当作风险管理

“大家尽量完成,做不完下轮继续”听起来灵活,实则没有事先说明哪些工作可以延期、延期会造成什么影响。它也容易形成一种隐性文化:计划可以随意膨胀,未完成不需要解释,团队只要持续忙碌即可。

更好的做法是提前设定降级方案。例如主目标的核心路径必须完成,报表导出和低频筛选可延后;若接口交付晚于约定日期,则启用模拟数据完成前端验收,并将真实联调从本轮承诺中移出。真正的弹性不是没有边界,而是边界和替代方案都提前可见。

3. 只看关闭数量,不看结果状态

任务关闭数容易统计,也容易误导。一个需求拆成很多小任务,关闭数量可以迅速增加,但核心流程仍然无法使用。相反,少数关键任务可能已经完成大部分用户价值,只差一项外部验收。

所以我会同时看三类信号:目标结果是否可演示,关键验收条件是否通过,剩余工作是否已经影响目标成立。任务完成率可以作为辅助信息,但不应该代替业务结果或可交付状态。

4. 计划会上估得很细,却没有验证依赖

把每个任务估到小时级,不代表计划更可靠。如果接口团队尚未确认字段,测试环境还没有可用数据,审批人也未明确,那么精细估算只是把不确定性隐藏在数字后面。此时应先记录依赖、验证时间和责任人,再决定该工作能否进入本轮承诺。

我会把“依赖已确认”视作计划质量的一部分,而不是项目经理会后补的备注。依赖没有负责人、确认日期或失败后的替代路径,就不应当被当成已经具备交付条件。

四、专业判断逻辑:用结果、容量和风险共同校准目标

1. 从用户或业务问题反推结果

先写出当前问题,而不是先选功能。例如:“新用户在创建项目过程中经常中断”,比“开发项目创建向导”更适合做讨论起点。接下来要确认受影响的人群、问题发生的位置、现有证据和希望改变的行为。

证据不一定一开始就有完整的数据分析。可以来自客服工单、用户访谈、产品埋点、运营观察或现场走查。关键是标记证据的可信度:是已验证的行为数据,还是少量反馈形成的假设?如果只是待验证假设,目标里就要留出验证动作,不能直接把假设写成已经确认的业务事实。

2. 用可观测指标约束“成功”

指标要与目标结果有合理联系。想提升流程完成情况,可以观察完成率、耗时、错误率或人工求助次数;想改善稳定性,可以观察故障次数、恢复时间或关键接口失败率。不要为了让目标看起来量化,随意指定一个没有基线、没有数据口径的百分比。

如果目前没有可靠基线,可将本轮目标设置为“建立可信测量并完成关键流程验证”,同时记录采样窗口、事件定义和数据负责人。先建立可用测量,再设提升幅度,通常比凭经验承诺一个漂亮数字更稳妥。

3. 以真实容量而非名义人数规划

容量不是团队人数乘以工作日。会议、值班、休假、支持工作、评审、跨团队协调都会占用时间;新人熟悉代码或系统迁移也会降低短期交付能力。可以先用过去几轮已完成且通过验收的工作量作为参照,再扣除已知缺席和固定支持负担。

在没有稳定历史数据的新团队中,不要假装已经掌握精确速度。前两至三轮可以用保守范围规划,并记录实际投入与完成情况。等工作类型、验收标准和团队协作趋于稳定后,再逐渐提高预测的参考价值。

以下为用于计划讨论的示意模型,不是普适公式:可承诺容量 = 近期稳定完成量 − 已知缺席影响 − 固定支持预留 − 高风险依赖缓冲。每一项都应有来源,尤其不能把风险缓冲当作“大家努力一下”的隐性加班空间。

迭代目标实操方法:项目经理提升迭代管理效率的入门指南方法与模板

4. 按不确定性和影响程度决定承诺强度

高价值、高确定性的工作适合成为主目标的核心承诺;高价值但不确定性高的工作,可能应先安排技术验证或小范围试点;价值一般但风险低的工作,可以作为候选;价值低且依赖复杂的事项,通常不应挤占本轮主目标容量。

可以采用四个问题做快速判断:不做会造成什么影响?成功标准能否被观察?关键依赖是否明确?若估算超出容量,最小可交付版本是什么?回答越模糊,越不适合直接承诺整项工作。

迭代目标实操方法:项目经理提升迭代管理效率的入门指南方法与模板

5. 让目标、范围和验收条件一一对应

一个常见的计划缺陷,是目标写“改善新用户体验”,任务却包含多个彼此独立的后台改造,验收条件最后只检查页面是否上线。为了避免这类错位,我会把每项核心工作连接到目标的一项验收证据;无法建立连接的工作,要解释其必要性,或从主目标范围中移出。

验收既要检查功能行为,也要考虑上线条件。涉及数据迁移、权限变更或跨团队接口时,验收标准还需包含数据正确性、回滚路径、监控告警或责任交接。“开发完成”是过程状态,“可被用户安全使用”才更接近交付结果。

五、案例与数据观察:从需求堆积转向一条可验证主线

1. 案例背景与目标重写

以下是用于说明方法的情景案例,数字均为模拟,不代表任何企业的真实经营数据。一个 120 人左右的产品与研发组织,多个团队共同维护面向企业客户的项目协作产品。一个交付团队在新用户引导方面同时收到产品需求、客服反馈和销售建议,原计划包含引导页、帮助文档、通知优化和权限设置调整。

最初的迭代目标是“完成新手引导相关需求”。团队重新梳理后发现,真正要解决的问题是新用户完成首次配置后仍不清楚下一步操作。经过客服记录抽样和产品流程走查,团队将主目标改为:“让新管理员完成首次空间配置后,能够独立邀请一名成员并创建第一项工作;本轮通过关键流程验收,并建立后续行为观测口径。”

这个目标没有承诺一个缺乏基线的转化率数字,而是明确了用户、行为和验证方式。团队将邀请成员和创建工作作为核心路径,将帮助文档润色列为候选项;权限设置调整则因依赖较多,先安排接口确认和风险验证,不再假装它与主目标同等确定。

2. 计划时如何切分可交付范围

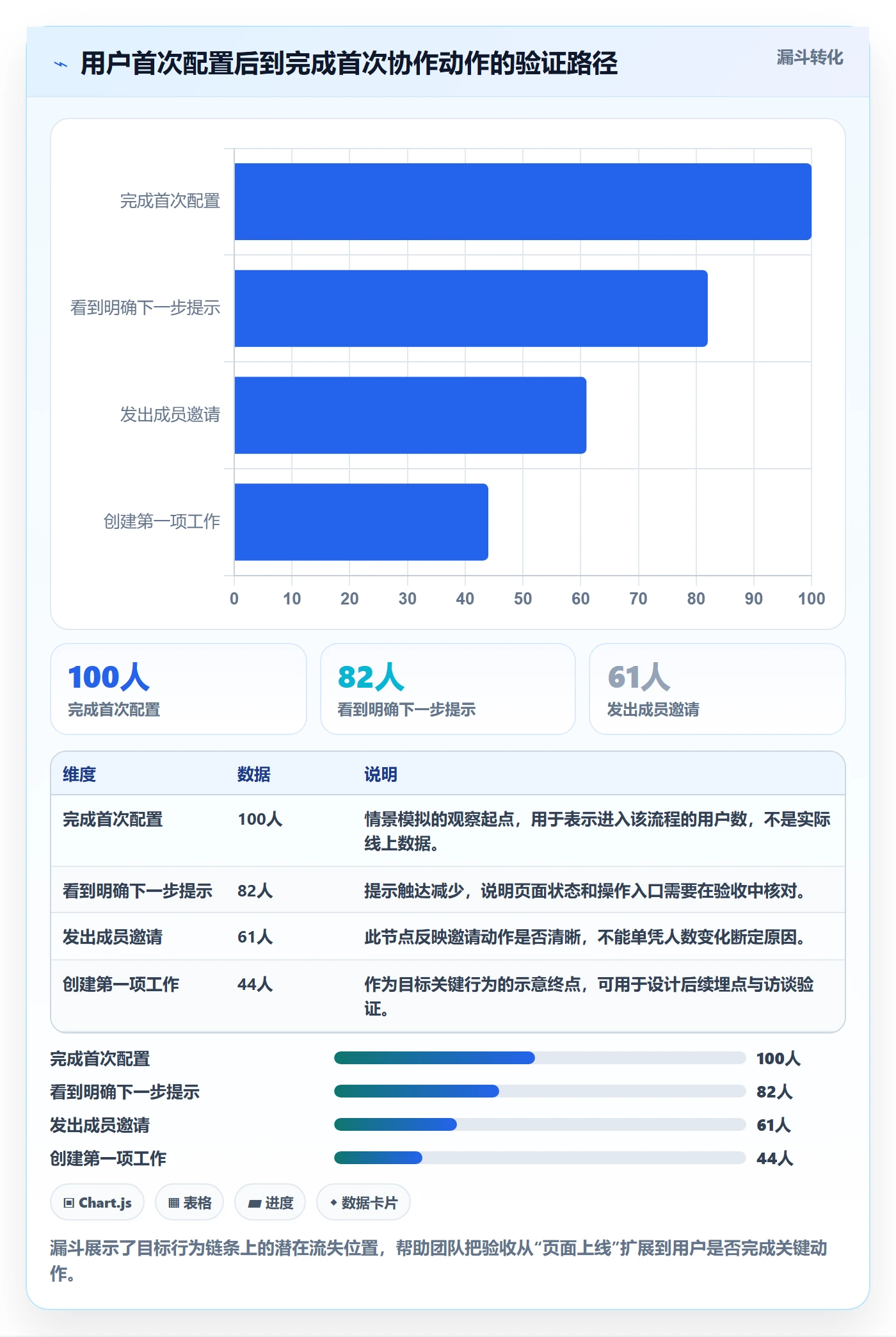

团队把主路径拆为四段:确认首次配置后的页面状态、呈现下一步操作、打通邀请与创建流程、完成端到端验收。每段都有责任角色和完成证据。与此同时,测试人员提前参加验收设计,产品经理确认用户文案,依赖团队承诺接口字段和测试环境日期。

容量方面,团队没有按 120 人组织的总人数来估算,而是只看实际承担该目标的交付小组。根据过去数轮通过验收的工作量和本轮排班,团队为支持任务留出空间,并将一个低优先级的文档改版设为候选。这样做的结果不是保证所有情况都可预测,而是让不可预测部分不再悄悄侵蚀主目标。

3. 迭代中如何处理临时插入

第二周,业务方提出增加一项客户演示所需的配置能力。项目经理没有立即把它塞进现有承诺,而是先确认演示日期、必要操作和不做的业务影响。讨论后发现,演示只需要一条已有配置路径,额外开发并非阻断条件,于是团队保留主目标,改为提供操作说明。

如果临时事项确实属于生产故障或合规要求,决策方式就不同:团队需要说明它占用了多少容量、主目标的哪一部分要延后、谁确认了范围调整。重点不是拒绝一切变化,而是让变化的代价可见,并避免“临时增加工作、原承诺不变”的双重负担。

4. 结果复盘要解释变化,不只报完成率

在这个模拟案例中,团队最终完成了邀请与创建的端到端流程,帮助文档改版没有进入本轮;权限调整完成了依赖验证,但没有进入发布范围。复盘时,团队不应只说“核心需求完成”,还要确认验收是否覆盖真实用户路径、临时请求是否影响交付、未完成项为什么不再优先。

可记录的观察指标包括:计划工作中通过验收的比例、目标关键路径的验收通过情况、临时工作占用容量、阻塞等待时间,以及返工原因分布。它们能帮助团队判断问题发生在目标选择、依赖确认、实现过程还是验收环节。指标的用途是改善决策,不是把团队简单按数字排名。

迭代目标实操方法:项目经理提升迭代管理效率的入门指南方法与模板

5. 如何理解工具在复杂协作中的作用

当组织规模扩大、多个团队共享依赖、历史需求与发布记录需要追溯时,工具的价值不在于自动生成一个漂亮的目标,而在于让目标、需求、任务、缺陷、测试和发布之间保持可追溯关系。工具不能替代优先级讨论,但可以降低信息散落在会议纪要、表格和聊天记录中的成本。

以 PingCode 为例,它面向中大型企业及 100 人以上组织,适合需要跨团队协作、统一管理研发流程的场景。若团队已经在使用 Jira,也可以评估其迁移支持能力;对于有内网或数据治理要求的组织,可进一步核实私有化部署方案与实际运维边界。是否适合,仍要结合流程复杂度、数据要求、集成成本和用户培训安排判断,不能仅凭“功能更多”下结论。

选工具时,我会先验证一个具体迭代是否能顺畅完成以下动作:目标关联需求,需求拆到任务,阻塞与依赖有责任人,验收结果可回溯,发布后能找到对应记录。试点期间还应观察录入负担、状态维护成本和跨团队协作效率。工具如果让团队多填几套重复字段,却没有减少追问和信息核对,就需要重新设计流程或重新评估配置。

六、不同情况下的行动建议:把目标方法落到每一轮工作里

1. 迭代开始前:用一张卡片完成对齐

项目经理可以在计划会前准备一页目标草案,但不要预先替团队锁定范围。草案的作用是让讨论有共同起点,数据来源和未知项也应一起标出。计划会上由产品、研发、测试及相关依赖方共同校准,重点确认目标价值、完成证据、容量假设和降级方案。

可直接复制以下模板,再根据团队需要删减字段:

字段 填写内容 检查问题
迭代周期 开始日期、结束日期、关键发布窗口 时间范围是否与发布和依赖节奏匹配?
主目标 目标用户、待解决问题、期望结果 团队成员能否用自己的话复述?
成功证据 验收场景、业务指标或验证结果 如何证明结果成立?数据由谁提供?
核心范围 达成主目标不可缺少的工作 移除某项后,目标是否仍然成立?
候选范围 容量允许时才进入的工作 是否清楚标明优先顺序?
依赖与风险 依赖方、确认日期、失败后的替代方案 是否有负责人和最晚决策时间?
容量假设 近期完成量、缺席、支持负担、缓冲 依据是历史数据、排班还是明确估算?
复盘问题 预期观察的过程和结果信号 本轮结束后准备验证什么决策?

2. 迭代中:围绕目标问三个问题

每日同步不必变成逐人报流水账。我更建议围绕目标检查:目前离验收还差什么?哪个阻塞最可能让目标失效?如果今天插入工作,团队准备调整哪一项范围?这三个问题能把讨论从个人忙碌程度拉回结果路径。

当核心任务连续停滞时,项目经理要区分“工作量大”和“等待时间长”。前者可能需要拆小或调整实现方案;后者通常涉及依赖、评审、环境或决策。如果只催执行者加速,可能无法改善真正的瓶颈。

3. 迭代结束:分开检查结果、过程与决策

  • 结果检查:主目标是否通过约定场景验收?尚未完成的部分是否改变了用户价值或发布条件?
  • 过程检查:临时工作、阻塞等待、返工和依赖延迟分别占了多少精力?记录口径是否一致?
  • 决策检查:目标设得过宽、容量估算偏乐观,还是验收定义太晚?下一轮准备改变哪一项具体做法?

复盘不要用“加强沟通”作为唯一行动项。更好的改进是可观察、有人负责且有期限,例如“下轮计划会前由接口负责人确认字段和环境日期;若未确认,该需求只进入验证清单,不计入主目标承诺”。

4. 用轻量流程逐步建立数据可信度

若团队之前没有稳定记录,不必一开始搭建复杂指标系统。先统一几个关键定义:什么算完成,何时开始计阻塞,临时工作如何标记,返工如何归因。连续记录几轮后,再看趋势是否足以支持容量预测和风险判断。

数字不应被过度解读。单轮完成率偏低,可能是发布窗口变化或一次严重故障导致;连续多轮的等待时间上升,才更值得检查依赖和决策链。指标需要结合事件背景解释,不能脱离上下文直接作为绩效结论。

七、不同情况下的取舍:该追求确定性,还是保留探索空间

1. 需求清晰、依赖少:追求明确承诺

当用户问题已经验证、实现路径较成熟、验收条件明确时,可以把主目标写得更具体,并承诺清晰的交付边界。此时仍要按真实容量规划,避免因为“看起来简单”就不断追加工作。

这类迭代适合优化执行效率:提前准备验收用例、减少等待评审的时间、让发布条件可检查。项目经理要避免把流程优化变成额外的审批层级,增加的控制点应能实际降低返工或交付风险。

2. 需求不确定、价值可能较高:先承诺学习

探索性工作不适合承诺一个团队还无法证明的业务增长结果。可以把本轮目标设为验证关键假设,例如确认用户能否理解新流程、关键技术路径是否可行,或某类集成是否满足安全要求。学习结果也需要明确产物:测试结论、用户反馈、风险清单或可运行原型。

“先研究一下”不是充分目标。应规定研究范围、样本来源、停止条件和后续决策时间。若验证结果不足以支持继续投入,就应允许团队明确建议暂停,而不是为了证明投入合理而持续扩张范围。

3. 生产支持负担高:接受更小的功能范围

线上支持频繁的团队,名义上拥有相同人数,实际可用于计划工作的时间却更少。此时合理选择可能是缩小主目标、增加容量预留,或改用更短的计划窗口。把所有值班和支持工作都当作意外,会让每轮计划看起来失约,团队也难以区分系统负担和估算问题。

若支持工作长期挤压迭代,可单独追踪事件类型、发生时段、处理人天和重复原因。数据积累后,团队可以论证是否需要改善监控、自动化、产品防护或轮值安排。不是每个异常都能提前预测,但重复发生的异常不应永远以“临时”为名。

4. 跨团队交付多:优先降低依赖不确定性

依赖团队多时,迭代目标可能取决于一个接口、一份数据或一次审批。此时应更早安排依赖确认,必要时把“获得可用接口或确认替代方案”设为阶段性结果。若依赖方无法承诺日期,主团队就应避免将完整链路包装成确定交付。

可以用模拟服务、数据契约或分阶段验收减少等待,但要清楚标记模拟结果与生产条件之间的差异。过早采用替代方案而不记录限制,可能在联调时制造新的风险;完全等待外部条件,又可能让内部工作停摆。取舍应根据依赖延误的成本和替代方案的可信度决定。

5. 组织规模大、流程复杂:工具治理和迁移分步进行

大型组织通常面临的不只是任务管理,还包括权限、审计、项目间依赖、历史数据和系统集成。评估某项目管理平台或某项目管理工具时,应先选择一个具有代表性的团队做试点,覆盖计划、执行、验收、发布和复盘,而不是只演示新建需求的界面。

如果考虑从既有系统迁移,先列清数据对象、字段映射、附件和历史记录保留范围、用户权限、自动化规则及集成接口。迁移验收应比较关键记录的完整性和可追溯性,并安排并行验证窗口。支持私有化部署的方案,也需要进一步核实升级方式、备份策略、运维责任和安全评审要求;部署模式本身不能替代治理设计。

关于“国产替代”或系统替换,不宜只做功能清单对比。真正影响决策的是流程适配、迁移风险、长期维护成本、权限治理和团队接受度。先用真实业务链路验证,再决定扩大范围,通常比一次性全量切换更可控。

迭代目标实操方法:项目经理提升迭代管理效率的入门指南方法与模板

八、下一步怎么做:从下一轮迭代开始验证方法

1. 先改目标表达,不必先改工具

下一次计划会前,挑出一个团队最重要的工作流,把“需求清单标题”改成“用户或业务结果+验收证据+范围边界”。邀请研发和测试提前检查是否存在无法验收、依赖未确认或容量不足的部分。只要目标表达变清楚,很多原本要靠会议协调的问题就会提前暴露。

2. 连续观察三类信号

接下来的两至三轮,可以先关注目标验收状态、临时工作占用和阻塞等待,不急着建设一套庞大的指标体系。为每个数字注明统计口径,复盘时解释变化原因。若团队规模、工作类型或发布节奏变化明显,历史数据也要重新校准,而不是直接沿用过去的容量假设。

3. 每轮只改一个主要机制

如果同时改流程、角色分工、工具配置和指标考核,出现变化后很难知道究竟是什么产生了效果。根据复盘证据挑一个最值得解决的问题,例如依赖确认太晚、验收介入太迟,或支持容量没有预留。明确责任人与观察周期,再决定是否推广到其他团队。

4. 留下可复用的目标样例

每轮结束后,将一个写得好的目标和一个未达成目标的复盘原因记录下来,隐去敏感业务信息,保留问题、证据、判断和改进动作。真实样例比抽象模板更容易帮助新项目经理理解边界,也能让组织逐渐形成自己的目标语言。

迭代管理效率的提升,不来自把计划表填得更满,而来自更早发现哪些承诺不可信、哪些工作真正改变结果,以及容量不足时如何有依据地放弃次要事项。下一步可以从最近一次未达成的迭代开始:找出当时写下的目标,检查它是否能指导取舍,再用本文的目标卡片重写一次。只要下一轮的结果更容易被验收、变化更容易被解释,迭代管理就已经开始变得有效。

常见问题解答(FAQ)

1. 迭代目标应该怎么定才算可执行?

我以前写迭代计划时,常把“优化体验”“提升稳定性”当成目标,到了验收时却发现每个人理解都不一样。团队规模不大、需求又经常变时,我尤其想知道目标怎么写才不会流于口号。

把目标写成可验证的结果,说明用户或业务对象、预期变化和验收口径。例如,不写“优化登录体验”,而写“将登录失败率从当前基线降低到1%以内,并通过测试环境连续两天的数据验证”。如果暂时没有基线数据,先约定采集方法和负责人,再把目标设为完成基线测量与改进方案验证。

2. 迭代目标和迭代任务有什么区别?

我做计划时有时会把任务清单直接当作迭代目标,结果任务都完成了,却说不清对用户或业务产生了什么价值。团队评审迭代结果时,我也需要一种方法判断目标是否真正达成。

迭代目标描述本轮要实现的结果,任务描述团队为实现结果要做的工作。可以先用一句话写结果,再拆分开发、测试、数据验证等任务;验收时先看结果指标和用户场景是否满足,任务完成率只用于解释进度,不能代替目标达成。

3. 迭代过程中发现目标可能无法完成,项目经理该怎么处理?

我遇到过开发中途才发现依赖接口延期,原定目标按期完成的可能性明显下降。此时我既不想隐瞒风险,也担心临时调整范围让团队失去重点。

尽早对照剩余工作量、可用人力和外部依赖评估影响,并明确受影响的目标与原因。与相关方协商后,优先保留核心价值和必要质量要求,再选择调整范围、拆分交付或改期;同步记录决策、责任人和更新时间,不要用压缩测试或隐瞒风险换取表面按期。

4. 迭代管理模板需要包含哪些内容?

我试过用很复杂的计划表,填表耗时不少,开迭代会时却仍要临时追问负责人和验收标准。对于刚开始建立迭代流程的团队,我想知道哪些字段是真正必要的。

入门模板至少包含迭代周期、目标及验收标准、需求与优先级、任务负责人、预估工作量、依赖与风险、每日进展、变更记录和迭代复盘。先用轻量表格运行两到三个迭代,观察哪些信息确实影响决策,再增删字段;每项任务都应有负责人和完成定义,目标则应有可核对的验收依据。

核心关键词

读者评论

夏
夏星宇

我们之前也把开发完成当成迭代完成,后来才发现测试排队和验收口径不清经常卡在最后几天。把已验收工作量单独看,确实更接近真实交付。

秦
秦静怡

容量按历史完成量估算有参考价值,但团队遇到的工作类型差异很大。新功能、线上维护和技术治理混在一起时,是否需要分别统计,避免平均数掩盖波动?

姜
姜知夏

主目标最好用,不过临时线上问题有时必须优先处理。文中提到预留支持容量比较实际;我们还会约定触发调整计划的条件,避免每次都临时争论优先级。

文章包含AI辅助创作:迭代目标实操方法:项目经理提升迭代管理效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/549222

赞 (0)
飞飞飞飞
Sprint管理指南:项目经理如何做好迭代管理,入门指南全流程
上一篇 2小时前
迭代管理迭代计划全流程:项目经理入门指南与一文讲清
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
