Epic流程与规范:项目负责人敏捷项目落地方案关键指标

Epic流程最容易失效的地方,往往不是团队不会拆用户故事,而是项目负责人把Epic当成“大号需求卡片”:需求进来后只改状态、不设可验证结果,临近发布才发现范围膨胀、依赖未解、价值无法说明。我的判断是,Epic治理的核心不是把层级做得更细,而是让每个较大的业务目标都能回答四个问题:为什么做、怎样切片、如何判断完成、何时停止或调整。

一、先给结论:Epic管理要围绕结果,而不是卡片数量

1. Epic不是需求收纳箱

在敏捷实践中,Epic通常代表一个需要跨多个迭代交付、且包含多个用户故事的较大目标。它可以描述一项业务能力、一段用户旅程,或一个需要跨团队协作的产品改进。它不应成为“把所有暂时说不清的需求先放进去”的容器。

我建议项目负责人把Epic定义为一个有边界、有责任人、有预期结果、有验证方式的工作单元。它可以持续数个迭代,但每个迭代都应能产生可评审的增量或新的决策信息,而不是等到Epic全部关闭才知道是否有价值。

2. 把治理重点放在五类指标上

Epic不能只看完成百分比。百分比经常反映的是子任务勾选情况,不一定代表用户已经获得价值。更可用的指标组合包括:价值验证、交付流动、范围稳定、质量风险和依赖兑现。

  • 价值验证:预先定义的业务结果是否达到,或是否获得足够证据支持继续投入。
  • 交付流动:从Epic启动到首个可验证增量的时间、迭代交付节奏、阻塞时间。
  • 范围稳定:新增和移除的故事规模、验收条件变化次数、目标是否发生漂移。
  • 质量风险:逃逸缺陷、返工比例、关键非功能要求的验证结果。
  • 依赖兑现:跨团队承诺是否按期交付,以及未兑现依赖对关键路径的影响。

这些指标不是绩效排名工具。它们的作用是尽早暴露需要讨论的事实:价值假设是否仍成立、交付路径是否堵塞、团队是否在不断接收未经取舍的新工作。

3. 先设决策门,再决定如何跟踪

Epic至少应设置三个明确决策点:启动前确认目标与边界;每个迭代评审时决定继续、调整或拆分;达到结果或假设失效时决定关闭、延期或停止。项目负责人要管理的是决策质量,而不是让所有Epic都“绿灯”。

决策点 必须回答的问题 不满足时的动作
启动前 谁受益,问题是什么,成功如何验证? 补证据、缩小目标,或暂不进入开发
迭代评审 交付增量是否改变了用户或业务状态? 调整切片、重排优先级或处理阻塞
关闭评审 预期结果是否出现,剩余投入是否值得? 关闭、追加验证、延期或停止

二、背景与真实场景:为什么大目标会变成长期拖延

1. 典型场景是跨团队目标,却按单团队需求管理

一个常见的企业场景是“提升客户自助服务能力”。产品团队把它建成一个Epic,随后出现账户入口、权限校验、知识内容、搜索排序、埋点、客服转接等工作。表面看,这些需求都属于同一主题;实际执行时,它们可能由不同团队负责,依赖不同系统,也有不同的风险和验收口径。

如果项目负责人只追踪“还有多少故事没完成”,就很难看出真正的关键路径。入口已经上线,不代表用户找到答案的概率提高;搜索功能已经完成,不代表内容覆盖够用;埋点已经接入,也不代表团队已经完成数据验证。Epic的业务目标必须穿过这些工作项,落到真实用户行为或运营结果上。

2. 延误经常先发生在等待,而不是编码

在复盘中,我会把Epic的日历时间拆成主动处理时间与等待时间。后者包括待业务确认、待接口、待数据授权、待安全评审、待验收标准统一等。团队可能只用了少量时间实际修改代码,却因为一个跨部门依赖等了多个迭代。只看开发任务完成率,会把这个问题隐藏起来。

因此,项目负责人需要记录阻塞的开始时间、解除时间、责任边界和影响范围。记录目的不是追责,而是识别系统性等待:若多个Epic反复卡在同一审批、数据或环境环节,解决办法应是改善组织流程,而不是催促单个团队“再快一点”。

Epic流程与规范:项目负责人敏捷项目落地方案关键指标

3. 规模越大,边界不清的代价越高

小团队中,需求提出者可能就在评审现场,问题能快速澄清;在多团队、多时区或强合规环境中,口头共识很难稳定传递。Epic如果没有明确的目标用户、排除项、依赖和验收口径,不同团队会分别用自己的理解推进,最后在集成阶段才暴露冲突。

因此,100人以上组织的Epic治理,重点不是增加更多审批,而是让关键上下文可追溯:谁作出决定、依据是什么、影响哪些团队、何时需要重新评估。工具可以帮助留痕和汇总,但不能替代业务决策。

三、常见误区:看似敏捷,实际让风险更晚出现

1. 用故事点或子任务完成率代表业务进度

故事点用于团队内部讨论相对工作量,不是跨团队的统一工时单位。把不同团队的故事点相加,再计算“Epic完成了百分之多少”,会制造精确错觉。某Epic完成了八成故事点,剩下的两成如果包含数据迁移或合规审批,仍可能决定最终能否上线。

更稳妥的做法是并列呈现两种事实:交付范围进展,以及价值验证进展。前者说明工作项到了哪一步,后者说明业务假设是否被证实。二者不能互相替代。

2. Epic必须在一个发布周期内全部完成

有些团队为了让看板整洁,把跨季度目标强行塞进一个短周期,导致故事过大、拆分失真或频繁重开。Epic跨越多个迭代本身不是问题,问题是中间没有可验证增量,团队只能在终点一次性承担风险。

判断Epic是否过大,不应只看持续时间,而要看是否可以按用户价值或风险降低切成可评审的阶段。如果一个Epic长期没有任何用户可感知的变化,也没有关键风险被验证,就应该重新审视拆分方式。

3. 频繁改需求等于适应变化

敏捷允许依据新信息调整方向,但“变化”不是免于管理的理由。若每次评审都加入新故事,却没有移除低优先级工作,Epic范围会不断膨胀;如果验收条件被悄悄改写,团队也无法判断交付是否成功。

我会把范围变化分成三类:新证据导致的合理调整、外部依赖变化导致的必要调整、缺少产品决策导致的反复改口。前两类需要记录依据并重新评估计划,第三类要先补足决策机制,而不是继续把变化转成开发任务。

4. 关闭Epic等于所有子项都关闭

工作项状态是交付管理信息,不等于业务结果。Epic中的所有故事都可能已经完成,但上线后使用率低、关键用户仍绕过新流程,或运营成本没有下降。此时把Epic直接标记为成功,会让组织失去学习机会。

关闭时应区分“交付完成”和“效果已验证”。若业务结果需要较长观察期,可以先标记交付完成,再设定效果复查日期及责任人,不必为了等待指标成熟而把所有工作项长期挂在进行中。

四、专业判断逻辑:从目标到可验证的交付路径

1. 用一页Epic简报建立共同上下文

Epic简报不必写成几十页方案,但要让团队在进入迭代前共享关键判断。我通常要求至少写清目标用户、当前问题、预期结果、范围边界、关键假设、依赖、风险、验收证据和决策责任人。

  • 目标用户:谁遇到问题,发生在什么工作场景?
  • 问题证据:来自访谈、工单、行为数据还是运营观察?证据有哪些限制?
  • 预期结果:希望用户行为、服务质量或经营结果发生什么变化?
  • 排除范围:哪些相邻需求明确不在本次Epic内?
  • 关键假设:哪些条件一旦不成立,就应暂停或改变方案?
  • 验证方式:由谁在何时通过什么数据或观察来判断结果?

简报的价值不在格式,而在于让模糊内容显形。如果团队无法用几句话说清“为什么现在做”,往往说明优先级依据还不够强;如果无法说明“什么结果会让我们停止”,则可能把投入承诺误当成成功标准。

2. 按价值切片,而不是按技术层切片

“先做数据库,再做接口,最后做界面”是技术分层,不一定是有效的敏捷切片。它可能让多个迭代都没有可验证结果。更好的切片方式,是先找一条最小但完整的用户路径,或先验证风险最高的关键假设。

例如,自助服务能力可以先限定一个高频问题类型、一个用户群和一个渠道,贯通内容检索、答案呈现与反馈收集。首个切片不必覆盖所有问题,但必须能观察用户是否找到答案,以及失败时如何转人工。这样既能交付,也能获得下一步决策所需的信息。

3. 建立指标树,避免一个数字包打天下

Epic指标应从业务结果向下分解,而不是先挑一个容易取数的指标。例如,“提升自助解决能力”可以观察自助解决率,同时监控答案满意度、转人工比例、重复咨询率和关键用户群差异。单独追求自助解决率,可能诱发隐藏转人工入口等错误行为。

每个指标都要定义口径、基线、观察窗口和数据责任人。若基线暂时缺失,应先做小范围测量,而不是事后挑一个有利数字作为对照。指标越接近业务结果,越需要同时设定护栏指标,防止局部优化损害整体体验。

指标层级 示例 用途 容易误读之处
结果指标 自助解决率、流程完成率 判断业务目标是否改善 受季节、渠道和用户结构影响
过程指标 首次可验证增量时间、阻塞时长 识别交付路径卡点 速度快不代表结果有价值
质量护栏 逃逸缺陷、重复咨询率 防止以牺牲质量换短期指标 需明确严重程度和统计窗口
范围指标 新增故事规模、验收变更次数 识别范围漂移和决策反复 合理学习带来的变化不应一概视为失败

4. 以风险排序决定先做什么

优先级不应只由需求方声音大小决定。我会综合业务影响、用户痛点证据、风险降低、依赖关键性和验证成本。高不确定性且失败代价高的事项,可能值得先做小实验;价值明确且风险低的事项,可以进入常规交付;长期没有证据支持的想法,应留在候选区,而不是占据已承诺的Epic范围。

这套逻辑尤其适用于跨团队Epic:先处理决定关键路径的接口、权限、数据质量和合规约束,再安排外围体验优化。并非所有技术风险都要先解决,但如果一个未知条件可能让整个方案无效,它就不该被埋在后续迭代中。

五、案例与数据观察:从“上线了”转向“是否解决问题”

1. 一个自助服务Epic的情景复盘

以下是为说明判断方法构造的匿名情景案例,数据为情景模拟,并非某企业的公开业绩或行业统计。某服务团队希望减少用户因常见问题联系人工支持。原始Epic把知识库改版、搜索优化、账号权限、反馈入口和运营报表放在一起,计划跨四个迭代完成。

启动时团队只写了“提升自助服务体验”,没有定义基线和停止条件。第一轮评审发现内容搜索已完成,但部分用户没有权限查看答案;与此同时,知识内容覆盖率低,单看搜索功能完成度会高估进度。项目负责人因此把Epic拆成“高频问题闭环验证”和“覆盖范围扩展”两个阶段,并先选一个高频问题类别做端到端验证。

情景模拟的前后观察显示,关键不是先把所有功能做完,而是先补齐权限、内容覆盖与反馈闭环。下表中的变化用于展示指标设计方法;真实项目应根据数据源、样本范围和观察窗口重新计算。

观察指标 启动前基线 试点后观察 解读
试点问题自助解决率 32% 46% 改善方向积极,但需确认是否由试点内容和用户结构造成
转人工比例 41% 33% 下降可作为辅助证据,不能单独证明问题已解决
关键用户群权限失败率 14% 3% 权限修正降低了特定群体无法使用服务的风险
重复咨询率 19% 17% 变化较小,提示内容准确性和答案可执行性仍需检查

Epic流程与规范:项目负责人敏捷项目落地方案关键指标

2. 这个案例里真正重要的是决策顺序

如果团队继续按原范围推进,可能在四个迭代后交付更多功能,却仍无法解释业务结果。调整后,团队先验证一条完整用户路径,再决定是否扩大内容覆盖。这样做减少了过早扩展的投入,也使后续工作有更明确的依据。

对项目负责人来说,案例中的关键动作不是“把Epic拆小”本身,而是把方案拆成能产生决策信息的阶段。每个阶段都应有继续投入的理由;如果数据没有改善,应先查口径、样本、使用障碍和方案假设,而不是直接要求团队加速。

3. 工具应服务治理,不要让流程迁就工具

当组织使用项目管理平台时,可以把Epic、用户故事、迭代、依赖、缺陷和评审结论关联起来,减少状态分散在表格、邮件与会议纪要中的问题。以PingCode为例,产品团队评估平台时,可以重点检查它是否适配中大型组织的工作层级、跨团队协作与项目视图,是否支持私有化部署,以及既有数据和流程能否平滑迁移。它主要服务中大型企业及100人以上组织,适配程度仍应通过实际流程验证,而不是只凭功能清单判断。

若团队正在从其他协作系统迁移,应先盘点工作项类型、字段、权限、历史附件、状态流转和报表口径,再以一条真实Epic做迁移演练。所谓“平滑迁移”不只是导入卡片,还要验证关系、权限、历史信息和团队日常操作是否延续。对于有数据边界要求的企业,私有化部署可以纳入评估,但部署模式、维护责任、升级机制和集成成本都应在采购前确认。国产替代是否适合,也应由安全、运维、业务连续性和迁移验证共同决定,不能只凭标签下结论。

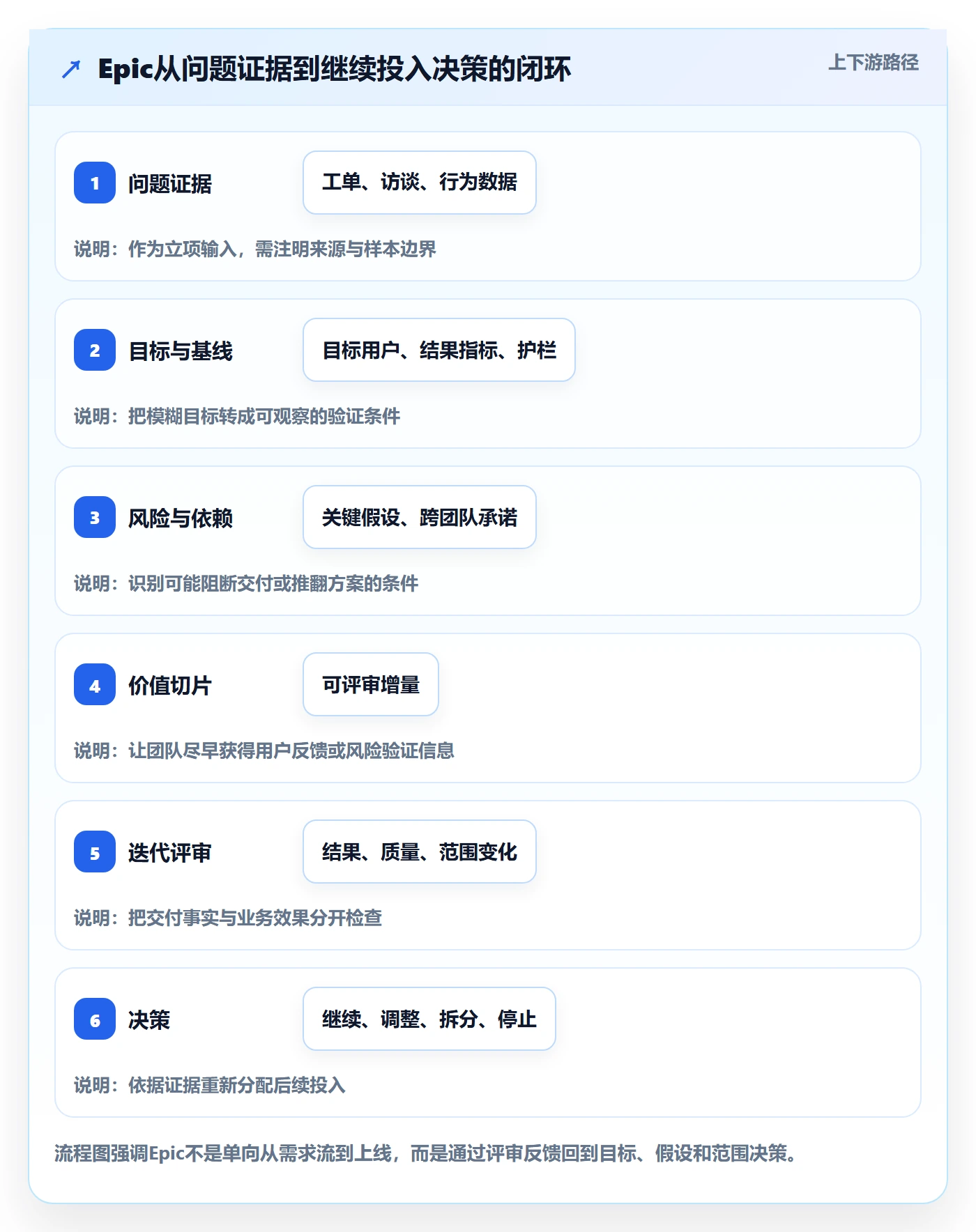

六、落地流程:项目负责人可以照着执行的六个步骤

1. 收集问题证据,明确目标用户

启动Epic前,先收集用户访谈、支持工单、运营数据、现场观察或销售反馈。不同来源的可信度不同,应注明时间范围、样本限制和可能偏差。项目负责人不需要亲自完成所有研究,但必须确保团队知道证据来自哪里,以及它能支持什么结论。

2. 写清结果、基线和护栏

把“提升体验”翻译成可观察的变化,例如某类用户完成某流程的比例、处理时长或重复求助情况。若无法立即获得基线,安排测量动作并设置责任人。同步加入质量、合规或公平性护栏,避免团队通过牺牲体验换取表面增长。

3. 划定范围边界与不做清单

记录本次目标包含什么、暂不包含什么,以及哪些新信息会触发范围重新评估。排除项并非拒绝需求,而是保护团队不被相邻目标持续拖入。新增事项进入后,应明确替换掉什么,或说明为何值得追加容量。

4. 识别依赖和关键假设

把跨团队接口、数据访问、安全评审、发布窗口、内容供给和运营支持列为显性依赖。每项依赖至少要有对接责任人、需要时间、最迟决策点和失败后的备选方案。关键假设则应尽可能通过小实验提前验证。

5. 切出可评审的最小增量

按用户路径、业务价值或风险验证进行切片。每个增量都应有明确验收标准,并能在评审中展示真实变化。若某项工作只有完成全部其他模块后才能验证,负责人应检查是否可以先用原型、受控试点或模拟数据降低不确定性。

6. 用固定节奏复盘并做取舍

每次迭代评审都更新结果证据、范围变化、阻塞时间、缺陷风险和依赖状态。项目负责人需要把讨论导向行动:继续、调整、拆分、暂缓或停止。会议纪要不应只记录“讨论过”,还应写明谁负责、何时完成、以什么证据确认。

Epic流程与规范:项目负责人敏捷项目落地方案关键指标

七、指标设计与取舍:不同情况下不要追求同一套答案

1. 探索型Epic:先看学习速度和假设验证

新市场、新用户群或新产品能力通常缺少可靠基线。此时过早承诺收入、转化或效率目标,容易把团队推向不可控的数字承诺。更适合观察关键假设是否被验证、试验完成时间、用户反馈质量、技术可行性和下一步决策所需证据。

探索型工作仍需边界:试验用户是谁、最多投入多少、什么结果会停止探索。没有停止条件的探索,容易从小实验演变成长期项目。

2. 承诺型Epic:看结果兑现与关键路径

当目标明确、依赖已知、上线窗口固定时,项目负责人要更关注关键路径、里程碑风险、依赖兑现率、范围变化和发布准备度。估算只能是预测,不是承诺事实;应通过持续更新的风险区间帮助相关方做计划,而不是用单点日期制造确定感。

3. 合规或基础设施Epic:看风险降低和可恢复性

基础设施升级、权限改造、安全整改不一定直接带来用户增长。此类Epic应定义风险降低证据,例如漏洞等级、恢复演练结果、迁移成功率、系统兼容范围、故障恢复时间和回滚能力。只看交付速度会低估验证、演练和回滚准备的必要性。

4. 多团队Epic:看依赖健康度,而非团队排名

多团队协作时,可以追踪依赖按期兑现率、跨团队等待中位数、阻塞事项年龄、接口变更次数和共同验收问题数。但不宜把这些数字用于团队排名:依赖复杂度、工作类型和外部约束不同,横向比较很容易惩罚承担高风险工作的团队。

Epic类型 优先观察 适合的决策问题 不宜单独使用
探索型 假设验证、学习周期、试验成本 是否继续扩大投入? 短期收入目标
承诺型 关键路径、范围变化、发布风险 是否能按目标窗口交付? 完成百分比
合规或基础设施型 风险下降、迁移质量、恢复能力 剩余风险是否可接受? 用户增长率
多团队型 依赖兑现、等待时间、共同验收 组织瓶颈在哪里? 故事点跨团队排名

Epic流程与规范:项目负责人敏捷项目落地方案关键指标

八、管理节奏与取舍:让数据进入决策,而不是报表

1. 建立轻量的Epic评审节奏

我建议负责人采用每周短检查、每个迭代正式评审、每月组合复盘的节奏。每周检查只处理阻塞、风险和近期决策;迭代评审验证增量与用户反馈;月度复盘则比较Epic之间的容量占用、战略价值和重复依赖。节奏可以因团队调整,但必须确保问题出现后有人及时作出决定。

2. 设定异常阈值,但不要机械自动判死

可以为组织设置内部预警规则,例如连续两个迭代没有可评审增量、关键依赖逾期超过一个迭代、范围新增持续高于移除、阻塞事项超过约定天数。阈值是触发讨论的信号,不是自动判定失败的公式。复杂工作可能有合理等待,负责人需要解释原因和应对措施。

3. 容量不足时先做显式取舍

当团队容量不足,常见错误是把所有Epic都保留在进行中,靠多任务并行维持“都在推进”的表象。实际结果往往是切换成本上升、依赖互相等待、关键目标延期。更有效的办法是限制并行工作,优先完成最有价值或最能解除系统瓶颈的Epic。

  • 继续:结果证据支持目标,风险在可控范围内,且依赖有可信承诺。
  • 调整:目标仍有价值,但用户反馈、数据或外部条件要求改变方案。
  • 拆分:Epic内存在不同用户目标、不同责任团队或不同验证周期。
  • 暂缓:价值可能成立,但关键资源、依赖或时机尚不具备。
  • 停止:核心假设已被否定,或继续投入的预期收益低于机会成本。

4. 评估管理工具时看端到端闭环

选型不应从“能不能建Epic”开始,而应从实际治理问题倒推:能否关联目标、故事、迭代、缺陷、风险和依赖;能否按角色提供适当视图;权限与审计是否满足要求;数据能否导出;迁移演练是否保留关键关系;团队是否愿意持续更新。工具的价值应通过试点检验,而不是通过演示环境里的功能数量推断。

对于中大型企业,私有化部署、权限模型、数据治理、系统集成、运维成本和升级方式都需要纳入总成本。若从既有平台迁移,应选一个代表性项目验证数据映射、历史追溯、通知机制和报表口径,再决定扩大范围。国产替代也应采用同样标准:以真实流程跑通、风险可控和长期维护可持续为判断依据。

九、结语:Epic是一项持续验证的投资假设

1. 最值得保留的管理原则

Epic流程的成熟度,不由模板有多复杂、看板有多少层来决定,而由团队能否尽早发现“继续做下去不值得”来决定。一个高质量Epic,不是承诺永不变化,而是把变化的理由、成本和后果公开化,让团队能够基于证据调整投入。

2. 下一步从一个Epic开始

项目负责人可以选一个正在进行的Epic,做一次不超过一小时的治理检查:写清用户问题与基线,补上成功结果和护栏,列出未兑现依赖,把范围变化与关键假设单独标记,再安排一次有明确决策选项的评审。若团队能据此决定继续、调整或停止,Epic流程就已经从状态管理迈向真正的项目治理。

我的最终判断是:Epic不是把大工作拆成小卡片的技巧,而是让组织以可控成本验证一项投资是否值得继续的机制。先建立证据,再组织交付;先管理决策,再追踪状态;这比增加更多流程字段更能提高敏捷项目落地的成功率。

常见问题解答(FAQ)

1. Epic从提出到交付,项目负责人应设置哪些关键指标?

我在推进跨团队项目时,常发现大家都能汇报进度,却说不清Epic是否真的按预期产生价值。我想知道哪些指标能帮助我尽早识别偏差,而不是等到上线后才复盘。

建议至少跟踪四类指标:交付方面记录Epic从启动到完成的周期、承诺范围完成率和延期天数;流动效率方面记录进行中的工作项数量及阻塞时长;质量方面记录上线缺陷率和返工量;价值方面记录预先约定的业务结果,如转化率、处理时长或用户采用率。每项指标都要明确统计口径、数据来源和负责人,并与基线及目标值对比;

不要只用完成的故事点或关闭任务数判断成功。

2. Epic应该拆到什么程度,才适合进入迭代?

我在做计划时,经常遇到Epic看起来目标明确,但下面的工作仍然很大,团队估算出来的时间差异也很明显。我不确定应该先拆分再承诺,还是可以边做边细化。

进入迭代前,Epic应具备可验证的业务结果、明确的范围边界、主要依赖和验收条件;如果团队无法说明用户或业务如何验证结果,通常还没有准备好。将Epic拆成能在短周期内完成并独立验收的故事,优先处理高风险依赖;

可用“单个故事不超过一个迭代、关键验收条件可测试”作为团队起点,再按实际交付数据调整,而不是把它当成普遍硬性规则。

3. Epic中途变更范围,项目负责人怎样判断是否接受?

我在项目执行中经常收到新的需求,有些确实来自用户反馈,有些则只是临时想法。直接拒绝可能错过价值,全部接收又会让原定交付不断延期。

先判断变更是否影响Epic的目标、合规要求或关键假设,再比较预期收益、实施成本、风险和机会成本。若新需求能显著改善目标结果或消除重大风险,可由产品负责人和相关决策者确认优先级,同时明确替换、延期或追加的范围;若只是偏好变化,应进入待评估队列,不要无记录地塞入当前承诺。

每次决策都记录原因、影响和批准人,并更新范围与预测。

4. Epic完成后,如何确认项目真正实现了业务价值?

我过去遇到过功能按计划上线、任务也全部关闭,但业务方仍觉得效果不明显的情况。我想知道验收和复盘应该怎样安排,才能避免把“交付完成”误当成“价值实现”。

在启动时就为Epic设定业务基线、目标值、观察周期和数据负责人;上线验收确认功能及质量要求,价值复盘则在有足够使用数据后进行,两者不要混为一谈。比较上线前后的同口径指标,并说明季节性、推广活动等外部因素;若样本量不足或指标未达目标,记录原因和下一步实验,不要仅凭上线数量宣称成功。

核心关键词

读者评论

肖
肖佳宁

我们试过把阻塞时长纳入周报,确实能看出等待集中在哪些环节。不过责任人和解除条件如果不一起记录,数据最后还是容易变成单纯的延期说明。

谭
谭天佑

结果指标设置得挺有必要,但业务数据经常受活动、用户结构变化影响。实际复盘时,你们会用同期对照,还是先限定试点用户来判断效果?

韦
韦知夏

小团队每个Epic都写完整简报,可能会增加不少前期负担。我更倾向先把目标、排除项和验证方式说清,其他信息按风险逐步补齐。

文章包含AI辅助创作:Epic流程与规范:项目负责人敏捷项目落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/549139

赞 (0)
飞飞飞飞
迭代最佳实践:项目负责人敏捷项目落地方案,常见问题
上一篇 44分钟前
敏捷管理指南:项目负责人如何做好敏捷项目,最佳实践全流程
下一篇 43分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
