Epic流程与规范:项目负责人敏捷项目协同管理关键指标

Epic 看板上有 18 个未完成事项,团队却连续两周无法按时交付,这并不矛盾:Epic 数量、完成率和燃尽图都可能看起来正常,但如果一个 Epic 没有清晰的业务结果、可验证的拆分边界和明确的跨团队依赖,它就只是一个被放大的待办事项。判断 Epic 流程是否有效,不能只看“建了多少个”,而要看它能否把业务目标转成可交付、可追踪、可调整的协作路径。

Epic流程与规范:项目负责人敏捷项目协同管理关键指标

一、先讲结论:Epic 管理的重点不是建卡,而是管理承诺

1. 一个有效 Epic 应该回答三个问题

我评估一个 Epic 是否合格,通常先看三个问题:它要改变什么业务结果?团队怎样判断结果已经发生?为了实现结果,需要哪些团队、能力和决策?如果负责人只能回答“做一个新模块”或“优化体验”,Epic 还没有达到可管理的程度。

Epic 是跨越多个迭代、由多个可交付事项组成的较大工作单元。它可以连接战略目标与日常开发,但并不天然等于项目、版本或需求集合。一个 Epic 可能横跨多个项目,也可能只属于一个团队;具体边界取决于业务结果和组织协作方式。

我的核心判断是:Epic 的质量不由规模决定,而由“目标是否可验证、拆分是否可交付、依赖是否可治理”决定。一项工作即便只持续几个迭代,只要涉及多个团队、存在明显不确定性,仍可能值得用 Epic 管理;反过来,一个名字很大的事项,如果只是把一批互不相关的需求装进同一个容器,Epic 就会掩盖问题。

2. 用一组指标观察 Epic,而不是追求单一完成率

Epic 管理指标最好覆盖输入、过程和结果。输入指标回答目标和范围是否准备好;过程指标回答工作是否持续流动、阻塞是否及时暴露;结果指标回答交付是否带来预期影响。只看完成率,可能会把“做完了”误当成“做成了”。

指标层 建议观察项 负责人要回答的问题
输入质量 目标可验证率、拆分准备度、依赖识别率 团队是否知道为什么做、怎样算完成?
执行过程 流动时间、阻塞时长、范围变更频率 工作是否顺畅,偏差是否及时处理?
交付结果 里程碑达成率、预测偏差、验收通过率 是否按合理预期交付了可用成果?
业务结果 采用率、转化变化、人工耗时变化等 交付是否产生了原定业务价值?

下表中的数值是情景模拟,不是行业统计或某个工具的实测结果。它展示的是为什么不能用一个完成率替代整套判断:某个团队可能完成率很高,却同时存在较长阻塞和较大的预测偏差。

Epic流程与规范:项目负责人敏捷项目协同管理关键指标

3. 指标要服务决策,不要沦为考核排行榜

指标的价值在于触发讨论和行动,而不是替团队排名。若某个数值连续恶化,负责人应该追问原因:是范围变化、依赖等待、人员不足、验收口径不清,还是估算误差?若指标无法导向一个可执行的下一步,它更像汇报装饰,而不是管理工具。

二、背景与真实场景:为什么 Epic 常在跨团队协作中失效

1. 单团队迭代能运转,不代表跨团队交付能运转

在单一团队内,需求、开发、测试和验收往往可以通过日常沟通快速闭环。进入中大型组织后,交付链条可能跨越产品、研发、数据、安全、运营和外部供应方。一个看似简单的业务目标,实际包含接口确认、数据权限、合规评审、灰度策略和运营准备等工作。

这时,Epic 的作用不是把所有工作放在一个页面,而是让负责人看清楚:哪些工作依赖其他团队,依赖何时需要完成,谁有权作出决策,延迟会影响哪个里程碑。只记录“依赖某团队”并不够,最好把依赖写成可确认的交付物和日期,例如“在某日期前提供经过安全评审的接口协议”。

我在协作流程设计中会特别留意一个迹象:团队讨论的时间大量花在“我以为对方会做”或“需求还没定下来”上。这个问题通常不是缺少提醒,而是工作流没有明确责任人、验收标准或决策时限。Epic 能暴露这些缺口,但前提是团队真的维护它。

2. 一个典型情景:功能上线了,业务结果却没有发生

设想一个 120 人左右的产品与研发组织,要推出新的客户自助服务流程。负责人把它建成一个 Epic,下面包括页面改造、接口调整、权限配置和数据看板。开发按计划完成,测试也通过了,但上线后用户仍大量转向人工客服。

复盘时发现,Epic 的“完成”只用功能上线定义,没有验证用户是否找到入口、是否能完成流程、异常是否能被引导处理。团队没有把客服流程、埋点事件和运营引导纳入交付范围,也没有明确谁负责观察上线后的数据。问题不是开发执行失败,而是 Epic 的结果口径在规划阶段就被缩窄了。

这类案例说明,交付型 Epic 和结果型 Epic 需要区分。交付型 Epic 可以用上线、验收、覆盖范围等指标判断;结果型 Epic 则需要在交付之外约定采用、效率、质量或成本变化。两者都合理,但不能把前者的“完成”直接包装成后者的“价值实现”。

3. 以 PingCode 为例,先看协同机制,再看平台功能

对于中大型企业或 100 人以上的组织,Epic 管理的难点通常不是创建一张工作项,而是让目标、需求、迭代、缺陷、发布和反馈之间有清楚的关联。评估 PingCode 这类项目管理平台时,我会先用一个真实业务链路做验证,而不是先看功能清单:能否从目标追到 Epic,从 Epic 追到工作项,再从交付结果回到验收与反馈。

对有部署边界、数据治理或本地合规要求的组织,私有化部署能力可能是选型的重要条件。若团队正从其他协作系统迁移,Jira 平滑迁移能力也应当以实际数据样本验证,包括字段映射、历史记录、附件、权限、链接关系和报表口径。国产替代是否成立,不应由产品宣传语决定,而应由业务流程覆盖度、迁移完整性、运维能力和用户接受度共同决定。

试点评估时,建议选一条真实 Epic 链路,抽取少量跨团队事项,逐项核对目标、字段、权限、关联关系和历史数据。若迁移后团队还需要大量线下表格补充关键状态,说明工具承接了数据,却没有承接流程。

三、常见误区:指标失真往往从定义阶段开始

1. 把 Epic 数量当成产能

一个团队新建了多少个 Epic,无法说明它交付了多少价值。Epic 粒度不同、范围不同、依赖不同,数量之间没有天然可比性。按 Epic 数量给团队排名,还可能诱发把工作切成更多小 Epic 的行为,让报表变好看,协作却更碎片化。

更可靠的做法是先给 Epic 定义边界与类型,再观察相同类型的趋势。例如,产品能力建设、技术治理、合规改造和实验验证,往往不适合用同一套周期或成功标准横向比较。

2. 把完成率当成价值达成率

完成率能回答“约定范围里有多少事项关闭”,却回答不了“这些事项是否解决了用户问题”。如果验收条件含糊,团队也可能通过关闭低价值事项让完成率上升。因而完成率必须配合验收通过率、范围变更记录及业务结果指标解读。

还要明确分母。按原始计划计算、按当前范围计算,还是按迭代中新增事项计算,会得到不同的完成率。若不保留基线,只看实时分母,范围不断扩张或删减时,数字就难以解释。

3. 用速度和工时比较不同团队

迭代速度适合帮助同一团队做自己的容量规划,不适合直接比较不同团队。估算尺度、工作类型、质量要求、依赖复杂度和团队经验都可能不同。把速度用作绩效排名,容易让团队倾向于抬高估算,或者减少难以量化的预防性工作。

工时也有类似问题。工时记录可以用于成本核算或容量分析,但“投入更多小时”不等于“交付更好”。若管理者只盯工时,团队可能会优先填满表格,而不是缩短等待、减少返工或尽早验证风险。

4. 把范围变化视为失败,或者完全不记录变化

敏捷协作允许根据新信息调整范围。真正需要管理的不是“范围有没有变”,而是变化是否有业务理由、是否经过影响评估、是否同步更新预测和验收口径。无记录地变更范围,会让回顾失去参照;拒绝一切变更,则可能使团队按过时假设继续执行。

我会区分三类变化:目标变化、方案变化和拆分变化。目标变化通常需要重新评估业务优先级;方案变化可能只是实现路径优化;拆分变化则要确认工作依赖和交付边界没有被破坏。把三类变化混在一个“需求变更次数”里,无法支持有效判断。

5. 用“状态为绿色”替代真实风险沟通

状态颜色只有在判定规则明确时才有意义。若每个负责人对“黄色”的理解都不一样,管理层看到的不是风险,而是各自的主观表达。建议用可检查的条件定义状态,例如关键依赖逾期、预测日期偏差超过约定阈值、验收路径尚未确认等。

状态也不能代替解释。负责人应当说明风险的触发条件、影响范围、应对措施和需要的决策。比起“项目正常”,更有用的表达是“接口评审比计划晚 4 个工作日,若本周仍未确认,将影响集成测试;当前建议由业务负责人确认替代方案”。

四、专业判断逻辑:把目标、拆分、依赖与反馈串成一条线

1. 从业务目标开始,写出可观察的结果

Epic 描述不应只有功能名。至少要包含问题背景、目标用户、预期变化、验证方式和明确的非目标。目标未必一开始就能量化到精确数字,但必须说清楚怎样收集证据,以及什么结果会促使团队继续、调整或停止。

例如,“建设客户自助服务能力”还不够具体;可以进一步描述为“让符合条件的客户能够独立完成某类申请,并观察自助完成率、人工转接率和失败原因”。后者给出了结果方向,也为后续埋点、验收和运营协作留下空间。

2. 用可验收的能力切片拆分 Epic

拆分时,优先切成能独立验证价值或风险的能力片段,而不是仅按技术层拆分为前端、后端和数据库任务。纯技术层拆分有其必要性,但若所有功能都必须等到最后一层完成才可验收,风险会堆积到项目末期。

一个实用的检查方法是问:每个子事项能否说明用户或业务侧的可见结果?是否有明确的完成条件?依赖能否在当前迭代内解决或验证?如果答案都是否,可能需要继续拆分,或把它明确标记为探索性工作。

3. 依赖管理要从“提到谁”升级为“管理交付物”

依赖条目至少应记录提供方、接收方、交付物、需求日期、确认日期、风险级别和升级路径。只有“等待数据团队支持”这样的描述,无法让双方检查承诺。改写成“数据团队在某日期前提供字段定义及脱敏样例,产品负责人确认口径,逾期后改用备用数据源”,才可能进入可管理状态。

以下是建议用于工作项说明的结构示例。实际实施时,应按团队字段和权限模型调整。

业务目标:客户可独立完成指定申请
成功信号:自助完成率提升;人工转接率下降

本阶段验收:主流程可用;异常路径有明确提示

依赖交付物:数据团队提供字段定义与脱敏样例

依赖负责人:数据接口人

需求日期:第 2 周周三

风险触发条件:需求日期后 2 个工作日仍未确认

应对方案:先使用经批准的备用字段完成联调

4. 用预测偏差管理承诺,而不是要求承诺永远不变

敏捷计划本质上是基于当时信息作出的预测。随着工作推进,新的风险和事实会出现。负责人应关注团队是否及时更新预测、是否说明变更原因、是否提供替代路径,而不是把第一次估算当作不可修改的合同。

建议在计划评审、迭代回顾和里程碑检查中保留预测历史。至少记录原始预测日期、当前预测日期、变更时间和原因类别。这样才能判断偏差来自估算、范围、依赖还是外部决策,而不是在项目结束后凭印象解释。

5. 用流动指标找到等待点,而非只看忙碌程度

周期时间通常指工作从开始到完成所经过的时间;前置时间则常用于衡量从提出需求到交付的整体时间。两者口径需要在团队内统一。将工作项按类型和规模分组观察,能发现哪类事项经常排队、返工或等待审批。

若团队看起来很忙,交付却很慢,常见原因不是投入不足,而是并行工作太多、等待时间过长、测试环境排队或决策链过长。减少同时进行的工作项,有时比增加会议或加班更能改善交付流动。

Epic流程与规范:项目负责人敏捷项目协同管理关键指标

6. 将指标阈值定义为检查触发器,而非普遍标准

不同组织的风险容忍度、发布节奏和系统复杂度不同,不存在适用于所有团队的统一阻塞时长或预测偏差阈值。可以先用过去 6 至 12 周的数据建立团队自己的基线,再约定触发复核的区间。阈值用于提出问题,不应自动判定团队好坏。

五、案例与数据观察:从“看起来完成”走向可验证交付

1. 情景案例:自助服务 Epic 的目标与指标如何对齐

以下是一组用于展示管理方法的情景模拟数据,并非公开行业基准,也不是某个客户的实测成绩。案例设定为一个 120 人左右的产品与研发组织,目标是减少某类申请流程中的人工介入。Epic 涉及产品、研发、数据、客服运营和安全评审。

团队最初把 Epic 定义为“上线自助申请页面”,后来把目标调整为“让符合条件的客户完成自助申请,并降低不必要的人工转接”。这样一来,页面本身只是交付物之一,业务口径还必须包含申请成功、异常处理和转接情况。

阶段 负责人检查项 案例中的情景观察
立项 用户问题、业务目标、非目标 发现原方案只写功能名,补充适用用户和排除场景
拆分 可验收能力切片、异常路径 将主流程、失败提示、权限校验和数据追踪分开验证
依赖确认 接口、权限、数据口径、评审日期 把“等数据团队支持”改为具体字段交付与确认时间
发布准备 灰度、监控、客服话术、回滚条件 上线前加入客服运营准备,避免技术完成但服务未就绪
结果复核 自助完成率、转接率、失败原因 按预设窗口复核,决定扩大灰度、调整流程或暂停推广

2. 情景模拟数据:把交付指标和业务指标分开

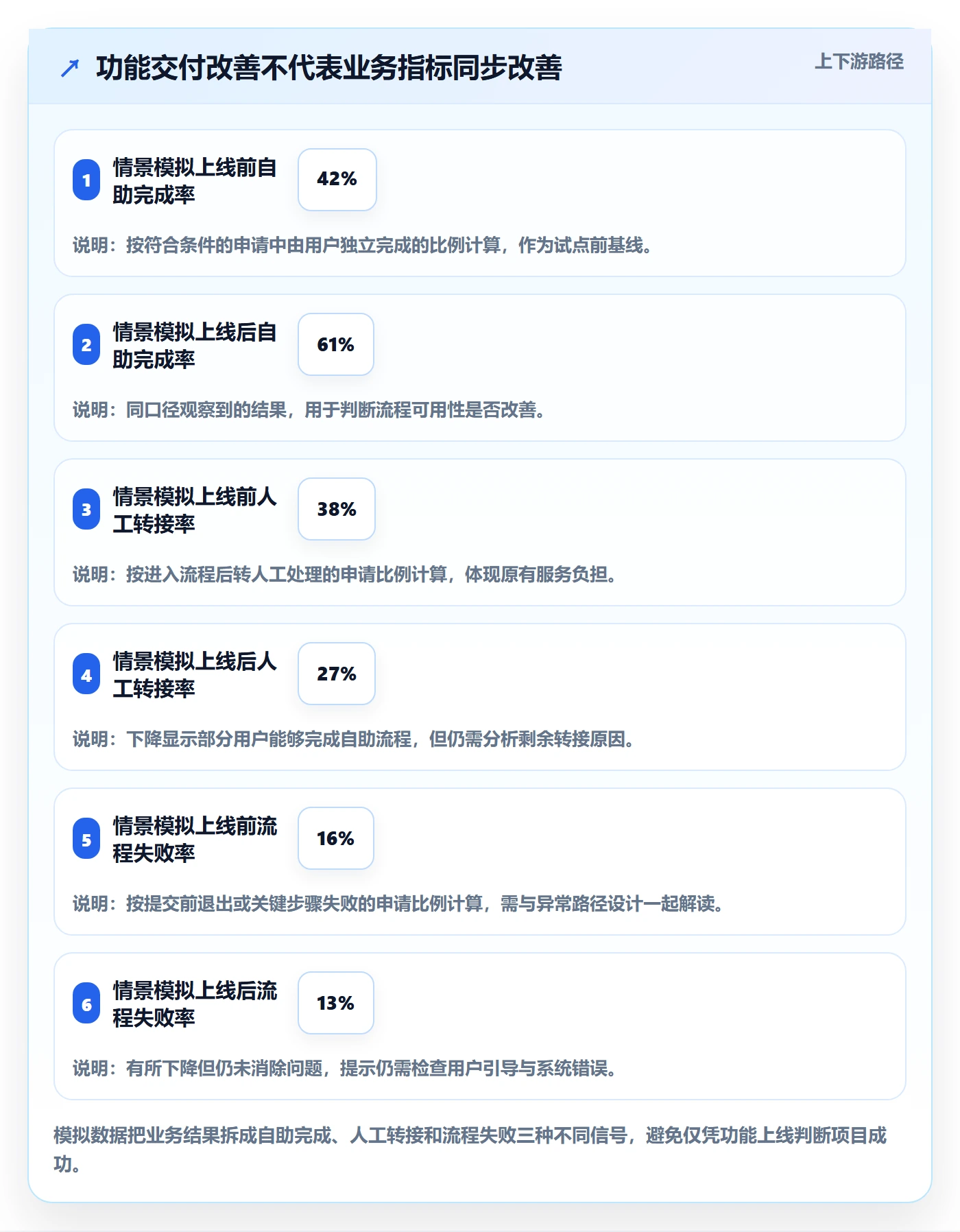

同一个 Epic 应当至少有两类结果指标。第一类用于判断交付过程,例如里程碑是否按最新预测达成、验收是否一次通过;第二类用于判断业务影响,例如用户是否完成自助流程、人工转接是否减少。下表给出一组示意基准,实际团队应替换为自己的历史数据和业务口径。

Epic流程与规范:项目负责人敏捷项目协同管理关键指标

3. 观察结果时要先排除口径和样本变化

上线前后数据变化不一定由 Epic 直接造成。同期可能有运营活动、用户结构变化、政策调整或客服排班变化。若试点范围较小,应同步记录样本量、观察周期、渠道和用户条件,不要把短期波动写成确定因果。

更稳妥的做法是先确认数据口径一致,再比较相同渠道、相似用户和相近时间窗口;条件允许时,可以保留对照组或采用分阶段灰度。若无法建立对照,就应把结论写成“观察到相关变化”,并继续收集证据,而不是过度承诺效果。

4. 复盘数据要能解释偏差来自哪里

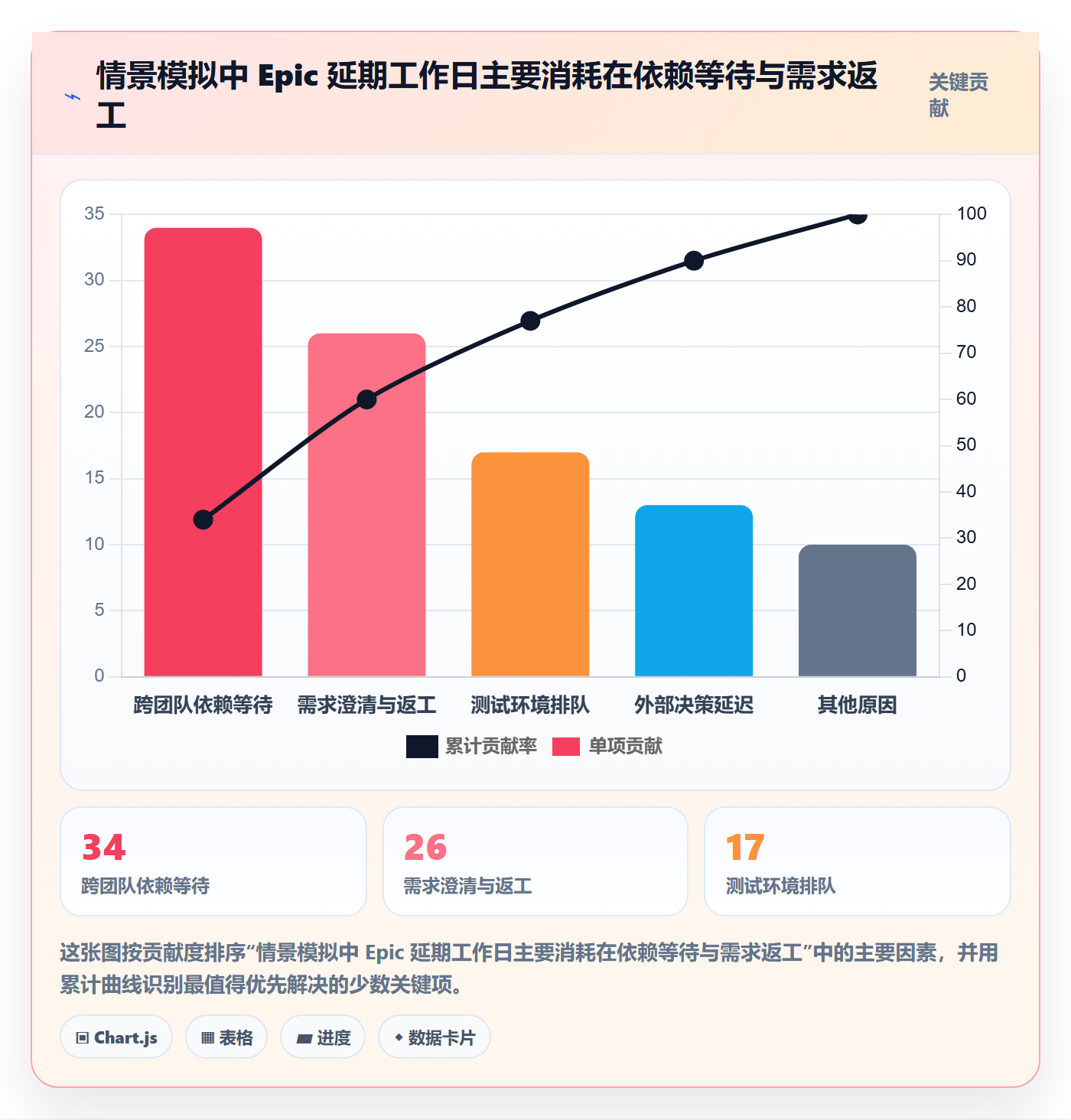

案例中若里程碑延期,负责人不应只记录“开发比预期慢”。可以将偏差归类为需求澄清、依赖等待、技术不确定性、测试返工、决策延迟和范围变化,并统计各类延误的持续时间。分类的目的不是找责任人,而是识别下一轮可以改变的系统条件。

Epic流程与规范:项目负责人敏捷项目协同管理关键指标

六、不同情况下的行动建议:按组织约束选择管理强度

1. 小团队、单一产品线:减少流程负担,保留关键证据

如果团队人数较少、依赖关系简单,不必为每个 Epic 增加复杂审批。保留目标、验收条件、负责人、关键依赖和复核日期即可。每周检查阻塞项,每个迭代复核拆分是否仍合理,避免为了“流程完整”反而拖慢反馈。

这类团队应优先关注交付周期、返工原因和用户反馈。若 Epic 只有一个团队参与,跨团队协调指标的价值可能有限;但只要出现等待决策或接口依赖,就要及时把依赖显性化。

2. 多团队、中大型组织:建立共同口径和责任边界

对于 100 人以上的组织,最大的风险往往是不同团队用不同口径描述“完成”“阻塞”“优先级”和“发布日期”。首先统一最少必要的字段与状态含义,再明确 Epic 负责人、交付团队负责人、业务验收人和依赖提供方各自承担什么责任。

建议以真实项目验证平台与流程:抽取一个跨团队 Epic,检查从目标、计划、工作项、缺陷、发布到反馈的追踪链路;再核对权限、通知和报表是否支持实际协作。以 PingCode 等项目管理平台为例,试点不能只展示看板是否易用,还要检查私有化部署环境中的权限配置、数据访问边界和运维流程。

3. 高合规或私有化部署场景:把审计和迁移纳入交付路径

若组织有数据驻留、审计留痕或访问控制要求,工具选型和流程设计都要提前纳入安全、法务和运维评审。私有化部署可以满足特定环境约束,但仍需评估升级节奏、备份恢复、监控告警、权限治理和灾备演练,不能把“部署在本地”直接等同于“风险已经消失”。

需要从 Jira 迁移时,建议先做数据盘点与映射演练,再进行小范围试迁移。至少抽查工作项类型、状态流转、用户和权限、评论附件、链接关系及历史报表。迁移成功的标准不只是记录数量一致,还包括团队能否继续使用原有关键工作流,以及历史信息能否支持审计和复盘。

4. 探索性项目:先买信息,再逐步扩大承诺

如果技术路径或用户需求尚不确定,直接给出精确发布日期通常是假精确。可以先设置短周期探索阶段,明确要验证的假设、样本范围、试验成本和停止条件。探索完成后,再决定是否扩展 Epic、调整方向或终止投入。

探索性工作也要有管理边界。不能因为“还在研究”就无限延期;要约定每一阶段需要产生什么证据,例如原型测试结果、性能上限、合规结论或成本区间。阶段结束后,负责人应据此做继续、调整或停止的决策。

5. 已经延期的 Epic:先缩小不确定性,不要先增加会议

当 Epic 偏离计划时,先找出最影响后续交付的一个或两个阻塞点。确认问题是范围过大、依赖未兑现、技术风险未验证,还是验收人没有及时决策。随后把恢复计划写成具体动作、责任人和检查时间,并重新发布可信预测。

若目标仍然重要,可以考虑分阶段交付、降低首批范围或先上线低风险能力;若原有业务假设已经改变,就应允许暂停或终止。继续投入不等于坚持原计划,及时调整也是敏捷管理的一部分。

七、不同情况下的取舍:管理成本、可见性与灵活性

1. 指标越多,不代表控制力越强

指标清单过长会让负责人把时间花在维护数据上。每个 Epic 可以设置少量核心指标,再按风险增加专项指标。比如普通功能交付关注预测偏差和验收结果;安全改造则需要额外关注审计要求、缺陷风险和回滚准备。

我建议每个指标都经过一个简单测试:它能否改变决策?若连续数月记录某项指标,却没有任何人据此采取行动,应该考虑删除或改成抽样检查。组织需要的不是更厚的仪表盘,而是更少的盲区。

2. 统一模板与团队自治之间需要边界

完全统一模板,便于管理层横向查看,却可能忽略不同工作类型的差异;完全由团队自由设计,则容易造成跨团队数据无法比较。更可行的方式是统一少数公共字段,例如业务目标、负责人、状态、验收条件、关键依赖和复核日期,再允许团队按业务类型扩展。

公共口径负责建立协作语言,团队自治负责适应真实工作。组织可以定期检查字段的使用情况和理解差异,而不是一次性发布模板后默认它永远适用。

3. 交付速度与风险控制之间需要按风险分层

低风险、可回滚的改动可以采用较轻的评审与灰度机制;涉及数据安全、关键交易或监管要求的变更,则需要更完整的验证、审批和回滚方案。所有工作都走最严格流程,会拉长反馈周期;所有工作都走最轻流程,则可能把高风险留到上线后。

因此,负责人要先定义风险分类标准,再将验证强度与风险相匹配。分级不是为了绕开质量要求,而是把有限的审核能力优先放在影响更大的地方。

4. 工具自动化与人工判断之间不能互相替代

工作流自动化适合处理重复提醒、状态同步、字段校验和报告汇总,可以减少遗漏。但它无法替负责人判断业务目标是否仍然成立,也不能替代团队对复杂依赖的协商。自动化做得越多,越要明确异常情况由谁处理。

评估工具时,应关注数据是否能被正确采集、关键关系是否可追踪、用户是否愿意持续更新,以及报表能否解释真实问题。功能数量不是首要标准,团队能够稳定执行的流程才是。

八、落地清单:用四周建立一套可复核的 Epic 机制

1. 第一周:统一定义和抽样诊断

先选取 5 至 10 个正在进行或刚结束的 Epic,检查目标描述、验收口径、拆分方式、依赖记录和结果复核情况。不要急于新增字段,先找出最常见的失效点。若不同团队对 Epic 的理解差异很大,先统一定义,再讨论指标。

2. 第二周:设定最小指标集和数据口径

为试点 Epic 选定一组最小指标,例如目标可验证率、关键依赖确认率、阻塞时长、预测偏差和业务结果复核完成率。写清分子、分母、时间窗口、数据来源与负责人,避免同一个名称在不同团队代表不同计算方法。

3. 第三周:挑选真实跨团队链路试跑

选择一个正在推进、业务边界清晰且跨团队依赖真实存在的 Epic。走一遍从立项到结果复核的流程,观察哪些步骤无法在现有系统中完成,哪些信息重复维护,哪些提醒没有实际意义。工具和流程应从试点问题中调整,而不是从功能清单中推导。

4. 第四周:复盘并删掉无效控制项

四周结束时,不仅要看任务有没有关闭,还要回顾预测是否更可信、风险是否更早暴露、跨团队等待是否可解释、指标是否触发了实际决策。删掉团队不理解或不使用的字段,保留能减少返工、缩短等待或改善结果判断的机制。

最后我会把判断标准压缩成一句话:好的 Epic 管理不是让每个工作项都显得井井有条,而是让团队更早知道目标是否成立、依赖是否可靠、交付是否值得继续。下一步可以从一个真实 Epic 开始,写清业务结果、验收条件、关键依赖和复核日期,再用一轮迭代检查指标是否真的帮助团队作出了更好的决策。

常见问题解答(FAQ)

1. Epic 应该如何拆分,才能进入迭代计划?

我负责的项目里,Epic 经常一开始写得很宏大,到了排期时才发现团队无法估算。我想知道拆到什么程度,既能保留业务目标,又能让执行团队开始工作。

先把 Epic 写成可验证的业务结果,再按用户价值或业务流程拆成可独立验收的能力;每个子项应有明确的用户、价值、验收条件和负责人。若子项仍跨多个迭代、无法估算或验收标准存在多种解释,就继续拆分;不要仅按开发模块机械切分,以免交付了组件却没有可用价值。

2. 项目负责人应关注哪些 Epic 协同指标?

我参加项目评审时,常看到团队只汇报完成了多少任务,却很难判断 Epic 是否真的在推进。我希望有一组指标,能帮助我及时发现依赖、阻塞和交付风险。

建议每周查看 Epic 进度、未完成工作量、阻塞项数量及持续时间、跨团队依赖状态和范围变更。进度应按已验收的子项或可验证成果计算,而不是按工时消耗计算;同时记录基线与当前预测日期的差异。指标用于触发调查和协同,不宜单独作为团队绩效排名。

3. Epic 的负责人和协作团队如何划分职责?

我遇到过 Epic 名义上有负责人,但需求、依赖和验收分别由不同团队掌握的情况。出了延期后,大家都在等待对方确认,我想知道怎样划分职责才能减少这种空档。

为每个 Epic 指定一名端到端负责人,负责目标、范围、依赖协调、风险升级和进展同步;具体子项则由实际交付团队指定负责人,并明确验收责任人。建立依赖清单,逐项写明提供方、接收方、交付内容、所需日期和确认状态;负责人不必包办执行,但必须推动问题有明确的下一步和期限。

4. Epic 发生范围变更或长期停滞时,项目负责人该怎么处理?

我在项目中既遇到过临近交付才增加需求,也遇到过 Epic 挂在看板上多周没有进展。单纯催进度往往解决不了问题,我想知道什么时候该调整计划或重新评估价值。

每次范围变更都记录提出原因、预期价值、工作量影响、依赖影响和对目标日期的影响,再由业务负责人和交付负责人共同决定纳入、替换或延后。可将连续两个评审周期没有可验收进展,或阻塞超过团队约定时限,作为复核信号;此时先确认是依赖、决策、资源还是目标变化,再决定升级协同、缩小范围、重排优先级或暂停 Epic。

核心关键词

读者评论

梁
梁晓彤

我们以前也只看完成率,直到发现不少事项虽然关闭了,验收后还是要返工。现在会把验收通过率和返工原因一起看,数字没那么好看,但更容易找到问题。

谭
谭婉清

依赖写成具体交付物和日期确实更方便跟进。不过跨部门事项有时卡在决策权限,而不是执行人没响应;如果指标只记录阻塞时长,最好也区分阻塞原因。

袁
袁知夏

文中提到保留预测历史,这点对复盘有帮助。实际落地时担心记录负担变重,是否可以只在预测日期或范围发生变化时补充原因,而不要求每次例会都重复填写?

文章包含AI辅助创作:Epic流程与规范:项目负责人敏捷项目协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/549056
