迭代最佳实践:项目负责人敏捷项目流程优化,常见问题

迭代结束时,团队按时交付了 18 个需求,发布后却出现 11 个高优先级缺陷;复盘发现,问题并非开发速度不够,而是需求中途变更、测试介入太晚、负责人只盯燃尽图却没有及时处理阻塞。迭代最佳实践的核心,不是把会议排满或把周期压短,而是让团队在有限时间内持续交付可验证的价值,并尽早暴露偏差。下面我从项目负责人实际需要做的决策出发,拆解敏捷项目流程、常见问题、判断依据和优化方法;

文中的演示数据均为情景模拟,用于说明分析方式,不代表行业统计结论。

一、核心结论:迭代优化要管流动,不是催速度

1. 先看交付链路,再讨论团队效率

我判断一个迭代是否健康,不会只看“计划完成率”。这个指标可以反映承诺与交付的差距,却无法单独说明团队是否做对了事:需求可能完成了,但验收标准含糊;任务可能关闭了,但仍未通过集成测试;迭代目标可能达成了,用户真正遇到的问题却没有改善。

更可靠的观察对象是从需求进入、澄清、开发、测试到发布的完整流动。项目负责人应同时追问三件事:团队是否在做最重要的工作,工作是否能顺利通过各环节,交付结果是否被用户或业务验证。如果其中任一项缺少证据,单纯提高任务关闭数量都可能掩盖风险。

因此,优化的第一步不是增加一个看板,而是定义交付完成的共同口径。需求卡片至少要能回答:解决谁的什么问题、怎样验收、有哪些依赖、是否涉及数据或合规风险。完成标准则要说清代码、测试、文档、发布及必要的观测是否到位。

2. 用少数指标组成诊断,而不是寻找一个万能数字

迭代管理中,我倾向于把指标分成三组。结果指标回答“价值是否实现”,例如验收通过率、业务转化或用户问题解决情况;流动指标回答“工作是否顺畅”,例如周期时间、在制品数量和阻塞时长;质量与稳定性指标回答“交付是否可靠”,例如逃逸缺陷、回滚次数和线上故障。

不同指标之间需要相互校验。计划完成率提高而周期时间变长,可能意味着团队把更多工作塞进迭代,却没有减少等待;交付数量增加而缺陷率上升,可能说明测试或验收环节被挤压。没有指标组合,管理者很容易把局部改善误判为整体进步。

观察维度 建议观察项 回答的问题 单独使用的风险
价值 目标达成、验收通过、用户反馈 这次迭代解决了什么问题? 短期结果可能受外部因素影响
流动 周期时间、在制品、阻塞时间 工作为什么等待或积压? 不能直接证明业务价值
质量 缺陷、返工、回滚、故障 交付是否可靠、是否透支后续迭代? 缺陷数量需结合严重度和发现阶段

迭代最佳实践:项目负责人敏捷项目流程优化,常见问题

3. 优先修复系统瓶颈,不要平均用力

若需求常常排队等评审,优化代码审查并不能解决主要问题;若测试环境频繁不可用,增加每日站会也不会让交付更快。项目负责人要沿着工作路径找出最慢、最不稳定或返工最多的环节,再安排小范围改进。

这也是我对“敏捷提效”的判断:不是让每个人持续忙碌,而是减少工作从一个人、一个角色或一个系统传到下一个环节时的等待、误解和返工。有时最有效的动作不是加人,而是减少并行需求、提前澄清验收标准,或让测试更早参与。

二、背景与真实场景:迭代失控往往始于计划之前

1. 需求到迭代之间存在一段容易被忽视的“准备区”

很多团队把敏捷流程简化成计划会、每日站会、评审会和复盘会。但决定迭代能否顺利执行的,往往是这些会议之前的工作:产品是否完成需求澄清,技术依赖是否确认,团队是否知道验收边界,跨团队资源是否可用。

当这些准备不足,计划会就会变成现场补课。成员一边估算,一边猜测业务规则;测试人员可能还不知道边界条件;负责人则容易把“大家都点头”误认为“大家理解一致”。结果是迭代开始后不断开小会、改任务、补接口说明,原本可以在迭代前解决的问题被推迟到最昂贵的阶段。

我会把需求准备看作一项独立工作,而不是产品负责人的个人习惯。团队需要有明确的准入条件,并定期查看待办事项是否足以支撑下一次计划。准备度不足的需求,可以继续澄清、拆小或暂不承诺,不应为了填满容量而仓促进入迭代。

2. 一个典型场景:承诺很多,真正完成的很少

以下是一个用于说明分析过程的情景案例。某企业软件团队有 12 名成员,迭代周期为两周。过去三个迭代,团队每次承诺约 40 个工作项,平均完成 29 个;与此同时,新增紧急事项平均 7 个,缺陷返工平均占用 16 人天。表面看是估算不准,进一步拆分后却发现,约三分之一的未完成工作停在外部依赖或验收条件不明确上。

这个案例的关键不是 40 个或 29 个,而是项目负责人不能把“未完成”都归因于个人执行。团队需要区分容量过载、需求变更、跨团队等待、环境问题和返工等原因。原因不同,行动也不同:对容量过载应减少承诺;对外部等待应明确责任人与响应时限;对验收不清则应补足需求准备。

把未完成事项简单地搬到下个迭代,会让真实问题不断叠加。正确做法是逐项重新判断:它是否仍有价值、是否需要拆分、阻塞是否解除、是否应该调整优先级。“自动结转”是看板操作,不是项目决策。

3. 多团队、大组织还要管理依赖和治理约束

在 100 人以上的组织中,团队的局部节奏可能受到架构评审、信息安全、数据合规、采购流程、共享测试环境和其他团队排期影响。项目负责人即使不直接管理这些职能,也必须把它们纳入交付路径。

这类组织常出现一种误解:只要每个团队都有自己的迭代,整体项目就会自然按时完成。实际上,如果接口契约、版本窗口和跨团队验收没有共同约定,各团队的局部完成也可能汇成整体延期。规模越大,越要把依赖显性化,而不是靠负责人私下逐个催办。

协作平台可以帮助团队记录需求、缺陷、版本、风险、负责人和依赖关系。以 PingCode 为例,它主要面向中大型企业及 100 人以上组织,可用于串联研发过程中的工作项与协作信息,并支持私有化部署及 Jira 平滑迁移。是否适合某个组织,仍应通过数据治理、权限模型、部署运维、迁移映射和实际流程演练来判断,不能仅凭功能清单作结论。

三、常见误区:看起来很敏捷,实际在增加摩擦

1. 把“忙”和“完成”混为一谈

多人同时启动大量任务,视觉上似乎进展积极,实际上每个人都在上下文切换。只要任务之间存在评审、测试、接口或环境依赖,过多并行就会让工作在队列中堆积,导致每项工作都需要更久才能交付。

我会关注工作流中“已经开始但尚未完成”的项目数量,而不是只看每个人手上有多少任务。若团队总是有很多进行中工作,却很少有完整交付,就要先限制并行、集中处理已开始事项,并明确哪些任务可以暂停。

2. 把燃尽图当成项目健康证明

燃尽图适合观察剩余工作量是否持续下降,却不能证明需求价值、质量或阻塞情况。若团队在迭代末期批量关闭任务,图表可能看起来漂亮,真实交付却仍然缺少验收;若需求范围变化,剩余工作增加也未必说明团队效率变差。

因此,我会把燃尽图当作提问入口:为什么某几天没有下降?新增工作来自哪里?任务是否拆得太大?关闭的是完整交付,还是仅完成了编码?当图表偏离预期时,应寻找原因,而不是要求团队“把线拉回去”。

3. 以估算准确率考核个人

估算是规划工具,不是个人绩效承诺。若团队被要求不断提高个人估算准确率,成员可能倾向于放大估算、隐藏不确定性,或只接容易完成的任务。短期看起来更可控,长期却损害团队对风险的诚实沟通。

我更愿意用历史完成数据帮助团队形成容量区间,并把不确定性摆到台面上。估算偏差应当用于改善需求拆分、依赖识别和风险管理,而不是追问“谁估错了”。特别是探索性工作,最好设置时间盒和阶段性验证点,而不是伪装成确定性任务。

4. 把所有变更都视为敏捷的正常代价

敏捷允许依据反馈调整,但不等于任何人可以随时往迭代里加工作。新需求进入后,团队容量并不会自动增加;若不明确替换项、影响范围和决策人,新增工作会挤压原计划,最终导致目标模糊、质量下降。

对迭代中的变化,我会区分紧急事件、法规或安全要求、已验证的高价值机会,以及普通的新想法。紧急变化需要说明不处理的代价,并由有权人员决定替换什么;普通需求应进入待办列表,等待下一轮优先级评估。

5. 把复盘变成“多沟通、多协作”的口号

复盘如果只记录“加强沟通”“提高意识”,下一次几乎无法验证是否有变化。有效的改进项应包含一个具体动作、一个负责人、一个观察期限和一个结果信号。例如:把测试环境申请提前到迭代计划前完成,负责人为交付协调人,连续观察两个迭代的环境等待时长。

改进项也不宜一次开太多。团队同时推动十几项流程改造,往往无法判断哪项有效。我通常建议每次选择一到两项最能解释主要损失的改进,先试行,再根据证据保留、调整或撤销。

迭代最佳实践:项目负责人敏捷项目流程优化,常见问题

四、专业判断逻辑:把流程问题转换成可验证的决策

1. 从用户结果反推迭代目标

好的迭代目标不是“完成某模块开发”,而是说明团队希望通过这批工作改变什么。例如,与其写“上线报表导出”,不如明确“让运营人员无需手工拼接数据即可完成月度核对,并将准备时间从半天降至一小时以内”。前者描述产物,后者描述结果与验证方式。

项目负责人不必要求每个技术任务都直接对应营收,但应建立从需求到目标的解释链:用户问题是什么、为什么现在做、预期变化是什么、用什么证据判断。若一项工作无法解释它对目标的贡献,也无法说明其必要性,应重新评估优先级。

2. 用准入条件控制计划会质量

需求准入条件不应写成庞大的审批表。我通常要求团队在进入迭代前至少明确:目标用户与场景、可验证的验收标准、关键依赖、主要风险、预期拆分方式。涉及数据权限、安全、性能或兼容性时,还要提前标出相应验证责任。

准入条件的意义不是阻止变化,而是减少因信息缺失造成的返工。对于探索性需求,可以接受部分未知,但需要把未知本身写出来,并安排验证任务。例如先做原型、技术验证或用户访谈,再决定是否投入完整开发。

3. 根据历史流动能力确定承诺区间

团队的可交付能力会受假期、支持任务、技术债、人员变动和依赖影响。若负责人只按照名义人数乘以工作日计算容量,通常会高估实际可用时间。我会先看过去数个相似迭代的完成情况,再扣除已知不可用容量,并为不确定工作留出空间。

容量不是用来把每一分钟排满。它的作用是提醒团队哪些工作需要优先、哪些可以延后。当存在较多外部依赖或发布风险时,承诺区间应更保守;当需求成熟、团队稳定、工作类型重复时,预测才可能更稳定。

计划因素 需要核实的证据 对承诺的影响
人员可用时间 休假、值班、会议、支持工作 减少实际交付容量
外部依赖 接口确认人、交付日期、替代方案 增加等待和计划不确定性
需求成熟度 验收标准、边界条件、业务决策状态 成熟度低时应先验证或拆小
发布约束 窗口、审批、回滚方案、监控要求 需要为验证和上线准备预留时间

4. 让会议围绕决策和障碍,而非逐人汇报

每日同步的价值在于协调接下来 24 小时的工作,不是让每个人向负责人报告昨天做了什么。更有效的讨论围绕目标进度、阻塞、依赖和需要的决策展开。若某个问题涉及多人深入分析,应另行拉小范围讨论,避免整个团队被迫旁听。

计划会要做优先级与容量决策;评审会要拿出可运行、可触达或可验证的结果;复盘会要选择流程改进行动。会议的时长和形式可以因团队调整,但每场会议都应有明确产出。没有决策、没有反馈、没有行动项的会议,应该考虑缩短或取消。

5. 用“信号,假设,实验,复核”改进流程

我建议把流程优化写成一个小实验,而不是宣布一项永久新制度。先确定信号,例如“需求平均等待评审 5 天”;再提出假设,例如“固定每周两次评审可缩短等待”;接着试行两个迭代;最后比较等待时间、返工量和团队负担。

这种方法能避免只凭一次顺利或不顺利就下结论。若等待缩短但评审质量下降,说明改动可能需要调整;若指标没有变化,可能是瓶颈不在评审排期。流程改进的证据不只是数字变好,也包括副作用是否可接受。

迭代最佳实践:项目负责人敏捷项目流程优化,常见问题

五、具体案例与数据观察:把“延期”拆成可以行动的原因

1. 情景案例:从未完成率倒查到工作流

延续前面的模拟团队,负责人没有先要求成员“提高执行力”,而是把三个迭代的未完成事项按原因重新分类。分析发现,外部依赖造成的等待占未完成工作总等待时间的 38%,验收标准不清引发的返工占 27%,测试环境问题占 18%,其余来自临时支持和估算偏差。

这组数字是情景模拟,目的是示范分类逻辑。真实团队应保留事件发生时间、开始等待时间、解除时间、影响的工作项和最终处理结果。只记录“阻塞”标签,无法区分阻塞持续十分钟还是三天,也无法判断该由项目负责人、产品负责人、平台团队还是供应方行动。

针对模拟结果,团队做了三项有限改动:第一,迭代开始前确认关键依赖的负责人和交付日期;第二,为高风险需求增加验收示例和边界条件;第三,测试环境准备纳入发布前检查。两轮后,负责人复核的重点不是单看完成率,而是比较等待时长、返工量、发布缺陷和插单影响。

2. 观察过程:先看时间分布,再看平均值

平均周期时间会被少数特别长的任务拉高,也可能掩盖大多数工作很快、少数工作长期卡住的情况。因此,我会同时查看中位数和较高分位数,并按工作类型拆分:缺陷处理、常规需求、技术探索、跨团队集成不应不加区分地混在一起。

如果中位数下降但高分位数不动,说明典型任务变快了,长尾阻塞仍存在;如果所有分位数都变好,还需确认质量和返工是否恶化;如果周期变长但交付价值提高,也要判断是否是团队主动承接了更复杂、更有价值的工作。数字必须回到业务情境中解释。

同样,缺陷数量需要按严重级别、发现阶段和受影响用户范围拆开。把一个文字显示问题与阻断核心交易的故障计为同等“一个缺陷”,会产生错误结论。项目负责人可以用一页趋势图辅助讨论,但不应让图表代替对事件的调查。

3. 示例指标:用前后对比检验改进是否值得保留

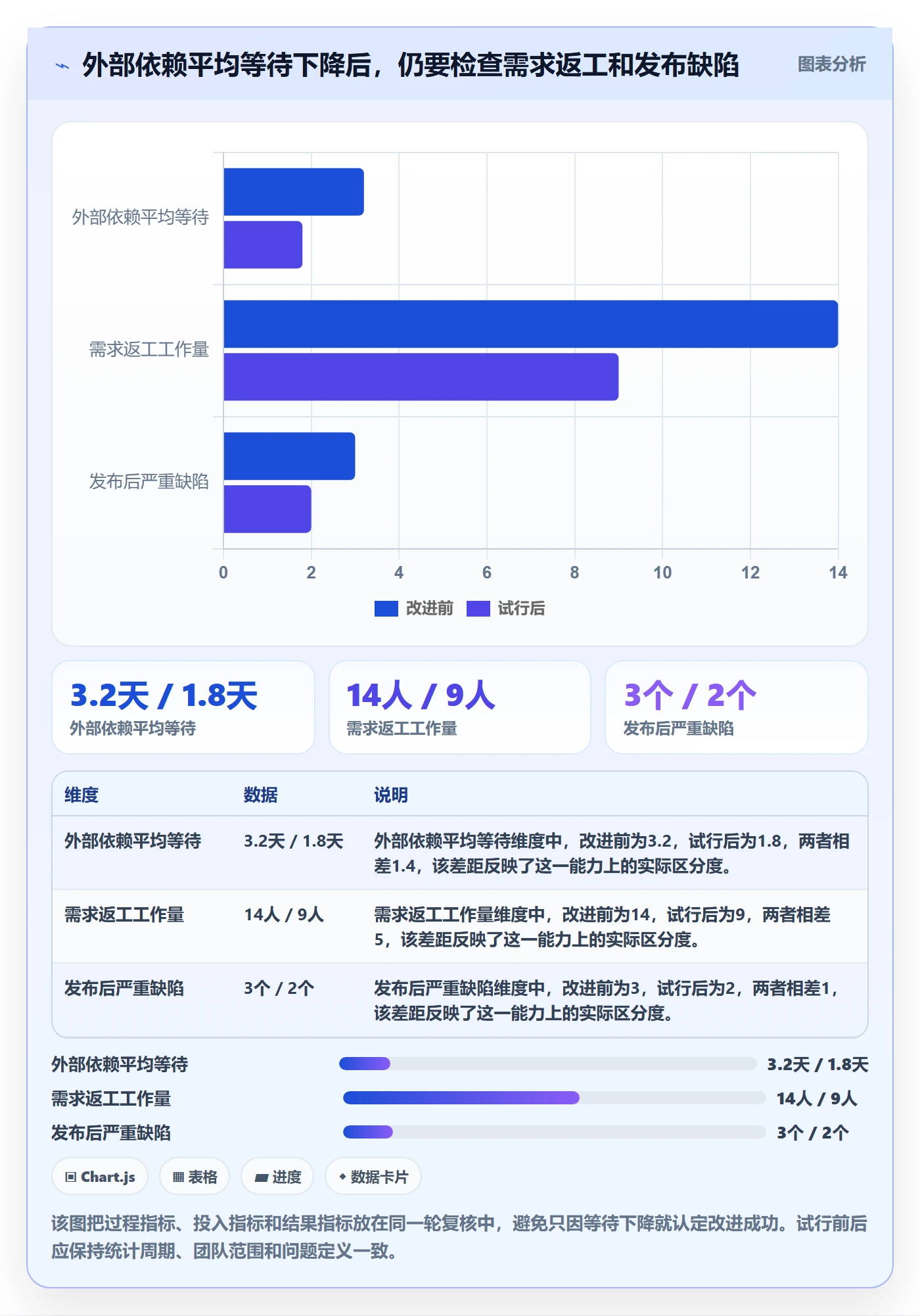

下表采用情景模拟数据,示范怎样评价流程改造。数据中的“外部依赖平均等待”从 3.2 天降至 1.8 天,说明协调动作可能改善了响应速度;但若同期缺陷返工增加,就不能宣布整体流程成功。指标应在试行前定义口径,不能事后挑选最有利的数字。

观察项 改进前 试行两轮后 解释方式
外部依赖平均等待 3.2 天 1.8 天 检查责任人和交付日期机制是否缩短等待
需求返工工作量 14 人天 9 人天 判断验收条件前置是否减少重复修改
迭代中途新增工作 7 项 5 项 需区分紧急变化和普通插单,数量下降不等于价值更高
发布后严重缺陷 3 个 2 个 样本较小时不宜轻率归因,应结合缺陷影响和发布频次

迭代最佳实践:项目负责人敏捷项目流程优化,常见问题

4. 复核因果时,避免把同期变化算到流程头上

如果某次迭代正好没有假期、没有重大线上事件、需求也比平常简单,那么完成率上升未必是流程改造造成的。项目负责人应记录同期条件,并在多个迭代里观察趋势。团队规模、工作类型、版本窗口发生变化时,更要谨慎比较。

有条件时,可以在同一团队的相似工作类型中分阶段试行改动;条件有限时,也至少要记录背景、动作、结果和可能的混杂因素。管理实践不一定需要复杂实验设计,但需要承认因果判断的边界。

六、不同情况下的行动建议:按症状选择最小有效动作

1. 需求不断变更时,先建立变更决策规则

先记录每次变更的提出时间、原因、决策人、影响范围和替换项。对于必须立刻处理的安全、合规或重大业务事件,应明确由谁判断以及团队如何重新安排;对于普通新想法,进入待办列表,在下一次优先级评估时比较价值与成本。

如果变更集中发生在迭代中段,追查是否是业务方反馈太晚、需求准备不足,还是组织缺少明确决策人。若需求在计划前已经反复变化,不应把全部责任推给执行团队,应先改善澄清与决策机制。

2. 工作经常做不完时,区分过载与阻塞

连续几个迭代未完成,不代表团队一定需要提高工作强度。先把未完成工作按容量高估、依赖等待、任务过大、突发支持、质量返工和决策延迟分类。若主要是容量高估,就减少承诺并按历史完成情况校准;若主要是阻塞,就处理依赖;若任务过大,就拆到可独立验收的粒度。

对尚未完成的工作,下一轮计划前重新评估价值和状态,不要默认自动续期。团队容量充足时可以继续推进;若优先级已变化,则应暂停或取消。这样做能避免积压任务占据新迭代,让团队不断背负过期承诺。

3. 缺陷偏多时,向上游检查验收与测试设计

先按缺陷严重度、发现阶段、根因和重复发生情况分类。若缺陷集中在需求理解差异,就补充业务示例和验收标准;若集中在接口或集成阶段,就让契约验证、持续集成和依赖联调前移;若集中在发布后,则检查自动化覆盖、回归策略、灰度和回滚准备。

不要用“多测一点”作为唯一方案。测试时间增加,可能只是把问题发现推迟,并没有降低问题产生概率。高风险功能应更早进行技术评审、测试设计和用户路径验证,低风险且易回滚的变更则可以采用更轻量的验证方法。

4. 多团队协作困难时,画依赖图并设明确交接

跨团队工作至少要标明提供方、接收方、需要的产物、最晚日期、验收方式和失败后的替代方案。仅写“依赖平台组”不够,因为它没有说明交付对象与时间,也无法判断阻塞何时解除。

对共享平台、架构、安全或数据团队,不宜把所有协调都留到迭代中途。负责人可以建立滚动依赖视图,提前讨论接口变化和发布窗口;同时避免用高频会议替代清晰的交付约定。沟通的目标是降低不确定性,而不是增加汇报次数。

5. 组织规模较大时,先统一口径,再选协作工具

中大型组织常需要权限隔离、审计、跨团队视图、系统集成、数据留存和部署治理。选工具时,我会先挑一条真实业务链路做试点:从需求提出、评审、开发、测试到发布,检查字段、状态、角色和数据能否连贯,而不是只看演示界面。

对于准备私有化部署的组织,还要核查升级维护责任、备份恢复、单点登录、权限模型、日志审计、容量规划和故障响应。若涉及 Jira 平滑迁移,应抽样验证项目结构、用户权限、附件、历史记录、工作流和报表映射,并确认迁移后的数据质量。PingCode 可作为这类需求的候选平台之一,但“国产替代”不能只看功能相似度,必须通过真实流程、迁移演练与合规评估验证。

迭代最佳实践:项目负责人敏捷项目流程优化,常见问题

6. 迭代目标经常落空时,减少目标数量

一个迭代若同时承诺太多互不相关的目标,团队很难在遇到变化时做取舍。建议明确一项主要目标和少量必要支撑工作,让团队知道哪些工作优先级最高。目标不是把所有工作塞进一个漂亮句子,而是帮助大家面对冲突时作出一致选择。

若支撑工作本身不可预测,例如线上稳定性或监管响应,可以把它作为显式容量类别管理,而不是假装所有时间都能用于新功能。实际占用超过预期时,负责人应及时重新协商范围。

七、不同情况下的取舍:优化不是把所有好处同时拿到

1. 短迭代更快反馈,但会增加协作与发布频次

缩短周期适合需求不确定、反馈价值高、团队能独立验证和发布的工作。周期短不自动等于更敏捷;如果每次迭代都需要复杂审批、跨部门排期或大型集成,频繁切换反而可能增加协调成本。

延长周期可以减少计划和验收频率,却可能让风险更晚暴露。团队应结合需求变化速度、发布能力和依赖复杂度选择节奏,并先通过小范围试行观察等待、返工和反馈速度。重点是降低反馈延迟,而不是追求某个固定天数。

2. 更多并行可以提高局部利用率,却可能拉长整体交付时间

若每个角色都必须“忙满”,团队容易把工作拆成许多排队的半成品。限制在制品可能让部分成员短时间没有新任务,但整体完成速度和问题暴露速度可能更好。这里需要接受一个管理取舍:局部资源利用率不是唯一目标,端到端交付才是。

但限制并行也不是机械设定一个数字。若工作类型差异大、专业角色稀缺或突发支持频繁,应先观察队列和等待位置,再逐步调整限制。设定过低可能造成不必要闲置,设定过高则无法解决拥堵。

3. 质量门槛要与风险匹配,不能所有工作一刀切

涉及资金、隐私、权限、安全和关键业务链路的变更,需要更强的评审、测试、审计和回滚准备;文案调整或低风险内部工具更新,可以采用更轻量的流程。统一的最低标准有助于治理,但额外控制应与潜在损失匹配。

负责人要避免两个极端:一端是“敏捷所以不需要文档和审批”,另一端是所有工作都经过同样厚重的流程。合理做法是明确不可降低的底线,再按风险等级增加验证,并定期检查控制措施是否仍有实际作用。

4. 自动化能减少重复劳动,也需要维护投入

自动化测试、部署和状态同步可以缩短反馈时间,但自动化本身不是免费的。测试脚本需要维护,部署流水线需要监控,错误的自动同步还可能批量污染数据。适合自动化的通常是重复频率高、规则稳定、结果可判定的工作。

在资源有限时,先自动化最耗时、最容易漏、且重复发生的检查,而不是为了展示技术能力全面铺开。上线后要记录维护成本、失败频次和人工介入时间;若脚本长期不可信,应先修复或移除,避免自动化把不可靠流程固化。

5. 透明度提升有助协作,但数据不能变成惩罚工具

公开阻塞、完成状态和风险,能帮助团队更快协调资源;但若管理者把个人任务数据直接用于排名,成员就可能拆分任务、延迟暴露问题或避开高风险工作。团队层面的流动指标适合识别系统问题,不适合简单评判个人贡献。

透明管理要配合安全的反馈环境:提出风险不会自动被视为能力不足,暴露估算偏差也不会直接变成惩罚。否则看板会变成表演,数据越完整,真实情况反而越难获得。

迭代最佳实践:项目负责人敏捷项目流程优化,常见问题

八、结尾:下一步先做一次小而完整的迭代诊断

1. 用一个迭代验证问题,而不是一次性重造流程

迭代优化最容易走偏的地方,是一看到延期就全面改流程,一看到缺陷就增加检查,一看到沟通问题就增加会议。更稳妥的做法是选一个最影响交付的症状,补齐证据,提出一个可验证的假设,再用一到两个迭代试行。

下一步可以按以下顺序行动:

  1. 选定一个问题。例如外部依赖等待、需求返工、在制品过多或发布后严重缺陷,不要同时解决所有问题。

  2. 统一统计口径。定义起止时间、纳入范围、严重度和数据来源,避免不同团队用不同方式计算同一个指标。

  3. 追踪真实原因。抽查工作项和阻塞事件,确认问题来自需求、依赖、环境、决策还是质量环节。

  4. 设计最小改动。明确负责人、试行周期、预期信号和可能副作用。

  5. 复核并决定去留。比较改动前后数据,结合团队反馈,保留有效做法,修正或撤销无效措施。

2. 最终判断标准是可持续地交付有效结果

我对敏捷迭代的独特判断是:一个成熟团队并不以“每轮都按原计划完成”为目标,而是能在信息变化时及时调整,同时清楚说明调整了什么、为什么调整、结果如何验证。计划完成率只是其中一条线索,真正的能力体现在团队发现偏差和修复系统的速度。

项目负责人可以从下一次迭代开始,不急着增加仪表盘,先选一个近期未完成或返工的工作项,复盘它从进入待办到最终验收的完整路径。把等待、交接、决策、返工和验证逐一标出来,再决定改哪一处。最有效的流程优化,不是让团队看起来更忙,而是让有价值的工作更早完成、更可靠地交付,并让问题在仍然便宜的时候暴露出来。

常见问题解答(FAQ)

1. 敏捷迭代开始前,项目负责人要准备什么?

我以前觉得把需求排进迭代就能开工,结果开发到一半才发现验收口径不一致、依赖事项没人跟进。我想知道,启动前做到什么程度才算准备充分?

先确认迭代目标、优先级、验收标准和外部依赖,再把需求拆成团队能在一个迭代内完成并验证的任务。启动前逐项检查需求是否可理解、工作量是否有估算、负责人是否明确;若关键需求仍有未决问题,先澄清或降低其优先级,不要把不确定性直接带入迭代。

2. 迭代计划总是超出团队产能,应该怎么调整?

我们每次计划会都希望多做一些,结果迭代结束时未完成事项不少,团队还要解释为什么延期。我不确定该用什么口径估算产能,也担心单纯减少任务会影响交付目标。

用近期数个已完成迭代的实际吞吐量作为参考,而不是按理想工时排满日程;同时扣除休假、支持工作和已知维护任务。计划时优先承诺一个清晰的迭代目标,预留处理突发工作的空间;若任务经常跨迭代,先检查拆分粒度和依赖,而不是简单要求团队加速。

3. 迭代中途不断插入紧急需求,项目负责人该如何处理?

我遇到过业务方在迭代过半时提出高优先级事项,团队一边接新需求,一边继续原计划,最后两边都没按时完成。我想知道,什么情况应该打断迭代,什么情况应该排到下一轮?

先判断事项是否涉及重大线上故障、合规风险或明确的业务窗口,并让提出方说明不处理的实际影响。确需立即处理时,由负责人和团队共同评估工作量及影响,明确替换掉哪些原有任务并同步相关方;不满足紧急条件的需求进入待排队列表,在下一次计划会上重新排序,避免无声地增加迭代范围。

4. 迭代复盘怎样做才不会变成泛泛而谈?

我参加过一些复盘,大家常说沟通不够、估算不准,却没有后续变化,类似问题下次又出现。我想找到一种办法,让复盘结论能真正影响下一轮工作。

围绕具体事件复盘,例如需求返工、阻塞等待或测试后移,并用任务记录和实际交付情况还原发生了什么。每次选一到两个可验证的改进行动,写明负责人、完成时间和衡量方式;下一次复盘先检查行动是否完成,再看返工率、阻塞时长或迭代目标完成情况是否改善。

核心关键词

读者评论

吴
吴欣然

我们团队以前也主要看燃尽图,后来发现不少任务只是开发完成,验收和发布还没走完。把完成标准写清后,计划完成率反而更能说明问题。

秦
秦悦

中途插单确实难处理,但紧急程度常常由不同负责人各自判断。除了说明替换什么工作,最好也明确谁有最终决策权,不然流程还是容易卡住。

董
董宇轩

限制在制品数量有帮助,不过跨团队依赖不一定能靠团队内部调整解决。实际落地时,我会先记录等待时长和对接责任人,再拿具体数据推动协作方改进。

文章包含AI辅助创作:迭代最佳实践:项目负责人敏捷项目流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/548728

赞 (0)
飞飞飞飞
敏捷项目如何做好Backlog?项目负责人流程优化与操作步骤
上一篇 34分钟前
Epic流程与规范:项目负责人敏捷项目流程优化关键指标
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
