迭代最佳实践:跨部门团队敏捷项目最佳实践,常见问题
跨部门迭代最常见的失败,不是开发人员没有按时完成任务,而是产品、研发、测试、运营和业务部门对“完成”各有解释:功能已经开发,却没有通过合规评审;测试已通过,业务数据还没准备好;迭代结束了,用户仍然无法使用。我的核心判断是,跨部门敏捷的关键不在于把所有人拉进同一个会议,而在于让一项工作从提出需求到产生可验证结果,始终有明确的责任人、依赖关系和验收标准。
一、先讲结论:迭代管理要围绕可交付结果,而不是部门任务
1. 迭代的最小单位应该是用户可验证的结果
跨部门项目常把工作拆成“产品出原型、研发写接口、测试跑用例、运营准备文案”。这些任务分别完成,不代表用户获得了完整能力。更有效的拆法是从结果出发,例如“新用户能够在不联系人工客服的情况下完成企业认证”。围绕这个结果,再拆出规则确认、接口开发、测试、文案、权限和上线观察等工作。
我判断一项迭代工作是否够清晰,会追问三个问题:谁会使用它?用户完成什么动作才算成功?什么证据能证明成功?如果只能回答“把页面做出来”,但说不清验收数据、业务规则或上线条件,说明它还只是任务描述,不是可交付的需求。
2. 跨部门团队需要一份共同的事实底稿
产品需求文档、研发任务表、测试用例、上线清单可以继续存在,但它们必须指向同一条工作记录或同一组可追踪标识。否则,团队很容易出现“产品看着需求文档、研发看着聊天记录、测试盯着表格、业务盯着群消息”的多套事实系统。
共同底稿至少要包含业务目标、验收条件、负责人、当前状态、依赖方、风险和变更记录。工具并不能替团队做决策,但能降低信息散落造成的重复确认。对于规模较大的组织,还要提前设计权限、项目模板、跨团队报表和历史数据迁移方式。
3. 速度不是唯一目标,稳定交付和反馈同样重要
如果团队只追求每个迭代完成更多事项,常见结果是未完成工作被悄悄挪到下个迭代,测试时间被压缩,线上缺陷在交付后集中出现。迭代表现应同时看交付流动、质量和用户反馈,而不是只看承诺完成率。
Google Cloud 发布的 DORA 研究长期关注交付吞吐、变更前置时间、变更失败和恢复等软件交付表现。它提供的是能力评估视角,不是要求所有团队照搬某个目标值。跨部门团队尤其需要把“开发速度”放回端到端流程中观察,因为阻塞可能发生在审批、数据准备、验收或发布环节。

二、背景和真实场景:跨部门协作为什么比单一研发团队更难
1. 各部门的工作节奏天然不同
产品团队可能按市场窗口规划,研发团队按技术依赖和容量排期,合规团队按审查周期工作,运营团队则必须配合渠道、内容和培训安排。即使大家都支持敏捷,也不代表所有人的可用时间、决策权限和工作节奏自动一致。
这会造成一种典型错觉:迭代计划会上每个负责人都表示“没问题”,真正开工后才发现外部审批还没申请、测试账号未开通、数据口径尚未统一。问题不一定是某个人失职,而是计划只讨论了任务,没有把前置条件作为计划对象。
2. 一条需求可能跨过多个组织边界
以“增加企业客户自助开通”为例,产品要定义规则,研发要处理账号和权限,安全团队要确认身份验证,财务团队要确认合同或付款状态,运营要准备引导内容,客服要更新问题处理流程。单个环节延迟,可能让整条用户路径无法完成。
跨部门协作的管理单位因此不是部门任务总和,而是从需求到用户价值的端到端路径。负责人可以分布在不同部门,但必须有人对这条路径的最终结果负责。没有端到端责任人时,每个团队都可能完成自己的局部目标,整体却没有产生业务结果。
3. 会议多不等于协同充分
每日同步的用途是快速发现阻塞,不是逐人汇报工作流水账。迭代评审的用途是检查成果并收集反馈,不是把未完成事项包装成演示。回顾会的用途是改进系统,不是寻找本轮“表现不好的人”。
Scrum Guide 2020 对产品目标、迭代目标、完成定义及各类事件作了明确说明。实际落地时,我会把它看作建立共同语言的框架,而不会把所有团队都改造成同一种组织结构。跨部门团队可以借用透明、检视、调整的原则,但还需处理本组织的审批链、合规门槛和专业职能边界。
4. 要先画清楚依赖,再讨论承诺日期
只在任务列表里写“等待某团队支持”并不能管理依赖。至少要记录依赖内容、提供方、需要日期、验收方式和失效后的替代方案。需要日期不是“尽快”,而是这个输入最晚何时到位才不会影响后续工作。
如果依赖方不能参加每次迭代会议,可以指定固定接口人,采用异步确认,并为关键决策设置明确的响应时限。跨部门协作并不意味着人人参加所有会议,而是相关决策要能及时找到有权作出判断的人。

三、常见误区:看起来敏捷,实际上只是把旧问题装进新仪式
1. 误区一:把迭代计划会开成部门承诺会
如果每个部门轮流汇报“本轮能做什么”,最后把承诺拼成一张表,团队得到的只是部门产能清单。它未必形成可交付结果,也可能掩盖部门间的工作冲突。比如研发承诺完成接口,测试却没有参与讨论,后来才发现测试环境和数据权限要等另一部门审批。
改进方法是先确定迭代目标,再挑选能够共同实现目标的工作。计划过程要确认容量、依赖和验收条件;发现关键资源不可用时,应降低本轮承诺,而不是把风险留到迭代中途。
2. 误区二:以任务关闭率替代价值完成度
任务关闭率容易统计,但不能回答用户是否获得价值。把“开发完成”“文案提交”“测试通过”分别关闭,可能让仪表盘显示进度良好,而最重要的业务流程仍未打通。
我会区分三种状态:工作已完成、能力已交付、结果已验证。它们不是同义词。工作完成意味着团队产出了约定内容;能力交付意味着用户可使用;结果验证则意味着团队观察到了约定的用户行为或业务变化。
3. 误区三:把所有未完成项都塞进下一个迭代
未完成工作不应该自动继承。要先判断它是估算偏差、依赖延误、需求变化、质量返工,还是容量被临时事件挤占。原因不同,处理方式也不同:范围可以拆分,依赖需要升级协调,质量问题要补足完成定义,频繁插单则需要设置应急容量或入口规则。
如果团队不区分原因,连续几轮都把旧任务带入新迭代,承诺数量就会越来越不可信。计划不是把所有愿望填满,而是让团队基于已知条件作出有边界的承诺。
4. 误区四:以为日会可以解决所有跨部门阻塞
每日同步适合发现问题,但不适合现场解决复杂争议。涉及数据口径、资源优先级、合规判断或接口责任的阻塞,往往需要相关决策人单独讨论。把这些问题留在日会里反复讲,只会消耗所有人的时间。
日会中应明确阻塞的处理人和下一次更新时间。需要决策的事项则进入决策记录,标明决策人、期限、备选方案和影响范围。真正有效的协同不是所有问题都当场解决,而是每个问题都知道下一步由谁推进。
5. 误区五:用速度指标给团队排名
故事点、完成项数或速度适合帮助同一个稳定团队理解自身容量,不适合横向比较不同团队。估算尺度、工作类型、团队构成和质量要求都可能不同。把速度用于绩效排名,通常会诱导团队拆小任务、降低估算或回避复杂工作。
更稳妥的做法是观察趋势和系统瓶颈,例如工作从进入到完成需要多久、阻塞时间占多少、完成后出现多少返工、上线后有没有达到目标。指标用于提出问题,不用于把复杂协作简化成单一分数。

四、专业判断逻辑:怎样决定一项工作该不该进入迭代
1. 先过准备度门槛,不要把未知包装成承诺
准备度不是要求需求一开始就写得面面俱到,而是确认团队已经掌握了足以开始工作的关键信息。对跨部门需求,我会检查:问题和目标是否清楚,用户或业务对象是否明确,验收条件能否观察,关键依赖是否找到负责人,合规或数据风险是否有初步结论。
如果还有未知,就把未知拆成一项有边界的探索工作,而不是假装它已经估算准确。例如先安排一个短周期的技术验证,产出接口方案、风险清单和后续估算依据。探索工作也要有负责人、时间盒和退出条件。
2. 再判断工作是否构成端到端切片
一个好的迭代切片,通常能让一小部分用户完成完整动作,而不是只完成某一层技术组件。若整条流程规模过大,可以先选一个用户群、一个业务规则或一个低风险场景,把范围缩小到可交付的垂直切片。
例如不要第一轮就做完所有行业客户的自助开通,可以先支持一个规则清晰、风险可控的客户类别。这样团队能更早观察流程问题,再决定是扩充功能、调整规则,还是改变上线方式。
3. 用风险和依赖调整工作顺序
通常先处理高不确定性、高影响和长前置周期事项,而不是一味先做“容易关闭”的任务。一个看上去简单的页面,如果依赖尚未确定的身份方案,可能比复杂但边界清楚的报表风险更高。
排优先级时可同时看业务价值、风险降低、依赖解锁和实施成本。优先级不是永久排序:新证据出现后要重新评估,但每次调整都要说明原因、影响和被挤出的工作,避免让计划在无记录的情况下持续漂移。
4. 用明确完成定义保护交付质量
跨部门的完成定义要覆盖的不只是代码合并。团队应明确需要哪些测试、文档、权限核验、业务验收、监控告警、回滚方案和运营准备。并非每项需求都需要同样严格的发布门槛,但风险越高,验证与回退要求越应明确。
完成定义可以分层:通用质量门槛适用于所有需求,额外检查则按金融数据、个人信息、权限变更或关键业务流程等风险触发。这样既不会用一套重流程拖慢低风险工作,也不容易让高风险功能漏掉关键审查。
5. 用指标定位系统问题,而不是给人贴标签
团队可以观察周期时间、在制工作、等待时间、返工、缺陷和目标结果。看单轮指标时要结合工作复杂度和样本量;看趋势时要保持口径稳定。若一个团队周期时间上升,先查等待和返工发生在哪个环节,而不是直接要求成员“提高效率”。
对还没有稳定数据的团队,我建议先记录数个迭代的基线,再讨论目标。初始基线是为了理解当前系统,不是为了证明团队好坏。没有统一口径、样本量太少或工作类型变化很大时,数字不应该被解读成确定结论。

五、具体案例和数据观察:一次企业自助开通迭代如何避免“各自完成、整体失败”
1. 案例背景:页面做完,不等于客户能完成开通
下面是一个匿名化并经过简化的企业服务案例,用来说明分析方法,不代表某家企业的真实经营数据。团队计划改善企业客户开通流程,参与方包括产品、研发、测试、安全、财务、运营和客服。初始方案把目标写成“完成自助开通页面”,但调研后发现,客户真正卡住的是身份验证、合同状态和权限开通之间缺少连续反馈。
如果团队按最初任务表推进,可能先交付一个页面,再把验证失败、付款状态和客服流程留给后续处理。我们将目标改为“指定类型的企业客户可独立完成申请,并能看到每个审核步骤的状态”。这个目标让业务规则、接口、提醒文案和客服预案进入同一条交付路径。
2. 需求拆分:先完成一个能被验证的最小流程
团队选择规则较明确的企业客户作为首批范围,并将工作拆成四类:用户提交信息、后台完成身份校验、财务状态影响开通结果、用户能查看处理状态。每一类都写出成功、失败和异常路径,不把“失败后怎么办”留到上线当天决定。
同时,团队把外部依赖前置:安全负责人在计划前确认身份校验边界,财务确认状态来源,运营和客服共同审阅用户提示。研发可以并行搭建部分基础能力,但关键规则未确认的内容不承诺为本轮确定交付。
3. 迭代中的跟踪:看等待时间,不只看任务百分比

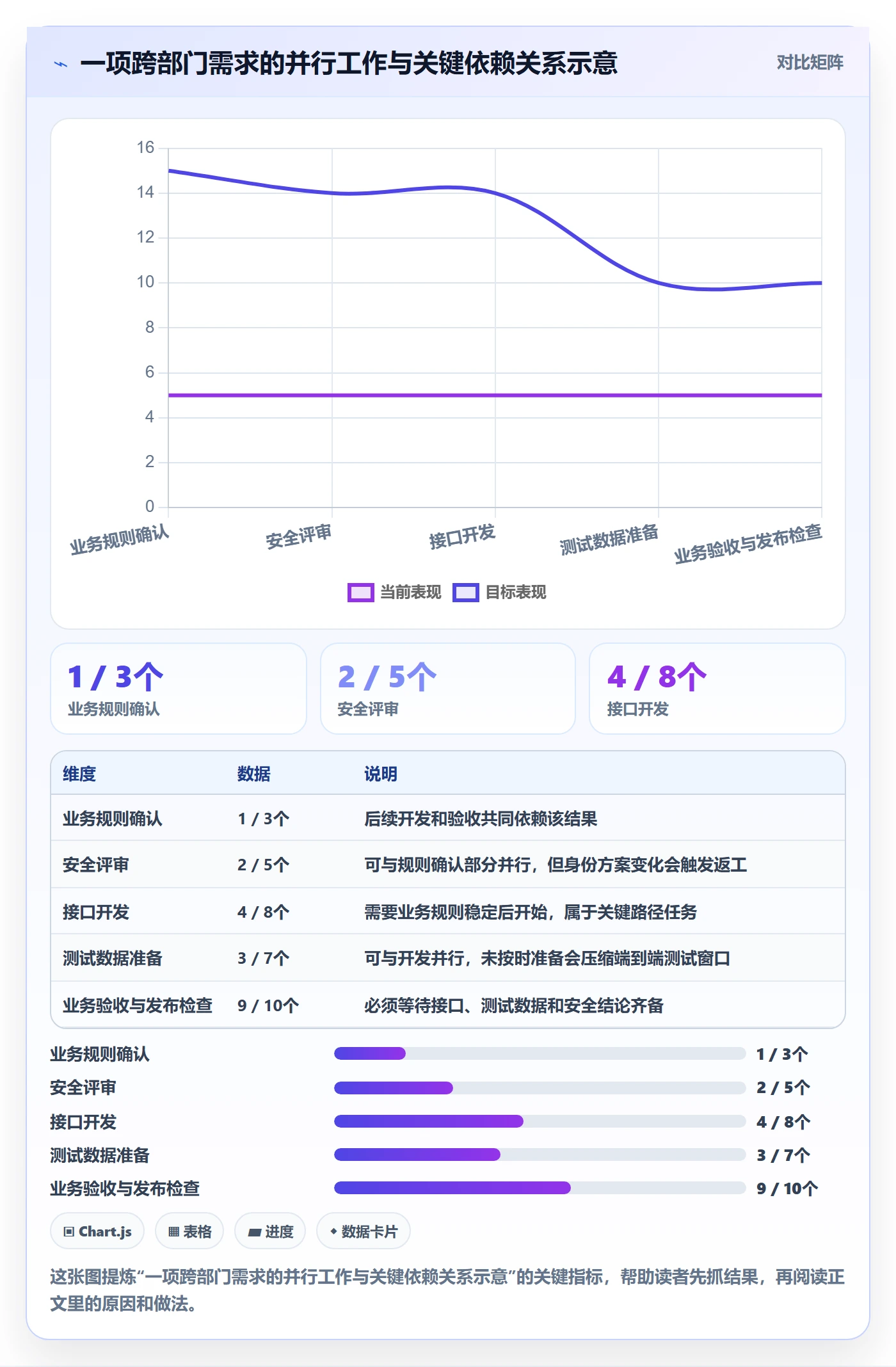

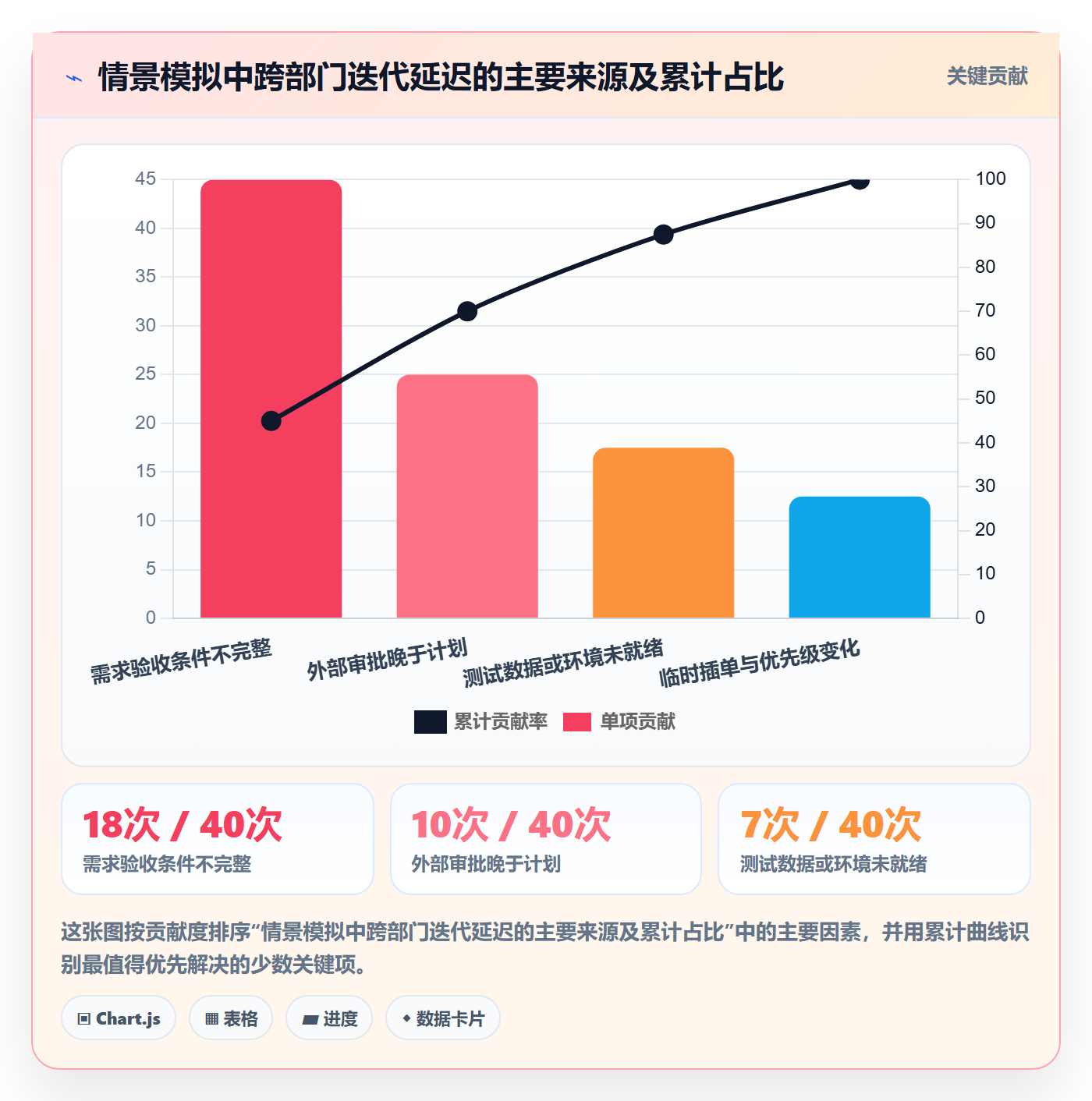

情景模拟的初始流程中,一项跨部门需求平均需要 12 个工作日,其中约 4.5 天花在等待规则确认、账号权限和测试数据上。这里的 12 天不是行业平均值,而是案例设定,用于展示如何分辨实际工作时间和排队等待时间。
团队后来在工作记录中增加“等待原因”和“等待起止时间”,发现不少任务状态长期显示“进行中”,实际上没有人正在处理,只是在等外部输入。将等待状态单独可视化后,团队可以在迭代早期升级真正的阻塞,而不是临近结束才看到进度落后。
4. 上线观察:把验收从会议室延伸到用户路径
发布前,团队按完成定义检查关键路径、权限、异常提示、监控和回退安排。上线后先观察申请开始率、流程完成率、人工介入率和失败原因。这里的重点不是追求某个漂亮的转化数字,而是确认变化发生在哪个环节,以及是否有新的风险被引入。

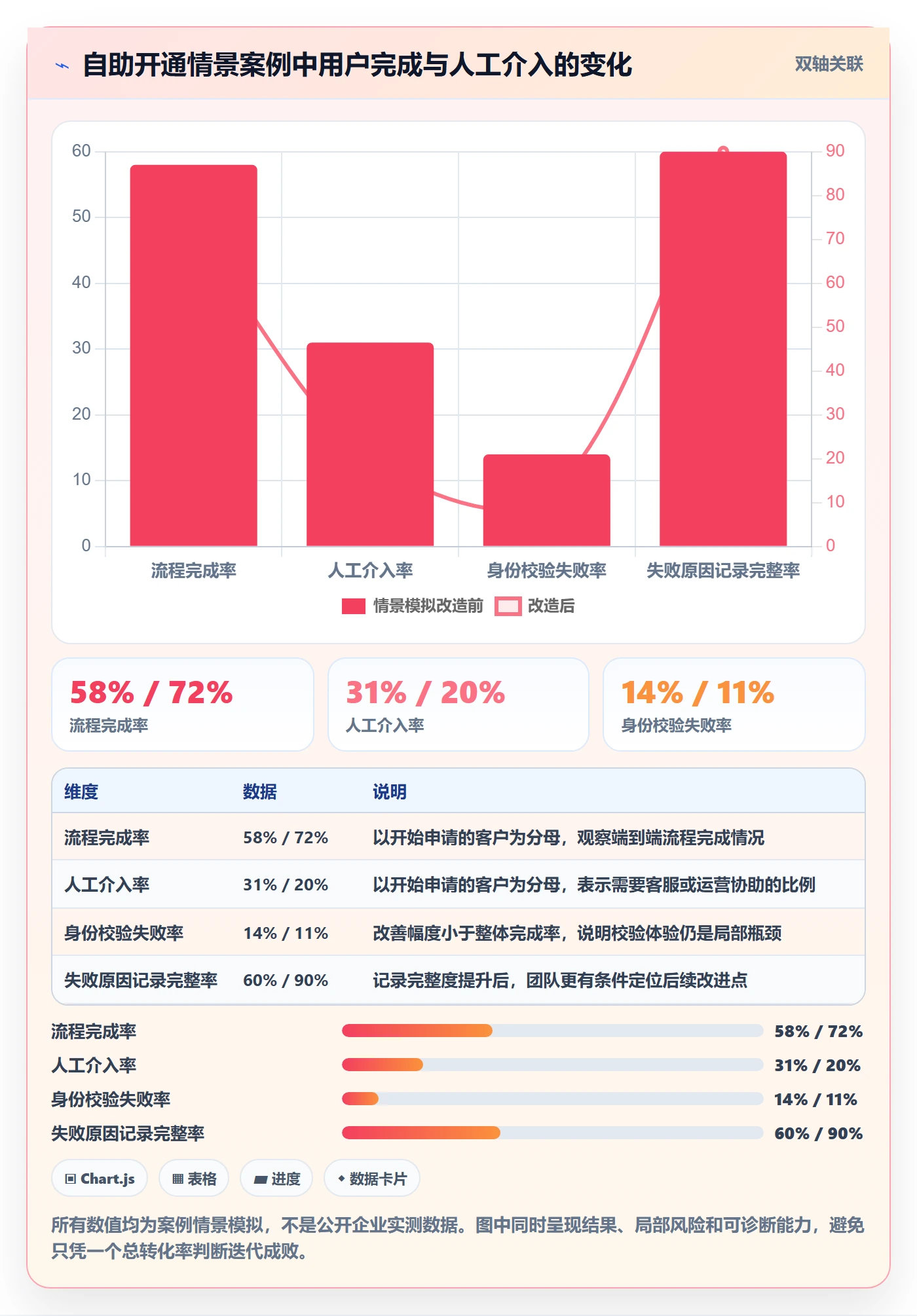

假设情景模拟的首批观察显示,流程完成率从改造前 58% 上升到 72%,人工介入率从 31% 降至 20%,但身份校验失败仍集中在资料格式错误。这个结果不意味着项目全部成功,而是提示下一轮应该优化输入说明和错误提示,而非继续扩展更多客户类型。
5. 数据解释:别把一次改善当成因果证明
在真实项目中,前后对比容易受到客户构成、流量来源、季节变化和营销活动影响。若希望判断改造是否有效,需要保持统计口径一致,并记录样本量、观察周期和同期变化。样本较小时,可以把结果视为方向性信号,再结合用户访谈、客服工单和失败日志判断。
建议每项重要业务指标同时保留分母。例如“完成率”要明确是完成申请人数除以开始申请人数,还是通过审核人数除以提交人数。没有分母、时间范围和用户范围的百分比,很容易让团队对改善幅度产生错误理解。

六、不同情况下的行动建议:按团队成熟度和项目风险落地
1. 刚开始采用迭代的团队:先统一规则,不要先堆仪式
新团队优先定义需求入口、责任人、完成定义、迭代节奏和阻塞升级方式。工具字段先保持精简,避免为了“管理完整”要求每个人填写大量没人使用的信息。连续运行几个迭代后,再根据实际问题增加风险、依赖、等待原因等字段。
初期不建议用速度排名或个人任务数评价成员。先确认团队有没有稳定的工作边界、是否能把计划工作完成到可验证状态,以及哪些工作反复被外部等待打断。没有基线之前,任何效率目标都可能只是数字装饰。
2. 依赖很多的项目:把外部输入纳入计划和风险管理
如果项目需要法务、合规、安全、采购或多个业务系统配合,应在迭代开始前建立依赖清单。每项依赖写清提供方、接收方、所需内容、最迟时间、验收方式和升级路径。对于关键依赖,可以设置替代方案或将其作为进入迭代的前置门槛。
对于不能稳定按迭代节奏响应的部门,可设定固定评审窗口和异步模板。不要把“对方不参加敏捷会议”直接解释为“不支持协作”;真正要解决的是信息格式、决策权限和响应周期是否明确。
3. 合规或高风险项目:缩小试点范围,增强验证和回退
涉及个人信息、资金、权限或关键业务连续性的项目,不适合为了追求短周期而省略审查。可以把发布范围缩小,先对内部用户或受控客户开放;同时准备回退条件、监控告警、审计记录和责任联系人。
这种情况下,迭代节奏可以保持,但“完成”的门槛应包含风险控制证据。必要时让合规、安全和业务负责人参与关键节点,而不是要求所有专业人员参加全部日常会议。
4. 需求变化频繁的项目:区分调整范围与不断插队
市场变化快并不意味着计划没有价值。团队可以在迭代中接收新信息,但应公开评估它对目标、容量和已承诺工作的影响。如果新事项必须进入,就明确哪项工作退出、哪些验收时间变化、相关部门是否重新确认资源。
对于不可预知的运营支持或线上故障,可为非计划工作留出容量,并记录实际占用。连续几轮发现应急事项超过预留,就要调整容量模型或建立专门支持机制,而不是继续假设团队能在原计划外“顺手处理”。
5. 团队规模超过百人:增加治理能力,但避免层层审批
当参与者达到百人以上,单靠一张任务板很难处理多团队依赖、权限隔离、统一报表和审计要求。此时需要明确团队边界、跨团队目标、共享组件负责人、发布协调机制和数据口径,同时让每个团队保留必要的自主决策空间。
平台选择也应围绕治理需求评估,而不是只看演示界面。对于中大型企业,可以把 PingCode 纳入候选评估:其产品定位面向中大型企业及百人以上组织,并支持私有化部署和 Jira 平滑迁移。是否适合仍需通过真实流程验证,包括权限模型、迁移字段映射、历史数据保留、报表能力、部署运维成本和团队上手情况;“支持迁移”不等于所有定制配置都能无损复制。
私有化部署对数据边界、网络环境和内部控制有价值,但也意味着企业要承担服务器、升级、备份、监控和运维责任。若组织没有相应运维能力,必须把长期维护成本纳入选型,而不能只比较首次采购价格。国产替代也不应只看品牌和功能清单,最终要确认关键工作流能否迁移、用户是否愿意持续使用、历史数据能否可靠查询。
6. 已有工具和流程的团队:先找瓶颈,再决定是否换平台
迁移工具前,先抽样检查最近几轮工作:信息重复录入发生在哪里,跨团队依赖如何追踪,需求变更是否留痕,管理层报表是否需要人工拼接,权限和审计是否满足要求。若问题来自责任不清,换工具不会自动解决;若问题来自权限、可追溯性和跨项目可见性不足,平台能力可能确实是约束。
建议选取一个真实项目做迁移演练,至少覆盖需求、缺陷、附件、评论、用户、权限、历史状态和报表。用迁移前后的抽样核对确认数据完整度,并让实际使用者完成日常任务。只有演示成功、没有真实用户试用的迁移方案,不能视为通过验证。
七、不同情况下的取舍:没有一种迭代设计适合所有组织
1. 短迭代与长迭代之间的取舍
短迭代能更快获得反馈,但跨部门审批、外部依赖和测试准备可能让团队频繁承受切换成本。长迭代能提供较大执行窗口,却可能让风险和方向偏差暴露得更晚。选择时要看工作是否能被拆成可验证的小切片,以及外部决策周期是否与迭代节奏匹配。
如果业务变化快且能快速验证,短周期通常更有利;如果交付受固定窗口、监管审查或硬件周期约束,可以保留较长的集成周期,但仍应通过阶段性检查提前揭示问题。不要把“迭代长度”当作敏捷程度的排名。
2. 统一流程与团队自治之间的取舍
大组织需要统一的术语、最低质量门槛、审计和跨团队报表,否则无法协同;但统一到每个团队的工作方式、字段和估算规则都一模一样,往往会损害适配能力。合理的做法是统一必要边界,允许团队在边界内选择自己的执行方式。
例如,统一需求状态、完成定义和风险记录口径,但允许不同团队采用不同的估算方法、会议频率或看板视图。治理的目标是让风险可见、协作可预测,不是让所有团队在界面上看起来完全相同。
3. 先修流程还是先换工具
如果团队连需求负责人、验收标准和变更规则都没有定义,先换工具通常会把混乱搬到新系统。若流程基本清晰,但依赖信息散落、权限无法满足、跨项目统计成本过高,工具升级更可能产生实质收益。
我的判断方式是先写出三个需要改善的具体场景,再用现有工具和候选工具分别演示。若差异无法用实际任务复现,暂缓迁移;若在权限、追踪或数据治理方面存在明确硬缺口,则计算迁移成本与持续风险,做范围有限的验证。
4. 追求短期交付与维护长期质量之间的取舍
不是每项技术债都要在当轮清零,但技术债必须有影响说明和偿还条件。对于不会影响当前验收、且有清晰后续处理计划的事项,可以记录后安排;对于会造成安全漏洞、数据错误或无法回退的风险,不应以“赶迭代”为由绕过。
当团队持续用质量换速度,后续每轮都会为回归测试、故障处理和重复修补付费。是否接受短期妥协,应比较现在延迟的代价与未来返工风险,并让业务负责人了解真实影响,而不是只在研发内部做隐性决定。

八、结尾:先让工作流透明,再谈敏捷提速
1. 从一个真实迭代开始,不要一次重做整个组织
跨部门敏捷的独特难点,通常不是团队不知道该开哪些会,而是等待、责任交接和结果验证被藏在流程缝隙里。与其先引入更多仪式,不如选一条真实用户路径,记录它从需求提出到上线观察的完整过程,找出最耗时、最容易返工、最常失去责任人的节点。
2. 下一步按四个动作启动
-
选定一个跨部门项目,写出一个可被用户或业务验证的迭代目标。
-
列出参与部门、关键依赖、决策人、最迟需要时间和验收方式。
-
约定准备度、完成定义和迭代中变更规则,明确未完成工作不能自动滚入下一轮。
-
连续记录周期时间、等待原因、返工和上线后结果,先建立基线,再确定改善目标。
真正成熟的迭代,不是每轮都承诺更多,而是团队能更早发现承诺做不到的原因,更快调整范围,并持续交付可以验证的结果。先把跨部门工作变得透明、可追踪、可讨论,再考虑缩短周期或扩大规模;这比增加会议、追逐速度数字或一次性更换工具,更能建立稳定的交付能力。
常见问题解答(FAQ)
1. 跨部门敏捷团队应该怎样明确职责和决策权?
我参与的迭代经常同时涉及产品、研发、测试和业务部门,遇到需求取舍时,大家都能提出意见,却没人能拍板。我想知道,怎样划分职责才不会让协作变成层层等待?
为每个迭代指定一位需求优先级负责人,并明确谁负责需求验收、技术方案、测试放行和业务确认。把决策人及升级路径写进团队协作约定;普通事项应由对应负责人在约定时限内决定,跨部门争议则交由指定负责人协调,避免多人共同负责却无人最终负责。
2. 跨部门团队怎样准备迭代待办列表,减少中途插单?
我们经常在迭代开始后才发现业务部门还有关键需求,研发不得不临时切换任务。我想知道,迭代计划前要确认哪些信息,才能减少这种情况?
迭代开始前,至少确认需求目标、验收条件、依赖部门、负责人和预计工作量,并让相关职能代表共同评审。将已承诺事项与候选事项区分开;确需插单时,由需求负责人说明优先级和影响,并同步移出或延期相当工作量的任务,而不是默认团队无条件扩容。
3. 跨部门敏捷迭代中,怎样管理部门间依赖和等待?
我遇到过研发已经完成代码,却要等业务确认、数据准备或其他团队提供接口,任务因此卡在迭代末尾。我想知道,依赖应该怎样提前暴露,才能避免最后才发现延期?
把每项跨部门依赖记录为可跟踪事项,注明提供方、接收方、交付内容、所需日期和阻塞升级人,并在迭代计划时确认承诺。每日同步只讨论新增风险和阻塞;若依赖逾期,及时调整任务顺序或拆分可独立交付的部分。复盘时统计阻塞天数和逾期依赖数,比只看任务是否完成更能定位协作瓶颈。
4. 跨部门敏捷项目用什么指标判断迭代是否有效?
我所在的团队有多个部门,单看完成了多少任务,似乎无法说明交付是否真正有价值;不同部门的任务大小也不一样。我想知道,哪些指标更适合判断迭代效果?
同时观察目标达成率、按期完成的承诺事项比例、需求从开始到交付的周期,以及生产缺陷或返工情况,并按连续多个迭代看趋势。不要直接比较不同团队的速度或把任务数量当成果;如果完成率下降但阻塞时间明显增加,应先排查依赖与决策延迟,而不是简单要求团队加快工作。
核心关键词
文章包含AI辅助创作:迭代最佳实践:跨部门团队敏捷项目最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/548599
读者评论
我们团队以前也把开发完成当成迭代完成,结果常卡在业务验收和数据准备。后来把验收人、测试数据负责人提前写进计划,确实少了些临时协调,不过跨部门负责人不一定有排期决定权,这点还得单独解决。
端到端切片这个思路实用,但有些合规审查周期固定,未必能塞进一个迭代。我们会先把审批作为明确依赖并行推进,同时约定未通过时的处理方案,比单纯压缩开发周期更可靠。
文中强调不拿速度横向排名,我比较认同。实际复盘时,周期时间也容易受需求复杂度和等待口径影响,最好把等待、返工等原因一起记录;否则数字看起来变了,团队未必知道该改哪里。
