跨部门 Scrum 最常见的失败,不是团队不会开每日站会,而是一个迭代结束时,研发说“已完成”,测试说“还没拿到可测版本”,产品说“这不是我确认的需求”,业务部门则发现上线时间已经错过。敏捷项目 Scrum 全流程的关键,不在于把会议排满,而在于让需求、决策、依赖、验证和交付形成一条可追踪的工作流。本文用一个明确标注为情景模拟的跨部门案例,拆解 Scrum 从准备到复盘的完整做法,并说明哪些做法适合百人以上组织,哪些看起来敏捷、实际只是在增加仪式。
一、先讲核心结论:Scrum 管的是价值流,不是会议表
1. 跨部门 Scrum 成败,先看四个条件
我判断一个跨部门 Scrum 团队是否具备启动条件,通常先看四件事:是否有清晰的产品目标、是否有真正能排序的 Product Backlog、团队是否能在迭代内完成可验证的增量,以及跨部门依赖是否有明确责任人。四项中任何一项缺失,增加站会、看板或敏捷培训都很难补上。
尤其要区分“人员来自不同部门”和“团队能够端到端交付”。前者只是组织构成,后者才是协作能力。产品、研发、测试、设计、运营都参加例会,并不意味着需求从提出到交付已经在同一个闭环里。若每个环节仍要排队等另一个部门审批,团队只是把部门交接搬进了迭代。
核心判断:Scrum 不会自动消除组织边界,它会把边界造成的等待、返工和决策延迟更早暴露出来。所以评估敏捷转型,不要只数会议是否按时举行,要看从需求确认到可用增量的路径是否缩短。
2. Scrum 全流程可以压缩成一条闭环
一个可运行的 Scrum 流程,通常包括目标与团队边界确认、Product Backlog 建立与梳理、Sprint Planning、迭代执行、Daily Scrum、Sprint Review、Sprint Retrospective,以及依据反馈调整下一轮工作。它不是每两周重复一次相同仪式,而是每轮都要检验“我们做的东西是否有价值、质量是否可接受、团队的工作方式是否需要调整”。
Scrum Guide 2020 将 Scrum 定义为轻量级框架,明确了 Scrum Team 的职责、事件、工件和承诺。它没有规定必须使用某种看板软件、固定几小时的会议,也没有规定所有团队都必须采用两周迭代。团队可以根据风险和反馈周期选择节奏,但不能把透明、检视、适应这三个经验主义支柱删掉,只保留会议名称。
| 环节 | 要解决的问题 | 可检查的产物 | 典型失效信号 |
|---|---|---|---|
| 产品目标与团队边界 | 团队为何存在,能负责到哪一步 | 产品目标、责任边界、依赖清单 | 目标写成“完成若干需求” |
| Backlog 梳理 | 优先做什么,什么尚未准备好 | 有序条目、验收条件、风险信息 | 需求只有标题,没有完成判断 |
| Sprint Planning | 本轮为何有价值,计划如何实现 | Sprint Goal、选入条目、执行计划 | 只按人天塞满任务 |
| 迭代执行 | 工作是否朝目标推进,障碍是否及时处理 | 可视化进度、质量记录、依赖状态 | 站会变成逐人汇报 |
| Review 与 Retrospective | 增量是否有价值,系统如何改进 | 利益相关者反馈、改进行动 | 演示成功但没有反馈或后续责任人 |
上表是流程检查框架,不是组织考核表。若团队为了填齐字段而填写,却没有基于信息作出取舍,透明度只会变成行政负担。每项产物都应能帮助团队或利益相关者更快做出一个具体决策。

二、先看真实场景:跨部门团队为什么容易“看起来在协作”
1. 典型场景:一个迭代里有五种节奏
设想一家提供企业服务的公司,要在六周内上线一项客户自助办理能力。产品负责范围与流程,研发负责接口和前端,测试负责质量,安全团队需要审查数据处理,运营负责帮助文档和客户通知。团队在组织图上各有主管,日常工作也分别进入部门队列。
项目启动时,所有部门都同意“六周上线”。但产品每周才集中确认一次需求,安全评审需要预留排期,测试团队同时支援多个项目,运营必须在功能冻结后才能准备发布材料。每个部门单独看都有合理理由,合在一起却出现了一个事实:团队的交付速度由最慢、最晚进入的依赖决定。
这种场景里,最有价值的第一个动作不是宣布“从下周开始 Scrum”,而是画出一条从需求进入到客户可用的流程,标出每次排队、返工、等待和审批。只要团队说不清一次需求通常在哪里等待、等待多久、谁能解除,就还没有足够证据去设计迭代节奏。
2. 先画工作流,再定迭代长度
我建议先用最近一个月的真实工作记录做轻量流程分析。挑选 10 至 20 个有代表性的工作项,记录提出时间、澄清完成时间、开始开发时间、进入测试时间、验收时间和发布条件。样本不需要冒充统计学结论,它的价值是让团队看到等待发生在哪些节点,而不是凭印象归咎于“研发慢”或“需求总变”。
假设情景模拟中,某项工作从确认需求到完成平均需要 24 个工作日,其中实际编码和测试共 9 天,其余 15 天主要花在澄清、部门排队和验收等待。此时把迭代从两周改成一周,不一定能让客户更早拿到功能;若不改变审批入口、测试容量和需求确认方式,短迭代只会让延期更频繁地暴露。

3. 把团队边界定义为交付责任,而不是部门名单
跨部门 Scrum Team 的边界,最好按一段稳定的产品能力或客户结果来划,而不是按“本季度哪些部门抽人”来划。团队需要知道自己是否能从需求澄清走到可验收增量,是否有权安排测试和设计资源,遇到安全或合规事项时可以通过什么路径快速决策。
如果安全、数据、法务等专家不可能长期加入团队,也不必强行把他们算作全职成员。可以约定固定服务窗口、明确输入材料、优先级规则和响应时限。关键不在于每个人都出席每场会,而在于依赖不会以“找不到人、排不上期、没人拍板”的形式反复出现。
三、拆解常见误区:仪式齐全不等于 Scrum 有效
1. 误区一:每日站会就是逐人汇报
Daily Scrum 的目标是检视朝 Sprint Goal 的进展,并据此调整未来一天的工作计划。若每人都对 Scrum Master 或主管回答“昨天做了什么、今天做什么、有什么阻碍”,但团队不讨论目标风险、不调整协作安排,站会就退化成了每日考勤。
我更关注三个问题:当前工作是否仍支持 Sprint Goal;是否存在阻止工作项进入下一步的障碍;今天谁需要与谁直接协作。站会可以围绕看板上的工作项进行,而不必按组织名单轮流发言。发生复杂技术讨论时,先记录责任人与会后讨论时间,避免 15 分钟会议被一项细节占满。
2. 误区二:Sprint Planning 是把人员排满
规划会议不是把每个人的工时填到 100%,再将任务总量包装成承诺。团队需要先讨论本轮为什么有价值,形成 Sprint Goal,再判断有哪些 Product Backlog 条目能够支持这个目标,最后共同设计实现计划。能力、假期、支持任务和不确定性都应进入容量判断。
如果需求的验收条件仍不清楚,或者依赖团队没有确认交付时间,不应为了让计划看起来完整而强行选入。更好的处理方式是先做澄清、技术探索或依赖协调,并明确这些工作将产生什么决策结果。探索工作也可以交付,但不能把“还没想好”伪装成确定需求。
3. 误区三:速度提高代表效率提高
Velocity 是特定团队在特定估算口径下的历史观察值,适合辅助容量讨论,不适合跨团队排名,更不适合直接当作个人绩效。团队若因提高速度被奖励,常见后果是调高估点、拆小任务、把未完成工作算作完成,或牺牲缺陷处理和技术改进。
更稳健的判断方式是同时看交付周期、承诺兑现情况、缺陷与返工、目标达成和客户结果。指标应当是对话的入口,不是替代判断的分数。若周期缩短但线上问题增加,就不能简单宣布效率改善。
4. 误区四:迭代结束就算完成
“开发完成”“提测完成”和“客户可以安全使用”是不同状态。团队需要依据自身产品风险定义 Definition of Done,例如代码评审、自动化测试、必要安全检查、文档更新、部署验证和验收证据。它不应被混同为每个 Backlog 条目的详细验收条件:前者是共同质量底线,后者是具体业务结果的判断标准。
如果团队经常在 Sprint 末尾把工作标为完成、下一轮又继续修补,问题多半不是估算偏差,而是完成定义不完整,或者测试、发布被排除在团队交付边界之外。此时要先统一“完成”的含义,再讨论迭代容量。
| 表面做法 | 真正要检查的信号 | 建议调整 |
|---|---|---|
| 每天开站会 | 障碍是否被识别并有负责人 | 围绕 Sprint Goal 和工作流讨论 |
| 每个需求都估点 | 团队是否理解范围与验收条件 | 对不确定条目先澄清或探索 |
| 迭代承诺填满容量 | 计划是否考虑支持任务和依赖风险 | 预留缓冲并明确目标优先级 |
| 末尾统一提测 | 测试是否持续参与开发过程 | 尽早集成、分批验证、缩短反馈 |
| 复盘收集很多建议 | 是否只有少数行动真正落地 | 每轮选一至两个可验证改进项 |
四、专业判断逻辑:把 Scrum 全流程设计成可检查的闭环
1. 准备阶段:先定义目标、边界和决策权
启动前,我会要求产品负责人用一句话说明产品目标:服务谁、改善什么结果、怎样判断有效。像“开发客户自助功能”描述的是解决方案;“减少客户办理过程中必须联系人工支持的情况”更接近结果。目标不必一开始就有完美量化值,但应能帮助团队判断需求优先级。
接着明确团队承担的交付边界:需求澄清由谁召集,优先级由谁最终排序,验收由谁负责,质量问题由谁决定是否阻止发布,外部依赖由谁跟进。涉及多个部门的决定,必须标明最后决策人和升级路径,否则团队可能把大量时间耗在“大家都同意讨论,但没人能定”。
准备阶段的输出应简洁:产品目标、团队成员与可投入比例、主要依赖与风险、初始 Definition of Done、迭代节奏,以及关键利益相关者的反馈安排。不要先做几十页敏捷制度手册,再让团队猜自己的工作怎么走。
2. Backlog 阶段:用准备度降低迭代中的未知
Product Backlog 应保持有序、持续演进。排在前面的条目通常需要更清楚,靠后的条目可以保留探索空间。每个重要条目至少要说明用户或业务价值、范围边界、验收条件、主要依赖和未决问题。不是所有条目都要提前写成完整规格;目标是让团队在承诺迭代工作前,能判断它是否足够清楚、足够小、风险是否可接受。
我建议使用“准备度检查”而非僵硬的打分门槛。团队可以检查:用户是谁,预期行为是什么,异常情况有哪些,验收证据如何获得,外部接口或审批是否确认,是否能在迭代内完成。若关键答案缺失,就把它标为待澄清,而不是用更大的估点来掩盖未知。
拆分条目时,优先按用户可验证的行为或业务路径拆,而不是按部门拆成“前端任务、后端任务、测试任务”。后者更方便部门统计,却可能导致每个子任务都完成、用户仍然没有可用能力。技术任务可以存在,但应说明它怎样支持产品目标或质量底线。
3. Sprint Planning:先目标,后范围,再计划
Planning 的第一部分是回答“为什么这个 Sprint 有价值”。团队围绕产品目标和当前反馈形成 Sprint Goal,避免选入一堆互不关联的条目。第二部分判断可以选入哪些工作,考虑历史交付情况、实际可用时间、支持任务和依赖风险。第三部分由团队讨论如何完成,形成可调整的计划。
计划要容纳不确定性。若跨部门依赖尚未确认,团队可以先选择风险较低且能推进目标的工作,或把依赖验证作为显式工作项;不应把外部承诺当成已发生事实。若出现紧急生产问题,产品负责人和团队需要重新评估目标与范围,而不是在原计划上无限叠加。
4. 迭代执行:用流动状态处理工作,而非只看剩余工时
一个简单的看板可以采用“待办、进行中、待评审或测试、待验收、完成”等状态,但列数应反映真实交接点,而不是追求复杂。每项工作需要明确负责人、当前阻塞、下一步和完成证据。若有大量工作长期停留在“进行中”,通常说明并行工作过多、任务过大或后续环节容量不足。
我会优先关注工作是否持续流动:是否有条目等待业务答复,是否多个开发任务同时启动但没有完成,测试是否只能在迭代末端集中介入,外部审批是否反复退回。限制在制品数量可能比要求成员“再快一点”有效,因为它迫使团队先完成已开始的工作,减少多任务切换和隐性排队。
Daily Scrum 中发生的障碍,不应只记在会议纪要里。每项重要障碍需要负责人、下一步和期望解决时间。Scrum Master 的价值也不在于替团队追着每个人更新状态,而在于帮助团队识别并改善系统障碍,促进有效协作。
5. Review 与 Retrospective:前者看产品,后者看工作系统
Sprint Review 是与利益相关者共同检查增量和环境变化的工作会议,不是只播放演示视频。团队应展示可以运行或验证的成果,说明未完成事项、风险和决策点,并收集对产品方向有影响的反馈。反馈应进入产品讨论,再由产品负责人决定如何调整 Backlog。
Retrospective 则聚焦团队如何协作、质量如何形成、依赖如何处理。好的复盘不追究某个人“为什么没做完”,而是找出导致结果的条件:信息何时到达、决策权在哪里、任务何时开始、测试何时介入。每轮优先挑一至两个改进行动,写清负责人、验证方式和复查日期。行动太多、无人负责,是复盘最常见的失效模式。

五、案例与数据观察:把“延期”拆成可行动的原因
1. 情景模拟:六周客户自助办理项目
以下案例为依据常见跨部门交付模式构造的情景模拟,不是对某家企业的真实业绩披露,也不应被当作行业基准。团队由产品、前后端研发、测试和运营组成,安全专家按需参与。最初计划六周上线,团队把目标写成“完成 18 个需求”,结果每轮都出现部分功能无法验收。
第一次复盘后,团队重新检查需求流水线,发现 18 个需求中有 6 个验收规则未确认,4 个依赖外部接口排期,5 个需求彼此共享同一套测试数据。问题不是团队“点数估错了”,而是计划把未解决的依赖当成确定工作,还把完成条目数误当作客户价值。
团队随后做了三项调整:将 Sprint Goal 改为完成一条可独立验证的客户办理路径;在迭代开始前安排产品、研发、测试共同梳理前置条件;与安全团队约定每周固定评审窗口和必需材料。团队没有增加会议总时长,而是把需求澄清前移,并把等待中的依赖可视化。
2. 为什么“少做一些”可能更快交付

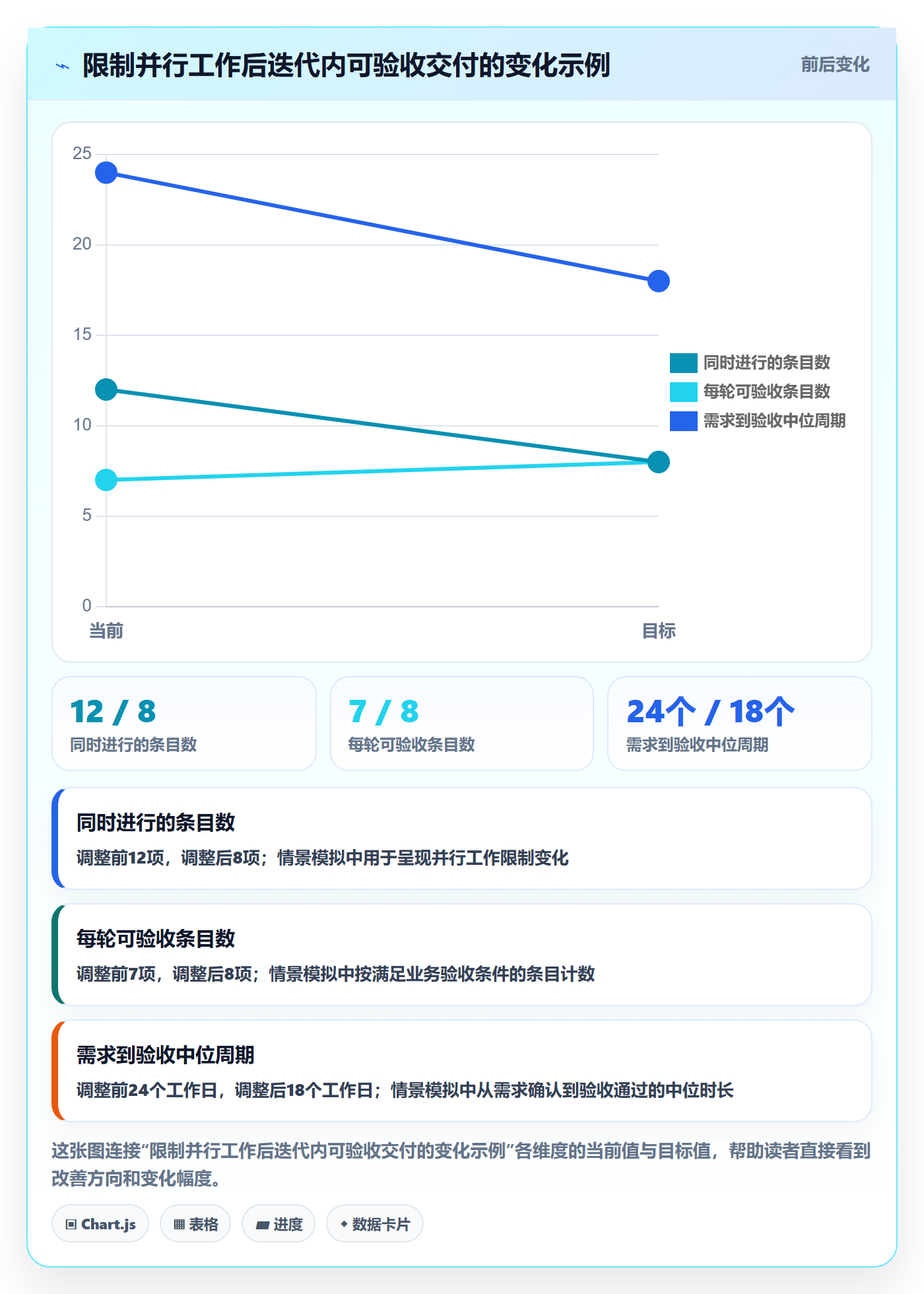

若团队每轮启动 12 项工作,但只有 7 项能够完整验收,任务在制品和交接都会堆积。相反,若先限制同时进行的工作、优先完成一条端到端路径,即使当轮启动的条目减少,客户得到完整能力的时间仍可能缩短。这是流动效率与局部忙碌之间的区别:每个人都很忙,不代表价值正在流动。
示意情景中,团队把同时进行的产品条目从 12 项降到 8 项,并将测试提前介入。第一轮可验收条目从 7 项变为 8 项,需求到验收的中位周期从 24 个工作日降到 18 个工作日。由于数据来自情景模拟,这些数值只用于展示观察方法:团队应使用自己的历史数据验证同一方向,而不是照搬目标值。

3. 选择指标时,先问它会诱导什么行为
指标不是中性的。把“每人完成的故事点”作为目标,可能诱导拆分任务和争抢高点数工作;把“准时完成率”作为唯一目标,可能诱导团队不接纳必要的范围调整;只看缺陷数,也可能因为团队对缺陷定义不一致而产生误判。
对跨部门 Scrum,我通常建议建立一个小型指标组合,分别观察结果、流动、质量和预测能力。初期不追求数据仓库级别的精确统计,先让口径稳定,确保团队能够据此发现问题。一个可用的起点包括:Sprint Goal 达成率、需求到验收周期、在制品数量、验收后缺陷率、阻塞等待时间,以及客户或业务反馈。
| 观察维度 | 可用指标 | 适合回答的问题 | 不宜单独用于 |
|---|---|---|---|
| 目标与价值 | Sprint Goal 达成率、业务结果指标 | 本轮是否实现了有意义的目标 | 个人绩效排名 |
| 流动与等待 | 周期时间、阻塞时长、在制品数量 | 工作卡在哪个环节,等待是否减少 | 脱离工作类型的跨团队竞赛 |
| 质量 | 验收后缺陷率、返工量、生产问题 | 完成质量是否稳定 | 忽略风险差异的简单扣分 |
| 预测与承诺 | 计划条目完成情况、范围变化记录 | 计划是否考虑容量与不确定性 | 惩罚必要的范围调整 |
六、工具与规模化协作:让信息可见,但别让工具代替管理
1. 什么时候需要项目管理平台
小团队用共享文档和简单看板也能跑 Scrum。到了多个团队并行、需求跨产品线流动、需要追踪版本与缺陷、存在权限隔离或合规审计时,工具才开始显著影响协作成本。选择平台时,我会重点检查它能否呈现端到端状态、保持需求与测试及发布之间的关联、支持跨团队依赖可视化,并让管理者看到汇总信息而不迫使团队重复录入。
对 100 人以上组织,工具的主要价值不是“把敏捷流程搬进系统”,而是减少不同团队使用不同字段、状态和汇报口径产生的信息断层。平台越复杂,越要先定义组织层面的最小共同语言,例如工作项类型、完成定义、版本口径和风险升级规则;团队仍需保留适应自身产品特点的空间。
2. 评估平台时,优先验证工作流而非功能清单
我建议用一个真实但不敏感的交付案例做试运行,让产品、研发、测试、运营分别完成一次需求澄清、开发验证、评审反馈和复盘。评估重点应是:一个工作项能否从需求追踪到验收;不同角色是否能看到需要的信息;状态变化是否符合实际流程;跨团队依赖能否识别;报表是否能解释而非掩盖风险。
如果组织正在评估 PingCode,可以把它作为企业级研发项目管理平台的一类候选,围绕上述真实工作流验证需求管理、协作、质量跟踪和跨团队视图是否适配组织。供应商资料提及其面向中大型企业及百人以上组织,并支持私有化部署及 Jira 平滑迁移;这些属于产品能力和方案层面的描述,实际适配程度仍应通过迁移演练、权限验证、数据映射与试点团队反馈确认。
对于私有化部署,不能只问“能不能部署在内网”,还要确认升级维护、备份恢复、身份认证、审计、接口集成和运维责任由谁承担。对于 Jira 迁移,也不能把“字段导入成功”视作平滑迁移:历史工作项、附件、权限、工作流、关联关系、自动化规则和报表口径都可能需要重新映射。国产替代是否适合,更应依据数据治理、功能覆盖、服务能力、总拥有成本和迁移风险综合判断,而不是用一句口号代替验证。
3. 工具试点的低风险做法
试点不宜一上来覆盖全公司。先选一支目标明确、痛点可观测、利益相关者愿意参与的团队,跑完至少两至三个完整迭代。记录当前流程基线,再观察工具是否减少重复录入、缩短等待、提高依赖透明度。试点验收应包括团队体验、数据完整性、安全要求和运维成本,而不是只看培训完成率。
迁移前要把现有流程做一次清理。若旧系统中存在重复字段、无人维护的状态、过期项目和彼此矛盾的报表,原样搬迁只会把历史负担复制到新平台。建议先确定必须保留的数据、需要归档的数据和可以停止使用的规则,再进行小批量迁移演练,校验后扩大范围。

七、不同情况的行动建议:别把同一套节奏套给所有团队
1. 刚开始敏捷、团队边界仍稳定
如果团队人数较少、依赖不多、产品目标相对稳定,可以从两周迭代起步,先建立清晰的目标、Backlog 梳理、完成定义和复盘机制。不要急着引入复杂的规模化框架或多层治理。先验证团队能否持续形成可验收增量,再根据实际等待和反馈频率调整迭代长度。
前几轮建议把重点放在建立共同语言:什么是准备好的需求、什么算完成、谁能决定优先级、Review 希望谁参加。用较少但稳定的规则,胜过一份每个角色都解释不同的敏捷手册。
2. 多团队共享平台、研发或安全资源
当多个团队依赖同一测试环境、数据平台或安全评审资源时,先建立依赖的可视化与协调机制。对关键共享服务明确接入方式、排期原则、材料清单和升级通道。若团队每次都在迭代中临时争抢资源,局部 Scrum 无法解决系统性容量问题。
此时可以保留各团队自己的 Sprint Goal,同时建立跨团队依赖评审,聚焦高风险工作项和关键路径,不要把所有团队都拉进一场冗长的状态汇报。协调会议的职责是解除依赖和作出跨团队决策,不是重复读取各团队看板。
3. 需求变化快、生产支持负担高
若团队经常被紧急问题打断,应把支持工作作为真实容量看待,而不是要求成员在原有承诺之外“顺手处理”。可以追踪紧急工作占比、来源和中断影响,并与业务共同定义什么条件才算紧急。若支持工作无法预测,预留容量或采用适合持续流动的工作方式,可能比硬性承诺固定范围更现实。
对于变化频繁但需要固定检视节奏的团队,Scrum 仍可运作;但每次范围变化都应透明化,评估它对 Sprint Goal 的影响。若工作主要是随到随办、优先级持续变化且难以围绕短期目标组织,团队也可以考虑更强调持续流动的看板方式,而不必把 Scrum 当作唯一正确答案。
4. 组织需要审计、私有化或系统迁移
金融、政企、医疗等对数据位置、审计或权限有明确要求的组织,应把安全与合规约束纳入产品工作流,而不是到发布前才补一轮审查。工具评估需要有安全、运维和业务代表共同参与,提前确认部署边界、数据留存、账号体系、日志、备份恢复和灾备要求。
若正在从旧平台迁移,建议分阶段执行:先盘点流程与数据,再选代表性项目做演练,然后对照校验关键记录,最后分批切换。切换前要明确冻结窗口、回退条件、培训对象和并行运行期限。迁移并不是一次性技术导入,它也会迫使组织重新审视哪些流程值得保留。
八、不同情况下的取舍:速度、控制、灵活性很难同时最大化
1. 迭代长度:反馈速度与计划稳定性之间取舍
一周迭代能更快暴露问题,但规划、评审和复盘的相对开销更高;四周迭代减少仪式频率,却可能让反馈和风险暴露变慢。选择时看工作是否能被拆成短周期验证,利益相关者是否能及时反馈,团队的发布和测试流程是否支持频繁集成。迭代长度不是成熟度等级,团队不需要为了显得敏捷而追求最短周期。
2. 需求文档:探索空间与返工风险之间取舍
探索型产品不适合在开发前冻结所有细节,但也不能把没有验收依据当作敏捷。团队可以先写清目标、假设和验证方法,再逐步补充细节;对高风险、不可逆或合规敏感的工作,则需要更充分的方案评审和证据。文档数量不等于敏捷程度,真正要权衡的是信息成本与错误成本。
3. 集中治理:跨团队一致性与团队自主性之间取舍
百人以上组织需要一定的一致性,尤其是权限、数据口径、质量门槛和跨团队依赖;但把每个团队的流程、字段和会议全部统一,会压缩团队针对产品特性的适应空间。我的建议是统一边界条件,保留执行方式弹性:组织统一完成定义的最低要求和升级规则,团队自行决定估算方式、看板细节和日常协作。
4. 自动化与人工检查:效率收益与维护成本之间取舍
自动化适合重复、规则清晰、频率高且错误代价明确的检查。对于变化频繁的流程或需要业务判断的场景,过早自动化可能把不成熟规则固化。先观察流程稳定性,再判断自动化的收益、维护责任和失败处理方式。工具不是流程设计的替代品,工作流未理顺时,自动化只会让错误更快发生。
九、下一步怎么做:用三轮迭代验证,而不是一次宣布转型
1. 第一轮:建立事实基线
选一支团队,确定产品目标和交付边界,梳理最近一批工作的等待与返工,建立最小 Backlog 和完成定义。记录周期、阻塞、质量和目标兑现情况,但暂时不设竞赛式目标。第一轮的任务是看清工作如何流动,而不是证明方法已经成功。
2. 第二轮:只改一个主要瓶颈
根据基线找出对周期影响最大的瓶颈,例如需求未澄清、测试介入过晚、共享资源排队或决策人缺席。挑一个能在本轮验证的改进措施,明确负责人和观察指标。不要同时改会议、工具、组织架构和估算规则,否则即使数据变化,也无法判断变化来自哪里。
3. 第三轮:检查效果并决定扩展边界
比较改进前后的周期、质量、目标达成和团队反馈。若只有会议变短、看板更整齐,却没有减少等待或改善增量质量,就不应把做法直接推广。有效的实践可以沉淀为组织约定,尚未验证的做法继续小范围试验;不适合当前产品的规则则应允许例外。
Scrum 的价值不是让组织看起来更敏捷,而是用短周期反馈提高决策质量,让团队更早发现不确定性,减少投入到错误方向的时间。对跨部门团队来说,最值得持续追问的并非“所有人是否参加了会议”,而是“客户价值在哪个环节等待、谁能解除等待、我们怎样证明交付真的完成”。
下一步可以从一项真实工作开始:找出最近一个跨部门延期的交付,画出从需求到验收的时间线,标出实际处理时间与等待时间,再选一个最突出的瓶颈,在下一轮迭代中验证改进。先把一条价值流跑顺,再谈规模化复制;这通常比先购买工具、先改组织名称或先增加会议更可靠。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:敏捷项目Scrum全流程:跨部门团队最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/548540
读者评论
我们团队也遇到测试资源要同时支持多个项目的问题。把依赖和响应时间提前说清楚确实有帮助,不过固定服务窗口能否落地,还是取决于部门负责人愿不愿意给出稳定容量。
文中用周期拆解等待和处理时间的思路比较实用。实际记录时,需求澄清和部门排队的边界不太好划,最好先统一每个时间节点的定义,否则不同项目的数据很难对照。
我比较认同不把速度当绩效指标。复盘行动也容易停在“下次注意”,我们试过给每项改进指定负责人和检查日期,才更容易看出是否真的减少了返工。
