Agile怎么做,最容易被误解的一点,是把“开站会、写用户故事、两周迭代”当成敏捷本身。跨部门项目里,团队可能每天都在开会,迭代计划也排得很满,却仍然因为需求没人拍板、测试介入太晚、业务验收标准含糊而延期。我的判断是:敏捷不是把瀑布计划切成更短的周期,而是建立一套能让业务、产品、研发、测试和运营共同缩短决策反馈时间的工作机制。本文从项目启动、角色分工、流程设计、指标判断到工具取舍,拆解一个跨部门团队如何把敏捷项目从0推进到1。
一、先讲核心结论:敏捷项目的起点不是迭代,而是共同承诺
1. 把“交付节奏”放在“仪式数量”之前
我通常先问团队三个问题:我们要为谁解决什么问题?如何判断问题确实得到改善?谁有权在信息不完整时做取舍?如果这三个问题没有答案,团队即使每两周发布一次,也只是在高频率地生产不确定性。
跨部门敏捷项目的核心,不是所有人学习同一套术语,而是让不同职能围绕同一结果工作。业务提出目标和约束,产品把目标转成可验证的需求,研发和测试尽早暴露技术与质量风险,运营或客服提供上线后的真实反馈。每个部门可以保留专业分工,但不能保留彼此隔离的结果定义。
启动时,我建议团队先约定一个可观察的交付目标。例如,不写“优化客户体验”,而写“让新用户在不咨询人工客服的情况下完成首次关键操作”。目标可以后续调整,但必须有明确的观察方式,例如任务完成率、完成时长、关键步骤流失率或客服咨询量。
2. 先建立最小可运行机制,再逐步扩展
从0到1的敏捷实践,不需要一开始就引入复杂框架。一个跨部门团队可以先运行四个机制:单一、可排序的待办列表;短周期交付;固定的评审与复盘;清楚的决策和阻塞升级路径。机制越少,越容易观察哪些真正帮助团队更快交付。
起步阶段可以选择一到两周作为迭代长度,但周期本身不是目标。若团队的工作存在外部审批、硬件交付或合规检查,周期就要兼顾实际等待时间;若需求变动频繁、团队能快速验证,短周期可能更适合。决定周期的标准,是团队能否在周期内完成可验证的工作,而不是行业里流行几周。
3. 用结果指标检验敏捷有没有改善工作
我会把指标分为三类:结果指标、流动指标和质量指标。结果指标回答用户或业务是否受益;流动指标观察工作如何穿过流程;质量指标检查团队是否以返工、缺陷或运维压力换取表面速度。
不要一开始就把“完成故事点数”当成生产力。估算单位是团队内部的计划辅助工具,不是跨团队绩效货币。若团队为了提高数字拆小任务、抬高估算,指标看起来变好,用户价值却未必增加。
- 结果指标:关键任务完成率、转化率、响应时长或业务流程耗时。
- 流动指标:从开始处理到完成交付的周期时间、在制工作数量、等待时间。
- 质量指标:线上缺陷、回滚次数、返工比例、发布后支持工单。
若团队当前没有可靠基线,先连续记录四至六周,再设改善目标。没有基线就承诺“效率提升30%”,通常只是把愿望写成了指标。

二、跨部门敏捷为什么难:真正的阻力藏在部门接口里
1. 部门目标不同,导致“都在忙、没人对整体负责”
业务团队常关心收入、客户承诺和市场窗口;产品团队关注问题与优先级;研发团队关注方案可行性、系统稳定和依赖;测试关注风险覆盖;运营关注上线后的流程和用户反馈。每个目标都合理,但如果团队只对本部门任务负责,整体交付就会被接口拖慢。
我见过一种典型现象:产品需求已经评审,研发却在开发中才发现业务规则有例外;测试拿到版本后才知道验收数据尚未准备;业务在发布前才提出必须兼容某个旧流程。单看每个环节,似乎都有人完成了工作;从用户视角看,项目却一直没有交付。
解决办法不是要求大家“多沟通”,而是把沟通安排在风险尚可调整的时候。需求澄清、方案讨论、测试设计和发布准备都要尽可能前移,并明确每个阶段谁必须参与、要形成什么决定。
2. 工作依赖越多,局部效率越容易制造整体等待
跨部门项目通常存在多种依赖:业务审批、数据权限、外部供应商、平台团队、法务合规、客服培训。某个开发任务看起来只需三天,若前置确认等待两周,真正的交付周期就不是三天。
因此,我会要求团队区分“实际处理时间”和“等待时间”。前者反映工作本身的复杂度,后者揭示流程接口的问题。若团队只优化编码速度,却不解决等待,用户感受到的交付速度不会明显改善。
风险清单也不应只是启动会上填写一次。每周至少检查一次:哪些外部决定还未完成、哪些依赖即将影响迭代目标、谁负责推动、最迟何时需要结论。没有负责人和截止时间的风险记录,只是被格式化的担忧。
3. 组织授权不足时,迭代计划会变成协商现场
敏捷要求团队频繁根据反馈调整,但调整不等于任何人随时插入工作。如果产品负责人不能决定优先级,业务负责人又可以绕过待办列表直接安排研发,团队会陷入不断切换任务的状态。
我会把决策权写清楚:谁决定用户价值和优先级,谁决定技术方案,谁批准风险接受,谁负责协调跨部门资源。涉及重大范围变化时,应该由授权角色在明确影响后作出取舍,而不是把压力转给执行者。
当决策人无法参加日常工作,也可以指定代理人,但代理人必须有真实授权。把“我回去问一下”当作常态,说明项目尚未建立有效决策链。

三、常见误区:看起来敏捷,实际上把问题藏得更深
1. 误区一:每天开站会,就算进入敏捷
站会的目的不是逐个汇报“昨天做了什么”,而是让团队围绕迭代目标协调今天的工作,尽早暴露阻塞。若会议变成向管理者汇报、讨论所有技术细节或追责进度,参与者会减少坦诚,真正的问题反而更晚出现。
我建议把站会控制在短时间内,聚焦三件事:目标是否仍可达成、有什么阻塞、今天需要谁协作。需要深入讨论的议题另约相关人员处理,不让整个团队被少数问题占用。
2. 误区二:把需求拆成小任务,就等于完成了用户故事
任务拆得很细,不代表价值被拆得清楚。“开发接口”“制作页面”“补测试”可以是任务,却不能单独说明用户获得了什么。团队如果连续几个迭代只交付技术部件,最后才拼成用户流程,风险仍然集中在项目末端。
优先尝试按用户能够感知、能够验证的切片拆分。例如先支持一种用户角色、一个关键场景或一条最短业务路径,再扩展边界和例外。技术任务可以存在于用户故事之下,但要能说明它如何支持可验证结果。
3. 误区三:迭代结束就必须上线
迭代完成与生产发布并非同一件事。某些团队可以持续部署,某些团队需要安全审查、客户窗口或集中发布。敏捷要求团队频繁获得反馈,不等于忽略发布风险。
如果不能每个迭代上线,可以通过演示环境、灰度验证、内部用户试用或可控实验获得反馈。但要避免把“迭代完成”当作“用户价值已验证”。没有实际使用证据,团队只证明了自己做完了工作。
4. 误区四:故事点数越多,团队效率越高
故事点数适合帮助同一团队讨论相对规模,不能直接用来比较两个团队,也不适合作为个人绩效依据。团队一旦发现点数与考核挂钩,就会出现估算膨胀、拆分方式变化和复杂度迁移等行为。
更可靠的做法是观察一段时间内团队实际交付的工作,以及工作从启动到完成的时间分布。若要比较改善,应尽量比较同一团队、同类工作和相近条件,不能把不同团队、不同业务风险的数字直接排成名次。
5. 误区五:敏捷意味着需求可以随时变更
欢迎变化,不等于无成本变化。临近交付时插入新需求,会挤占当前工作、改变测试范围,也可能增加未完成工作的切换成本。团队需要接受变化,但要显式讨论变化的代价和替代项。
一个实用约定是:迭代开始后,除非涉及重大客户风险、安全问题或明确的业务窗口,否则新增工作进入待办列表,由产品负责人重新排序。确需立即处理时,要说清楚移出什么、谁批准、如何调整目标。
四、专业判断逻辑:先诊断约束,再选择实践
1. 判断问题属于目标、流动、能力还是治理
我会先把项目问题归入四类。目标问题是团队不知道要改善什么;流动问题是任务在部门接口间等待;能力问题是缺少完成工作所需的技能或环境;治理问题是决策权、优先级和资源承诺不清。
同一种表象可能来自不同原因。例如迭代目标经常失败,可能是估算不准,也可能是业务持续插单、测试资源共享、环境不稳定。若只增加会议或压缩估算,就会把系统性问题误诊成个人执行问题。
| 观察信号 | 优先排查的原因 | 适合先做的动作 |
|---|---|---|
| 需求反复澄清 | 目标、用户场景或验收条件不完整 | 在进入迭代前做跨职能需求细化 |
| 开发完成后长期等待测试 | 测试资源共享、环境或数据准备滞后 | 提前设计测试并准备环境和数据 |
| 迭代中频繁插单 | 优先级权责不清或业务入口过多 | 建立单一排序入口和紧急变更规则 |
| 上线后缺陷集中 | 质量活动后置、验收不足或发布风险未控 | 把测试、验收和发布准备纳入交付切片 |
2. 用价值、风险、依赖和成本排优先级
待办排序不能只看谁声音大。我通常要求团队同时讨论四个维度:用户或业务价值、风险降低作用、外部依赖紧迫度、实施成本。优先级不是机械公式,而是让取舍理由公开,便于相关方理解为什么某项工作先做、另一项暂缓。
例如,一个功能价值较高但依赖尚未确认,直接投入开发可能导致返工;先安排一个短周期技术验证,能够降低不确定性。此时验证工作未必直接产生用户功能,却可能是更好的下一步。
同样,低成本并不等于高优先级。一个容易实现但没有明确用户价值的需求,若挤占关键路径资源,仍可能拖慢整体目标。
3. 通过完成定义防止“开发完成、交付未完成”
完成定义应覆盖团队承诺的质量边界,而不只是代码合并。根据产品风险,团队可以约定:验收条件通过、必要测试完成、关键文档更新、埋点可用、发布与回滚方案明确、相关方完成验收。
不同类型工作可以有不同补充要求,但不能让“完成”的含义因人而异。若开发认为已完成、测试认为尚未验证、业务认为还不能使用,团队实际没有共同的交付标准。
4. 以小规模试验验证流程,而不是一次性改造组织
当组织尚未形成敏捷协作习惯时,我建议选一个目标清楚、边界可控、但确实存在跨部门协作的项目做试点。试点不是展示样板,而是验证机制能否在真实约束下运行。
试点开始前记录基线,例如需求从提出到决策的时间、工作从开始到完成的周期、迭代目标达成情况、上线后缺陷和用户反馈。试点结束后复盘变化原因,而不是只汇报团队是否完成仪式。

五、一个从0到1的跨部门案例:先缩短决策链,再谈提速
1. 场景设定:新客户首次配置流程改造
下面是用于说明方法的情景模拟,不代表某一家企业的真实经营数据。设想一家企业希望改善新客户首次配置流程,参与者包括业务负责人、产品经理、设计、研发、测试、客户成功和数据分析人员。旧流程中,客户经常需要人工协助,团队却说不清主要流失发生在哪一步。
项目初始目标如果写成“优化配置体验”,无法指导优先级。团队先把目标改写为:“让新客户在清晰指引下独立完成核心配置,并减少因流程不清产生的人工协助。”随后明确观察口径:核心配置完成率、完成时长、人工协助请求率,以及完成后关键功能的实际启用情况。
这里的关键不是假设某个按钮一定有问题,而是先确认用户在哪个环节停住。团队把日志事件、客服记录和用户访谈放在一起看,区分“用户不会操作”“权限不足”“资料未准备好”和“系统反馈不清”等不同原因。原因不同,解决方案也不同。
2. 第一阶段:用短周期发现最大的不确定性
第一轮不急着建设完整配置中心,而是先梳理现有流程,核对数据埋点,访谈少量近期完成配置和中途放弃的用户。这里的目标不是把访谈数量包装成统计结论,而是找出需要进一步验证的假设。
团队将发现的问题转为待办,例如补充关键步骤的状态提示、明确权限缺失时的处理方式、记录用户在哪一步退出。产品、研发和测试共同确认验收条件,客户成功负责提供常见咨询场景,数据人员核对事件定义。
第一轮交付可以很小:让用户看见当前进度,在权限不足时知道下一步找谁,并记录关键节点。这样即使最终方案仍需调整,团队也能更早获得可用反馈,而不是等到完整系统上线后才发现最初的判断不成立。
3. 第二阶段:把跨部门依赖变成可见工作
如果埋点依赖数据平台团队,团队不应把它当作“研发顺手处理的小事”。应明确负责人、接口和完成时间,并在待办中标识依赖。若数据团队无法按期支持,产品和业务要决定是调整目标、采用临时观测方案,还是推迟验证。
对发布也做同样处理。客户成功需要培训材料,运营需要通知节奏,安全团队需要检查权限逻辑,这些工作都进入交付计划。它们不是开发完成后的附属任务,而是用户能否实际使用新流程的条件。

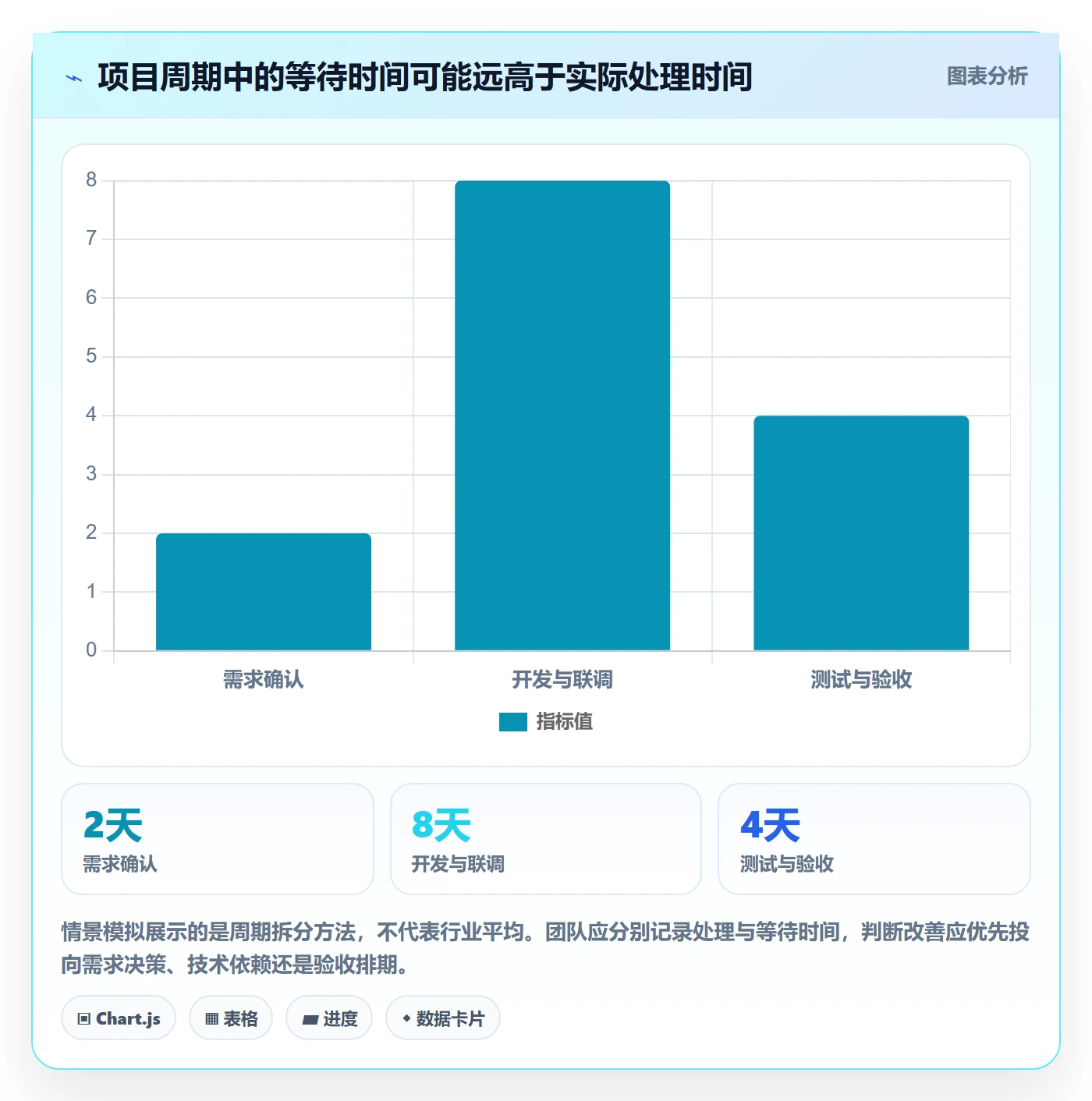

经过一到两个迭代,团队可以比较处理时间和等待时间。如果开发与测试本身并不慢,主要损耗来自跨部门审批,那么增加研发人数不会解决主要问题。反之,若等待很少但返工高,就应优先改善需求澄清和测试设计。
4. 第三阶段:用上线后反馈决定扩展还是回退
上线后先观察目标用户是否真正完成核心配置,并检查异常是否集中在某类账号、权限或业务路径。不要只看页面访问量,因为访问不等于完成,更不等于用户获得了预期结果。
如果完成率改善但完成时长变长,可能说明更多用户走到了终点,却在中途花了更久;若人工咨询下降但关键功能启用率不变,则新流程或许减少了咨询,却没有推动核心使用。指标之间出现分歧时,团队要回到用户行为和流程路径找解释。

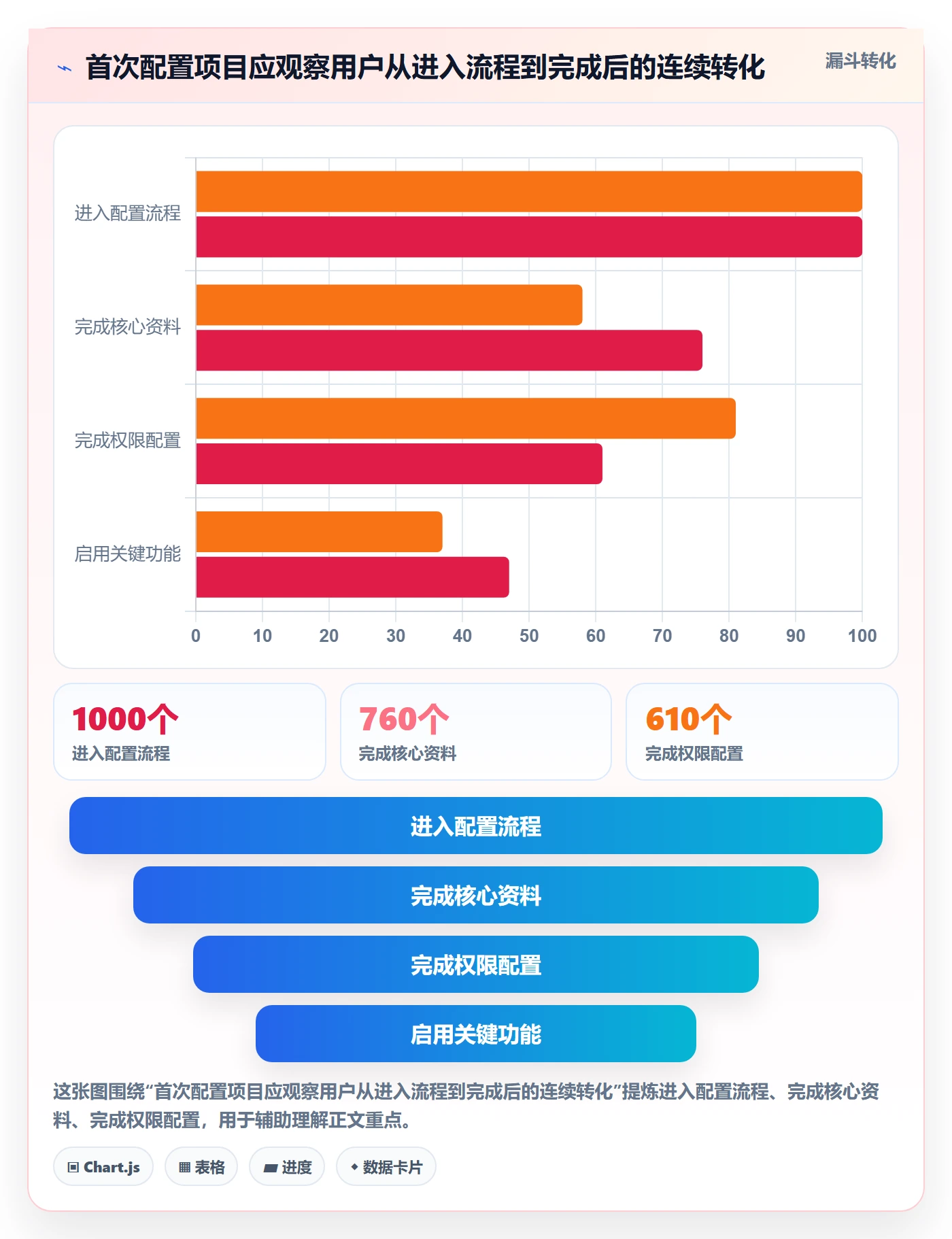

情景模拟的数据可用来说明判断方式:假设试点前核心配置完成率为58%,人工协助请求率为31%;试点后分别为67%和24%,而中位完成时长从18分钟变为20分钟。这组变化不能简单总结为“成功”或“失败”:完成率提高、求助减少是积极信号,但耗时增加需要继续分析。它可能来自更完整的校验,也可能来自流程仍有摩擦。
这些数字是示意数据,不是实测结果。正式项目应明确样本范围、时间窗口、用户类型和数据口径,并检查是否有季节性、客户结构变化或同期改版影响。敏捷的价值不在于每轮都证明方案正确,而在于更早发现错误假设,并以可控成本修正。

六、从0到1的落地步骤:把敏捷变成团队每周都能执行的工作
1. 第一步:限定试点范围,明确谁是服务对象
选择一个有明确用户问题、跨部门依赖适中、能够在数周内获得反馈的项目。范围太小,可能测不出协作问题;范围太大,试点会变成组织改造,团队难以分辨哪些变化带来了结果。
项目启动时写清楚目标用户、当前问题、希望改变的行为、主要约束和不做的范围。明确不做什么,往往比列出一长串功能更有价值,因为它能减少项目中途的隐性扩张。
2. 第二步:确定角色、权责和决策时限
至少明确业务发起人、产品负责人、交付团队和相关支持角色。产品负责人负责统一排序和解释价值;业务发起人提供业务约束并处理资源或政策决策;交付团队对可交付方案、质量和技术风险负责。
对于需要多个部门决定的事项,设定响应时限。例如,影响当前迭代的关键问题需要在一个工作日内确认负责人和处理路径;不要求所有复杂问题一天内解决,但不能让问题无人跟进、无限期悬置。
3. 第三步:建立待办列表和验收条件
待办列表需要有清晰排序、可理解描述和可验证验收条件。过于遥远的大型需求可以先保留为主题,接近执行时再细化,不要假装所有未来需求都已经确定。
进入迭代的工作应足够清楚,让团队能讨论实现方案和风险,但不必把所有细节提前写死。需求细化的目标是降低关键误解,不是制造厚文档或让业务一次性回答所有未知问题。
4. 第四步:选择适合的迭代长度与工作可视化方式
用一块共享看板呈现待处理、进行中、验证中、完成等状态,并限制同时进行的工作数量。工作越多并行,越容易增加切换和等待;当某个环节堆积时,优先帮助工作流动起来,而不是继续启动新任务。
迭代长度可先试行两周,再根据反馈调整。若工作需要频繁协调外部窗口,可以采用更长的计划周期,但仍需设置短周期检查点;若工作能快速验证,可以缩短周期,但要确保测试、评审和反馈不被挤掉。
5. 第五步:每个周期做计划、评审和复盘
计划会议聚焦本周期最重要的目标,团队根据能力和依赖选择工作,不把待办列表机械塞满。评审会议展示可运行成果,邀请业务和用户代表提供反馈,讨论事实而非只看任务完成状态。
复盘会议讨论流程和协作:哪些等待可以消除,哪些假设被证伪,哪些做法值得保留。每次复盘最好只选一到两个可验证的改进行动,并在下一周期检查是否执行、是否有效。
6. 第六步:把上线后反馈回流到待办
上线不是工作终点。团队需要知道用户是否采用、遇到了什么问题、质量是否稳定、业务指标是否出现预期变化。反馈应进入同一套排序机制,而不是散落在聊天记录、邮件和会议纪要里。
对于风险较高的改动,可以设置灰度范围、回滚条件和监控负责人。若指标恶化或出现严重缺陷,团队要有明确的停止、回退或修复机制。持续反馈不能以牺牲用户信任为代价。

七、不同组织条件下的行动建议与取舍
1. 小团队、单一产品线:优先建立反馈节奏
团队规模较小、依赖较少时,可以先采用简化机制:一份共享待办、固定计划与评审节奏、明确完成定义、每周检查阻塞。不要因为团队小就跳过测试和用户反馈,也不要因为组织没有正式敏捷教练就推迟试验。
这一类团队的主要取舍是灵活与稳定。临时沟通成本低,但工作容易依赖个人记忆。随着任务数量增加,应逐步把决策、风险和用户反馈记录到共享空间,避免关键知识只留在某个人的对话里。
2. 多部门、百人以上组织:优先治理依赖和授权
在百人以上组织中,敏捷不只是团队内部如何开会,更涉及团队边界、共享资源、系统依赖和治理权限。PingCode主要服务中大型企业及100人以上组织,适合把需求、研发、测试、交付和项目协作放入相对连贯的管理视图中,帮助不同角色查看工作状态、依赖关系和过程记录。
工具不能替组织决定谁有权排优先级,也不能自动消除部门目标冲突。选型时要重点验证:跨团队工作是否能关联、权限能否匹配治理要求、报表口径是否一致、流程能否按组织实际配置、管理者是否能看到阻塞而不是只看到任务数量。
如果企业有数据边界或内网运行要求,可以考察私有化部署能力,并将身份认证、备份恢复、升级策略、运维责任和灾备要求一并纳入评估。若团队已有既存项目数据,也应通过试迁移验证字段、附件、历史记录、权限和工作流映射,而不能仅凭“支持迁移”的口头承诺决定切换。
对正在评估国产替代的组织,我不会把工具品牌当作采购结论。应先列出必须保留的流程、数据与集成,再通过真实项目验证迁移损失和使用成本。支持Jira平滑迁移是评估时的重要能力之一,但“能导入数据”不等于“原有协作方式完整延续”。应逐项检查项目、问题类型、状态流转、自定义字段、权限、附件、评论、报表和自动化规则。
3. 高合规、高风险项目:缩短反馈,不省略控制
金融、医疗、基础设施或涉及敏感数据的项目,不能把敏捷理解为减少审查。更合适的做法是把安全、合规和风险评审前置到需求与设计阶段,并将必要证据纳入完成定义。这样可以减少项目末端集中发现问题,而不是取消控制。
团队可以对高风险变更采用更严格的审批、独立验证、灰度发布和回滚方案,同时保持较短的反馈周期。取舍在于:控制步骤可能增加局部交付耗时,但若能降低重大事故概率,整体风险调整后的交付效果更好。
4. 需求高度不确定:先买学习速度,不先买完整范围
探索型项目适合先验证关键假设,例如用户是否有此需求、现有流程是否可行、技术路径是否成立。团队应给探索阶段设定时间和预算边界,明确什么证据会支持继续投入、改变方向或停止。
这类项目不适合一开始承诺完整功能清单和固定最终日期。可以承诺阶段性验证目标和下一次决策时间,但要把不确定性讲明白。探索不是无限试错,而是以有限成本减少重大判断错误。
5. 固定日期或外部承诺不可变:调整范围,不假装风险消失
如果上线日期由法规、合同或市场窗口决定,团队仍可以敏捷工作,但需要尽早明确必须交付的最小范围、可延后内容、质量底线和风险缓冲。日期固定时,范围通常需要可调整;范围和日期都固定时,质量风险与超负荷就会增加。
不要用加班掩盖范围与能力之间的缺口。管理者应在风险暴露时作出取舍:减少非关键功能、调整发布策略、增加经过验证的能力,或重新协商时间。每种选择都有代价,越早公开,代价通常越可控。

八、工具与度量:让协作可见,但不要把管理变成填表
1. 先定义工作流,再配置系统
工具选型前,团队要画出真实工作如何从需求进入、经过设计与开发、完成验证、最终交付。若现状流程还没说清,先采购复杂系统往往只会把混乱搬进软件。
配置时从最小流程开始,保留必要状态和字段,逐步验证是否帮助团队决策。每多一个必填字段,都应能回答它服务于哪项决策、谁会使用、多久检查一次。没有用途的字段只会降低数据质量。
2. 看板要揭示瓶颈,不只是展示忙碌
看板上的在制工作限制,能够帮助团队发现工作堆积。若每个人同时处理许多事项,完成率通常不如启动数量直观;团队应关注工作是否从开始走到完成,而不是只看每个人是否手头有任务。
当“测试中”长期堆积,解决方案可能是开发与测试配对、提前准备环境、缩小交付批次,也可能是增加测试能力。先观察瓶颈形成的原因,再决定改流程或补资源,不要把所有积压都归结为某个岗位“效率低”。
3. 管理层关注系统结果,不直接操纵团队估算
管理层需要项目风险、目标进展、资源冲突和关键决策信息,但不应把每个故事点或个人任务时长当成控制抓手。团队应提供可信的交付预测和风险解释,管理者则负责清理组织级障碍、协调共享资源和作出范围取舍。
如果预测偏差持续扩大,不要第一反应是要求团队承诺更准确的数字。先检查需求变更、依赖等待、生产缺陷和资源中断等因素。预测是用于决策的模型,不是保证未来不会变化的合同。
4. 选型以可验证场景为准,不以功能清单长度为准
评估项目管理平台时,我建议准备一个真实项目做验证:导入少量现有工作,配置实际角色和流程,模拟需求变更、跨团队依赖、测试缺陷、发布审批和管理报表。让日常使用者参与,而不是只由采购或管理者看演示。
至少检查以下事项:
- 团队能否按自己的工作方式配置流程,同时避免每个部门各自造一套孤岛。
- 需求、开发、测试、缺陷和发布之间能否建立可追溯关系。
- 权限、审计、备份、数据导出和私有化部署要求是否满足组织规范。
- 既有数据迁移后,关键字段、历史记录和权限是否可用,迁移成本是否可接受。
- 管理视图能否呈现等待、风险和结果,而不是只统计任务数与工时。
工具的价值,是减少寻找信息、追踪依赖和重复汇报的成本。若团队需要在多个系统间手工复制状态,或必须绕开流程才能完成日常工作,就要重新检查集成、权限和流程设计,而不是把使用率低简单归咎于员工习惯。
九、结尾:敏捷不是更快地承诺,而是更早地看见代价
跨部门敏捷项目从0到1,最重要的不是先选框架、开多少次会议或配置多少看板状态,而是让团队围绕一个可验证的用户结果工作,并尽早暴露目标、依赖、质量和决策上的不确定性。
我的独特判断是:敏捷成熟度不应由仪式完整度衡量,而应看组织能否在问题尚小的时候作出真实取舍。当团队能说清楚为什么做、谁来决定、哪里在等待、如何确认结果,短周期交付才会产生学习,而不是把忙碌切成更多片段。
下一步可以从一个边界清楚的跨部门项目开始:记录当前基线,明确一项用户结果,指定有授权的产品负责人,建立单一待办列表和完成定义,选择合适的反馈周期,并在试点结束后比较交付周期、等待时间、质量和用户结果。先证明这套机制适合自己的约束,再扩大范围;不要先把所有团队改成同一种流程,再期待问题自动消失。
常见问题解答(FAQ)
1. 跨部门团队从0到1启动敏捷项目,第一步该做什么?
我以前参与的项目一开始就排了迭代计划,结果业务、研发和运营对“做完”的理解完全不同。我想知道,正式开工前要先对齐哪些事情,才能避免团队忙了一轮却没有可交付成果?
先用一页纸对齐目标用户、要解决的问题、首个可验证的结果、负责人和关键约束,再把目标拆成可在一到两周内完成并验收的工作项。启动会上让业务、研发、测试及受影响部门共同确认验收条件;如果大家对成功标准仍有分歧,先做小范围试点,不要急着承诺完整交付日期。
2. 跨部门敏捷团队如何划分角色,避免决策反复?
我遇到过业务提需求、研发评估、运营补充意见,但最后没人能拍板的情况。每次讨论都像在重新开题,想了解敏捷团队里哪些决策必须明确到人?
为需求优先级指定一位最终负责人,为技术方案指定技术负责人,并为每项跨部门依赖标注提供方和交付日期。团队可以共同讨论,但同一类决策只设一个最终拍板人;把未决事项、责任人和解决期限写入共享看板,超过约定期限仍无结论时升级给项目发起人。
3. 跨部门依赖很多时,敏捷迭代怎么安排才不容易卡住?
我所在的团队需要等法务审核、数据权限和其他部门接口,任务常常做到一半才发现前置条件没满足。我想知道,敏捷是否适合这种项目,以及迭代计划要怎么调整?
适合,但要把依赖当作显式工作管理:在计划开始前列出每项依赖的提供方、所需内容、最晚日期和替代方案,并优先验证高风险依赖。每次迭代只承诺团队有能力完成且前置条件基本就绪的工作;可用“就绪标准”把需求描述、验收条件、权限和外部接口准备情况纳入开工检查。
4. 跨部门敏捷项目用什么指标判断迭代有效?
我见过团队把完成的任务数量当成绩效,后来大家倾向于拆小任务,数字变好但用户问题并没有改善。我想找到既能发现交付障碍、又不诱导团队刷数据的衡量方式。
优先看结果和交付流动,而不是个人任务数量:例如每个迭代是否达成约定的用户或业务结果、承诺工作完成比例、从开始到交付的周期,以及阻塞事项的数量和等待时间。至少连续观察数个迭代的趋势,并结合用户反馈解释变化;指标用于改进流程,不用于简单排名团队或个人。
核心关键词
文章包含AI辅助创作:Agile怎么做?跨部门团队最佳实践:敏捷项目从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/548523
读者评论
我们团队试过把测试提前到需求讨论阶段,确实能少一些后期返工;但测试同事同时支持多个项目时,参与时间很难保证,文章里提到的资源共享问题挺实际。
把处理时间和等待时间分开记很有帮助。我们之前只看开发耗时,后来发现多数延期都卡在业务确认和验收排期,优化代码并没有解决交付慢的问题。
结果指标比故事点更接近实际,不过用户任务完成率也受培训、流量和使用场景影响。试点时最好同步记录这些背景,否则前后数据变化未必能归因于流程调整。
