很多跨部门团队把 Feature 拆成一张“大需求卡”,看起来统一了入口,实际却把产品、研发、测试、设计、运营和合规的工作重新塞进一个容器:卡片状态显示“进行中”,但没人说得清现在卡在哪个决策、谁该接手、什么条件才算完成。敏捷项目里的 Feature,不是 Epic 的换名,也不是一张更大的任务单;它应当是一个可验证的用户价值切片,并且能把目标、交付、依赖和验收连起来。
本文给出一套适用于跨部门团队的定义、拆解、协作和复盘方案,文中的量化案例为情景模拟,不代表行业统计或任何平台的实际客户数据。
一、先讲核心结论:Feature 的价值不在“多大”,而在“能否交付并验证”
1. 用结果定义 Feature,而不是用工作量定义
在敏捷项目中,Feature 通常指一个能够为用户、业务或内部运营带来可识别价值的功能单元。它可以覆盖多个用户故事,也可能需要产品、研发、测试、设计、数据、运营等角色共同完成。它的边界不应由“需要多少人、多少天”决定,而应由“交付什么价值、如何验证价值”决定。
例如,“改造会员中心”通常不是一个可直接验收的 Feature:范围过宽,用户收益不明,也无法据此判断是否值得上线。相较之下,“让会员在订单详情中自助查看积分到账状态”更接近合格的 Feature,因为它明确了使用场景,能够拆成可交付的故事,并能通过客服咨询量、页面使用率或状态查询成功率等信号验证结果。
我判断一个 Feature 是否合格,先看它有没有结果边界,再看它有没有执行清单。团队若能说清谁遇到什么问题、交付后会发生什么变化、用什么证据判断完成,才值得进入拆解;如果描述里只有“开发某模块”“支持某能力”,通常还停留在解决方案层。
2. Feature、Epic、用户故事和任务要各自承担不同职责
不同组织对 Feature、Epic 等术语的定义可能不同。实践中不必争论名词的唯一标准,但必须在团队内部约定层级关系。否则,同一个对象在路线图中叫 Feature,在需求池中叫 Epic,到迭代里又被当成任务,管理口径会不断漂移。
| 工作对象 | 主要回答的问题 | 典型边界 | 不宜承担的职责 |
|---|---|---|---|
| 业务目标 | 为什么现在要做? | 可衡量的业务或用户结果 | 列出全部实现细节 |
| Feature | 要交付什么可验证的能力? | 跨职能、可分阶段交付的价值单元 | 作为长期需求垃圾桶 |
| 用户故事 | 某类用户在具体场景中需要什么? | 可讨论、可估算、可验收的需求切片 | 承载整个部门的完整工作计划 |
| 任务 | 团队要执行什么具体动作? | 设计、开发、测试、发布等工作项 | 代替用户价值描述 |
这个层级不是为了增加管理表格,而是为了让不同角色在合适的粒度上协作。负责人需要在 Feature 层看到价值和风险;执行团队需要在故事、任务层看到可操作的工作;上线后的评估则应回到目标层,检查预期结果是否出现。
3. 先定义“完成”,再讨论拆成几张卡
Feature 的完成条件至少要分为三类:功能行为是否符合约定、跨部门的上线条件是否满足、业务信号是否可以采集。只写“代码完成”是不够的,因为代码完成不等于测试通过,更不等于运营、数据、安全和客服已经具备上线条件。
我建议每个 Feature 在进入正式排期前,至少写明一个目标指标、一个验收边界、一个责任人和一个主要依赖。小型团队可以用一页说明完成;复杂项目则可关联风险清单、接口约定和发布计划。形式可以轻,关键条件不能缺。

二、背景和真实场景:跨部门卡住的往往不是开发,而是接力规则
1. 一个 Feature 为什么会牵动多个部门
以“用户可以在移动端申请退款并查看处理进度”为例,产品要定义退款范围和异常状态;设计要处理信息层级与错误提示;研发要联动订单、支付和账户服务;测试要覆盖重复申请、部分退款和超时状态;财务或风控要确认规则;客服和运营需要准备解释口径;数据团队还要定义申请成功率、处理时长和失败原因的统计方式。
这些工作不是简单的“前后端开发”。部门之间存在接口、规则、时间窗口和决策权的依赖。比如,产品认为退款状态已明确,客服却无法区分“已受理”和“已到账”;开发认为第三方回调足以覆盖异常,财务则要求保留人工复核路径。若 Feature 只记录开发任务,这些差异会在联调或上线前集中暴露。
2. 跨部门协作最容易出现三种断点
断点一:需求解释在角色交接时改变。产品说“可查询处理进度”,研发理解为显示订单状态,客服理解为可解释到账时间,用户期待的是明确到款日期。团队都觉得自己理解正确,最后却没有一个共同的验收口径。
断点二:依赖没有负责人。某项数据口径要由分析团队确认,某项合规意见要由业务方提供。如果依赖只写在会议纪要里,没有负责人、承诺时间和升级路径,它就不是可管理的依赖,而是一个被延迟发现的风险。
断点三:上线准备被误认为“项目后段工作”。客服培训、监控告警、灰度策略、数据埋点和回滚预案经常排在开发完成之后。结果是版本已经可以部署,却无法安全开放,团队只好等待或临时补救。

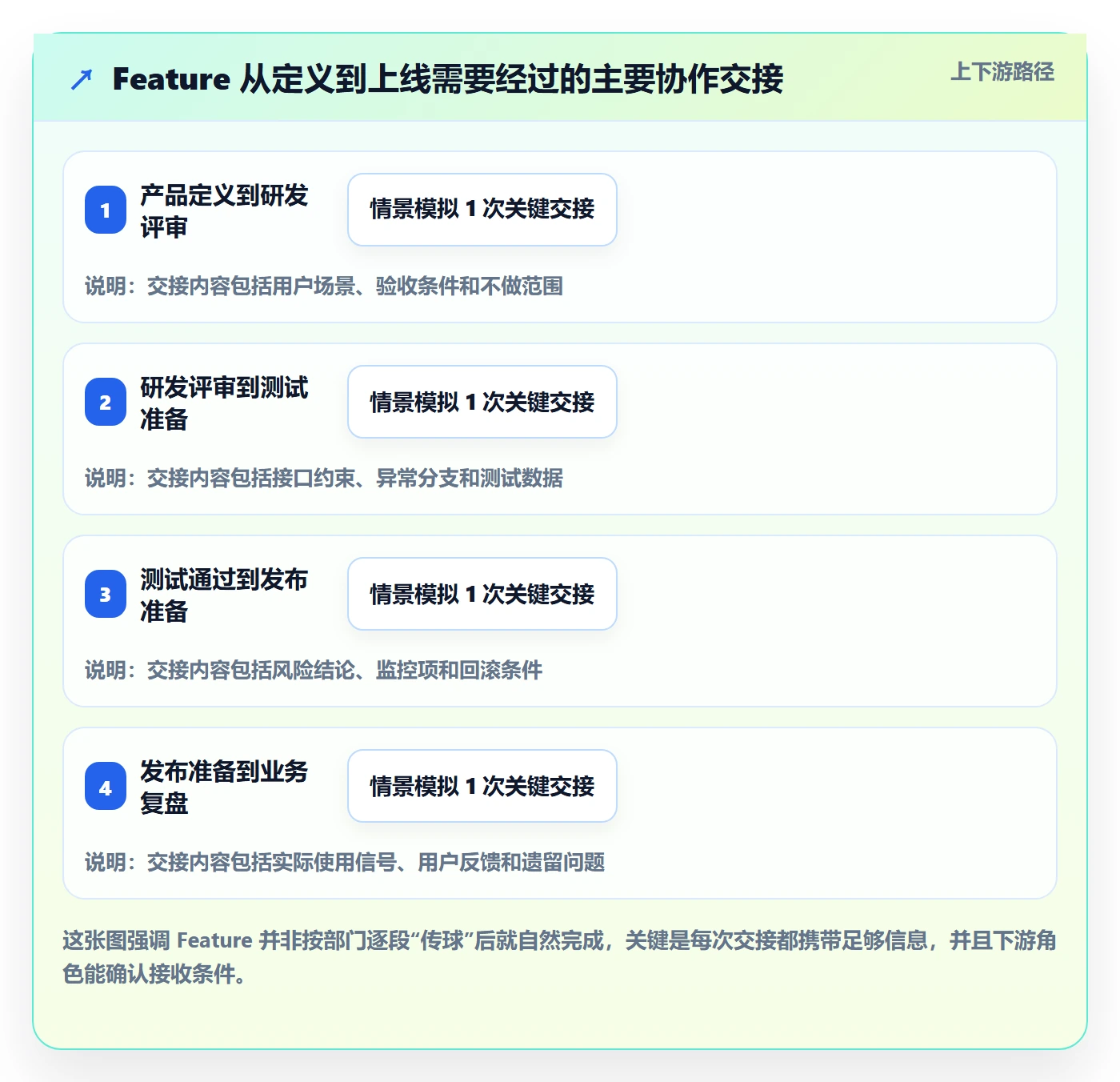

3. 组织规模越大,越需要清楚的交接协议
小团队可以通过日常沟通解决不少模糊问题;角色增多、系统增多、合规要求变严之后,口头共识就容易丢失。对中大型企业而言,Feature 应同时承担两项工作:描述价值切片,以及显式管理跨团队交接。它不需要成为每个细节的唯一存储位置,但应当能指向需求、技术决策、测试证据和发布记录。
如果团队使用项目管理平台管理需求、缺陷、迭代和发布,应重点验证它是否支持跨团队关联、权限控制、状态流转、审计留痕和数据汇总,而不是只看界面是否能创建 Feature。以 PingCode 这类面向中大型企业及百人以上组织的项目管理平台为例,评估时可关注私有化部署、与既有研发流程的适配,以及从 Jira 迁移时的字段、历史记录和关系数据保留能力。平台能力是否适合,最终要由真实迁移演练和团队流程验证,而不是由“国产替代”口号替代判断。

三、常见误区:看起来像管理,实际会制造返工
1. 把 Feature 当成更大的用户故事
一张卡片写了几十条验收条件,多个团队都在里面登记任务,跨度从需求调研一直延伸到运营复盘,这种做法通常意味着 Feature 边界过大。它会让状态失去解释力:显示“进行中”时,团队无法判断是方案未定、接口未通、测试未完成,还是业务尚未批准。
判断是否过大的方法很直接:如果一个 Feature 可以拆成两个彼此独立上线、各自能产生价值的部分,就应评估拆分。反过来,如果拆分后的小块无法单独验证、必须依赖同一条业务路径才能成立,也不要为了追求卡片数量而拆得过细。
2. 按部门拆分 Feature
“设计 Feature”“研发 Feature”“测试 Feature”会把同一项用户价值拆成多个部门目标,制造虚假的完成感:设计交付了,研发开始了,测试还没接到信息。部门任务可以作为工作项或子任务,但 Feature 本身应围绕用户场景或业务能力,而不是围绕组织架构。
跨部门团队可以有各自的执行清单,却需要一个共同的结果边界。最好让一位明确的 Feature 负责人推动决策和依赖协调;这不意味着负责人包办所有任务,而是确保没有关键问题在角色之间失联。
3. 只看交付速度,不看价值与质量
团队可能会统计每个迭代完成了多少张 Feature,但卡片数量易受拆分方式影响,不能直接代表价值。一个功能切成十张卡,不一定比一个功能切成三张卡更快、更好。交付周期也应和缺陷、返工、采用率、业务结果一并观察。
我通常把指标分成三层:流动效率看从承诺到完成的时间;交付质量看缺陷逃逸、回滚和验收通过情况;结果价值看目标用户是否使用、目标行为是否变化。只追某一层,容易把局部改善误当成整体成功。
4. 把状态列越做越多,以为过程就透明了
状态数量增加,不等于透明度增加。若团队有“待产品确认、待研发确认、待测试确认、待业务确认、待上线确认”等许多状态,却没有人负责推动,也没有规定停留多久需要升级,状态只会成为更精细的等待标签。
状态设计应能回答“当前由谁采取什么动作”。对于等待外部决策的事项,可记录等待对象、发起时间、承诺日期和升级规则,而不是无限添加状态。流程需要足够准确,但不必把每一次短暂沟通都编码成一个阶段。
5. 评审会替代了异步准备
跨部门评审如果第一次才讨论目标、范围和依赖,通常会变成现场补课。参会人数越多,信息不对称带来的时间成本越高。会议适合解决分歧与决策,不适合让所有人现场阅读材料、第一次理解背景。
会前应提供一页简明说明,并标出需要决策的问题。会后记录决定、异议、责任人和截止时间。没有结论的讨论也要写明下一步要补充什么证据,而不是只留下“继续沟通”。

四、专业判断逻辑:用一套可复用的 Feature 准入与拆解方法
1. 准入时先回答五个问题
在做排期承诺前,我会要求发起方和交付团队共同回答以下问题。若答案仍然模糊,不代表需求一定不做,而是代表它还不适合进入承诺阶段。
- 谁遇到了什么问题?尽量描述具体用户、工作场景和当前替代办法。
- 为什么现在做?说明用户影响、业务窗口、风险约束或战略优先级。
- 最小可验证结果是什么?区分必须交付的能力与以后可以增强的体验。
- 如何验收和观察?明确功能验收条件,以及上线后可采集的结果信号。
- 谁负责关键依赖和最终协调?每项依赖都要有明确责任人及确认时间。
这五个问题不是一套审批表,而是一种减轻返工的讨论顺序。团队先确认问题,再讨论方案;先说明边界,再估算投入。否则,估算可能非常精确,却精确地回答了错误的问题。
2. 使用“用户路径切片”拆 Feature
拆分时,优先沿着用户可以完成的任务或业务流程切片,而不是按前端、后端、测试等技术层拆。比如退款 Feature,可以先覆盖“用户查看符合条件的订单并提交申请”,再覆盖“展示受理状态与失败原因”,后续再增加复杂的部分退款或批量处理。
每个切片都要经过一次价值检查:是否能独立交付或验证?是否减少一个真实痛点?是否能在不破坏整体体验的条件下上线?如果答案都是否定的,可能只是技术任务,不应包装成独立 Feature。
3. 为依赖设置契约,而不只是标注关联关系

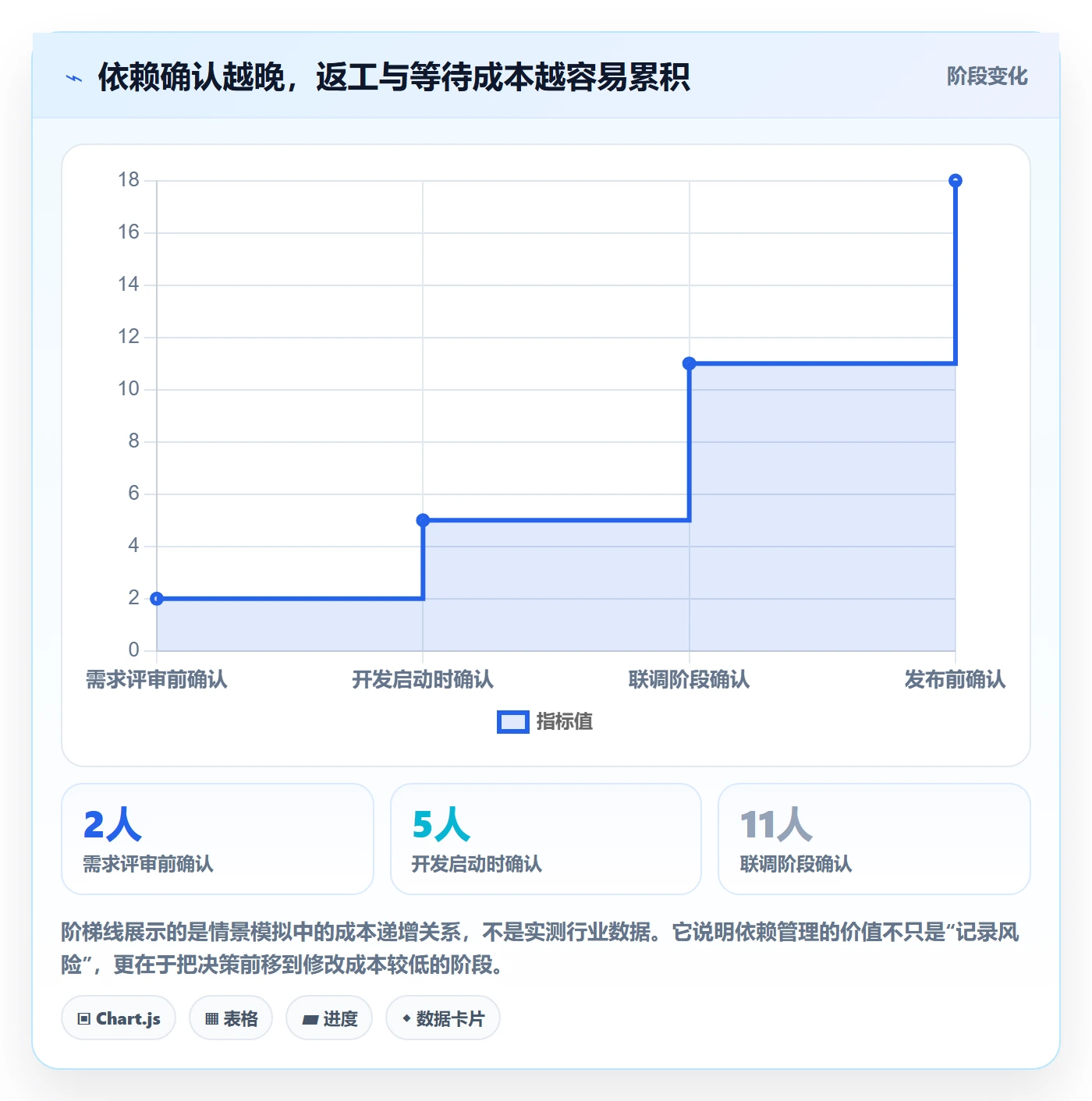

“依赖数据团队”不是完整的依赖描述。至少还应说明需要什么字段或口径、用于哪个验收条件、由谁提供、何时需要、延迟会影响什么。对于关键接口,团队还应约定输入输出、错误处理、版本兼容和测试环境准备时间。
依赖管理的目标不是要求每个团队都按同一速度工作,而是尽早暴露不能并行的部分。无法并行的决策应优先处理;可以通过模拟数据、接口桩或分阶段发布解耦的工作,则可以提前推进,降低等待时间。
4. 用“完成定义”和“发布定义”分开管理
完成定义回答工作项是否满足质量要求,例如代码审查、测试通过、文档更新和缺陷处理。发布定义则回答是否具备向用户开放的条件,例如监控告警、灰度范围、客服口径、回滚方案和合规确认。两者相关,但不能混为一谈。
对于低风险内部功能,发布条件可以轻量;对支付、权限、个人信息或关键业务链路,发布门槛应更严格。风险越高,越应把故障演练、审计记录和回滚验证前置,而不是等上线窗口临近再补材料。

五、案例与数据观察:用退款进度查询 Feature 演示端到端落地
1. 案例背景与目标边界
以下案例为情景模拟,目的是展示工作方法。某线上服务团队发现,用户提交退款后反复进入订单页查看状态,并通过客服询问“退款是否成功、预计何时到账”。团队决定先解决状态不透明问题,而不是一次性重做整个退款流程。
目标用户是已提交退款申请的普通用户;首期范围是显示受理状态、最近更新时间和下一步说明;暂不覆盖复杂的部分退款、跨境退款和人工特批场景。团队将“退款状态查询成功率”作为功能质量信号,将“退款进度类客服咨询量”作为业务观察信号,并注明后者会受到促销活动、订单量和政策变化影响。
2. 把一个大目标拆成可交付切片
第一个切片是定义状态模型:梳理“已提交、处理中、已完成、需补充信息、处理失败”等状态及转换规则,要求产品、研发、财务和客服共同确认。状态模型尚未统一前,不应先让前端写一套展示文案、后端再临时映射另一套枚举值。
第二个切片是提供查询能力:明确订单与退款单的关联方式、状态更新时间、权限校验和异常返回。若后台服务尚未完成,研发可先使用约定数据进行页面联调,但必须标记模拟数据与真实数据边界,避免测试结果被误认为端到端验证通过。
第三个切片是完善用户解释:在状态之外展示“下一步会发生什么”。如果状态为处理中,说明用户无需重复提交;如果需要补充信息,提示应提供什么;如果失败,说明可执行的申诉或联系客服方式。文本不是最后的装饰,它会影响用户行为和客服负担。
第四个切片是灰度与观察:先对一小部分流量开放,检查状态分布、查询失败、异常请求和客服反馈,再扩大范围。是否设定具体灰度比例,应由团队结合流量、系统承载和风险承受能力决定;下表的比例只是情景模拟方案,不构成通用标准。
| 阶段 | 主要交付 | 关键验收 | 主要责任角色 | 退出条件 |
|---|---|---|---|---|
| 问题确认 | 场景、用户反馈与基线口径 | 客服咨询分类可复核,范围明确 | 产品、客服、数据 | 目标问题与暂不处理范围达成共识 |
| 状态建模 | 状态图、转换规则与文案原则 | 关键状态有来源、含义和异常处理 | 产品、研发、财务、客服 | 接口与验收口径通过评审 |
| 查询交付 | 接口、页面、权限和测试用例 | 正常路径与异常路径均可验证 | 研发、设计、测试 | 完成定义满足,主要缺陷关闭 |
| 灰度观察 | 监控、客服说明和回滚预案 | 查询成功率、错误率及反馈可观察 | 研发、运营、客服、数据 | 风险在阈值内,业务方批准扩量 |
3. 指标要有口径,否则改善数字没有意义

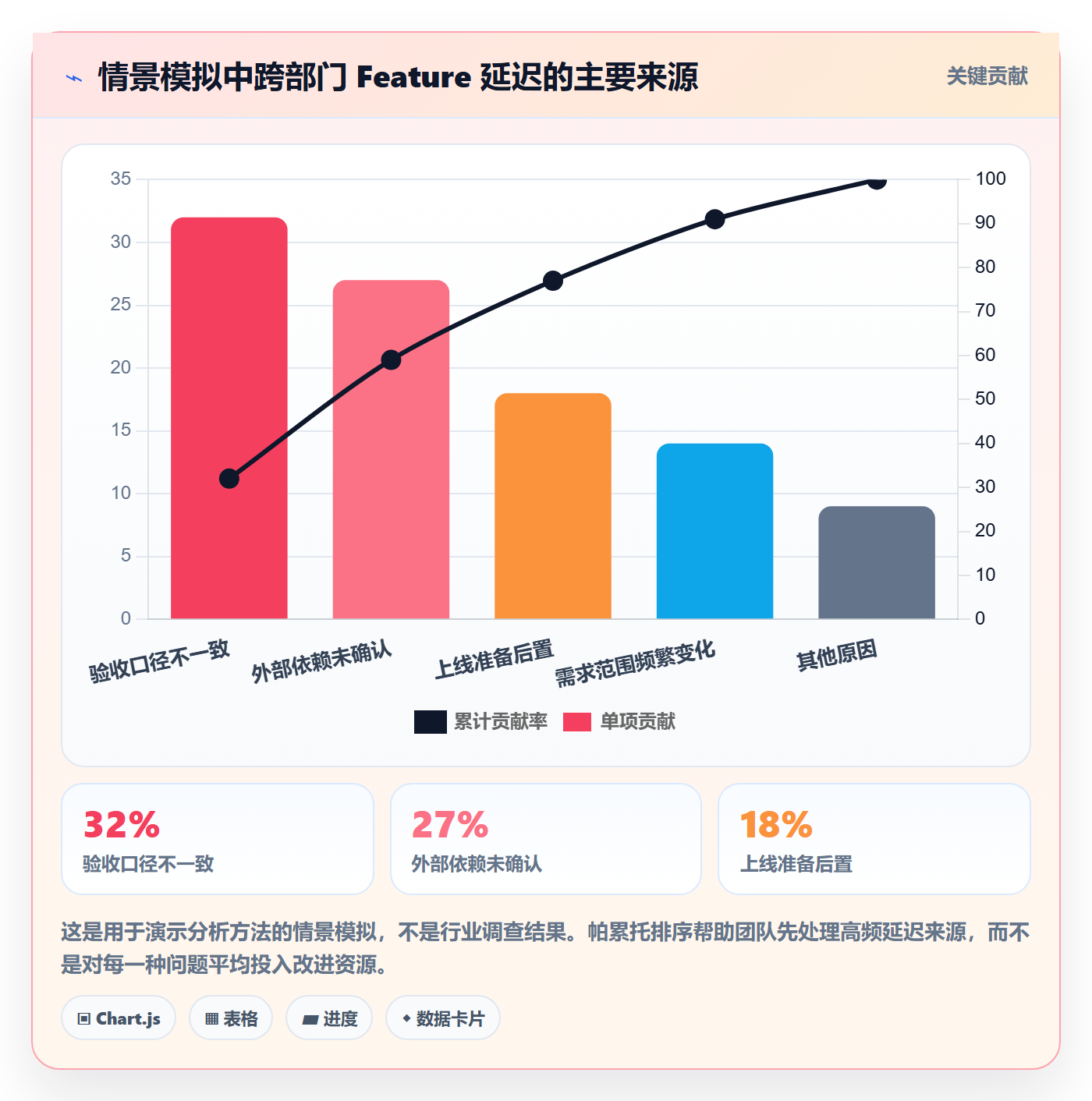

假设团队在灰度前后观察到,退款进度类咨询量下降,查询成功率上升。不能只报告“咨询减少了 20%”,还要说明统计周期、订单量是否变化、咨询分类是否一致、灰度用户占比是多少。否则,咨询量变化可能来自流量减少或分类口径调整,而非功能产生的效果。

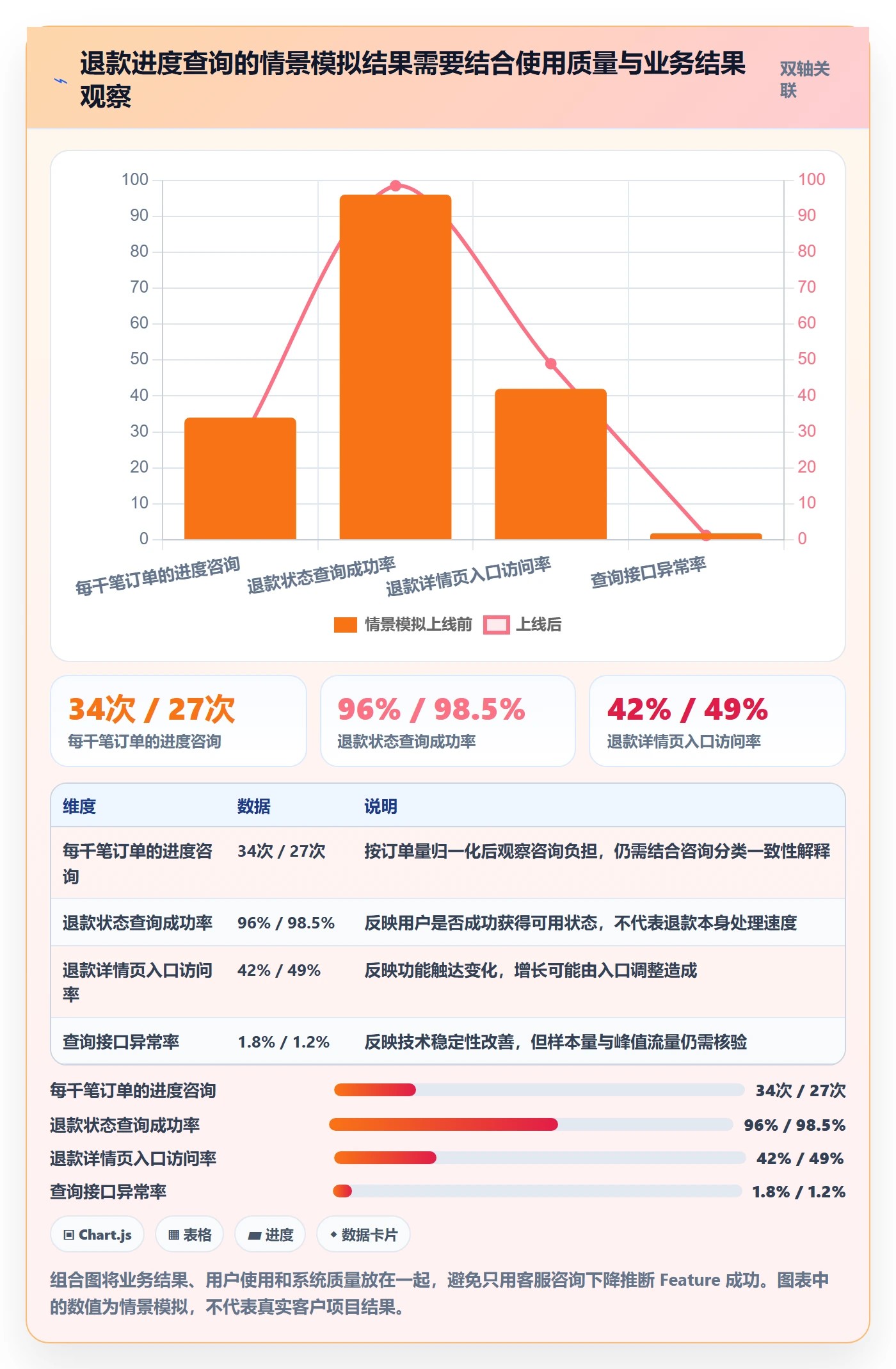

情景模拟中,团队按相同周长比较、排除重大促销波动后,观察到退款进度类咨询每千笔订单从 34 次降至 27 次,查询成功率从 96.0%升至 98.5%。这些数字只用于示范指标写法;实际团队应基于自身埋点、客服标签和订单基数建立可复核的基线。
还要注意“功能效果”和“系统健康”不是同一个指标。咨询减少可能代表状态信息更清楚,也可能代表用户找不到入口、放弃询问。应同时观察页面访问、查询成功、退出行为和客服反馈,避免把表面上的负担下降当成真实体验改善。

六、不同组织情况下的行动建议:流程要适配约束,不要复制模板
1. 小型团队:先建立共同语言,不要急着上复杂流程
如果核心团队人数少、依赖关系简单,可以用一页 Feature 说明加任务看板。说明中保留用户场景、目标、边界、验收条件、责任人和主要依赖即可。每周检查一次阻塞,发布后安排短复盘,先观察团队是否因为边界不清而返工。
小团队的风险通常不是缺少流程,而是负责人身兼数职、假设没有被记录。轻量不等于口头化,关键决定至少要有可追溯记录。工具上优先选择团队已经能稳定使用的方式,不需要为建立 Feature 层级一次性迁移全部工作流。
2. 多部门项目:建立统一负责人和依赖升级机制
当 Feature 横跨多个部门时,建议指定一位端到端负责人,负责目标、范围、依赖与决策节奏,但各部门仍保留专业交付责任。每个依赖要有交付物、负责人、需要日期和影响说明。若逾期,明确由谁协调优先级,而不是让执行者反复私下催办。
跨部门同步会议宜围绕阻塞和决策展开。普通进度可以异步更新;会议时间留给无法靠文档解决的冲突,例如范围取舍、资源冲突、接口方案或风险接受。若会议持续报告状态却没有决策,应该重新设计同步机制。
3. 受合规或安全约束的项目:把证据链纳入 Feature 验收
涉及个人信息、资金、权限或审计要求的 Feature,验收不能只覆盖用户可见行为。团队还需要考虑授权边界、日志留存、敏感数据处理、异常告警、访问审计和回滚能力。最好在方案评审阶段让相关责任角色参与,而不是在发布审批时才首次看到完整需求。
这类项目可以接受较长的准备周期,但应把等待的原因透明化。若某项审核是法律或政策要求,就不应把它当成可压缩的管理浪费;如果等待来自内部责任不清,则应优化流程,而不是降低必要的控制标准。
4. 百人以上组织:重点评估工作流治理与系统集成
组织规模扩大后,团队容易出现字段口径不一致、状态随团队自定义、跨项目报告无法比较等问题。此时应先制定最小公共规范:哪些字段必须统一,哪些状态允许本地化,Feature 如何关联目标、故事、缺陷和发布记录,哪些指标可跨团队比较。
如果考虑使用项目管理平台,应通过一个真实项目做试点,检查权限模型、字段映射、历史数据、自动化规则、报表口径、通知噪声和管理员维护成本。对于既有系统迁移,还要验证 Jira 数据迁移的字段映射、附件、评论、关系和历史记录是否满足团队需要;支持平滑迁移应以实际演练结果为准,不能只凭功能说明下结论。
私有化部署可能适用于有数据边界、网络隔离或本地运维要求的组织,但也意味着版本升级、备份、监控、容量规划和故障响应需要相应能力。选型时应同时计算平台成本与内部运维成本,避免只比较许可费用,却漏掉实施和持续维护投入。
七、不同情况下的取舍:让质量、速度和治理成本保持平衡
1. 先做最小版本,还是一次交付完整体验
当核心假设尚未验证、功能可以通过灰度或分群安全开放时,优先考虑可验证的最小版本。它能缩短反馈周期,减少在错误方向上的投入。但如果用户必须经过完整流程才能获得价值,或不完整功能会引发资金、隐私与信任风险,就不应为了快速发布而削弱关键闭环。
判断标准不是“能不能拆”,而是“拆完后是否仍然安全、可理解、可测量”。例如,只显示部分退款状态却不说明处理中的含义,可能让用户产生更多困惑;先完成状态模型、再分阶段开放不同订单类型,通常比直接放出半成品更稳妥。
2. 统一流程,还是允许团队局部定制
完全统一有利于比较、审计和跨团队协作,却可能让不同风险等级的项目承担不必要的流程成本。完全自治看似灵活,却可能导致同名状态含义不同、报表不可比较、依赖无法追踪。
较稳妥的方式是统一最小数据契约,例如目标、负责人、边界、验收、风险和状态定义;在此基础上允许团队按工作类型调整细节。涉及安全、合规或高风险发布时提高门槛;低风险试验可以缩短审批链路,但仍保留结果记录。
3. 追求详细计划,还是保留调整空间

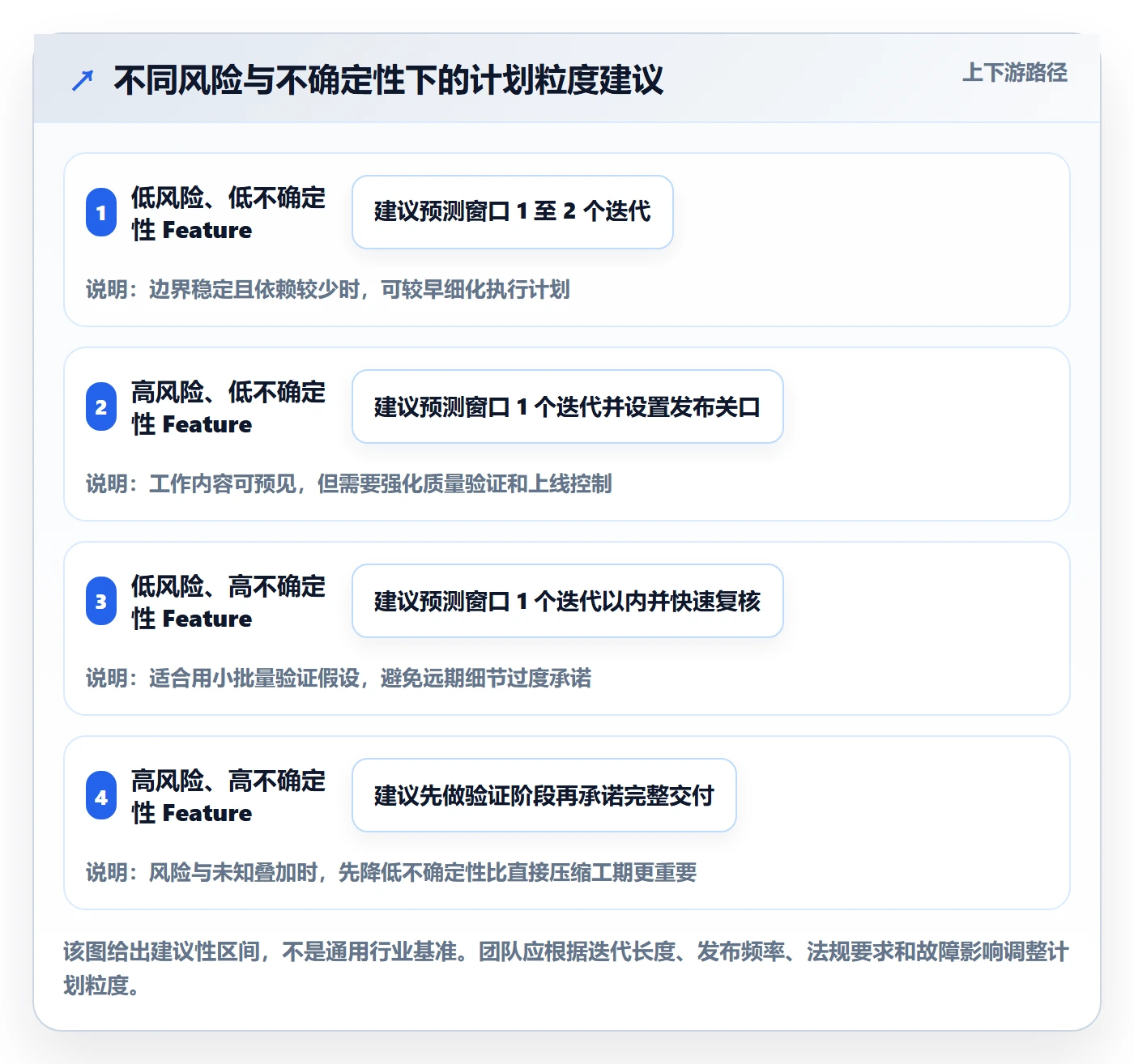

计划越详细,不一定越可靠。需求不确定、外部依赖未确认时,过早承诺具体日期会制造虚假确定性。团队可以对近期切片做细化,对远期工作保留区间和假设,并在新证据出现时重新排序。
这并不意味着可以不承诺。承诺应包含范围、条件和风险,而不是只给一个日期。团队需要说明哪些依赖未决、哪些范围可能调整、何时进行下一次预测。管理者据此做资源决策,执行者也不必靠隐瞒风险维持表面进度。

八、落地避坑清单:从下一次评审就可以开始
1. Feature 评审前准备
- 写清目标用户、具体场景和当前问题,不用“优化体验”“提升效率”代替可讨论的问题描述。
- 把首期范围与明确不做的事项分开写,减少不同角色各自补全范围。
- 标出关键假设和证据来源,区分用户反馈、系统数据、业务判断与待验证推测。
- 提前识别依赖、风险和需要决策的人,避免评审会上才发现关键角色缺席。
- 设定验收方式和观察指标,注明统计口径、数据责任人及上线后观察周期。
2. 迭代执行中检查什么
- 检查卡住的工作项是否有具体阻塞原因、下一步动作和责任人。
- 检查范围变化是否改变目标、验收条件或发布时间,并留下变更理由。
- 检查跨团队依赖是否按需要日期推进,逾期是否触发明确的升级机制。
- 检查测试是否覆盖正常路径、异常路径、权限边界和关键业务规则。
- 检查上线准备是否与开发并行,而不是等到代码完成后才启动。
3. 发布后复盘什么
- 功能是否按约定工作,发布后是否出现回滚、告警或缺陷逃逸。
- 用户是否找到并使用功能,是否出现误解、重复操作或新型咨询。
- 目标业务信号是否变化,变化是否可能由流量、季节或策略调整造成。
- 预估与实际投入差异来自哪里,是范围变化、依赖等待、技术风险还是验收返工。
- 哪些协作约定值得保留,哪些状态、会议或字段增加了成本却没有改善决策。
复盘不是追责会议。如果团队只记录“谁延误了”,成员会倾向于隐藏早期风险;如果只写“以后加强沟通”,又无法改变系统。应尽量找到可调整的机制,例如依赖确认时点、验收口径模板、测试环境准备周期或决策升级路径,并在下一次 Feature 中验证改动是否有效。
九、总结:把 Feature 做成价值与协作之间的可验证契约
Feature 的核心作用不是让需求看起来更专业,而是把业务目标转成团队可以交付、验证和复盘的工作单元。跨部门项目尤其要避免两个极端:一端是把所有工作塞进一张巨卡,另一端是把一个价值拆成各部门互不相认的任务。好的边界既能支持独立交付,也能保留端到端结果。
落地时,先统一团队对 Feature 的定义,再选一个真实项目试运行:写明用户问题、结果边界、验收方式、责任人和依赖;按用户路径拆解;把发布准备提前;上线后用可靠口径观察结果。工具可以帮助关联信息、沉淀证据和减少重复同步,但无法替团队决定什么才是用户价值,也不能替代清晰的责任与决策机制。
下一步,不妨从正在排期的一个跨部门需求开始,检查它是否回答了“为谁解决什么问题、最小结果是什么、谁确认完成、上线后看什么信号”。如果这四个问题仍无一致答案,先补齐它们,再估算和承诺。Feature 做得好,不是卡片更多、状态更细,而是团队更早发现错误假设,更少在交接处返工,并能用证据说明交付究竟改变了什么。
常见问题解答(FAQ)
1. 跨部门敏捷项目中的 Feature 应该如何划分?
我第一次拆分跨部门需求时,常遇到一个问题:按部门分任务,还是按用户价值分 Feature?如果一个需求要经过产品、研发、测试和运营,我担心拆得太细会失去整体目标。
优先按可验证的用户价值或业务结果划分 Feature,而不是按部门或职能划分。每个 Feature 应有明确的目标用户、预期结果、验收条件和负责人;如果它需要多个团队协作,就把跨团队依赖和交付顺序标出来,再拆成可独立验收的工作项。
一个实用判断标准是:完成后能否单独验证价值,若不能,通常还需要调整边界。
2. 跨部门团队如何给 Feature 排优先级?
我在需求评审时,经常发现每个部门都认为自己的事项最紧急,会议最后变成争资源。尤其是存在合规期限、客户承诺和技术依赖时,我不确定该用什么依据比较。
先明确共同的排序目标,例如降低重大风险、兑现已承诺期限或提升关键业务指标,再用统一口径评估影响、紧迫性、工作量和依赖关系。可采用简单的高、中、低分级,并由业务负责人确认权重;存在硬性期限或前置依赖的 Feature 单独标注,不要仅凭提报部门或职位高低排队。
3. 跨部门 Feature 的负责人和验收责任应该怎么安排?
我遇到过需求由一个部门提出、多个部门参与,但出了问题没人确认是否真正完成的情况。到了上线前,产品、研发和业务对“做好了”的理解还不一样。
为每个 Feature 指定一位端到端负责人,负责目标、协调依赖和进度透明;同时明确各参与团队的交付责任,以及最终验收人。启动时把验收条件写成可观察的结果,例如流程通过率、数据字段完整性或用户操作结果,并约定由谁、在什么环境、用什么数据验证,避免只以“开发完成”作为结束标准。
4. 如何判断跨部门 Feature 是延期风险,还是范围不断扩大?
我在迭代中经常看到新需求陆续加入,原定日期却没有调整。团队说是在补齐必要细节,我又担心项目其实已经偏离了最初的 Feature 目标。
在启动时记录范围基线、验收条件、关键依赖和预计完成时间;后续新增内容先判断是否影响既定目标或验收条件。若新增事项不影响目标,单独排入后续队列;若属于必要范围变更,则评估工作量、依赖和期限影响,由业务负责人确认取舍。
每次评审对比已完成项、剩余项和新增项,若剩余工作持续增加且没有相应调整范围或日期,就是范围扩大的明确信号。
核心关键词
文章包含AI辅助创作:敏捷项目Feature教程:跨部门团队落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/548506
读者评论
我们团队以前也把一个跨部门需求放在同一张卡里,状态经常长期停在“进行中”。后来补上当前责任人和待决事项后,确实更容易看出堵点,但业务负责人是否按时确认仍是另一回事。
用用户路径拆分比按部门拆卡更容易对齐验收。不过有些后台能力用户看不见,也很难独立验证,实际拆分时还是需要结合技术依赖和发布风险判断。
文中把上线准备提前纳入规划很实用。我们常到测试快结束才找运营确认话术,导致功能通过了却不能开放;想知道团队通常怎样给这类准备工作预留时间。
