敏捷项目Feature教程:跨部门团队数据分析,避坑指南
一个跨部门团队把“提升新客转化”列为同一个 Feature,研发按时交付了埋点和页面改版,数据团队却发现事件口径不一致,市场部门还在等另一版活动页面。项目看似完成,业务问题仍然没有答案。我的判断是:Feature 的价值不在于把需求装进一个更大的工作项,而在于让多个职能围绕同一个可验证的业务结果协作。本文从拆解、度量、复盘和工具治理四个环节,说明怎样用数据判断 Feature 是否真的有效,以及哪些常见做法会让团队“数据很多、结论很少”。
一、先讲核心结论:Feature 是业务假设的交付单元
1. 不要把 Feature 当成“大号需求单”
在不同团队和工具中,Feature 的定义可能略有差异。本文把它视为一个可交付、可验证的业务能力:它由若干可独立验收的工作项构成,通常需要产品、研发、测试、数据、运营或其他部门共同完成,并且应能对应一个用户问题或业务结果。
例如,“上线新客优惠弹窗”描述的是解决方案;“让首次访问用户更容易完成首单”描述的才是问题和目标。前者可以按功能验收,后者还要检验用户是否看见入口、是否理解优惠、是否完成购买,以及变化是否由这项改动带来。
我建议团队先写清目标与验证条件,再决定是否需要 Feature。如果一个需求不需要跨角色协作、无法拆成多个有意义的交付项,或者没有明确的业务验证方式,它可能只是普通任务,不必人为加一层管理结构。
2. 用“目标、交付、证据”三件事判断完成
Feature 的完成不能只看状态是否变成“已完成”。状态描述工作流,证据才回答价值是否出现。一个适合跨部门团队的最低判断框架包括三部分:目标是否清楚,交付是否可验收,结果是否能用事先约定的数据观察。
- 目标:解决谁的什么问题,预期改变什么行为或业务结果?
- 交付:需要哪些可验收的能力、页面、流程、数据定义或运营动作?
- 证据:上线前基线、上线后观察窗口、口径、数据负责人和判断阈值是什么?
团队可以把“交付完成”和“效果已验证”设置成两个不同的检查点。这样既不把尚未显现的业务结果误判为开发失败,也不会把代码上线误报成业务成功。
3. 先统一指标口径,再讨论仪表盘
跨部门分析最常见的混乱,不是没有图表,而是同一个名称代表不同计算方式。比如市场把“转化率”定义为点击后的下单比例,数据团队按访问用户计算,销售部门则以完成支付的线索为分母。没有共同口径时,图表只会把分歧画得更漂亮。
我会要求团队在开工前写出指标字典:指标名称、分子、分母、过滤条件、事件来源、统计时区、去重规则、更新频率、责任人和版本。缺少其中关键项的指标,不宜直接用于阶段验收。

二、背景和真实场景:数据分析为什么会卡在部门交界处
1. 一项业务结果通常穿过多套工作语言
以“缩短客户从注册到首次使用的时间”为例,产品关注引导流程,研发关注接口与权限,数据团队关注事件和身份关联,客服关注新用户求助,运营关注触达内容。每个部门都可能按时完成自己的任务,但这些任务若没有共同的结果定义,最后就很难回答用户是否更快开始使用。
问题常常出现在交界处:产品写了需求,却没有明确哪个行为代表“开始使用”;数据完成埋点,却不知道某个事件是否属于关键路径;研发按验收条件交付,却没有被告知观察窗口;运营发出通知,却没有记录哪些用户实际收到。每个局部都合理,整体仍然无法验证。
2. Feature 的边界要跟着价值路径走
我判断一个跨部门 Feature 是否边界合适,通常会看它能否形成一条短而完整的因果路径:目标用户遇到的问题,团队采取的干预,用户行为发生的变化,以及业务结果的观察方式。若一项 Feature 同时包含多个互不相关的用户群、不同业务目标和不同验收周期,它往往太大,复盘时很难解释结果。
反过来,若团队把一个完整用户旅程拆成几十个孤立工作项,每项都没有可解释的结果,也会失去管理价值。适当的边界不是追求工作项数量,而是让交付和验证都能被清楚说明。
3. 先画决策链,不要先画组织架构
跨部门项目经常先按部门列工作清单,再把清单汇总到项目页面。这种做法适合追踪责任,却不一定能揭示价值链。我更倾向于先问:团队准备根据哪些证据做什么决策?然后再确定需要哪些部门、哪些数据和哪些交付项。
例如,若决策是“是否把新引导流程推广到全部新用户”,证据至少要覆盖触达、完成引导、关键功能首次使用和可能的负面影响。仅统计页面点击,无法支撑推广决策;仅看整体转化,也可能掩盖某个用户群明显受损。

三、常见误区:看起来量化,实际无法指导决策
1. 把工作项完成率当成业务价值
完成率可以回答团队交付了多少,却不能单独回答用户是否受益。若计划项全部完成,但目标行为没有变化,团队需要继续调查:假设是否错误、功能是否被发现、数据是否可信,还是观察窗口太短。
我不会因此否定完成率。它适合用于交付风险管理,但应与结果指标分开呈现。把两者混成一个“项目成功率”,容易让管理者误以为按期交付自动等同于业务收益。
2. 用一个总指标盖住不同用户的差异
总体平均值可能向上,也可能掩盖某些群体受到伤害。比如新引导流程改善了熟练用户的完成率,却增加了低带宽环境用户的加载失败。只看全量均值,团队可能错误地扩大变更范围。
分群分析也不是分得越细越好。样本量太小、分组标准事后挑选,都会放大偶然波动。我的做法是预先确定少量有业务意义的切分维度,例如新老用户、设备类型或地区;小样本结果先作为调查信号,不轻易宣称因果结论。
3. 把同期变化直接归功于 Feature
上线后指标上升,不等于改动造成了上升。促销、季节性、流量来源变化、价格调整和外部事件都可能同时影响结果。若没有对照组或可靠的历史基线,结论应使用“上线后观察到变化”,而不是“Feature 带来提升”。
当随机实验不可行时,可以使用分阶段发布、相似用户对照或前后对比等方法,但要说明各自限制。前后对比尤其容易受到同期变化干扰;所谓对照组若与目标组起点差异很大,也不能提供可靠解释。
4. 把埋点上线当成数据质量合格
事件名称存在,不代表事件可用于分析。重复上报、身份合并错误、触发时机不一致、客户端版本覆盖不足,都会让数字看似稳定却偏离真实行为。数据验证应检查事件触发条件、属性完整性、去重规则和不同端的一致性。
建议把埋点验收纳入交付,而不是上线后才临时补救。对于关键路径,可以用测试账号走完整个流程,逐项核对事件时间、用户标识和属性值;对历史数据进行抽样比对,确认技术日志和分析平台之间没有明显断层。
5. 只按部门分配责任,不指定指标负责人
“数据团队负责数据”太宽泛;“产品负责转化”也可能无法落地。每个关键指标应明确一位口径负责人,负责定义和解释;数据实现责任人负责采集与质量;业务决策人负责说明指标变化会触发什么行动。多个角色可以参与,但最终解释责任不能悬空。
| 误区 | 表面现象 | 实际风险 | 修正动作 |
|---|---|---|---|
| 以完成率代表成功 | 工作项全部关闭 | 交付被误报为价值实现 | 分开展示交付状态与结果验证状态 |
| 只看总体指标 | 均值有所改善 | 关键用户群的负面影响被掩盖 | 预先定义少量业务分群与护栏指标 |
| 把前后变化当因果 | 上线后数字变好 | 同期活动或流量变化造成误判 | 补充对照、分阶段发布或限制结论强度 |
| 埋点上线即合格 | 报表已经有数据 | 重复、漏报或口径偏差难以发现 | 把事件质量检查写入验收标准 |
四、专业判断逻辑:从问题定义到结果复盘的操作方法
1. 写出可证伪的目标陈述
“优化用户体验”无法被直接证伪,也很难指导取舍。更有效的表达包含用户群、当前阻碍、预期行为和观察条件。例如:“对首次注册且尚未完成核心操作的用户,提供简化引导后,预计七天内完成核心操作的比例提高;同时不增加引导退出率和客服求助率。”
目标陈述不必承诺一定成功。它的作用是让团队在投入之前公开假设,并约定什么结果会支持、削弱或推翻这个假设。若团队无法写出可能推翻自己的证据,目标往往只是愿望。
2. 把目标拆成结果、驱动和护栏指标
结果指标衡量最终业务变化;驱动指标帮助解释变化通过什么环节发生;护栏指标监测副作用。比如“七日内完成核心操作比例”可作为结果指标,“引导完成率”作为驱动指标,“退出率、错误率或求助率”作为护栏指标。
指标数量应服务于判断,而不是展示能力。启动阶段可以先选一个主要结果指标、两三个关键驱动指标和少量护栏指标。指标过多会带来多重比较和注意力分散,复盘时也容易挑选对自己有利的数字。
3. 预先约定基线、窗口和阈值
基线要与目标用户和统计口径相匹配。若 Feature 只影响新注册用户,就不应拿全站用户的历史平均值当作唯一基线。观察窗口要覆盖用户完成行为所需的时间,也要考虑周末、账期或业务周期等因素。
阈值可以表达为“达到什么水平值得扩大”“低于什么水平应回退”“结果不确定时如何延长观察”。没有阈值的复盘常会变成解释会:每个部门都能找到支持自己观点的数字,而会议没有清晰决策。
4. 按因果链分解工作,而非按部门堆任务
一个常见拆法是围绕用户路径建立交付项:让目标用户看见入口、帮助用户理解价值、让关键操作顺利完成、记录关键行为、验证结果与风险。每项再明确负责人、依赖、验收条件和数据证据。
- 定义用户与问题:说明目标人群、当前行为和主要阻碍。
- 列出关键假设:明确哪些变化可能推动目标结果。
- 设计最小验证:优先验证风险最高、影响最大的假设。
- 拆解交付与依赖:明确跨职能工作项、负责人和先后顺序。
- 完成数据验收:确认事件、口径、样本和监控可用。
- 按约定窗口复盘:记录结果、局限和下一步决策。
5. 用证据等级控制结论强度
我会把证据粗分为三档:描述性观察、可比较的准实验、设计良好的随机实验。描述性观察适合发现信号;准实验在条件较好时提供更有力的比较;随机实验通常更适合判断因果,但并非每种业务都能实施,也可能受到样本、伦理、成本和工程条件限制。
团队不必为了追求“科学”而停摆。关键是让结论强度与证据强度匹配:证据有限,就写清限制并采取低风险试点;证据较强,才考虑大规模推广。决策质量不等于统计术语越多,而是知道哪些事还不能确定。

五、案例与数据观察:一次新用户引导 Feature 的推演
1. 案例背景与数据边界
下面用一个新用户引导场景说明分析方法。为避免把情景推演包装成真实客户成绩,本文所有数字均为示意数据,用于演示团队如何判断;它们不是任何企业的实际经营结果,也不代表某个工具带来的效果。
假设一家订阅服务企业发现,新注册用户中有一部分在注册后没有完成核心操作。团队提出优化引导:简化步骤、补充关键说明,并增加一个可跳过的示例。Feature 涉及产品、前端、数据、客服和运营。
2. 先设定目标与护栏
目标用户限定为首次注册且尚未完成核心操作的用户;主要结果指标是注册后七天内完成核心操作的比例。驱动指标包括引导开始率与引导完成率;护栏指标包括引导退出率、页面错误率和相关客服求助率。
团队还约定按用户而非页面浏览次数去重,使用统一的注册时间作为观察起点,并排除内部测试账号。若观察期间发布其他重大改版,团队会记录并评估其影响,不把前后差异直接归因于引导改动。
3. 结果不能只看一个百分比

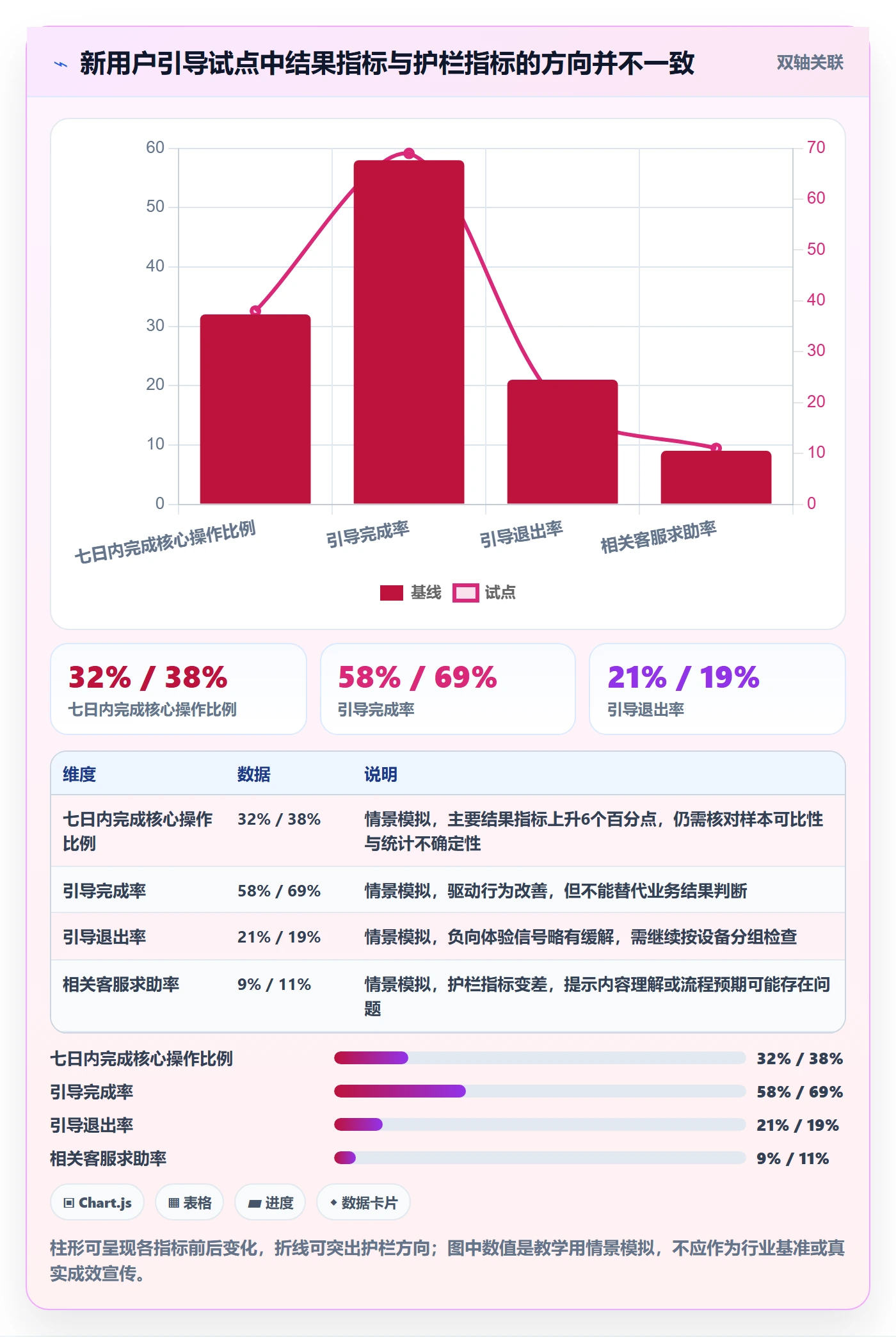

以下表格是情景模拟的阶段观察。数据呈现出一种常见情况:关键行为有所改善,但护栏指标也发生变化。团队不应只挑一个最漂亮的数字宣布成功,而应判断改动是否值得扩大、需要怎样调整,以及数据是否足够可靠。
| 指标 | 上线前基线 | 试点观察 | 解释与后续检查 |
|---|---|---|---|
| 七日内完成核心操作比例 | 32% | 38% | 示意数据;观察到上升,但需核实样本结构、同期活动及统计不确定性。 |
| 引导完成率 | 58% | 69% | 示意数据;说明流程参与增加,不足以单独证明核心业务结果提升。 |
| 引导退出率 | 21% | 19% | 示意数据;方向改善,但仍需检查退出是否集中在特定设备或用户群。 |
| 相关客服求助率 | 9% | 11% | 示意数据;出现反向信号,应检查说明内容是否造成误解或引发新问题。 |
4. 用分群和数据质量检查解释异常
若整体完成率提高而客服求助率上升,我不会马上得出“引导有效”或“引导有害”的结论。首先检查求助率的统计分母是否与目标人群一致;再按设备、入口和用户类型查看变化;然后抽样阅读求助内容,确认新增问题是否确实与引导有关。
还要确认新旧版本是否同时存在、埋点是否完整、事件是否重复触发。假如试点组流量主要来自高意向渠道,而历史基线来自全渠道,表面上的提升可能来自人群差异。若是分阶段发布,应记录各阶段暴露条件,避免把不同环境的数据简单拼在一起。
5. 把复盘结论落到可执行决策
在这个模拟案例中,合理的结论不是“已成功”,而是“主要行为指标出现积极信号,但客服求助率上升,且因果证据尚不足;下一步先检查求助原因并针对高风险用户群修订说明,再决定是否扩大试点”。这样的结论没有夸大效果,却能明确后续行动。

六、不同情况下的行动建议:先看风险,再选验证方式
1. 目标清楚,但数据基础薄弱
不要因为缺少完整数据就暂停所有工作。先选择一条关键用户路径,定义最少量的核心事件,完成小范围埋点验收,并用人工抽样或业务记录做交叉检查。此时的首要目标是建立可信基线,而不是做复杂归因。
若用户行为周期较长,可以先用近端驱动指标监控交付风险,同时把最终结果标记为待观察。团队需要明确:近端指标只能帮助及时发现问题,不能自动替代长期业务结果。
2. 目标清楚,影响范围大且回退成本高
把实验或试点设计放到正式推广之前。优先采用小流量、分阶段发布或限定用户群的方式,提前设定回退条件、错误监控和责任人。若无法建立随机对照,至少确保对照人群和目标人群在关键特征上具有可比性,并在复盘中说明剩余偏差。
对于涉及合同、资金、安全或合规的变更,应把风险事件作为护栏,而不只是关注转化或效率。业务收益再高,也不能用平均提升掩盖少数严重损害。
3. 目标还不确定,部门对问题理解不一致
先做问题验证,不要立刻拆成大量研发任务。团队可以访谈目标用户、审阅客服反馈、分析现有流程数据,确认问题是否真实、频率多高、影响哪些人。若问题本身仍有争议,最适合的交付可能是一次研究或小规模原型,而不是完整功能。
不同部门的目标不一致时,把冲突写出来并让决策人选择。例如运营希望提高触达,用户体验团队担忧打扰率,产品团队关注关键操作完成。用目标和护栏明确取舍,比在周会上重复争论部门立场更有效。
4. 已上线但结果不明确
先区分“没有效果”和“无法测量”。检查样本量、数据延迟、追踪覆盖、观察时间及是否发生同期变化。如果数据质量不足,补齐证据后再判断;若证据可信且主要指标没有变化,则回到假设,检查目标人群、干预机制或方案本身,而不是只追加功能。
复盘应留下决策记录:基于什么数据、采纳了什么解释、哪些不确定性仍然存在、下一次检查的时间点是什么。这样后续团队才能知道结论为何改变,而不是每个迭代都从头争论。

七、工具与协作取舍:让管理系统支持证据链,而不是制造填表
1. 先定义需要管理的关系
跨部门 Feature 至少涉及目标、交付项、依赖、缺陷、数据口径和复盘结论。工具选择前,团队应先明确这些信息怎样关联:某个交付项服务于哪个目标,哪项验收依赖哪个事件,哪个指标由谁解释,结果变化触发什么决策。
如果工具里只有任务列表,却没有需求层级、依赖、版本、权限和报表能力,团队可能需要在多个文档之间手工同步。相反,若配置过于复杂,每个人都要填大量无关字段,数据完整度反而会下降。工具不是流程的替代品,字段数量也不代表管理成熟度。
2. 何时需要评估面向较大组织的平台能力
对于 100 人以上、多个团队并行协作的组织,关注点通常不只是单个团队能否创建工作项,还包括跨项目视图、权限边界、审计、统一报表、组织级配置和运维方式。中大型企业还需评估部署模式、身份体系、数据治理、迁移成本和长期服务能力。
以 PingCode 为例,若组织正在评估其用于研发及项目协作,可把产品能力、部署条件和迁移计划作为验证项:产品资料将其定位于中大型企业及 100 人以上组织场景,并涉及私有化部署与 Jira 迁移支持。实际采购前仍应通过厂商当前材料和技术验证确认具体版本、迁移范围、接口限制、历史数据处理方式、实施服务及费用,不能仅凭产品描述推断项目一定适配。
“国产替代不二选择”属于绝对化表达,我不会把它当成严谨的选型结论。工具是否合适,取决于业务流程、团队规模、技术环境、数据安全要求、迁移复杂度和总拥有成本。建议用实际场景做试点,验证需求层级、权限、报表、接口和迁移后的数据可追溯性。
3. 迁移不能只看工作项能不能导入
从既有平台迁移时,常见难点是状态映射、字段语义、历史评论、附件、用户身份、权限、链接关系和报表口径。即使工作项数量全部导入,如果原有状态含义丢失,跨项目报表就可能失真;若历史链接断开,团队也难以追溯决策背景。
我建议用一组有代表性的样本做迁移演练:包括不同类型工作项、复杂状态、评论附件、权限差异和跨项目关联。先核对记录数量,再核对字段和值,最后由业务使用者检查典型场景。迁移验收应包含业务可用性,而不只是技术导入成功。
4. 用试点和总拥有成本做选择
评估工具时,可以设置一到两个真实 Feature 进行试点,而不是只看演示环境。观察团队完成目标关联、依赖追踪、数据验收、复盘记录和权限管理的实际耗时。同步估算许可、部署、运维、培训、集成、迁移及流程调整成本,避免只比较订阅价格。
| 评估维度 | 试点问题 | 验收证据 |
|---|---|---|
| 工作层级与关联 | 能否从业务目标追踪到交付项与验证结论? | 选定一个跨部门 Feature,检查关联是否完整且便于查询。 |
| 权限与审计 | 不同团队能否按职责访问,关键变更能否追踪? | 用真实角色演练查看、编辑、审批和历史追溯。 |
| 报表与数据导出 | 团队能否得到一致的进度和结果口径? | 对照现有统计,核验字段定义、过滤条件和导出结果。 |
| 部署与集成 | 能否满足组织的网络、身份和系统集成要求? | 由技术与安全团队进行部署验证和接口测试。 |
| 迁移与运维 | 历史数据是否可用,后续维护成本是否可接受? | 完成样本迁移演练,并记录异常处理、培训和运维工时。 |

八、不同情况下的取舍:速度、证据和投入不可能同时无限增加
1. 赶时间时,缩小范围而不是取消判断
紧急项目最容易删掉数据验收和结果复盘,最后却花更多时间争论上线有没有效果。更稳妥的方式是减少首批用户、功能范围或观察指标,把验证集中到最关键的假设。快速发布不等于快速得出可信结论。
2. 样本不足时,承认不确定而不是追求显著
低流量产品或小众业务不一定能在短期内获得足够样本。团队可以结合定性研究、业务记录和分阶段观察做判断,但应避免把小样本波动包装成稳定规律。对于高风险决策,宁可延长观察或采取可逆的小步方案,也不要把偶然结果当作确定性证据。
3. 部门目标冲突时,明确共同结果与不可突破的边界
所有部门不必使用同一个局部指标,但应共同承担一个业务结果,并约定不可突破的护栏。例如增长团队可以关注触达与转化,客服关注求助量,技术团队关注错误率;最终由共同目标和明确的负面边界决定是否扩大方案。
4. 工具能力强时,仍要控制流程复杂度
组织级平台可以帮助追踪关系和权限,但如果每个项目都要求填写大量字段,团队很可能复制粘贴或随意填值。先保留能支持决策的最小字段集,再依据真实痛点逐步扩展。字段应服务于管理动作,而不是为了让看板显得完整。
最重要的取舍原则是:把不可逆的投入留给更强的证据,把可逆的试验留给更早的阶段。这比单纯追求更快交付或更复杂分析,更能降低跨部门项目的决策成本。
九、结尾:把每个 Feature 变成一次可学习的业务决策
跨部门团队做 Feature 数据分析,真正的难点不是画出更多图,而是让目标、交付、事件、口径和决策连成一条可追溯的证据链。完成工作项只能说明团队做了什么;只有把变化与用户问题联系起来,才能判断做得是否值得。
我的独特判断是:一个成熟的 Feature,不一定每次都成功,但必须让团队更清楚地知道成功意味着什么、失败可能因为什么,以及下一步该如何调整。如果项目上线后仍无法回答这些问题,优先修复的可能不是交付速度,而是目标定义和验证设计。
下一步可以选一个正在推进的跨部门 Feature,花半小时完成三件事:写出可证伪的目标陈述,确定一个主要结果指标与必要护栏,指定数据口径负责人和复盘时间。然后再检查交付项是否覆盖这条验证路径。若存在无法追踪的环节,先补齐关键依赖,再扩大投入。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:敏捷项目Feature教程:跨部门团队数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/548372
读者评论
我们团队也遇到过埋点都上线了,复盘时才发现各端触发时机不一致。把数据验收放进交付清单确实有帮助,不过最好再明确谁负责抽样核对,避免只检查字段是否存在。
文中把交付完成和效果验证分开,我觉得很实用。业务指标受活动和流量影响很大,不能把上线后的增长直接算成改版功劳;但实际项目里对照组不总是可行,结论里写清局限比硬做因果判断更靠谱。
Feature按用户价值路径拆分,比简单按部门分任务更容易复盘。不过指标字典也需要维护版本,业务定义变化后如果只更新文档、不处理历史口径,前后数据仍然可能无法比较。
