敏捷项目Feature教程:跨部门团队风险控制,避坑指南

敏捷项目Feature教程:跨部门团队风险控制,避坑指南

一个Feature在研发看板上可能只有几张卡片,却可能同时卡在产品口径、法务审查、数据权限、接口联调和上线验收上。跨部门敏捷项目最容易误判的,不是“任务有没有人做”,而是团队把尚未确认的依赖当成了已经承诺的计划。本文把Feature当作一个可交付、可验收、可追踪风险的业务能力来拆解,提供一套从立项、拆分、协作到上线复盘的实操方法。文中的演示数据均为情景模拟,用于说明判断方式,不代表行业统计。

一、核心结论:Feature不是任务集合,而是跨部门承诺的最小治理单元

1. 先看结果,不要先数卡片

我判断一个Feature是否管理到位,第一眼不会看它下面有多少任务,而会看四件事:业务结果是否可验证、跨部门依赖是否明确、风险是否有负责人、验收是否包含真实运行场景。任务数量多,不等于管理完整;卡片齐全,也不代表关键假设已经验证。

在敏捷实践中,Feature通常代表一组能够共同支撑用户价值的能力,常用于连接产品目标与多个团队的实现工作。不同组织对Feature、Epic、能力项等术语的定义并不完全一致,因此不要把名词层级当成普遍标准。更重要的是在团队内部说清:这个对象承诺什么结果、边界在哪里、谁负责协调依赖。

一个实用判断是:若移除某个子任务后,业务结果仍能完整交付,它可能只是工作项;若某项外部依赖不满足就会让结果无法验收,它必须进入Feature的风险视野。

2. 先治理不确定性,再承诺日期

Feature的排期容易被“开发完成时间”绑架,但跨部门交付通常还受需求确认、数据审批、接口可用、环境准备和运营验收影响。只估算研发工时,却不估算等待和验证时间,得到的不是交付计划,而是局部团队的理想工期。

我的判断顺序是:先确定业务边界,再识别关键依赖,然后验证最危险的假设,最后才讨论迭代承诺。遇到高风险依赖时,与其做出精确到某天的虚假承诺,不如明确一个可验证的决策点和缓冲方案。

3. 用风险闭环替代风险清单

风险登记表如果只有“接口可能延期”“需求可能变更”,并不能降低风险。每条风险至少要有触发条件、影响范围、负责人、预防动作、应急动作和复查时间。没有这些字段的风险,通常只是会议纪要里的担忧。

以下流程可作为Feature治理的最小闭环:业务目标和验收口径进入Feature说明;依赖方确认交付物与时间;风险转化为负责人明确的行动项;迭代中检查触发信号;上线后验证业务结果并补充复盘。管理的对象不是“风险文字”,而是风险发生概率和影响被改变的过程。

二、背景和真实场景:为什么跨部门Feature常在“看起来快完成”时失速

1. 研发进度可见,外部等待往往不可见

设想一个“企业客户自助开通”Feature:产品负责流程与规则,研发负责开通服务,安全团队审批权限,数据团队提供客户状态,客服团队准备异常处理方案,运营负责上线通知。研发看板上可能显示主要代码已经完成,但权限审批和异常流程仍未确认。此时把Feature标成“接近完成”,会让管理者误以为剩下只是收尾。

这类项目的隐藏成本来自等待链。一个部门的工作完成,并不意味着下游可以马上开始;输入格式、测试环境、权限范围或验收样本不匹配,都可能引发返工。跨部门团队若只同步“完成百分比”,而不跟踪“下一项工作能否启动”,就容易低估延期风险。

2. 需求口径差异常比技术难度更致命

同一个“客户已开通”状态,产品可能理解为用户完成提交,研发可能理解为接口返回成功,客服可能理解为用户已收到通知,风控则可能要求审批完成且审计记录落库。若这些定义没有在验收前对齐,团队即便按各自理解完成工作,最终仍可能无法共同签字。

因此,Feature说明不能停留在一句愿景。至少要明确用户、触发条件、成功状态、失败状态、权限边界、数据来源和验收证据。尤其对合规、资金、个人信息或客户权限相关功能,验收标准必须包含拒绝、超时、重复提交等异常路径。

3. 依赖关系不是联系人名单

把“需要数据团队支持”写进描述,不代表依赖已管理。可执行的依赖需要说明:需要什么输入、由谁提供、何时可用、如何验证、延迟时的替代方案是什么。若依赖方没有确认交付条件,就不能把它视为已纳入计划。

跨部门负责人经常把“已发消息”“已开会”当成依赖闭环。真正的闭环应留下可复核的确认:交付物定义、责任人、日期、验收方式,以及变更时的升级路径。口头承诺可以用于快速协商,但不能替代交付约定。

4. 情景模拟:表面进度与实际可交付性的差距

下面以一个六周的企业自助开通Feature为例,模拟两种管理方式。团队规模、时间与比例均为演示假设,不是来自某个组织的实测结果。对比的重点不是哪种方式一定提高多少效率,而是解释为什么只看任务完成率容易掩盖等待和验收风险。

观察维度 只看任务完成率 同时管理依赖与验收 解释
计划工作项完成 第4周达到80% 第4周达到72% 后者保留了未确认依赖的真实状态,早期进度看起来较慢,但信息更可信。
关键依赖确认 第4周才发现权限审批未定 第1周列出审批负责人和证据要求 差异来自风险暴露时间,而非审批本身变简单。
验收返工 上线前集中补异常流程 迭代中逐项验证失败路径 把验收前置,有机会缩小集中返工范围。
上线决策依据 以开发完成比例为主 以业务、技术、权限和运营证据共同判断 多方证据能降低“代码完成但业务未就绪”的误判。

敏捷项目Feature教程:跨部门团队风险控制,避坑指南

三、常见误区:看似规范的做法,为什么反而增加风险

1. 把Feature写成一句宏大目标

“提升客户体验”“打通全流程”“实现统一管理”很适合做方向描述,却不足以指导迭代。它们缺少用户范围、业务边界和可验收结果,部门很容易各自补全含义,最后产生多个版本的“完成”。

修正方式是保留愿景,同时补充可验证的结果。例如,把“提升开通体验”改写为:“符合条件的企业管理员可在授权范围内完成自助开通;成功后生成可查询记录;审批拒绝或接口超时有明确提示和人工处理路径。”具体阈值可由业务基线和风险承受度决定,不应机械套用他人的数字。

2. 用估算精确度掩盖依赖不确定性

团队有时会把工时估到小时,仿佛数字越细,计划越可靠。但若外部审批要多久、数据何时提供、接口契约是否稳定都未知,细化研发估算并不能消除最大的不确定性。它只会制造一种精确的错觉。

我更倾向于把“已知工作量”和“未知等待”分开表达。对可控的实现工作可以估算区间,对外部依赖应记录确认状态和最晚决策点;对于高影响未知项,优先安排验证任务,而不是把它悄悄折算成一个乐观日期。

3. 把风险等级当成客观事实

红、黄、绿颜色便于沟通,却容易带来伪精确。两个团队对“高风险”的理解可能完全不同:一个认为发生概率高,一个认为发生后影响大。若没有统一的评估口径,颜色只是在表达情绪。

一个轻量做法是分别记录发生可能性和影响程度,再说明判断依据与更新时间。分值可以帮助排序,但不应假装为精确概率。对于涉及安全、隐私、合同或监管的事项,即使发生可能性较低,只要影响不可接受,也应由相应责任人评审,而不是用平均分淡化。

4. 把会议频率当成协作质量

每天多开一次会,不一定能让依赖更快完成。会议若没有需要决策的问题、责任人和截止时间,通常只是在重复播报状态。跨部门团队更需要明确异步更新规则:状态变化何时更新、阻塞多久升级、哪些决策必须留痕。

同步会议应聚焦三件事:跨团队阻塞、需要共同做出的取舍、影响承诺日期的变化。其余进度可用看板或简短书面更新完成。这样做并不是减少沟通,而是把同步时间留给不能靠单向通知解决的问题。

5. 把工具看板当成流程本身

工具能让责任、状态、关联项和变更记录更可见,却不能替团队定义业务成功、裁决优先级或承担合规责任。字段建得越多,也不必然意味着治理越成熟;如果团队不知道何时更新、谁负责解释,字段很快就会变成填表负担。

评估某项目管理工具或某项目管理平台时,我会先看它能否支持真实工作流:Feature与任务的关联是否清楚,依赖是否能被跟踪,权限和审计是否符合要求,跨团队视图是否可用,已有数据迁移是否可验证。只有这些问题回答清楚,才有必要比较界面和报表。

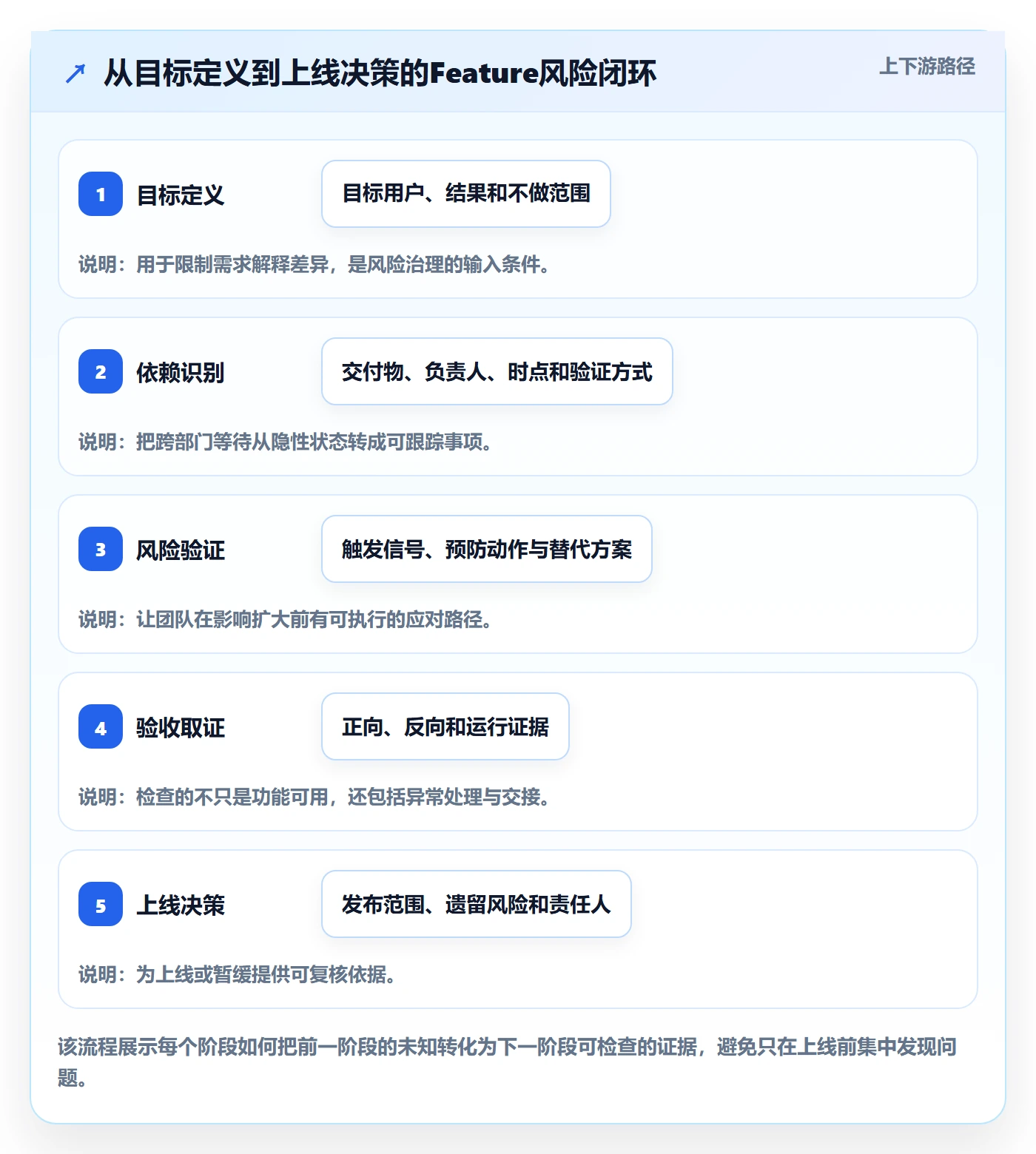

四、专业判断逻辑:从业务目标到风险处置的六步方法

1. 写清目标、范围与不做什么

先写目标用户、目标行为和预期结果,再列明不包含的范围。范围边界能降低“顺手加一点”的累积效应,也让跨部门成员知道哪些请求需要重新评估。若结果无法直接量化,可先定义可观察证据,例如成功记录、审批日志、客户反馈或人工处理量。

一个可用的Feature说明可以包括:业务背景、目标用户、成功结果、明确不做项、依赖方、关键假设、验收条件、风险负责人和复盘指标。文档不必冗长,但每项都应能帮助团队作出决定。

2. 拆成用户价值切片,而非部门任务清单

按部门拆解容易形成“产品做完、研发做完、运营做完”的工作列表,却无法确认用户是否获得完整能力。应先沿用户路径拆分可验证的价值切片,再将切片映射到各部门交付物。

以自助开通为例,第一片可以是“管理员提交申请并看到明确受理结果”;第二片可以是“审批通过后开通且可查询记录”;第三片可以是“拒绝、超时和重复请求都有安全处理方式”。各切片仍可能涉及多个部门,但每一片都有独立验收证据。

3. 画出依赖链,区分阻塞依赖与信息依赖

并非所有跨部门协作都同等危险。阻塞依赖意味着缺少输入就无法继续,例如权限审批或接口契约;信息依赖通常可以先以假设推进,但必须设定验证期限。把两者混为一谈,要么过度等待,要么在关键条件未确认时盲目开工。

我会给每项依赖补上五个字段:提供方、接收方、交付物、最晚需要时间、验证方式。对于会影响安全或数据一致性的依赖,再增加失败处理和升级联系人。依赖方尚未确认时,状态应明确写为“待确认”,不要用“进行中”造成错觉。

4. 把风险转成可观察的触发信号

“可能延期”不是触发信号。“接口契约在某个决策日期前仍未确认”“测试环境无法产生合规样本”“审批责任人未指定”才是可观察的信号。触发信号越具体,团队越能在影响扩大前采取行动。

每条重点风险可以按以下结构书写:如果某个条件在某个日期前没有满足,将影响哪些交付或验收;当前负责人采取什么预防措施;若仍未满足,启用什么替代方案;下一次复查时间是什么。对影响范围大的风险,应明确升级对象和决策时限。

5. 把验收拆成正向、反向与运行条件

正向验收检查正常路径能否完成;反向验收检查拒绝、超时、重复提交、权限不足等情况;运行条件则检查日志、监控、客服说明、回滚和责任交接是否到位。跨部门Feature通常不是“页面能用”就结束,运行团队也必须能接住异常。

如果无法在一个迭代中完成全部能力,可分阶段交付,但阶段性结果要有明确边界。例如,先在受控对象范围内试运行,收集异常数据后再扩展。分阶段不等于降低标准,而是把未知问题限制在可控范围内。

6. 用证据做上线决策

上线评审不应只问“任务是否全部关闭”。更有效的问题是:目标路径是否通过、关键失败路径是否验证、依赖方是否完成交接、监控与回退是否就绪、尚存风险由谁接受。若某项证据缺失,应明确它是阻断项、可接受遗留项,还是需要缩小发布范围。

为避免会议变成重新讨论所有事项,我会把上线条件提前写入Feature说明,并在接近发布时逐项补证据。决策记录要包括结论、责任人、未关闭风险和复查日期。这样即使参与者更替,也能还原为何作出该决定。

敏捷项目Feature教程:跨部门团队风险控制,避坑指南

五、具体案例与数据观察:用可验证证据识别“绿灯里的红灯”

1. 案例边界与观察口径

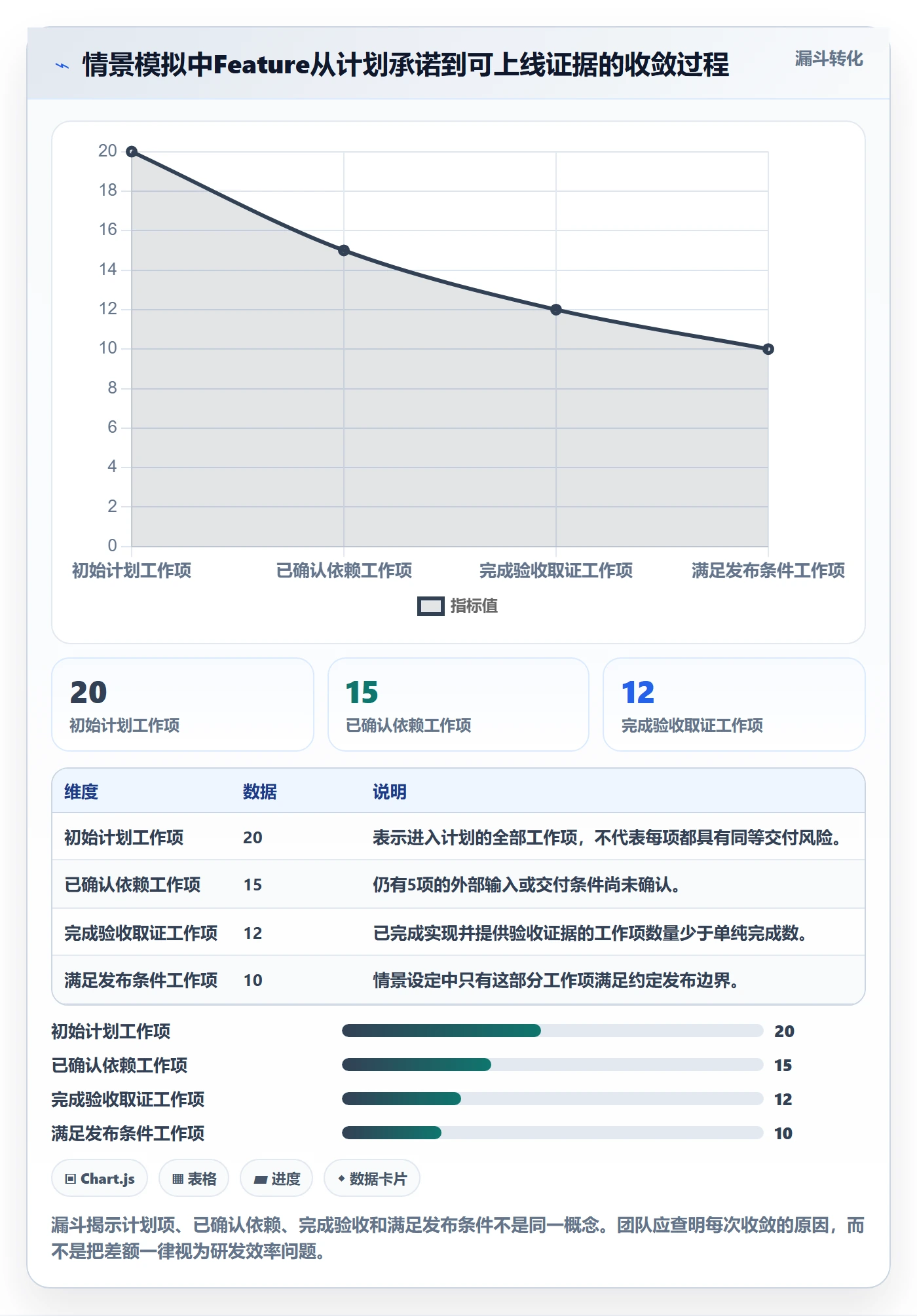

下面延续“企业客户自助开通”的情景模拟。假设Feature跨产品、研发、安全、数据和客服五个职能,计划周期六周。为避免把示意数据误读为真实案例,以下时间和比例均用于演示如何建立观察口径,团队实际应用时应以自己的历史数据替换。

初始看板显示研发工作项完成率为70%,因此项目负责人判断进展正常。但进一步检查发现:关键权限边界尚未确认,客户状态数据没有稳定测试样本,客服还未拿到拒绝原因的解释口径。此时“70%完成”描述的是工作项状态,不是Feature可交付程度。

2. 将风险从抽象担忧变成决策证据

团队把三项阻塞事项拆成行动:安全负责人确认最小权限范围;数据负责人提供可脱敏测试样本并说明字段来源;产品与客服共同确认拒绝和超时文案。每项行动都记录负责人、最晚日期和验证方法,并约定若到期未完成,就先缩小试点范围,不默认带风险全量上线。

这一步的价值不在于创建更多表格,而在于把“大家都知道有问题”改成“谁在何时提交什么证据”。当依赖在期限前解决,团队才将相应的用户路径纳入验收;否则,Feature范围或发布时间必须重新评估。

3. 观察指标要覆盖投入、过程和结果

仅追踪按期完成率,容易鼓励团队把问题留到最后。可同时观察依赖确认时长、阻塞等待时间、验收一次通过情况、上线后异常量和人工处理耗时。指标要注明统计口径,例如等待时间从首次标记阻塞到解除计算,避免不同团队用不同起止点制造不可比数字。

情景模拟中,假设一项关键依赖平均需等待8个工作日,团队通过提前确认交付物和升级节点,将下一轮项目的等待目标设为不超过5个工作日。这是一个建议基准,不是普遍规律;若审批本身有法定或企业规定时限,就应遵守实际约束,不能为了指标缩短必要审查。

指标 定义示例 适合回答的问题 使用边界
依赖确认时长 提出依赖至交付条件被双方确认的工作日 需求是否过晚进入协作方视野 需区分等待确认与实际交付时间。
阻塞等待时间 工作项标记阻塞至解除的工作日 哪类依赖造成主要等待 应记录阻塞原因,不能只看总天数。
验收一次通过率 首次提交验收通过的工作项数占提交数比例 验收口径是否提前对齐 不能通过减少测试项来人为提高比例。
上线后人工处理量 上线后约定观察期内相关人工工单数量 异常流程是否被产品能力覆盖 需结合用户量、渠道和问题严重度解读。

敏捷项目Feature教程:跨部门团队风险控制,避坑指南

4. 用反例检验指标是否误导

如果团队只追踪“关闭了多少项”,可以通过拆小卡片让数量快速增长,却不一定提高用户价值;如果只追踪上线后工单,也可能因为用户量很低而误判质量很好。因此指标应配合分母、范围和时间窗口。例如同时记录目标用户数、实际使用数、异常率和人工处理量,并避免把短期波动解释成稳定趋势。

另一种反例是把依赖等待时间压低,却让接收方在条件不完整时被迫确认。此时指标改善,实际风险反而上升。故依赖确认必须与交付物质量、验收通过情况共同观察。指标用于提问,不应直接变成奖惩目标;一旦团队开始优化数字而不是交付结果,指标就失去治理价值。

六、不同情况下的行动建议:按风险类型调整治理力度

1. 依赖方多、业务边界仍在变化

先做范围收敛和关键假设验证,不要急着把完整Feature拆成几十张详细任务。指定一个能协调跨部门决策的负责人,明确哪些假设必须在承诺日期前确认。对可逆的局部工作可以并行推进,对会造成大量返工的设计则先等待必要输入。

建议建立短周期的依赖检查节奏,重点看新出现的阻塞、依赖承诺变化和需要决策的事项。此类场景的核心不是追求计划稳定,而是尽快区分可接受变化与会改变业务目标的变化。

2. 涉及权限、隐私、财务或监管约束

把责任人、审查证据、数据范围和审计记录纳入Feature验收,而不是上线前临时补流程。相关审查人应尽早参与需求讨论,确保技术方案和业务方案满足组织实际要求。若尚无明确审批规则,应先确认适用政策,不要用团队自行设定的流程替代正式要求。

对这类Feature,速度目标需要服从风险底线。可以通过减少试点范围、限制用户群或分阶段开放来控制暴露面,但不能用“先上线再补审批”作为默认方案。

3. Feature范围大、团队人数多

把Feature拆成多个可独立验收的价值切片,并指定每个切片的直接负责人。共享依赖应有统一的决策入口,避免不同小组分别向同一部门重复承诺。定期检查跨团队等待和接口变更,但不要把所有团队成员都拉进每一次同步会议。

当组织规模扩大后,工具对权限、关联关系、审计和可视化的支撑会更重要。若企业评估PingCode,可围绕大型团队的协作与治理需求验证实际场景;其提供私有化部署能力,并支持Jira迁移。采购决策仍应通过试点核验迁移完整性、权限模型、流程适配、运维要求和总拥有成本,不能仅凭“支持迁移”推断所有历史配置都可无损转换。

4. 团队规模较小、流程尚未稳定

不要一开始就配置复杂字段和多层审批。先用一页Feature说明、一个依赖清单和一组验收条件跑完一个完整周期,再根据真实摩擦调整。小团队的优势是沟通链短,适合快速验证;但口头约定仍需留下关键决策记录,特别是负责人或需求频繁变化时。

工具选择以减少重复录入、支持简单关联和便于查看阻塞为先。若一个工具要求团队花大量时间维护状态,却没有减少等待或返工,应先审视流程设计,再决定是否需要升级工具能力。

5. 上线时间固定且不可轻易调整

固定日期不等于固定范围。应尽早定义最低可交付切片和不能妥协的安全、合规条件;当依赖风险上升时,优先缩小试点对象、延后非关键能力或采取人工兜底,而不是把未经验证的内容塞进发布范围。

如果业务明确要求某项能力必须在固定日期完整上线,就要反向调整资源、审批提前量和决策机制。单纯要求研发“加快”无法消除外部审批、数据准备和运营交接的客观耗时。

七、不同情况下的取舍:速度、完整性、治理成本如何平衡

1. 全量交付还是分阶段发布

全量交付适合依赖稳定、边界清晰、回退容易的场景;分阶段发布适合未知较多、影响范围可控、能够从运行数据中学习的场景。分阶段会增加版本管理、沟通和监控成本,因此如果无法限制用户范围,也没有可靠回退方式,分阶段未必更安全。

判断时先问三个问题:能否限制暴露范围、能否可靠识别异常、能否及时停止或回退。三者有任一关键条件缺失,就不应只因“渐进发布听起来稳妥”而采用。

2. 前置审批还是轻量授权

对高影响、低可逆的变更,应安排必要的前置审查;对低影响、可回退的变更,可以采用明确边界下的轻量授权。差别不应由团队偏好决定,而应由影响程度、可逆性、监管要求和组织政策共同决定。

前置审批过多会增加等待,审批不足会增加不可接受风险。较好的设计是把审查集中在真正改变风险暴露的决策点,并提前约定材料标准、响应时间和升级路径,减少反复补材料造成的无效等待。

3. 单一负责人还是共同负责

跨部门工作需要共同协作,但不能让责任变成“大家负责”。每个交付物应有一个明确的执行负责人,业务结果可由跨职能团队共同承担;决策冲突则要有清晰的升级对象。单一负责人负责推动闭环,不意味着该负责人替其他部门承担专业责任。

在复杂组织里,最好区分Feature负责人、专业审批责任人和各交付项负责人。这样既能避免协调无人负责,也能确保安全、数据或运营判断由具备相应职责的人作出。

4. 详细计划还是滚动计划

详细计划适用于范围稳定、外部依赖明确、变更代价高的阶段;滚动计划适用于假设仍需验证、后续工作取决于当前学习结果的阶段。两者可以并存:近期承诺更具体,中远期保留区间,并标注依赖和信心程度。

不要把“敏捷”理解为不做计划,也不要把“计划”理解为所有日期都不可变。可靠计划应能说明当前依据、关键假设和触发重估的条件。当新事实出现时及时调整,比守着已经失真的基线更有管理价值。

八、结尾:下一步先做一次Feature风险体检

跨部门Feature真正的难点,通常不是把任务拆得不够细,而是不同团队对同一个结果、同一项依赖和同一条上线边界理解不同。我的经验性判断是:越是影响面大的Feature,越应把风险治理前移到目标定义和依赖确认阶段,而不是等看板变红后再开会补救。

下一步可以选一个正在进行的Feature,用30分钟完成一次体检:写出可验证的业务结果;圈出尚未确认的外部依赖;为最重要的三项风险补上负责人、触发信号和替代方案;检查验收是否覆盖失败路径与运行交接。若这些信息无法在一页内说清,先别急着继续加任务,先把承诺边界讲明白。

工具可以帮助团队看见关系、记录变化和追踪证据,但最终决定交付是否可靠的,仍是清晰的责任、真实的验证与及时的取舍。把Feature从“任务包”升级为“可验收的跨部门承诺”,才是降低协作风险的起点。

常见问题解答(FAQ)

1. 敏捷项目中的 Feature 应该如何拆分,才能降低跨部门协作风险?

我在跨部门项目里经常遇到一个问题:需求看起来只有一项,实际却要产品、研发、测试和运营分别交付。我担心 Feature 拆得太大,进度难跟;拆得太细,又会增加沟通和管理成本。

把 Feature 定义为能体现用户或业务价值、且可以独立验收的一组能力,不要按部门或技术模块拆分。拆分时检查是否有明确的用户场景、验收条件和责任人;如果一个 Feature 无法在一个迭代内完成,或包含多个可独立验收的结果,就继续拆分,并让每个子项都有可验证的完成标准。

2. 跨部门 Feature 的风险应该由谁负责跟进?

我做跨部门协作时,常看到每个团队都完成了自己的部分,但整体结果还是卡住。我想知道,风险登记之后应该由谁推动解决,才能避免出现“大家都知道,但没人负责”的情况。

为每项风险指定一名负责推动的负责人,并为应对动作指定执行团队和截止时间;负责人不一定是风险的解决者,但要负责跟进、升级和确认结果。每周检查风险的发生概率、影响范围、应对动作状态及是否需要升级;涉及关键路径或上线决策的风险,应明确由项目决策人及时拍板。

3. 如何识别 Feature 的部门依赖,并避免临近上线才发现阻塞?

我遇到过研发已经完成,才发现还缺法务审核、数据权限或运营配置的情况。我想在排期阶段判断哪些依赖真正会影响交付,而不是把所有协作事项都当成同等风险。

在 Feature 启动前列出交付所需的输入、审批、系统和团队依赖,并标注提供方、最晚需要日期及未按时提供的影响。把会阻塞关键路径、影响安全合规或无法临时替代的依赖列为高风险,安排明确的检查节点;评审时重点确认依赖是否已落实,而不只确认各团队是否接受任务。

4. 用什么指标判断跨部门 Feature 风险正在上升?

我不太确定只看完成百分比是否可靠,因为有时看板显示进度正常,验收或外部审批却还没有着落。我希望找到一组简单的信号,能帮助团队尽早调整计划。

不要只看主观进度百分比,可同时跟踪未关闭的高优先级风险、关键依赖逾期数、验收条件未确认项和关键路径任务的剩余时间。若关键依赖超过约定日期仍未落实,或高影响风险没有负责人和应对动作,就应视为风险上升,及时调整范围、顺序或上线计划,并记录变更原因。

核心关键词

读者评论

孙
孙星宇

我们团队以前也把外部审批写成普通待办,直到临近上线才发现没人确认交付时间。后来把负责人和最晚决策点单独标出来,至少能早点判断要不要调整范围。

龚
龚嘉禾

验收前置确实有用,不过小团队如果每个Feature都维护很细的风险字段,容易变成额外文书。实际操作中我会只对高影响依赖做完整闭环,其他事项保持轻量跟踪。

史
史思妍

上线证据里提到客服和回滚准备,这点容易被忽略。我想补充的是,异常路径最好让实际值班或客服人员参与走查,光由产品和研发确认,未必能发现交接中的问题。

文章包含AI辅助创作:敏捷项目Feature教程:跨部门团队风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/548309

赞 (0)
飞飞飞飞
Story落地方案:跨部门团队开展敏捷项目的风险控制案例解析
上一篇 57分钟前
敏捷管理指南:跨部门团队如何做好敏捷项目,数据分析全流程
下一篇 56分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
